混凝土布料机操作规程
- 格式:doc
- 大小:26.50 KB
- 文档页数:3
布料机安全操作规程注意事项(6篇)布料机安全操作规程注意事项篇11.操作前务必穿戴好防护装备,如安全帽、防护眼镜和防滑鞋。
2.不得在设备运行时进行调整或维修,必须在切断电源后进行。
3.遇到异常情况,应立即停机,报告并等待专业人员处理。
4.保持与同事的有效沟通,确保作业过程中信息传递准确无误。
5.对于初次操作布料机的人员,应在有经验的师傅指导下进行,直至熟练掌握操作技能。
遵守上述操作规程,不仅可以提升工作效率,还能确保工程质量和人员安全,是每个建筑工地不可或缺的管理实践。
篇21.设备检查与准备:- 每次作业前,务必检查布料机的各部件是否完好,如钢丝绳、液压系统、旋转机构等,确保无异常磨损或损坏。
- 确认电源线无闪露,接地良好,防止触电事故。
2.操作员资格与培训:- 操作员必须经过专业培训,掌握设备操作知识和应急处置方法,未经培训不得上岗。
- 操作员应佩戴必要的个人防护装备,如安全帽、防护眼镜、防滑鞋等。
3.操作流程与规定:- 开启设备前,确认周围无人员靠近,发出启动信号。
- 布料过程中,保持平稳速度,避免剧烈晃动导致混凝土洒落或设备损坏。
- 操作时,禁止擅自离开操作台,密切关注设备运行状态。
4.应急预案与故障处理:- 遇到紧急情况,立即按下急停按钮,启动应急预案。
- 设备故障时,切勿自行修理,及时通知专业维修人员处理。
5.维护保养与清洁:- 定期进行设备保养,清理混凝土残渣,避免堵塞影响性能。
- 检查润滑系统,确保润滑油充足,减少机械磨损。
6.安全防护措施:- 工地设置清晰的警示标志,限制无关人员进入作业区域。
- 在布料机工作范围内,设置安全围栏,防止人员误入。
在实际操作中,必须严格遵守以上规程,任何忽视安全的行为都可能导致严重的后果。
每位员工都应将安全放在首位,共同维护一个安全、有序的工作环境。
篇31.设备检查与维护:- 在每次使用前,操作人员需全面检查布料机的各个部件,包括钢丝绳、滑轮、混凝土输送管、支腿等,确保无损坏、松动现象。
混凝土布料作业安全规则
为了确保布料机的作业安全,必须严格遵守下列规则,否则可能造成人身安全或设备事故,同时应严格遵守塔式起重机制有关安全规则。
1、风速超过20.6m/s(8级风)时,严禁布料机工作。
2、布料机应与高压电线及电器保持一定的距离。
3、浇注软管必须系好安全绳。
禁止使用长度超过3米的末端软管浇注。
4、布料机工作时臂架下方不准站人。
5、安全钩未脱开时,不得展开中臂、小臂。
6、臂架展开应严格按大臂、中臂、小臂的顺序进行。
7、操作人员应看得见整个工作范围,如果视线有障碍,应由他人指导操作。
8、臂架的回转及伸缩速度不得擅自变动。
9、不准将臂架接长。
10、不允许在输送管内有压力时打开管接头。
11、不得将端部软管拆掉,让臂架和另一个刚性输送管路连接。
12、不得在臂架上安装内径大于125毫米的混凝土输送管。
13、混凝土输送管臂厚不得超过4.5毫米。
14、臂架回转未停稳时,不可改变回转方向或操作回转制动开关。
15、不允许两节臂连续动作,应在塔身晃动停止后再操作另一节臂。
16、液压系统压力不得超过31.5mpa。
17、平衡阀失效时,应及时更换。
平衡阀失效的迹象为:臂架自然下落,不能锁定在某一固定位置。
臂架首先是慢慢下落,随着时间推移,臂架会如自由落体般下落,造成严重后果。
18、工作结束后,必须将臂架收拢,挂好安全钩,大臂水平放置,最后切断电源。
19、未经特殊设计,布料机不得用作起重机。

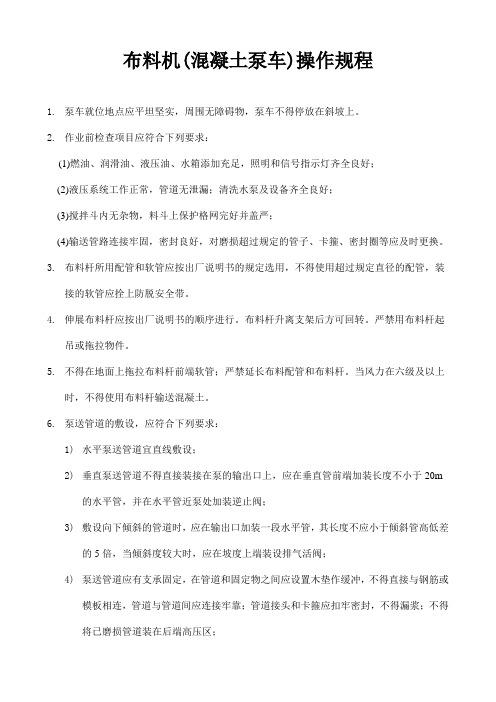

布料机(混凝土泵车)操作规程1.泵车就位地点应平坦坚实,周围无障碍物,泵车不得停放在斜坡上。
2.作业前检查项目应符合下列要求:(1)燃油、润滑油、液压油、水箱添加充足,照明和信号指示灯齐全良好;(2)液压系统工作正常,管道无泄漏;清洗水泵及设备齐全良好;(3)搅拌斗内无杂物,料斗上保护格网完好并盖严;(4)输送管路连接牢固,密封良好,对磨损超过规定的管子、卡箍、密封圈等应及时更换。
3.布料杆所用配管和软管应按出厂说明书的规定选用,不得使用超过规定直径的配管,装接的软管应拴上防脱安全带。
4.伸展布料杆应按出厂说明书的顺序进行。
布料杆升离支架后方可回转。
严禁用布料杆起吊或拖拉物件。
5.不得在地面上拖拉布料杆前端软管;严禁延长布料配管和布料杆。
当风力在六级及以上时,不得使用布料杆输送混凝土。
6.泵送管道的敷设,应符合下列要求:1)水平泵送管道宜直线敷设;2)垂直泵送管道不得直接装接在泵的输出口上,应在垂直管前端加装长度不小于20m的水平管,并在水平管近泵处加装逆止阀;3)敷设向下倾斜的管道时,应在输出口加装一段水平管,其长度不应小于倾斜管高低差的5倍,当倾斜度较大时,应在坡度上端装设排气活阀;4)泵送管道应有支承固定,在管道和固定物之间应设置木垫作缓冲,不得直接与钢筋或模板相连,管道与管道间应连接牢靠;管道接头和卡箍应扣牢密封,不得漏浆;不得将已磨损管道装在后端高压区;5)泵送管道敷设后,应进行耐压试验。
7.泵送混凝土应连续作业,当因供料中断被迫暂停时,停机时间不得超过30min,暂停时间内应每隔5~l0分钟(冬季3~5分钟)作2~3个冲程反泵--正泵运动,再次投料泵送前应先将料搅拌均匀,当停泵时间超限时,应排空管道。
8.泵送作业中,料斗中的混凝土平面应保持在搅拌轴轴线以上。
料斗格网上不得堆满混凝土,应控制供料流量,及时清除超粒径的骨料及异物,不得随意移动格网。
9.泵送中当发现压力表上升到最高值,运转声音发生变化时,应立即停止泵送,并应采用反向运转方法排除管道堵塞,无效时,应停机拆管清洗。

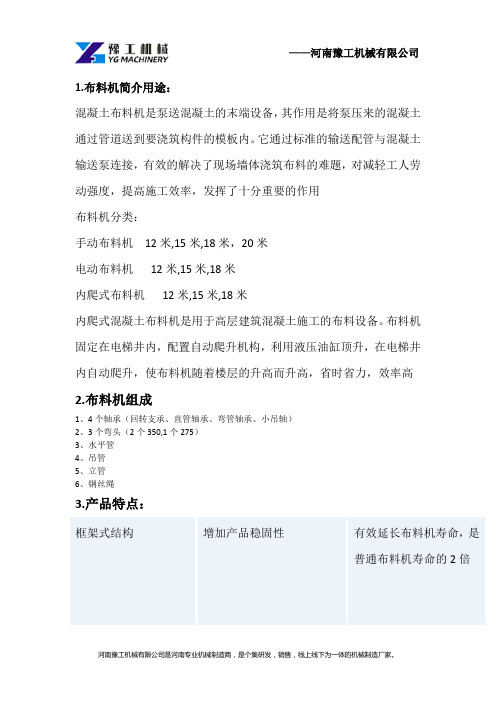

1.布料机简介用途:混凝土布料机是泵送混凝土的末端设备,其作用是将泵压来的混凝土通过管道送到要浇筑构件的模板内。
它通过标准的输送配管与混凝土输送泵连接,有效的解决了现场墙体浇筑布料的难题,对减轻工人劳动强度,提高施工效率,发挥了十分重要的作用布料机分类:手动布料机12米,15米,18米,20米电动布料机12米,15米,18米内爬式布料机12米,15米,18米内爬式混凝土布料机是用于高层建筑混凝土施工的布料设备。
布料机固定在电梯井内,配置自动爬升机构,利用液压油缸顶升,在电梯井内自动爬升,使布料机随着楼层的升高而升高,省时省力,效率高2.布料机组成1、4个轴承(回转支承、直管轴承、弯管轴承、小吊轴)2、3个弯头(2个350,1个275)3、水平管4、吊管5、立管6、钢丝绳3.产品特点:4.产品参数:1.布料机简介用途:混凝土布料机是泵送混凝土的末端设备,其作用是将泵压来的混凝土通过管道送到要浇筑构件的模板内。
它通过标准的输送配管与混凝土输送泵连接,有效的解决了现场墙体浇筑布料的难题,对减轻工人劳动强度,提高施工效率,发挥了十分重要的作用布料机分类:手动布料机12米,15米,18米,20米电动布料机12米,15米,18米内爬式布料机12米,15米,18米内爬式混凝土布料机是用于高层建筑混凝土施工的布料设备。
布料机固定在电梯井内,配置自动爬升机构,利用液压油缸顶升,在电梯井内自动爬升,使布料机随着楼层的升高而升高,省时省力,效率高2.布料机组成1、4个轴承(回转支承、直管轴承、弯管轴承、小吊轴)2、3个弯头(2个350,1个275)7、水平管8、吊管9、立管10、钢丝绳3.产品特点:5.产品参数:6.使用方法操作规程:1安装(1)安装底架,拉出四个伸缩腿并穿上销子。
(2)吊装塔身标准节(高度可根据施工需要),应注意:塔身轴线应垂直于底架.(3)吊装上机架,于回转支承连接的螺栓必须用8.8级的高强度螺栓,绝对不允许用普通螺栓连接。
混凝土布料机操作规程混凝土布料机是一种常见的工程设备,在施工现场广泛应用。
为了确保施工安全和机器的正常运行,操作人员需要按照一定的规程进行操作。
以下是混凝土布料机的操作规程:一、安全注意事项1. 操作人员在操作混凝土布料机之前,必须穿戴好安全防护装备,如安全帽、工作服、安全鞋等。
2. 施工现场必须有明确的警示标识和安全警戒线,禁止未经培训和授权的人员进入施工区域。
3. 在操作前,要检查机器的工作状态和机械部件是否正常,确保没有松动、磨损和断裂等现象。
4. 混凝土布料机工作时,周围人员应远离工作区域,以防发生意外。
5. 操作人员要牢记操作步骤和注意事项,严禁酒后或疲劳状态下操作机器。
二、操作步骤1. 混凝土布料机的操作前,应首先确定布料机的适用范围和出料量,以及混凝土的配合比和浇筑要求。
2. 混凝土布料机的就位时要选择坚实平整的场地,并确保安全可靠的固定。
同时,要保持机器与周围设备和设施保持安全距离。
3. 操作人员要按照机器的启动步骤和程序进行操作,严禁操作过程中随意变换操作方式,以免引发机械故障。
4. 在投料前,要确定布料机的搅拌及出料机构已设置好,并且机器内部清洁干净。
5. 混凝土布料机的投料操作时,要控制好进料速度和数量,防止过量或不足。
6. 混凝土布料机投料结束后,要关闭送料系统和出料门,清理机器内部的残渣和杂物,防止堵塞。
7. 混凝土布料机投料结束后,应及时处理好废料和余料,保持施工现场的整洁。
8. 在混凝土布料机工作过程中,若发现异常情况或故障,应及时停机检查并报告相关人员。
三、日常维护1. 定期对混凝土布料机进行维护保养,检查润滑油是否充足,机器紧固件是否松动等。
2. 清洁混凝土布料机的各个部位,特别是搅拌桶内部和出料机构。
3. 遇到长时间不使用的情况时,要进行充分的保养,将机器存放在干燥通风的地方。
4. 定期对混凝土布料机的电气系统进行检查,确保线路安全和正常工作。
5. 在维修和保养过程中,严禁操作人员随意拆卸机器或使用不合适的工具。
一.概述HGY-24、HGY-28液压布料机(见封面及附图一),是一种与混凝土泵配套使用的终端设备,适用于高层建筑及大面积混凝土浇注工程的施工,可简便而高效地将混凝土送达浇注作业点,实现连续均匀布料,降低施工成本,提高混凝土浇注质量及施工进度。
本机采用液压变幅、液压顶升、无工作死区、使用安全、操作方便、工作可靠,可在电梯井道内随建筑物的升高自行爬升,是泵送混凝土施工中理想的布料设备。
二.主要技术参数表一三.构造1. 塔身部分。
塔身部分采用焊接式桁架结构,分中间节、塔身两节,塔身装有内爬顶升装置。
内爬顶升装置主要由塔身、顶升杆、顶升油缸组件及靠墙支承组成。
2.水平支架。
有二种标准配置,一种沿电梯井内墙壁爬升的外滚轮装置,一种框架式安装的内滚轮装置。
用户可根据电梯井结构选配。
3.转台。
转台由下回转座、回转支承、回转机构、上回转台、检修及操作平台、布料臂后段组成。
4.平衡臂。
平衡臂上装有液压泵站、平衡配重块及控制柜。
5 臂架总成。
臂架总成由大臂、中臂、小臂、油缸及连杆变幅机构组成。
6. 液压系统。
液压系统由泵站、阀块、各种阀件、胶管、硬管及油缸组成。
7.电气系统。
电气系统由控制柜、操作装置、主电缆等构成。
四.安装与拆卸。
1.布料机安装前的准备1.1安装工地应配备一个专供布料机使用的电源箱。
1.2 电源箱电源应直接从配电室引入。
1.3 根据布料机最大部件的重量确定合适的起重设备和安装工具(辅助吊装设备、枕木、索具、绳扣等)。
本机最大吊装单元重量为3t。
1.4 应有运输和堆置布料机部件的场地。
1.5 用户应按要求制作平衡重块。
1.6 用户应按附图五要求在电梯井道内预留安装孔。
1.7用户应准备方木、楔块及1-4mm 厚铁片,用以调正水平及固定支承梁。
2.装拆基本要求2.1 参与安装和拆卸的主要人员必须熟悉布料机的性能结构和特点,技术熟练,有排除故障的能力。
2.2 装拆过程中,必须有专人负责,统一指挥。
2.3 装拆场地应清理干净,禁止非工作人员进入。
一、工程概况本工程为某高层建筑,建筑面积约XX平方米,结构形式为钢筋混凝土框架结构。
为确保混凝土浇筑质量和施工进度,采用混凝土布料机进行施工。
二、施工准备1. 材料准备:混凝土布料机、吊车、钢筋、模板、混凝土等。
2. 人员准备:施工人员、技术人员、安全员等。
3. 施工设备准备:吊车、混凝土搅拌车、输送泵等。
三、施工步骤1. 施工场地准备(1)清理施工现场,确保场地平整、坚实。
(2)按照设计要求,铺设临时道路,方便施工车辆进出。
2. 混凝土布料机安装(1)吊装布料机:使用吊车将布料机吊至指定位置。
(2)布料机固定:将布料机固定在基础上,确保其稳定。
(3)布料杆安装:按照布料杆出厂说明书,将布料杆安装到位。
(4)布料机调试:调试布料机,确保其运行正常。
3. 输送管道安装(1)按照设计要求,铺设输送管道。
(2)管道连接:将输送管道与布料机连接。
(3)管道固定:将输送管道固定在基础上,确保其稳定。
4. 混凝土浇筑(1)混凝土搅拌:使用混凝土搅拌车将混凝土搅拌好。
(2)混凝土输送:使用输送泵将混凝土输送至布料机。
(3)布料:布料机将混凝土布放到指定位置。
(4)混凝土浇筑:按照设计要求,进行混凝土浇筑。
四、施工注意事项1. 施工过程中,严格按照施工方案进行操作。
2. 严格控制混凝土质量,确保混凝土强度、和易性等指标符合要求。
3. 施工过程中,注意安全防护,防止安全事故发生。
4. 定期检查布料机、输送管道等设备,确保其正常运行。
5. 施工完成后,对施工现场进行清理,恢复原状。
五、施工进度安排1. 施工准备:1天。
2. 混凝土布料机安装:2天。
3. 输送管道安装:1天。
4. 混凝土浇筑:根据工程量,合理分配时间。
5. 施工总结:1天。
总计:6天。
六、施工质量保证措施1. 严格按照设计要求进行施工,确保工程质量。
2. 选用合格的建筑材料和设备,确保施工质量。
3. 施工过程中,加强质量控制,确保施工质量。
4. 施工完成后,进行质量验收,确保工程质量。
砼布料机安装及使用安全技术交底一.安装程序:1.前主梁与后配重梁对接并穿上销轴(轴端用开口销铆上),把拉杆用螺栓紧固.2.把拼好的前后梁放倒,然后把φ125×5900泵管固定在前梁上,前端用R500×400弯头,后端用R500×900弯头固定转动小臂φ125×5500泵管上,小臂上两个吊耳与大臂转轴之间用带花拦螺栓的钢丝绳张紧.3.把回转轴承用M16×100的高强螺栓紧固到上支座上.4.把底座的四条支腿穿上,调节至最佳长度,用M16×50螺栓紧固,然后将井字架与底座中心连接.5.井架周边四个方向分别用φ6钢丝绳作缆风绳与梁板或柱筋之间使用叁个绳卡固定.6.用吊车把拼好的布料机主架吊起与井字架上端用M16×50螺栓紧固.7.把转动小臂用绳子拴到井字支架上,用吊车把配重装在配重梁的指定位置.二.整机转移程序:1.确认布料机泵管内砼已清理干净,如果有砼,则必须先拆除前主梁泵管,再拆除转动小臂的泵管.2.将转动小臂转到与前主梁重叠位置处用绳子拴在井字支架上.3.取配重.4.找准布料机主架重心吊点位置,挂好吊绳后再解除缆风绳.5.转运到新位置时,必须先按要求固定好缆风绳再吊装配重.6.安装拆除过程中作业人员应按要求穿戴好安全防护用品,非作业人员应远离布料机.三.使用注意事项:1.布料机作业时,底座平台必须平稳结实,缆风绳使用花兰螺丝紧固,布料杆不用时吊离作业面后也要用钢丝绳或脚手架管固定.2.配重箱内应用水泥制块填充或用等密度的填充物,配重必须达到规定的质量1.0吨.3.布料机上的钢丝绳、拉环、花兰螺栓应用出厂的规格,不能用小规格的代替,每次使用完毕要对回转螺栓及花兰螺栓进行紧固. 4.转动小臂上必须使用两条钢丝绳固定,回转轴承及转动弯头部位应在每次移机时加注润滑油.5.不能随意加长转动小臂,不能用钢管代替端部软管.6.各部位螺栓、绳卡及焊缝应定期检查,以免振动而松脱,发现有脱焊情况必须及时修复验收合格后才能使用.7.风力超过五级,禁止使用布料机作业.8.使用布料机过程中如果出现回转机构卡死转不动的情况,应及时检修,严禁强制用牵引绳硬拽.9.每次砼浇注完毕进行吹管时,应做好尾部泵管的固定及清理工作,按要求接好防护罩,防止清洗球喷出伤人.10.布料杆随时使用完毕,要随时进行泵管的清洗及整机转移工作.(完)。
混凝土布料机操作规程
一、作业前的检查工作
1、运行前检查和确认电源合闸。
2、确认端子间或各暴露的带电部位没有短路或对地短路情况。
3、投入电源前使所有开关都处于断开状态,保证投入电源时,设备不会启动和不发生异常动作。
4、运行前请确认机械设备正常且不会造成人身伤害,操作人员应提出警示,防止人身和设备伤害。
二、作业中的安全操作
1、工作流程:布料机在混凝土输送站取得混凝土混合物后,通过无线电控制器左摇杆控制,驱动电机移动浇筑梁和浇筑车,到达浇筑工位,通过右摇杆驱动液压装置,上下移动浇筑机,使浇筑口到达合理高度,开启料嘴后中间振动器自动启动,完成浇筑后,关闭料嘴,振动器自动关闭。
2、通电和断电操作:首先确认急停按钮处于旋起状态,然后旋转主开关至通电位置,“电源指示”灯亮,通电动作完成;旋转主开关至断电位置,“电源指示”灯灭,断电动作完成。
拍下“急停”按钮的动作等同于断电,需要重新通电时按通电过程操作。
3、左摇杆:摇杆向前为浇筑车向南,摇杆向后为浇筑车向北,摇杆向左为浇筑梁向东,摇杆向右为浇筑梁向西。
