墩台安全技术交底
- 格式:doc
- 大小:37.00 KB
- 文档页数:4
墩台施工技术交底墩台作为铁路和公路桥梁中的一种基础结构,承担着连接桥面和地基的作用。
墩体和台基的施工技术极其重要,不仅关系到桥梁结构的牢固与稳定,还关系到行车安全和通行效率。
因此,在施工之前,必须进行墩台施工技术交底,确保施工顺利进行,达到预期的施工效果。
一、施工前准备墩台施工前需要进行充分的准备工作,包括材料配送、场地准备、施工机械准备等。
在施工前,应安排专业技术人员进行场地测量、勘察,制定详细的施工方案,并制定严格的施工计划,以确保工作进度和质量。
材料配送配送墩台施工所需的材料必须按时到达现场,并进行必要的质检工作。
墩台所需的钢筋、水泥、石料等材料必须符合国家或地方标准,具有相应的检验合格证明。
场地准备施工现场必须经过清理和整理,以确保施工场地的平整和宽敞,并进行必要的安全措施。
施工现场周围必须设有必要的警示标志,并留出安全通道,方便施工人员和行人的通行。
为防止墩台和台基位移,场地必须按照设计方案施工,并经过专业工程监理人员的验收。
施工机械准备墩台施工需要大型起重机械和混凝土搅拌车等设备,施工前必须检查机械设备的安全性能,对必要的机械和设备进行润滑、清理和维修,确保施工过程中设备的正常运作。
二、墩体施工技术墩体为桥梁的重要支撑部分,施工技术非常重要。
在墩体施工过程中必须考虑到应力、变形和温度等因素,确保墩体的结构完整和强度稳定。
墩体模板搭设墩体施工前需要先搭建模板,即搭设木架体系,然后在木架表面铺上钢板。
在模板搭设过程中,必须保证模板的平整、垂直和紧固,以确保墩台结构的垂直度和水平度。
在模板上还需要留有倾斜量及开孔孔洞、槽口等构造。
钢筋加工与焊接墩体中的钢筋加工必须符合国家或地方的标准,钢筋焊接必须进行相应的控制,以确保钢筋表面没有裂缝、氧化或锈蚀等问题。
在墩体施工过程中,必须符合国家或地方的相关标准,确保墩体钢筋的质量。
砼浇注施工墩台的砼浇注施工需要选择好砼种类,在施工前就预留出各种管道和孔洞,确保砼浇注过程中不会出现气泡、缺陷等问题。
墩身施工安全技术交底背景墩身施工是现代化建设不可或缺的过程,主要应用于建筑、铁路、公路等领域。
在实施墩身施工工作的过程中,安全问题是重中之重。
落实好施工中的安全,才能保证施工进度,保证建设质量,保证工人的生命安全。
安全技术1.施工前的安全策划:墩身施工工作前,必须制定好详细的施工安全策划,以应对施工期间可能出现的各种异常情况。
安全策划应包含安全提醒、施工安排、安全措施和应急预案等内容。
2.地基处理:在进行墩身施工之前,应先对地基进行细致的调查和处理。
如果地基不稳定,需进行地基加固处理,以保证墩身施工的工作质量和安全。
3.施工时的操作技术:墩身施工工作过程需要开挖沟槽、浇筑混凝土等操作。
操作人员需具备丰富的施工经验,掌握好施工技巧,注意操作方法和安全流程,同时注意与机械设备的协调,防止发生交通事故。
4.定期检查维护:对施工中使用的设备和工具应定期进行检查及维护工作。
只有做好了设备的维护和日常保养,才能保障设备的顺畅运行,避免因设备故障或失效而引发的事故。
安全交底安全交底是最关键的一环,它为墩身施工过程中的安全生产打下了基础。
发放安全交底票,并在员工中组织一次交底会议,确认交底的质量。
这为落实好安全生产管理提供了基础方案。
安全交底内容1.明确施工目标:对于此次施工工程及需要进行的操作作出详细说明。
2.强调安全意识:强调施工期间所需要注意的安全事项以及相应的预防措施。
3.执行规范程序:明确墩身施工操作的规范程序,规范施工队伍的各项操作及环节。
4.督促管理:对工人督促管理的责任分配、环节等详细做出解释。
5.指明风险:在交底工作中应指出可能会发生的环境或技术因素,以及应对措施。
6.给与监控:同时还要明确交底内容的监控措施,工作人员应该进行现场监督和操作。
安全交底的执行流程在接受安全交底前,所有参与施工工作的人员必须先签署确认书,以表示已经阅读并理解了施工的风险和安全措施。
在交底时,需讲解具体的工作流程,强调可能出现的各种安全风险和事故,并让参与的人员进行确认。
专业的论文在线写作平台

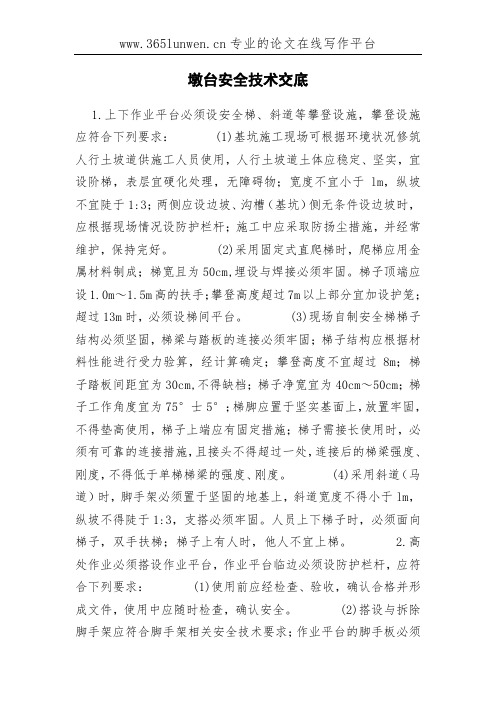

墩台安全技术交底
1.上下作业平台必须设安全梯、斜道等攀登设施,攀登设施应符合下列要求: (1)基坑施工现场可根据环境状况修筑人行土坡道供施工人员使用,人行土坡道土体应稳定、坚实,宜设阶梯,表层宜硬化处理,无障碍物;宽度不宜小于lm,纵坡不宜陡于1:3;两侧应设边坡、沟槽(基坑)侧无条件设边坡时,应根据现场情况设防护栏杆;施工中应采取防扬尘措施,并经常维护,保持完好。
(2)采用固定式直爬梯时,爬梯应用金属材料制成;梯宽且为50cm,埋设与焊接必须牢固。
梯子顶端应设1.0m~1.5m高的扶手;攀登高度超过7m以上部分宜加设护笼;超过13m时,必须设梯间平台。
(3)现场自制安全梯梯子结构必须坚固,梯梁与踏板的连接必须牢固;梯子结构应根据材料性能进行受力验算,经计算确定;攀登高度不宜超过8m;梯子踏板间距宜为30cm,不得缺档;梯子净宽宜为40cm~50cm;梯子工作角度宜为75°士5°;梯脚应置于坚实基面上,放置牢固,不得垫高使用,梯子上端应有固定措施;梯子需接长使用时,必须有可靠的连接措施,且接头不得超过一处,连接后的梯梁强度、刚度,不得低于单梯梯梁的强度、刚度。
(4)采用斜道(马道)时,脚手架必须置于坚固的地基上,斜道宽度不得小于lm,纵坡不得陡于1:3,支搭必须牢固。
人员上下梯子时,必须面向梯子,双手扶梯;梯子上有人时,他人不宜上梯。
2.高处作业必须搭设作业平台,作业平台临边必须设防护栏杆,应符合下列要求: (1)使用前应经检查、验收,确认合格并形成文件,使用中应随时检查,确认安全。
(2)搭设与拆除脚手架应符合脚手架相关安全技术要求;作业平台的脚手板必须。
一、交底目的为确保墩台施工过程中的安全生产,提高施工人员的安全意识和操作技能,现将墩台施工安全技术交底如下。
二、施工范围及内容1. 施工范围:本交底适用于所有墩台施工工程。
2. 施工内容:墩台基础开挖、基础处理、模板安装、钢筋绑扎、混凝土浇筑、墩台加固等。
三、安全技术措施1. 人员安全:(1)施工人员必须持证上岗,严格遵守操作规程。
(2)参加施工的全体人员必须按规定佩戴安全防护用品及安全帽,高空作业人员必须佩戴安全带。
(3)患有高血压、心脏病等不适于高空作业的人员不得进行高空作业。
2. 施工现场安全:(1)施工场地平整到位,基坑周围开挖排水沟,保证排水系统畅通。
(2)模板内外均应安设稳固的支撑,落地处要加设垫木,并有防支点滑动措施。
(3)起重机械设备设专人操作并配指挥人员,定责定岗;上岗前进行技术培训,指定专项制度和指挥联络方法,考核合格后,持证上岗。
3. 脚手架安全:(1)搭设脚手架平台、脚手板、栏杆并加设防护网及上下扶梯。
(2)脚手架除能够承受一定荷载外,还要具有良好的稳定性、牢固性和可靠性保证施工过程中不发生坍塌。
(3)工作人员在行走时不得踏在探头板上。
脚手架经过大风大雨后,必须进行安全检查,遇到倾斜、下沉、松扣等应及时修复。
4. 混凝土浇筑安全:(1)使用吊斗进行混凝土灌注时,线通知。
(2)平台上应规定人群荷载和堆放材料的限量标准。
材料的均匀摆放,不得多人聚集一处。
(3)浇筑过程中,严禁在模板上行走或放置工具、材料等。
四、应急处置1. 发生安全事故时,立即停止施工,组织人员撤离现场,并向有关部门报告。
2. 对受伤人员进行急救,并立即送往医院救治。
3. 保护现场,配合相关部门进行调查和处理。
五、交底要求1. 施工单位应将本交底作为施工过程中的重要依据,严格执行。
2. 施工人员应认真学习并掌握本交底内容,提高安全意识。
3. 施工过程中,发现安全隐患,应立即采取措施予以消除。
4. 本交底自发布之日起生效,如有变更,以最新版本为准。
一、交底目的为确保墩台模板施工过程中的安全,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员安全培训(1)参加施工的全体人员必须经过专业培训,掌握墩台模板施工的相关知识和技能。
(2)施工人员应熟悉本岗位的安全操作规程,严格遵守安全规定。
(3)施工人员应掌握应急救援措施,提高自我保护能力。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,警示人员注意安全。
(2)施工现场应设置安全通道,保证人员通行畅通。
(3)施工现场应设置临时设施,如防护栏杆、安全网等,防止坠落事故发生。
3. 墩台模板施工安全要求(1)模板安装前,应检查模板及支撑系统,确保其符合设计要求,无变形、损坏等情况。
(2)模板安装时,应使用合适的工具和设备,严禁使用撬棍、铁锤等硬物敲打模板。
(3)模板支撑系统应稳固,支撑点间距应符合设计要求,防止模板变形或倾覆。
(4)模板支撑系统应采用双排支撑,底部应设置垫木,防止支撑点滑动。
(5)模板安装过程中,严禁人员站立在模板上,防止坠落事故发生。
4. 起重吊装安全措施(1)起重吊装作业前,应对起重设备进行检查,确保其完好、有效。
(2)起重吊装作业时,应使用专用吊具,严禁使用非标准吊具。
(3)起重吊装作业时,应设置警戒区域,防止无关人员进入。
(4)起重吊装作业时,应使用信号指挥,确保操作人员与指挥人员沟通顺畅。
(5)起重吊装作业时,应确保吊装物稳固,防止吊装物脱落。
5. 临时设施安全措施(1)临时设施如脚手架、安全网等,应按设计要求进行搭设,确保其稳固可靠。
(2)临时设施在使用过程中,应定期检查,发现隐患及时整改。
(3)临时设施周围应设置警示标志,防止人员误入。
6. 应急救援措施(1)施工现场应配备应急救援器材,如急救箱、灭火器等。
(2)施工人员应熟悉应急救援器材的使用方法,提高应急处置能力。
(3)发生事故时,应立即启动应急预案,迅速进行救援。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,掌握墩台模板施工的安全操作规程。
技术交底书工程名称施工单位施工部位交底时间墩台身施工安全技术交底1、模板模板进场后,要组织相关人员进行验收、试拼装。
①、模板安装前进行验收,尺寸是否符合结构设计,有无质量缺陷。
安装拆除是否可行方便,节点连接是否合理,并制定安装拆除方案。
②、墩身模板安装应按设计和施工说明循序拼装,模板及其支架必须采取有效的防倾覆临时固定措施。
③、安装作业高度超过两米时必须搭设脚手架平台,不得站在下层模板上安装上层模板,中途停歇应将已就位的模板固定牢固。
④、模板安装时上下应有人接应,严禁抛掷,且不得将支架搭在模板上,也不得将模板与支架或操作平台联成一体。
⑤、已安装好的模板上的实际荷载不得超过设计值,已承受荷载的支架和附件,不得随意拆除或移动。
⑥、垂直吊运模板时应设专人指挥,统一信号,密切配合,吊运散装模板时必须码放整齐,待捆绑牢固后方可起吊。
五级风以上应停止吊运作业。
⑦、模板拆除:混凝土达到规定强度后方能拆除模板;拆除模板应依据设计规定的顺序和方法进行,无规定时可按先支的后拆,后支的先拆,先拆非承重模板,后拆承重模板及支架的顺序进行;拆除的模板必须随拆随清理,以免钉子扎脚、阻碍通行发生事故;拆除时下方不能有人,防止砸伤;模板拆除不能硬撬,导致大片散落;用吊车拆模时应待模板松动并栓牢方可移除,不得硬拉硬拽。
2、墩身平台①、墩身施工平台实行全封闭安全防护措施,平台顶四周的栏杆高度不小于1.2m,栏杆间用多道钢筋连起。
栏杆及整个平台吊架外侧满挂密目安全网。
②、在墩下通道处设置安全防护棚,保证施工车辆和人员的安全。
③、平台上堆放设备材料要均匀对称,防止平台偏斜和倾覆。
④、为防止大风对高墩墩身施工的影响,采取抗风措施。
⑤、为防止桥墩产生偏压现象,影响桥墩安全,桥下不得随意弃碴。
3、钢筋安装①、高空作业时,不得将钢筋集中堆放,也不要把工具随意丢在脚手板上,以免滑下作人。
②、手工搬运钢筋必须带好手套,多人运送钢筋,起落、转、停动作要一致,人工上下传递不得在同一垂直线上。
本工程为某桥梁墩台承台模板施工,承台模板施工是桥梁施工的重要组成部分,关系到桥梁的稳定性和安全性。
为确保施工顺利进行,现将承台模板施工安全技术交底如下:二、施工前准备1. 施工人员应熟悉图纸,了解施工要求,掌握施工工艺,确保施工质量。
2. 施工现场应配备足够的施工机械和材料,确保施工顺利进行。
3. 施工前,应对模板、支架进行验收,确保其符合设计要求。
4. 施工前,应对施工人员进行安全技术培训,提高安全意识。
三、安全技术措施1. 模板、支架安装:(1)模板、支架安装前,应检查其质量,确保无变形、裂纹等缺陷。
(2)模板、支架安装时,应按照设计要求进行,确保其稳定性。
(3)模板、支架连接部位应采用高强度螺栓连接,确保连接牢固。
2. 施工现场安全:(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场应设置安全警示标志,提醒施工人员注意安全。
(3)施工现场应设置安全通道,确保施工人员安全通行。
3. 高空作业安全:(1)高空作业人员必须佩戴安全带,并系好保险钩。
(2)高空作业时,应使用安全绳,确保施工人员安全。
(3)高空作业区域应设置安全网,防止坠落物伤人。
4. 起重作业安全:(1)起重作业人员必须持证上岗,严格遵守操作规程。
(2)起重设备应定期检查、保养,确保其安全可靠。
(3)起重作业时,应设置警戒区域,防止无关人员进入。
四、施工注意事项1. 施工过程中,应密切关注模板、支架的稳定性,发现异常情况,立即采取措施处理。
2. 施工过程中,应严格按照施工方案进行,不得擅自更改。
3. 施工过程中,应做好施工现场的清理工作,保持施工环境整洁。
4. 施工完成后,应对模板、支架进行拆除,确保其安全回收。
五、应急预案1. 发生模板、支架变形、开裂等情况,应立即停止施工,进行修复或更换。
2. 发生高空坠落事故,应立即组织救援,并报告相关部门。
3. 发生起重作业事故,应立即停止作业,进行事故调查和处理。
通过以上安全技术交底,希望施工人员提高安全意识,严格遵守操作规程,确保承台模板施工安全顺利进行。
墩台脚手架技术交底一、施工准备1、脚手架搭设前,整平、夯实脚手架基础范围,不得虚土垫高。
并在周围开挖排水沟,防止下雨冲刷、浸泡基础。
2、脚手架立杆超出承台处,平整地面后,下垫50mm厚通长木板,严禁直接在原状土上直接支立。
3、钢管采用Ф48×3.5的国标钢管和配套扣件。
二、脚手架搭设1、墩台脚手架采用双排扣件式钢管脚手架。
2、脚手架步距1.5m,横距1.5m,纵距1.0m,扫地杆距地面20cm。
3、大横杆设于小横杆之下,在立杆内侧,采用直角扣件连接。
4、所有杆件伸出扣件的安全长度为10cm。
5、大横杆、剪刀撑单根长度不小于6m,采用对接扣件连接。
6、剪刀撑斜杆与地面夹角45°,采用自由扣件固定在立杆上。
7、剪刀撑分层高度为15m,需自顶至底连续设置。
8、立杆需高出顶部施工平台1.5m,并布设间隔75cm的两道防护栏杆和18cm高踢脚板。
防护栏杆外侧封闭包裹密目网。
9、脚手架底部第二层横杆处,横线布设一层安全网;顶层施工平台底第一层横杆处,横线布设一层安全网。
10、脚手架上人通道采用“之”字型甬道,坡度不得大于1:3。
11、上人甬道宽度不小于1m,采用5cm厚硬木板铺设,防滑条间距30cm。
上人甬道采用搭接连接,搭接长度30cm。
脚手板用10号绑扎铁线绑扎固定在小横杆上。
12、上人甬道两侧设置1.2m高间距60cm的两道防护栏杆和18cm 踢脚板,并用密目网防护。
13、脚手架布置示意图见附图。
三、脚手架拆除1、脚手架拆除时遵循先立后拆、后立先拆的原则。
2、脚手架与模板同步拆除,并同步修饰、处理墩身,不得提前拆除,不得超前拆除。
3、脚手架拆除时将扣件与钢管分开后用绳索或吊车吊下,严禁抛掷。
