墩台施工安全技术交底(最新版)
- 格式:docx
- 大小:62.02 KB
- 文档页数:6

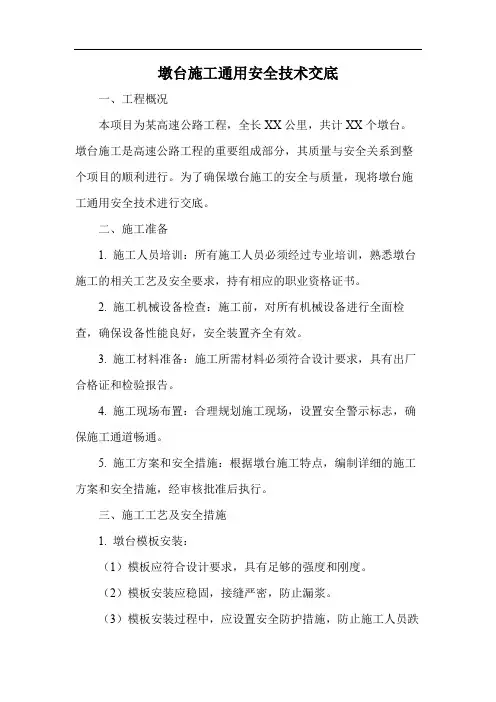

墩台施工通用安全技术交底一、工程概况本项目为某高速公路工程,全长XX公里,共计XX个墩台。
墩台施工是高速公路工程的重要组成部分,其质量与安全关系到整个项目的顺利进行。
为了确保墩台施工的安全与质量,现将墩台施工通用安全技术进行交底。
二、施工准备1. 施工人员培训:所有施工人员必须经过专业培训,熟悉墩台施工的相关工艺及安全要求,持有相应的职业资格证书。
2. 施工机械设备检查:施工前,对所有机械设备进行全面检查,确保设备性能良好,安全装置齐全有效。
3. 施工材料准备:施工所需材料必须符合设计要求,具有出厂合格证和检验报告。
4. 施工现场布置:合理规划施工现场,设置安全警示标志,确保施工通道畅通。
5. 施工方案和安全措施:根据墩台施工特点,编制详细的施工方案和安全措施,经审核批准后执行。
三、施工工艺及安全措施1. 墩台模板安装:(1)模板应符合设计要求,具有足够的强度和刚度。
(2)模板安装应稳固,接缝严密,防止漏浆。
(3)模板安装过程中,应设置安全防护措施,防止施工人员跌落。
2. 墩台钢筋加工与安装:(1)钢筋加工应符合设计要求,表面无锈蚀、油污。
(2)钢筋安装应牢固,焊接质量符合规范要求。
(3)钢筋作业过程中,应设置防尘、防噪声措施,保护施工人员健康。
3. 混凝土浇筑:(1)混凝土强度等级应符合设计要求,和易性良好。
(2)混凝土浇筑应均匀,防止产生蜂窝、麻面。
(3)浇筑过程中,应设置临时支架,防止模板变形、倾覆。
(4)混凝土浇筑后,及时进行养护,确保墩台质量。
4. 墩台施工过程中的安全措施:(1)施工现场应设置安全防护栏杆,防止非施工人员进入施工现场。
(2)高处作业应设置安全带、防护网,防止施工人员跌落。
(3)施工现场应设置足够数量的消防器材,防止火灾事故发生。
(4)施工现场应做好防尘、防噪声、防污染措施,保护环境。
四、施工质量控制1. 施工过程中,严格执行施工方案和安全措施,确保施工安全。
2. 加强对施工材料的检查,确保材料合格。

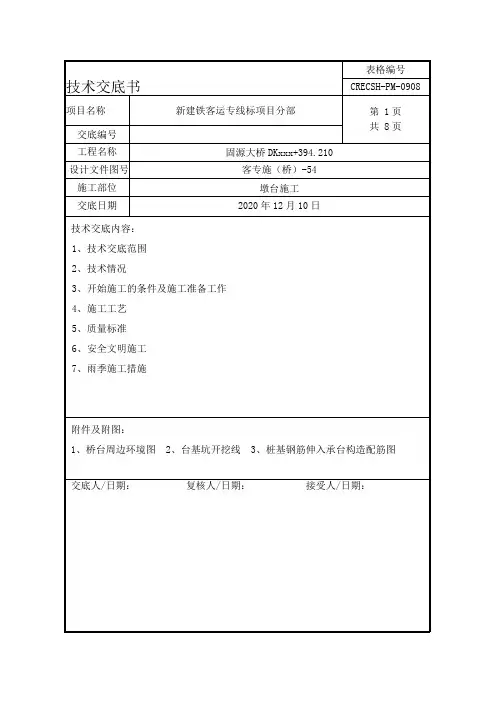

1、技术交底范围固源大桥墩台基础及结构施工,桩基础采用冲击钻施工,基坑采用放坡开挖,墩台混凝土设计强度为C30水下。
墩台尺寸参数见下表。
墩台号南昌台1号墩2号墩3号墩4号墩5号墩赣州西台各承台桩基主要参数承台顺桥向长Bx cm 1020 680 560 480 480 480 970 承台横桥向长By cm 810 1020 1020 1020 1020 1020 810 承台高Bh cm 200 250 200 200 200 200 2002、技术情况固源大桥桥台基坑采用1:(0~0.5)放坡开挖,坡度比视土壁情况而定。
桥面钢筋混凝土承台底标高90.762m,承台尺寸10.2*8.1m,承台高度2m,承台开挖后桩头须凿除并预留10cm伸入承台。
2.1地质地貌条件桥台桥址表层土质为(3)2-2,粉质黏土,硬塑,夹15%左右的砾石,直径2~30mm 不等;(2)4-2粉质黏土,棕红色,硬塑,压力性能夹少量砾石,直径2-15mm,含量10%左右。
2.3水文地质条件桥址区地表水不发育,主要为水渠水,水田水。
本区段正处于冬季施工,且大4.2.4吊离桩头,人工修整桩头按位置打断后,采用吊车统一吊离,完成后,人工作业破除余下桩头至桩头标高(承台底标高以上10cm处)。
4.2.5校直桩头钢筋将向外弯曲的钢筋及桩基箍筋进行调直,调成设计桩头外喇叭口的形式,并把钢筋表面的浮浆等清洗干净。
4.2.6清洗桩头采用人工凿平桩头及把桩头四周的浮渣进行清理,直至露出新鲜的砼,且确保桩头伸入承台10cm。
4.2.7 接桩处理如果在凿桩头时,破坏了有效桩体,则必须按照相关规范要求进行接桩处理。
5 质量标准及要求桩头凿除后表面平整,钢筋顺直,角度正确,声测管完好(若有)。
每个承台桩头凿除完毕后,由现场技术员验收,桩头不得有松散的砼,验收合格后再通知检测单位进行桩检,桩检前,未安装声测管的桩基须在桩顶用磨光机磨出4个直径约5cm 的光面,用来桩检。
桥梁墩台施工安全技术交底概述桥梁是现代交通建设中不可或缺的重要结构之一,它承载着人们出行的重要通道。
在桥梁的设计和施工过程中,墩台的建设是至关重要的环节之一。
墩台施工涉及到多个岗位的工作人员,因此对施工安全技术的交底显得尤为重要。
本文档将介绍桥梁墩台施工过程中需要进行的安全技术交底事项。
一、施工人员安全意识培养桥梁墩台施工需要有一支高素质的施工队伍,施工人员的安全意识培养是保障施工安全的基础。
在施工前,工作负责人应当对参与施工的人员进行必要的安全培训,包括施工现场的注意事项、施工过程中可能发生的危险以及应对措施等内容。
同时,施工人员应当具备必要的安全技术知识,熟悉使用施工设备的操作方法,并了解应急救援措施。
在施工过程中,施工人员应时刻保持警觉,确保自己和他人的安全。
二、施工现场安全管理桥梁墩台施工现场的安全管理是确保施工顺利进行的重要保障措施。
在施工前,施工单位应当组织对施工现场进行综合的安全评估,完善施工现场的安全控制措施。
同时,设立施工现场安全管理部门,负责监督和管理施工现场的安全情况。
施工现场应明确指定安全通道和避难点,并设置明显的标志。
施工现场应配备必要的安全警示标识,并保持良好的通风状况,以确保施工人员的健康与安全。
施工单位还应制定相应的施工现场安全管理制度,并加强对施工人员的培训和管理,确保所有人员都能按照施工现场安全规定进行操作。
三、施工设备的安全操作在桥梁墩台施工中,施工设备的安全操作是保证施工质量和工人安全的重要环节。
施工单位应确保所有的施工设备都符合相关的安全标准,并按照操作规程进行操作。
在使用施工设备之前,施工人员应对其进行全面的检查,确保设备的正常运行。
施工人员应对设备的使用方法和操作规程进行了。
一、交底范围本次安全技术交底针对桥梁墩承台施工过程中的安全风险和注意事项进行讲解,适用于所有参与墩承台施工的施工人员、监理人员及管理人员。
二、施工准备1. 施工人员应具备相应的资质和技能,熟悉墩承台施工工艺和安全操作规程。
2. 施工现场应配备必要的安全防护设施,如安全网、安全带、安全帽等。
3. 施工材料、设备应符合国家相关标准,并经过检验合格。
4. 施工现场应设置明显的安全警示标志,确保施工人员了解并遵守。
三、施工工艺及控制1. 施工工艺(1)根据设计要求,采用明挖法或暗挖法进行墩承台施工。
(2)基坑开挖前,对地质情况进行勘探,确定开挖深度、边坡角度等参数。
(3)基坑开挖过程中,严格按照设计要求进行放坡,确保边坡稳定。
(4)基坑支护采用土钉墙、锚杆支护等,确保支护结构安全可靠。
(5)基坑内设置排水沟,及时排除基坑积水。
(6)承台钢筋绑扎、模板安装、混凝土浇筑等工序按规范进行。
2. 施工控制(1)施工过程中,加强测量监控,确保施工精度。
(2)施工过程中,密切关注地质变化,及时调整施工方案。
(3)施工过程中,严格控制混凝土质量,确保承台强度满足设计要求。
(4)施工过程中,加强施工现场安全管理,防止安全事故发生。
四、安全注意事项1. 施工人员必须佩戴安全帽、安全带等防护用品,遵守操作规程。
2. 施工现场应设置安全警示标志,禁止无关人员进入施工现场。
3. 施工过程中,注意高处作业安全,防止坠落事故发生。
4. 施工过程中,加强施工现场用电安全管理,防止触电事故发生。
5. 施工过程中,加强施工现场机械设备安全管理,防止机械伤害事故发生。
6. 施工过程中,加强施工现场消防管理,防止火灾事故发生。
7. 施工过程中,加强施工现场食品安全管理,防止食物中毒事故发生。
五、应急预案1. 针对施工现场可能发生的各类事故,制定相应的应急预案。
2. 施工现场设置应急物资储备库,确保应急物资充足。
3. 施工人员应熟悉应急预案,掌握应急处置方法。
墩身施工安全技术交底一、工程概述本次墩身施工的工程为_____,墩身高度从_____米至_____米不等。
施工地点位于_____,预计施工工期为_____。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸和相关技术规范,制定详细的施工方案,并向施工人员进行技术交底。
2、材料准备确保所需的钢筋、混凝土、模板等材料质量合格,数量充足,并按照规定存放和保管。
3、机械设备准备配备塔吊、吊车、混凝土输送泵等机械设备,并在使用前进行检查和调试,确保其性能良好。
4、人员准备对参与施工的人员进行安全培训和技术培训,使其熟悉施工流程和安全注意事项。
三、施工流程1、钢筋工程(1)钢筋的加工应在专门的加工场地进行,按照设计图纸的要求进行下料、弯曲和焊接。
(2)钢筋的运输应采用塔吊或吊车,吊运过程中要注意防止钢筋变形。
(3)在墩身上进行钢筋绑扎时,要设置牢固的工作平台和防护栏杆,操作人员要系好安全带。
2、模板工程(1)模板应采用符合设计要求的钢模板或组合模板,模板的强度、刚度和稳定性应满足施工要求。
(2)模板的安装应按照先内模后外模的顺序进行,安装过程中要注意模板的拼接严密,防止漏浆。
(3)模板的拆除应在混凝土强度达到设计要求后进行,拆除时要按照先上后下、先非承重部位后承重部位的顺序进行,严禁强行拆除。
3、混凝土工程(1)混凝土的配合比应根据设计要求和原材料的性能进行试验确定,确保混凝土的强度和耐久性满足要求。
(2)混凝土的搅拌应采用强制式搅拌机,搅拌时间应符合规定要求。
(3)混凝土的运输应采用混凝土输送泵或搅拌运输车,运输过程中要防止混凝土离析和坍落度损失。
(4)混凝土的浇筑应采用分层浇筑、分层振捣的方法,每层浇筑厚度不宜超过 30cm,振捣要密实,防止出现蜂窝麻面。
(5)混凝土的养护应在浇筑完成后及时进行,养护时间不少于 7 天。
四、安全注意事项1、个人防护(1)所有施工人员必须佩戴安全帽、安全带、安全鞋等个人防护用品,严禁酒后作业。

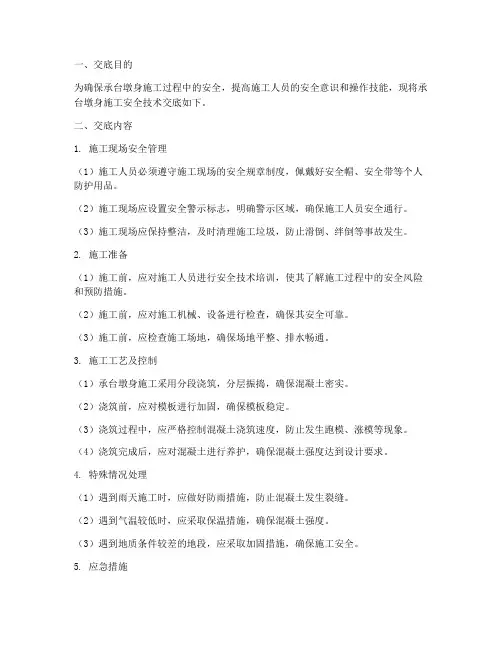

一、交底目的为确保承台墩身施工过程中的安全,提高施工人员的安全意识和操作技能,现将承台墩身施工安全技术交底如下。
二、交底内容1. 施工现场安全管理(1)施工人员必须遵守施工现场的安全规章制度,佩戴好安全帽、安全带等个人防护用品。
(2)施工现场应设置安全警示标志,明确警示区域,确保施工人员安全通行。
(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒等事故发生。
2. 施工准备(1)施工前,应对施工人员进行安全技术培训,使其了解施工过程中的安全风险和预防措施。
(2)施工前,应对施工机械、设备进行检查,确保其安全可靠。
(3)施工前,应检查施工场地,确保场地平整、排水畅通。
3. 施工工艺及控制(1)承台墩身施工采用分段浇筑,分层振捣,确保混凝土密实。
(2)浇筑前,应对模板进行加固,确保模板稳定。
(3)浇筑过程中,应严格控制混凝土浇筑速度,防止发生跑模、涨模等现象。
(4)浇筑完成后,应对混凝土进行养护,确保混凝土强度达到设计要求。
4. 特殊情况处理(1)遇到雨天施工时,应做好防雨措施,防止混凝土发生裂缝。
(2)遇到气温较低时,应采取保温措施,确保混凝土强度。
(3)遇到地质条件较差的地段,应采取加固措施,确保施工安全。
5. 应急措施(1)发生安全事故时,应立即停止施工,及时上报,并采取有效措施进行救援。
(2)施工现场应配备必要的安全防护设施,如急救箱、灭火器等。
三、注意事项1. 施工人员应严格按照施工方案和操作规程进行施工,不得擅自改变施工工艺。
2. 施工过程中,应密切关注施工环境,发现异常情况应及时上报并采取相应措施。
3. 施工结束后,应对施工现场进行清理,确保施工场地整洁。
四、交底时间及人员1. 交底时间:[具体日期]2. 交底人员:[具体人员姓名]五、其他事项1. 施工单位应加强对施工人员的安全教育,提高安全意识。
2. 施工单位应定期对施工现场进行安全检查,确保施工安全。
3. 施工单位应严格按照国家有关法律法规和标准规范进行施工,确保工程质量。

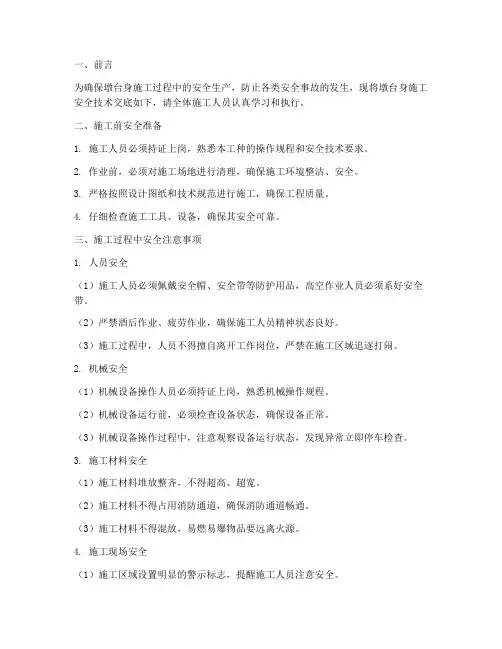

一、前言为确保墩台身施工过程中的安全生产,防止各类安全事故的发生,现将墩台身施工安全技术交底如下,请全体施工人员认真学习和执行。
二、施工前安全准备1. 施工人员必须持证上岗,熟悉本工种的操作规程和安全技术要求。
2. 作业前,必须对施工场地进行清理,确保施工环境整洁、安全。
3. 严格按照设计图纸和技术规范进行施工,确保工程质量。
4. 仔细检查施工工具、设备,确保其安全可靠。
三、施工过程中安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽、安全带等防护用品,高空作业人员必须系好安全带。
(2)严禁酒后作业、疲劳作业,确保施工人员精神状态良好。
(3)施工过程中,人员不得擅自离开工作岗位,严禁在施工区域追逐打闹。
2. 机械安全(1)机械设备操作人员必须持证上岗,熟悉机械操作规程。
(2)机械设备运行前,必须检查设备状态,确保设备正常。
(3)机械设备操作过程中,注意观察设备运行状态,发现异常立即停车检查。
3. 施工材料安全(1)施工材料堆放整齐,不得超高、超宽。
(2)施工材料不得占用消防通道,确保消防通道畅通。
(3)施工材料不得混放,易燃易爆物品要远离火源。
4. 施工现场安全(1)施工区域设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场不得堆放杂物,确保施工通道畅通。
(3)施工过程中,注意观察周围环境,避免发生碰撞、挤压等事故。
四、施工结束后安全注意事项1. 施工结束后,及时清理施工现场,确保施工区域整洁。
2. 仔细检查施工工具、设备,确保其安全可靠。
3. 做好施工记录,为后续施工提供依据。
五、应急处理1. 发生安全事故时,立即停止施工,组织人员撤离危险区域。
2. 及时上报事故情况,按照应急预案进行处理。
3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。
六、总结墩台身施工过程中,安全生产至关重要。
全体施工人员要认真学习并严格执行安全技术交底内容,确保施工过程中的人身安全和工程质量。
让我们共同努力,为我国桥梁建设事业做出贡献。

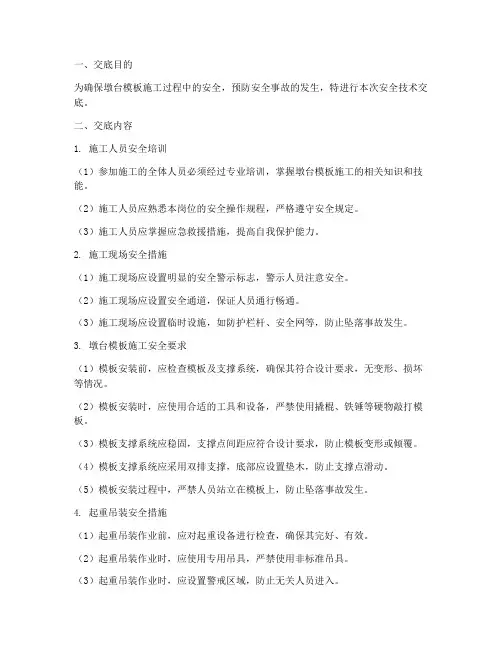

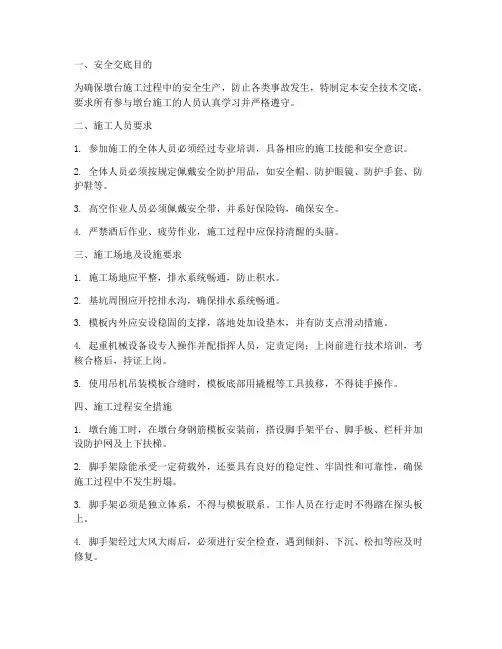

一、交底目的为确保墩台模板施工过程中的安全,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员安全培训(1)参加施工的全体人员必须经过专业培训,掌握墩台模板施工的相关知识和技能。
(2)施工人员应熟悉本岗位的安全操作规程,严格遵守安全规定。
(3)施工人员应掌握应急救援措施,提高自我保护能力。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,警示人员注意安全。
(2)施工现场应设置安全通道,保证人员通行畅通。
(3)施工现场应设置临时设施,如防护栏杆、安全网等,防止坠落事故发生。
3. 墩台模板施工安全要求(1)模板安装前,应检查模板及支撑系统,确保其符合设计要求,无变形、损坏等情况。
(2)模板安装时,应使用合适的工具和设备,严禁使用撬棍、铁锤等硬物敲打模板。
(3)模板支撑系统应稳固,支撑点间距应符合设计要求,防止模板变形或倾覆。
(4)模板支撑系统应采用双排支撑,底部应设置垫木,防止支撑点滑动。
(5)模板安装过程中,严禁人员站立在模板上,防止坠落事故发生。
4. 起重吊装安全措施(1)起重吊装作业前,应对起重设备进行检查,确保其完好、有效。
(2)起重吊装作业时,应使用专用吊具,严禁使用非标准吊具。
(3)起重吊装作业时,应设置警戒区域,防止无关人员进入。
(4)起重吊装作业时,应使用信号指挥,确保操作人员与指挥人员沟通顺畅。
(5)起重吊装作业时,应确保吊装物稳固,防止吊装物脱落。
5. 临时设施安全措施(1)临时设施如脚手架、安全网等,应按设计要求进行搭设,确保其稳固可靠。
(2)临时设施在使用过程中,应定期检查,发现隐患及时整改。
(3)临时设施周围应设置警示标志,防止人员误入。
6. 应急救援措施(1)施工现场应配备应急救援器材,如急救箱、灭火器等。
(2)施工人员应熟悉应急救援器材的使用方法,提高应急处置能力。
(3)发生事故时,应立即启动应急预案,迅速进行救援。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,掌握墩台模板施工的安全操作规程。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
墩台施工安全技术交底(最新版)
墩台施工安全技术交底(最新版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。

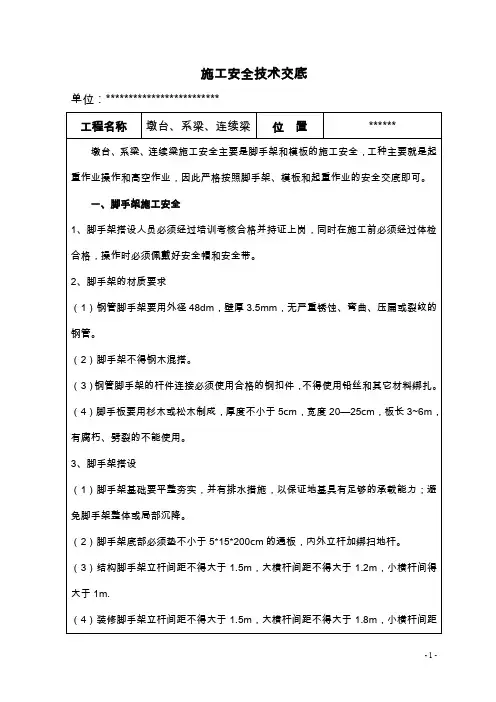

1.上下作业平台必须设安全梯、斜道等攀登设施,攀登设施应符合下列要求:
(1)基坑施工现场可根据环境状况修筑人行土坡道供施工人员使用,人行土坡道土体应稳定、坚实,宜设阶梯,表层宜硬化处理,无障碍物;宽度不宜小于1m,纵坡不宜陡于1∶3;两侧应设边坡,沟槽(基坑)侧无条件设边坡时,应根据现场情况设防护栏杆;施工中应采取防扬尘措施,并经常维护,保持完好。
(2)采用固定式直爬梯时,爬梯应用金属材料制成;梯宽且为50cm,埋设与焊接必须牢固。
梯子顶端应设1.0m~1.5m高的扶手;攀登高度超过7m以上部分宜加设护笼;超过13m时,必须设梯间平台。
(3)现场自制安全梯梯子结构必须坚固,梯梁与踏板的连接必须牢固;梯子结构应根据材料性能进行受力验算,经计算确定;攀登高度不宜超过8m;梯子踏板间距宜为30cm,不得缺档;梯子净宽宜为40cm~50cm;梯子工作角度宜为75°±5°;梯脚应置于坚实基面上,放置牢
固,不得垫高使用,梯子上端应有固定措施;梯子需接长使用时,必须有可靠的连接措施,且接头不得超过一处,连接后的梯梁强度、刚度,不得低于单梯梯梁的强度、刚度。
(4)采用斜道(马道)时,脚手架必须置于坚固的地基上,斜道宽度不得小于1m,纵坡不得陡于1∶3,支搭必须牢固。
人员上下梯子时,必须面向梯子,双手扶梯;梯子上有人时,他人不宜上梯。
2.高处作业必须搭设作业平台,作业平台临边必须设防护栏杆,应符合下列要求:
(1)使用前应经检查、验收,确认合格并形成文件,使用中应随时检查,确认安全。
(2)搭设与拆除脚手架应符合脚手架相关安全技术要求;作业平台的脚手板必须铺满、铺稳。
(3)作业平台临边必须设防护栏杆,应符合下列要求:
1)在基坑四周固定栏杆柱时,可采用钢管并锤击沉入地下不小于50cm深。
钢管离基坑边沿的距离,不得小于50cm;在混凝土结构上固定栏杆柱时,采用钢质材料时可用预埋件与钢管或钢筋焊牢;采用木栏杆时可在预埋件上焊接30cm长的50×5角钢,其上、下各设一孔,以直径10mm螺栓与木杆件拴牢;在砌体上固定栏杆柱时,可预先砌入
规格相适应的设预埋件的预制块。
2)栏杆的整体构造和栏杆柱的固定,应使防护栏杆在任何处能承受任何方向的1000N外力。
防护栏杆的底部必须设置牢固的、高度不低于18cm的挡脚板;挡脚板下的空隙不得大于1cm;挡脚板上有孔眼时,孔径不得大于2.5cm。
3)木质栏杆上杆梢径不得小于7cm,下杆梢径不得小于6cm,栏杆柱梢径不得小于7.5cm,并以不小于12号的镀锌钢丝绑扎牢固,绑丝头应顺平向下;钢筋横杆上直径不得小于16mm,下杆直径不得小于14mm,栏杆柱直径不得小于18mm,采用焊接或镀锌钢丝绑扎牢固,绑丝头应顺平向下;钢管横杆、栏杆柱均应采用直径48mm×(2.75~
3.5)mm的管材,以扣件固定或焊接牢固。
4)高处临街的防护栏杆应加挂安全网,或采取其他全封闭措施。
5)防护栏杆应由上、下两道栏杆和栏杆柱组成,上杆离地高度应为1.2m,下杆离地高度应为50cm~60cm。
栏杆柱间距应经计算确定,且不得大于2m。
3.使用起重机吊装材料、构件,现场作业应符合下列要求:
(1)现场配合吊运材料的全体作业人员应站位于安全地方,待吊钩和所吊运材料离就位点距离50cm时方可靠近作业,严禁位于起重机臂
下。
(2)构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
(3)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
(4)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
(5)吊运作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内;吊运前应先试吊,确认正常后方可正式起吊;吊装时,吊臂、吊钩运行范围,严禁人员入内;吊运作业必须设信号工指挥。
指挥人员必须检查吊索具、环境等状况,确认安全;吊运中严禁超载。
(6)作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物和被吊梁等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
(7)吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业。
(8)现场及其附近有电力架空线路时应设专人监护,确认起重机与电力架空线路的最小距离必须符合表2-17的要求。
4.现场使用斜道(马道)运输施工前应根据运输车辆的载重、宽度
和现场环境对斜道进行施工设计,其强度、刚度、稳定性应满足各施工阶段荷载的要求;斜道两侧应设防护栏杆,进出口处横栏杆不得伸出栏柱;斜道宽度应较运输车辆宽1m以上,坡度不宜陡于1∶6,斜道应直顺,不宜设弯道,斜道脚手架必须置于坚实地基上,支搭必须牢固;使用过程中应随时检查、维护,发现隐患必须及时采取措施,保持施工安全。
XX设计有限公司
Your Name Design Co., Ltd.。
