水泥混凝土路面施工及验收规范5155499404

水泥混凝土路面施工及验收规范5155499404
水泥混凝土路面施工及验收规范5155499404

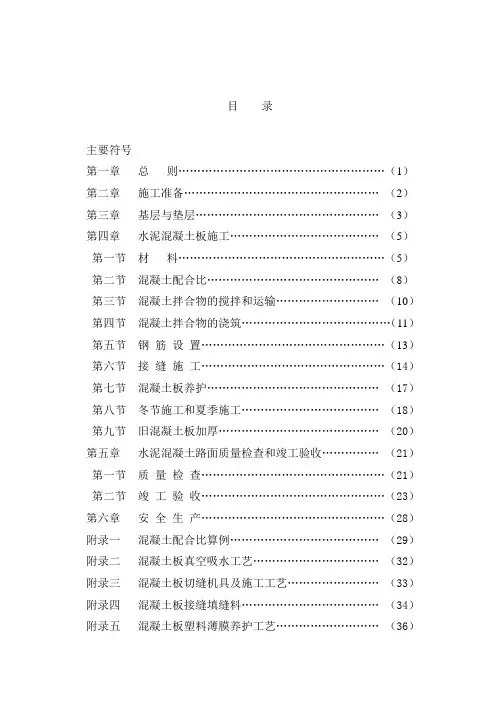

目录

主要符号

第一章总则 (1)

第二章施工准备 (2)

第三章基层与垫层 (3)

第四章水泥混凝土板施工 (5)

第一节材料 (5)

第二节混凝土配合比 (8)

第三节混凝土拌合物的搅拌和运输 (10)

第四节混凝土拌合物的浇筑 (11)

第五节钢筋设置 (13)

第六节接缝施工 (14)

第七节混凝土板养护 (17)

第八节冬节施工和夏季施工 (18)

第九节旧混凝土板加厚 (20)

第五章水泥混凝土路面质量检查和竣工验收 (21)

第一节质量检查 (21)

第二节竣工验收 (23)

第六章安全生产 (28)

附录一混凝土配合比算例 (29)

附录二混凝土板真空吸水工艺 (32)

附录三混凝土板切缝机具及施工工艺 (33)

附录四混凝土板接缝填缝料 (34)

附录五混凝土板塑料薄膜养护工艺 (36)

附录六混凝土抗压、抗折和劈裂抗拉强度试验 (38)

附录七计量单位的换算 (44)

附录八本规范用词说明 (46)

附加说明 (47)

附:条文说明 (49)

主 要 符 号

σS ——混凝土计算抗折强度(MPa ); σC ——混凝土圆柱劈裂强度(MPa ); σb ——混凝土小梁抗折强度(MPa ); C ——混凝土试件抗压强度(MPa ); C e ——水泥标号抗压强度(MPa );

0e C ——水泥实际抗压强度(MPa );

K C ——水泥标号富余系数; M

C

——混凝土灰水比; C t ——混凝土试配强度; σ——混凝土强度均方差;

E t ——基层顶面当量回弹模量(MPa ); E s ——基层顶面计算回弹模量(MPa ); E o ——土基的回弹模量(MPa );

ιo ——黄河JN -150汽车测得的计算回弹弯沉值(mm ); P ——试件破坏最大荷载(N ); A ——试件受压面积(cm 2)。

第一章总则

第1.0.1条为了提高水泥混凝土路(道)面(以下简称混凝土路面)工程的施工技术水平,保证工程质量,以促进交通建设和运输的发展,特制订本规范。

第1.0.2条本规范选用于新建和改建的公路、城市道路、厂矿道路和民航机场道面等就地浇筑的水泥混凝土路面施工及验收。

注:民航机场道面指跑道、停机坪、滑行道。

第1.0.3条混凝土路面的施工,必须根据设计文件、施工条件及水文、地质、气象等不同情况,采取相应的技术措施,以保证工程质量。

第1.0.4条混凝土路面的原材料的选用,应贯彻因地制宜就地取材的原则。

第1.0.5条混凝土路面的施工,应采用机械操作,并积极采用新技术、新材料和新工艺。

第1.0.6条混凝土路面的施工及验收,除按本规范的规定执行外,尚应符合国家现行的有关标准、规范的规定。

第二章施工准备

第2.0.1条施工单位应根据设计文件及施工条件,确定施工方案,编制施工组织设计。

第2.0.2条施工前应解决水电供应,交通道路,搅拌和堆料场地,办公生活用房、工棚仓库和消防等设施。

第2.0.3条有碍施工的建筑物、灌溉渠道和地下管线等,均应在施工前拆迁完毕。

第2.0.4条施工前必须对混凝土路面原材料进行取样试验分析,并就提供混凝土配合比试验数据。

第2.0.5条施工单位应根据设计文件,复测平面和高程控制桩,据以定出路面中心、路面宽度和纵横高程等样桩。控制桩测量的精度,应符合国家有关标准、规范的规定。

第三章基层与垫层

第3.0.1条混凝土路面的路基,应符合下列要求:

一、路基的高度、宽度、纵横坡度和边坡等均应符合设计要求;

二、路基应有良好的排水系统;

三、路基应坚实、稳定,压实度和平整度应符合设计要求;

四、对现有路基加宽,应使新旧路基结合良好, 压实度应符合要求。

第3.0.2条混凝土路面的基层,宜采用板体性好、强度高的石灰稳定土、工业废渣类、级配碎(砾)石掺灰和水泥稳定砂砾(包括石土)等半刚性基层,及泥灰结碎(砾)石基层。

第3.0.3条混凝土路面基层的强度就满足设计要求。基层施工应符合下列要求:

一、石灰稳定土基层,应做到土块粉碎,石灰合格,配料准确,拌和均匀,控制最佳含水量,碾压密实。石灰含量宜占土的8%~12%。当日平均气温低于

5℃(摄氏度)时,应停止施工,并应在冻结前达到规定强度,石灰稳定土基层不宜在雨天施工;

二、对煤渣、粉煤灰、冶金矿渣等工业废渣类基层,应按其化学成份和颗粒组成,掺入一定数量石灰土或石渣组成混合料,加水拌和压实,洒水养护。当日平均气温低于5℃时,不应施工,并应在冻结前达到规定强度;

三、泥灰结碎(砾)石基层,应严格控制泥灰的含量。泥灰的总含量不宜大于总混合料的20%,石灰含量宜占的8%~12%,土的塑性指数宜为10~14。施工可采用灌浆法或拌和法,采用拌和法时,应先拌匀灰土;

注:土的塑性指数,为采用76g平衡锥标准测定液限。100g平衡锥,土的塑性指数宜为15~22。

四、级配碎(砾)石掺石灰基层的碎(砾)石颗粒应符合级配要求。细料含量宜为20%~30%,石灰含量宜占细料的8%~12%;

五、水泥稳定砂砾(包括砾石土)基层的砂砾应有一定的级配,最大粒径不应超过5cm,水泥含量不宜超过混合料总重的6%,压实工作必须在水泥终凝前完成。

第3.0.4条基层完成后,应加强养护,控制行车,不使出现车槽。如有损坏应在浇筑混凝土板前采用相同材料修补压实,严禁用松散粒料填补。对加宽的基层,新旧部分的强度应一致。

第3.0.5条设置垫层时,垫层施工应符合下列要求:

一、宜选用当地的砂砾或炉渣等材料;

二、垫层施工前,应处理好路基病害,并完成排水设施;

三、垫层铺筑应碾压密实、均匀;

四、冰冻地区采用灰土垫层时,当日平均气温低于5℃时,

不应施工,并应在冰冻前达到规定强度。

第3.0.6条混凝土路面施工,应按设计要求,及时完成路肩、排水及人行道等工程。

第四章水泥混凝土板施工

第一节材料

第4.1.1条用于混凝土板的水泥,应符合下列要求:

一、应采用强度高、收缩性小、耐磨性强、抗冻性好的水泥。其物理性能和化学成份应符合国家有关标准的规定;

二、公路、城市道路、厂矿道路应采用硅酸盐水泥或普通硅酸盐水泥(简称普通水泥),水泥标号不应低于425号。当条件受限制时,可采用矿渣水泥,其标号不应低于425号,并应严格控制用水量,适应延长搅拌时间,加强养护工作;亦可采用325号普通水泥,但应采取掺外加剂、干硬性混凝土或真空吸水等措施;

三、民航机场道面和高速公路,必须采用标号低于425号的硅酸盐水泥;

四、水泥进场时,应有产品合格证及化验单。并应对品种、标号、包装、数量、出厂日期等进行检查验收;

五、不同标号、厂牌、品种、出厂日期的水泥,不得混合堆放,严禁混合使用。出厂期超过三个月或受潮的水泥,必须经过试验,其试验结果决定正常使用或降级作用。已经结块变质的水泥不得使用。

第4.1.2条混凝土板用的砂,应符合下列要求:

一、应采用洁净、坚硬、符合规定级配、细度模数在2.5以上的粗、中砂;

二、当无法取得粗、中砂时,经配合比试验可行,可采用泥土杂物含量小于3%的细砂;

三、砂的技术要求符合表4.1.2规定。

砂的技术要求表4.1.2

注:①Ⅰ区砂基本属于粗砂。Ⅱ区砂属于中砂和一部份偏粗的细砂,颗粒适中,级配最好。Ⅲ区砂属细砂和一部分偏细的中砂。

②有机物质含量标准溶液的配制方法:取2g鞣酸粉溶解于98ml的10%洒精溶液中即得所需的鞣酸溶液,然后取该溶液2.5ml。深度为3%的氢氧化钠溶液中,加塞后剧烈摇动,静置24h即得标准溶液。

第4.1.3条混凝土板用的碎(砾)石,应符合下列要求:

一、碎(砾)石应质地坚硬,并应符合规定级配,最大粒径不应超过40mm;

二、碎石的技术要求,应符合表4.1.3-1的规定;

三、砾石的技术要求,应符合表4.1.3-2的规定。

第4.1.4条用于抗冻性混凝土的碎(砾)石,应进行冻融和坚固性试验。

注:一月分平均温度不低于-10℃的地区,不考虑石料的抗冻性。

第4.1.5条混凝土搅拌和养护用水应清洁,宜采用饮用水。使用非饮用水时,应经过化验,并应符合下列规定:

一、硫酸盐含量(按SO4计)不得超过2700mg/L;

二、含盐量不得超过5000mg/L;

三、pH值不得小于4。

碎石技术要求表4.1.3-1

注:石料强度分级,应符合《公路工程石料试验规程》的规定。

碎石技术要求表4.1.3-2

注:石料强度可采用压碎指标值(%)

第4.1.6条混凝土掺用的外加剂,应经配合比试验符合要求后方可使用。掺用的外加剂,可按下列规定选用。

一、为减少混凝土拌合物的用水量,改善和易性,节约水泥用量,提高混凝土强度,可掺入减水剂;

二、夏季施工或需要延长作业时间时,可掺入缓凝剂;

三、冬季施工为提高早期强度或为缩短养护时间,可掺入早强剂;

四、严寒地区为抗冻,可掺入引气剂。

第4.1.7条混凝土板用的钢筋,应符合下列要求:

一、钢筋的品种、规格,应符合设计要求、

二、钢筋应顺直,不得不裂缝、断伤、刻痕,表面油污和颗

粒状或片状锈蚀应清除。

第二节混凝土配合比

第4.2.1条混凝土配合比,应保证混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。在冰冻地区还应符合抗冻性的要求。

第4.2.2条混凝土配合比,应根据水灰比与强度关系曲线进行计算和试配确定。并应按抗压强度作配合比设计,以抗折强度用强度检验。

混凝土抗压强度的试验应符合本规范附录六的规定。

第4.2.3条混凝土的试配强度宜按设计强度提高10%~15%。

第4.2.4条混凝土拌合物的稠度试验,采用塌落度测定时,塌落度宜为1~

2.5cm ;塌落度小于1cm 时,应采用维勃稠度仪测定,维勃时间宜为10~30s 。每一工作班应至少检查两次。

第4.2.5条 混凝土的水灰比,当有经验数值时,可按经验数值选用。如无经验数值时,可按下列公式计算:

碎石混凝土)52.0(46.00-=W

C

C C e ; (4.2.5-1)

砾石混凝土)61.0(

048.0-W

C

e C =。 (4.2.5-1) 式中:C ——混凝土试件抗强度(MPa );

0e

C ——水泥实际抗压强度(MPa ); W

C ——混凝土灰水比。

第4.2.6条 混凝土最大水灰比,应符合下列规定: 一、公路、城市道路和厂矿道路不应大于0.50; 二、机场道面高速公路不应大于0.46; 三、冰冻地区冬季施工不应大于0.45。

第4.2.7条 混凝土的单位用水量,应按骨料的种类、最大粒径、级配、施工温度和掺用外加剂等通过试验确定。粗骨料最大粒径为40mm 。粗细骨料均干燥时,混凝土的单位用水量,应按下列经验数值采用:

一、碎石为150~170kg /m 3; 二、砾石为140~160 kg /m 3;

三、掺用外加剂或掺合料时,应相应增减用水量。

第4.2.8条 混凝土的单位水泥用量,应根据选用的水灰比 和单位用水量进行计算。单位水泥用量不应小于300 kg /m 3。

第4.2.9条 混凝土的砂率,应按碎(砾)石和砂的用量、种类、规格及混凝土的水灰比确定,并应按表4.2.9规定选用。

注:①表中数值为II 砂的选用砂率。

②采用I 区时,应采用较大的砂率,采用I I I 区砂时,应采用较小的砂率。

第4.2.10条 选定砂率并经试配后,采用绝对体积法或假定容重法计算

砂、石用量,并确定混凝土拌合物的理论配合比。在施工时,应测定现场骨料的含水率,将理论配合比的换算为施工配合比,作为混凝土施工配料的依据。

混凝土配合比可参照附录一计算。

第三节混凝土抖合物的搅拌和运输

第4.3.1条混凝土拌合物应采用机械搅拌施工,其搅拌站宜根据施工顺序和运输工具设置,搅拌机的容量应根据工程量大小和施工进度配置。施工工地宜有备用的搅拌机和发电机组。

第4.3.2条投入搅拌每盘的拌合物数量,应按混凝土施工配合比和搅拌机容量计算确定,并应符合下列规定:

一、进入拌和机的砂、石料必须准确过秤。磅秤每班开工前应检查校正;

二、散装水泥必须过秤。袋装水泥,当以袋计量时,应抽查其量是否准确;

三、严格控制加水量。每班开工前,实测砂、石料的含水量,根据天气变化,由工地试验确定施工配合比;

四、混凝土原材料质量计的允许误差,不应超过下列规定:

1.水泥±1%;

2.粗细骨料±3%;

3.水±1%;

4.外加剂±2%。

第 4.3.3 条搅拌第一盘混凝土拌合物前,应选用适量的混凝土拌合物或砂浆搅拌,拌后排弃,然后再按规定的配合比进行搅拌。

第4.3.4条搅拌机装料顺序,宜为砂、水泥、碎(砾)石,或碎(砾)石、水泥、砂。进料后,边搅拌边加水。

第4.3.5条混凝土拌合物每盘的搅拌时间,应根据搅拌机的性能和拌合物的和易性确定。混凝土拌合物的最短搅拌时间,自材料全部进入搅拌鼓起,至拌合物开始出料上的连续搅拌时间,应符合表4.3.5的规定。搅拌最长时间不得超过最短时间的三倍。

表4.3.5

第4.3.6条混凝土拌合物的运输,宜采用自卸机车运输。当运距较远时,宜采用搅拌运输车运输。混凝土拌合物从搅拌机出料后,运至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并应符合表4.3.6的规定。

表4.3.6

第4.3.7条装运混凝土拌合物,不应漏浆,并应防止离析。夏季和冬季施工,必要时应有遮盖或保温措施。出料及铺筑时的卸料高度,不应超过 1.5m。当有明显离析时,应在铺筑时重新拌匀。

第四节混凝土拌合物的浇筑

第4.4.1条模板宜采用钢模板。模板的制作与立模应符合下列规定:

一、钢模板的高度应与混凝土板厚度一致;

二、木模板应选用质地坚实,变形小,无腐朽、扭曲、裂纹

的木料。模板厚度宜为5cm,其高度应与混凝土厚度一致。模板内侧面、顶面要刨光,拼缝紧密牢固,边解平整无缺;

二、模板高度的允许误差为±2mm。企口舌部或凹槽的长度

允许误差:钢模板为±1mm,木模板为±2mm;

四、立模的平面位置与高程,应符合设计要求,并应动立准确稳固,接头紧密平顺,不得有离缝、前后错茬和高低不平等现象。模板接头与基层接触处均不得漏浆。模板与混凝土接触的表面应涂隔离剂。

第4.4.2条混凝土拌合物摊铺前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查。

第4.4.3条混凝土拌合物的摊铺,应符合下列规定:

一、混凝土板的厚度不大于22cm时,可一次摊铺,大于22cm时,可分二次摊铺,下部厚度宜为总厚的五分之三;

二、摊铺厚度应考虑振实预留高度;

三、用人工摊铺,应用锹反扣,严禁抛掷和耧耙,防止混凝

土拌合物离析。

第4.4.4条混凝土拌合物的振捣,应符合下列规定:

一、对厚度不大于22cm的混凝土板,靠边角应先用插入式振

捣器顺序振捣,再用功率不小于2.2kW平板振捣器纵横交错全面振捣。纵横振捣时,应重叠10~20cm,然后用振动梁振捣拖平。有钢筋的部位,振捣时应防止钢筋变位;

二、振捣器在每一位置振捣的持续时间,应以拌合物停止下

沉、不再冒气泡并泛出水泥砂浆为准,并不宜过振。用平板式振捣器振捣时,不宜少于15s;水灰比小于0.45时,不宜少于30s。用插入式振捣器时,不宜少于20s。

三、当采用插入式与平板式振捣器配合使用时,应先用插入

式振捣器振捣,后用平板式振捣器振捣。分二次摊铺的,振捣上层混凝土拌合物时,插入式振捣器应插入下层混凝土拌合物5cm,上层混凝土拌合物的振捣必须在下层混凝土拌合物初凝以前完成。插入式振捣器的移动间距不宜大于其作用半径的1.5倍,其至模板的距离不应大于振捣器作用半径的0.5倍,并应避免碰撞模板和钢筋;

四、振捣时应铺以人工找平,并应随时检查模板。如有下沉、变形或松动,应及时纠正。

第4.4.5条干硬性混凝土搅拌时可先增大水灰比,浇筑后采采真空吸水工艺再将水灰比降低,以提高混凝土在未凝结硬化前的表层结构强度。

混凝土板真空吸水工艺应按本规范附录二的要求操作。

第4.4.6条混凝土拌合物整平时,填补板面应选用碎(砾)石较细的混凝土拌合物,严禁使用纯砂浆填补找平。经用振动梁整平后,可再用铁滚筒进一步整平。设有路拱时,应使用路拱成形板整平。整平时必须保持模板顶面整洁,接缝处板面平整。

第4.4.7 条混凝土板做面,应符合下列规定:

一、当烈日曝晒或干旱风吹时,做面宜在遮阴棚下进行;

二、做面前,应做好清边整缝,清除粘浆,修补掉边、缺角。

做面时严禁在面板混凝土上洒水、撒水泥粉;

三、做面宜分二次进行。先找平抹平;俟混凝土表面无泌水

时,再作第二次抹平。混凝土板面平整、密实;

四、抹平后沿横坡方向拉毛或采用机具压槽。公路和城市道路、厂矿道路的拉毛和压槽深度应为1~2mm。民航机场道面拉毛的平均纹理深度(填砂法):跑道、高速出口滑行道不得小于0.8mm;滑行道、停机坪不得小于0.4mm 。

第五节钢筋设置

第4.5.1条钢筋混凝土板钢筋网片的安放,应符合下列规定:

一、得踩踏钢筋网片;

二、安放单层钢筋网片时,应在底部先摊铺一层混凝土拌合物,摊铺高度应按钢筋网片设计位置预加一定的沉落度。待钢筋网片安放就位后,再继续浇筑混凝土;

三、双层钢筋网片时,对厚度不大于25cm的板,上下两层

钢筋网片可事先用架立筋扎成骨架后一次安放就位。厚度大于25cm的,上下两层钢筋网片应分两次安放。

第4.5.2条安放角隅钢筋时,应先在安放钢筋的角隅处摊铺一层混凝土拌合物,摊铺高度应比钢筋设计位置预加一定的沉落度。角隅钢筋就位后,用混凝土拌合物压住。

第4.5.3条安放边缘钢筋时,应先沿边缘铺筑一条混凝土拌合物,拍实至钢筋设置高度,然后安入边缘钢筋,在两端弯起处用混凝土拌合物压住。

第六节接缝施工

第4.6.1条胀缝的施工,应符合下列规定:

一、胀缝应与路面中心线垂直;缝壁必须垂直;缝隙宽度

必须一致;缝中不得连浆。缝隙上部应浇灌填缝料,下部应设置胀缝板;

二、胀缝传力杆的活动端,可设在缝的一边或交错布置。

固定后的传力必须平行于板面及路面中心线,其误差不得大于5mm。传力杆的固定,可采用顶头木模固定或支架固定安装的方法,并应符合下列规定:1.顶头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝。传力杆长度的一半应穿过端头挡板,固定于外侧定位模板中。混凝土拌合物浇筑前应检查传力杆位置;浇筑时,应先摊铺下层混凝土拌合物用插入工振捣器振实,并应在校正传力杆位置后,再浇筑上层混凝土拌合物。浇筑邻板时应拆除顶头木模,并应设置胀缝板、木制嵌条和传力杆套(见图4.6.1-1)。

图4.6.1-1 顶头木模固定传力杆安装图

2.支架固定传力杆安装方法,宜用于混凝土板连续浇筑时设置的胀缝。传力杆长度的一半应穿过胀缝板和端头挡板,并就用钢筋支架固定就位。浇筑时就先检查传力杆位置,再在胀缝两侧摊铺混凝土拌合物至板面,振捣密实后,抽出端头挡板,空隙部份填补混凝土拌合特,并用插入式振捣器振实(见图4.6.1-2)。

图4.6.1-2 支架固定传图杆安装图

第4.6.2条缩缝的施工方法,应采用切缝法。当受条件限制时,可采用压缝法。民航机场道面和高速公路必须采用切缝法。切缝法和压缝法的施工,应符合下列规定:

一、切缝法施工,当混凝土达到设计强度25%~30%时,应采用切缝机进行切割。切缝用水冷却时,应防止切缝水渗入基层和土基。切缝机具及施工工艺应符合附录三的要求;

二、压缝法施工,当混凝土拌合物做面后,应立即用振动压缝刀压缝。当压至规定深度时,应提出压缝刀,用原浆修平缝槽,严禁另外调浆。然后,应放入铁制或木制嵌条,再次修平缝槽,待混凝土拌合物初凝前泌水后,取出嵌条,形成缝槽。

第4.6.3条施工缝的位置宜与胀缝或缩缝设计位置吻合。施工缝就与路面中心线垂直;多车道路面及民航机场道面的施工缝应避免设在同一横断面上。施工缝传力杆长度的一半锚固于混凝土中,另一半应涂沥青,允许滑动。传力杆必须与缝壁垂直。

第4.6.4条纵缝施工方法,应按纵缝设计要求确定,并应分别符合下列规定:

一、平缝纵缝,对已浇混凝土板的缝壁应涂刷沥青,并应避免涂在拉杆上。

浇筑邻板时,缝的上部应压成规定深度的缝槽;

二、企口缝纵缝,宜先浇筑混凝土板凹榫的一边;缝壁应涂刷沥青。浇筑邻板时应靠缝壁浇筑;

三、整幅浇筑纵缝的切缝或压缝,应符合本规范第4.6.2条规定。

纵缝设置拉杆时,拉杆应采用螺纹钢筋,并应设置在板厚中间。设置拉杆的纵缝模板,应预先根据拉杆的设计位置放样打眼。

第4.6.5条混凝土板养护期满后,缝槽应及时填缝。在填缝前必须保持缝内清洁,防止砂石等杂物掉入缝内。常用的填缝料,可按本规范附录四选用。

第4.6.6条填缝采用灌入式填缝的施工,应符合下列规定:

一、灌注填缝料必须在缝槽干燥状态下进行,填缝料应与混凝土缝壁粘附紧密不渗水;

二、填缝料的灌住深度宜为3~4cm。当缝槽大于3~4cm时,可填多孔柔性衬底材料。填缝料的灌注高度,夏天宜与板面平,冬天宜稍低于板面;

三、热灌填缝料加热时,应不断搅拌均匀,直至规定温度。当气温较低时,应用喷灯加热缝壁。施工完毕,应仔细检查填缝料与缝壁粘结情况,在有脱开处,应用喷灯水火烘烤,使其粘结紧密。

第4.6.7条填缝采用预制嵌缝条的施工,应符合下列规定;

一、预制胀缝板嵌入前,缝壁应干燥,并应清除缝内杂物,使嵌缝条与缝壁紧密结合;

二、缩缝、纵缝、施工缝的预制嵌条,可在缝槽形成时嵌入。嵌缝条应顺直整齐。

第七节混凝土板养护

第4.7.1条混凝土板做面完毕,应及时养护。养护应根据施工工地情况及条件,选用湿治养护和塑料薄膜养护等方法。

第4.7.2条湿治养护应符合下列规定:

一、宜用草袋、草帘等,在混凝土终凝以后复盖于混凝土板表面,每天应均匀洒水,经常保持潮湿状态;

二、昼夜温差大的地区,混凝土板浇筑后3d内应采取保温措施,防止混凝土板产生收缩裂缝;

三、混凝土板在养护期间和填缝前,应禁止车辆通行。在达到设计强度的40%以后,方可允许行人通行;

四、养护时间应根据混凝土强度增长情况而定,一般宜为

14~21d。养护期满方可将复盖物清除,板面不得留痕迹。

第4.7.3条塑料薄膜养护应符合下列规定:

一、塑料薄膜溶液的配合比应由试验确定。薄膜溶剂一般具有易燃或有毒等特性,应做好贮运和安全工作;

二、塑料薄膜施工,宜采用喷洒法。当混凝土表面不见浮水和用手指压无痕迹时,应进行喷洒;

三、喷洒厚度宜以能形成薄膜为度。用是宜控制在每千克溶剂洒3m2左右;

四、在高温、干燥、刮风时,在喷膜前后,应用遮阴棚加以遮盖;

五、养态期间应保护塑料薄膜的完整。当破裂时应立即修补。

薄膜喷洒后3d内应禁止行人通行,养护期和填缝前禁止一切车辆行驶。

混凝土板塑料薄膜养护应符合本规范附录五的要求。

第4.7.4条模板的拆除,应符合下列规定:

一、拆模时间应根据气温和混凝土强度增长情况确定,采用普通水泥时,一般允许拆模时间,应符合表4.7.4的规定;

混凝土板允许拆模时间表4.7.4

注:①允许拆模时间,自混凝土成型后至开始拆模时计算。

②使用矿渣水泥时,允许拆模时间宜延长50%~100%。

二、拆模应仔细,不得损坏混凝土板的边、角,尽量保持模板完好。

第4.7.5条混凝土板达到设计强度时,可允许开放交通。当遇特殊情况需要提前开放交通时(不包括民船机场跑道和高速公路),混凝土板应达到设计强度80%以上,其车辆荷域不得大于设计荷域。混凝土板的强度,应以混凝土试块强度作为依据,也可按现行《钢筋混凝土工程施工及验收规范》中的温度、龄期对混凝土强度影响的规定执行。

第八节冬季施工和夏季施工

第4.8.1条冬季施工,根据当地多年气温资料,当室外日平均气温连续五天低于5oC时,混凝土板的施工应按冬季施工规定进行。

第4.8.2条混凝土板冬季施工应符合下列规定:

一、混凝土板在抗折强度尚未达到1.0MPa或抗压强度尚未达到5.0MPa时,不得遭受冰冻;

二、冬季施工水泥应采用425号以上硅酸盐水泥或普通水泥,水灰比不应大于0.45;

三、混凝土拌合物搅拌站应搭设工棚或其他挡风设备;

四、混凝土拌合物的浇筑温度不应低于5℃。当气温在0℃以

下或混凝土拌合物的浇筑温度低于5℃时,应将水加热搅拌(砂、石料不加热);如水加热仍达不到要求时,应将水和砂、石料都加热。加热搅拌时,水泥应最后投入。

五、材料加热应遵守下列规定:

1.在任何情况下,水泥都不得加热;

2.加热温度应为:混凝土拌合物不应超过35℃,水不应超过60℃,砂、石料不应超过40℃;

3.水、砂、石料在搅拌前和混凝土拌合物出盘时,每台班至少测四次温度;室外气温4h测一次温度;混凝土板浇筑后的头两天内,应每隔6h测一次温度;7d内每昼夜应至少测两次温度。

六、混凝土板浇筑时,基层应无冰冻,不积冰雪,模板及钢筋积有冰雪时,应清除。混凝土拌合物不得使用带有冰雪的砂、石料,且搅拌时间应比本规范第

4.3.5条规定的时间适当延长。

七、混凝土拌合物的运输、摊铺、振捣、做面等工序,应紧密衔接,缩短工序间隔时间,减少热量损失;

八、混凝土板浇筑完毕开始做面前,应搭盖遮阴棚。混凝土终凝后,可改用草帘等保温材料复盖养护,洒水时应移去保温材料,洒水后复盖;

九、冬季养护时间不应少于28d。允许拆模时间也应适当延长。

第4.8.3条夏季施工,当混凝土拌合物温度在30~35℃时,混凝土板的施工应按夏季施工规定进行。

第4.8.4条混凝土板夏季施工,应符合下列规定:

一、混凝土拌合物浇筑中应尽量缩短运输、摊铺、振捣、做面等工序时间,浇筑完毕应及时复盖、洒水养护;

二、搅拌站应有遮阴棚。模板和基层表面,在浇筑混凝土前应洒水湿润。

三、应注意天气预报,如遇阵雨,应暂停施工;

四、气温过高时,宜避开中午施工,可在夜间进行。

第九节旧混凝土板加厚

第4.9.1条旧混凝土板加厚,可采用结合式或隔离式。加厚前,应对旧混凝土板进行复查。对基础沉陷、翻浆、混凝土板翘曲、悬空等病害,以及已经形成结构损坏的混凝土板,应妥善处理后,方能进行加厚施工。

第4.9.2条采用结合式加厚施工,应符合下列规定:

一、旧混凝土板应凿毛,达到表面粗糙;

二、清除混凝土碎渣,用水冲冼洁净;

三、加厚混凝土板的分仓应旧板完全一致,接缝必须重合。加强混凝土板的横向缩缝和纵缝应分开。胀缝的宽度,应与原胀缝同宽;

四、支立模板,可采用混凝土块顶撑模板或利用旧板接缝钻孔插入钢钎,固定模板的方法;

五、浇筑新混凝土前应洒水湿润旧混凝土板,待凉干无积水时喷刷水泥砂浆。水泥砂浆灰比宜为0.4~0.5,水泥砂浆用量宜为1.5~2.0kg/m2。喷刷水泥后应即浇筑混凝土。

第4.9.3条采用隔离式加厚施工,应符合下列规定:

一、隔离层的材料,可采用沥青砂、油毡、塑料布等。沥青砂厚度宜为2cm;油毡和塑料布以摊平为度;

二、支立模板应符合本规范第4.9.2条第四款的规定。

第五章水泥混凝土路面质量

检查和竣工验收

第一节质量检查

第5.1.1条混凝土用的水泥、砂、碎(砾)石、水、外加剂和钢筋等原材料,应按规定进行检查和试验,并应作好记录。

第5.1.2条基层完成后,应检查强度和质量。基层强度应以基层顶面的当量回弹模量值或以黄河标准汽车测算回弹弯沉值作为强度检查指标,其值不得低于设计规定。基层质量检查,其允许误差,公路、城市道路、厂矿道路应符合表5.1.2-1的规定;民航机场道面、高速公路应符合表5.1.2-2的规定。

公路、城市道路、厂矿道路基层质量检查允许误差表5.1.2-1

注:压实度(单位重)以重型击实际标准试验确定,石灰稳定土和工业废渣类为93%;级配碎(砾)石掺石灰和水泥稳定砂砾为97%。

民航机场道面、高速公路基层质量检查允许误差表5.1.2-2

注:①压实度(单位重)以重型击实标准试验确定,石灰稳定土和工业废渣类为93%;级配碎(砾)石掺石灰和水泥稳定砂砾为97%。

②民航机场道面基层顶面,应铺垫石屑或中粗砂等坚硬材料找平层。

③横坡检验要求:民航机场道面:每10m长测一断面,横向测点间距≤10m。高速公路:100m

长测一断面,路面宽<9m,横向测3点,路面宽9~15m,横向测5点;路面宽>15m,横向

测7点。

第5.1.3条钢筋混凝土板的钢筋网片允许误差,应符合表5.1.3的规定。

公路工程水泥及水泥混凝土试验规程

公路工程水泥及水泥混凝土试验规程 T0501—2005 水泥取样方法 1目的、适用范围和引用标准 本方法规定了水泥取样的工具、部位、数量及步骤等。 本方法适用于硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、粉煤灰硅酸盐水泥、火山灰硅酸盐水泥、复合硅酸盐水泥、道路硅酸盐水泥及指定采用本方法的其它品种水泥。 引用标准: GB 175-1999《硅酸盐水泥、普通硅酸盐水泥》 GB 1344—1999《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》 GB 12958—1999《复合硅酸盐水泥》 GB 13693—1992《道路硅酸盐水泥》 2仪器设备 ⑴袋装水泥取样器。 ⑵散装水泥取样器。 3取样步骤 3.1取样数量应符合各相应水泥标准的规定。 3.2分割样 3.2.1袋装水泥:毎1/10编号从一袋中取至少6kg。 3.2.2散装水泥:每1/10编号在5min内取至少6kg。 3.3袋装水泥取样器:随机选择20个以上不同的部位,将取样管插入水泥适当深度,用大拇指按住气孔,小心抽出取样管。将所取样品放入洁净、干燥、不易受污染的容器中。 3.4散装水泥取样器:通过转动取样内管控制开关,在适当位置插

入水泥—定深度,关闭后小心抽出。将所取样品放入洁净、干燥、不易受污染的容器中。 4样品制备 4.1样品缩分 样品缩分可采用二分器,一次或多次将样品缩分到标准要求的规定量。 4.2试验样及封存样 将每一编号所取水泥混合样通过0.9mm方孔筛,均分为试验样和封存样。 4.3 分割样 每一编号所取10个分割样应分别通过0.9mm方孔筛,不得混杂。5样品的包装与贮存 5.1样品取得后应存放在密封的金属容器中,加封条。容器应洁净、干燥、防潮、密闭、不易破损、不与水泥发生反应。 5.2封存样应密封保管3个月。试验样与分割样亦应妥善保管。5.3在交货与验收时,水泥厂和用户共同取实物试样,封存样由买卖双方共同签封。以抽取实物试样的检验结果为验收依据时,水泥厂封存样保存期为40d;以同编号水泥的检验报告为验收依据时,水泥厂封存样保存期为3个月。 5.4存放样品的容器应至少在一处加盖清晰、不易擦掉的标有编号、取样时间、地点、人员的密封印,如只在一处标志应在器壁上。 5.5封存样应贮存于干燥、通风的环境中。 6取样单 样品取得后,均应由负责取样操作人员填写取样单. T0504—2005 水泥比表面积测定方法(勃氏法) 1目的、适用范围和引用标准 本方法规定采用勃氏法进行水泥比表面积测定。

水泥混凝土路面施工工艺流程

一、概述 水泥混凝土路面是指以水泥混凝土板和基(垫)层所组成的路面,亦称为刚性路面。它包括普通水泥混凝土、钢筋混凝土、碾压混凝土和连续配筋混凝土路面等。水泥混凝土路面以其抗压、抗弯、抗磨损、高稳定性等诸多优势,在各级路面上得到广泛应用,在我国高等级公路中水泥混凝土路面日渐增多,加上近年来农村公路建设中普遍采用水泥路面,使得水泥混凝土路面科学化、规范化施工成为广大公路建设者关注的问题。水泥混凝土路面施工中,核心环节是混凝土的拌和生产和混凝土的摊铺,本文仅对公路水泥混凝土路面施工工艺流程进行探讨。 二、工艺流程 1、模板安装 模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm,木模板±2mm。 2、安设传力杆 当侧模安装完毕后,即在需要安装传力杆位置上安装传力杆。 当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间

距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。 当混凝土板不连续浇筑时,可采用顶头木模固定法安设传力杆。即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。 3、摊铺和振捣 1)摊铺前的准备工作 混凝土摊铺前的准备工作很多,主要强调一下摊铺前洒水的卸料工序。 1.1 洒水 摊铺前洒水是一个看似简单的工序,往往不被施工人员重视,但如果洒水处理不好会严重影响路面质量。 洒水量要根据基层材料、空气温度、湿度、风速等诸多因素来确定洒水量,即保证摊铺混凝土前基层湿润,而且尽可能撒布均匀,尤其在基层不平整之处禁止有存水现象。从目前施工现场来看,大多数情况下是洒水量不足,因为基层较干,铺筑后混凝土路面底部产生大量细小裂纹,有些小裂纹与混凝土本身收缩应力产生的裂重叠后使整个混凝土路面裂纹增多。 1.2 卸料 自卸车的卸料也是常常不被重视的工序,在施工中经常发生堆料过 多给施工造成困难,有时布料过少使混凝土量不足,路面厚度得不到保证。这种混凝土忽多忽少现象会严重影响混凝土路面的平整度。在施工过程中大多数施工者死板地间隔一定距离卸一车料,而忽视了基层不平整的变化,这种变化在客观上是普遍存在的。目前许多企业施工水平不是很高,尤其是对路面基层的标高控制不到位,造成基层平整度较差,加大了混凝土路面施工的难度。在实际施工中,我们可对基层表面与面层基准标高线隔段实测来决定混凝土的卸料量,这样会避免卸料不均的问题。 对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5。每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。 施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝

公路沥青路面施工技术规范

JTG F 40-2004公路沥青路面施工技术规范目录 1 总则 2 术语、符号、代号 2.1术语 2.2符号及代号 3 基层 4 材料 4.1 一般规定 4.2 道路石油沥青 4.3 乳化沥青 4.4 液体石油沥青 4.5 煤沥青 4.6 改性沥青 4.7 改性乳化沥青 4.8 粗集料 4.9 细集料 4.10 填料 4.11 纤维稳定剂 5 热拌料沥青混合料路面 5.1 一般规定 5.2 施工准备 5.3 配合比设计 5.4 混合料的拌制 5.5 混合料的运输 5.6 混合料的推铺 5.7 沥青路面的压实及成型 5.8 接缝 5.9 开放交通及其他 6 沥青表面处治与封层 6.1 一般规定 6.2 层铺法沥青表面处治

6.3 上封层 6.4 下封层 6.5 稀浆封层和微表处 7 沥青贯入式路面 7.1 一般规定 7.2 材料规格和用量 7.3 施工准备 7.4 施工方法 8 常温沥青混合料路面 8.1 一般规定 8.2 冷拌沥青混合料的配合比设计 8.3 冷拌沥青混合料路面施工 8.4 冷补沥青混合料 9 透层、粘层 9.1 透层 9.2 粘层 10 其他沥青铺装工程 10.1 一般规定 10.2 行人及非机动车道路 10.3 重型车停车场、公共汽车站 10.4 水泥混凝土桥面的沥青铺装层10.5 钢桥面铺装 10.6 公路隧道沥青路面 10.7 路缘石与拦水带 11 施工质量管理与检查验收 11.1 一般规定 11.2 施工前的材料与设备检查 11.3 铺筑试验段 11.4 施工过程中质量管理与检查 11.5 交工验收阶级的工程质量检查与验收11.6 工程施工总结及质量保证期管理 附录A 沥青路面使用性能气候分区 附录B热拌沥青混合料配合比设计方法 附录C SMA混合料配合比设计方法

水泥混凝土路面施工技术方法

水泥混凝土路面施工技术方法水泥混凝土路面施工技术方法提要:模板及其架设与拆除施工模板应采用足够刚度的槽钢,轨模或钢制边侧模板,不应使用木模板、塑料模扳等易变形模板更多精品来自保安 水泥混凝土路面施工技术方法 水泥混凝土路面,包括普通混凝土、钢筋混凝土、连续配筋混凝土、预应力混凝土、装配式混凝土、钢纤维混凝土和混凝土小块铺砌等面层板和基层所组成的路面。目前采用最广泛的是就地浇筑的普通混凝土路面,简称混凝土路面。所谓普通混凝土路面,是指除接缝区和局部范围外不配置钢筋的混凝土路面。 水混凝土路面具有强度高、稳定性好、耐久性好、养护费用少、有利于夜间行车、有利带动当地建材业发展等优点。但它对水泥和水的需要量大,且有接缝、开放交通较迟、修复困难等缺点。 水泥混凝土面层铺筑的技术方法有小型机具铺筑、滑模机械铺筑、轨道摊铺机铺筑、三辊轴机组铺筑和碾压混凝土等方法。 一、模板及其架设与拆除 施工模板应采用足够刚度的槽钢,轨模或钢制边侧模板,不应使用木模板、塑料模扳等易变形模板。 支模前在基层上应进行模板安装及摊铺位置的测量放样,核对路面标高、面板分板、胀缝和构造物位置。 纵横曲线路段应采用短模板,每块横板中点应安装在曲线切点上。

模板安装应稳固、平顺、无扭曲,应能承受摊铺、振实、整平设 备的负载行进,冲击和振动时不发生位移。 模板与混凝土拌合物接触表面应涂脱模剂。模板拆除应在混凝土抗压强度不小于8.0mPa方可进行。 二、混摇土拌合物搅拌 搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼。每台搅拌楼在投入使用前,必须进行标定和试拌。在标定有效期满或搅拌楼搬迁安装后,均应重新标定。施工中应每15d 校验一次搅拌楼计量精确度。搅拌楼配料计量偏差不得超过规定。不满足时,应分析原因,排除故障,确保拌合计量精确度。采用计算机自动控制系统的搅拌楼时,应使用自动配料生产,并按需要打印每天对应路面摊铺桩号的混凝土配料统计数据及偏差。 应根据拌合物的粘聚性、均质性及强度稳定性试拌确定最佳拌合时间。 外加剂应以稀释溶液加入,其稀释用水和原液中的水量,应从拌合加水量中扣除。 拌合引气混凝土时,搅拌楼一次拌合量不应大于其额定搅拌量的90%。纯拌合时间应控制在含气量最大或较大时。 三、混凝土拌合物的运输应根据施工进度、运量、运距及路况,选配车型和车辆总数。总运力应比总拌合能力略有富余。确保新拌混 凝土在规定时间内运到摊 铺现场

水泥混凝土路面基层

水泥混凝土路面基层的作用是什么[工程施工技术]收藏转发 至天涯微博 悬赏点数10该提问已被关闭6个回答 匿名提问2009-01-06 23:22:10 水泥混凝土路面基层的作用是什么 防护加固作用,符: 水泥混凝土路面面层混凝土的施工工艺 混凝土板的施工工艺为安装模板、安设传力杆、混凝土拌和与运输、混凝土摊铺和振捣、表面修整、接缝处理、混凝土养护和填缝。 1、安装模板 模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。模板应无损伤, 有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±m m,木模板塑mm。 2、安设传力杆 当侧模安装完毕后,即在需要安装传力杆位置上安装传为杆。 当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。 当混凝土板不连续浇筑时,可采用顶头木模固定法安设传为杆。即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。 3、摊铺和振捣

对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为 22 24cm ;塑性的商品混凝土一次摊铺的最大厚度为26cm 。超过一次摊铺的最大厚度时, 应 分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin ,下层厚度约大于上层,且下层厚度为 3/5 。每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在TRANBBS 设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。 施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰比比常用的增大5%?10% ,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性。施工中应注意以下几点: 1) 真空吸水深度不可超过30cm 。 2) 真空吸水时间宜为混凝土路面板厚度的1.5 倍(吸水时间以min 计,板厚以cm 计)。 3) 吸垫铺设,特别是周边应紧贴密致。开泵吸水一般控制真空表lmin 内逐步升高到4 00?500mmHg,最高值不宜大于650?700mgHg,计量出水量达到要求。关泵时,亦逐渐减少真空度,并略提起吸垫四角,继续抽吸10?15s,以脱尽作业表面及管路中残余水。 4) 真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面平整和进一步增强板面强度的均匀性。 4、接缝施工 纵缝应根据设计文件的规定施工,一般纵缝为纵向施工缝。拉杆在立模后浇筑混凝土之前安设,纵向施工缝的拉杆则穿过模板的拉杆孔安设,纵缝槽宜在混凝土硬化后用锯缝机锯切;也可以在浇筑过程中埋人接缝板,待混凝土初凝后拔出即形成缝槽。 锯缝时,混凝土应达到5?10Mpa 强度后方可进行,也可由现场试锯确定。横缩缝宜在混凝土硬结后锯成,在条件不具备的情况下,也可在新浇混凝土中压缝而成。 锯缝必须及时,在夏季施工时,宜每隔3? 4 块板先锯一条,然后补齐;也允许每隔3?4块板先压一条缩缝,以防止混凝土板未锯先裂。 横胀缝应与路中心线成90°,缝壁必须竖直,缝隙宽度一致,缝中不得连浆,缝隙下部设胀缝板,上部灌封缝料。胀缝板应事先预制,常用的有油浸纤维板(或软木板)、海绵橡胶

水泥混凝土路面施工方法及说明

6、3 水泥混凝土路面施工方法及说明 xxx改建工程,K0+000~K0+335段及K0+500~K0+985段局部路面损坏严重的需挖补原水泥面层。 路面C35 厚26cm水泥砼路面11648m2,主要为主车道路面。水泥混凝土路面施工分幅进行。路面混凝土采用有资质的C35商品混凝土。 6、3、1 路面混凝土施工方法 (1) 模板工程 ①模板的选用 路面混凝土采用26cm高定型槽钢模板。 ②模板安装 经测量放样后,路面砼模板按照单车道的宽度沿行车方向安装,安装好后刷脱模剂就可以进行路面混凝土的浇筑。模板安装如下图所示。

求进行。钢筋及扎线均不得接触模板。安装完毕的钢筋,按三检制度检查后,报请监理工程师验收。 (3)商品砼 ①搅拌设备计量误差要求 所选定的商品砼厂,其水泥混凝土搅拌设备的配套容量必须满足施工现场机具的施工要求,搅拌设备的类型必须就是强制式的,搅拌设备应能稳定可靠地供应足够的水泥混凝土拌与料、充足的供水供电。 进入搅拌设备的各种原材料须通过严格的试验检验,每个搅拌设备者须用法定计量单位对各种原材料进行计量标定,计量允许误差要求如下:水泥:±1%;砂:±2%;粗骨料:±2%;水:±1%;外加剂:±2%。 要特别注意雨天或阵雨后必须及时按砂石含水量来调整加水量与砂石料称量。混凝土坍落度应按设计要求严格控制。 ②搅拌时间 强制式搅拌设备的拌与时间不少于90秒,同时严格禁止在拌合及卸放熟料时,提前向拌合机内倾倒生料。下一拌生料必须在上一拌熟料卸完后方可进料。 ③运输 根据实验提供的新拌水泥混凝土初凝时间与施工时的气温来确定。混凝土从搅拌机出料到浇筑完毕的最大允许时间:当施工气温在5℃~10℃时,最大允许时间为2h;当施工气温在10℃~20℃时,最大允许时间为1、5h;当施工气温在20℃~30℃时,最大允许时间为1h;当施工气温在30℃~35℃时,最大允许时间为0、75h。 (4)混凝土路面施工 ①混凝土路面施工工艺流程图

JTGF《公路沥青路面施工技术规范》

1总则1.0.1为贯彻“精心施工,质量第一”的方针,保证沥青路面的施工质量,特制定本规范。 1.0.2本规范适用于各等级新建和改建公路的沥青路面工程。 1.0.3沥青路面施工必须符合国家环境和生态保护的规定。 1.0.4沥青路面施工必须有施工组织设计,并保证合理的施工工期。沥青路面不得在气温10℃(高速公路和一级公路)或5℃(其他等级公路),以及雨天、路面潮湿的情况下施工。 1.0.5沥青面层宜连续施工,避免与可能污染沥青层的其他工序交叉干扰,以杜绝施工和运输污染。 1.0.6沥青路面施工应确保安全,有良好的劳动保护。沥青拌和厂应具备防火设施,配制和使用液体石油沥青的全过程严禁烟火。使用煤沥青时应采取措施防止工作人员吸入煤沥青或避免皮肤直接接触煤沥青造成身体伤害。 1.0.7沥青路面试验检测的实验室应通过认证,取得相应的资质,试验人员持证上岗,仪器设备必须检定合格。 1.0.8沥青路面工程应积极采用经试验和实践证明有效的新技术、新材料、新工艺。 1.0.9沥青路面施工除应符合本规范外,尚应符合国家颁布的现行有关标准、规范的规定。特殊地质条件和地区的沥青路面工程,可根据实际情况,制订补充规定。各省、市、自治区或工程建设单位可根据具体情况,制订相应的技术指南,但技术要求不宜低于本规范的规定。

2术语、符号、代号 术语 2.1.1沥青结合料asphaltbinder,asphaltcement 在沥青混合料中起胶结作用的沥青类材料(含添加的外掺剂、改性剂等)的总称。 2.1.2乳化沥青emulsifiedbitumen(英),asphaltemulsion,emulsifiedasphalt(美) 石油沥青与水在乳化剂、稳定剂等的作用下经乳化加工制得的均匀的沥青产品,也称沥青乳液。 2.1.3液体沥青liquidbitumen(英),cutbackasphalt(美) 用汽油、煤油、柴油等溶剂将石油沥青稀释而成的沥青产品,也称轻制沥青或稀释沥青。 2.1.4改性沥青modifiedbitumen(英),modifiedasphaltcement(美) 掺加橡胶、树脂、高分子聚合物、天然沥青、磨细的橡胶粉或者其他材料等外掺剂(改性剂),使沥青或沥青混合料的性能得以改善而制成的沥青结合料。 2.1.5改性乳化沥青 modifiedemulsifiedbitumen(英),modifiedasphaltemulsion(美) 在制作乳化沥青的过程中同时加入聚合物胶乳,或将聚合物胶乳与乳化沥青成品混合,或对聚合物改性沥青进行乳化加工得到的乳化沥青产品。 2.1.6天然沥青naturalbitumen(英)naturalasphalt(美) 石油在自然界长期受地壳挤压、变化,并与空气、水接触逐渐变化而形成的、以天然状态存在的石油沥青,其中常混有一定比例的矿物质。按形成的环境可以分为湖沥青、岩沥青、海底沥青、油页岩等。 2.1.7透层primecoat 为使沥青面层与非沥青材料基层结合良好,在基层上喷洒液体石油沥青、乳化沥青、煤沥青而形成的透入基层表面一定深度的薄层。 2.1.8粘层tackcoat 为加强路面沥青层与沥青层之间、沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。 2.1.9封层sealcoat 为封闭表面空隙、防止水分侵入而在沥青面层或基层上铺筑的有一定厚度的沥青混合料薄层。铺筑在沥青面层表面的称为上封层,铺筑在沥青面层下面、基层表面的称为下封层。 稀浆封层slurryseal 用适当级配的石屑或砂、填料(水泥、石灰、粉煤灰、石粉等)与乳化沥青、外掺剂和水,按一定比例拌和而成的流动状态的沥青混合料,将其均匀地摊铺在路面上形成的沥青封层。 2.1.11微表处micro-surfacing 用适当级配的石屑或砂、填料(水泥、石灰、粉煤灰、石粉等)采用聚合物改性乳化沥青、外掺剂和水,按一定比例拌和而成的流动状态的沥青混合料,将其均匀地摊铺在路面上形成的沥青封层。

水泥混凝土路面施工技术细则

南流路水泥混凝土路面施工技术细则 本路为南部县地方道路工程,道路技术等级为2级。按重交通荷载等级设计, (JTG/T 路面混凝土设计弯拉强度5.0MPa。根据《公路水泥混凝土路面施工技术细则》 F30-2014)规定特提出以下要求: 1、原材料技术要求: 水泥:必须选用质量稳定、数量保证供应的旋窑水泥生产家,供应品种、规格为普通硅酸盐水泥(P.O42.5)。水泥供应厂家在生产期间,必须提供所供应批号水泥的化学成分与混合料种类与数量。水泥的相关技术指标应能满足下表要求: 水泥的物理指标应符合下表要求: 本路段采用滑模摊铺机施工,应采用散装水泥。在高温期施工时,散装水泥的入罐

温度不宜高于60

℃;低温期施工时,水泥进入搅拌缸的温度不宜低于10℃.本工程路面混凝土拌合料中不允许另外掺加诸如粉煤灰、超细矿粉之类的外掺混合料。 粗集料:粗集料应使用质地坚硬、耐久、干净的碎石、破碎卵石或卵石。本工程不允许使用利用旧结构混凝土经机械加工破碎筛分的再生粗集料。本工程所使用的粗集料质量不应低于下表的要求: 本路段混凝土所用粗集料最大公称粒径为26.5mm。在做混凝土配合比时宜将粗集料分为2~3个单粒级的集料,并掺合使用,不得使用不分级的统料。粗集料的合成级配累计筛余百分率必须符合以下范围要求:

细集料:细集料应使用质地坚硬、耐久、洁净的天然砂或机制砂,不宜使用再生细集料。本工程所使用的细集料质量不应低于下表的要求: 天然砂的质量标准 天然砂的级配范围宜符合下表的规定。面层水泥混凝土使用的天然砂细度模数宜在2.0~3.7之间。 机制砂宜采用碎石作为原料,并用专用设备生产。

水泥混凝土路面设计1

第六章 水泥混凝土路面设计 1.设计资料 新建永州至蓝山高速位于自然区划Ⅳ区,采用普通混凝路面设计,双向四车道,路面宽26m ,交通量年平均增长率为8.0% 2.交通分析 2.1使用初期设计车道每日通过标准轴载作用次数 根据昼夜双向交通量统计,有 使用初期设计车道日标准轴载换算 (小于40KN 的单轴和小于80KN 的双轴略去不计,方向分配系数为a=0.5,车道分 s N

配系数为b=0.8)。 =0.4×5274.11=2105.64 2.2使用年限内的累计标准轴次e N 查《公路水泥混凝土路面设计规范》(JTG D40—2011),设计基准期为t =30a ,临界荷位处轮迹横向分布系数取=η0.2, 交通量年平均增长率g γ=8.0%,累计标准轴次(使用年限内的累计标准轴次): 71074.1365]1)1[(?=??-+= γ γη g g N N t s e 故此路属于重交通等级 3.初拟路面结构 查《公路水泥混凝土路面设计规范》(JTG D40—2011)水泥混凝土面层厚度的参考范围:高速公路(重交通等级)安全等级为一级,变异水平为低级;按设计要求,根据路基的干湿类型,设计6种方案,并进行方案比选。 3.1干燥状态 方案一: (1) 初拟路面结构 初拟水泥混凝土面层厚度h=25cm 。基层选用水泥稳定碎石,厚度h 1=15cm 。底基层选用水泥稳定砂砾,厚度h 2=20cm 。板平面尺寸选为宽3.75m ,长4.5m 。纵缝为设拉杆平缝,横缝为设传力杆的假缝。 (2) 材料参数的确定 1、混凝土的设计弯拉强度与弯拉弹性模量 查《公路水泥混凝土路面设计规范》(JTG D40—2011),普通水泥混凝土路面重型交通:设计弯拉强度f r 0.5=Mpa ,对应的设计弯拉弹性模量标准值E c =31Mpa 。 2、土基的回弹模量 根据《公路水泥混凝土路面设计规范》(JTG D40—2011),路基土干燥状态 时,选用土基的回弹模量值:MPa E 450= 16 1) 100( ∑=??=n i i i s Pi N a b a N

混凝土路面施工技术方案

第二节道路工程施工技术方案 一、路基施工 道路路基施工前清除0.3m表层耕植土、有树根草皮或腐殖土。 路基基础采用机械镐头机开挖原有路床。开挖至设计高度 路基采用冲击式压路机压实,遵循先轻后重,先稳后振,先慢后快,先边后中,先高后低,以及轮迹要重叠等原则。碾压自路边向中央进行,一般碾轮每次重叠15-20cm,碾压至无显著轮迹且达到密实度要求为止。 路基压实后,必须密实、均匀、稳定,有足够的的强度和稳定性,无松散、弹簧、翻浆,及表面不平整等现象。 二、水泥稳定碎石基层的施工 本工程车行道道路基层采用18cm厚(据工程量清单)5%水泥稳定碎石。根据设计要求水泥稳定碎石层试块7天无侧限抗压强度≥3.0 MPa。压实度≥98%。 水泥稳定碎石采用现场拌合,水泥稳定碎石的原材料必须先经监理确认。 水泥稳定碎石基层施工前对路基的设计高程和路中线、路边线进行复核测量,符合规定偏差,并经现场监理检核认可。 恢复中线桩,并在两侧边缘外设指示桩,标出水泥稳定碎石基层的边缘的松铺高程和设计高程。 混合料运至现场后,立即摊铺整平。然后用轮胎压路机立即快速辗压1遍,以暴露潜在的不平整,再重复以上步骤。 整型后立即进行辗压。机械摊铺整型时,用12t以上的振动压路机在路基全宽内进行辗压。辗压时,按由边到中由低到高、重叠1/2轮宽的原则进行辗压,在规定的时间(加水拌和到辗压张了不超过3-4h)内辗压至达到要求的压实度,并且无明显轮迹时为止。一般需辗压6-8遍,辗压速度先慢后快,头2遍1.5-1.7km/h,以后用2.0-2.5km/h。 水泥稳定碎石基层施工应尽可能避免纵向接缝,在必须分两幅施工时,纵缝必须垂直相接,不应斜接。 保湿养生,养生期宜不少于7d。养生应及时,在辗压结束压实度检验合格后,立即开始养生。 水泥稳定碎石施工时,应遵守下列规定: ◇集料颗粒的组成应是一根顺滑的曲线。 ◇集料压碎值≯30%,碎石颗粒中细长及扁圆颗粒的含量不应超过20%。 ◇集料的液限<28%,塑性指数<9%。 ◇混合料必须拌和均匀,没有粗细颗粒离析现象。 ◇在最佳含水量时进行碾压,水泥稳定碎石压实度要求达到98%,7天无侧限抗压强度≥3.0 MPa。 水泥稳定碎石中水泥外掺比值(如5%水泥稳定碎石重量比为水泥:级配碎石=5:100),水稳层水泥用量应根据现场试验确定,5%水泥稳定碎石水泥用量最大不应超过6%,最小不低于4%。 三、混凝土面层施工

道路水泥混凝土

道路水泥混凝土 一、前言 混凝土--- 英文:Con crete ;简写:砼 ; 水泥混凝土是道路与桥梁工程建设中应用最广泛,用量最大的建筑材料之 一。随着现代高等级公路的发展,水泥混凝土与沥青混凝凝土一样,成为 高等级路面的主要建筑材料[1]。在现代公路桥梁中,水泥混凝土路面以其 抗压、抗弯、抗磨损、高稳定性等诸多优势,在各级路面上广泛应用。水 泥混凝土包括很多类型,如普通混凝土路面、钢筋混凝土路面、连续配筋与混凝土路面、预应力混凝土路面、装配式混凝土路面和钢纤维混凝土路面等。目前,我国应用最大广泛的是就地浇筑的普通混凝土路面,简称水泥混凝土路面[2]。组成路面混凝土的基本材料,主要是水泥、水、砂子和石子。一般砂石的总含量占其总质量的80%M上,主要起骨化作用。水泥加 水后形成水泥浆,包裹在沙粒表面并填充砂粒间的空隙形成水泥砂浆,水泥又包裹在石子并填充石子的空隙而形成混凝土。水泥浆在硬化期间起润滑作用,使混凝土土拌合物具有良好的流动性,硬化后将集料胶结在一起,从而形成坚硬的整体一混凝土。 二、国内外研究现状 近代意义上水泥混凝土路面在欧洲是从1824年10月21日英国工匠Leads 和J ? Aspdin取得了波特兰水泥的发明专利后,开始发展起来的。20世纪年代发展起来的水泥混凝土路面,板厚度24cm (包括上层5cm的磨耗层)。这一时期,经过多年德尔试验观测,水泥混凝土路面的经验性设计理论、计算方法和施工技术迅速的发展建立起来[3]。 世界上无论是发达国家还是发展中国家,对水泥混凝土路面建造技术都一直在进行研究和总结,使得水泥混凝土路面在技术上日勤完善。经济上显出一定的优势,并得到较大范围的应用。特别是在高等级中交通的道路上,水泥混凝土路面有了较快的发展。例如,美国在全国公路网的建设和完善中,对于交通繁忙、汽车载重量较大或增大的道路,更多的选自建造水泥混凝土路面。国际上各国在发展水泥混凝土路面技术上的一个重要特征是密切集合本国实际和资源约束条件,起直接影响因素是本国水泥和沥青资源供给和价格情况,美国是典型的黑白两种路面几乎均等” “黑白并举”的国家。其原因除了能源的考虑外,其经济对比分析是建立在建设、维修,养护全部建设和运营的总费用最省的价值工程基础上,强调在路面使用年限内,每平方每年的价格最节省、投资效益最高。由于欧美发达国家的路面网基本建成,目前最大工作是道路养护工作[3]。

水泥混凝土路面施工方案74733

混凝土路面 施 工 方 案 编制人: 审核人: 审批人: 编制单位:天津市宝地建筑工程有限公司 编制日期: 年月日 一、编制依据 1、《公路水泥混凝土路面施工技术规范》JTG F30—2003 2、《公路工程质量检验评定标准》JTGF801-2012 3、《公路工程施工安全技术规程》JTGF90-2015 4、设计主要依据的规范、规定和标准 二、工程概况 本工程为小区内通行道路,路面宽5.0米,路面厚为25cm水泥

混凝土路面。 三、施工准备 1、人员与施工组织 本工程工期紧、干扰因素多,选调一支有丰富施工经验协调能力强的施工队伍,并配以足够的技术管理人员。 根据工程数量和现场施工条件,安排充足的人员和机械设备. 2、技术准备 1).认真审核设计图纸和设计说明书。 2).混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 3、机具设备 1).搅拌、运输机具:自卸车、小翻斗车、手推车、混凝土搅拌运输车等。 2).振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3).其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、移动式照明设备等。 4).抹面机具:电抹子、木抹子、铁抹子等。 5).施工测量和检验试验仪器设备。 4、作业条件 1).应在基层施工完毕,经检测各项指标达到设计和规范要求,并经监理工程师同意后进行。

2).基层表面应清理干净。 四、施工工艺 (一).3:7灰土垫层铺设 1.材料准备: 1).采用挖出的及塑性指数大于4的,不含有机杂质,土料应过筛,其不大于15mm; 2).应用Ⅲ级以上块灰,含氧化钙70%以上,使用前1~2d消解并过筛,其不应大于5mm。 2.?施工机具: 蛙式打夯机、手扶式振动压路机、机动翻斗车、手推车、铁锹、筛子、木耙等。 3、工艺流程: 基土清理→基土验收隐蔽→灰土拌制→灰土铺设→质量验收 1).工程施工前必须具备以下条件: (1)基本已整平或回填完毕,密实度符合设计要求,并办理隐蔽验收手续; (2)根据设计对垫层的厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实实验,已选定了土料,确定了土料含水量控制范围、铺土厚度、碾压遍数等参数。 (3)施工机具设备已备齐,经试用,可满足施工要求,水、电已接通。2).灰土拌制:灰土的配合比一般采用3:7或2:8(石灰:土,体积比),石灰和土料应计量,翻拌均匀、颜色一致。并适当控制含水

关于发布《公路路面基层施工技术规范》

关于发布《公路路面基层施工技术规范》

城镇沥青路面工程施工技术规程 目录 1 总则··2 2 术语··2 3 基层··5 4 材料··6 5 沥青表处··13 6 沥青贯入··15 7 热拌沥青··17 8 乳化沥青碎石··26

9 透层、粘层与封层··27 10 其他工程··30 11 施工质量管理与检查验收··32 12 附录··40

1 总则 1.0.1 为确保沥青混合料施工质量,提高沥青路面施工技术水平,使铺筑的沥青路面坚实、平整、稳定、耐久,有良好的抗滑性能,达到技术可靠、经济合理、工艺科学,制定本规程。 1.0.2 本规程适用于我省城镇行政区域内新建、改建、扩建的城镇道路的沥青路面工程。大、中型维修的城镇道路沥青路面工程施工,工业园区、生活小区、园林等内部道路沥青路面工程也可参照本规程执行。 1.0.3 沥青面层不得在雨天施工,当施工中遇雨时,应停止施工,雨季施工时应采取路面排水措施 1.0.4 沥青路面施工应确保施工安全,施工人员应有良好的劳动保护。沥青拌和厂应具有防火措施。 1.0.5 原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按现行的有关标准执行。 1.0.6 沥青路面施工除应符合本规程的规定外,尚应符合国家现行的有关标准、规范的规定。

2 术语、符号、代号 2.1 术语 2.1.1 沥青结合料asphalt binder,asphalt cement 在沥青混合料中起胶结作用的沥青类材料(含添加的外掺剂、改性剂等)的总称。 2.1.2 乳化沥青emulsified bitumen(英), asphalt emulsion,emulsified asphalt(美) 石油沥青与水在乳化剂、稳定剂等的作用下经乳化加工制得的均匀的沥青产品,也称沥青乳液。 2.1.3 液体沥青liquid bitumen(英), cutback asphalt(美) 用汽油、煤油、柴油等溶剂将石油沥青稀释而成的沥青产品,也称轻制沥青或稀释沥青。 2.1.4 改性沥青modified bitumen(英), modified asphalt cement(美) 掺加橡胶、树脂、高分子聚合物、天然沥青、磨细的橡胶粉或者其他材料等外掺剂(改性剂),使沥青或沥青混合料的性能得以改善而制成的沥青结合料。 2.1.5 改性乳化沥青modified emulsified bitumen

混凝土路面施工方法

混凝土路面施工方法 一、工程概况 7#道路为圣何塞水电站第三合同段的施工道路,也是一级发电厂房在运行期间的进场道路,为永久性道路。原设计全长为2100米,路面宽度为7米,碎石路面。经业主、工程师要求,在局部弯道急、坡度陡的路段浇筑混凝土路面。混凝土路面宽度为6米,厚度0.2米,混凝土强度为28MPa,横坡为3.0%,弯道处设置有超高和加宽。 二、施工方案 1.测量放样 直线可每段20米一桩,曲线段每5米一桩。同时要设胀缝,缩缝等中心桩,并相应在路边各设一边桩。曲线段,必须保持横向分块线与路中心线垂直。测量放样必须经常复核,做到勤测,勤核、勤纠偏。 2.路面基层准备 碎石基层在未通过验收之前不允许面层砼施工,检测内容内包括:纵断面高程、中线偏位宽度、平整度、横坡度等。混凝土面层施工前应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压。基层厚度为0.15米,宽度比混凝土路面两侧各宽0.5米。 3.混凝土的拌和和运输 a)混凝土拌和

混凝土在搅拌站集中拌和,严格控制含水量。每班开工前,实测砂、石子的含水量,并根据天气变化,由工地试验确定施工配合比。水泥砼拌和物应根据实验室提供的配料单严格控制坍落度,混凝土拌合时间不应少于90S。 b)混凝土运输 混凝土运输采用6m3混凝土罐车,运送砼的车辆在装料前,应清浇水润壁,排干积水。混凝土铺筑时的卸料高度,不应超过1.0米,如发生离析,铺筑前应重新拌合。 混凝土从搅拌机出料至浇筑完毕的时间不得超过允许最长时间。运输车辆在模板或导线区调头或者错车时,严禁碰撞模板或基线,一旦碰撞,应及时告知重新测量纠偏。 4.混凝土浇筑 a)模板安装 模板的高度应与混凝土板厚度一致,模板顶部高程应为混凝土路面的设计高程,模板内边线与路面设计中心线和边线重合。并应支立准确稳固,接头紧密平顺,不得有离缝、错茬和高低不平等现象,保证摊铺、振实、冲击和振动是不发生移位。模板接头和模板与基层接触均不得漏浆、模板与混凝土接触的表面应涂抹隔离剂。混凝土拌合物摊铺前,应对模板的间隔、高度、润滑、支撑稳定,以及钢筋的位置和传力杆装置进行全面检查。平曲线路段采用短模板,模板安装完毕后,应经过现场监理人员的检查合格后才能浇筑砼。模板在混凝土浇筑完毕20h后拆除,拆除不应损坏混凝土面板。 b)混凝土摊铺 路面混凝土浇筑采用半幅施工方法,摊铺厚度要考虑预留高度,拌合物的松铺系数

公路路面基层施工技术规范

公路路面基层施工技术规范 JTJ 034-93 条文说明 目录 1.总则 2.水泥稳定土 2.1 一般规定 2.2 材料 2.3 混合料组成设计 2.4 路拌法施工 2.5 中心站集中拌和(厂拌)法施工 2.6 养生及交通管制 2.8 其它 3 .石灰稳定土 3.1 一般规定 3.2 材料

3.3 混合料组成设计 3.4 路拌法施工 3.5 中心站集中拌和(厂拌)法施工 3.7 养生及交通管制 3.8 其它 4.石灰工业废渣稳定土 4.l 一般规定 4.2 材料 4.3 混合料组成设计 4.4 路拌法施工 4.5 中心站集中拌和(厂拌)法施工 4.7 养生及交通管制 4.8 其它 5.级配碎石 5.1 一般规定 5.2 材料 5.3 路拌法施工 6. 级配砾石 6.1 一般规定 6.2 材料

6.3 施工 7. 填隙碎石 7.1 一般规定 7.2 材料 7.3 施工 8.质量管理及检查验收 8.4 质量管理 8.5 检查验收 附录A 修订说明 原中华人民共和国交通部部标准《公路路面基层施工技术规范》(以下简称原规范)是1986 年10 月1 日由交通部批准实行的,编号JTJ034-85 ,实行6 年多以来,对指导我国公路路面基层施工,保证路面质量起到了很大作用。1991 年交通部决定对原规范进行修订。由交通部公路科学研究所负责修订工 对原规范的主要修订如下: 1.为了适应我国高速公路和一级公路建设迅速发展的需要,本规范对原规范作了某些必要的补充和修改,如下: 对于高速公路和一级公路,为了保证半刚性材料层与其下半刚性材料层之间不会留下素土夹层,除直接铺在土基上的半刚性材料层可以采用路拌法施工外,其上各个半刚性材料层都必须采用集中厂拌法施工。这不是说对于二级公路不需要这样做,而是因为我国当前的机械水平还达不到二级公路的基层都用集中厂拌法施工,但在可能的情况下,也应

水泥路面施工方案

第一章:编制原则 1、满足设计文件及规范的要求。 2、根据工程特点本着工程在施工空间上占满,在施工时间上连续,并且达到优化布置。 3、合理配备各生产要素,提高经济效益。 4、采用先进的、成熟的施工工艺和经验,实行样板引路、试验先行、全过程监控施工。 5、各种保证技术措施健全、完善。 第二章:项目概况及设计概要 一、项目概况 本标段主要工程有新建田间道路4条,总长6.96km。其中三条分布在老龙村,一条分布在大营村,同时大营村片区还有1608m(双侧)路边排水需进行衬砌处理。 二、道路设计原则 1、考虑全镇道路网总体布局,满足示范项目的要求。 2、打通断头路,确保镇、村、屯间交通畅通,兼顾重点村屯巷道改善。 3、基本解决农业生产道路晴雨通车。 4、充分利用原有路、不占或少占农田。6、因地制宜、经济合理、就地取材、方便施工 三、设计依据及标准 (一)设计依据 1、土地整理标准。 2、土地规划设计规划。 3、公路工程技术标准(JTGB01-2003)。 4、公路级配碎石混凝土路面设计规范(JTG D40-2003)。 5、公路桥涵设计通用规范(JTGD60-2001) (二)设计标准 本项目采用设计速度为20km/h,田间路,路基宽6米,路面宽4米,土路肩2*1米。路拱采用双向横坡,土路肩3%,路面0%。20cm厚级配碎石混凝土面

层,20cm厚级配碎石基层,下层素土路基,道路边坡均采用1:1.5 平曲线半径最小25米,最大纵坡控制在8%以内。交通等级为轻等交通,设计基准期20年。桥涵设计荷载公路II级,设计洪水频律1/25。 (三)设计内容 1、本标段主要工程有新建道路田间道路4条,总长9.69公里。其中三条分布在老龙村,一条位于大营村长安桥至医院桥的田间路(以下简要称医院路) 2、路边排水沟 根剧项目区实际需要,大营村片区医院路两侧的路边沟需要进行补砌处理,采用浆砌筑成矩形边沟,底层采用砂砾垫层换填。本次规划区修筑路边沟1608m。 四、设计说明 1、道路设计的数据信息依据业主提供的测绘资料 2、路线布线以少占农田为原则,线形尽量保证技术标准,与周围地形、地物及自然景观相协调,保证与沟沟渠构造物的合理衔接。平曲线最小半径为10米。 3、纵断设计:在保证土基强度与稳定性的前提下,尽量减少土方量。 4、路基设计:项目区新改建道路以填方为主,填筑高度根据地形构造物以及水利设施相对关系确定。设计中按以下几种情况考虑。 ○1原有路为砂石路:施工时应进行纵横调平,调平后进行碾压,压实度不小于93%。路基填土的CBR值不小于93%。然后做结构层。 ○2原路为土路:施工时应进行填前碾压,然后回填土分层碾压至设计标高,路基顶面压实度不小于93%。路基填土的CBR值不小于3%,采取两侧取土。然后再做结构层。 5、路面设计:本项目田间路道路结构设计采用级配碎石混凝土路面宽4.0米,厚20厘米,基层为20厘米级配碎石基层。 混凝土路面遵照《公路级配碎石混凝土路面施工技术规范》进行施工,要求使用硅酸盐级配碎石,其标号不低于42.5。级配碎石混凝土28天龄期弯拉强度不低于4.0MPa,级配碎石混凝土集料公称最大粒径不应大于31.5mm(大料),最小粒

混凝土路面施工技术要求

附件:水泥混凝土路面施工技术要求 1 设计依据 (1)《公路工程技术标准》( B01—2003) (2)《公路水泥混凝土路面设计规范》( D40—2002) (3)《公路水泥混凝土路面施工技术规范》( F30—2003) (4)《公路路面基层施工技术规范》 ( 034-2000) (5)《公路路基设计规范》( D30—2004) (6)《公路路基施工技术规范》 ( 033-95) (7)《公路工程质量检验评定标准》 ( F80/1-2004) 2 工程设计 2.1技术指标 一、二级公路水泥混凝土路面结构从上至下依次为:水泥混凝土面板厚26,基层为20厚5%水泥稳定碎石,底基层为30厚12%石灰稳定土,采用特重交通等级设计。水泥混凝土的强度以28d龄期的弯拉强度控制,要求混凝土弯拉强度标准值不得低于5.0,抗冻标号不小于F200。 三、四级公路水泥混凝土路面结构从上至下依次为:水泥混凝土面板厚20,基层为30厚12%石灰稳定土,采用中等交通等级设计。水泥混凝土的强度以28d龄期的弯拉强度控制,要求混凝土弯拉强度标准值不得低于4.5,抗冻标号不小于F200。 路基填筑维持原设计要求不变。 2.2路面接缝设计 2.2.1 纵向接缝 路面宽度大于6m的混凝土面板,在公路中心线处设一道纵向施工缝,采用平缝形式。其余部位纵缝均为缩缝,采用假缝形式,缩缝位置与行车道分幅一致,但不得大于4.5m。 路面宽度等于6m的混凝土面板,在公路中心线处设一道纵向缩缝,采用假缝形式。 路面宽度小于等于4.5m的混凝土面板,不设纵缝。 纵缝均与公路中心线平行。纵向接缝无论是施工缝还是缩缝,均在缝内
