风积沙路基填筑施工工艺标准
- 格式:doc
- 大小:108.50 KB
- 文档页数:9
风积沙路基填筑施工工艺路基填筑是公路建设中不可或缺的一项工作,而风积沙地区的路基填筑则面临着特殊的挑战和要求。
为了确保路基的稳固性和耐久性,我们需要采取一些特定的工艺和方法。
本文将对风积沙路基填筑施工工艺进行详细介绍。
一、风积沙地区特点风积沙地区是指风力对沙地的侵蚀和堆积造成的地貌现象。
这种地区的土壤由于含沙量较高,质地较松散,因此在进行路基填筑时需要格外注意。
以下是几个风积沙地区的特点:1. 含沙量高:风积沙地区的土壤含沙量较高,这使得土壤的稳定性较差。
2. 松散性:由于长期受风力侵蚀,沙土质地松散,容易发生下沉和侧滑。
3. 风沙危害:风积沙地区经常受到沙尘暴等自然灾害的侵袭,这对路基填筑有一定的影响。
二、1. 填筑前准备工作在进行风积沙路基填筑之前,需要进行一系列的准备工作,以确保施工的顺利进行。
包括以下几个方面:- 土壤勘察:对风积沙地区的土壤进行勘察,了解土壤的性质和特点,为施工提供依据。
- 沙土稳定性分析:对沙土的稳定性进行分析,确定填筑方案和工艺。
- 施工队伍组建:组建专业的施工队伍,由经验丰富的工程师和技术人员进行指导和管理。
2. 路基填筑工艺在进行路基填筑时,需要根据土壤的特点和工程要求选择合适的填筑工艺。
以下是几种常用的风积沙路基填筑工艺:- 平整填筑法:首先对路基进行平整处理,然后采用机械设备进行填筑,将沙土按照一定的层厚进行均匀铺设。
- 夯实填筑法:采用夯实设备对沙土进行夯实,增加土壤的密实度和稳定性。
- 加筋填筑法:在填筑过程中加入加筋材料,如钢筋网或钢板,以增强土壤的抗拉性和稳定性。
3. 沙尘暴防护工艺由于风积沙地区常常受到沙尘暴等自然灾害的侵袭,为了确保路基的稳固性和耐久性,需要进行一些沙尘暴防护工艺。
以下是几种常用的沙尘暴防护工艺:- 覆盖保护:在填筑完成后,使用覆盖物(如植被覆盖或塑料布覆盖)对路基进行保护,防止沙尘暴的侵蚀。
- 风沙网固定:沿路基周边安装风沙网,阻挡沙尘暴对路基的侵蚀。
填方路基施工方案风积沙路基填筑施工工艺介绍一、施工前准备施工前,要对风积沙路基填筑施工的工艺有一个全面的认识。
这包括了解风积沙的特性,以及如何利用这些特性进行路基填筑。
对施工场地进行实地考察,了解地形地貌、地下水位、交通状况等,为施工方案的制定提供依据。
1.材料准备:风积沙、土工布、土工网、钢筋、混凝土等。
2.设备准备:挖掘机、推土机、压路机、洒水车、测量仪器等。
3.人员准备:施工队伍、技术员、安全员等。
二、施工工艺流程1.清表:将施工范围内的杂草、杂物清除干净,保证施工场地整洁。
2.基础处理:对施工范围内的地基进行处理,确保地基承载力满足要求。
3.铺设土工布:在基础处理完成后,铺设一层土工布,防止风积沙流失。
4.填筑风积沙:采用分层填筑的方法,每层厚度控制在30cm左右,用挖掘机将风积沙运输到施工场地,用推土机进行平整。
5.洒水压实:在填筑风积沙的过程中,要适时洒水,保证风积沙的含水率在最佳状态。
然后用压路机进行压实,确保路基密实度达到设计要求。
6.铺设土工网:在风积沙路基表面铺设一层土工网,防止风积沙流失。
7.施工缝处理:在施工过程中,要注意施工缝的处理,确保施工缝的密实度。
8.路基养护:在路基施工完成后,要进行养护,保证路基的稳定性。
三、施工质量控制1.材料质量控制:确保风积沙等材料的合格,不得使用不合格材料。
2.施工过程控制:严格控制施工过程中的各项参数,确保施工质量。
3.质量检测:对施工完成的路基进行质量检测,确保路基密实度、承载力等指标满足设计要求。
四、施工安全措施1.安全培训:对施工人员进行安全培训,提高安全意识。
2.安全防护:施工现场设置安全防护设施,如安全网、防护栏等。
3.安全监测:对施工现场进行实时监控,发现安全隐患及时处理。
4.应急预案:制定应急预案,确保施工过程中的突发事件得到及时处理。
五、施工进度安排根据施工任务,合理安排施工进度,确保工程按时完成。
六、施工后期维护1.路基养护:对施工完成的路基进行养护,保证路基的稳定性。

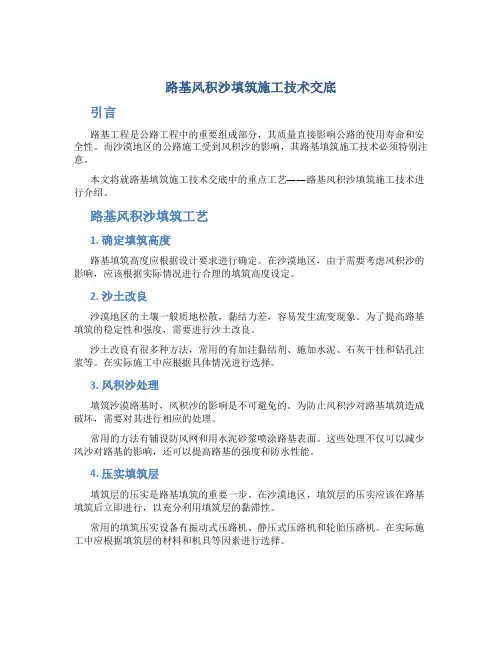

路基风积沙填筑施工技术交底
引言
路基工程是公路工程中的重要组成部分,其质量直接影响公路的使用寿命和安全性。
而沙漠地区的公路施工受到风积沙的影响,其路基填筑施工技术必须特别注意。
本文将就路基填筑施工技术交底中的重点工艺——路基风积沙填筑施工技术进行介绍。
路基风积沙填筑工艺
1. 确定填筑高度
路基填筑高度应根据设计要求进行确定。
在沙漠地区,由于需要考虑风积沙的影响,应该根据实际情况进行合理的填筑高度设定。
2. 沙土改良
沙漠地区的土壤一般质地松散,黏结力差,容易发生流变现象。
为了提高路基填筑的稳定性和强度,需要进行沙土改良。
沙土改良有很多种方法,常用的有加注黏结剂、施加水泥、石灰干挂和钻孔注浆等。
在实际施工中应根据具体情况进行选择。
3. 风积沙处理
填筑沙漠路基时,风积沙的影响是不可避免的。
为防止风积沙对路基填筑造成破坏,需要对其进行相应的处理。
常用的方法有铺设防风网和用水泥砂浆喷涂路基表面。
这些处理不仅可以减少风沙对路基的影响,还可以提高路基的强度和防水性能。
4. 压实填筑层
填筑层的压实是路基填筑的重要一步。
在沙漠地区,填筑层的压实应该在路基填筑后立即进行,以充分利用填筑层的黏滞性。
常用的填筑压实设备有振动式压路机、静压式压路机和轮胎压路机。
在实际施工中应根据填筑层的材料和机具等因素进行选择。
路基填筑施工是公路建设过程中极为重要的一个环节,沙漠地区的路基填筑更是如此。
本文就路基风积沙填筑施工技术进行了介绍,希望能对相关从业人员在实际工作中起到一定的指导作用。

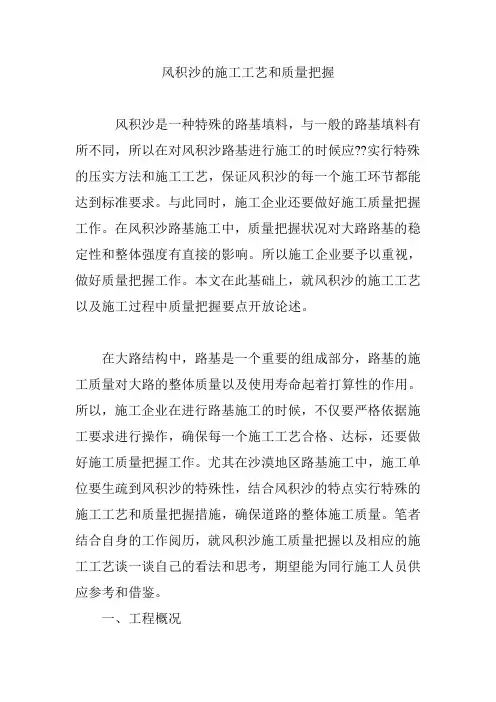

风积沙的施工工艺和质量把握风积沙是一种特殊的路基填料,与一般的路基填料有所不同,所以在对风积沙路基进行施工的时候应??实行特殊的压实方法和施工工艺,保证风积沙的每一个施工环节都能达到标准要求。
与此同时,施工企业还要做好施工质量把握工作。
在风积沙路基施工中,质量把握状况对大路路基的稳定性和整体强度有直接的影响。
所以施工企业要予以重视,做好质量把握工作。
本文在此基础上,就风积沙的施工工艺以及施工过程中质量把握要点开放论述。
在大路结构中,路基是一个重要的组成部分,路基的施工质量对大路的整体质量以及使用寿命起着打算性的作用。
所以,施工企业在进行路基施工的时候,不仅要严格依据施工要求进行操作,确保每一个施工工艺合格、达标,还要做好施工质量把握工作。
尤其在沙漠地区路基施工中,施工单位要生疏到风积沙的特殊性,结合风积沙的特点实行特殊的施工工艺和质量把握措施,确保道路的整体施工质量。
笔者结合自身的工作阅历,就风积沙施工质量把握以及相应的施工工艺谈一谈自己的看法和思考,期望能为同行施工人员供应参考和借鉴。
一、工程概况巴彦浩特至特莫图(英雄会)大路工程第一合同段项目经理部起讫桩号KO+OOO-K34+000,共34km。
本项目接受双向四车道一级大路标准建设,设计速度100km/h,整离式路基宽度28m,分别式路基宽度为13.75m。
路基挖土方总计51.9万m3、填土方总计15317万m3,借土填方总计11018万m3,挖利用方51.9万m3。
考虑到试验路段的地质条件、断面形式等应具有代表性,选取K13+650~K13+850段进行风积沙试验段施工,共长200m。
二、风积沙路基土方填筑施工工艺(一)施工程序。
原地面验收合格一施工放样→打格挂线布土→粗平→洒水→精平→稳压→碾压→检测。
(二)风积沙施工预备工作及留意事项。
在进行风积沙路基土方填筑施工之前,施工单位首先要针对施工现场进行植被清理,清理的厚度约为30cm。
这是格外关键的一个步骤,对施工质量有着直接的影响。

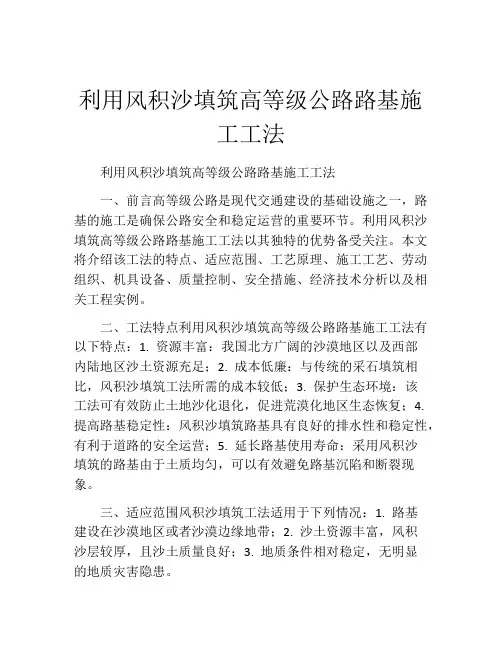

利用风积沙填筑高等级公路路基施工工法利用风积沙填筑高等级公路路基施工工法一、前言高等级公路是现代交通建设的基础设施之一,路基的施工是确保公路安全和稳定运营的重要环节。
利用风积沙填筑高等级公路路基施工工法以其独特的优势备受关注。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及相关工程实例。
二、工法特点利用风积沙填筑高等级公路路基施工工法有以下特点:1. 资源丰富:我国北方广阔的沙漠地区以及西部内陆地区沙土资源充足;2. 成本低廉:与传统的采石填筑相比,风积沙填筑工法所需的成本较低;3. 保护生态环境:该工法可有效防止土地沙化退化,促进荒漠化地区生态恢复;4. 提高路基稳定性:风积沙填筑路基具有良好的排水性和稳定性,有利于道路的安全运营;5. 延长路基使用寿命:采用风积沙填筑的路基由于土质均匀,可以有效避免路基沉陷和断裂现象。
三、适应范围风积沙填筑工法适用于下列情况:1. 路基建设在沙漠地区或者沙漠边缘地带;2. 沙土资源丰富,风积沙层较厚,且沙土质量良好;3. 地质条件相对稳定,无明显的地质灾害隐患。
四、工艺原理1. 施工工法与实际工程之间的联系利用风积沙填筑高等级公路路基施工工法是根据沙土的特性和公路路基设计要求,在实际工程中选择合适的施工工艺和措施进行施工。
2. 采取的技术措施在风积沙填筑路基的施工过程中,根据实际情况采取合适的技术措施,包括选址预处理、填筑前处理、填筑施工等,以保证施工质量和效果。
五、施工工艺本工法的施工工艺主要包括以下几个阶段:1. 地质勘察与选址预处理;2. 风积沙筛分与清洗处理;3. 施工阶段一:填筑前处理;4. 施工阶段二:填筑施工;5. 施工阶段三:封面层处理;6. 施工阶段四:路面层处理。
六、劳动组织利用风积沙填筑高等级公路路基施工工法的劳动组织包括施工队伍人员的配置、作业流程的安排以及劳动保护等方面的内容。
风沙地区路基施工规范1、在风沙地区修建路基时,应考虑风力和降雨季节,并在较小的风速或有雨季节进行分段集中施工。
如果必须在风季节进行施工,则需要采取临时防护措施,以确保施工安全。
对于设计的永久性防护工程,如果材料运输存在困难,可以在通车后再进行施工,但需要采取临时的防护过渡措施。
如果当天无法完成填筑路堤的一段,则需要覆盖坡面和路肩以保护它们。
在开挖路堑时,需要从一开始就使用平铺式栅栏、草席或芦苇等将坡面和路肩随挖随用保护好,并使用小木桩或大石块或混凝土预制块将其固定。
2、在风沙地区进行路基施工时,必须采取措施保护线路两侧的地表原有植被和地表硬壳。
为此,施工前应充分准备好相应的防护材料。
如果因施工作业而导致的两侧地表受损,应按照设计要求及时填筑砾卵石土防护层,以修复植被和硬壳的损失。
在施工路基时,应集中力量完成一段,同时进行该段的防护工作,以确保效果最佳。
3、为了在填方取土时更好地应对当地的风信情况,需要选择合适的取土坑位置。
在单一风向的地区,应将取土坑设在路堤下风一侧,并且距离路堤坡脚至少5米。
在有反向风交替作用的地区,可以在路堤的两侧设置取土坑。
完成填方后,需要将其边坡修成缓坡,以使其断面成为浅槽形。
这有助于减小风雨对边坡的冲刷和侵蚀。
应尽量利用挖方材料,如需废弃,应弃于背风坡一侧的低地或距路堑坡顶不小于10m处,并应摊平。
4、路基压实(1)在风沙地区用粉砂或细砂填筑路堤时,仍然需要进行分层压实,以提高填筑路基的密实度和稳定性。
根据现场自然条件、沙的特性以及水源分布等情况,应确定合适的压实机械和压实方法。
通常来说,应该主要采用机械振动压实的方法,并结合蓄水、快成型、快防护的施工方法。
这样做可以更有效地提高填筑路基的密实度和稳定性,以确保路堤的安全性和耐久性。
当完成压实后的路基不能稳定通车时,可按8条办理。
(2)对缺土、缺水,压实确有困难的风积沙路基,可采用土工合成材料(编织布、编织袋)对路基进行加固。
风积沙路基施工工艺以风积沙路基施工工艺为标题,本文将介绍风积沙路基施工的工艺流程和要点。
一、前期准备风积沙路基施工前,需进行充分的前期准备工作。
首先,需要对施工区域进行勘察,了解地质情况、土壤特性等信息,以确定施工方案。
其次,要制定施工计划,包括施工时间、施工人员、施工设备等方面的安排。
此外,还需要准备好所需的施工材料和工具。
二、清理施工区域在开始施工之前,需要对施工区域进行清理工作。
首先,将施工区域内的杂物、垃圾等清理干净,确保施工区域整洁。
然后,清理地表的沙土和松散物,以便进行下一步的操作。
三、基础处理风积沙路基施工的重要一步是基础处理。
首先,需对施工区域进行平整处理,去除地表的凹凸不平部分。
然后,进行土壤加固处理,以增加路基的稳定性和承载能力。
常用的土壤加固方法有加铺碎石、填充砂土等。
此外,还需进行排水处理,以确保路基在雨水季节不易受到水浸。
四、路基填筑在基础处理完成后,开始进行路基的填筑工作。
一般情况下,会采用分层填筑的方式,即将填筑材料分成不同的层次进行填筑。
填筑过程中,需要注意材料的均匀分布和压实度的控制,以确保路基的稳定性和坚实度。
五、路面施工路基填筑完成后,开始进行路面的施工工作。
首先,需要进行路面的压实处理,以确保路面的平整度和稳定性。
然后,进行路面的铺装工作,常用的路面材料有沥青、混凝土等。
在铺装过程中,需要注意材料的均匀分布和厚度的控制,以确保路面的质量。
六、边坡处理风积沙路基施工完成后,还需要进行边坡的处理工作。
边坡处理的目的是增加路基的稳定性和安全性。
一般情况下,会采用边坡防护措施,如设置护坡、植被覆盖等,以防止边坡的坍塌和侵蚀。
七、验收和维护风积沙路基施工完成后,需要进行验收工作。
验收的目的是检查施工质量是否符合要求,以确保路基的使用安全和耐久。
同时,还需进行路基的维护工作,定期检查和修复路基的损坏部分,以延长路基的使用寿命。
风积沙路基施工工艺包括前期准备、清理施工区域、基础处理、路基填筑、路面施工、边坡处理、验收和维护等步骤。
风积沙路基填筑施工工艺标准1. 引言风积沙路基填筑施工工艺标准是为了确保在风积沙地区的路基填筑工程顺利进行而制定的。
风积沙地区的路基填筑施工相较于一般地区存在一定的特殊性和复杂性,因此,有必要制定专门的施工工艺标准,以保证填筑质量和工程安全。
2. 施工前准备在开始风积沙路基的填筑施工之前,需要做好以下准备工作:•清理路基:清除风积沙路段上的杂物和积沙,确保施工区域平整。
•定位测量:根据设计要求,确定路基的位置和高程。
•环境保护:制定环境保护措施,避免对周边环境和生物造成影响。
3. 施工工艺3.1 清沙清沙是风积沙路基填筑的关键工艺,其目的是清除填筑区域的风积沙,并确保路基的稳定和承载能力。
清沙工艺包括以下步骤:1.设计清沙线:根据工程设计要求确定清沙的线路,并标示在地面上。
2.机械清沙:使用适当的机械设备对清沙线路进行机械清沙作业,以清除风积沙。
清沙过程中,需及时清理机械设备,避免积沙对设备损坏。
3.手工清沙:对于无法使用机械设备清除的细小风积沙,采用手工清沙的方式进行清理。
3.2 路基填筑风积沙路基填筑工艺的核心环节是路基填筑,包括地基处理、填料选择和填筑方法,以确保填筑道路的稳定性和安全性。
1.地基处理:在填筑路基之前,对地基进行处理以增强地基的承载能力。
地基处理的方法包括压实、加筋和加固等。
2.填料选择:选择适当的填料进行填筑,填料的选择应根据地基的特点和工程要求进行合理搭配。
3.填筑方法:采用分层填筑的方法,每层填筑后需进行压实处理。
填筑层厚度和压实方法要符合设计要求。
3.3 检验与验收在风积沙路基填筑施工完成后,需要进行检验与验收,以确保填筑质量达到标准要求。
1.压实度测试:对填筑后的路基进行压实度测试,测试结果应满足设计要求。
2.验证尺寸:检查填筑路基的尺寸,包括填筑层厚度、宽度等是否符合设计要求。
3.视觉检查:对填筑路基进行视觉检查,确保填筑表面平整、无明显沉陷或裂缝。
4. 安全措施在风积沙路基填筑施工过程中,需要采取一系列安全措施,以确保施工人员的安全和施工质量。
风积沙路基施工工艺以风积沙路基施工工艺为标题,将会介绍风积沙路基施工的工艺流程和关键步骤。
一、风积沙路基施工工艺概述风积沙路基是一种特殊的路基工程,主要用于沙漠地区或沙质土地上的公路建设。
由于沙土的特殊性,传统的路基施工工艺无法适用于此类地区。
因此,风积沙路基施工工艺应运而生。
其基本原理是利用风力将沙土堆积,形成稳定的路基。
1. 土地调查与设计:在施工前,需要对待建路段的土地进行调查,了解地质情况、沙土性质等。
并根据调查结果进行设计,确定施工参数、路基高度等。
2. 风力调节:风积沙路基施工的关键步骤是调节风力,确保沙土能够被风力吹起并堆积在预定的位置上。
一般采用风力调节装置,如风墙、风网等,来调整风力的大小和方向。
3. 沙土固定:通过调节风力,使沙土被风力吹起并堆积在路基位置后,需要进行沙土的固定。
一种常用的方法是使用植物覆盖,如沙柳、沙蒿等草木,将其种植在路基上,以增加路基的稳定性。
4. 路基夯实:风积沙路基施工后,需要对路基进行夯实,以增加路基的承载能力。
一般采用振动夯实机械进行夯实,确保路基的稳定性和均匀性。
5. 防护措施:为了保护风积沙路基免受风蚀和侵蚀,需要采取相应的防护措施。
常见的防护措施包括设置风墙、植被覆盖、防风网等,以防止沙土的风蚀和侵蚀。
6. 路面铺设:经过以上步骤,风积沙路基的施工基本完成。
最后一步是进行路面的铺设,常用的材料有沥青、水泥等,根据实际情况选择合适的路面材料。
三、风积沙路基施工注意事项1. 风积沙路基施工需要充分考虑沙土的特性,合理设计施工方案,确保路基的稳定性和承载能力。
2. 在风积沙路基施工过程中,需要注意风力的调节和沙土的固定,以保证沙土能够被风力吹起并堆积在预定位置上。
3. 施工过程中应加强监测和管理,及时发现和解决施工中的问题,确保施工质量和安全。
4. 风积沙路基施工后,需要进行路基的夯实和防护措施,以提高路基的稳定性和抗风蚀能力。
5. 施工结束后,需要进行路面的铺设,选择合适的路面材料,确保路面的平整度和耐久性。

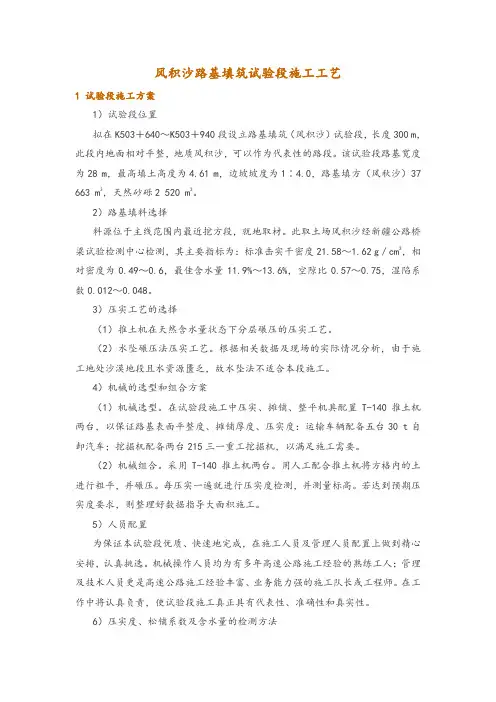

风积沙路基填筑试验段施工工艺1 试验段施工方案1)试验段位置拟在K503+640~K503+940段设立路基填筑(风积沙)试验段,长度300 m,此段内地面相对平整,地质风积沙,可以作为代表性的路段。
该试验段路基宽度为28 m,最高填土高度为4.61 m,边坡坡度为1∶4.0,路基填方(风秋沙)37 663 m3,天然砂砾2 520 m3。
2)路基填料选择料源位于主线范围内最近挖方段,就地取材。
此取土场风积沙经新疆公路桥梁试验检测中心检测,其主要指标为:标准击实干密度21.58~1.62 g/cm3,相对密度为0.49~0.6,最佳含水量11.9%~13.6%,空隙比0.57~0.75,湿陷系数0.012~0.048。
3)压实工艺的选择(1)推土机在天然含水量状态下分层碾压的压实工艺。
(2)水坠碾压法压实工艺。
根据相关数据及现场的实际情况分析,由于施工地处沙漠地段且水资源匮乏,故水坠法不适合本段施工。
4)机械的选型和组合方案(1)机械选型。
在试验段施工中压实、摊铺、整平机具配置T-140推土机两台,以保证路基表面平整度、摊铺厚度、压实度:运输车辆配备五台30 t自卸汽车;挖掘机配备两台215三一重工挖掘机,以满足施工需要。
(2)机械组合。
采用T-140推土机两台。
用人工配合推土机将方格内的土进行粗平,并碾压。
每压实一遍就进行压实度检测,并测量标高。
若达到预期压实度要求,则整理好数据指导大面积施工。
5)人员配置为保证本试验段优质、快速地完成,在施工人员及管理人员配置上做到精心安排,认真挑选。
机械操作人员均为有多年高速公路施工经验的熟练工人;管理及技术人员更是高速公路施工经验丰富、业务能力强的施工队长或工程师。
在工作中将认真负责,使试验段施工真正具有代表性、准确性和真实性。
6)压实度、松铺系数及含水量的检测方法按交通部有关试验规程及规范要求,采用灌砂法和环刀法测定压实度,含水量测定采用酒精燃烧法,同时取样,采用烘干法做对比试验,确保科学、精确。

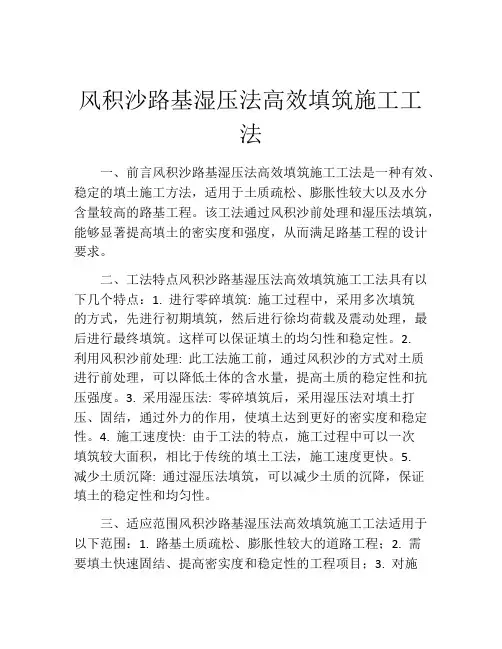

风积沙路基湿压法高效填筑施工工法一、前言风积沙路基湿压法高效填筑施工工法是一种有效、稳定的填土施工方法,适用于土质疏松、膨胀性较大以及水分含量较高的路基工程。
该工法通过风积沙前处理和湿压法填筑,能够显著提高填土的密实度和强度,从而满足路基工程的设计要求。
二、工法特点风积沙路基湿压法高效填筑施工工法具有以下几个特点:1. 进行零碎填筑: 施工过程中,采用多次填筑的方式,先进行初期填筑,然后进行徐均荷载及震动处理,最后进行最终填筑。
这样可以保证填土的均匀性和稳定性。
2.利用风积沙前处理: 此工法施工前,通过风积沙的方式对土质进行前处理,可以降低土体的含水量,提高土质的稳定性和抗压强度。
3. 采用湿压法: 零碎填筑后,采用湿压法对填土打压、固结,通过外力的作用,使填土达到更好的密实度和稳定性。
4. 施工速度快: 由于工法的特点,施工过程中可以一次填筑较大面积,相比于传统的填土工法,施工速度更快。
5.减少土质沉降: 通过湿压法填筑,可以减少土质的沉降,保证填土的稳定性和均匀性。
三、适应范围风积沙路基湿压法高效填筑施工工法适用于以下范围:1. 路基土质疏松、膨胀性较大的道路工程;2. 需要填土快速固结、提高密实度和稳定性的工程项目;3. 对施工周期有较高要求的工程项目;4. 需要保证填土均匀性和稳定性的工程项目。
四、工艺原理风积沙路基湿压法高效填筑施工工法的工艺原理是将实际工程需求与施工工法相结合,通过前期处理和施工过程中采取的技术措施,达到填土的密实度和强度要求。
1. 前期处理: 采用风积沙的方式对土质进行前处理,通过风积沙降低土体的含水量,提高土质的稳定性和抗压强度。
2. 施工过程: 零碎填筑后,采用湿压法进行填土施工。
首先,进行初期填筑,通过较小的徐均荷载和震动处理,提高填土的均匀性和紧密度。
然后,进行最终填筑,采用较大的徐均荷载和震动处理,使填土达到更好的密实度和稳定性。
五、施工工艺风积沙路基湿压法高效填筑施工工法包括以下施工阶段:1. 前期处理阶段:对土质进行风积沙处理,降低土体的含水量。
风积沙填筑路基施工工法风积沙填筑路基施工工法一、前言随着社会发展和经济建设的需要,公路交通建设成为现代国家的重要任务。
而作为公路建设的重要环节之一,路基施工工法也越来越受到人们的关注。
在路基施工中,风积沙填筑路基施工工法是一种常用的施工方法,它利用自然界中的风沙资源来填筑路基,有效地解决了土石料的供应问题,并且具有一定的经济和环境效益。
本文就风积沙填筑路基施工工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等内容。
二、工法特点风积沙填筑路基施工工法的主要特点如下:1. 易于获取材料:风积沙广泛分布于我国各地,尤其是沙漠地区较为丰富,因此可以较容易地获取到施工所需的材料。
2. 节约资源:风积沙填筑路基不需要开采土石料,可以有效地节约自然资源。
3. 工艺简单:风积沙填筑路基的施工工艺相对简单,不需要太多的机械设备和人力投入,可以提高施工效率。
4. 环保节能:风积沙填筑路基可以减少对土地资源的破坏,避免采石带来的环境问题,并且填筑过程中不需要燃料消耗,具有较好的环保和节能效果。
三、适应范围风积沙填筑路基施工工法适用于下列条件:1. 地处风沙资源丰富的地区,如沙漠地区和沿海地带等。
2.路基填筑区域土地草被较少,风速较高,风沙积聚较为普遍。
3. 施工地区没有现成的土石料供应,或者土石料成本较高。
4. 对施工时间要求较短,需要快速完成路基施工的项目。
四、工艺原理风积沙填筑路基施工工法的工艺原理是利用风力将沙粒输送到需要填筑的路基区域,然后进行定型和固结。
具体来说,风积沙填筑路基施工工法与实际工程之间的联系主要包括以下几个方面:1. 去草: 施工前需要清理路基区域的草坪和杂草,为填筑沙土做好准备。
2. 加强基础:根据路基设计要求,在路基区域底部设置排水沟和加固路基等结构,以加强路基的稳定性。
3. 水分控制:风积沙湿度较低,为了提高填筑效果,可以在沙土中适量加水,以调整湿度。
风积沙路基填筑施工技术利用风积沙填筑路基,既可治理沙害,又可造地还田。
而且在灌区、水田、软基内填筑风积沙路基,对于阻断毛细水、提高路基稳定性均起到好的效果。
同时对于某些工程项目,又可解决缺乏路基填料的问题。
采用风积沙填筑路基,也可大大加快TRANBBS施工进度,缩短工期,使项目早日投入运营,提前进行资金回收。
风积沙不同与一般常规的路基填料,所以对于风积沙路基的施工必须采取特殊的施工工艺和压实方法,确保风积沙路基的施工质量。
同时,必须采取合理有效的环境保护措施,对风积沙路基进行封闭保护,减少风蚀现象,避免污染环境和周围耕地。
一、风积沙路基填筑施工工艺1、施工程序:基底清理测量放线→填料前基底清理碾压→基底检测→拉运土方分层填筑→推土机摊土粗平→分格浇水→平地机整平→压路机碾压→质量检测→下步工序施工。
2、测量放线:首先放出路基的中心线,每20m一桩,然后在路基两侧适当的位置进行拴桩。
再根据每填筑层顶面标高放出每层风积沙填筑的边线。
边线采用竹竿控制,每20m一桩,桩上必须插红色三角测量旗帜。
竹竿长度一般为60cm左右,上面间隔30cm涂刷红、白漆。
3、虚铺厚度:风积沙的压实工艺与传统路基填料的压实工艺有明显的不同,风积沙的压实主要靠水沉法,传统的压路机碾压方法对风积沙压实效果不太明显。
经现场试验发现,只要洒水均匀合适,压路机碾压(静压)2~3遍,风积沙的压实度就完全满足规范要求。
采用压路机过度碾压反而造成风积沙表面松散,压实度下降。
风积沙填筑的虚铺厚度至今尚无具体明确的规定,但在实际施工过程中,一般虚铺厚度控制在30cm~50cm。
而第一层风积沙的虚铺厚度一般应偏大,宜在50cm以上。
虚铺厚度的控制方法必须采用边桩竹竿挂线的方式。
4、高程控制:现场施工时,以原地面压实后的高程作为原始高程。
由于风积沙施工后,表面风积沙因失水后松散现象严重,对每层风积沙均要进行高程检测没有必要,也没有意义。
一般情况下,风积沙路基每填筑4层进行高程检测和核实每层的填筑厚度。
风积沙路基施工的一般规定1.1 取沙和弃沙1.1.1沙区路基施工以沿线两侧就近取弃为原则,取沙以沙丘为主,弃沙以沙窝为主。
路线两侧取沙时,其宽度应尽可能控制在路基两侧20米平整带范围内,并与平整带施工相结合。
当取沙量较大时,其宽度可适当增加,但不应超过路基两侧40米的范围。
1.1.2路线两侧取沙坑深度在1米以内时,可将路堤边坡延伸至取沙坑底一并防护;当取沙深度大于1米时,应在路堤坡脚与取沙坑之间设置宽度不小于3米的护坡道。
护坡道应整平,其外侧边坡应修成缓坡。
1.1.3应尽可能以挖作填,减少弃方。
确需废弃时应纵向就近弃于路线两侧沙丘底洼地,并予整平。
当连续挖方较长(大于100米)且挖方边坡高度在2.0米以内时,可就近横向弃于两侧堑顶的平整带内;挖方边坡高度超过2米时,2米以下部分应用推土机或铲运机沿纵向运出。
1.1.4弃方处理前,应提出弃方的施工方案报高级监理工程师驻地办公室批准后实施(该方案包括弃沙方式、调运方案、弃沙位置、坡脚加固处理方案、排水系统的布置及计划安排等)。
方案改变时,应报批准单位复查。
1.1.5涵洞、通道及桥头附近不宜进行取、弃,确需取、弃土时,应单独报高级监理工程师驻地办公室批准,并做好排水和防护,不得影响原有天然沟渠的排水功能或对路基安全造成不利影响。
1.1.6施工过程中应根据施工季节、路堑横断面形状、纵坡、横坡等情况设置必要的排水设施,特别是在夏季暴雨较为集中时应防止雨水对路堤、路堑的冲刷。
弃沙和借沙时应尽量少破坏天然地貌,破坏的要及时恢复。
1.1.7尽量采取有效措施保护路线两侧原有植被和地表硬壳。
对因施工作业及取、弃沙等造成原地表植被破坏的部分,路基成型且边坡整理后,应采取柴草网格障蔽或粘土压盖等措施,对新出露的沙面及时防护,并撒播草籽、恢复植被。
1.2 施工机械的要求与选择1.2.1沙区路基施工应选择在沙漠中能自由行走的机械,如履带式推土机、履带式铲运机和前后轮驱动的振动压路机等。
风积沙路基填筑施工工艺很多工程实践证明,利用风积沙作为填筑沙区路基的材料,既可治理沙害,又可解决缺乏路基填料的问题,其料源广、成本低,工后沉降又少。
风积沙不同于一般常规的路基填料,所以对于风积沙路基的施工必须采取特殊的施工工艺和压实方法,确保风积沙路基的施工质量。
同时,必须采取合理有效的环境保护措施,对风积沙路基进行封闭保护,减少风蚀现象,避免污染环境和周围耕地。
1 风积沙的技术特性风积沙自然状态下干密度一般为1.4g/cm3左右,湿密度大约为1.5g/cm3左右。
风积沙在压实情况下密度增长很快,压实后最大干密度可以达到1.76~2.0g/cm3,为天然状态下密度的1.2~1.4倍。
风积沙的天然含水量很低,最低不足1%,最大一般也不超过5%。
风积沙颗粒组成很细且颗粒单一均匀,粉粘粒含量很少,渗透系数较大,比表面积很大,粘聚力很少,松散性很强,保水性较差,水稳性很好,易溶盐含量很小,呈微碱性,本身无腐蚀性,压缩变形小,完成时间段,压缩量与荷载呈指数关系,回弹模量值较大,保水状态下最易压实。
2 风积沙最大干密度的确定方法为确保风积沙填筑路基的工程质量,必须合理确定风积沙的最大干密度。
根据内蒙古省际通道建设办经过大量的试验分析,对风积沙进行了分类,其分类情况如下:I类:I-1类:无塑级配不良沙,即土中<0.074组分质量小于总质量的5%。
I-2类:有塑级配不良沙,即土中<0.074组分质量小于总质量的5%。
II类:含细粒土沙,即土中<0.074组分质量占总质量的5%~15%,其特点为塑性指数较大。
III类:含细粒土沙,即土中<0.074组分质量占总质量的15%~50%,其特点为塑性指数较大。
I-1类风积沙宜采用表面振动压实法(干法)和振动台法(干法和湿法),从试验资料分析:I-1类风积沙采用表面振动压实法和振动台法比击实标准干密度提高0.05~0.12,采用标准击实法时,在击实筒试样上放钢垫板,其标准较准确。
风积沙路基填筑施工工艺标准-----------------------作者:
-----------------------日期:
风积沙路基填筑施工工艺
利用风积沙填筑路基,既可治理沙害,又可造地还田。
而且在灌区、水田、软基内填筑风积沙路基,对于阻断毛细水、提高路基稳定性均起到好的效果。
同时对于某些工程项目,又可解决缺乏路基填料的问题。
采用风积沙填筑路基,也可大大加快施工进度,缩短工期,使项目早日投入运营,提前进行资金回收。
风积沙不同与一般常规的路基填料,所以对于风积沙路基的施工必须采取特殊的施工工艺和压实方法,确保风积沙路基的施工质量。
同时,必须采取合理有效的环境保护措施,对风积沙路基进行封闭保护,减少风蚀现象,避免污染环境和周围耕地。
一、风积沙路基填筑施工工艺
1、施工程序:基底清理测量放线→填料前基底清理碾压→基底检测→拉运土方分层填筑→推土机摊土粗平→分格浇水→平地机整平→压路机碾压→质量检测→下步工序施工。
2、测量放线:首先放出路基的中心线,每20m一桩,然后在路基两侧适当的位置进行拴桩。
再根据每填筑层顶面标高放出每层风积沙填筑的边
线。
边线采用竹竿控制,每20m一桩,桩上必须插红色三角测量旗帜。
竹竿长度一般为60cm左右,上面间隔30cm涂刷红、白漆。
3、虚铺厚度:风积沙的压实工艺与传统路基填料的压实工艺有明显的不同,风积沙的压实主要靠水沉法,传统的压路机碾压方法对风积沙压实效果不太明显。
经现场试验发现,只要洒水均匀合适,压路机碾压(静压)2~3遍,风积沙的压实度就完全满足规范要求。
采用压路机过度碾压反而造成风积沙表面松散,压实度下降。
风积沙填筑的虚铺厚度至今尚无具体明确的规定,但在实际施工过程中,一般虚铺厚度控制在
30cm~50cm。
而第一层风积沙的虚铺厚度一般应偏大,宜在50cm以上。
虚铺厚度的控制方法必须采用边桩竹竿挂线的方式。
4、高程控制:现场施工时,以原地面压实后的高程作为原始高程。
由于风积沙施工后,表面风积沙因失水后松散现象严重,对每层风积沙均要进行高程检测没有必要,也没有意义。
一般情况下,风积沙路基每填筑4层进行高程检测和核实每层的填筑厚度。
同时进行中线偏位的检测,以便在施工过程中随时纠正中线偏差。
5、上土数量控制:根据每层的虚铺厚度、平均宽度和长度,计算每个断面计划所需的材料用量。
再根据拉料车的每车拉运量,计算每个断面计划所需的车数。
在每个断面内,确定卸车间距和车数。
6、上土:采用大吨位自卸汽车进行风积沙的运输,自卸车尽量采用同一种型号的汽车。
自卸车将风积沙拉运至现场后,按照确定后的卸车间距
和车数进行卸车。
在卸车过程中,特别是第2层以后的卸车,必须做到风积沙的及时浇水,合理组织车辆和指挥交通,防止运料车辆在风积沙上误车和便道交通堵塞情况的发生。
7、整平和浇水湿润:为了便于虚铺厚度的控制,整平必须采取边上土边整平的方式。
采用推土机进行粗平。
在粗平过程中,同时进行浇水湿润。
在整平过程中,边线采用挂线控制虚铺厚度,同时使边线顺直,坡度一致,满足设计要求。
在浇水过程中,必须注意以下几点:(1)必须保证水井的出水量,水井的直径、间距、数量以及水泵的功率必须配套;(2)第1层风积沙浇水时必须分层分次进行,防止一次浇水过多,浸泡路基;(3)浇水必须分格进行,保证浇水均匀。
8、碾压:浇水符合要求后,采用平地机进行精平,然后采用振动压路机进行风积沙的碾压(静压)。
碾压必须采取由外向内、由低向高的顺序,同时错1/2轮。
碾压2遍,轮痕较明显时,采用压路机大排轴快速碾压1遍,尽量消除轮痕。
9、其它要求:为了保证压实宽度和保证修整路基边坡后的路堤边缘有足够的压实度,每侧应超出路堤的设计宽度30cm。
必须大量及时提前浇水湿润风积沙,同时必须保证浇水均匀。
10、压实度检测:由于风积沙是一种比较特殊的路基填料,采用传统的重型标准击实方法,对风积沙不是特别适用。
而且,试验原理与现场实际施工工艺差别较大。
现在,对于风积沙的标准干容重测试方法,还存在一
定的分歧和争议。
一般认为,采取相对密度法测定风积沙的标准干容重,是比较科学并符合现场实际的一种方法。
同样,对风积沙路基填筑压实度的检测方法也存在一定的分歧。
传统的灌沙法检测程序复杂、时间长、而且标准砂浪费太大。
而环刀法相对比较简单、而且检测速度较快,但试验数据却存在不准确和偏差较大的情况。
现在又出现了一种改进环刀法的风积沙压实度检测方法,但尚未得到权威部门的认可,至今也未进行推广。
11、封闭:为防止风蚀现象,当路堤填至设计标高后,或有较长时间的停工时,必须对风积沙顶面和边坡进行临时封闭,封闭的方法可采用虚铺厚10cm的粘土或砂砾进行全封闭。
在路基交工时,风积沙路基填筑的边坡必须进行正式防护,防护形式一般采取网格防护,并在网格内回填种植土植草。
12、刷坡:路堤填至设计标高后,按设计的边坡坡度及位置,至上而下进行刷坡。
刷坡下来的风积沙,一般工程设计用作挡水埝。
挡水埝合理布置,可防止周围的灌溉水或雨水流入路基范围内,又可防止高速公路的排水流入周围耕地,污染农田。
为了防止路基边坡外的少量积水浸泡路基,一般工程设计路基边坡坡脚进行浆砌片石防护。
二、存在的主要问题及解决方法
1、风积沙洒水问题:风积沙施工的关键环节就是洒水问题,不适当洒水的方法,对风积沙的施工质量影响很大。
在施工经常出现洒水不均匀、不彻底而导致风积沙压实度不足的问题,同时也导致运料车辆在上料时的
误车现象,严重影响施工进度。
风积沙施工需要大量及时的洒水,所以必须保证有充足的水源和配套的上水设备。
在河套地区,地下水位较高,而且水源相当丰富,可采取就地打井取水的方法。
根据施工进度计划、原材料的含水量和最佳含水量,必须进行计算,来确定井的直径、数量和间距以及应配备水泵的功率和数量。
一般情况下,水井可采用梅花井,每个梅花井由8~10眼2寸小井组成,配备1台移动式4寸水泵,梅花井的间距为100~150m左右。
在干旱、地下水位缺乏的地区,可采取在取土场提前进行洒水的方法,在现场也必须配备足够的水车进行补充洒水。
对风积沙的洒水方法非常重要。
现场洒水时,必须及时、大量、均匀,并且必须采取分格的方式。
在风积沙粗平后,采用人工修筑挡水埝,对风积沙进行分格,每个格的大小宜为5×5m。
然后对每个格进行洒水,洒水时间以洒水均匀到底为准,其他格的洒水时间依此为准。
采用分格的方式进行洒水,保证了洒水均匀,防止漏洒、过洒现象的发生,保证了风积沙的施工质量。
2、环境污染问题:在风积沙的运输、施工过程中,经常存在风积沙被风吹起污染环境的问题。
必须采取大吨位自卸汽车进行风积沙的运输,并且要求汽车状态良好,车箱封闭相对较好,在运输过程中,避免漏沙现象。
由于风积沙一般情况下的含水量均较低,可采取装车后在风积沙表面洒水湿润的方法或进行帆布覆盖的方法,减少风积沙对环境的污染。
同时,加强对运输车辆司机的教育,文明行车,在发生车辆故障时,不得随
意将风积沙倾倒在主要道路上。
对不得不临时倒在路上的风积沙,必须及时进行清理。
在施工过程中,为了防止扬沙现象的发生,必须对风积沙及时进行洒水湿润,对于已成型但失水严重的风积沙表面也必须经常进行补充洒水。
对施工便道,也应经常进行洒水。
在设计上,对取土场进行强制性规定和整体规划,只能集中取土,而且对取土深度给予限制,防止乱挖、超挖对环境的破坏。
同时对边坡进行植草防护,可防止风蚀现象,饱和公路的路基,减少对环境和周围耕地的污染,并且也美化了环境。
3、风积沙上误车问题:在进行第2层以上风积沙施工时,经常存在风积沙运料车辆在风积沙上误车的现象。
由于风积沙本身属于不稳定材料,表面由于失水后翻沙现象严重,所以车辆在风积沙表面上误车现象严重。
在上料前,必须对风积沙表面进行大量洒水湿润,有条件的也可采取小推排压对表面进行密实。
或者采取竹笆片、木板修筑临时车道,防止误车,但比较烦琐。
风积沙料车上路的坡道必须采用级配合理的砂砾或碎石渣修筑,坡道的方向为倒车方向,以便料车直接倒档驶入卸料点,防止重料车在风积沙上停车、调头而误车。
4、风积沙渗水问题:风积沙路基填筑到一定的高度并高出便道后,风积沙路基内一部分水在重力和上层压力的作用下,将逐渐渗出边坡,流到便道上。
渗水造成边坡坡脚坍塌,并浸泡便道,造成便道损坏,严重影响交通。
所以必须严格控制风积沙的洒水量,不可盲目地进行大量的洒水。
同时也必须采取排水措施,保护路基坡脚和便道。
在便道上,每隔一定的
距离,挖设排水盲沟,盲沟内填2~4cm的碎石。
但由于渗水连同风积沙一并流入盲沟,常造成流水堵塞,效果不太明显。
也可直接挖设一条浅沟,但对交通稍微有些影响。
或者每个一定的距离在坡脚处挖设直径
50cm左右的集水井,人工再进行排水。
沿坡脚方向,采用粘土修筑挡水埝,将渗水引向盲沟、浅沟或集水井,防止渗水到处乱流。
风积沙的施工看似简单,其实相当复杂。
必须高度重视风积沙路基的施工,严格按照风积沙施工工艺进行风积沙路基的填筑,针对施工中出现的各种问题,采取合理有效的解决方案,确保风积沙路基的施工质量和工程的总体进度。
