大理石、花岗石粘贴方案.
- 格式:doc
- 大小:43.00 KB
- 文档页数:8
1 地面大理石及花岗石等铺贴工艺及技术要求1、基层处理楼地面残留砂浆等污物清理干净,如有油污用碱水清洗,再用清水冲净碱液板面凹坑内污物剔净,用砂浆填平。
2、水泥砂浆的打底刷素水泥浆,冲筋(用干硬性砂浆)装挡、水杠刮平均数、检查平整度、标高、泛水应正确。
用铝合金靠尺抹平、浇水养护24小时。
找规矩弹线,不是整留在墙边隐蔽处。
每隔约4块石材弹一条控制线、严格控制方正。
缝宽按设计要求控制。
3、底线修整拔缝,将缝找直,将石材砸实,多余砂浆清出。
4、勾缝要密实,做到缝隙平整光滑。
如设计不留缝,则要求缝隙平直,水泥浆灌缝,最后用锯木扫净,同时将花岗岩修平整。
5、踢脚板的施工一般用地大理石及花岗岩同材质、同色、同规格材料。
先在阴角两边墙上找出垂直准挂线,以准挂线为控制标准进行铺贴,其后铺贴时跟随线、拍实,表面清理干净。
6、施工质量要求1)、大理石及花岗岩品种、规格、质量必须符合设计要求2)、面层与基层的结合(粘结)必须牢固、无空鼓。
3)、表面洁净、色泽一致、接缝均匀、周边顺直。
有地漏和坡度排水要求的地面,坡度方向应符合设计要求,不倒泛水、无积水,与地漏结合处严密牢固,地漏应略低于表面。
4)、踢脚板表面洁净,接缝平整均匀,高度一致、结合牢固、出墙厚度适宜一致。
各种面层邻接处的镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。
铺贴偏差不大于:表面平整度:2mm/2m有尺检查:缝格平直:2mm/拉5m 线:接缝高低差0.5mm/直尺和塞尺检查:踢脚线上口平直:2mm/拉5m线检查。
7、地面大理石及花岗岩材料工艺要求:大理石及花岗岩的品种、规格、图案、纹路、颜色均匀性必须符合设计规定,表面平整方正,厚度一致,不得有缺楞掉角和断裂等缺陷。
室内水泥砂浆抹灰已完成,并弹好+50cm水平线;大理石及花岗石长、宽、厚允许偏差不得超过±1mm,平整度亦应符合要求。
应符合现行国家标准、行业标准的规定。

2 墙、柱面石材干挂施工工艺及技术要求1)材料选样同湿贴法施工石材。

大理石、花岗石地面粘贴方案本工程为公共建筑,其地面块材粘贴工艺要求高,因此在该项工作中必须做好充分准备及对质量严格把关。
1.材料要求(1)大理石块、花岗石块(均为大理石厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
(2)水泥:325号以上普通硅酸盐水泥,并备适量擦缝用白水泥。
(3)砂:中砂或粗砂。
(4)矿物颜料(擦缝用)、蜡、草酸。
2.主要机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。
3.作业条件(1)大理石板块(花岗石板块)进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求。
有裂纹、缺棱掉角的不得使用。
(2)设加工棚,安装好台钻及砂轮锯,并接通水电源。
需要切割钻孔的板,在安装前加工好。
(3)室内抹灰、地面垫层、水电设备管线等均已完成。
(4)房内四周墙上弹好+50cm水平线。
(5)施工操作前应画出铺设大理石地面的施工大样图。
4.操作工艺大理石、花岗石地面工艺流程:准备工作→ 弹线→ 试拼→ 编号→ 刷水泥浆结合层→ 铺砂浆→铺大理石块(或花岗石块) → 灌缝、擦缝→ 打蜡(1)准备工作:1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
(2)试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。
(3)在房间的主要部位弹互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
并依据墙面+50线,找出面层标高在墙上弹上水平线,注意要与楼道面层标高相一致。
(4)在房间内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
花岗岩﹑大理石饰面板干挂的施工方法花岗岩﹑大理石饰面板干挂的施工方法提要:石板空挂施工,必须待主体完成后才能进行,并且基层施工质量要好,其几何尺寸误差不宜超过10㎜;强度要保证能在砖墙壁上干挂花岗石花岗岩﹑大理石饰面板干挂的施工方法1.材料选择在进货渠道上,从荒料开始就进行选择色泽一致的原料。
所以确保了制成的花岗石板材基本上无色差现象。
花岗石的物理技术指标及加工的几何尺寸精度均符合部颁标准j205-83的要求及业主﹑设计的要求。
2.板面尺寸确定本工程墙柱花岗石挂板的板块设计,应视层高及窗位的情况有所区别。
在竖向用大,小块搭配,窗子位居中部的设计,基本尺寸在600-800㎜之间,水平方向取立面面中轴线作好对称设计。
大面墙阳角处可采用45度倒角拼角,也可采用150×150㎜的三角形断面的石条,竖向连接,左右对缝,(注:上述板材仅供参考,只作为施工示意,实际以设计及业主要求为准)各种规格依施工顺序供应成品,对少量不规则板型,则在现场按实际尺寸下料加工。
花岗石的接缝宽度统一设计成水平缝和垂直的缝宽采用6㎝(或按照设计要求)。
3.绘制板材排列翻样图若由于外形尺寸变化多,板材所需规格多,为便于加工及施工需要,所有要铺设的花岗石板材均进行排版翻样图绘制,每块板材均编号,注明尺寸大小,并绘制了平﹑立面排列图及详图。
4.连接件(1)连接件组成挂件是实现石材空接法的必备条件,挂件质量是本工艺成功的关键。
本工程要求改用的不锈钢挂件,主要有膨胀螺栓﹑固定角钢﹑连接螺栓﹑连接板和销钉等五种。
这些挂件组成一个空接单元,利用若干连接单元将石板可靠地固定在墙体上,因此,石板自重不互相传递,而是通过连接单元各自传给墙体。
(2)挂件形成及规格不锈钢膨胀螺栓。
由m8螺栓,膨胀管,内顶芯和垫圈组成。
在混凝土墙上钻有9孔,埋入此螺栓。
固定角钢。
用5㎜厚不锈钢板弯折而成。
规格L50×50,开有长孔,方向互相垂直,便于位置调节。
花岗石、大理石、预制水磨石饰面板建筑内墙装修大力胶粘贴法施工说明(1)大力胶直接粘贴法:适用于高度≤9m的建筑内墙及花岗石、大理石、预制水磨石饰面板与墙面净空距离≤5mm者。
1、墙表面处理:墙体表面灰尘、污垢、垃圾、油渍等清理干净。
2、检查墙身垂直、平整度:仔细检查墙身的垂直、平整度。
凡上下左右垂直、平整度差距<10mm者,可不予处理。
但须标记出差距离位置,在该处加厚大力胶厚度及用量进行粘贴。
>10mm者,应对墙身适当处理(如用大力胶石屑浆局部抹平等)后再进行粘贴。
3、饰面石板选材编号:将高级花岗石饰面板或大理石饰面板或预制水磨石饰面板选取其品种、规格、颜色、纹理、外观质量一致者按墙面装修施工大样图排列编号,并在建筑场地上进行翻样、试拼,校正尺寸,四角套方。
4、上胶处砂净磨糙:墙面及石板背面上胶处及与大力胶接触处,均预先用砂纸打净,将浮松物及不利于粘结的杂物等清除士净,以利粘结。
过于光滑之处,必须磨粗、打糙。
5、调胶:严格按照大力胶产品说明书有关规定及双组分配合比例调制大力胶。
调制时应即调即用,调制数量应按照大力胶施工有效时间内使用的数量调制。
凡超过施工有效时间者,不得继续使用。
6、涂胶(上胶):涂胶厚度应稍大于粘贴空间距离。
每块石板上胶的总面积(即每块石板上各点点涂面积之总和)不得少于120cm2/50kg重石板,每点点涂直径不得小于Φ40mm。
7、饰面石板就位:按石板编号将饰面石板顺序上墙就位,进行粘贴。
利用饰面石板背面中间快干型大力胶点使石板临时固定,然后迅速对石板与相邻各板进行调平调直。
必要时可加用快干型(PE)大力胶涂于板边帮助定位。
8、加胶补强:饰面石板定位粘贴后,应对各粘合点详细检查,必要时加胶补强。
9、清理、嵌缝:全部花岗石饰面板(或大理石、预制水磨石饰面板)安装粘贴完毕后,将石板表面清干净,进行嵌缝。
板缝根据具体设计预留,但缝宽最少得少于2mm。
用透明型大力胶调入与石板颜色近似的颜料将缝嵌实。
地面大理石、花岗岩铺设方案具体作法如下:(1)准备工作:实测地面详细尺寸,设计开料图,按图编号定货。
铺设前,进行试拼,先对色、拼花、编号,以便对号入座。
(2)基层修补及清理:检查基层平整情况,偏差较大的应事先凿平和修补,并将基层清扫干净。
(3)弹线找水平:在素砼基层上贴水平灰饼,弹线找中。
施工前一天洒水湿润基层。
(4)石材准备:花岗岩铺贴之前,先泼水湿润,阴干后备用,在铺贴前,应采用丙稀酸复合防水剂,在岩板背面和侧面涂刷均匀,不得漏涂。
(5)铺贴:先铺若干条线作为基准,起标筋作用。
先由地面中线往两侧采取退步法铺贴,先作试铺,在找平层上均匀刷一道素水泥浆,随刷随铺,用30厚1:3干硬性水泥砂浆作粘结层。
板块安装后,橡皮锤敲击,既要达到铺设高度,又要使砂浆粘结层平整密实。
(6)擦缝:花岗岩板铺设干硬后,用有色水泥稠浆填缝嵌实,面层用干布擦试干净。
经甲方同意也可用嵌缝胶嵌实。
(7)养护:板材铺设24h后,洒水养护。
养护期3d之内禁止践踏。
(8)保养:打蜡上光、派专人看管成品,严禁重物碰砸。
(9)拼花地面应先铺,误差向四周找正。
大面积房间铺地面时,每个房间内的造型线条需先用粘石胶与大块石粘成整体后再铺,以免错位太大。
(10)注意事项:①铺贴用所有材料应符合质量标准。
花岗岩板和大理石要根据图案和纹理试拼编号。
②铺贴时一定要先将板块浸水,必须用干硬性水泥砂浆,并且要进行试铺。
③踢脚线如先铺,踢脚板要低于地面5毫米,铺贴时在踢脚板背面抹2-3毫米素水泥浆铺贴并用木锤敲实找平找直。
次日用同色素水泥浆擦缝。
④板块铺贴后,强度达到60-70%后方可打蜡。
⑤大理石地面最好预铺,对好纹理,进行编号,再正式铺贴。
石材粘贴施工方案1. 石材粘贴施工简介石材粘贴施工是一种常见的建筑装饰施工方法,用于固定和安装各种类型的石材,如大理石、花岗岩、砂岩等。
本文将介绍石材粘贴施工的一般步骤和注意事项,以确保施工质量和安全。
2. 石材粘贴施工步骤以下是石材粘贴施工的一般步骤:2.1. 准备工作•清理施工区域,确保墙面或地面表面干净、平整,并清除任何尘土、油污等杂质。
•预先确定施工所需石材的种类、颜色和尺寸,并进行适当的设计和布局。
2.2. 材料准备•购买适用于石材粘贴施工的粘结剂或胶水。
根据不同的石材类型和施工条件,选择适合的粘结材料。
•准备所需的工具,如搅拌机、刮刀、泥刀等。
2.3. 石材处理•在进行粘贴之前,对石材进行必要的处理。
例如,修剪石材以适应施工区域的尺寸,研磨边角以光滑石材表面等。
2.4. 粘贴施工1.将粘结剂或胶水倒入干净的容器中,并根据产品说明书上的比例,使用搅拌机将其充分搅拌均匀。
2.使用刮刀或泥刀,将粘结剂或胶水涂抹在石材背面和墙面或地面上。
注意要均匀涂抹,并确保粘结层的厚度均匀一致。
3.将石材轻轻推压到粘结层上,确保它与墙面或地面完全贴合。
使用水平仪或平整工具帮助保持水平。
4.检查石材的位置是否准确,并通过轻轻敲击石材表面来确保其与粘结层牢固粘合。
5.根据需要,在石材之间或石材与墙面之间填充适当的缝隙材料,如石膏砂浆。
确保缝隙充满并平整。
6.等待粘结剂或胶水干燥,根据产品说明书上的指示时间,进行下一步处理。
2.5. 后期处理1.使用湿布擦拭施工区域,以清除多余的粘结剂或胶水。
2.检查施工区域,确保石材安装牢固,并且表面平整、光滑无瑕疵。
3.根据需要进行石材的抛光、密封或其他必要的表面处理。
3. 石材粘贴施工注意事项在进行石材粘贴施工时,需要注意以下事项:•使用适当类型和规格的粘结剂或胶水,根据石材类型和施工条件选择合适的材料。
•在施工之前,对墙面或地面进行充分清理,并确保表面平整、干净,以确保粘贴效果和工作效率。
墙柱面工程施工方案一、大理石、花岗石墙面工程(湿贴法)1、施工工序基体处理→预拼排号→石板切孔、挂筋→基本钻孔、安装膨胀螺栓→板材安装、固定→灌浆→清理→嵌缝2、操作要点1)、基体处理:大理石饰面板安装前,先将基层墙面抹灰层打毛并用水湿润,再抹上1:l水泥砂浆结合层(要求中砂或粗砂),大理石饰面板背面也要用清水刷洗干净,以提高其粘结力。
2)、预拼排号:为了使大理石饰面板安装时能上下左右颜色花纹一致,纹理通顺,接缝严密吻合,故安装须按大样图预拼排号。
按设计尺寸及板材的实际尺寸在地面上进行试拼。
先计算出实用块数,计算出实切割块数和切割的规格尺寸以胶使用部位,并考虑留缝宽度,画出每块板的位置线后,即进行试拼,校正·尺寸及四角套方,然后逐块顺序编号。
凡阴阳角处,相邻两块板应磨边卡角,据设计要求进行拼接处理。
板块的编号一般是由下向上编排而后分类竖向堆好备用。
3)、石板切孔、挂丝:将大理石饰面板直立固定于木架上,用手提切割机在距板两端四分之一处板的厚度中心切孔,孔深35—40mm。
板宽~500mm:的打直孔两个;板宽>500mm的打直孔三个;>800mm的打直孔四个。
然后所切孔内穿上截面不小于2㎜的铜丝,与基层相应位置的钢膨胀螺栓连接。
4)、基体钻孔:板材切孔套丝后,在基层放线分块位置临时就位,对应于板材上下雪孔的位置上,用电锤钻与板材孔数相等的斜孔,斜孔呈45度,孔径8nm,孔深40-50mm;安装6 70钢膨胀螺栓。
5)、板材安装、固定:基体钻孔安装钢膨螺栓后,将大理石板安放就位,然后将大理石板上的铜丝牢固的固定在基层所埋的钢膨螺栓上;使板材与基层有25—30mm间距,以利灌浆。
6)、灌浆:用1:2.5(体积比)水泥砂浆,稠度为10—15cm分层灌注。
灌注时不要碰动板材,也不要只从一处灌注,同时要检查板材是否灌浆而外移。
第一层浇灌高度为15cm,即不得超过板材高度的三分之一。
第一层灌浆很重要,要锚固下口铜丝及板材,应轻轻操作,防止碰撞和猛灌。
大理石(花岗石)地面施工方案大理石和花岗石是高端地面装饰材料,其独特的纹理和质感给空间增添了高雅和豪华的氛围。
在进行大理石或花岗石地面施工时,需遵循严格的步骤和技术,以确保最终效果达到预期。
本文将介绍大理石和花岗石地面施工的方案和注意事项。
材料准备在施工之前,首先需要准备好所需的材料和工具,包括大理石或花岗石砖、水泥、石膏、砂浆、防水涂料、地面平整剂、地面密封剂、工具箱等。
施工步骤1.地面准备:清理施工区域,确保地面平整、干净,并进行必要的防水处理。
填补裂缝和坑洞,使用地面平整剂将不平整的地面进行修复。
2.布局设计:根据施工要求和设计图纸进行铺设布局,确定石材的摆放位置和边界。
3.砖石安装:将大理石或花岗石砖按照设计的布局铺设在地面上,注意保持砖缝均匀一致,使用胶水或砂浆进行粘贴。
4.砖石修饰:在砖石铺设完成后,进行修饰工序,包括将砖石边缘进行修剪、打磨、抛光等处理,使整体效果更加完美。
5.封边处理:对铺设完成的大理石或花岗石地面进行封边处理,防止水渗透和污渍侵蚀,提高地面的耐磨性和使用寿命。
6.清洁保养:施工完成后,及时清理工地,保持地面整洁。
定期对大理石或花岗石地面进行清洁和保养,如定期擦洗、定期涂抹地面密封剂等,以保持地面的光泽和美观。
施工注意事项1.选择优质材料:选择质量好、纹理美观且与设计风格相符的大理石或花岗石材料。
2.施工环境:施工时应保持环境干燥通风,避免在高温潮湿条件下施工,影响施工效果。
3.专业施工人员:大理石或花岗石地面施工需要熟练的技术和经验,最好由专业的石材安装工人员操作。
4.质量检测:在施工过程中及时检查大理石或花岗石的质量,避免使用有质量问题的材料。
5.及时保养:施工完成后,要及时进行地面的保养和维护,以延长地面的使用寿命。
结语大理石(花岗石)地面施工是一项复杂的工程,需要严格按照规范和要求进行,以确保最终效果令人满意。
通过正确的施工方案和注意事项,可以打造出美观、耐磨的大理石或花岗石地面,为空间增添高贵和奢华的魅力。

理石地面施工方案一、施工准备(一)作业条件1、大理石(花岗石)楼、地面属于高级装修,所以必须有图案及排块设计,要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也是大理石(花岗石)楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积的楼、地面还应对厂家的石材批量进行考察,避免出现同一间室内颜色不一样。
大理石质地较软,强度低,在加工和施工中一定注意。
装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果。
2、大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。
做完地面垫层,按标高留出磨石层厚度(至少3mm)。
3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成.4、房间内四周墙上弹好+0。
5m水平控制线.5、施工操作前对大理石(花岗石)的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号.在石材背面将编号标明.6、冬季施工时操作温度不低于+5℃。
(二)材料要求材料符合现行国家行业标准《天然花岗石建筑石材》(GB/T 18601—2009)《建筑材料放射性核素限量》(GB6566—2010),并按规定检验石材的放射性是否符合要求。
水泥:32.5级复合硅酸盐水泥;砂:中砂,含泥量不大于3%;清洗剂:蜡、草酸。
(三)施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等.二、工艺流程准备工作→基层处理→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺大理石板块或花岗石板块→灌缝、擦缝→打蜡三、操作工艺(一)准备工作以施工大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告.(二)基层处理将地面垫层的杂物清理干净,井检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。

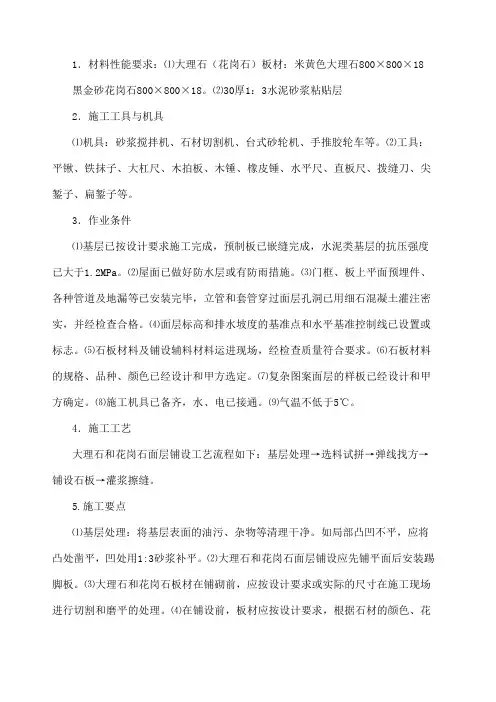

1.材料性能要求:⑴大理石(花岗石)板材:米黄色大理石800×800×18黑金砂花岗石800×800×18。
⑵30厚1:3水泥砂浆粘贴层2.施工工具与机具⑴机具:砂浆搅拌机、石材切割机、台式砂轮机、手推胶轮车等。
⑵工具:平锹、铁抹子、大杠尺、木拍板、木锤、橡皮锤、水平尺、直板尺、拨缝刀、尖錾子、扁錾子等。
3.作业条件⑴基层已按设计要求施工完成,预制板已嵌缝完成,水泥类基层的抗压强度已大于1.2MPa。
⑵屋面已做好防水层或有防雨措施。
⑶门框、板上平面预埋件、各种管道及地漏等已安装完毕,立管和套管穿过面层孔洞已用细石混凝土灌注密实,并经检查合格。
⑷面层标高和排水坡度的基准点和水平基准控制线已设置或标志。
⑸石板材料及铺设辅料材料运进现场,经检查质量符合要求。
⑹石板材料的规格、品种、颜色已经设计和甲方选定。
⑺复杂图案面层的样板已经设计和甲方确定。
⑻施工机具已备齐,水、电已接通。
⑼气温不低于5℃。
4.施工工艺大理石和花岗石面层铺设工艺流程如下:基层处理→选料试拼→弹线找方→铺设石板→灌浆擦缝。
5.施工要点⑴基层处理:将基层表面的油污、杂物等清理干净。
如局部凸凹不平,应将凸处凿平,凹处用1:3砂浆补平。
⑵大理石和花岗石面层铺设应先铺平面后安装踢脚板。
⑶大理石和花岗石板材在铺砌前,应按设计要求或实际的尺寸在施工现场进行切割和磨平的处理。
⑷在铺设前,板材应按设计要求,根据石材的颜色、花纹、图案、纹理等试拼编号;同一房间、开间应按配花、颜色、品种挑选尺寸基本一致、色泽均匀、花纹通顺的进行试拼,并编号待用。
试拼中应将色泽好的排放在显眼部位,花色和规格较差的铺砌在较隐蔽处,尽可能使楼、地面的整体图面与色调和谐统一,以体现大理石和花岗石饰面建筑的艺术效果。
当板材有裂缝、掉角、翘曲和表面有缺陷时应予剔除,品种不同的板材不得混杂使用。
⑸弹线找中找方,应将相连房间的分格线连接起来,并弹出楼、地面标高线,以控制面表面平整度。

大理石、花岗岩石材墙面湿贴施工方案2.3 作业条件:2.3.1 办理好结构验收。
少数工种(水电、通风、设备安装等)的活应做在前面,并准备好加工饰面板所需的水、电源等。
2.3.2 内墙面弹好50cm水平线(室外墙面弹好±0和各层水平标高控制线)。
2.3.3 脚手架式吊篮提前支搭好,宜选用双排架子(室外高层宜采用吊篮,多层可采用桥式架子等),其横竖杆及拉杆等应离开门窗口角150~200mm。
架子步高要符合施工要求。
2.3.4 有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量)。
同时要用1∶3水泥砂浆将缝隙堵塞严实。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。
2.3.5 大理石、磨光花岗石或预制水磨石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。
2.3.6 大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。
方可组织班组按样板要求施工。
2.3.7 对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼选用。
操作工艺:3.1 工艺流程:3.1.1 簿型小规格块材(边长小于40mm)工艺流程:基层处理→吊垂直、套方、找规矩、贴灰饼→抹底层砂浆→弹线分析→排块材→浸块材→镶贴块材→表面勾缝与擦缝3.1.2 大规格块材(边长大于40mm)工艺流程:施工准备 (钻孔、剔槽→穿铜丝或镀锌丝与块材固定→绑扎、固定钢筋网→吊垂直、找规矩弹线→安装大理石、磨光花岗石或预制水磨石→分层灌浆→擦缝3.2 薄型小规格块材(一般厚度10mm以下):边长小于40mm,可采用粘贴方法。
3.2.1 进行基层处理和吊垂直、套方、找规矩,其他可参见镶贴面砖施工要点有关部分。
要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
3.2.2 在基层湿润的情况下,先刷107胶素水泥浆一道(内掺水重10%的107胶),随刷随打底;底灰采用1∶3水泥砂浆,厚度约12mm.,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。
大理石花岗石干挂施工方案大理石和花岗石是常见的建筑装饰材料,它们的干挂施工方法在建筑外立面装饰中得到广泛应用。
下面将介绍大理石和花岗石的干挂施工方案。
一、施工前准备1.材料准备:准备好需要使用的大理石和花岗石板材,根据设计要求进行加工,并检查板材的质量和尺寸是否符合要求。
2.工具准备:准备好施工所需的各种工具,如切割机、钻孔机、钢锤、钢丝锯、批刀、水平仪等。
二、施工步骤1.立面测量:根据设计方案,对建筑立面进行测量,确定横竖线位置和板材尺寸,标注出洞口、龙骨和连接处的位置。
2.龙骨安装:根据立面测量结果确定龙骨的位置,在墙体上进行标定,然后将龙骨固定在墙体上。
3.板材切割:根据立面测量结果,按照尺寸要求对板材进行切割加工,确保其尺寸和图案的准确性。
4.板材干挂:将切割好的板材进行干挂安装。
首先,在板材的四个角上预留孔洞,然后利用钢丝锯或螺栓将板材挂在龙骨上。
5.硅胶填缝:将安装好的板材之间的缝隙进行填缝处理,选用适当的颜色的硅胶进行填缝,以保证立面的美观和密封性。
6.粘接处理:根据需要,对板材进行粘接处理,以增加板材的稳定性和整体效果。
7.砖角装饰:对外墙角落使用砖角进行装饰,以增加立面的立体感和装饰性。
8.细部处理:对装饰面上的细节进行处理,如门窗洞口、构造缝隙等部位的处理,使整体效果更加完美。
三、施工注意事项1.板材的选用:选用质量好、纹理美观、颜色统一的板材,在进行施工前进行检查,确保没有明显瑕疵。
2.板材的固定:板材的固定要牢固可靠,避免发生松动或脱落的情况。
同时,要注意控制挂件的深度,以免对板材造成伤害。
3.硅胶填缝:填缝时要均匀平滑,确保填缝材料的质量和颜色与板材相匹配。
4.立面的保护:在施工期间,要保护好立面,避免被工具划伤或碰撞,同时要定期清理施工产生的灰尘和污渍。
5.施工安全:在施工过程中要注意安全,严禁高空坠落和施工事故的发生,同时要加强施工现场的管理,确保施工安全。
大理石和花岗石的干挂施工方案需要严格按照设计要求和施工规范进行操作,以确保施工质量和安全。
作业指导书—–大理石、花岗石干挂施工方案及工艺一、施工准备1.1 施工材料准备在进行大理石、花岗石干挂施工之前,首先需要准备好以下材料:•大理石、花岗石干挂板材•钢架•干挂连接件•固定件•胶水•手工具(例如螺丝刀、榫头锤等)•电动工具(例如电镐、电锤等)1.2 施工环境准备确保施工环境安全整洁,清理施工区域,保证施工区域干净无杂物,为施工作业提供良好的工作条件。
1.3 人员配备合理安排施工人员,确保每位施工人员具备相关的施工经验和技能,做好安全防护工作。
二、干挂施工方案2.1 确定安装位置在进行干挂施工之前,需要做好施工图纸的测量与设计,确定干挂石材的安装位置。
2.2 安装钢架根据设计图纸,安装好钢架,注意钢架的稳固性和平整度,确保钢架能够承担干挂石材的重量。
2.3 固定连接件将干挂石材与钢架连接,使用连接件进行固定,确保石材安全牢固地固定在钢架上。
2.4 粘贴胶水在安装石材时,使用胶水将石材与钢架连接固定,注意胶水的均匀涂抹和适量使用。
2.5 调整石材位置在安装过程中,需要不断调整石材的位置,确保石材的平整度和整体效果。
三、施工工艺3.1 清洁工艺在施工完成后,对干挂石材表面进行清洁,去除污垢和残留的胶水,使石材表面保持光洁。
3.2 检查工艺施工完成后,按照设计要求,对干挂石材进行检查,确保安装位置准确,连接牢固,整体效果符合要求。
3.3 完工工艺完成施工后,做好施工记录,整理施工现场,清理工具和材料,确保施工环境恢复整洁。
四、总结大理石、花岗石干挂施工是一项精细的工艺,需要施工人员具备丰富的经验和技能。
在施工过程中,务必严格按照设计要求和安装规范进行操作,确保施工质量和安全。
同时,施工完成后也要做好清洁和整理工作,保持施工环境整洁,确保工程完成品质。
第1篇一、工程概况本工程为XX石材粘贴施工,主要包括室外石材墙面、地面、楼梯、栏杆等部位的石材粘贴。
石材品种为花岗岩,颜色为米白色,规格为600mm×300mm。
石材粘贴采用干挂法施工,确保石材的稳定性和美观性。
二、施工准备1. 材料准备(1)石材:米白色花岗岩,规格为600mm×300mm。
(2)水泥:32.5级普通硅酸盐水泥。
(3)砂:中粗砂。
(4)界面剂:采用界面剂进行石材背面处理。
(5)粘结剂:石材专用粘结剂。
(6)勾缝剂:采用石材专用勾缝剂。
(7)辅助材料:切割机、打磨机、水平尺、墨线、锤子、錾子、毛刷等。
2. 工具准备(1)切割机:用于石材切割。
(2)打磨机:用于石材打磨。
(3)水平尺:用于石材水平度检查。
(4)墨线:用于石材定位。
(5)锤子、錾子:用于石材开槽。
(6)毛刷:用于石材清理。
三、施工工艺1. 施工顺序(1)石材进场验收。
(2)石材粘贴施工。
(3)石材勾缝。
(4)石材养护。
2. 施工工艺流程(1)石材进场验收石材进场后,应进行验收,检查石材的尺寸、颜色、质量等是否符合要求。
验收合格后,方可进行粘贴施工。
(2)石材粘贴施工①石材背面处理:采用界面剂对石材背面进行处理,提高石材与粘结剂的粘结强度。
②基层处理:对粘贴石材的基层进行清理,确保基层表面平整、干净、无油污。
③石材定位:根据设计图纸,确定石材的安装位置,用墨线进行标记。
④石材粘贴:将石材背面的粘结剂均匀涂抹,然后粘贴到基层上,用锤子轻轻敲打,使石材与基层紧密贴合。
⑤石材调整:调整石材的水平度和垂直度,确保石材粘贴牢固、平整。
⑥石材养护:石材粘贴完成后,应进行养护,避免石材因温度、湿度变化而产生裂纹。
(3)石材勾缝①勾缝剂准备:将勾缝剂搅拌均匀。
②勾缝:用毛刷将勾缝剂均匀涂抹在石材缝隙中,使缝隙饱满。
③清理:待勾缝剂固化后,清理石材表面多余的勾缝剂。
(4)石材养护①石材粘贴完成后,应进行养护,避免石材因温度、湿度变化而产生裂纹。
墙柱面工程施工方案一、大理石、花岗石墙面工程(湿贴法)1、施工工序基体处理→预拼排号→石板切孔、挂筋→基本钻孔、安装膨胀螺栓→板材安装、固定→灌浆→清理→嵌缝2、操作要点1)、基体处理:大理石饰面板安装前,先将基层墙面抹灰层打毛并用水湿润,再抹上1:l水泥砂浆结合层(要求中砂或粗砂),大理石饰面板背面也要用清水刷洗干净,以提高其粘结力。
2)、预拼排号:为了使大理石饰面板安装时能上下左右颜色花纹一致,纹理通顺,接缝严密吻合,故安装须按大样图预拼排号。
按设计尺寸及板材的实际尺寸在地面上进行试拼。
先计算出实用块数,计算出实切割块数和切割的规格尺寸以胶使用部位,并考虑留缝宽度,画出每块板的位置线后,即进行试拼,校正·尺寸及四角套方,然后逐块顺序编号。
凡阴阳角处,相邻两块板应磨边卡角,据设计要求进行拼接处理。
板块的编号一般是由下向上编排而后分类竖向堆好备用。
3)、石板切孔、挂丝:将大理石饰面板竖立固定于木架上,用手提切割机在距板两端四分之一处板的厚度中央切孔,孔深35—40mm。
板宽~500mm:的打直孔两个;板宽>500mm的打直孔三个;>800mm的打直孔四个。
然后所切孔内穿上截面不小于2㎜的铜丝,与基层相应位置的钢收缩螺栓连接。
4)、基体钻孔:板材切孔套丝后,在基层放线分块位置姑且就位,对应于板材高低雪孔的位置上,用电锤钻与板材孔数相等的斜孔,斜孔呈45度,孔径8nm,孔深40-50mm;安装6 70钢收缩螺栓。
5)、板材安装、固定:基体钻孔安装钢膨螺栓后,将大理石板安放就位,然后将大理石板上的铜丝牢固的固定在基层所埋的钢膨螺栓上;使板材与基层有25—30mm间距,以利灌浆。
6)、灌浆:用1:2.5(体积比)水泥砂浆,稠度为10—15cm分层灌注。
灌注时不要碰动板材,也不要只从一处灌注,同时要检查板材是否灌浆而外移。
第一层浇灌高度为15cm,即不得超过板材高度的三分之一。
第一层灌浆很紧张,要锚固下口铜丝及板材,应悄悄操纵,避免碰撞和猛灌。
大理石花岗石板粘贴法施工流程今天咱们来了解一下大理石花岗石板粘贴法的施工流程呀。
想象一下,咱们要给一个小房子的墙面或者地面贴上漂亮的大理石或者花岗石板,就像给它穿上好看的衣服一样呢。
第一步呀,得把要贴石板的地方弄干净。
就好比咱们要在一张纸上画画,纸要是脏脏的,画就不好看啦。
墙面或者地面要是有灰尘、脏东西或者不平的小疙瘩,就得把它们清理掉或者弄平整。
比如说,墙上有以前贴东西留下来的胶,就得小心地刮掉。
接着呢,要准备好粘贴用的东西,就像咱们做手工的时候,得把胶水、剪刀这些工具准备好一样。
这里用的是专门的粘贴材料哦。
然后呀,要挑选合适的大理石或者花岗石板。
就像咱们挑自己喜欢的小贴纸一样,石板有不同的颜色、花纹呢。
选的时候要仔细看,哪块花纹好看,哪块大小合适放在我们要贴的地方。
比如说,有一块大理石板上的花纹像云朵一样,白白的,特别好看,我们就可以把它选来贴在客厅的地上,这样客厅就像有云朵在脚下啦。
再之后,把准备好的粘贴材料均匀地涂在石板的背面。
这个过程就像我们在面包上涂果酱一样,要涂得满满的,但是也不能涂得太多,流得到处都是。
现在就可以把石板贴到之前清理好的地方啦。
要慢慢地、稳稳地贴上去,就像我们轻轻地把小贴纸贴在本子上一样。
贴的时候要注意石板之间的缝隙,要让它们整整齐齐的,就像小朋友们排队一样。
如果有一块石板没贴好,有点歪了,那可就不好看啦,就像小朋友排队的时候站歪了一样。
贴好一块石板后,接着贴下一块。
一块一块地贴,慢慢地,整个墙面或者地面就会被漂亮的石板覆盖住啦。
就像我们用小砖头一块一块地搭房子一样,最后就会有一个很美的成果。
等所有的石板都贴好后,还要做最后的检查呢。
看看有没有没贴牢的地方,有没有缝隙太大的地方。
如果有没贴牢的,就像我们的小贴纸没粘好翘起来了一样,要重新弄一下。
这样,用大理石花岗石板粘贴法的施工就差不多完成啦,最后就会看到一个有着漂亮石板装饰的地方,是不是很有趣呢?。
大理石、花岗石地面粘贴方案
本工程为公共建筑,其地面块材粘贴工艺要求高,因此在该项工作中必须做好充分准备及对质量严格把关。
1.材料要求
(1)大理石块、花岗石块(均为大理石厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
(2)水泥:325号以上普通硅酸盐水泥,并备适量擦缝用白水泥。
(3)砂:中砂或粗砂。
(4)矿物颜料(擦缝用)、蜡、草酸。
2.主要机具
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。
3.作业条件
(1)大理石板块(花岗石板块)进场后应堆放在室内,侧立堆放,底下应加垫木方。
并详细核对品种、规格、数量、质量等是否符合设计要求。
有裂纹、缺棱掉角的不得使用。
(2)设加工棚,安装好台钻及砂轮锯,并接通水电源。
需要切割钻孔的板,在安装前加工好。
(3)室内抹灰、地面垫层、水电设备管线等均已完成。
(4)房内四周墙上弹好+50cm水平线。
(5)施工操作前应画出铺设大理石地面的施工大样图。
4.操作工艺
大理石、花岗石地面工艺流程:
准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→铺大理石块(或花岗石块) → 灌缝、擦缝→ 打蜡
(1)准备工作:
1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
(2)试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。
(3)在房间的主要部位弹互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
并依据墙面+50线,找出面层标高在墙上弹上水平线,注意要与楼道面层标高相一致。
(4)在房间内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据试拼结果及施工大样图结合房间尺寸,把大理石(或花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
(5)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净
(包括拭排用的干砂及大理石块),然后用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.5左右,随刷随铺砂浆)。
(6)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜)。
砂浆从里往门口处摊铺。
铺好后用大杠刮平,再用抹子拍实找平。
找平层厚度宜高出大理石面层标高水平线3~4mm。
(7)铺大理石块(或花岗石块):一般房间应先里后外沿控制线进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。
铺前应将板预先浸湿阴干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击大理石板)振实砂浆至铺设高度后,将大理石(或花岗石)掀起移至一旁,检查砂浆上表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆找平层上满浇一层水灰比为0.5的素水泥浆结合层,再铺大理石板(或花岗石),安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺。
大理石(或花岗石)板块之间,接缝要严,一般不留缝隙。
(8)擦缝:在铺砌后1~2昼夜进行灌浆擦缝。
根据大理石(或花岗石)颜色选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌入大理石板(或花岗石)块之间缝隙(分几次进行),并用长把刮板把流出的水泥浆向缝隙内喂灰。
灌浆1~2h后,用棉丝团蘸
原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦净。
然后面层以覆盖保护。
(9)当各工序完工不再上人时方可打蜡,达到光滑洁净。
打蜡方法详见现制水磨石地面。
(10)冬期施工:原材料和操作环境温度不得低于+5℃,不得使用有冻块砂子,板块表面不得有结冰现象。
如室内无取暖和保温措施不得施工。
(11)贴大理石踢脚板工艺流程:
1)粘贴法:
找标高水平线并确定出墙厚度→水泥砂浆打底→贴大理石踢脚板→擦缝→打蜡
A.根据主墙抹灰厚度吊线确定踢脚板出墙厚度,一般8~10mm。
B.用1:3水泥砂浆打底找平并在面层划纹。
C.找平层砂浆干硬后,拉踢脚板上口的水平线,把湿润阴干的大理石踢脚板的背面,刮抹一层2~3mm厚的素水泥浆(宜加10%左右的107胶)后,往底灰上粘贴,并用木锤敲实,根据水平线找直。
D.24h后用同色水泥浆擦缝,将余浆擦净。
E.与大理石地面同时打蜡。
2)灌浆法:
找标高水平线并确定出墙厚度→拉水平通线→安装踢脚板→灌水泥砂浆→擦缝→打蜡
A.根据主墙抹灰厚度吊线确定踢脚板出墙厚度,一般8~10mm。
B.在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度一致。
然后沿二块踢脚板上楞拉通线,逐块依顺序安装,随时检查踢脚板的水平度和垂直度。
相邻两块之间及踢脚板与地面、墙面之间用石膏稳牢。
C.灌1:2稀水泥砂浆,并随时把溢出的砂浆擦干净,待灌入的水泥砂浆终凝后,把石膏铲掉。
D.用棉丝团蘸与大理石踢脚板同颜色的稀水泥浆擦缝。
E.踢脚的面层打蜡同地面一起进行,方法同现制水磨石地面。
F.踢脚板之间缝宜与大理石地面对缝镶贴。
5.质量标准
(1)保证项目:
大理石和大理石碎块的品种、规格、质量必须符合设计要求,面层与基层的结合(粘结)必须牢固,无空鼓(脱胶)。
(2)基本项目:
1)大理石(或花岗石)表面洁净,图案清晰,光亮光滑,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。
碎拼大理石颜色协调,间隙适宜,磨光一致,无裂缝、坑洼和磨纹。
2)地漏坡度符合设计要求,不倒泛水,无积水,与地漏结合处严密牢固,无渗漏。
3)踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜。
4)镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光
滑。
(3)允许偏差项目:见表4—21。
大理石(或花岗石)及碎拼大理石允许偏差表4—21
6.成品保护
(1)存放大理石板块,不得雨淋、水泡、长期日晒。
一般采取板块立放,光面相对。
板块的背面应支垫松木条,板块下面应垫木方,木方与板块之间衬垫软胶皮。
在施工现场内倒运时,也应按照上述要求。
(2)运输大理石(或花岗石)板块、水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。
铺设地面用水时防止浸泡、污染其他房间地面、墙面。
(3)试拼应在地面平整的房间或操作棚内进行。
调整板块的人员宜穿干净的软底鞋搬运调整板块。
(4)铺砌大理石(或花岗石)板块及碎拼大理石板块过程中,操作人员应做到随铺砌随揩净,揩净大理石板面应该用软毛刷和干布。
(5)新铺砌的大理石(或花岗石)板块的房间应临时封闭。
当操作人员和检查人员踩踏新铺砌的大理石板块时要穿软底鞋,并轻踏在板中。
(6)在大理石(或花岗石)地面或碎拼大理石地面上行走时,找平层砂浆的抗压强度不得低于1.2Mpa。
(7)大理石(或花岗石)地面或碎拼大理石地面完工后,房间封闭或在其表面加以覆盖保护。
7.应注意的质量问题
(1)板面与基层空鼓:由于混凝土垫层清理不净或浇水湿润不够。
刷水泥素浆不均匀或刷完时间过长已风干。
找平层用的砂浆随意加水。
大理石板未浸水湿润等因素都易引起空鼓。
因此,必须严格遵守操作工艺要求基层必须清理干净,找平层砂浆用干硬性的,随铺随刷一层素水泥浆,大理石(或花岗石)板块在铺砌之前必须浸水湿润。
(2)尽端出现大小头:铺砌时操作者未拉通线或不同操作者在同
一行铺设时掌握板块之间大小不一致造成。
所以在铺砌前必须拉通线,操作者要跟线铺砌,每铺完一行后立即再拉通线检查缝隙是否顺直,避免出现大小头现象。
(3)接缝高低不平,缝子宽窄不匀:主要原因是板块本身有厚薄、宽窄、窜角、翘曲等缺陷,预先未严格挑选。
房间内水平标高线不统一。
铺砌时未严格拉通线等因素均易产生接缝高低不平、缝子不匀等缺陷。
所以应预先严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔出不予使用。
铺设标准块后应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差。
房间内的标高线要有专人负责引入,且各房间和楼道的标高必须相一致。
(4)过门处石板活动:铺砌时没有及时将铺砌过门石板与相邻的地面相接。
在工序安排上,大理石(或花岗石)地面以外的房间地面应先完成。
过门处大理石板与地面同时铺砌。
(5)踢脚板出墙厚度不一致:在镶贴踢脚板时,必须要拉线加以控制。
四川大安建筑工程有限责任公司
成都医学字新都新校区图文科技搂
2011年5月16日。
