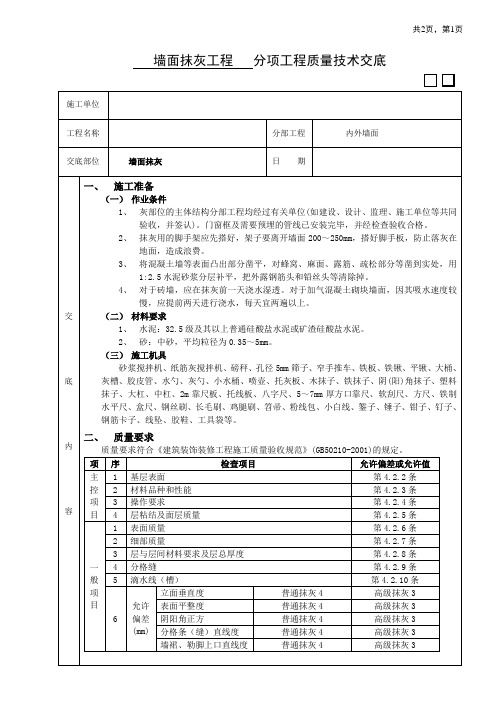

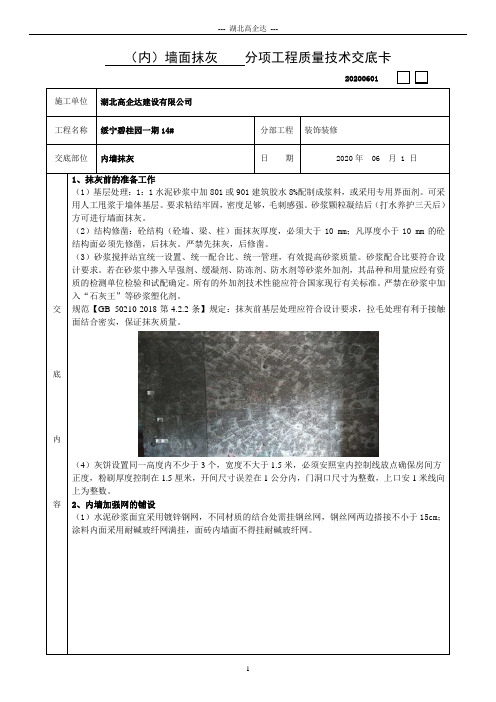

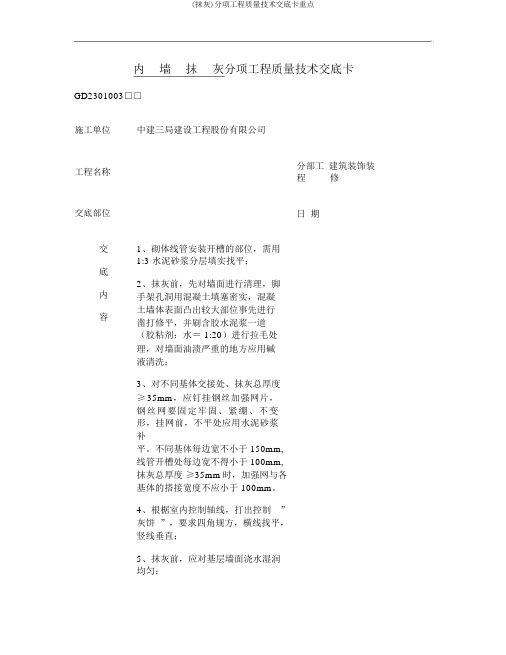

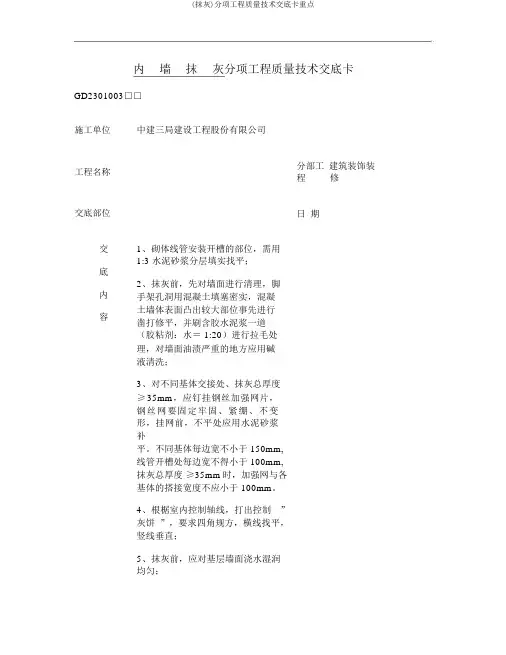

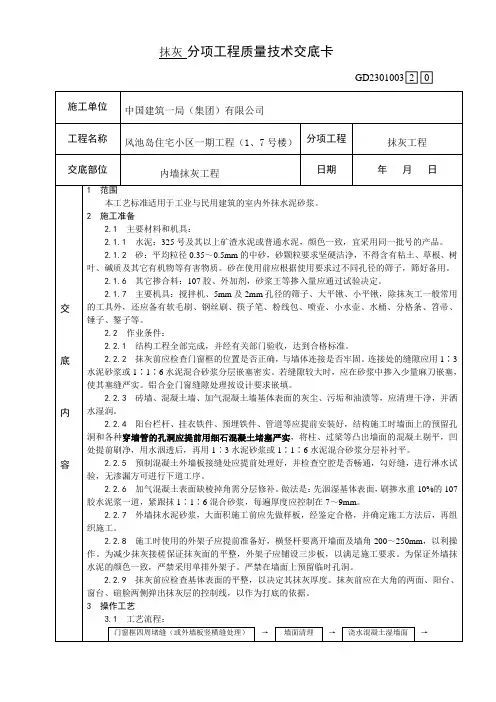

内墙抹灰分项工程质量技术交底卡GD2301003□□施工单位工程名称交底部位交底内容中建三局建设工程股份有限公司分部工建筑装饰装程修日期1、砌体线管安装开槽的部位,需用1:3 水泥砂浆分层填实找平;2、抹灰前,先对墙面进行清理,脚手架孔洞用混凝土填塞密实,混凝土墙体表面凸出较大部位事先进行凿打修平,并刷含胶水泥浆一道(胶粘剂:水= 1:20)进行拉毛处理,对墙面油渍严重的地方应用碱液清洗;3、对不同基体交接处、抹灰总厚度≥35mm,应钉挂钢丝加强网片,钢丝网要固定牢固、紧绷、不变形,挂网前,不平处应用水泥砂浆补平。
不同基体每边宽不小于 150mm,线管开槽处每边宽不得小于 100mm,抹灰总厚度≥35mm时,加强网与各基体的搭接宽度不应小于 100mm。
4、根椐室内控制轴线,打出控制”灰饼”,要求四角规方,横线找平,竖线垂直;5、抹灰前,应对基层墙面浇水湿润均匀;6、内墙抹灰做法:(1、12 厚 1::3 水泥石灰膏砂浆打底扫毛;(2、8 厚 1::2.5 水泥石灰膏砂浆罩面压光;7、室内墙面柱面和门洞口的阳角采用1:2 水泥砂浆做暗护角其高度不应低于 2m 每侧宽度不应小于 50mm;8、砂浆初凝前不得抢抹第二层砂浆 ,所有砂浆必须在搅拌完成后 2.5 小时内完成 ;9、抹面层未收水前不准用抹子搓压,砂浆已硬化时,不允许用抹子用力搓抹,而应薄抹一层砂浆来弥补表面不平或表面缺陷;10、墙面质量检查标准:表面平整度 4mm;阴阳角方正 4mm;立面垂直度 4mm;分格条直线度 4mm; 抹灰表面应净洁色泽均匀 ;11、抹灰罩面成活后第二天开始浇水养护,养护7天以上;12、每天收工前 ,对落地灰和室内积水进行清理;现场补充交底:交底人:接受交底人(全员)签名:内墙抹灰分项工程质量技术交底卡GD2301003□□施工单中建三局建设工程股份有限公司位工程名称天翔花园二期商住楼分部工程建筑装饰装修交底部九层()日期2006 年 11位月 28 日交 1、抹灰前,先对墙面进行清理,脚手架孔洞用混凝土填塞密实,混凝土墙体底表面凸出较大部位事先进行凿打修平,并刷含胶水泥浆一道(胶粘剂:水=内1:20)进行拉毛处理;容2、对不同基体交接处、抹灰总厚度≥35mm,应钉挂钢丝加强网片,钢丝网要固定牢固、紧绷、不变形,挂网前,不平处应用水泥砂浆补平。

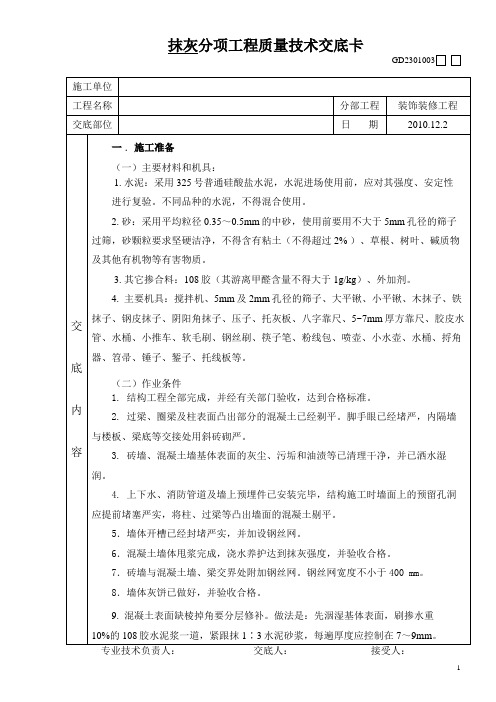

混凝土内墙、顶抹灰分项工程质量技术交底卡
混凝土内墙、顶抹灰分项工程质量技术交底卡

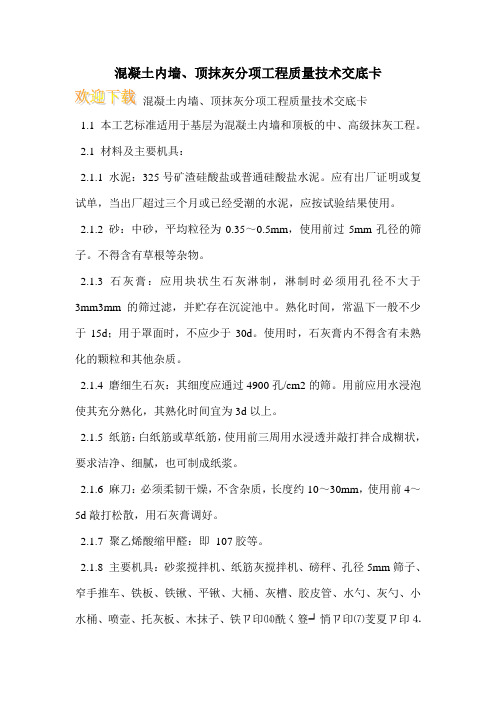

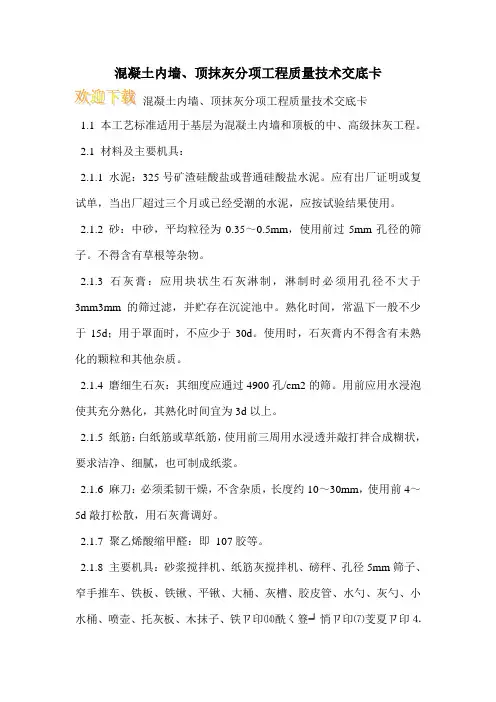

1.1 本工艺标准适用于基层为混凝土内墙和顶板的中、高级抹灰工程。
2.1 材料及主要机具:
2.1.1 水泥:325号矿渣硅酸盐或普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。
2.1.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。
不得含有草根等杂物。
2.1.3 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质。
2.1.4 磨细生石灰:其细度应通过4900孔/cm2的筛。
用前应用水浸泡使其充分熟化,其熟化时间宜为3d以上。
2.1.5 纸筋:白纸筋或草纸筋,使用前三周用水浸透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆。
2.1.6 麻刀:必须柔韧干燥,不含杂质,长度约10~30mm,使用前4~5d敲打松散,用石灰膏调好。
2.1.7 聚乙烯酸缩甲醛:即107胶等。
2.1.8 主要机具:砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁ㄗ印⒁酰ㄑ簦┙悄ㄗ印⑺芰夏ㄗ印⒋。
(内)墙面抹灰分项工程质量技术交底卡20200601 施工单位湖北高企达建设有限公司工程名称绥宁碧桂园一期14# 分部工程装饰装修交底部位内墙抹灰日期 2020年 06 月 1 日交底内容1、抹灰前的准备工作(1)基层处理:1:1水泥砂浆中加801或901建筑胶水8%配制成浆料,或采用专用界面剂。
可采用人工甩浆于墙体基层。
要求粘结牢固,密度足够,毛刺感强。
砂浆颗粒凝结后(打水养护三天后)方可进行墙面抹灰。
(2)结构修凿:砼结构(砼墙、梁、柱)面抹灰厚度,必须大于10 mm;凡厚度小于10 mm的砼结构面必须先修凿,后抹灰。
严禁先抹灰,后修凿。
(3)砂浆搅拌站宜统一设置、统一配合比、统一管理,有效提高砂浆质量。
砂浆配合比要符合设计要求。
若在砂浆中掺入早强剂、缓凝剂、防冻剂、防水剂等砂浆外加剂,其品种和用量应经有资质的检测单位检验和试配确定。
所有的外加剂技术性能应符合国家现行有关标准。
严禁在砂浆中加入“石灰王”等砂浆塑化剂。
规范【GB 50210-2018第4.2.2条】规定:抹灰前基层处理应符合设计要求,拉毛处理有利于接触面结合密实,保证抹灰质量。
(4)灰饼设置同一高度内不少于3个,宽度不大于1.5米,必须安照室内控制线放点确保房间方正度,粉刷厚度控制在1.5厘米,开间尺寸误差在1公分内,门洞口尺寸为整数,上口安1米线向上为整数。
2、内墙加强网的铺设(1)水泥砂浆面宜采用镀锌钢网,不同材质的结合处需挂钢丝网,钢丝网两边搭接不小于15cm;涂料内面采用耐碱玻纤网满挂,面砖内墙面不得挂耐碱玻纤网。
交底内容3、做法及材料要求涂料内墙1、加气砼砌块2、界面处理剂:a、专用界面处理剂。
b、1:1水泥砂浆中加801或901建筑胶水8%配制成浆料3、15厚1:1:6水泥石灰砂浆表面满挂压入耐碱玻纤网4、5厚1:0.5:3水泥石灰砂浆5、满刮腻子滚刷白色内墙涂料两遍面砖内墙1、加气砼砌块2、界面处理剂:a、专用界面处理剂。

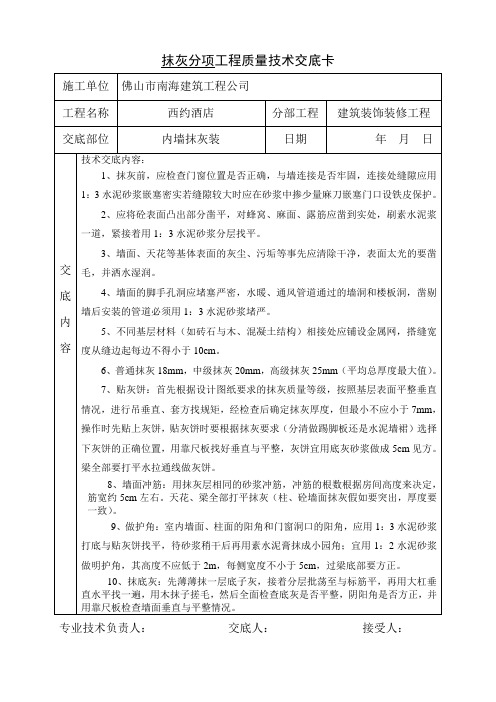

施工单位佛山市南海建筑工程公司工程名称西约酒店分部工程建筑装饰装修工程交底部位内墙抹灰装日期年月日交底内容技术交底内容:1、抹灰前,应检查门窗位置是否正确,与墙连接是否牢固,连接处缝隙应用1:3水泥砂浆嵌塞密实若缝隙较大时应在砂浆中掺少量麻刀嵌塞门口设铁皮保护。
2、应将砼表面凸出部分凿平,对蜂窝、麻面、露筋应凿到实处,刷素水泥浆一道,紧接着用1:3水泥砂浆分层找平。
3、墙面、天花等基体表面的灰尘、污垢等事先应清除干净,表面太光的要凿毛,并洒水湿润。
4、墙面的脚手孔洞应堵塞严密,水暖、通风管道通过的墙洞和楼板洞,凿剔墙后安装的管道必须用1:3水泥砂浆堵严。
5、不同基层材料(如砖石与木、混凝土结构)相接处应铺设金属网,搭缝宽度从缝边起每边不得小于10cm。
6、普通抹灰18mm,中级抹灰20mm,高级抹灰25mm(平均总厚度最大值)。
7、贴灰饼:首先根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,但最小不应小于7mm,操作时先贴上灰饼,贴灰饼时要根据抹灰要求(分清做踢脚板还是水泥墙裙)选择下灰饼的正确位置,用靠尺板找好垂直与平整,灰饼宜用底灰砂浆做成5cm见方。
梁全部要打平水拉通线做灰饼。
8、墙面冲筋:用抹灰层相同的砂浆冲筋,冲筋的根数根据房间高度来决定,筋宽约5cm左右。
天花、梁全部打平抹灰(柱、砼墙面抹灰假如要突出,厚度要一致)。
9、做护角:室内墙面、柱面的阳角和门窗洞口的阳角,应用1:3水泥砂浆打底与贴灰饼找平,待砂浆稍干后再用素水泥膏抹成小园角;宜用1:2水泥砂浆做明护角,其高度不应低于2m,每侧宽度不小于5cm,过梁底部要方正。
10、抹底灰:先薄薄抹一层底子灰,接着分层批荡至与标筋平,再用大杠垂直水平找一遍,用木抹子搓毛,然后全面检查底灰是否平整,阴阳角是否方正,并用靠尺板检查墙面垂直与平整情况。
专业技术负责人:交底人:接受人:施工单位佛山市南海建筑工程公司工程名称西约酒店分部工程建筑装饰装修工程交底部位内墙抹灰装日期年月日交底内容技术交底内容:11、抹纸筋罩面灰:当底子灰六、七成干时,开始抹罩面灰(如底子灰过干应充分浇水湿润),罩面灰应两遍成活,厚度约2mm,最好两人同时操作,一人先薄刮一遍,另一人随即抹平,按先上后下顺序,再赶光压实,做到表面光滑、洁净,颜色均匀,无抹纹,灰线平直方正、清晰美观。

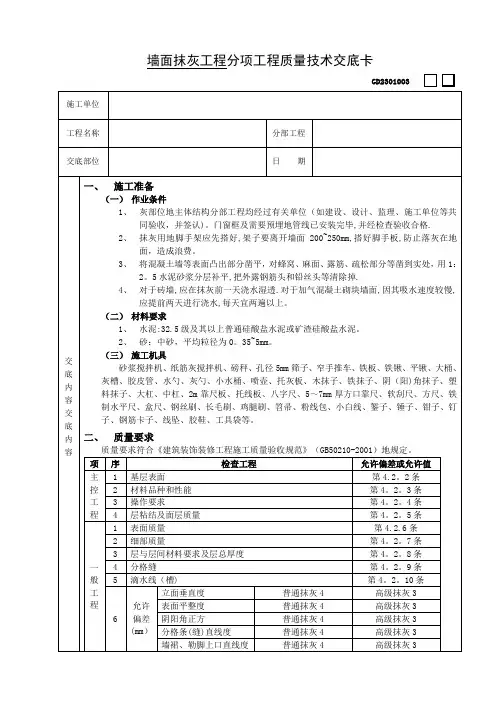

内墙抹灰分项工程质量技术交底技术交底内容:一、材料要求:1、水泥经试验合格的同标号、同一批的32.5#干混砂浆。
2、砂宜用中砂,平均粒径为1.2~2.6mm,细度模数为3.0~2.3,使用前要过筛子(孔径为0.5mm)。
要求颗粒坚硬、洁净、无杂质,含泥量不超过3%。
3、配合比严格按实验室出的配合比控制砂浆稠度。
二、主要机具设备1、主要工具木抹子、铁抹子、钢皮抹子、塑料抹子、阴角抹子、阳角抹子、捋角器、木杠、托线板、靠尺、卷尺、水平尺、粉线包、筛子、刷子、灰桶、激光水准仪等工具。
三、作业条件1、主体结构须经过有关部门(质监站、监理公司、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程。
2、检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固。
连接缝隙应用1:3水泥砂浆分层嵌塞密实,并事先将门窗框包好或用粘贴塑料薄膜进行保护。
3、将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺801胶),然后用1:2.5水泥砂浆分层补平压实,把外露的钢筋头和22号铁线剔除清掉;脚手眼、窗台砖、内隔墙与楼板、梁底等处应堵严实和补砌整齐。
4、混凝土及砖结构表面的灰尘、污垢和油渍等应清除干净,对混凝土结构表面、砖墙表面应在抹灰前两天浇水湿透(每天两遍以上)。
5、应先搭好抹灰用脚手架子(也可用木板、木方钉做的高马凳子),架子或高马凳子要离开墙面及墙角200~250mm,以便于操作。
6、抹灰前熟悉图纸,制定抹灰方案,做好抹灰的样板间,经检查鉴定达到优良标准后,再正式抹灰施工。
7、内墙梁柱交接处采用铝制保温钉加固钢丝网片(250mm宽)。
要求保温钉粘贴离梁底或柱边100mm(网格20×20);并且在水电管线开槽部位也用钢丝网片挂网批荡。
8、梁、柱混凝土面及墙体采用水泥胶水1:4“毛化”处理。
四、施工操作工艺1、墙面浇水墙面应用喷壶自上而下湿水。

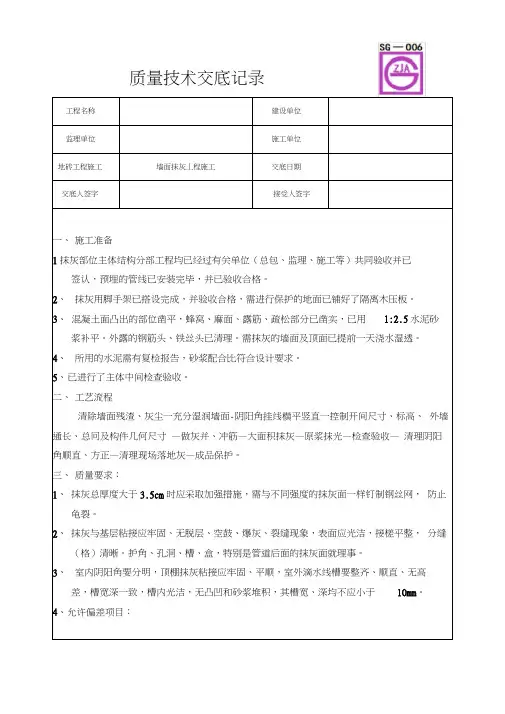

质量技术交底记录
工程名称建设单位
监理单位施工单位
地砖工程施工墙面抹灰丄程施工交底日期
交底人签字接受人签字
一、施工准备
1抹灰部位主体结构分部工程均已经过有关单位(总包、监理、施工等)共同验收并已签认,预埋的管线已安装完毕,并已验收合格。
2、抹灰用脚手架已搭设完成,并验收合格,需进行保护的地面已铺好了隔离木压板。
3、混凝土面凸出的部位凿平,蜂窝、麻面、露筋、疏松部分已凿实,已用1:2.5水泥砂
浆补平。
外露的钢筋头、铁丝头已清理。
需抹灰的墙面及顶面已提前一天浇水湿透。
4、所用的水泥需有复检报告,砂浆配合比符合设计要求。
5、已进行了主体中间检查验收。
二、工艺流程
清除墙面残渣、灰尘一充分湿润墙面-阴阳角挂线横平竖直一控制开间尺寸、标高、外墙通长、总冋及构件几何尺寸—做灰并、冲筋—大面积抹灰—原浆抹光—检查验收—清理阴阳角顺直、方正—清理现场落地灰—成品保护。
三、质量要求:
1、抹灰总厚度大于3.5cm时应采取加强措施,需与不同强度的抹灰面一样钉制钢丝网,防止
龟裂。
2、抹灰与基层粘接应牢固、无脱层、空鼓、爆灰、裂缝现象,表面应光洁,接槎平整,分缝
(格)清晰。
护角、孔洞、槽、盒,特别是管道后面的抹灰面就理事。
3、室内阴阳角要分明,顶棚抹灰粘接应牢固、平顺,室外滴水线槽要整齐、顺直、无高
差,槽宽深一致,槽内光洁,无凸凹和砂浆堆积,其槽宽、深均不应小于10mm。
4、允许偏差项目:
注:表格一式四份建设单位、监理单位、施工单位、城建档案馆各一份。
省建设厅监制。

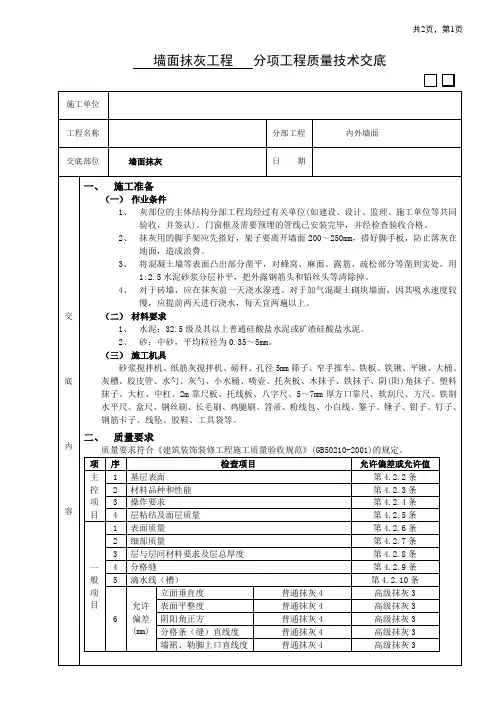

内外墙抹灰分项工程质量技术交底卡
GD2301003
施工单位湛江市建筑工程集团公司
建
筑装饰
分部工装修工工程名称东江学府五期程程
年交底部位内外墙抹灰分项工程日期月日
抹灰前必须完成的施工内容:
1、内外墙螺栓孔必须按要求封堵完成,且确保封
堵密实。
2、电工盒必须修补方正。
3、由我方对施工中洞口的尺寸(按线测量)不合
适的地方,及时修补。
4、电线管、消防栓箱、配电箱、线管安装完毕后
1:3 水泥砂浆或用细石混凝土填嵌修补密实,并钉好
铅丝网;接线盒用纸堵严。
5、砌体墙面四周与混凝土墙搭接部位必须钉钢丝
网片宽度两边各150mm 绷紧专用钉固
6、所有砌体墙面与混凝土部位必须进行喷浆,并按
要求养护施工。
一、材料及计量要求
1、砂必须过筛后方可进行砂浆搅拌。
2、砂浆严格按配合比施工,搅拌时间不少于5~10
分钟。
3、施工前分包班组人员应当向我方施工人员询问清楚各个容器的容量,做到计量准确。
、施工工艺
墙面基层清扫—挂网—浇水湿润—喷浆—喷浆养护—找方贴灰饼—抹底层灰—抹面层灰—养护
1、喷浆前先将砌体表面清扫干净。
2、喷浆提前一天用水将砌体浇水湿润。
3、用掺有界面剂的水泥浆均匀喷浆,(水泥:
108 胶配比为4:1)。
4、喷浆后养护时间不得少于三天后方可进入抹灰
施工。
5、抹灰前先找方,在墙面上用水泥砂浆贴出灰
饼,确保房间方正。
当发现房间方正偏差较大时,及时联系我方现场施工人员。
6、底层抹灰前必须把拉结筋标记铁丝清除,防止
返锈,门旁砌体用水泥砖砌筑位置给予标识清楚,以便门附框安装。
7、抹底层灰时,底层抹灰不宜过厚,以将所喷水
泥浆刚好覆盖为佳。
8、底层抹灰后至少停一天方可进行面层抹灰。
9、抹灰完成后要及时养
护,养护天数不得少于7 天。
三、细部要求
1、抹灰前联系我方技术人员领取建筑详图,图纸标示门窗口宽度为抹灰完成尺寸,并统一按楼层内剪力墙上水平线为准,同时应先做样板间,样板间合格后方可开始施工。
同一门窗洞口必须按同一尺寸施工。
(注意:所有相同户型房间尺寸、门窗尺寸必须统一,不得出现不同楼不同层房间、门、窗不同尺寸的情况)
2、内墙抹灰前砌体墙与混凝土墙交接处应加挂钢丝网,钢丝网在两种墙体上的宽度各为150mm,钢丝网在砖墙上用钉子固定,在混凝土面上用专用胶粘保温钉固定,面层抹灰时在后砌墙与混凝土墙交接处、管道开槽处、烟道位置等部位均需挂钢丝
网。
3、楼座内电井、管道井门均有门槛,门槛高为300mm,进户门抹灰完成后为
970mm< 2270mm。
4、室内部分:厨房及卫生间墙面为细拉毛墙面,其他位置墙面为普通抹灰墙面;室外部分:外墙墙面为细拉毛。
5、卫生间、外廊、阳台等
做防水墙面底部均预留> 100 高,此10 0高范围内抹
灰厚度控制在8mm,预留面层抹灰厚度要求为普通抹灰(不得拉毛),表面平整无砂眼,阴阳角需做成小圆弧,
并符合做防水要求。
6、所有窗口抹灰时,洞口四侧均留企口,窗上弦按
要求抹30mm,下口抹灰厚度按室内标高水平线向下-
80mm,如满足不了要求需处理后再抹灰。
如外窗台抹
灰时需做15mm 坡度,企口为10m m,窗天盘需抹滴水线
并抹出鹰嘴。
7、抹灰完成后,必须保证各房间的尺寸方正,不准
房间出现大小头现象,房间净尺寸风图纸要求。
8、落地砂浆及时二次使用,清理干净。
如有其他不详尽处请及时联系我项目部各栋号长。
四、质量检查标准
1、验收步骤:抹灰前各种验收(含报监理单位部分)—施工过程控制—施工每日验收—不合格部分整修—再检查直至合格。
2、验收标准
墙面平整度:4mm 墙面垂直度:4mm
阴阳角方正:3mm 外窗洞口:3mm
方正度:0-4mm 内门洞口高宽:0-4mm
墙体厚度:0-3mm 外窗内侧墙体厚度:0-3mm 外墙四周墙面统一按外墙面为标准。
预留线盒方正美观、烟道孔圆形规整(用20-30 厚管道模)墙面应无空鼓、无裂缝、无砂眼。
3、卫生间、阳台以及所有室内做防水涂料的地方都必须做漏水记录,也必须经监理验收方可,时间不少于24 小时,也不允许有倒泛水现象出现。
(防水完成后一次,地坪完成后一次,竣工验收一次)
五、成品保护
1、推小车或搬运东西时,要注意不损坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙
上,严禁蹬踩窗台,防止损坏其棱角,压尺等工具不要靠在刚完成抹灰的墙面上。
2、保护好墙上已安装的配件、电线槽盒等室内设施,对被砂浆粘上、污染的要及时清刷干净,特别是粘在门窗框上的砂浆要及时清理干净。
3、抹灰层凝结硬化前防止水冲、撞击、振动和挤压。
4、保护好地漏、管道等处不被堵塞。
5、搭铺平桥板不得直接压在门窗框和护角上,应
在适当位置垫放木方(板)将平板桥架离门窗框和护角。
6、搬运料具时要注意不要碰撞已完成的设备、管线、埋件及门窗框和已完成粉刷饰面的墙柱面。
7、砂浆水平运输及垂直运输装在固定容器中,运
输前将容器边擦洗干净,不得溢洒。
六、安全与文明施工
1、工人进入施工现场必须佩戴安全帽,系好帽带,发现一例违规者罚款50 元,从当月工程款中扣除。
2、砂浆必须当天用完,发现违规者根据情节轻重给予相应材料款的2~5 倍罚款,从当月工程款中扣除。
3、必须做到工完场清,落地灰必须及时回收利用,发现有浪费行为处材料的2-5 倍罚款。
4、我项目部施工员发现有门窗护角不按要求施工与不合格墙体抹灰时,由分包队伍给予返工,造成的材料损失由分包队伍自行承担,罚款从当月工程款中给予扣除。
