超高施工增加费计算定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算超高施工增加费。
垂直运输费与超高施工增加费的区别与联系?房屋檐高超过3.6m以上,分20m以下、20m以上分别计取垂直运输费。
当房屋檐高超过25m时,不包括25m,在已经计取垂直运输费基础上,由于超过25m施工作业,人工、机械要花费更多的时间。
在垂直运输费基础上叠加计取超高增加费。
超高施工增加费的内容:1建筑物超高引起的人工工效降低以及由于人工工效降低引起的机械降效等。
2、高层施工用水加压水泵的安装、拆除及工作台班等。
3、通讯联络设备的使用及摊销等。
超高费定额子目如下(各地定额不一致,仅供参考):定额子目单位单价(元)檐高45m以下m221.69檐高80m以下m235.66檐高IOOm以下m247.45檐高IOom以上m260.86建筑物檐高的规定:建筑物檐高以室外设计地坪标高作为计算起点。
(一)平屋顶带挑檐者,算至挑檐板下皮标高。
(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;O(三)坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度;。
(四)阶梯式建筑物按高层的建筑物计算檐高;:(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
.超高施工增加费按建筑装饰工程综合编制。
工程量计算规则:超高施工增加费按建筑面积作为工程量计取的。
比如:一栋高层建筑屋面机房房顶高65.7m,机房层底面高63m,层高2.7m,室内外高差0.3m。
檐口根据规定计算值屋顶结构上皮。
总檐口高度63m÷0.3=63.3m,从超高施工增加费定额选取(定额有45m下、80m以下、IOOm以下,IOOm以上四项子目),选择超高施工增加,檐高80m以下子目,用建筑面积作为工程量计算超高施工增加费。
安装楼层超高费怎么计算规则
摘要:
一、楼层超高费的定义
二、楼层超高费的计算规则
三、楼层超高费的实例分析
四、注意事项
正文:
楼层超高费是指在建筑物安装过程中,由于楼层高度超过一定范围,需要额外支付的费用。
这个费用通常包括人工、材料和设备等方面。
楼层超高费的计算规则如下:
一、楼层超高费的定义
楼层超高费是在建筑物安装过程中,当楼层高度超过规定的范围时,所需支付的一项额外费用。
这个费用主要是针对超高部分的楼层,因为其施工难度较大,需要更多的人力、物力和财力投入。
二、楼层超高费的计算规则
楼层超高费的计算规则通常与建筑物的结构、用途、高度等因素有关。
一般情况下,楼层超高费的计算公式为:
楼层超高费= 超高部分面积× 单位面积造价
其中,超高部分面积是指建筑物超过规定高度的部分,单位面积造价是指单位面积内的费用。
这个费用通常是根据工程项目的具体情况来确定的,因此具有一定的不确定性。
三、楼层超高费的实例分析
假设某建筑物高度为300 米,其中超过200 米的部分需要支付楼层超高费。
假设超过200 米部分的面积为10000 平方米,单位面积造价为500 元/平方米。
则该建筑物的楼层超高费为:
楼层超高费= 10000 平方米× 500元/平方米= 5000000 元
四、注意事项
在计算楼层超高费时,需要注意以下几点:
1.需要根据建筑物的具体情况,确定超高部分的面积和单位面积造价。
2.需要了解当地政府对于楼层超高费的相关政策和规定,以确保计算的准确性。
安装工程超高费计算规则
(最新版)
目录
1.安装工程超高费的定义与影响因素
2.计算安装工程超高费的方法
3.实际案例与注意事项
正文
一、安装工程超高费的定义与影响因素
安装工程超高费是指在建筑物安装工程中,由于建筑物高度超过一定限制,导致安装工程成本增加而需要额外支付的费用。
超高费的计算涉及到多个因素,主要包括建筑的高度、楼层数、施工难度、安全措施等。
二、计算安装工程超高费的方法
计算安装工程超高费一般有两种方法:
1.按建筑面积计算:这种方法是根据建筑物的面积来计算超高费,适用于建筑物高度较低的情况。
计算公式为:超高费 = 建筑面积×超高系数。
2.按楼层数计算:这种方法是根据建筑物的楼层数来计算超高费,适用于建筑物高度较高的情况。
计算公式为:超高费 = 楼层数×每层超高费用。
其中,每层超高费用需要根据具体情况进行确定,包括施工难度、安全措施等因素。
三、实际案例与注意事项
在实际工程中,安装工程超高费的计算需要根据具体情况进行。
例如,对于带有裙楼的高层建筑,需要分别计算裙楼和主楼部分的超高费。
同时,
在计算超高费时,还需要考虑到施工现场实际情况,如施工环境、施工条件等。
需要注意的是,安装工程超高费的计算是在工程预算的基础上进行的,不能超出工程总预算。
因此,在进行超高费计算时,需要综合考虑工程的其他费用,以确保工程的总费用控制在预算范围内。
总之,安装工程超高费的计算需要根据具体情况进行,涉及到多个因素的考虑。
计算方法有多种,需要根据实际情况选择合适的方法。
安装楼层超高费怎么计算规则摘要:1.什么是安装楼层超高费2.安装楼层超高费的计算规则3.超高费的计算公式和示例4.影响超高费的因素5.如何避免安装楼层超高费正文:一、什么是安装楼层超高费安装楼层超高费是指在建筑物安装过程中,由于楼层高度超过一定限制,需要购买价格昂贵的特殊配件,从而产生的额外费用。
这些特殊配件的价格相较于正常配件更高,因此被称为超高费。
二、安装楼层超高费的计算规则安装楼层超高费的计算规则主要取决于建筑物的高度和特殊配件的价格。
一般来说,超高费的计算公式如下:超高费= 超高部分建筑面积× 超高部分单价其中,超高部分建筑面积是指建筑物超过正常楼层高度部分的面积,超高部分单价是指超过正常楼层高度部分的配件单价。
三、超高费的计算公式和示例假设一座建筑物的总面积为1000 平方米,其中超过正常楼层高度的部分为200 平方米。
假设超高部分的单价为每平方米100 元,那么超高费的计算公式为:超高费= 200 平方米× 100元/平方米= 20000 元这意味着,如果建筑物的楼层高度超过正常标准,就需要支付额外的20000 元超高费。
四、影响超高费的因素影响超高费的因素主要包括建筑物的高度、特殊配件的价格和超高部分的面积。
一般来说,建筑物的高度越高,需要支付的超高费就越多。
同样,特殊配件的价格越高,需要支付的超高费也越多。
此外,超高部分的面积也会影响超高费的计算。
五、如何避免安装楼层超高费为了避免安装楼层超高费,可以采取以下几种方法:1.在设计阶段,尽量控制建筑物的高度,避免超过正常楼层高度。
2.在购买配件时,尽量选择价格合理的正常配件,避免购买价格昂贵的特殊配件。
3.在安装过程中,尽量减少超高部分的面积,降低超高费的计算基数。
总之,安装楼层超高费的计算规则主要取决于建筑物的高度、特殊配件的价格和超高部分的面积。

建筑物超高增加费工程量计算规则及公式
1、建筑物超高啬费以超过檐高20m部分的建筑面积以平方米计算。
即建筑物楼面高度超过20m时, 则楼层按建筑面积计算超高增加费.
2、建筑物檐高超过20m,但最高一层或其中一层楼面未超过20m的,则该楼层在20米以上部分仅能计算每增加1米的层高增加费。
3、建筑物层高超过3.6米时,以每增高1米(不足0.1米按0.1米计算)按相应子目的20%计算,并随高度变化按比例递增。
4、同一建筑物中有2个或2个以上的不同檐口高度时,因分别按不同高度竖向切面的建筑面积套用定额。
5、单独装饰工程超高部分人工降效以超过20米部分的人工费分段计算
零星工程主要计算规则及公式
1、平面招牌基层按正立面面积计算,灯箱的面层按展开面积以平方米计算。
2、沿雨蓬、檐口或阳台走向的立式招牌基层,按平面招牌复杂型执行时,应按展开面积计算。
3、箱体式钢结构招牌的基层,按外围体积计算。
突出箱外的灯饰、店徽及其他艺术装璜等均另行计算。
4、广告牌钢骨架按设计用量以吨计算。
建筑物超高增加费计算规则一、建筑物超高费(建筑物的增高人工、机械效率降低,施工用水加压增加的水泵台班)的工程量按照超过20m或层数6层以上的建筑面积以平方米计算。
同一建筑物高度不同时,按不同高度的建筑面积,分别计算。
1、确定超高范围举一例:有三个不同标高的建筑物分别为19m(不考虑面积)、36m (3000m2)、42m(4400m2);计算:(1)檐口高度19m不能计算超高费。
(2)檐口高度36m,20m~36m区间可计算超高费。
(3)檐口高度42m,20m~42m区间可计算超高费。
檐口36m高度部分超高费计算:套定额项目15-2 檐口高度40m以内人工、机械降效增加费;1826.44元/100m2*30=54793.30元。
15-5檐口高度40m以内加压水泵台班费553.34/100m2*30=16600.20元。
檐口42m高度部分超高费计算:套定额项目15-3檐口高度50m以内人工、机械降效增加费;2669.49/100m2*44=117457.56元。
15-16檐口高度50m以内加压泵台班费。
680.54/100m2*44=29943.76元。
2、建筑物檐高的确定檐高是指设计室外地坪至檐口的高度。
突出主体建筑屋顶的独立的楼梯、电梯、水箱间等不计入檐高。
(1)平屋面檐口高度是指屋面板顶面结构标高。
(2)坡屋面檐口高度按坡屋面平均高度计算。
再举一例:某建筑物为18层,每层面积550m2,房顶上楼梯间30m2,电梯井机房25m2,水箱房15m2.檐高57.4m。
计算其建筑物超高增加费。
计算:(1)可计算建筑物超高增加费范围为7-18层(2)房上建筑物不计算高度,计算面积。
工程量S=550*(18-6)+30+25+15=6670m2;套定额项目15-4檐口高度60m以内人工、机械降效增加费4227.15*66.7=281950.91元15-7檐口高度60m以内加压台班费788.66/100m2*66.7=52603.66元3、檐高20m以上无楼隔层时,工程量折算建筑面积套用相应的定额项目。

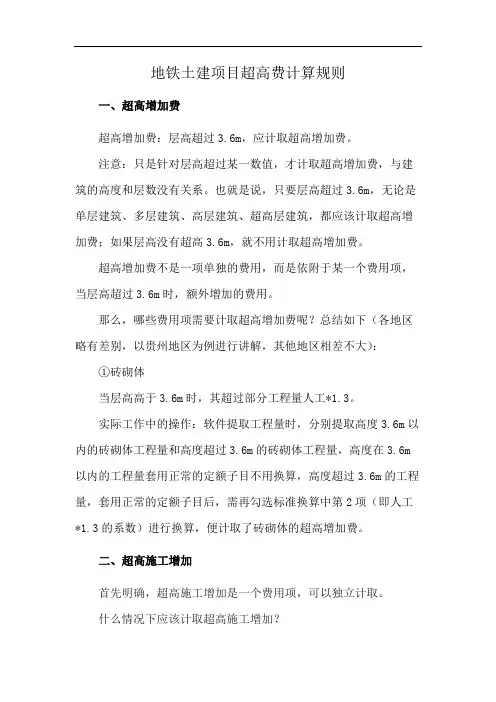

地铁土建项目超高费计算规则一、超高增加费超高增加费:层高超过3.6m,应计取超高增加费。
注意:只是针对层高超过某一数值,才计取超高增加费,与建筑的高度和层数没有关系。
也就是说,只要层高超过3.6m,无论是单层建筑、多层建筑、高层建筑、超高层建筑,都应该计取超高增加费;如果层高没有超高3.6m,就不用计取超高增加费。
超高增加费不是一项单独的费用,而是依附于某一个费用项,当层高超过3.6m时,额外增加的费用。
那么,哪些费用项需要计取超高增加费呢?总结如下(各地区略有差别,以贵州地区为例进行讲解,其他地区相差不大):①砖砌体当层高高于3.6m时,其超过部分工程量人工*1.3。
实际工作中的操作:软件提取工程量时,分别提取高度3.6m以内的砖砌体工程量和高度超过3.6m的砖砌体工程量,高度在3.6m 以内的工程量套用正常的定额子目不用换算,高度超过3.6m的工程量,套用正常的定额子目后,需再勾选标准换算中第2项(即人工*1.3的系数)进行换算,便计取了砖砌体的超高增加费。
二、超高施工增加首先明确,超高施工增加是一个费用项,可以独立计取。
什么情况下应该计取超高施工增加?建筑物超高增加指单层建筑物檐口高度>20m,多层建筑物层数>6层或檐口高度>20m的工程项目。
为什么要考虑超高施工增加?或者说超高施工增加包含的内容有哪些?随着楼层的增加,建筑物高度的增高,下列内容的费用就会产生或明显,需要一项费用来进行考虑,那便是“超高施工增加”这个费用项。
①垂直运输机械降效;②施工电梯费用;③人工降效;④自来水加压及附属设施;⑤上下通讯器材的摊销;⑥白天施工照明和夜间高空安全信号增加费;⑦临时卫生设施等。
工程量计算规则:建筑物超高施工增加按设计图示尺寸以建筑面积计算;单层建筑物超高施工增加按单层建筑面积计算;多层建筑物超高施工增加按超过部分的建筑面积计算;同一建筑物有不同檐高时,按建筑物的不同檐高做竖向切割,分别计算建筑面积,执行相应定额项目。
超高增加费的计算规则
以下是 6 条超高增加费的计算规则:
1. 超高增加费要看高度来定呀!比如说一个建筑物,从地面到某一层的高度超过了规定的标准,那就要计算超高增加费啦。
就像爬山,到了一定高度,就得为这额外的努力付费呀!
2. 要是有很多层都超高呢,那可不能一层一层单独算哦,得整体来考虑呢!这就好比你买了一堆东西,不能单个算价格,得一起看看总价合不合理嘛!比如一个几十层的高楼,好多层都超高,就得综合算费用啦。
3. 而且啊,超高增加费可不是固定不变的哟!它会根据不同的情况进行调整呢。
这就像天气一样,有时候晴天,有时候阴天,是会变化的呀!像某些特殊的工程环境,超高增加费就可能会有不同的算法呢。
4. 计算超高增加费还得考虑施工难度呢!越难的施工,费用可能就越高呀。
好比在崎岖的山路上开车,可比在平坦的大道上难多了,那花费自然也多啦!要是施工中有很多复杂的因素,超高增加费能不涨吗?
5. 还有哦,超高增加费可不能乱算呀,得按照规定的方法和标准来。
这就像走路,得沿着正确的路线走,不能瞎走呀!比如明明没到超高的标准,硬要算费用,那可不行!
6. 别忘了,不同的地区可能超高增加费的计算方式也会有点不一样呢!就像不同的城市有不同的风俗习惯一样。
比如在这个地方这样算,到了另一个地方可能就有一些差异啦。
我觉得超高增加费的计算规则得清晰明确,这样大家在实际操作中才不会出现混乱,能更好地保障各方的利益呀!。
100M/120M/140M/160M超高增加费(消耗量)一、100M超高增加费估算如下:1、估算假设总层数:100/3=33层(地上);平均每层面积约867M2;工程总造价约:867*33*1300=3720万元,其中材料费用占60%,人工和机械费用占40%2、计算过程人工和机械降效综合消耗量:=(867*7层*0元/万元+867*7层*500元/万元+867*7层*600元/万元+867*7层*900元/万元+867*5层*1200元/万元)/(867*33)=606.06元/万元=6.06%;人工和机械降效费用=6.06%*(3720万元*40%(人工和机械合计)-3720*2%(脚手架费用))=85.66万元*(1+50%取费)=128.49万元每平米指标=128.49万元/(867*33)=44.90元/M2二、120M超高增加费估算如下:1、估算假设总层数:120/3=40层(地上);平均每层面积约867M2;工程总造价约:867*40*1300=4508万元,其中材料费用占60%,人工和机械费用占40%2、计算过程人工和机械降效综合消耗量:=(867*7层*0元/万元+867*7层*500元/万元+867*7层*600元/万元+867*7层*900元/万元+867*7层*1200元/万元+867*5层*1500元/万元)/(867*40)=747.50元/万元=7.48%;人工和机械降效费用=7.48%*(4508万元*40%(人工和机械合计)-4508*2%(脚手架费用))=128.14万元*(1+50%取费)=192.21万元每平米指标=192.21万元/(867*40)=55.42元/M2三、140M超高增加费估算如下:1、估算假设总层数:140/3=47层(地上);平均每层面积约867M2;工程总造价约:867*47*1300=5300万元,其中材料费用占60%,人工和机械费用占40%2、计算过程人工和机械降效综合消耗量:=(867*7层*0元/万元+867*7层*500元/万元+867*7层*600元/万元+867*7层*900元/万元+867*7层*1200元/万元+867*5层*1500元/万元+867*7层*1800元/万元)/(867*47)=904.26元/万元=9.04%;人工和机械降效费用=9.04%*(5300万元*40%(人工和机械合计)-5300*2%(脚手架费用))=182.07万元*(1+50%取费)=273.11万元每平米指标=273.11万元/(867*47)=67.02元/M2四、160M超高增加费估算如下:1、估算假设总层数:160/3=53层(地上);平均每层面积约867M2;工程总造价约:867*53*1300=5980万元,其中材料费用占60%,人工和机械费用占40%2、计算过程人工和机械降效综合消耗量:=(867*7层*0元/万元+867*7层*500元/万元+867*7层*600元/万元+867*7层*900元/万元+867*7层*1200元/万元+867*5层*1500元/万元+867*13层*1800元/万元)/(867*53)=1005.66元/万元=10.06%;人工和机械降效费用=10.06%*(5980万元*40%(人工和机械合计)-5980*2%(脚手架费用))=228.60万元*(1+50%取费)=342.90万元每平米指标=342.90万元/(867*53)=74.62元/M2五、超高费用对比一览表。
电气超高费计算规则
电气超高费是指在建筑物或其他工程中,为满足电气设备安装、维护和运行需要,需要在建筑物的顶部或其他高处进行电气设备安装的费用。
本文将介绍电气超高费的计算规则。
1. 计算方法
电气超高费的计算方法一般有两种:按面积计算和按高度计算。
按面积计算:按照每平方米的费用进行计算,即电气超高费=超高面积×单价。
按高度计算:按照每高度段的费用进行计算,即电气超高费=超高高度×单价。
2. 计算要素
计算电气超高费需要考虑以下几个要素:
(1) 超高面积:指电气设备需要安装在建筑物顶部或其他高处的面积。
超高面积的计算应包括所有需要安装电气设备的区域。
(2) 超高高度:指电气设备需要安装在建筑物顶部或其他高处的高度。
超高高度应根据实际情况确定,可以按照每个高度段的费用进行计算。
(3) 单价:指每平方米或每高度段电气超高费的价格。
单价应根据实际情况确定,一般由施工单位提供。
3. 注意事项
在计算电气超高费时,需要注意以下几个事项:
(1) 不同建筑物或工程应根据实际情况确定计算方法和计算要
素。
(2) 单价应按照当地市场行情确定。
(3) 计算时应注意排除非电气设备安装的面积或高度。
(4) 计算结果应经过核对和审查,确保准确无误。
综上所述,电气超高费的计算规则需要根据实际情况确定,计算时应注意计算方法和计算要素,确保计算结果准确无误。
电气超高费计算规则电气超高费是指在极高电压下(如110千伏以上),由于电弧放电、电晕放电、爬电现象等原因,导致设备和输电线路产生的额外能耗。
以下是关于电气超高费计算的规则:一、电气超高费计算的基本原则电气超高费的计算具有一定的复杂性和专业性,一般是由电力设计院或专业机构负责。
其基本原则如下:1. 按照国家有关标准和规定进行计算;2. 根据输电线路的实际情况和参数进行计算,包括线路长度、电压等级、负载水平、天气等因素;3. 计算结果应具有可靠性、准确性和实用性。
二、电气超高费计算的方法1. 必要的现场调查和实测。
为了获取更加准确的数据,需要对输电线路进行现场调查和实测工作,包括测量线路长度、绝缘子串的个数和总长度、引下线、接地极的总长度、垂直于线路的物体高度和线路跨距等参数。
2. 计算电晕和爬电现象的损耗。
通过计算电晕和爬电现象所引起的损耗,来得到电气超高费。
具体计算公式如下:电晕损耗=αV^2fL爬电损耗=βVLsinθ其中,α、β为定值(国家规定的),V为线路电压,f为频率,L为线路长度,θ为天线倾斜角。
3. 计算电弧放电损耗。
通过计算线路上的电弧放电所引起的损耗,得到电气超高费。
具体计算公式如下:电弧放电损耗=γqV^3Lcosθ其中,γ为定值(国家规定的),q为线路的带电极间距离,L为线路长度,θ为天线倾斜角。
三、电气超高费计算的结果1. 对于一般输电线路,其电气超高费一般占总输电损耗的5%-10%左右,但对于特殊的输电线路(如城市内的耐张线路等),电气超高费可能达到总输电损耗的30%以上。
2. 对于具有相同电压等级和线路长度的输电线路,在负载水平相同的情况下,电气超高费与线路跨距成反比例关系。
以上是关于电气超高费计算的规则,希望对您有所帮助。
安装工程超高费计算规则摘要:I.安装工程超高费的概念与计算方法A.超高费的定义B.超高费的计算方式C.超高费的适用范围II.安装工程超高费的相关规定A.超高费的取费标准B.超高费的计算基础C.超高费用的分摊方式III.安装工程超高费的计算示例A.示例背景及条件B.超高费用的计算过程C.计算结果的分析IV.安装工程超高费的争议解决A.超高费用的争议情况B.争议解决的方式C.争议解决的流程正文:安装工程超高费计算规则是指在安装工程中,由于建筑物高度或设备安装高度超过一定标准,需要额外支付的费用。
该费用涉及到安装工程的人力、物力、财力等多方面因素,需要按照一定的计算方法和规定进行。
超高费的定义是指在安装工程中,由于建筑物高度或设备安装高度超过一定标准,导致施工难度加大、施工风险提高、施工成本上升等因素,需要额外支付的费用。
超高费的计算方式一般根据工程的具体情况,结合工程的高度、跨度、重量等因素进行计算。
超高费的适用范围包括各类建筑物、设备、管道等安装工程。
在计算超高费时,需要考虑到工程所在地的海拔高度、建筑物的高度、设备的安装高度等因素。
此外,超高费的取费标准也会因地区、行业、工程类型等因素而有所不同。
在安装工程中,超高费的相关规定包括取费标准、计算基础和分摊方式等。
取费标准是指在计算超高费时,需要参考当地建设部门或行业协会公布的取费标准。
计算基础是指在计算超高费时,需要考虑工程所在地的海拔高度、建筑物的高度、设备的安装高度等因素。
分摊方式是指在计算超高费时,需要根据工程的具体情况,合理分摊到各个单位工程或单项工程中。
为了更好地理解安装工程超高费的计算规则,我们可以通过一个示例来进行说明。
假设某安装工程中,设备安装高度超过30 米,需要计算超高费。
根据相关规定,该地区的超高费取费标准为50 元/平方米。
设备安装高度为40 米,因此需要支付的超高费为50 元/平方米× 40 米= 2000 元。
第1篇摘要:随着城市化进程的加快和建筑技术的不断进步,安装工程在建筑工程中的地位日益重要。
然而,在安装工程过程中,常常会遇到超高费用的问题。
本文将从超高费用的概念、产生原因、计算方法以及在实际工程中的应用等方面进行详细解析。
一、超高费用的概念超高费用,是指在安装工程中,由于工程建筑物高度超出常规范围,导致材料、设备、人工等成本增加的费用。
超高费用主要包括以下三个方面:1. 材料超高费用:指由于工程建筑物高度超出常规范围,导致材料运输、安装、维护等成本增加的费用。
2. 设备超高费用:指由于工程建筑物高度超出常规范围,导致设备安装、调试、维护等成本增加的费用。
3. 人工超高费用:指由于工程建筑物高度超出常规范围,导致施工人员高空作业、安全防护等成本增加的费用。
二、超高费用的产生原因1. 工程设计要求:部分工程在设计阶段就要求建筑物高度超出常规范围,以满足特定功能需求。
2. 地理环境因素:部分工程地处山区、丘陵等复杂地形,建筑物高度超出常规范围以满足景观、通风等要求。
3. 技术创新:随着建筑技术的不断发展,部分工程采用新型结构、材料,导致建筑物高度超出常规范围。
4. 政策法规要求:部分工程因政策法规要求,必须达到一定高度。
三、超高费用的计算方法1. 材料超高费用计算:(1)运输费用:根据材料种类、重量、运输距离等因素计算。
(2)安装费用:根据材料种类、安装工艺、高度等因素计算。
(3)维护费用:根据材料种类、使用年限、维护周期等因素计算。
2. 设备超高费用计算:(1)运输费用:根据设备种类、重量、运输距离等因素计算。
(2)安装费用:根据设备种类、安装工艺、高度等因素计算。
(3)调试费用:根据设备种类、调试工艺、高度等因素计算。
(4)维护费用:根据设备种类、使用年限、维护周期等因素计算。
3. 人工超高费用计算:(1)高空作业费用:根据施工人员数量、作业时间、安全防护措施等因素计算。
(2)安全防护费用:根据安全防护措施、施工人员数量、作业时间等因素计算。
