消防水池深基坑监理实施细则
- 格式:docx
- 大小:27.03 KB
- 文档页数:11
一、编制依据(1)《建筑基坑工程技术规范》(DB29-202-2010)(2)《建筑基坑支护技术规程》(JGJ 120-2012)(3)《建筑地基处理技术规范》(JGJ 79-2002)(4)《建筑桩基技术规范》(JGJ 94-2008)(5)《建筑基坑工程技术规范》(YB 9258-97)(6)《岩土工程技术规范》(DB 29-20-2000)(7)《混凝土结构设计规范》(GB 50010-2010)(8)《建筑基坑监测技术规范》(GB50497-2009)(9)《建筑基坑降水工程技术规范》(DB 29-229-2014) 二、工程概况略(二)工程项目概述:略(三)结构工程概况:地下室A-A剖面图地下室B-B剖面图(四)支护概况:1、本工程为消防水池及泵房基坑较深,为了周围建筑物、管网的安全,基坑采用钢板桩支护,钢板桩采用36b的工字钢,桩长12m,钢板桩支护设计详见附图。
2、基坑采用工字钢支护,型钢型号:36b,桩间距:400mm。
钢桩悬臂长度:4020mm;嵌入深度:7980mm;2、基坑支护桩剖面图大沽高程2.900m(-1.100m)3、基坑支护桩平面详图4、基坑支护桩关系剖面图消防水池、泵房与地质剖面关系图(五)基坑降水设计为了保证消防水池及泵房安全施工,基坑采用坑内降水,基坑开挖前基坑内地下潜水水位须降至坑底以下1.0m 左右。
同时保证基坑局部落深处的潜水水位也降至坑底0.5m 以下。
三、地质情况简介(一)场地工程地质条件 1、拟建场地概况场地地处华北平原,属冲积、海积低平原。
拟建场地大部分原为菜地,现已平整为空地。
本建场地总体势较平坦,孔口标高一般介于4.14~3.03m之间。
2、拟建场地分布及土层特征依据《天津市地基土层序划分技术规程》(DB/T29-191-2009)及本次勘察资料,该场地埋深35米深度范围内,地基土按成因年代可分为以下8层,按力学性质可进一步划分为12个亚层。

某单位消防水池及水监理细则某单位消防水池及水监理细则一、背景介绍消防水池是建筑物消防系统的重要组成部分,用于提供灭火水源。
为了确保消防水池的正常运行和灭火效果,本单位制定了消防水池及水监理细则。
二、消防水池设计和建设要求(一)设计要求:1. 消防水池的设计应符合国家相关规范和标准,满足本单位消防需求。
2. 消防水池的容积应根据建筑物的类型、高度、占地面积等因素进行计算,并保证能够满足一定时间内的消防供水需求。
3. 消防水池的设计应考虑到防渗漏、防污染等因素,并采用合适的材料和工艺进行施工。
(二)建设要求:1. 消防水池的建设应由具备相应资质的施工单位进行,按照设计要求进行施工。
2. 消防水池的建设过程中应严格遵守安全施工规范,确保施工过程中不会产生危险。
3. 建设完成后,应进行验收并办理相关手续,确保消防水池符合相关标准和要求。
三、消防水池维护和保养要求(一)定期巡查:1. 消防水池应每周进行一次巡查,查看消防水池是否存在渗漏、破损等问题。
2. 巡查过程中应注意消防水池是否有污染,及时清理消防水池内的杂物和积水。
(二)定期清洗:1. 消防水池应每季度进行一次清洗,清理消防水池内的污垢和杂物。
2. 清洗过程中应使用专用清洗设备和消毒剂,确保水池内的水质达到消防要求。
(三)定期检测:1. 消防水池应每年进行一次水质检测,检测项目包括水质的酸碱度、浊度、微生物含量等。
2. 检测过程中如发现水质异常,应及时采取措施进行处理,确保消防供水质量。
四、水监理要求(一)水监理机构:1. 本单位应委托具备相关资质的水监理机构进行消防水池的监理工作。
2. 水监理机构应经过本单位认可,并按照相关法规要求进行工作。
(二)监理工作内容:1. 水监理机构应定期对消防水池的设计和建设进行审查,确保符合相关要求。
2. 水监理机构应定期对消防水池的维护和保养情况进行检查,确保消防水池的正常运行。
3. 水监理机构应对消防水池的水质检测结果进行审查,并对检测结果提出意见和建议。
消防监理实施细则一、引言消防监理是指在建造工程施工过程中,对消防工程的设计、施工、验收等环节进行监督和检查,确保消防工程符合相关法律法规和技术标准的要求,保障建造物的消防安全。
本文将详细介绍消防监理的实施细则,包括监理人员的资质要求、监理任务的内容、监理程序的具体步骤等。
二、监理人员的资质要求1. 消防监理人员应具备相关的消防工程技术知识和专业背景。
2. 消防监理人员应持有国家认可的消防工程监理资格证书。
3. 消防监理人员应具备一定的工作经验,熟悉消防工程施工的各个环节。
4. 消防监理人员应具备较强的沟通能力和团队合作精神,能够与相关施工单位和监理机构进行有效的协作。
三、监理任务的内容1. 消防设计文件审查:对建造工程的消防设计文件进行审查,确认其是否符合消防法规和技术标准的要求。
2. 施工现场监督:对消防工程的施工现场进行监督和检查,确保施工过程中的消防工程质量和安全。
3. 材料设备验收:对消防设备和材料进行验收,确保其符合相关标准和规定。
4. 消防系统测试:对消防系统进行测试和调试,确保其正常运行和有效性。
5. 消防工程竣工验收:对消防工程的竣工情况进行验收,确保其符合相关法规和技术标准的要求。
6. 监理报告编写:根据监理过程中的检查和评估结果,编写监理报告,向相关部门和单位提供监理意见和建议。
四、监理程序的具体步骤1. 签订监理合同:监理机构与建设单位签订监理合同,明确双方的权利和义务。
2. 消防设计文件审查:监理人员对建造工程的消防设计文件进行审查,包括平面布置图、剖面图、施工图等。
3. 施工现场监督:监理人员对消防工程的施工现场进行巡查和检查,确保施工符合设计要求和技术规范。
4. 材料设备验收:监理人员对消防设备和材料进行验收,包括灭火器、喷淋系统、疏散通道等。
5. 消防系统测试:监理人员对消防系统进行测试和调试,确保其正常运行和有效性。
6. 消防工程竣工验收:监理人员对消防工程的竣工情况进行验收,包括消防设备的安装质量、消防通道的畅通等。
深基坑安全监理细则
一、引言
深基坑工程是指基坑深度超过一定限度(一般超过10米)的地下工程,常见于高层建筑、地铁站、地下车库等工程中。
由于基坑深度较大,涉及到大量土方开挖和土石方的支撑与固定,因此安全问题是深基坑工程中需要高度关注的重要方面。
为了确保深基坑工程的施工安全,减少事故的发生,制定深基坑安全监理细则是非常必要的。
二、监理建设单位的责任
1. 确保深基坑工程施工按照设计方案进行,并符合国家相关法律法规的要求。
2. 建立完善的深基坑施工安全管理制度,明确各岗位的职责和要求。
3. 定期组织深基坑施工安全培训,提高施工人员的安全意识和技能。
4. 对施工现场进行定期检查和评估,及时发现并纠正施工中存在的安全隐患。
5. 提供必要的安全设施和防护装备,确保施工人员的安全。
三、监理人员的职责
1. 对深基坑工程进行全程监管,包括施工前、施工中和施工后的监理工作。
2. 检查施工过程中的施工方案、施工方法和施工质量,确保施工符合相关规定和要求。
3. 定期检查施工现场的安全措施和设备是否符合要求,并提出改进意见和建议。
4. 监督施工单位对施工过程中的安全隐患进行及时处理,确保施工安全。
5. 定期向建设单位汇报深基坑工程的施工进展和安全情况,及时解决施工中的问题。
四、施工单位的责任。
消防水池深基坑专项施工方案一、工程概况消防水池是防火工程的一项重要设施,用于提供灭火用水的储备,是保障人民生命财产安全的重要组成部分。
本方案旨在针对消防水池深基坑的施工特点,制定科学合理的施工方案,确保工程质量和安全。
二、施工前期准备工作1.施工前期准备方案的制定:根据设计要求和现场实际情况,制定消防水池施工前期准备方案,包括材料、设备的准备、人员配备、施工流程等。
2.现场勘查和设计优化:依据消防水池设计图纸,组织专业技术人员对施工现场进行勘查和测量,确保基坑施工的安全、合理和高效。
3.移除地层表土:施工前,需将表层土壤进行清理和处理,将浮土、杂土、垃圾等全部清除,确保基坑周边环境整洁。
三、基坑开挖1.基坑土方开挖:按设计要求和基坑尺寸,进行土方开挖,注意保持挖土的平整,避免土方坍塌。
2.土壤处理:根据地质勘察结果,对挖掘出的土方进行分类处理,可重用的土方进行暂存,不适合重用的土方进行处理和填埋。
3.基坑支护:分析土质裂缝、坑壁稳定性等,采取相应的支护措施,如支撑削弱层、喷锚、竖向支撑等,确保基坑的稳定和安全。
四、防渗措施1.基坑防渗措施:根据地下水位和土质条件,采取有效的防渗措施,如钢筋混凝土墙施工、防渗膜铺设等,确保基坑不受地下水渗透影响。
2.泵水处理:如发现基坑内有积水,需及时抽水处理,确保施工安全和进度。
五、消防水池施工1.模板施工:根据设计要求,搭建消防水池模板,使用质量可靠的木模板或金属模板,确保模板的牢固和平整。
2.混凝土浇筑:在模板的基础上,根据混凝土施工工艺进行浇筑,确保混凝土的密实、牢固和耐久。
3.增强施工:在混凝土浇筑过程中,根据设计要求和现场实际情况,进行增强措施,如钢筋加固、搅拌混凝土等,提高消防水池的承载能力和使用寿命。
六、工程验收与收尾工作1.施工质量验收:根据设计要求和相应标准,对消防水池进行验收,确保施工质量符合相关规范和要求。
2.收尾工作:施工完毕后,做好工地清理,移除所有施工材料和设备,恢复基坑周边环境,确保施工现场的整洁和安全。

深基坑工程安全监理实施细则XDG-2012-78号地块A块一期深基坑工程安全监理细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理部(章):专业监理工程师:XXX工程师:日期:XXX监制深基坑工程安全监理实施细则一、工程概况:XXXA地块一期工程项目基坑位于贡湖大道东侧、观山路南侧,地下一层,采用筏板基础。
基坑总面积约为.52m2.基坑开挖深度约为4.1-6.3m。
二、监理工作依据:1、中华人民共和国建筑法2、中华人民共和国安全生产法3、建设工程安全生产管理条例三、监理工作流程:1、监理审查承包单位安全管理机构、安全人员落实情况;检查安全网络、安全措施落实情况。
2、施工单位必需定期进行安全自检,并定期向监理敷陈;3、定期进行现场安全检查,对发现的问题要求承包单位实时整改,承包单位应实时将整改成效报监理复查;4、发现安全事故隐患,应及时制止,必要时发工程暂停令,并向建设单位和有关政府职能部门报告;5、做好安全资料记录、收集、归档工作。
四、监理工作的控制要点1.安全管理措施:(1)要求承包单位树立“安全第一,预防为主”的方针;(2)认真详细做好安全记录,经常检查装备和用电、用水情况,设安全标记牌,下班停机必需切断电源,关好水阀;(3)严格操作程序,加强安全监督,加强安全教育,文明施工;(4)夜间施工要设足够的照明设备;(5)做好施工场地清洁卫生工作;(6)施工人员必需戴好安全帽,持证上岗。
2.安全监理事情要点:1)对施工单位安全管理要求1、施工单位应建立健全安全出产责任制度及安全出产教诲、培训制度,制定安全出产规章制度及操作规程,包管本单位安全出产所需资金的投入,设置安全出产管理机构,装备安全出产专职管理人员,实行管理人员责任考核制度,并明白安全出产目标。
2、施工的工程负责人应当由获得相应执业资格的人担任;特种作业人员必需获得特种作业操作资格证书后,方可持证上岗。

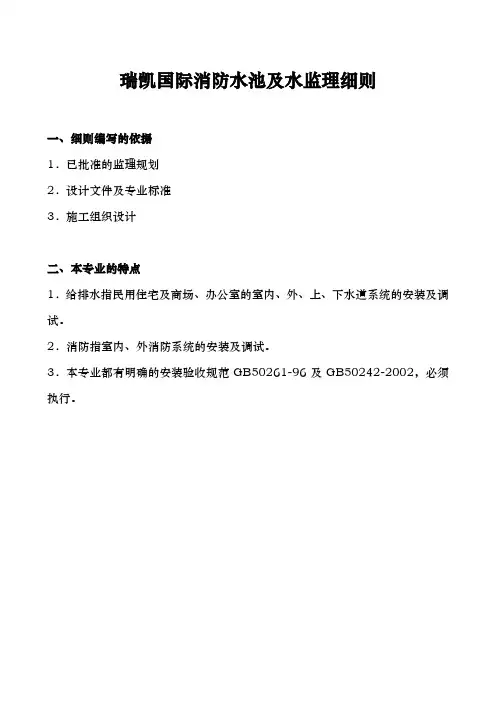

瑞凯国际消防水池及水监理细则一、细则编写的依据1.已批准的监理规划2.设计文件及专业标准3.施工组织设计二、本专业的特点1.给排水指民用住宅及商场、办公室的室内、外、上、下水道系统的安装及调试。
2.消防指室内、外消防系统的安装及调试。
3.本专业都有明确的安装验收规范GB50261-96及GB50242-2002,必须执行。
三、监理工作的流程、叉管合四、施工准备1.给排水、消防施工应由通过专业培训并经审批的有施工许可证的施工单位及人员进行施工。
2.设计图纸应有效且经过会审与技术交底,修改设计应有设计单位出具的设计变更通知单。
3.有本专业的施工组织设计或方案,经批准后才可实施。
4.系统的组件、管件、配件、器具、设备、材料应现场检查应符合下列要求:1)规格、型号、材质、性能符合设计及国家技术标准要求,具有中文质量合格证明文件。
主要设备必须有完整的安装使用说明书,进场应经监理人员检查确认。
外包装应完好。
2)喷头、报警阀、压力开关、水流指示器等主要系统组件应具有消防产品生产许可证、合格证。
5.喷头现场检验应符合下列要求:1)型号、规格应符合设计要求,有合格证。
2)闭式喷头应进行密封性能试验,并无渗漏:抽查1%但不少于5只,试验压力应为3.0MPa,时间≥3min;当两只以上不合格时不得使用该批喷头;当一只不合格时应再抽查2%,但不得小于10只,重新进行密封性能试验;当仍有不合格时,不能使用该批喷头。
6.阀门及附件现场检验应符合下列要求:1)型号、规格应符合设计要求,有合格证。
2)报警阀应逐个进行渗漏试验,压力为额定工作的2倍,时间为5min,应无渗漏。
报警阀应有商标、型号、规格及水流方向的永久标志。
3)一般给水阀门强度试验压力为公称压力的1.5倍;严密封试验压力为1.1倍,在试验持续时间内应保持不变且无渗漏,阀门试压持续时间应不少于下表表1 阀门试验持续时间五、室内给水管道施工验收程序及要求:(一)程序:1.材料设备报验2.管道除锈、清扫3.立管、干管、支管安装4.支吊架安装5.系统水压试验6.系统冲冼及灌水试验7.试运行8.子分部工程与分项工程的划分:见下表19.分项工程应按系统、区域、施工段或按楼层等划分(二)管网及系统组件安装要求1.管网安装:应符合GB50242-2002《建筑给排水及采暖工程施工质量验收规范》及GB50261-96《自动喷水灭火系统施工及验收规范》。

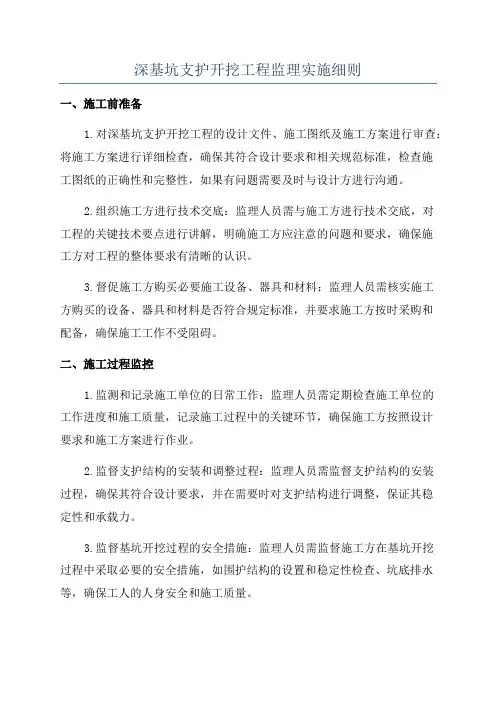

深基坑支护开挖工程监理实施细则一、施工前准备1.对深基坑支护开挖工程的设计文件、施工图纸及施工方案进行审查:将施工方案进行详细检查,确保其符合设计要求和相关规范标准,检查施工图纸的正确性和完整性,如果有问题需要及时与设计方进行沟通。
2.组织施工方进行技术交底:监理人员需与施工方进行技术交底,对工程的关键技术要点进行讲解,明确施工方应注意的问题和要求,确保施工方对工程的整体要求有清晰的认识。
3.督促施工方购买必要施工设备、器具和材料:监理人员需核实施工方购买的设备、器具和材料是否符合规定标准,并要求施工方按时采购和配备,确保施工工作不受阻碍。
二、施工过程监控1.监测和记录施工单位的日常工作:监理人员需定期检查施工单位的工作进度和施工质量,记录施工过程中的关键环节,确保施工方按照设计要求和施工方案进行作业。
2.监督支护结构的安装和调整过程:监理人员需监督支护结构的安装过程,确保其符合设计要求,并在需要时对支护结构进行调整,保证其稳定性和承载力。
3.监督基坑开挖过程的安全措施:监理人员需监督施工方在基坑开挖过程中采取必要的安全措施,如围护结构的设置和稳定性检查、坑底排水等,确保工人的人身安全和施工质量。
4.定期与设计单位进行沟通和协调:监理人员需定期与设计单位进行沟通和协调,反馈施工过程中的问题和需求,及时解决施工方面的难题和疑问,确保施工过程中的技术支持和指导。
三、施工结束后的管理1.监督验收工作的进行:监理人员需对施工结束后的工程进行验收,核实工程是否符合设计要求和施工方案,检查工程质量是否达到规定标准,并及时向相关方面提出验收意见和建议。
2.监督工程竣工资料的编制和移交:监理人员需监督施工单位按照相关规定和要求编制完整的工程竣工资料,并及时移交给设计方和业主方,确保施工工程的资料管理工作的完善和准确。
3.撰写监理报告和工程总结:监理人员需撰写详细的监理报告,对施工过程进行全面评价,总结工程中存在的问题和改进措施,并向相关方面提出改进建议,为今后类似工程的施工提供经验和参考。

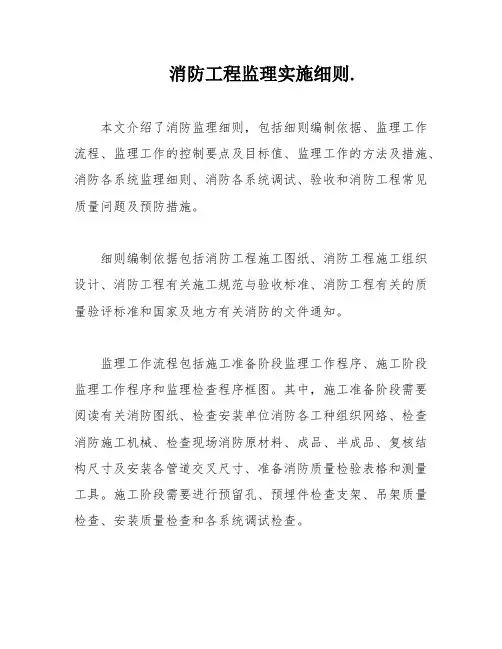

消防工程监理实施细则.本文介绍了消防监理细则,包括细则编制依据、监理工作流程、监理工作的控制要点及目标值、监理工作的方法及措施、消防各系统监理细则、消防各系统调试、验收和消防工程常见质量问题及预防措施。
细则编制依据包括消防工程施工图纸、消防工程施工组织设计、消防工程有关施工规范与验收标准、消防工程有关的质量验评标准和国家及地方有关消防的文件通知。
监理工作流程包括施工准备阶段监理工作程序、施工阶段监理工作程序和监理检查程序框图。
其中,施工准备阶段需要阅读有关消防图纸、检查安装单位消防各工种组织网络、检查消防施工机械、检查现场消防原材料、成品、半成品、复核结构尺寸及安装各管道交叉尺寸、准备消防质量检验表格和测量工具。
施工阶段需要进行预留孔、预埋件检查支架、吊架质量检查、安装质量检查和各系统调试检查。
监理工作的控制要点及目标值包括质量控制、安全控制和进度控制。
其中,质量控制目标值需要达到设计要求、符合规范要求、材料质量符合要求、工程施工质量符合要求、验收合格等目标。
监理工作的方法及措施包括监理工程师审核质量保证资料、到厂家考察、进场材料检验、进行验证复试、审核各项质量保证资料是否齐全、检查隐、预检及分部分项工程是否完成、检查分部分项工程质量是否合格等措施。
消防各系统监理细则包括自动喷水灭火系统及消火栓系统、火灾自动报警系统、气体灭火系统和泡沫灭火系统。
消防各系统调试、验收需要进行安装材料验收程序、半成品材料验收程序、一般试验检查程序等步骤。
最后,本文介绍了消防工程常见质量问题及预防措施,包括施工单位自检、三方一起按标准要求抽样检查、实测数据、检查结果记录备案等方法。
根据业主的要求和施工合同,工程质量必须达到规定的标准,以符合消防部门的验收要求。
为确保工程能够达到预期的质量目标,我们针对消防工程的情况,制定了下表中的质量控制要点和手段:序号内容质量控制要点控制手段1 消防管道、自动喷淋水幕位置间距方向观察、量测1 喷淋系统水泵安装标高、位置、试运转观察、量测2 管线位置、标高、坡向、坡度观察、量测3 管道安装、接头观察、试压4 配管、穿线观察、量测5 电气管线设备安装位置、标高、线路连接观察、量测6 线路及附件安装观察、量测7 绝缘、接地观察、量测8 控制系统调试测试9 防排烟系统风管位置、标高、坡向坡度、接头观察、量测10 风机设备位置、标高、规格观察、量测进度控制也是我们的重点。

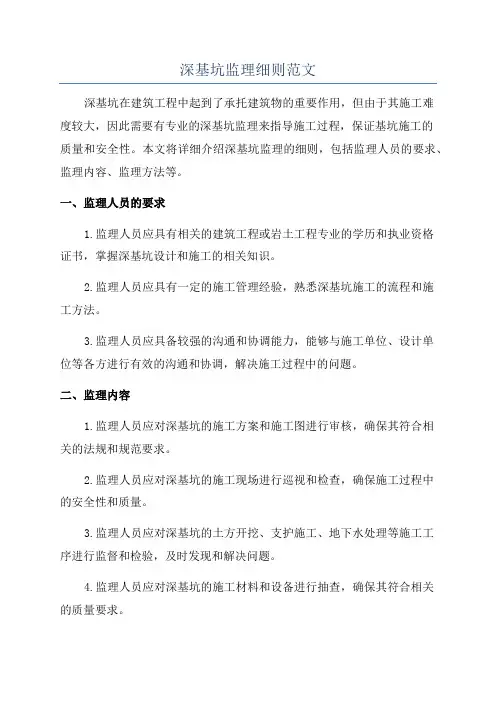

深基坑监理细则范文深基坑在建筑工程中起到了承托建筑物的重要作用,但由于其施工难度较大,因此需要有专业的深基坑监理来指导施工过程,保证基坑施工的质量和安全性。
本文将详细介绍深基坑监理的细则,包括监理人员的要求、监理内容、监理方法等。
一、监理人员的要求1.监理人员应具有相关的建筑工程或岩土工程专业的学历和执业资格证书,掌握深基坑设计和施工的相关知识。
2.监理人员应具有一定的施工管理经验,熟悉深基坑施工的流程和施工方法。
3.监理人员应具备较强的沟通和协调能力,能够与施工单位、设计单位等各方进行有效的沟通和协调,解决施工过程中的问题。
二、监理内容1.监理人员应对深基坑的施工方案和施工图进行审核,确保其符合相关的法规和规范要求。
2.监理人员应对深基坑的施工现场进行巡视和检查,确保施工过程中的安全性和质量。
3.监理人员应对深基坑的土方开挖、支护施工、地下水处理等施工工序进行监督和检验,及时发现和解决问题。
4.监理人员应对深基坑的施工材料和设备进行抽查,确保其符合相关的质量要求。
5.监理人员应对深基坑的施工进度进行监控,及时提出合理的建议,确保施工进度的合理性和准确性。
三、监理方法1.建立监理台账,记录深基坑施工过程中的关键节点和问题,确保施工进度和质量的透明和追溯。
2.加强与施工单位和设计单位的沟通和协调,及时解决施工过程中的问题,确保施工顺利进行。
3.定期召开施工会议,对施工过程中的重点问题进行讨论和解决,确保施工顺利进行。
4.对深基坑的施工工艺和施工方法进行指导和监督,确保施工的安全性和质量。
5.对深基坑施工的机械设备进行检查和测试,确保其正常运行和安全使用。
四、监理报告监理人员应及时编写监理报告,向建设单位和相关方面汇报深基坑施工过程中的情况,包括施工进度、质量问题及解决措施、安全生产等方面的内容。
监理报告应真实客观、具有可操作性,有助于建设单位了解施工情况,及时采取措施解决问题。
综上所述,深基坑施工的监理工作需要具备相关专业知识和丰富的实践经验的监理人员进行。
消防水池深基坑监理实施细则1. 工程概况1.1 项目概况:(1)工程名称:新建厂房地下水池、水泵房(2)建设单位:苏州素仕生物科技有限公司(3)设计单位:江苏省建筑设计院有限公司(4)勘察单位:苏州立诚建筑设计院有限公司(5) 支护设计:江苏苏州地质工程勘察院(6)监理单位:江苏建信工程监理咨询有限公司(7)施工单位:苏州卓鼎建设工程有限公司1.2 工程地质条件:(1)本场地浅部对本工程有影响的地下水主要为潜水,稳定水位标高0.68~1.37m。
(2)消防事故水池区域土层组成较复杂,土质软弱。
(3)周围环境:本工程位于吴江思贤路南、龙桥路西。
东侧紧贴新建厂房工程桩,南侧为空地,西侧至用地红线约3米,北侧至用地红线约为5.5米。
(3)拟建场地自上而下各土层的工程地质特征如下表:1.3围护结构概况:(1)基坑综述:消防水池东西长8.69m,南北宽22.2m,墙厚350mm,底板厚400mm,±0.000为85高程2.9米),坑底标高为-5.200m,基坑实际开挖深度为5.200m。
(2)挡土止水系统:(a)挡土支护:采用12m长,Ⅳ号小齿口拉森钢板桩一道加内支撑支护系统(400*400*13*21H型钢)的围护方式进行施工。
(b)止水系统:地表排水是为排除地表水等,基坑四周支护范围内的地表应加以修整,构筑排水沟和水泥砂浆或混凝土地面,防止地表水向地下渗透。
靠近基坑坡顶宽1M以内的地面应当垫高,并且里高外低,便于迳流离边坡。
远离边坡区域设置截水沟。
(3)支撑系统:(a)本工程设置一道内支撑,四周阴角八字支撑,支撑中心标高为-1.4米。
(b)内支撑及围檁采用400×400×13×21H型钢。
(c)围檁与钢板桩、围檁与对撑的连接采用螺栓或钢板焊接。
2. 编制依据1) 工程地质勘察报告;2) 消防水池基坑支护方案;3) 国家行业标准《建筑基坑支护技术规范》(JGJ120-2012)4) 国家标准《建筑地基基础工程施工质量验收规范》(GBJ50202-2013)5) 国家标准《混凝土结构工程施工及验收规范》(GB50204-2015)6) 国家标准《钢结构工程施工质量验收规范》(GB50205-2015)7) 国家行业标准《建筑地基处理技术规范》(JGJ79-2012)8) 建筑基坑工程监测技术规范(GB50497-2009)9) 行业标准《钢筋焊接及验收规程.》(JGJ18-2012)10) 《建设工程施工安全监理规程》DG/TJ08-2035-201411) 其他现行相关发律、法规、规章、工程建设强制性标准和设计文件;12) 已批准的安全监理方案;3. 相关的强制性标准要求《建筑地基基础工程施工质量验收规范》GB50202—20137.1.3 土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
7.1.7 基坑(槽)、管沟土方工程验收必须确保支护结构安全和周围环境安全为前提。
当设计有指标时,以设计要求为依据,如无设计指标时应按表7.1.7的规定执行。
基坑变形的监控值(cm) 表7.1.7注:符合下列情况之一,为一级基坑:(1)重要工程或支护结构做主体结构的一部分;(2)开挖深度大于10m;(3)与临近建筑物,重要设施的距离在开挖深度以内的基坑;(4)基坑范围内有历史文物、近代优秀建筑、重要管线等需严加保护的基坑。
2 三级基坑为开挖深度小于7m,且周围环境无特别要求时的基坑。
3 除一级和三级外的基坑属二级基坑。
4 当周围已有的设施有特殊要求时,尚应符合这些要求。
《建筑基坑支扩技术规程》JGJ120—20123.7.2 基坑边界周围地面应设排水沟,对坡顶、坡面、坡脚采取降排水措施。
3.7.3 基坑周边严禁超堆荷载。
3.7.5 基坑开挖过程中,应采取措施防止碰撞支护结构;工程桩或扰动基底原状土。
《建筑边坡工程技术规范》GB50330—201315.1.2 对土石方开挖后不稳定或欠稳定的边坡,应根据边坡的地质特征和可能发生的破坏等情况,采取自上而下、分段跳槽、及时支护的逆作法或部分逆作法施工。
严禁无序大开挖、大爆破作业。
4. 监理控制要点4.1基坑降水监理控制1) 根据建筑物平面布置示意图复核基坑平面位置,如果现场施工过程中遇到障碍(如桩位等)或受到施工条件的影响现场可做适当调整。
2) 井点管底口应插入原状土层中,管外应用粘性土填实封严,防止施工时管外返浆,井点管上部应高出地面0.50m。
在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井点管进行及时调整,确保滤水管的安放位置能够有效的进水。
3) 成孔施工采用高压水枪,成孔直径应达到300~500mm,保证管壁与孔之间有一定空隙,以便填充沙石。
沙石滤层的填充高度至少要超过滤管顶以上1米。
井点填沙后,井口以下1米用粘土封口压实,防止漏气而降低降水效果。
4) 井点管进场后,应检查过滤器的缝隙是否符合设计要求,下管前复核孔深。
井点管应安装在孔正中,以保证滤料厚度均匀;井点管应座落在原状土层上,不能悬空,避免井点管下沉;井管连接应牢固。
5) 填沙石方法应根据成孔壁的稳定性等因素确定,滤料的质量应符合要求。
材料进场后监理人员将检查进场滤料是否满足要求。
6) 降水运行时开动抽水井个数和抽水量大小根据基坑开挖深度要求进行控制,随开挖逐步降低水位,以减少对周围环境的影响。
要求施工单位在基坑土方开挖前即开始降水,以使土体得到有效固结,在基坑土方开挖时有利于基坑安全。
7) 降水过程中应注意对地下水位的观察,确定基坑内土的含水量。
为指导土方开挖,保证基坑施工安全,在土方开挖过程中监理人员应随时观察基坑内土的含水量。
8) 降水过程中应注意对抽水量的监测,并及时的将监测资料现场整理、分析,及时捕捉基坑开挖、降水过程中可能出现的问题,以预防不测。
9) 正式降水运行在基坑开挖前7天进行,基坑开挖过程中,将坑内水位应控制在开挖面以下0.5~1.0m,以免坑内降水过度而影响坑外水位。
同时加强坑外水位观测,当坑外水位发生突变时,应根据测点位置寻找原因,是否围护体系渗漏,或坑内降水过度。
若围护体系渗漏,应立即找出渗漏点,及时进行堵漏;若坑内降水过度,应立即停止相应部位的降水,同时在坑外设置回灌井,及时进行水位补给,减少周边环境沉降。
4.2 支撑围护体系监理控制1) 本工程围檩采用400×400×13×21H型钢围檩,支撑采用400×400×13×21H型钢支撑,监理人员将对进场小齿口拉森钢板桩、双拼型钢围檩及型钢进行质量验收,验收内容包括外径、壁厚等。
2) 拉森钢板桩施工前复核确认基坑基础灰线,严格控制第一根定位桩的轴线、标高,然后由定位桩控制拉森钢板桩桩标高、轴线。
3) 支撑系统的施工必须严格遵守先支撑后开挖的原则,先开槽挖土至支撑面标高后,开槽设置围檩、支撑系统,满足开挖要求后,一次挖至基坑底部。
4) 围檩应紧靠拉森钢板桩安装,双拼连接板时上下外侧翼缘板要对齐。
工作面挖出、围檩安装完后,定出支撑两头中心点位置,确保支撑做到轴心受力。
5) 有需焊接的部位均应保证等强度连接,焊缝厚度≥6mm。
焊缝要求满焊,焊缝表面不准有气孔、夹渣、裂纹、肉瘤等现象。
6) 钢直撑安装按图纸设计要求,所有直撑拼接必须顺直。
7) 按照结构施工达到施工图纸及规范要求时开始拆除支撑系统工作,围檩应在基础地板和拉伸钢板桩中间C20混凝土换撑快浇注后达到设计强度的70%后再拆除围檩支架及围檩。
8) 拉森桩拔除时必须拉好回绳,确保拉森桩的重心垂直于水平面。
在拔桩的同时要求专人进行跟踪,当拔力相当大时严禁野蛮操作,用机械手再复打一次,以克服与土的粘着力及咬口间的铁锈等产生的阻力。
9) 主要质量要求如下:4.3 土方开挖控制1) 开挖前基坑灰线已经复核确认,拉森围护桩已完成,降水已经达到设计效果。
2) 基坑土方开挖应在满足国家有关规定,开挖过程中严格遵循“时空效应”,掌握好“分层、分步、对称、平衡、限时”五个要点,按照“竖向分层、纵向分段、开槽支撑、先撑后挖”的施工原则,加强施工监测。
3) 土方开挖过程中,对影响范围内的周边环境加强监控量测,尤其是深层土体位移、地下水位、地表沉降等项目加密观测频率,及时分析反馈监测结果,指导各项施工参数的优化调整,确定最终的施工参数;要密切注意监测围护结构变位和支撑轴力变化,若发现围护结构变位和支撑轴力异常时,应立即采取有效措施补救,并及时通知设计单位进行现场处理。
4) 土方开挖应有专人指挥,土方开挖过程中应注意对围护结构、围护结构内支撑体系和降水管井的保护,避免基坑土方开挖施工破坏其他各施工成品。
5) 开挖过程中加强基坑降水,严格控制坑内水位,确保坑内水位控制在开挖面以下0.5~1.0m。
在土方开挖过程和结构施工过程中,对基底土体反弹进行检查,若发现异常现象,如管涌流砂或素砼垫层产生大量裂缝等,立即采取加固措施。
6) 土方开挖过程中应控制好标高,在挖最后一层土时要注意严禁超挖,当机械挖土至坑底标高以上20~30cm处,一律改用人工挖土,以不扰动坑底原状土,如有超挖不准用坑土回填,用砂或低标号砼垫层补平。
4.4 土方回填控制1) 严格控制回填材料,根据设计要求由下而上分次分层回填并夯实。
2) 回填土前应将表面积水、杂物清理干净,且回填的土要求取样测定其最大干容重和最佳含水量并做压实试验,若含水量偏大应翻松晾干或加干土拌匀;如含水量低,可洒水湿润,并增加碾压遍数,确定回填土含水量控制范围,铺土厚度和压实遍数等参数。
3) 回填过程中,严格控制两侧回填高差不得大于1m,已填土应挖台阶,其宽度不小于1m,高度不大于0.5m,并控制回填速率。
4) 回填施工应遵循均匀对称的原则,并分层压实,每层厚度不大于250mm,机械压实每层厚度不大于300mm,回填总厚度超过500mm方可使用机械回填碾压。
5) 雨季来临,基坑回填时应集中力量,分段施工,拉、运、填、平、压各环节紧跟作业。
雨季施工在雨前应及时压完已填土层并将表面压平后,做2%横坡。
雨中不得填筑非透水性土壤。
4.5 环境监测监测的主要项目:1) 周围建构筑物的沉降、侧向位移监测;2) 围护结构顶面(围檩)位移、沉降监测;支撑杆件水平与垂直位移监测;3) 支撑内力监测;4) 深层土体的侧向位移监测;5) 坑外、坑内水位变化监测;6) 孔隙水压力监测;7) 围护墙体变形监测;8) 坑底隆起监测;检测频率:基坑开挖时每天一次,支撑系统完成后每三天一次,发现异常情况,加大检测频率,并及时通知业主、设计。
5.监理工作方法与措施5.1 监理方法监理主要采用审查、巡视检查、旁站、平行检验及设置质量停检点相结合的方法进行质量控制。
