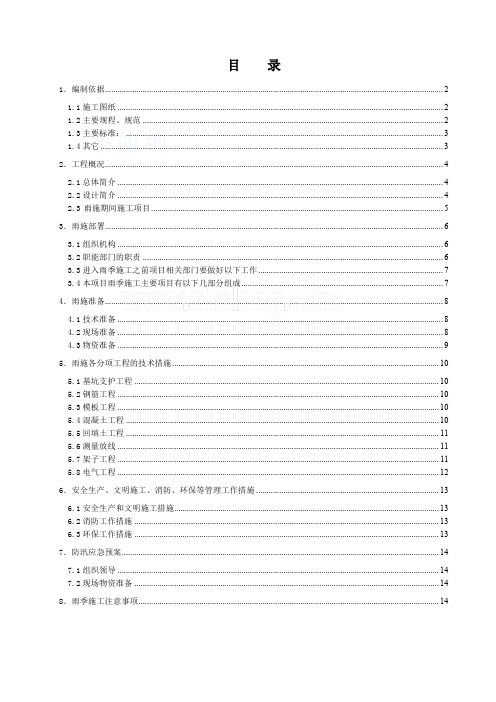

某高层住宅工程雨季施工专项施工方案
- 格式:doc
- 大小:28.50 KB
- 文档页数:6
目录1.编制依据 (2)1.1施工图纸 (2)1.2主要规程、规范 (2)1.3主要标准: (3)1.4其它 (3)2.工程概况 (4)2.1总体简介 (4)2.2设计简介 (4)2.3雨施期间施工项目 (5)3.雨施部署 (6)3.1组织机构 (6)3.2职能部门的职责 (6)3.3进入雨季施工之前项目相关部门要做好以下工作 (7)3.4本项目雨季施工主要项目有以下几部分组成 (7)4.雨施准备 (8)4.1技术准备 (8)4.2现场准备 (8)4.3物资准备 (9)5.雨施各分项工程的技术措施 (10)5.1基坑支护工程 (10)5.2钢筋工程 (10)5.3模板工程 (10)5.4混凝土工程 (10)5.5回填土工程 (11)5.6测量放线 (11)5.7架子工程 (11)5.8电气工程 (12)6.安全生产、文明施工、消防、环保等管理工作措施 (13)6.1安全生产和文明施工措施 (13)6.2消防工作措施 (13)6.3环保工作措施 (13)7.防汛应急预案 (14)7.1组织领导 (14)7.2现场物资准备 (14)8.雨季施工注意事项 (14)1.编制依据 1.1施工图纸***住宅小区(北区***住宅小区(北区1.2主要规程、规范施工现场临时用电安全技术规程1.3主要标准:1.4其它2.工程概况2.1总体简介资金来源2.2设计简介5538.72#楼2.3 雨施期间施工项目根据工程进度安排,雨施期间施工项目为:±0.000以下基础结构及部分主体结构施工,部分外墙防水及部分肥槽回填土。
由于雨季期间施工部位处于基础结构施工阶段,对雨季施工期间的施工部位、工序的安排显得尤其重要。
在雨季来临之前,必须对现场进行一次全面的检查,对实测数据应认真保存,将其作为每次雨季期间检查的原始依据,判定检查部位的安全性能。
由于本工程边坡采用桩锚护坡体系,雨水对护坡体系的影响,直接影响到边坡的稳定性及结构施工的安全性,要求现场排水系统运转正常,不得积水。
高层住宅工程雨季施工措施一、施工前的准备工作1、气象资料收集在雨季施工前,应与当地气象部门取得联系,收集历年的气象资料,了解雨季的起止时间、降雨量、降雨频率等信息,以便合理安排施工计划。
2、施工组织设计修订根据气象资料和工程特点,对施工组织设计进行修订,补充雨季施工的相关内容,如施工顺序、施工方法、施工进度等。
3、材料储备提前储备足够的防雨、防潮材料,如塑料薄膜、彩条布、防水卷材、水泥等,以满足雨季施工的需要。
4、排水设施设置在施工现场周围设置排水明沟,将雨水引至市政排水管网。
同时,在基坑周围设置挡水墙,防止雨水倒灌。
在建筑物内部设置排水管道,确保雨水能够及时排出。
5、临时设施检查对临时办公区、生活区的房屋进行检查,确保其能够防雨、防风。
对电气设备进行检查,确保其接地良好,防止触电事故的发生。
二、基础工程雨季施工措施1、土方工程(1)在雨季进行土方开挖时,应分段、分层进行,避免大面积开挖。
开挖过程中,应在基坑四周设置排水沟和集水井,及时排除雨水和地下水。
(2)土方运输车辆应采取防雨措施,如加盖苫布等。
在运输过程中,应避免土方散落,污染道路。
(3)土方回填时,应控制土料的含水率,避免含水率过高导致回填土下沉。
如遇降雨,应停止回填,并对已回填的部位进行覆盖。
2、桩基础工程(1)在雨季进行桩基础施工时,应做好场地排水工作,确保桩机的稳定。
(2)对于灌注桩,在浇筑混凝土前,应检查孔内的积水情况,如积水过多,应采取抽水措施。
(3)对于预制桩,在运输和堆放过程中,应采取防雨措施,避免桩身受损。
3、地下室防水工程(1)在雨季进行地下室防水工程施工时,应选择无雨天气进行。
如遇降雨,应停止施工,并对已施工的部位进行覆盖保护。
(2)防水卷材施工前,应确保基层干燥、平整。
如基层含水率过高,应采取烘干措施。
三、主体结构工程雨季施工措施1、钢筋工程(1)钢筋原材料和半成品应存放在防雨棚内,底部垫高,防止雨水浸泡。
(2)在钢筋加工和绑扎过程中,如遇降雨,应停止作业,并对已加工和绑扎的钢筋进行覆盖。
编号:AQ-BH-00314( 管理资料)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑内蒙古某高层住宅项目雨季施工方案Rainy season construction scheme of a high-rise residential project in Inner Mongolia内蒙古某高层住宅项目雨季施工方案说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要制订复杂的方案。
1、雨季施工概况某小区车库及住宅位于呼和浩特市,该地区雨季施工期为6月中旬到8月中旬,现雨季施工即将来临,本工程涉及到的雨季施工分项工程见下表。
单位工程涉及到的雨施分项工程地下车库及B-1#高层住宅土方开挖,土方回填,地基处理,钢筋砼工程,地下防水B-12#楼钢筋砼工程,地下防水,砌体工程B-1、3、6、8砖混住宅楼钢筋砼工程,砌体工程从上表可以看出本工程雨季施工涉及的分项工程多,而且土方开挖工程量大,并且有地下水,还要进行地基处理,雨季施工应特别引起重视。
2、雨季期间的防讯组织为确保雨季施工顺利进行项目部按公司要求成立防讯应急小组防讯抢险队。
防讯应急小组名单见下:组长:成员:联系电话:防讯应急抢险队长:队员:高自然劳务队工人不少于30人防讯应急小组负责组织指挥险情发生时的抢救工作。
防讯抢险队负责具体的抢救事宜,听从防讯应急小组的指挥,昼夜专人值班,如发生险情项目经理首先应组织现场人员排险抢险,同时及时报告分公司及公司生产监控部,进入雨施前,由组长组织人员对工程进行全面检查,发现问题及时解决。
3、雨季施工准备3.1技术准备3.1.1雨季方案:雨施前,结合本项目工程特色和进度安排,由责任工程师编制具体的有针对性的保证工程质量和施工安全的雨季施工方案。
某高层住宅工程冬雨季施工方案(一)雨季施工技术措施地区一年四季经常阴雨绵绵,给本工程的施工带来很大的困难。
为了确保工程的顺利进行,特提出如下雨季施工措施:1、密切注意天气变化,避免雨天浇筑混凝土,如施工中遇大雨立即停止混凝土的浇筑,并及时对施工完的混凝土进行草包覆盖保护。
2、采用硬地施工,即施工现场临时道路采用150mm厚砼浇筑,这既给雨季施工带来很大的便利,给工人提供了良好的工作环境,又防止了尘土、泥浆被带到场外,保护了周围环境加强了现场文明施工。
3、雨季施工期间混凝土搅拌站要随时测定砂、石含水率,及时调整混凝土的配合比,严格控制水灰比。
4、现场室外使用的中大型机械必须按规定加设防雨罩或防雨棚,闸箱防雨,漏电接地保护装置应灵敏有效,定期检查线路的绝缘情况。
5、大风天气要做好大型高耸物件(塔吊、附墙吊)的防风加固措施,风力达到或超过6级塔吊禁止使用。
6、现场临时尽量少备用灰料,如必须备用,则须做好如下防潮工作:下铺木板和两层彩条布,要求石灰袋下部离开地面的架空高度不小于500mm,石灰堆上铺一道彩条布,雨季增加一道。
7、做好现场排水系统,将地面雨水及时排出场外。
(二)冬季施工技术措施地区的冬季为12、1、2月,尽管常年冬季气温不太高,冬季持续时间不长,但近年来冬季气温多呈反常现象,为保证工程能在冬季期间正常进行,采取如下措施:1、确定冬季混凝土施工配合比,并按要求掺加抗冻剂,以提高混凝土的抗冻性。
搅拌站有可靠的冬季施工保证措施,能确保混凝土冬季施工的要求。
2、保证混凝土受冻前达到临界强度,拆模时,混凝土强度必须达到4Mpa,拆除时间以现场同条件试块抗压强度为准。
3、适当延长养护时间,砼达到足够强度后再拆模。
4、控制混凝土拌合物的出机温度,保证混凝土的入模温度不低于5℃。
以防混凝土在输送过程中受冻或温度过快降低。
搅拌砂浆材料中不得有冰冻块物,气候有冰冻现象时,材料利用塑料薄膜和草包覆盖。
5、混凝土在浇筑前,应清除模板和钢筋上的冰雪,采用地泵浇筑时,混凝土泵管外包保温被(层)。
高层住宅楼工程雨季施工措施原材料的储存和堆放(1)水泥全部存入仓库,没有仓库的应搭设专门的棚子,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。
(2)砂、石料一定要有足够的储备,以保证工程的顺利进行。
场地四周要有排水出路,防止淤泥渗入。
(3)装修用材料要求入库存放、随用随领,防止受潮变质。
2混凝土工程施工混凝土在雨季施工中塌落度偏大,以及雨后模板及钢筋淤泥太多,影响混凝土质量,本工程混凝土为商品混凝土,因此我们会在雨期施工前同混凝土搅拌站签定的商混技术协议中对雨季施工做出要求,同时砼浇筑尽量避开雨天,如遇下雨,应采取如下措施:(1)进行大面积混凝土浇筑前,要准确掌握天气预报。
避免浇筑时遇大雨。
现场准备充分防雨材料,以备浇筑时突然遇雨进行覆盖。
(2)墙、柱砼浇筑中遇到大雨时,应立即停止浇筑混凝土,将已浇筑地砼振捣密实(留好接搓)后用塑料布覆盖,并将塑料布绑扎牢固,防止被风吹走。
现浇混凝土应根据结构情况和可能,多考虑几道施工缝地留设位置。
(3)梁、板砼浇筑遇大雨时,及时留置施工缝,边浇筑边振捣密实(用抹子抹平),同时用塑料布覆盖,严禁砼内的水泥浆流失,浇筑到位后立即停止浇筑。
(4)雨期施工时,应加强对到场混凝土的塌落度的测定,根据实际情况及时通知搅拌站调整用水量。
为把好预拌砼的质量关,定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。
严禁将含泥量超标的砂、石和失效的水泥用于本工程中;要求砼搅拌站加强对砂、石的含水率的检测,根据实际情况调整砼的用水量。
(5)如遇小雨及时振捣抹压和覆盖,保证水泥浆不流失。
(6)雨后应将模板及钢筋上淤泥、积水清除掉。
3钢筋工程施工(1)钢筋装卸、运输时,应注意保护钢筋清洁。
钢筋装卸时下面加垫木枋,尽量避免钢筋被泥浆污染。
遇雨时,用彩条布临时加以遮盖。
(2)现场严格贯彻文明施工要求,所有人员进入钢筋绑扎区域,必须将鞋底污物清理干净。
(3)现场焊接操作尽量避开大风大雨天气,不得让雨水淋溅,降低焊接质量,露天场所点焊机必须搭设防雨棚。
编制人:校对人:审核人:审批人:日期:****有限公司****项目部一、编制依据 (1)二、工程概况 (1)三、施工部署 (1)1、雨季施工原则 (1)2、雨季施工领导小组 (2)3、雨季防汛领导小组职责 (2)4、雨季施工工作重点 (2)四、雨季施工准备 (2)1、雨季施工时间 (2)2、施工现场的准备 (3)3、技术准备 (3)4、材料机具准备 (3)5、安全工作准备 (4)五、主要工程项目雨季施工措施 (5)1、生活区及办工区 (5)2、生产区 (5)3、水泥库房 (5)4、临电工程 (5)5、土方开挖、基坑边坡 (5)6、基坑排水 (6)7、基坑周边防护 (6)8、钢筋工程 (6)9、混凝土工程 (6)10、模板工程 (7)11、架子工程 (7)12、回填土工程 (7)13、地下防水工程 (8)14、二次结构工程 (8)15、屋面工程 (8)16、门窗工程 (8)17、外装修工程 (8)18、机电安装 (8)19、防雷接地 (9)20、垂直运输工程 (9)21、现场材料管理 (9)六、技术保证措施 (9)七、雨期施工安全措施 (10)1、****施工图纸;2、《施工现场暂时用电安全技术规范》3、《建造施工安全检查标准》4、《建造机械使用安全技术规程》5、《地基与基础工程施工质量验收规范》6、《建造工程施工质量验收统一标准》7、《混凝土结构工程施工质量验收规范》8、《建造装饰装修工程质量验收规范》根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点, 雨 期施工的原则:防排结合、以排为主、不积水、不倒灌。
确保基坑、边坡稳定,道路 不塌不泥泞。
内 容********省****市宝盖镇宝岛东路和学府路交叉口 ****中梁荣誉置业发展有限公司 ****建造设计院有限公司 ****建专岩土工程有限公司 福州广通工程咨询有限公司 ****是质量监督站 ****有限公司占地面积 m ² 24379 总建造面积 m ² 87722.44 33+1/1D 2.9m 住宅高层区为剪力墙结构、低层区为框架结构 高层为人工挖孔桩基础、低层为天然独立基础项目工程名称工程地址 建设单位 设计单位 勘察单位 监理单位 监督单位 施工单位 建造规模层数 标准层高 建造功能 结构形式 基础形式序号1 2 3 4 5 6 7 89工 程 概 况为确保雨季施工顺利进行,认真组织落实雨施措施,按期保质保量完成施工生产任务,项目部赋予足够重视,成立以项目经理为首的雨季施工领导小组。
目录第1章编制依据 (1)第2章工程概况 (1)2.1项目概况 (1)2.2工程概况 (2)第3章施工准备 (2)3.1施工技术准备 (2)3.2施工条件准备 (2)3.3材料机具准备 (3)第4章施工安排 (3)4.1施工部位及主要施工内容 (3)4.2工期要求 (4)4.3项目人员及劳动力组织配 (4)第5章主要的排水实施方法 (5)5.1办公区排水 (5)5.2施工区排水 (5)第6章质量要求 (6)6.1施工测量 (6)6.2施工机械管理 (6)6.3土方工程与基坑监测 (6)6.4一二期交界处加固工程 (7)6.5钢筋工程 (8)第7章成品保护 (8)第8章安全、环保措施 (8)8.1事故应急处理制度和职责 (8)8.2加强安全工作、作好应急准备 (10)8.3事故应急处理程序 (10)8.4雨期施工应急预案 (11)8.5临时用电雨期安全措施 (12)第1章编制依据1.1、**工程施工方案1.2、**桩基工程施工方案1.3、**的现场条件和场地情况1.4、**防洪防汛方案1.5、气象概况济南市年平均降水量669.30mm,年最小降水量为320.70mm,年最大降水量为1283.40mm(1973年),累计月最大降水量为504.5mm (1962年7月),一日最大降水量为298.4mm(1962年7月13日);一年之中降水主要集中在六、七、八月份,多以暴雨形式降落,三个月的降水量占年降水量的65%。
第2章工程概况2.1项目概况(1)项目名称:**(2)项目地点:**(3)建设单位:**有限公司(4)项目管理单位:**管理有限公司(5)设计单位:**有限责任公司**有限责任公司(6)勘察单位:**工程勘察院(7)监理单位:**咨询有限公司(8)施工单位:**有限公司2.2 工程概况拟建工程由1栋34F主塔楼及其6F裙房、2F整体地下车库组成,西塔楼及东裙房基础形式为后压浆钻孔灌注桩,地下车库基础形式为预应力混凝土管桩。

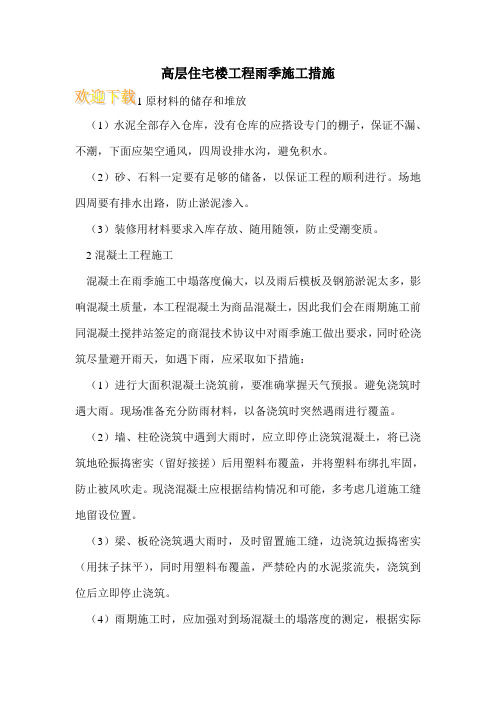

某高层住宅工程雨季施工措施某高层住宅工程雨季施工措施之相关制度和职责,高层住宅工程雨季施工措施雨季施工前仔细组织有关人员分析雨季施工生产方案,依据雨季施工项目编制雨季施工措施,所需材料要在雨季施工前预备好。成立防汛领导小组,制定防汛方案和紧急预...高层住宅工程雨季施工措施雨季施工前仔细组织有关人员分析雨季施工生产方案,依据雨季施工项目编制雨季施工措施,所需材料要在雨季施工前预备好。成立防汛领导小组,制定防汛方案和紧急预案措施,其应包括现场和施工有关的周边居民区。夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时设置天气预报员,负责收听和发布天气状况。应做好施工人员的雨季施工培训工作,组织相关人员进行一次面面检查,施工现场的预备工作,包括临时设施,临电、机械设备防护等项工作。检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水畅通。现场道路两旁设排水沟,保证不滑、不陷、不积水。清理现场障碍物,保持现场道路畅通,道路两旁确定范围内不要堆放物品,且高度不宜超过1.5米,保证视野开阔,道路畅通。检查塔吊和外用电梯基础是否牢固,脚手架立竿底脚务必设置垫木或砼垫块,并加设扫地杆,同时保证排水良好,避开积水浸泡。全部马道、斜梯均应钉防滑条。施工现场、生产基地的工棚、仓库、食堂、搅拌站、临时住房等暂设工程各分管单位应在雨季前进行面面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水在雨季到来之前,做好各高耸塔吊和高脚手架防雷装置,在雨季前要对避雷装置做一次面面检查,确保防雷平安。1.原材料的储存和堆放(1)水泥全部存入仓库,没有仓库的应搭设特地的棚子,保证不漏,不潮,下面应架空通风,四周设排水沟,避开积水,现场可充分利用结构首层堆放材料。(2)砂石料确定要有足够的储备,以保证工程的顺当进行。场地四周要有排水出路,防止淤泥渗入。(3)砖应在底部用木方垫起,上部用防雨材料掩盖。(4)模板堆放场地应碾压密实,防止因地面下沉造成倒塌事故。雨季所需材料、设备和其它用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前预备,即时组织进行。水泵等设备应提前检修。雨季前对现场配电箱、闸箱、电缆临时支架等认真检查,需加固的加固,缺罩、门的准时补齐,确保用电平安。脚手架、外用电梯、塔吊等做好避雷工作,也可以利用建筑物自身的避雷设施,接地电阻确定要吻合要求,大风天气,要做好大型高耸物件的防风加固措施,务必双笼电梯按要求做好附墙。地下室人防入口,管沟口等加以封闭或设防水槛。加强天气预报工作,防止暴雨突然攻击,合理支配每日的工作。现场临时排水管道均要提前疏通,并定期清理。晴天派专人进行开窗通风换气,以防室内潮气过大。2.混凝土施工(1)混凝土浇注应尽量避开在雨天进行,大雨和暴雨不得浇筑砼,新浇砼应掩盖,防水砼严禁雨天施工。(2)雨季施工,在浇筑板、墙砼时,可依据实际状况调整塔落度。(3)雨季期间应随时测定砂、石含水率,准时调整砼协作比,严格把握水灰比,雨天浇筑砼应削减塔落度,必要时可将砼标号提高半级或一级。(4)浇筑板、墙、柱砼时,可适当减小塔落度,梁、板同时浇筑时应沿次梁方向浇筑,此时如遇雨停工,可将施工缝留在次梁和板上,从而保证主梁的整体性。3.钢筋工程(1)现场钢筋堆放应垫高,以防止钢筋泡水锈蚀,有条件的应将钢筋堆放在钢筋骨架上。(2)雨后钢筋视状况进行防锈处理,不得把锈蚀的钢筋用于结构上。(3)为疼惜后浇带处的钢筋,在后浇带两边各砌一道120MM宽、200MM高的砖墙,上用预制板封口,预制板上做防水层及沙浆疼惜层。4.模板工程(1)雨天用法的木模板拆下后应放平,以免变形。钢模板拆下后准时清理,刷脱模剂,大雨过后应重新刷一遍。(2)板拼装后尽快浇筑砼,防止模板遇雨变形。若模板拼装后不能准时浇筑砼,又被雨水淋过,则浇筑砼前应重新检查,加固模板和支撑。(3)大块模板落地时,地面应坚实,并支撑牢固。5.脚手架工程(1)雨季前对全部脚手架进行面面检查,脚手架立杆底座务必牢固,并加扫地杆,外用脚手架要与墙体拉接牢固。(2)外架基础应随时观看,如有下陷或变形,应立即处理。6.装修施工(1)雨季装修施工应细心组织,合理支配雨季装修施工工序。依据晴、雨、内、外相结合的原则支配施工,晴天多做外装修,雨天做内装修。外装修作业前要听天气预报,确认无雨后方可进行施工,雨天不得进行外装修作业。雨天室内工作时,应避开操作人员将泥水浆带入室内造成污染,一旦污染楼地面应准时清理。(2)室内木作、油漆及精装修在雨季施工时,其室外门窗实行封闭,防止作业面被雨水临湿浸泡。(3)外墙施工遇雨时,应进行掩盖,连续施工时,应对已施工部位进行检查,以确认是否受损,是否需返工。(4)内装修应先安好门窗或实行遮挡措施,结构封顶前的电梯井、楼梯口、通风口及全部洞口在雨天用塑料布及多层板封堵。水落管确定要安装究竟,并安装好弯头,以免雨水污染外墙装饰。(5)易受污染的高级外装修,要制定特地的成品疼惜措施。(6)每天下班前关好门窗,以防雨水损坏室内装修,防止门窗玻璃被风吹坏。(7)种惧雨防潮材料应按物质保管规定,入库和掩盖防潮布存放,防止变质失效。如门窗、白灰、石膏板等易受潮的材料应放于室内,垫高并掩盖塑料布。a)机电安装(1)设备预留孔洞做好防雨措施。如施工现场地下部分设备已安装完毕,要实行措施防止设备受潮,被水浸泡。(2)现场中外露的管道或设备,应用塑料布或其它防雨材料盖好。(3)室外架空线路施工立杆时,基坑挖出的土应甩离坑边0.5M以外,并不要把标桩埋上,同时坑四周用土围堆,防止雨水流入。(4)直埋电缆敷设完后,应立即铺砂,盖砖及回填夯实,防止下雨时,雨水流入沟槽内。(5)室外电缆中间头,终端头制作应选择晴朗无风的天气,油浸纸绝缘电缆制作前需摇测电缆绝缘及校验潮气,如发觉电缆有潮气浸入时,应逐段切除,直至没有潮气为止。(6)敷设于潮湿场所的电线管路、管口、管子连接处应作密封处理。兼职职责内务职责内审员职责内控部职责冲压职责出口职责。
雨季施工专项方案
一、工程概况
xx高层住宅工程为xx房地产开发有限公司投资建设的重点工程,新建的xx小区位于xx市区东南,西邻环城东大街,北邻幸福小区。
结构结构形式:钢筋混凝土框架结构,抗震设防烈度为6度,设计合理使用年限为50年。
建筑层数:本工程一层为车库层高为 3.6m,二至七层为住宅层高均为4.75m,建筑高度32.40m。
建筑面积:1#、2#、3#、4#楼总建筑面积25775.43㎡,基底4057.43㎡。
二、雨季施工要求
本工程基础施工中正值雨季,依据图纸本工程没有地下室且水位低,施工时可不考虑地下水的影响。
施工期间应保证使地表不积水、并确保雨水能够及时顺畅排放、并不影响正常的施工组织。
1、施工现场排水,道路防护:
场地、道路:现场场地及道路采用150厚C20砼进行硬化铺装,并在施工场地旁边设置砖砌排水沟,排水沟坡度2‰以上,宽度为200mm,深度为200~400mm,保证雨后不滑、不陷、不积水,定期进行清理。
雨季指定专人负责维修路面,对路面不平或积水处应抓紧抢
修,以消除隐患。
2、机械设备及材料防护:
a、本工程在雨季施工中将塔式起重机安装上并投入使用,在使用中接地装置要进行全面的检查维护,其接地电阻不大于4Ω,并进行摇测。
b、机械设备的电闸箱下部要砌300mm以上高台,上部搭设防护棚,以防雨防潮,并按装接地保护装置。
C、原材料及半成品要加强保护,对于怕雨淋的材料如模板、木方等要采取防雨措施,可放入棚内或屋内,条件不允许时应在上部覆盖塑料薄膜,其下部要垫高码放并要通风良好。
3、雨季施工所需用主要防水材料计划
雨季施工主要材料表
三、雨季施工技术措施
根据目前工程进度该工程的基础及地下室施工将在雨季进行,为了圆满完成雨季施工任务,确保雨季期间施工的工程质量,特编制本措施。
(一)、施工准备
1、施工现场材料的堆放不准堵塞排水沟的流向。
2、施工现场的排水沟、泄水沟、道路设专人挂牌负责。
3、基坑内利用较深承台作为集水坑,坑中的水用污水泵集中排放。
4、施工作业区构件、成品、半成品的堆料场做成防水地面。
构件、成品、半成品设垫板垫起,并且设防雨罩棚。
5、预先购置适当数量的防雨材料、雨衣、雨靴等。
6、准备好4台污泥水泵和水管,随时做好排水的准备。
7、现场建立抢险组织机构,由项目经理牵头,专职安全员具体负责。
8、雨季施工前,对水泥库、半成品、成品等构配件场地设好罩棚,做好防水、防潮处理。
管理人员认真保管,每日查看,及时排除隐患,保护好材料。
9、对怕雨、怕潮湿的材料、物品尽可能放在库内,否则,必须架起垫离地面、封闭好,使其不受潮。
10、对仓库的屋面、墙面进行检查,不得有渗、漏的现象,水泥堆放时必须架空堆放且距墙面、地面的距离均不少于300mm。
(二)、分项工程施工技术措施
1、混凝土分项工程
(1)、施工之前要掌握气象预报,雨天不宜在露天条件下浇筑混凝土,新浇筑的混凝土用塑料彩条布覆盖,以防止雨水破坏混凝土表
面。
(2)、大雨过后及时对模板的支撑系统进行检查,确认无变形和松动后方可浇筑混凝土。
2、钢筋工程
(1)、钢筋进场后放置在棚内,按规格、品种分别堆放,盘圆钢筋成捆堆放,长条钢筋顺直堆放,不准乱扔乱放。
(2)、成型加工完的钢筋按规格、编号分别堆放,距地面不少于150mm,用塑料彩条布覆盖,以防止淋雨。
(3)、钢筋在运输、倒运过程中,要注意不能被泥土、泥浆等污染,如有污染的必须及时用自来水冲洗干净。
(三)、砌筑工程
1、雨天施工不得使用浸水呈饱和状态的砖,陶粒砌块进场后用塑料彩条布进行覆盖,以保持干燥,不得使用被雨淋的陶粒块。
2、砂浆的稠度根据天气情况随时作适当的调整,砌筑砂浆不得被雨水冲刷,否则须重新搅拌。
3、墙体每天的砌筑高度不超过1.5米。
(四)、外墙苯板薄抹灰工程
1、苯板进场后,不得露天堆放,被雨淋湿的苯板必须待风干方可使用。
2、避免雨天粘贴施工,时刻注意天气变化,对已粘贴完成的墙面采用彩条布遮挡,防止被雨水冲刷。
3、雨天过后根据基层含水率情况,随时调整粘结胶浆的稠度,以保证粘贴苯板不下坠为原则。
四、安全施工技术措施
1、对所有的施工人员进行一次雨季施工期间的安全教育,增强职工的安全防范意识,杜绝安全事故的发生。
2、对塔吊的防雷接地装置进行检查,并测试接地电阻,使之达到要求,大雨天应停止使用塔吊。
3、对钢筋作业区、木工作业区、半成品堆放地点、搅拌机、卷扬机等,均应有防雨罩棚,使之达到防水效果,保证雨季施工不受影响,达到安全生产的要求。
4、对所有机电设备的漏电保护、接地保护进行逐个检查,并且每天都要有试跳记录。
5、混凝土振捣工在振捣混凝土时要戴好绝缘手套,穿好绝缘靴;电工、电焊工在作业时均要穿戴好绝缘手套、绝缘鞋。
6、对所有的机电设备均设防护雨蓬,以防雨淋。
7、雷雨天不宜进行外围护脚手架的搭拆和塔吊的顶升作业。
8、塔吊、水泥罐基础附近设集水坑、沟,防止雨量过急,雨水涨满,浸害其基础土层,产生沉降,造成不良后果。
9、照明区、生活区按规定设行程变压器,使用36伏安全电压,必须有安全保证措施。
10、风雨过后,对脚手架、上料架、临时过道的稳定状况进行检查,发现有不均匀沉陷或失稳等情况,必须马上处理。
11、雨天后检查塔吊、大型设备是否有下沉、倾斜现象,以免失稳而发生危险。
12、雨季施工时,临时用电线要保证绝缘性能良好,防止动力线漏电与脚手架和其它设施联网现象发生。
五、项目部抗洪领导小组的建立
组长:x
副组长:xx
成员:xxx
值班电话: xx。
