通信管道施工及技术规范WORD版
- 格式:doc
- 大小:313.50 KB
- 文档页数:49

通信管道工程施工及验收技术规范目录1.器材检验.................................................. 错误!未定义书签。
1.1塑料管材............................................ 错误!未定义书签。
1.2钢材、钢管与铁件.................................... 错误!未定义书签。
1.3手孔盖板............................................ 错误!未定义书签。
2.手孔建筑.................................................. 错误!未定义书签。
2.1一般规定............................................ 错误!未定义书签。
2.2移动使用的手孔通用图................................ 错误!未定义书签。
3.钢筋及混凝土、砂浆........................................ 错误!未定义书签。
3.1钢筋加工............................................ 错误!未定义书签。
3.2混凝土浇筑.......................................... 错误!未定义书签。
3.3水泥砂浆............................................ 错误!未定义书签。
4.铺设管道.................................................. 错误!未定义书签。
4.1地基................................................ 错误!未定义书签。
通信管道工程施工及验收技术规范1. 引言通信管道工程施工及验收是通信行业中的重要环节,对于保障通信设备的正常运行和通信网络的稳定性具有重要意义。
本文档旨在制定通信管道工程施工及验收的技术规范,以确保工程的质量和可靠性。
2. 施工前准备在进行通信管道工程施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:2.1 工程设计施工前,必须对通信管道工程进行合理的设计,包括管道线路布置、材料选型、管道接口设计等。
设计应符合相关工程规范和标准,并经过专业工程师的审核和批准。
2.2 材料采购根据工程设计要求,采购符合标准的通信管道材料,包括管道、接头、支架等。
材料必须符合国家相关标准,并经过严格的检查和验收。
2.3 人员培训施工前,对参与工程的工人进行相关培训,确保他们具备相应的技能和知识。
培训内容包括但不限于施工工艺、安全操作规程和工程质量要求等。
3. 施工工艺通信管道工程施工的工艺应符合相关规范和标准,以下是施工过程中的一些关键环节:3.1 施工现场准备在施工现场,必须进行场地清理和平整,确保施工的安全和顺利进行。
同时,设置施工警示标识和安全警戒线,保障工人的安全。
3.2 管道安装管道安装应按照设计要求进行,包括管道的布置、焊接、固定等。
焊接应符合相关标准,焊缝应检测合格,并进行防腐处理。
3.3 接头连接管道接头的连接应采用可靠的连接方式,如螺纹连接、法兰连接等。
连接前,必须对接头进行检查,确保接头的质量和可靠性。
3.4 管道支架安装管道支架的安装应按照设计要求进行,确保管道的平整和稳固。
支架必须能够承受管道及其周围设备的重量,并具备良好的抗震性能。
3.5 管道保温根据需要,对管道进行保温处理,保障管道的绝热性能。
保温材料和施工方法应符合相关标准,确保保温效果和工程质量。
3.6 管道通气管道安装完成后,必须进行通气处理,以确保管道内无积气存在。
通气时应注意安全,避免造成人员伤害和环境污染。
4. 工程验收通信管道工程施工完成后,必须进行严格的工程验收,以确保工程符合设计要求和相关技术标准。
点击浏览该文件通信管道工程施工及验收技术规范1. 引言本文档旨在规范通信管道工程的施工和验收技术要求,以确保工程质量和安全。
通信管道工程的施工和验收是保障通信系统正常运行的重要环节,必须严格遵守本规范的各项要求。
2. 施工技术规范2.1 管道选材与设计要求1.通信管道选材应符合国家相关标准,具备耐腐蚀、抗压能力和良好的导电性。
2.管道设计应满足通信系统的传输容量和性能要求,并考虑未来扩展需求。
2.2 施工工艺流程1.施工前应制定详细的施工方案和施工计划,包括施工工艺流程、质量控制和安全管理措施。
2.施工过程中应使用合适的施工设备和工具,保证施工质量和安全。
2.3 施工质量控制1.施工过程中需要进行材料检验,包括管道材料的规格、质量和数量。
2.管道安装要遵循正确的工艺,包括管道连接、密封和防腐处理。
2.4 安全管理要求1.施工现场应设置必要的安全警示标志和安全设施,确保工人的安全。
2.所有施工人员应接受必要的安全培训和证书考核。
3. 验收技术规范3.1 验收前准备工作1.验收前需对通信管道工程进行详细检查,确保施工完备。
2.验收前应制定详细的验收计划和验收标准,包括工程的技术要求和性能指标。
3.2 验收测试与测量1.验收测试包括对通信管道电阻、电缆布线、信号传输等性能进行测试和测量。
2.测量工具和设备应符合国家标准,并进行校准和检验。
3.3 问题处理与整改1.如果在验收过程中发现问题,应及时记录并采取相应整改措施。
2.验收不合格的问题需要经过整改后重新进行验收。
3.4 验收报告和资料整理1.验收结束后需编写详细的验收报告,包括工程的施工情况、测试数据和问题整改情况。
2.全部验收资料应进行整理和归档,以备后续参考和管理。
4. 结论本文档详细介绍了通信管道工程的施工和验收技术规范,包括施工过程中的各项要求和验收测试方法。
遵守本规范的要求,可保证通信系统的工程质量和安全性。
项目经理培训教材通信管道工程施工及验收技术规范讲义通信管道工程施工及验收技术规范讲义1.概述(P1)通信管道工程施工及验收技术规范(以下简称规范),是新建通信管道工程施工中质量检验、随工检验和竣工验收等工作的技术依据。
并适用于通信管道的改建、扩建工程。
未列入本规范(YD5103-2003)的非常规标准(规格),应按工程设计图纸有关规定办理。
1.1常用通信管道类型目前常用通信管道按所用管材可分为三类:其中PVC-U 塑管管道用本地网通信管道,HIPE 硅芯管多用于长途通信光缆塑料管道工程。
光缆采用气吹法敷设。
1.2通信管道工程施工流程监控工程施工合同页脚内容- 3 -通信管道施工流程图1.3通信管道工程常用术语(1)水泥标号:通信管道工程常用水泥标号分三种:①P0.27.5(软练325#)②P0.32.5(软练425#)③P0.42.5(软练525#)(2)混凝土标号:普通混凝土标号分为C10、C15、C20、C25、C30五种。
(每立方米配合比见附表)(3)水泥沙浆标号:分为M2.5、M5、M7.5、M10及素浆五种。
(每立方米配合比见附表)(4)标高:用水平仪测得的某点的标杆高度。
(相对于水准点)(5)高程:用水平仪测得的两点标高的差值。
(6)水准点:测量标高时选定的基准点。
(7)红线:城市道路规划所给各类地下管线的断面位置。
2.器材检验2.1一般规定2.1.1通信管道工程所用的器材规格、程式及质量应由施工单位在使用前进行严格检验。
发现质量问题应及时处理。
2.1.2凡有出厂证明的器材,经检验发现问题时,应做质量技术鉴定后处理;凡无出厂证明的器材,禁止在工程中使用。
严禁使用质量不合格或不符合设计要求的器材。
2.2通信管道工程主要器材2.2.1通信管道工程中水泥预制品主要有水泥管块、通道盖板、手孔盖板、人孔上覆等。
水泥预制品生产前,须按水泥类别、标号及混凝土标号做至少一组(三块)混凝土试块。
2.3塑料管材管道工程中塑料管材的质量、规格、型号应符合设计文件的规定。

通信管道工程施工及验收技术规范1. 引言为了确保通信管道工程的施工质量和安全性,本文档旨在规范通信管道工程的施工过程和验收标准。
本文档适用于通信管道工程的设计、施工和验收阶段,以保证通信管道工程的顺利进行和有效运行。
2. 施工前准备在通信管道工程施工前,需要进行以下准备工作:•编制详细的施工计划,包括施工时间表、施工人员安排等内容。
•确定施工所需的材料和设备,并进行采购和储备。
•进行现场勘测和土地清理工作,确保施工现场的安全和整洁。
•制定施工安全措施,包括安全防护设施的设置和施工人员的培训等。
3. 施工过程通信管道工程的施工过程应按照以下步骤进行:3.1 埋设管道•确定管道的路线和埋设深度,并进行标记。
•清理施工通道,确保通道畅通无阻。
•进行管道的开挖和铺设,保证管道的平整和稳固。
•进行管道的连接,采用合适的接口和接头进行连接。
3.2 安装设备•按照设计要求,安装通信设备和相关设备。
•进行设备的连接和调试,确保设备的正常运行。
•设置设备的安全措施,包括消防设备和防雷设备等。
3.3 测试与调试•进行通信管道的测试,包括信号传输测试和通信质量测试等。
•进行设备的调试和优化,确保设备的稳定和可用性。
•检测和修复可能存在的问题,确保通信管道的良好状态。
4. 竣工验收通信管道工程的竣工验收应按照以下步骤进行:4.1 文件准备•编制竣工验收报告,包括施工过程、施工情况和相关数据的总结和整理。
•准备通信管道工程的设计图纸、设备清单和相关文件资料。
4.2 试运行和测试•进行通信管道的试运行,包括测试通信设备的通信效果和稳定性等。
•进行通信管道的负载测试,确保通信管道的稳定性和可扩展性。
4.3 验收标准通信管道工程的验收应遵循以下标准:•通信设备和相关设备的功能正常,能够满足设计要求。
•通信管道的建设符合相关法规和技术标准。
•通信管道的施工质量符合设计要求,没有明显的质量问题。
•相关文件和资料齐全,包括设计图纸、施工记录和验收报告等。

通信管道工程施工规范第一章总则第一条为规范通信管道工程施工行为,保障工程质量,满足市场需求,维护社会稳定,根据《通信管道工程施工管理规定》,制定本规范。
第二条本规范适用于通信管道工程的施工过程中,施工单位及相关人员应当严格遵守本规范,并确保施工过程符合相关法律法规、标准和规范的要求。
第三条通信管道工程应按照设计要求和合同规定进行施工,确保工程质量符合标准规范要求,保障工程安全和环境保护。
第四条施工单位应当对施工现场进行合理布置和管理,保证施工过程的安全和顺利进行,确保工程按时完工。
第五条施工单位应当加强对施工人员的培训和监督,确保施工人员具备相应的技能和资质,保证施工质量。
第二章施工前准备第六条施工单位应当依据设计图纸和相关施工文件,对施工现场进行勘察和测量,确保施工前的准备工作完成。
第七条施工单位应当根据工程特点和设计要求,选择合适的施工设备和材料,保证施工过程的顺利进行。
第八条施工单位应当与相关部门协商,确定施工现场的交通、通行等安全措施,确保施工过程安全。
第九条施工单位应当与相关部门协商,确定施工期间的施工停电和通讯中断等问题,保证施工过程不影响人民生活和社会正常运行。
第十条施工单位应当制定施工组织设计和施工方案,明确施工过程中各项工作的责任分工和流程,确保施工过程的安全和高效进行。
第三章施工作业第十一条施工单位应当加强对施工进度和质量的监督和管理,确保工程按照设计要求和合同规定进行施工。
第十二条施工单位应当加强对施工材料和设备的采购和管理,保证施工过程中材料和设备的供应和使用符合相关规定。
第十三条施工单位应当合理安排施工人员的工作时间和任务分工,确保施工工作的有序进行。
第十四条施工单位应当加强施工现场的安全管理,制定安全生产措施和应急预案,确保施工现场的安全和稳定。
第十五条施工单位应当依据设计要求和合同规定,进行施工过程中的质量检查和验收,确保工程质量符合标准规范要求。
第十六条施工单位应当加强与业主和监理单位的沟通和协调,及时解决施工过程中的问题和合同纠纷,确保工程按时完工。
项目经理培训教材通信管道工程施工及验收技术规范讲义通信管道工程施工及验收技术规范讲义1.概述(P1)通信管道工程施工及验收技术规范(如下简称规范),是新建通信管道工程施工中质量检查、随工检查和竣工验收等工作技术根据。
并合用于通信管道改建、扩建工程。
未列入本规范(YD5103-)非常规原则(规格),应按工程设计图纸关于规定办理。
1.1惯用通信管道类型当前惯用通信管道按所用管材可分为三类:其中PVC-U 塑管管道用本地网通信管道,HIPE 硅芯管多用于长途通信光缆塑料管道工程。
光缆采用气吹法敷设。
1.2通信管道工程施工流程通信管道施工流程图1.3通信管道工程惯用术语(1)水泥标号:通信管道工程惯用水泥标号分三种:①P0.27.5(软练325#)②P0.32.5(软练425#)③P0.42.5(软练525#)(2)混凝土标号:普通混凝土标号分为C10、C15、C20、C25、C30五种。
(每立方米配合比见附表)(3)水泥沙浆标号:分为M2.5、M5、M7.5、M10及素浆五种。
(每立方米配合比见附表)(4)标高:用水平仪测得某点标杆高度。
(相对于水准点)(5)高程:用水平仪测得两点标高差值。
(6)水准点:测量标高时选定基准点。
(7)红线:都市道路规划所给各类地下管线断面位置。
2.器材检查2.1普通规定2.1.1通信管道工程所用器材规格、程式及质量应由施工单位在使用迈进行严格检查。
发现质量问题应及时解决。
2.1.2凡有出厂证明器材,经检查发现问题时,应做质量技术鉴定后解决;凡无出厂证明器材,禁止在工程中使用。
禁止使用质量不合格或不符合设计规定器材。
2.2通信管道工程重要器材2.2.1通信管道工程中水泥预制品重要有水泥管块、通道盖板、手孔盖板、人孔上覆等。
水泥预制品生产前,须按水泥类别、标号及混凝土标号做至少一组(三块)混凝土试块。
2.3塑料管材管道工程中塑料管材质量、规格、型号应符合设计文献规定。
惯用PVC 塑管规格有∮60、∮63、∮75、∮100、∮110硬塑管。

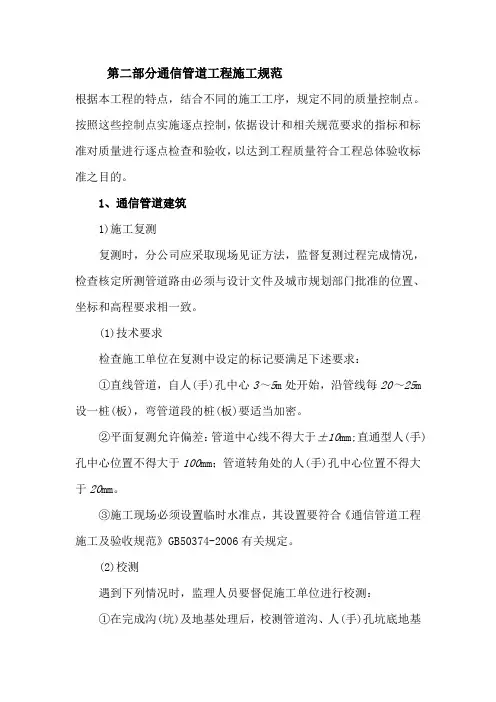

第二部分通信管道工程施工规范根据本工程的特点,结合不同的施工工序,规定不同的质量控制点。
按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、通信管道建筑1)施工复测复测时,分公司应采取现场见证方法,监督复测过程完成情况,检查核定所测管道路由必须与设计文件及城市规划部门批准的位置、坐标和高程要求相一致。
(1)技术要求检查施工单位在复测中设定的标记要满足下述要求:①直线管道,自人(手)孔中心3~5m处开始,沿管线每20~25m 设一桩(板),弯管道段的桩(板)要适当加密。
②平面复测允许偏差:管道中心线不得大于±10mm;直通型人(手)孔中心位置不得大于100mm;管道转角处的人(手)孔中心位置不得大于20mm。
③施工现场必须设置临时水准点,其设置要符合《通信管道工程施工及验收规范》GB50374-2006有关规定。
(2)校测遇到下列情况时,监理人员要督促施工单位进行校测:①在完成沟(坑)及地基处理后,校测管道沟、人(手)孔坑底地基的高程是否仍符合设计要求。
②施工过程中如发现水平桩错位或丢失,必须进行校测并补设桩点。
2)挖掘管道沟(坑)(1)沟(坑)挖掘按照设计图纸检查全部管道沟(坑)的尺寸,包括沟(坑)深、沟(坑)底标高。
检查积水和地下水处理、护土板支撑等情况,并做好现场记录。
(2)放坡系数要求对于地层坚实及地下水位低于沟(坑)底,挖深不超过3m,在施工现场条件允许的前提下可采用放坡法施工。
放坡挖沟(坑)的坡宽与深度关系可按照(二)表-1的要求数据进行检查。
(二)表1放坡挖沟(坑)参考数据表土壤类别H(深度):D(一侧放坡宽度) H<2m 2m<H<3m粘土1:0.10 1:0.15夹砂粘土1:0.15 1:0.25砂质土1:0.25 1:0.50瓦砾、卵石1:0.50 1:0.75炉渣、回填土1:0.75 1:1.00挖沟(坑)深度超过3m的地点,应适当增设倒土平台(宽400mm)或加大放坡系数。

通信管道工程施工及验收技术规范(精品文档)中华人民共和国邮电部部标准通信管道工程施工及验收技术规范YDJ 39-83(试行)主编单位:邮电部基本建设局批准单位:中华人民共和国邮电部试行日期 1 9 8 3 年12 月1 日人民邮电出版社1983年北京中华人民共和国邮电部关于颁发《通信管道工程施工及验收技术规范》的通知(83)邮基字第554号各省、市、自治区邮电管理局,部属各有关单位:为加强邮电基本建设管理,提高工程质量,由部基本建设局组织北京市电信管理局编写的《通信管道工程施工及验收技术规范》,已由我部审核批准,现予颁发,自一九八四年一月一日起试行。
自本规范颁发之日起,凡我部过去颁发的有关通信管道工程施工及验收技术规范、标准同时废止。
本规范由邮电部基本建设避负责管理。
在试行过程中,各单位对本规范有什么意见,请及时函告部基本建设局,以供今后修改时参考。
抄送:国家经委基建办公室、各有关部基建局。
部内:电信总局、物资局、科技局第一章总则第1.0.1条本规范是通信管道工程中施工质量检查、随工检验和竣工验收等工作的技术依据,适用于新建、扩建和改建工程。
第1.0.2条凡本规范未列入的建筑规格应按照施工图纸或其他规范的有关规定办理。
第1.0.3条通信管道工程采用的器材,均应符合本规范和工程设计、施工图纸的有关规定。
第1.0.4条本规范未包括的项目和技术指标要求,可由建设单位与设计、施工单位共同商定补充临时使用,并报上级备查。
第1.0.5条在施工过程中,施工单位应严格执行相关规定,确保工程质量,建设单位应通过工地随工检验人员严格进行随工检验及隐蔽工程检验、签证工作。
第1.0.6条竣工验收工作应执行部颁《邮电基本建设工程竣工验收办法》的规定,验收项目和要求应按本规范的规定办理。
随工检验和竣工验收中发现不符合规范规定的项目。
凡由施工造成者,应由施工单位返修至合格。
第1.0.7条各施工单位制订的施工操作规程应贯彻本规范的要求,不得与本规范的规定相抵触。
通信管道工程施工及验收规范目次总则器材检验工程测量土方工程人(手)孔、通道建筑模板、钢筋及混凝土、沙浆铺设管道工程验收第1.0.1条通信管道工程施工验收技术规范(以下简称本规范),是新建通信管道工程施工中质量检查、随工检验和竣工验等工作的技术依据,并适用于通信管道改建、扩工程。
第1.0.2条凡本规范未列入的非常规建筑标准(规格),应按工程设计图纸或有关规定办理。
第1.0.3条通信管道工程施工所用的器材,均应符合本规范和工程设计的相关要求。
第1.0.4条施工中遇本规范未包括的技术标准、规格要求时,可由设计单位、建设单位和施工单位共同商定的“临补充技术规定”,在本工程中使用,并报上级备查。
第1.0.5条在施工中,施工单位必须严格执行本规范,确保工程质量;建设单位通过随工检验人员,进行严格的隐蔽工程检验、签证及工程质量检查等工作。
第1.0.6条通信管道工程的竣工验收工作,应按工程验收的法定程序进行;其竣工验收的内容和要示,应按本规范的规定执行;工程质量等级评定接有关规定办理。
随工检验和竣工验收中,发现不符合本规范或有关规定的工作内容,凡由施工单位造成的,应由施工单位负责返修至合格。
第1.0.7条各施工单位制定通信管道施工操作规程,应贯彻本规范的要求,不得与本规范的规定相抵触。
第1.0.8条本规范的解释与修改权属邮电部。
第一节一般规定第2.1.1条通信管道工程所用的器材规格、程式及质量、应由施工单位在使用之前进行检验,发现问题应及时处理。
第2.1.2条凡有出厂证明的器材,经检验发现问题时,应做质量技术鉴定后处理;凡无出厂证明的器材,应按本规范的规定进行检验。
第2.1.3条通信管道工程施工,严禁使用质量不合格的器材。
第二节水泥及水泥制品第2.2.1条各种标号的水泥应符合国家规定的产品质量标准。
工程施工中不得使用过期的水泥,严禁使用受潮变质的水泥。
第2.2.2条水泥凡无产品出厂证明或无标记的,以及储存时间超过三个月,或有变质迹象的,使用前均应进行试验鉴定,依据鉴定情况确定使用方案或另行更换。
通信管道施工及技术规范WORD版GB50374-2006通信管道工程施工及验收规范 2007-09-25 10:06中华人民共和国国家标准通信管道工程施工及验收规范 Code of construction and acceptance for communication conduit engineering GB50374-2006主编部门:中华人民共和国信息产业部批准部门:中华人民共和国建设部施行日期:2 0 0 7年5月1日中国计划出版社2007北京中华人民共和国建设部公告第523号建设部关于发布国家标准《通信管道工程施工及验收规范》的公告现批准《通信管道工程施工及验收规范》为国家标准,编号为GB50374-2006,自2007年5月1日起实施。
其中,第4.1.1、4.1.2、4.1.3、4.1.5、4.1.8、4.1.9、4.1.10、4.1.11(1、2、4、5、6)、4.1.12、4.1.13条(款)为强制性条文,必须严格执行。
本规范由建设部标准定额研究所组织中国计划出版社出版发行。
中华人民共和国建设部二oO六年十二月十一日前言本规范是根据建设部建标[2004]67号文件“关于印发《二oO四年工程建设国家标准制定、修订计划》的通知”要求,由信息产业部综合规划司负责组织成立了规范编制组,在参考目前国内有关标准和收集有关工程通信管道及材料的使用情况,并广泛征求各方意见后制定的。
本规范主要对通信系统工程的通信管道施工及验收作出规定和要求,共分8章及6个附录。
主要技术内容包括:总则,器材检验,工程测量,土方工程,模板、钢筋及混凝土、砂浆,人(手)孔、通道建筑,铺设管道,工程验收。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
本规范由建设部负责管理和对强制性条文的解释,由信息产业部负责日常管理,由中讯邮电咨询设计院(原信息产业部邮电设计院)负责具体技术内容的解释。
本规范在执行过程中,请各单位注意总结经验,积累资料,随时将有关意见和建议反馈给中讯邮电咨询设计院(地址:河南省郑州市互助路1号,邮编:450007),以供今后修订时参考。
本规范主编单位和主要起草人:主编单位:中讯邮电咨询设计院主要起草人:陈万虎尹卫兵顾荣生目次 1总则…………………………………………………(1 2器材检验…………………………………………………(2 2.1一般规定………………………………………………(2 2.2水泥及水泥制品…………………………………………(2 2.3砂………………………………………………………(3 2.4石子……………………………………………………(4 2.5砖………………………………………………………(4 2.6砌块……………………………………………………(5 2.7水………………………………………………………(5 2.8水泥管块………………………………………………(5 2.9塑料管及配件……………………………………………(6 2.10钢材、钢管与铁件………………………………………(9 3工程测量…………………………………………………(1l 4土方工程…………………………………………………(1 3 4.1挖掘沟坑………………………………………………(1 3 4.2回填土…………………………………………………(1 5 5模板、钢筋及混凝土、砂浆………………………………(1 7 5.1装拆模板………………………………………………(1 7 5.2钢筋加工………………………………………………(1 8 5.3混凝土浇筑……………………………………………(1 9 5.4水泥砂浆………………………………………………(2 o6人(手)孔、通道建筑………………………………………(21 6.1一般规定………………………………………………(21 6.2人(手)孔、通道的地基与基础……………………………(21 6.3墙体……………………………………………………(2 2) 6.4人(手)孔上覆及通道沟盖板……………………………(2 4) 6.5口圈和井盖…………………………………………….f 2 5) 7铺设管道…………………………………………………(2 7) 7.1一般要求………………………………………………(2 7) 7.2地基……………………………………………………(2 8) 7.3基础……………………………………………………(2 8) 7.4水泥管道铺设……………………………………………(3 2) 7。
5塑料管道铺设……………………………………………( 3 5) 7.6钢管铺设………………………………………………(3 9) 8工程验收…………………………………………………(4 0) 8.1随工验收………………………………………………(4 0) 8.2工程初验………………………………………………(4 2) 8.3工程终验………………………………………………(4 3) 附录A回弹仪测量混凝土的强度…………………………(4 5) 附录B水泥管块规格和多孔塑料管端面…………………(5 o) 附录C常用各种标号普通混凝土参考配比及每立方米用料量………………………………(5 2) 附录D定型人孔及体积表…………………………………(5 5) 附录E土、石质分类………………………………………(5 8) 附录F工程验收项目和内容………………………………(5 9)本规范用词说明………………………………………………(6 1)附:条文说明…………………………………………………(6 3)1总则1.o.1为了适应现代化城市建设与信息发展的需要,保证信息通信管道与通道工程建设中的材料、施工和竣工验收指标达到设计要求,制定本规范。
1.o.2本规范是通信管道工程施工、监理、随工验收、竣工验收(包括初步验收和最终验收)、编制竣工文件等工作的技术依据。
1.o.3本规范适用于新建、扩建、改建通信管道工程的施工和验收。
1.0.4通信管道工程建设中必须选用符合国家有关技术标准的定型产品。
未经国家有关产品质量监督检验机构检验合格的器材,不得在工程中使用。
1.0.5通信管道工程建设中应积极采用新工艺、新技术,以提高施工质量,降低工程造价。
1.0.6通信管道工程的竣工验收工作,应按工程验收的法定程序进行;其竣工验收的内容和要求,应按本规范的规定执行。
随工检验和竣工验收中,发现不符合本规范或有关规定的工作内容,凡由施工单位造成的,应由施工单位负责返修至合格。
1.0.7通信管道与通道的建设除执行本规范外,尚应符合国家现行有关标准、规范的规定。
2器材检验2.1一般规定2.1.1通信管道工程所用的器材规格、程式及质量,应满足设计文件和技术规范的要求,并由施工单位会同建设单位或监理单位在使用之前组织进场检验,发现问题或不合格的器材应及时处理。
2.1.2凡有出厂证明的器材,经检验发现问题时,应作质量技术鉴定后处理;凡无出厂合格证明的器材,禁止在工程中使用,严禁使用质量不合格的器材。
2.1.3经过检验的器材,应作好检验记录。
2.1.4通信塑料管道器材进场后,存放、保管、消防、安全等应满足相关标准要求。
2.2水泥及水泥制品2.2.1通信管道工程中使用水泥的品种、标号应符合设计要求;使用前注意水泥的出厂日期或证明,无产品出厂证明或无标记的,严禁在工程中使用;不得使用过期的水泥,严禁使用受潮变质的水泥。
2.2.2各种标号的水泥应符合国家规定的产品质量标准。
水泥从出厂到使用的时间超过三个月或有变质迹象的,使用前均应进行试验鉴定,依据鉴定情况确定使用与否或另行更换。
2.2.3通信管道工程,采用的水泥标号可为32.5号或42.5号。
水泥品种可为普通硅酸盐水泥、矿渣硅酸盐水泥或火山灰质硅酸盐水泥。
2.2.4水泥在储存过程中应防止受潮,并应分批购置,按进货日期分别堆放,做到先入库先使用,避免压垛。
2.2.5水泥的性能应符合下列要求:1水泥的初凝时问不得早于45min,终凝时间不得晚于12h。
2水泥容重可为1100,1300kg,m3。
2.2.6水泥预制品生产前,必须按水泥类别、标号及混凝土标号,做至少一组(三块)混凝土试块,具体组数由生产单位根据需要确定,其混凝土试块的规格应符合表2.2.6的要求。
表2.2.6混凝土试块规格(mm)混凝土骨料最大料径试块规格(长×宽×高)100×100×l00 30以下150×150×150 30以上2.2.7水泥制品的规格应进行逐个检验。
不同规格的水泥制品严禁混合堆放。
2.2.8通信管道用水泥技术指标应符合国家标准《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》GB1344-1999和《硅酸盐水泥、普通硅酸盐水泥》GB175-1999的要求。
2.3砂2.3.1通信管道工程宜使用天然中砂,平均粒径为0.35,0.5mm。
2.3。
2通信管道工程用砂应符合下列规定:1砂中的轻物质,按重量计不得超过3,。
2砂中的硫化物和硫酸盐,按重量计不得超过1,。
3砂中含泥量,按重量计不得超过5,。
4砂中不得含有树叶、草根、木屑等杂物。
2.3.3砂的容重,在松散状态下宜为1300,1500kg,m3,在密实状态下宜为1600 1700kg,,m3。
2.3.4通信管道用砂技术指标应符合国家标准《建筑用砂>)GB,T 14684-2001的要求。
2.4石子2.4.1通信管道工程应采用人工碎石或天然砾石,不得使用风化石。
2.4.2通信管道工程宜使用5,32mm粒径的连续粒级石子,大小粒径石子良好搭配。
2.4.3通信管道工程用石料,应符合下列规定:1石料中含泥量,按重量计不得超过2,。
2针状、片状石粒含量,按重量计不得超过20,。
3硫化物和硫酸盐含量,按重量计不得超过1,。
4石子中不得含有树叶、草根、木屑等杂物。
2.4.4石子的容重,宜为1350,1600kg,m3。
2.4.5通信管道用石料技术指标应符合国家标准《建筑用卵石、碎石))GB,T 14685--2001的要求。
2.5砖2.5.1通信管道工程人(手)孔及通道,用一等机制普通烧结砖。
2.5.2工程用砖应符合下列要求:i砖的外形应完整,耐水性好。
严禁使用耐水性差,遇水后强度降低的炉渣砖或矽酸盐砖。
2通信管道工程用砖强度等级见表2.5.2。
表2.5.2普通烧结砖强度等级强抗压强度平均变异系数?0.21 抗折强度>0.21(MPa) 度等级值?(MPa) 强度标准值?(MPa) 单块最小抗压强度值?(MPa)20 20.0 14.0 16.015 15.0 10.0 12.02.5.3通信管道用砖技术指标应符合国家标准《烧结普通砖》GB5101-2003的要求。
