工程建设定额原理与实务第二节编制人工消耗量定额
- 格式:ppt
- 大小:1.58 MB
- 文档页数:15
第二节建筑安装工程人工、机械台班、材料定额消耗量确定方法分析建筑安装工程人工、机械台班、材料定额消耗量确定方法一、单项选择题(每题的备选项中,只有一项最符合题意)1、运输汽车装载保温泡沫板,因体积大但重量不足而引起的汽车在降低负荷的情况下工作的时间属于机器工作时间消耗中的( A )。
A、有效工作时间B、不可避免的无负荷工作时间C、多余工作时间D、低负荷下的工作时间2、定额测定是制定定额的一个主要步骤。
测定定额通常采用计时观察法。
在计时观察法中,精确度最高的是( A )。
A、接续法测时B、选择法测时C、写实记录法D、工作日写实法3、通过计时观察资料得知:人工挖二类土1m3的基本工作时间为6小时,辅助工作时间占工序作业时间的2%。
准备与结束工作时间、不可避免的中断时间、休息时间分别占工作日的3%、2%、18%。
则该人工挖二类土的时间定额是( B )工日/立方米。
A、0、765B、0、994C、1、006D、1、3074、根据计时观察测得某工序工人工作时间有关数据如下:准备与结束工作时间12min,基本工作时间68min,休息时间10min,辅助工作时间11min,不可避免中断时间6min,则该工序的规范时间为( C )min。
A、33B、29C、28D、275、某土方施工机械一次循环的正常时间为2、2min,每循环工作一次挖土0、5m3,工作班的延续时间为8h,机械正常利用系数为0、85、则该土方施工机械的产量定额为( C )m3/台班。
A、7、01B、7、48C、92、75D、448、806、对施工过程的影响因素不包括( D )。
A、技术因素B、组织因素C、自然因素D、市场因素7、根据材料消耗的性质划分,施工材料可以划分为( B )。
A、实体材料和非实体材料B、必须消耗的材料和损失的材料C、主要材料和辅助材料D、一次性消耗材料和周转材料8、在下列机器工作时间中,必须消耗的时间不包括( B )。
A、正常负荷下的工作时间B、低负荷下的工作时间C、有根据地降低负荷下的工作时间D、不可避免的无负荷工作时间9、从施工过程组织上的复杂程度看,浇灌混凝土结构应该属于( C )。
《工程建设定额原理与实务》课程标准一、制定课程标准的依据本标准是依据《工程造价专业人才培养方案》中人才培养规格和《工程建设定额原理与实务》课程目标要求,参照国家规定(教育部等)相关规定以及《工程建设定额标准》的相关要求,主要用于指导《工程建设定额原理与实务》课程教学与课程建设。
二、课程定位《工程建设定额原理与实务》是工程造价专业的专业必修的主要专业课程之一。
它是以建筑制图、房屋构造、施工技术、施工组织为基础,通过本课程学习,使学生掌握劳动定额、机械台班定额、材料消耗定额的编制与应用、预算定额、企业定额的编制、概算定额、概算指标的编制,了解学习方法和学习目的。
在本课程内容安排中,使学生了解工程定额的各阶段及对应的造价构成方面的基础知识。
学生在学习本课程知识之前应具备《建筑与装饰材料》、《建筑构造与识图》、、《建筑结构基础与识图》、《建筑设备安装与识图》、《建筑工程预算》、《建筑设备工程预算》等专业知识。
《工程建设定额原理与实务》课程的后续课程为《建筑建设项目评估》、《工程造价控制》等。
三、课程学习目标通过本课程的学习,学生在掌握劳动定额、机械台班定额、材料消耗定额的编制与应用、预算定额、企业定额编制的基础上,能够应用概算定额、概算指标、投资估算指标及费用定额对工程进行估价,提高学生对建筑工程成本意识,养成良好的职业道德,为以后工作打下坚实的基础。
1.专业能力目标1)使学生掌握建设工程定额的原理及编制方法,了解学习方法和学习目的。
2)使学生具有编制企业定额及应用费用定额的能力。
3)能用劳动定额进行简单的工时分析;4)能对周转性材料进行分摊及编制消耗定额;5)根据费用定额能够计算定额人工费、材料费、施工机械使用费的组成及其单价的计算。
2.社会能力目标1)培养较好的伦理道德、职业道德、社会公德。
2)培养现代的文化模式——主体意识、超越意识、契约意识。
3)培养较强的学习能力、动手能力、合作能力、创业能力。

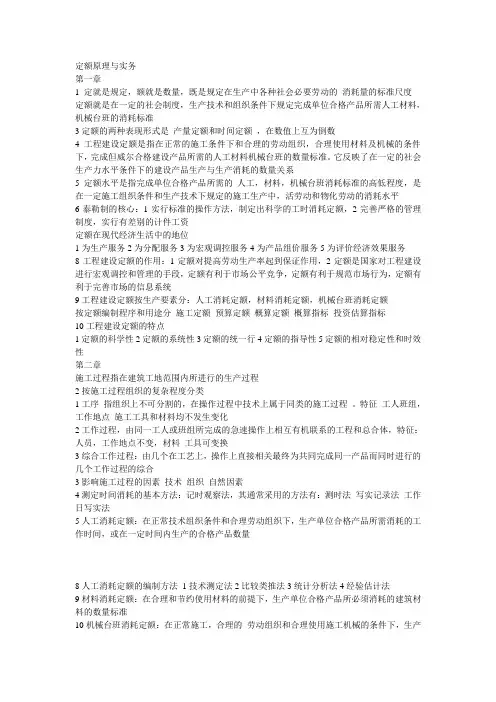

定额原理与实务第一章1 定就是规定,额就是数量,既是规定在生产中各种社会必要劳动的消耗量的标准尺度定额就是在一定的社会制度,生产技术和组织条件下规定完成单位合格产品所需人工材料,机械台班的消耗标准3定额的两种表现形式是产量定额和时间定额,在数值上互为倒数4工程建设定额是指在正常的施工条件下和合理的劳动组织,合理使用材料及机械的条件下,完成但威尔合格建设产品所需的人工材料机械台班的数量标准。
它反映了在一定的社会生产力水平条件下的建设产品生产与生产消耗的数量关系5定额水平是指完成单位合格产品所需的人工,材料,机械台班消耗标准的高低程度,是在一定施工组织条件和生产技术下规定的施工生产中,活劳动和物化劳动的消耗水平6泰勒制的核心:1实行标准的操作方法,制定出科学的工时消耗定额,2完善严格的管理制度,实行有差别的计件工资定额在现代经济生活中的地位1为生产服务2为分配服务3为宏观调控服务4为产品组价服务5为评价经济效果服务8工程建设定额的作用:1定额对提高劳动生产率起到保证作用,2定额是国家对工程建设进行宏观调控和管理的手段,定额有利于市场公平竞争,定额有利于规范市场行为,定额有利于完善市场的信息系统9工程建设定额按生产要素分:人工消耗定额,材料消耗定额,机械台班消耗定额按定额编制程序和用途分施工定额预算定额概算定额概算指标投资估算指标10工程建设定额的特点1定额的科学性2定额的系统性3定额的统一行4定额的指导性5定额的相对稳定性和时效性第二章施工过程指在建筑工地范围内所进行的生产过程2按施工过程组织的复杂程度分类1工序指组织上不可分割的,在操作过程中技术上属于同类的施工过程。
特征工人班组,工作地点施工工具和材料均不发生变化2工作过程,由同一工人或班组所完成的急速操作上相互有机联系的工程和总合体,特征:人员,工作地点不变,材料工具可变换3综合工作过程:由几个在工艺上,操作上直接相关最终为共同完成同一产品而同时进行的几个工作过程的综合3影响施工过程的因素技术组织自然因素4测定时间消耗的基本方法:记时观察法,其通常采用的方法有:测时法写实记录法工作日写实法5人工消耗定额:在正常技术组织条件和合理劳动组织下,生产单位合格产品所需消耗的工作时间,或在一定时间内生产的合格产品数量8人工消耗定额的编制方法1技术测定法2比较类推法3统计分析法4经验估计法9材料消耗定额:在合理和节约使用材料的前提下,生产单位合格产品所必须消耗的建筑材料的数量标准10机械台班消耗定额:在正常施工,合理的劳动组织和合理使用施工机械的条件下,生产单位合格产品所需的一定品种,规格施工机械作业时间的消耗标准第三章企业定额是企业根据自身的经营范围,技术水平和管理水平,在一定时期内完成单位合格产品所需的人工材料机械的消耗量以及其他生产经营要素消耗的数量标准2企业定额的编制原则先进性适用性量价分离独立自主编制快捷性动态性3企业定额的编制方法现场观察测定法,经验统计法定额修正法理论计算法造价软件发4企业定额的作用是建筑施工企业生产经营活动的基础,是组织和指挥生产的有效工具。
建筑工程定额原理2.1 工程定额工程定额是指在正常施工条件下完成规定计量单位的合格建筑安装工程所消耗的人工、材料、施工机具台班、工期天数及相关费率等的数量标准。
工程定额是一个综合概念,是建设工程造价计价和管理中各类定额的总称,包括许多种类的定额,可以按照不同的原则和方法对它进行分类。
1.按定额反映的生产要素消耗内容分类可以把工程定额划分为劳动消耗定额、材料消耗定额和机具消耗定额三种(1)劳动消耗定额。
劳动消耗定额简称劳动定额(也称为人工定额),是在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的人工工日的数量标准。
劳动定额的主要表现形式是时间定额,但同时也表现为产量定额。
时间定额与产量定额互为倒数.(2)材料消耗定额。
材料消耗定额简称材料定额,是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的原材料、成品、半成品、构配件、燃料以及水、电等动力资源的数量标准。
(3)机具消耗定额。
机具消耗定额由机械消耗定额与仪器仪表消耗定额组成,机械消耗定额是以一台机械一个工作班为计量单位,所以又称为机械台班定额;机械消耗定额是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的施工机械台班的数量标准。
机械消耗定额的主要表现形式是机械时间定额,同时也以产量定额表现。
施工仪器仪表消耗定额的表现形式与机械消耗定额类似。
2.按定额的编制程序和用途分类可以把工程定额分为施工定额、预算定额、概算定额、概算指标、投资估算指标等,见表2.1。
表2.1 各种定额间关系的比较(1)施工定额。
施工定额是完成一定计量单位的某一施工过程或基本工序所需消耗的人工、材料和施工机具台班数量标准。
施工定额是施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质;施工定额是以某一施工过程或基本工序作为研究对象,表示生产产品数量与生产要素消耗综合关系编制的定额。
