土工织物滤层与排水单元工程施工质量验收评定表填表说明
- 格式:docx
- 大小:36.78 KB
- 文档页数:3
水利水电工程施工质量验收评定表及填表说明二〇一三年十月编写说明为进一步加强水利水电工程施工质量管理,统一工程施工质量验收评定标准,规范工程验收评定工作,水利部于2012年9月以[2012]第57号公告发布了《水利水电工程单元工程施工质量验收评定标准》(SL631~637—2012)(以下简称《新标准》),包括土石方工程、混凝土工程、地基处理与基础工程、堤防工程、水工金属结构安装工程、水轮发电机组安装工程、水力机械辅助设备系统安装工程,自2012年12月开始实施。
新标准替代原《水利水电基本建设工程单元工程质量等级评定标准(试行)》(SDJ249.1~6—88)和《水利水电基本建设工程单元工程质量等级评定标准(七)——碾压式土石坝和浆砌石坝》(SL 38—92)、《堤防工程施工质量评定与验收规程(试行)》(SL 239—1999)。
为帮助我省广大工程技术人员学习领会和准确执行《新标准》,规范填写工程内业施工质量评定表,依据《新标准》,在借鉴其它省施工质量验收评定表的基础上,我们编制了电子版的《水利水电工程施工质量评定表及填表说明》,并刻录成光盘以方便大家在水利工程质量管理工作中使用。
全部表格共分三部分,总计463个表。
第一部分为工程项目、单位、分部工程质量评定表,共计17个表(电子版文件为表0),包含单位工程质量等级核定前需填写的8个附表。
第二部分为单元(工序)质量评定表,计435个表(电子版文件为表1~7)。
其中:表1.土石方工程50个表(电子版文件为表1),表2.混凝土工程60个表(电子版文件为表2),表3.地基处理与基础工程52个表(电子版文件为表3),表4.堤防工程58个表(电子版文件为表4),表5.水工金属结构安装工程50个表(电子版文件为表5),表6.水轮发电机组安装工程121个表(电子版文件为表6),表7.水力机械辅助设备系统安装工程44个表(电子版文件为表7),并逐个编写了填表说明。
广西水利水电工程施工质量验收评定表及填表说明广西水利水电工程质量与安全监督中心站二〇一五年七月编写说明为进一步加强水利水电工程施工质量管理,统一工程施工质量验收评定标准,规范工程验收评定工作,水利部于2012年9月以[2012]第57号公告发布了《水利水电工程单元工程施工质量验收评定标准》(SL631~637—2012)(以下简称《新标准》)。
为帮助我区广大工程技术人员学习领会和准确执行《新标准》,规范填写工程内业施工质量评定表,依据《新标准》,在借鉴其它省区施工质量验收评定表的基础上,我们编制了《水利水电工程施工质量评定表及填表说明》,以方便大家在水利工程质量管理工作中使用。
全部表格共分三部分,总计463个表。
第一部分为工程项目、单位、分部工程质量评定表,共计17个表(电子版文件为表0),包含单位工程质量等级核定前需填写的8个附表。
第二部分为单元(工序)质量评定表,计435个表(电子版文件为表1~7)。
其中:表1.土石方工程50个表(电子版文件为表1),表2.混凝土工程60个表(电子版文件为表2),表3.地基处理与基础工程52个表(电子版文件为表3),表4.堤防工程58个表(电子版文件为表4),表5.水工金属结构安装工程50个表(电子版文件为表5),表6.水轮发电机组安装工程121个表(电子版文件为表6),表7.水力机械辅助设备系统安装工程44个表(电子版文件为表7),并逐个编写了填表说明。
第三部分为质量检测与质量评定备查资料表,共计11个表(电子版文件为表8)。
堤防工程中没有的表格,土石方工程使用631的表格,砼工程使用632的表格。
工程项目中如有新标准尚未涉及的单元工程时,其质量标准及评定表,由项目法人组织监理、设计及施工单位根据设计要求和设备生产厂商的技术说明书,制定施工、安装的质量验收评定标准,并按照本《水利水电工程施工质量验收评定表》中的统一格式(表头、表身、表尾)制定相应质量验收评定表,报工程项目监督机构核备后使用。
水利水电工程单元工程施工质量验收评定表及填表说明即红皮书堤防工程填表说明1.本章表格适用于1级、2级、3级堤防工程的单元工程施工质量验收评定,4级、5级堤防工程可参照执行。
2.单位工程、分部工程名称应按《项目划分表》确定的名称填写。
单元工程名称、部位填写《项目划分表》确定的本单元工程设备名称及部位。
工序前加“△”者为主要工序。
3.工序施工质量验收评定应具下述条件进行验收评定:①工序中所有施工内容已完成,现场具备验收条件;②工序中所包含的施工质量检验项目经施工单位自检全部合格。
4.工序施工质量验收评定应按下述程序进行验收评定:①施工单位应首先对已经完成的工序施工质量进行自检,并做好检验记录;②施工单位自检合格后,应填写工序施工质量验收评定表,质量责任人履行相应签认手续后,应向监理单位申请复核;③监理单位收到表格后,应在4h内进行复核。
5.监理复核内容包括:①核查施工单位报验资料是否真实、齐全;②结合平行检测和跟踪检测结果等,复核工序施工质量检验项目是否符合本标准的要求;③在施工单位提交的“工序施工质量验收评定表”中填写复核记录,并签署工序施工质量评定意见,评定(核定)工序施工质量等级,相关责任人履行相应签认手续。
6.单元工程施工质量具备下述条件后验收评定:①单元工程所含工序(或所有施工项目)已完成,施工现场具备验收的条件;②已完工序施工质量经验收评定全部合格,有关质量缺陷已处理完毕或有监理单位批准的处理意见。
7.单元工程施工质量按下述程序进行验收评定:①施工单位首先对已经完成的单元工程施工质量进行自检,并填写检验记录;②自检合格后,填写单元工程施工质量验收评定表,向监理单位申请复核;③监理单位收到申报后,在一个工作日内进行复核。
8.监理复核单元工程施工质量包括下列内容:①核查施工单位报验资料是否真实、齐全;②对照施工图纸及施工技术要求,结合平行检测和跟踪检测结果等,复核单元工程质量是否达到《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL 634- )的要求;③检查已完单元工程遗留问题的处理情况,在单元工程施工质量验收评定表中填写复核记录,并签署单元工程施工质量评定意见,核定单元工程施工质量等级,相关责任人履行相应签认手续;④对验收中发现的问题提出处理意见。

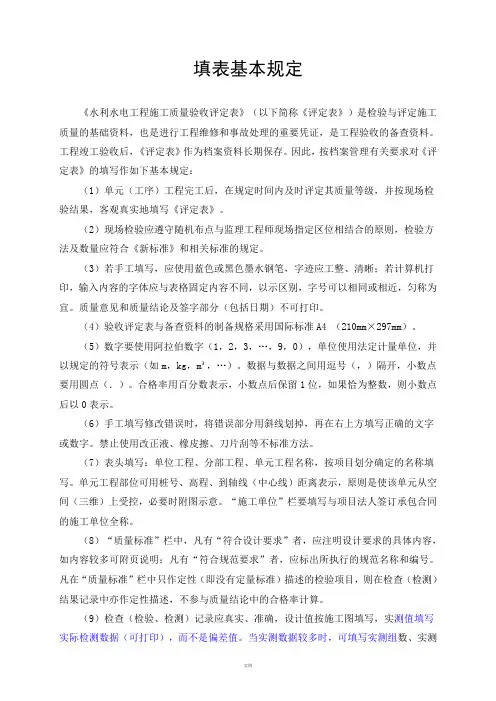

填表基本规定《水利水电工程施工质量验收评定表》(以下简称《评定表》)是检验与评定施工质量的基础资料,也是进行工程维修和事故处理的重要凭证,是工程验收的备查资料。
工程竣工验收后,《评定表》作为档案资料长期保存。
因此,按档案管理有关要求对《评定表》的填写作如下基本规定:(1)单元(工序)工程完工后,在规定时间内及时评定其质量等级,并按现场检验结果,客观真实地填写《评定表》。
(2)现场检验应遵守随机布点与监理工程师现场指定区位相结合的原则,检验方法及数量应符合《新标准》和相关标准的规定。
(3)若手工填写,应使用蓝色或黑色墨水钢笔,字迹应工整、清晰;若计算机打印,输入内容的字体应与表格固定内容不同,以示区别,字号可以相同或相近,匀称为宜。
质量意见和质量结论及签字部分(包括日期)不可打印。
(4)验收评定表与备查资料的制备规格采用国际标准A4 (210mm×297mm)。
(5)数字要使用阿拉伯数字(1,2,3,…,9,0),单位使用法定计量单位,并以规定的符号表示(如m,kg,m³,…)。
数据与数据之间用逗号(,)隔开,小数点要用圆点(.)。
合格率用百分数表示,小数点后保留1位,如果恰为整数,则小数点后以0表示。
(6)手工填写修改错误时,将错误部分用斜线划掉,再在右上方填写正确的文字或数字。
禁止使用改正液、橡皮擦、刀片刮等不标准方法。
(7)表头填写:单位工程、分部工程、单元工程名称,按项目划分确定的名称填写。
单元工程部位可用桩号、高程、到轴线(中心线)距离表示,原则是使该单元从空间(三维)上受控,必要时附图示意。
“施工单位”栏要填写与项目法人签订承包合同的施工单位全称。
(8)“质量标准”栏中,凡有“符合设计要求”者,应注明设计要求的具体内容,如内容较多可附页说明;凡有“符合规范要求”者,应标出所执行的规范名称和编号。
凡在“质量标准”栏中只作定性(即没有定量标准)描述的检验项目,则在检查(检测)结果记录中亦作定性描述,不参与质量结论中的合格率计算。
堤防工程填表说明1.本章表格适用于1级、2级、3级堤防工程的单元工程施工质量验收评定,4级、5级堤防工程可参照执行。
2.单位工程、分部工程名称应按《项目划分表》确定的名称填写。
单元工程名称、部位填写《项目划分表》确定的本单元工程设备名称及部位。
工序前加“△”者为主要工序。
3.工序施工质量验收评定应具下述条件进行验收评定:①工序中所有施工内容已完成,现场具备验收条件;②工序中所包含的施工质量检验项目经施工单位自检全部合格。
4.工序施工质量验收评定应按下述程序进行验收评定:①施工单位应首先对已经完成的工序施工质量进行自检,并做好检验记录;②施工单位自检合格后,应填写工序施工质量验收评定表,质量责任人履行相应签认手续后,应向监理单位申请复核;③监理单位收到表格后,应在4h内进行复核。
5.监理复核内容包括:①核查施工单位报验资料是否真实、齐全;②结合平行检测和跟踪检测结果等,复核工序施工质量检验项目是否符合本标准的要求;③在施工单位提交的“工序施工质量验收评定表”中填写复核记录,并签署工序施工质量评定意见,评定(核定)工序施工质量等级,相关责任人履行相应签认手续。
6.单元工程施工质量具备下述条件后验收评定:①单元工程所含工序(或所有施工项目)已完成,施工现场具备验收的条件;②已完工序施工质量经验收评定全部合格,有关质量缺陷已处理完毕或有监理单位批准的处理意见。
7.单元工程施工质量按下述程序进行验收评定:①施工单位首先对已经完成的单元工程施工质量进行自检,并填写检验记录;②自检合格后,填写单元工程施工质量验收评定表,向监理单位申请复核;③监理单位收到申报后,在一个工作日内进行复核。
8.监理复核单元工程施工质量包括下列内容:①核查施工单位报验资料是否真实、齐全;②对照施工图纸及施工技术要求,结合平行检测和跟踪检测结果等,复核单元工程质量是否达到《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL 634-2012)的要求;③检查已完单元工程遗留问题的处理情况,在单元工程施工质量验收评定表中填写复核记录,并签署单元工程施工质量评定意见,核定单元工程施工质量等级,相关责任人履行相应签认手续;④对验收中发现的问题提出处理意见。
水利工程建设质量管理人员培训教材水利工程建设质量管理工作程序及水利工程施工质量评定表示例与填表说明二〇一六年二月水利工程建设质量管理工作程序及水利工程施工质量评定表示例与填表说明为便于广大水利水电工程质量管理人员学习掌握水利水电工程质量管理相关知识,结合《水利水电工程施工质量检验与评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程单元工程施工质量验收评定标准》(SL631~7--2012)以及其它参考资料编写了本培训教材。
本培训教材供黑龙江省水利水电工程建设项目法人、监理、施工等单位的质量管理人员参考使用。
培训教材共分五部分,第一部分为水利水电工程质量管理人中应掌握的主要标准及规范性文件;第二部分为水利工程建设质量管理工作程序;第三部分大禹奖的申报及水利建设质量工作考核;第四部分为水利水电工程项目划分;第五部分为水利工程施工质量评定表填表说明与示例等(堤防及路面、路基工程施工质量评定表)。
水利工程质量实行项目法人负责、监理单位控制、施工单位保证和政府监督想结合的质量管理体制。
在这个管理体制中,水利工程质量由项目法人负全面责任,监理、施工设计单位按照合同及有关规定对各自承担的工作负责。
质量监督机构履行政府监督部门监督职能,不代替项目法人、监理、设计、施工单位的质量管理工作。
水利工程项目法人、监理、设计、施工等单位的负责人,对本单位的质量工作负领导责任。
各单位在工程现场的项目负责人对本单位在工程现场的质量工作负直接领导责任。
各单位的工程技术负责人对质量工作负技术责任。
具体工程人员为直接责任人。
水利工程建设各方均有责任和权力向有关部门和质量监督机构反映工程质量问题。
目录第一部分标准及规范性文件 (4)第二部分水利工程建设质量管理工作程序 (7)一、项目法人、监理、施工单位建立健全质量检查、质量控制、质量保证体系 (7)二、在工程开工前办理质量监督手续 (7)三、对参建单位的质量管理体系进行检查 (8)四、组织施工图设计交底 (9)五、工程项目划分及上报确认 (9)六、工程设计变更 (10)七、单元(工序)工程施工质量验收评定 (11)八、分部工程验收评定 (11)九、单位工程外观质量评定 (12)十、单位工程验收评定 (12)十一、工程项目验收质量评定 (13)十二、水利工程质量事故的处理 (13)十三、水利建设质量信息管理系统 (13)第三部分大禹奖的申报及水利建设质量工作考核 (16)一、大禹奖的申报 (16)二、水利建设质量工作考核 (18)第四部分水利水电工程项目划分 (23)一、工程项目名称 (23)二、工程项目划分原则 (23)1、单位工程项目划分 (23)2、分部工程项目划分 (25)3、单元工程项目划分 (26)三、案例 (27)第五部分水利工程施工质量评定表填表说明及示例 (30)一、单元工程施工质量评定表 (30)1、堤基清理单元工程质量评定表 (31)2、土料碾压填筑单元工程 (40)3、堤身与建筑物结合部单元工程 (50)4、石笼护坡单元工程评定表 (58)5、干砌石护坡单元工程评定表 (61)6、混凝土预制块护坡单元工程施工质量验收评定表 (64)7、现浇混凝土护坡单元工程施工质量验收评定表 (67)8 泥结碎(砾)石路面单元工程质量评定表 (70)9 水泥混凝土路面单元工程施工质量评定表 (71)10 路基土方单元工程施工质量验收评定表 (72)11 路肩填筑单元工程施工质量验收评定表 (75)12 路基砂砾石垫层单元工程施工质量验收评定表 (78)13 路基水稳垫层单元工程施工质量验收评定表 (81)14 细粒式沥青砼面层单元工程施工质量验收评定 (84)15 中粒式沥青砼面层单元工程施工质量验收评定表 (87)二、单位工程施工质量评定表及外观质量评定表 (90)附件 (96)附件1×××市幸福泵站更新改造工程项目划分 (96)附件2单位工程施工质量评定表附表 (127)附件3检验检查记录备查表 (146)第一部分标准及规范性文件水利工程有关技术标准和规范是质量管理的重要依据,只有熟练的掌握才能搞好质量管理与验收评定等项工作。
土工织物滤层与排水单元工程施工质量验收评定表填表说明
填表时必须遵守“填表基本规定” ,并符合以下要求。
1. 本表适用于土工织物滤层与排水防渗体工程。
2. 单元工程划分:以设计和施工铺设的区、段划分。
平面形式每500〜1000怦划分为一
个单元工程;圆形、菱形或梯形断面(包括盲沟)形式每50〜100延米划分为一个单元工程。
3. 单元工程量:填写本单元工程土工织物滤层与排水面积(怦)。
4. 土工织物施工单元工程宜分为场地清理与垫层料铺设、织物备料、土工织物铺设、回填和表面防护 4 个工序,其中土工织物铺设工序为主要工序。
本表是在表 1.16.1 〜表1.16.4 工序质量验收评定后完成。
5. 单元工程施工质量验收评定应包括下列资料。
(1) 施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料与各项实体检验项目的检验记录资料。
(2) 监理单位应提交对单元工程施工质量的平行检测资料。
6. 单元工程质量标准。
(1) 合格标准:各工序施工质量验收评定应全部合格;各项报验资料应符合SL631—2012 的要求。
(2) 优良标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,
且主要工序应达到优良等级;各项报验资料应符合SL631 —2012 的要
求。
