工程概况表(土钉墙墙面喷射混凝土厚度检测)
- 格式:docx
- 大小:10.20 KB
- 文档页数:5
市政工程抗锚杆喷射混凝土和喷射砂浆现场质量检验报告单项目名称:项目地点:施工单位:检测单位:一、施工基本情况:1.1施工工艺:抗锚杆喷射混凝土和喷射砂浆1.2施工时间:xxxx年xx月xx日-xxxx年xx月xx日1.3施工设备:抗锚杆喷射机、注浆泵、搅拌机等1.4施工人员:xxx名二、施工材料:2.1抗锚杆喷射混凝土材料:材料名称批号供应单位检测结果水泥粗骨料细骨料外加剂混凝土添加剂2.2喷射砂浆材料:材料名称批号供应单位检测结果水泥细骨料外加剂喷射砂浆添加剂三、施工工艺控制:3.1混凝土浇筑层厚度控制:测量位置混凝土层厚度(mm)允许偏差(mm)检测结果xxxxxxxxxxxxxxxx3.2喷射砂浆层厚度控制:测量位置砂浆层厚度(mm)允许偏差(mm)检测结果xxxxxxxxxxxxxxxx四、现场质量检测结果:4.1抗锚杆喷射混凝土:检测项目检测标准检测结果合格情况强度等级坍落度初凝时间抗渗性能抗压强度抗折强度孔隙率压缩模量其它指标4.2喷射砂浆:检测项目检测标准检测结果合格情况强度等级坍落度初凝时间抗渗性能抗压强度抗折强度孔隙率压缩模量其它指标五、现场施工质量控制情况:5.1施工过程控制:施工环节质量控制措施施工经验质量验收情况xxxxxxxxxxxx5.2质量问题及处理意见:问题描述处理意见处理结果验收情况xxxxxxxxxxxxxxxx六、其他事项:6.1检测单位及人员签字:检测单位:检测人员:资格证号:施工单位负责人签字:检测单位负责人签字:日期:日期:备注:该报告为现场质量检验报告单,用于市政工程抗锚杆喷射混凝土和喷射砂浆工程的施工过程中的质量把控和质量验收,以确保工程质量满足相关标准和要求。

喷射混凝土支护检验批质量验收记录表说明主控项目1.喷射混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥。
水泥进场时,必须按批对其品种、级别、包装或散装仓号、出厂日期等进行验收,并对其强度、凝结时间、安定性进行试验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。
当在使用中对水泥质量有怀疑或水泥出厂日期超过3个月(快硬硅酸盐水泥逾一个月)时,必须再次进行强度试验,并按试验结果使用。
检验数量和检验方法见《铁路隧道工程施工质量验收标准》(TB10417—2003)第6.2.1条的规定。
2.喷射混凝土所用的细骨料,应按批进行检验,其颗粒级配、坚固性指标应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ52)的规定,细度模数应大于2.5,泥块含量应符合铁道部现行《铁路混凝土与砌体工程施工质量验收标准》(TB10424)附录B的规定,含泥量不应大于3%。
检验数量:同一产地、同一品种、同一规格且连续进场的细骨料,每400 m3或600 t为一批,不足400 m3或600 t也按一批计。
施工单位每批抽检一次。
监理单位见证取样检测,抽检次数为施工单位抽检次数的20%,但至少一次。
检验方法:施工单位现场取样试验。
监理单位检查全部试验报告,见证取样检测。
3.喷射混凝土所用的粗骨料,应按批进行检验,其颗粒级配、压碎指标值、针片状颗粒含量应符合现行铁道行业标准《铁路混凝土与砌体工程施工质量验收标准》(TB10424)附录C的规定。
粗骨料最大粒径不宜大于16 mm,并宜采用连续粒级,含泥量不应大于1%。
检验数量和检验方法同细骨料。
4.混凝土外加剂进场时,必须按批对减水率、凝结时间差、抗压强度比进行检验,其质量必须符合《混凝土外加剂》(GB8076)、《混凝土外加剂应用技术规范》(GB50119)等现行国家标准和其它有关环境保护的规定。
检验数量和检验方法见《铁路隧道工程施工质量验收标准》TB10417—2003第7.4.4条的规定。
福建科峰建设工程检测有限公司
锚杆喷射混凝土厚度测量记录表
JSJL-DJ-20-2017 A/0
检验依据:()JGJ 120-2012《建筑基坑支护技术规程》()GB 5330-2013《建筑边坡工程技术规范》()GB 50086-2001《锚杆喷射混凝土支护技术规范》第页共页
委托编号工程名称
主要检验仪器编号委托日期
仪器名称凿岩机钢直尺
检验日期规格型号
检测编号检测日期设计厚度(mm)实测数据(mm)结构部位备注备注
试验:
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。

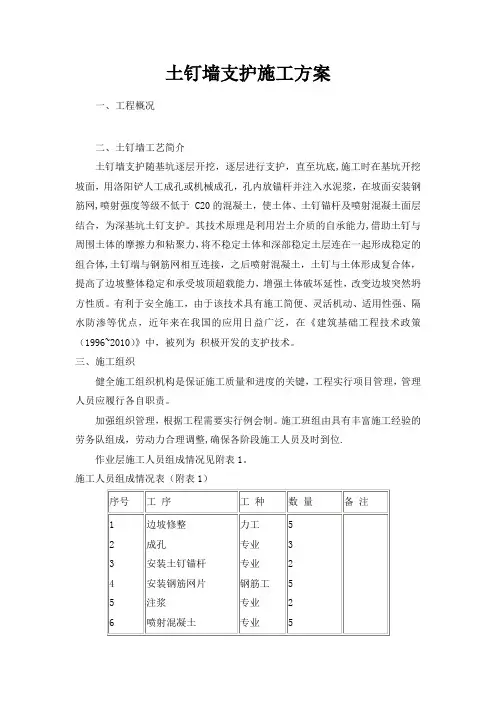

土钉墙支护施工方案一、工程概况二、土钉墙工艺简介土钉墙支护随基坑逐层开挖,逐层进行支护,直至坑底,施工时在基坑开挖坡面,用洛阳铲人工成孔或机械成孔,孔内放锚杆并注入水泥浆,在坡面安装钢筋网,喷射强度等级不低于 C20的混凝土,使土体、土钉锚杆及喷射混凝土面层结合,为深基坑土钉支护.其技术原理是利用岩土介质的自承能力,借助土钉与周围土体的摩擦力和粘聚力,将不稳定土体和深部稳定土层连在一起形成稳定的组合体,土钉端与钢筋网相互连接,之后喷射混凝土,土钉与土体形成复合体,提高了边坡整体稳定和承受坡顶超载能力,增强土体破坏延性,改变边坡突然坍方性质.有利于安全施工,由于该技术具有施工简便、灵活机动、适用性强、隔水防渗等优点,近年来在我国的应用日益广泛,在《建筑基础工程技术政策(1996~2010)》中,被列为积极开发的支护技术.三、施工组织健全施工组织机构是保证施工质量和进度的关键,工程实行项目管理,管理人员应履行各自职责。
加强组织管理,根据工程需要实行例会制。
施工班组由具有丰富施工经验的劳务队组成,劳动力合理调整,确保各阶段施工人员及时到位.作业层施工人员组成情况见附表1。
施工人员组成情况表(附表1)四、主要施工机械设备主要施工机械设备表(附表2)五、工艺流程及施工方法从保证工程质量的重要性来看土钉墙施工是关键环节,其特点表现为作业时间长,施工难度大,受土体影响大。
施工应根据土方开挖情况进行。
开挖一步,支护一步,直至基坑底。
施工前设置位移观测点,施工期间应连续观测,直至施工完毕.根据本工程具体情况,基槽开挖深度为5.2米,距基槽边外500mm有一处原有建筑物,该建筑物为地上单层,高3。
6m,在计算时按满面荷载进行考虑,考虑荷载为静荷载,荷载为10KPa.基槽开挖时,第一步先开挖2米深,然后进行第一步支护,然后逐步进行开挖及支护工作。
1、工艺流程:2、主要技术参数:(1)土钉孔径100mm,孔内注浆体强度等级M15;(2)钻孔深度(自上而下分二排):第一排:6。
一、工程概况场地地貌上属于南宁盆地、邕江Ⅱ级冲积阶地,场地地面相对平坦,地形基本完整,场地稳定。
场地钻探深度范围内揭露的土层自上而下为:素填土(Q4ml)、第四系河流冲积(Q3al)形成的粘土、粉质粘土、粉土、粉细砂、圆砾及下伏强风化泥岩。
在野外钻探过程中,揭露一层地下水为孔隙潜水,该层地下水赋存于粉细砂和圆砾层中,具有一定的承压性,场地地下水的稳定水位深度8.30~9.60m。
二、编制说明和依据编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑基坑支护技术规程》(JGJ 120-99);4.中华人民共和国国家标准《建筑边坡工程技术规范》(GB 50330-2002)三、施工计划(一)进度计划序号内容施工时间工期1施工准备 5.31~6.3 3d2测量放线 6.3~6.4 1d3土方清挖 6.4~6.9 5d4基坑支护 6.9~6.29 20d(二)工程目标1.质量目标:精心施工,确保土钉墙边坡支护安全。
2.工期目标:29天。
3.管理目标:实行规范化管理,保证工程在管理、质量、文明施工上创出一流水平。
(三)施工准备在基础工程施工前,专门召开施工准备会议,落实各项施工准备工作计划,内容如下:1.技术准备:熟悉、审查施工图纸和施工方案。
2.技术交底:组织工人学习方案,对关键部位进行指导把关。
3.劳动组织准备:组织劳动力进场,做好施工人员入场教育等工作。
4.材料、机械准备:根据相关的设计图纸和施工方案,编制详细的材料、机械设备需要量计划;组织材料和机械设备按计划进场。
5.施工场外协调:对外协调交通、环卫、市容的关系。
6.各项资源需要量计划1.劳动力需要量计划:序号专业所需人数1 土方清运102 基坑支护施工202.施工机械需要量计划:(1)土方挖运机械设备一览表设备名称设备型号数量反铲挖土机 1.6 m38台翻斗车太拖拉3台(2)基坑支护施工机械设备一览表设备名称设备型号数量空压机9m3 2台砼喷射泵Pz-5 2台正铲装载机ZL50 1台张拉设备1套注浆设备1套(3)钢筋加工机械设备一览表设备名称设备型号数量卷扬机1台钢筋弯曲机WJ40-1 2台电焊机BX-300 10台钢筋切割机GJ51-32 3台四、施工工艺技术(一)工艺流程1.土层锚杆施工工艺流程:土方开挖→修整边壁→测量、放线→钻机就位→接钻杆→校正孔位→调整角度→打开水源→钻孔(接钻杆)→钻至设计深度→冲洗→插锚杆→压力灌浆→养护→裸露主筋除锈→上横梁(或预应力锚件)→焊锚具→张拉(仅限于预应力锚杆)→锚头(锚具)锁定。
土钉墙施工流程一、工程概况三、施工准备(一)作业条件了解地质情况和地下管网,构筑情况。
认真编制基坑支护的设计,施工方案,做好施工前的三通工作,根据现场实际情况,对可能出现的突发情况采取有效的防范措施。
(二)施工材料原材料水泥,采用强度等级为32。
5MPa的普通硅酸盐,矿渣硅酸盐水泥。
砂。
石子:采用细度模数2.3的中砂和粒径不大于12㎜的细石,砂含泥量不大于3﹪,石子含泥量不大于2﹪。
钢筋。
钢管‖钢筋。
直径18-32㎜,盘条钢筋6—8㎜,直径48㎜的钢管。
外加剂;采用符合有关规定要求的早强剂。
膨胀剂和速凝剂,在冬季施工时喷射混凝土中应加入防冻剂。
(三)施工机械设备施工机械设备(见表1)表1机械设备-览表(四)施工组织1.劳动组织(见表2)每班配制管理人员4名施工人员25—30名表2 人员配备一览表四、施工工艺流程(一)工艺流程工序编写施工方案及施工准备→开挖→清理边坡→孔位布点→成孔→安设土钉钢筋(钢管)→注浆→铺设钢筋网→喷射混凝土面层→开挖下一步。
根据不同土性特点和支护构造方法个别顺序可以变化。
支护的内排水以及坡顶和基底的排水系统应按整个支护从上到下的施工过程穿插置(二)主要技术参数-(1)土钉孔径100MM,孔内注浆体强度等级M15(2)钻孔深度(自上而下):第一排:4M.第二派:4M(3)钻孔间距:水平间距2。
0M,竖向间距:1。
5M(4)土钉锚杆:热轧钢管48×3焊接铜管(5)土钉布置形式:三角形(6)网片钢筋:HDB235直径6.间距200MM(7)喷射混凝土强度等级:C20(8)喷射混凝土厚度:80—100MM(9)坡顶混凝土;外延1。
0M,做好护坡排水(三)施工方法(1)准备工作1)认真学习规范,熟悉设计图纸,以书面形式让甲方出据地下障碍物,管线位置图,了解工程的质量要求以及施工中的监控内容,编写施工方案。
2)施工前应确定基坑开挖线,轴线定位点.水准基点,变形观测点等。
并在设置后加以妥善保护.3)组织项目管理小组及专业施工队伍,对施工人员进行班前技术,安全交底,并完成上报审批程序。

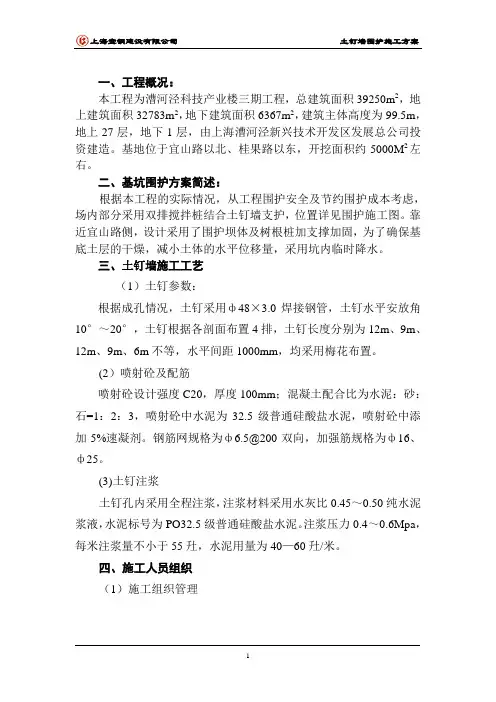

一、工程概况:本工程为漕河泾科技产业楼三期工程,总建筑面积39250m2,地上建筑面积32783m2,地下建筑面积6367m2,建筑主体高度为99.5m,地上27层,地下1层,由上海漕河泾新兴技术开发区发展总公司投资建造。
基地位于宜山路以北、桂果路以东,开挖面积约5000M2左右。
二、基坑围护方案简述:根据本工程的实际情况,从工程围护安全及节约围护成本考虑,场内部分采用双排搅拌桩结合土钉墙支护,位置详见围护施工图。
靠近宜山路侧,设计采用了围护坝体及树根桩加支撑加固,为了确保基底土层的干燥,减小土体的水平位移量,采用坑内临时降水。
三、土钉墙施工工艺(1)土钉参数:根据成孔情况,土钉采用ф48×3.0焊接钢管,土钉水平安放角10°~20°,土钉根据各剖面布置4排,土钉长度分别为12m、9m、12m、9m、6m不等,水平间距1000mm,均采用梅花布置。
(2)喷射砼及配筋喷射砼设计强度C20,厚度100mm;混凝土配合比为水泥:砂:石=1:2:3,喷射砼中水泥为32.5级普通硅酸盐水泥,喷射砼中添加5%速凝剂。
钢筋网规格为ф6.5@200双向,加强筋规格为ф16、ф25。
(3)土钉注浆土钉孔内采用全程注浆,注浆材料采用水灰比0.45~0.50纯水泥浆液,水泥标号为PO32.5级普通硅酸盐水泥。
注浆压力0.4~0.6Mpa,每米注浆量不小于55圱,水泥用量为40—60圱/米。
四、施工人员组织(1)施工组织管理(2)土钉施工人员组织五、施工机械组织(1) 土钉施工机械六、土钉墙施工1、施工工艺流程放线→开挖→修坡→钻孔→安放锚杆→编钢筋网片→注浆→喷面层砼→开挖下一层2、施工工艺1)放线根据控制轴线,定出房屋各部分的轴线,再根据基坑围护剖面图,确定基坑开挖线,用木桩和白灰作出开挖线标记。
2)土方开挖围护工程水泥搅拌桩、树根桩、旋喷桩施工完成后,井点降水开始运行10天后,基坑放线后即可进行开挖。
