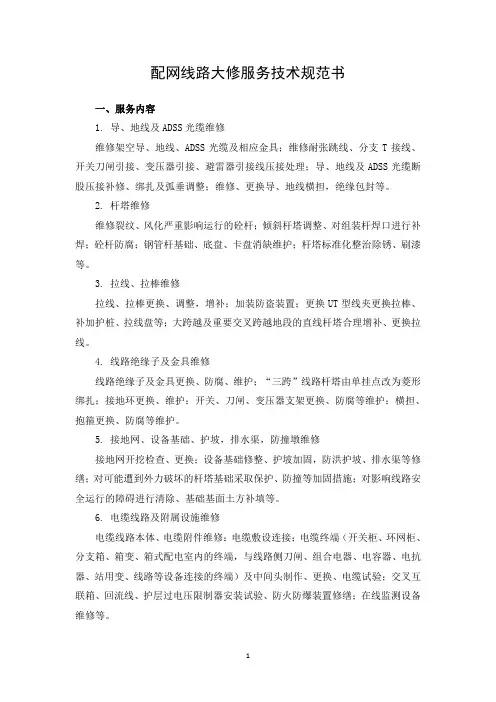

配网线路大修服务技术规范书

一、服务内容

1.导、地线及ADSS光缆维修

维修架空导、地线、ADSS光缆及相应金具;维修耐张跳线、分支T接线、开关刀闸引接、变压器引接、避雷器引接线压接处理;导、地线及ADSS光缆断股压接补修、绑扎及弧垂调整;维修、更换导、地线横担,绝缘包封等。

2.杆塔维修

维修裂纹、风化严重影响运行的砼杆;倾斜杆塔调整、对组装杆焊口进行补焊;砼杆防腐;钢管杆基础、底盘、卡盘消缺维护;杆塔标准化整治除锈、刷漆等。

3.拉线、拉棒维修

拉线、拉棒更换、调整,增补;加装防盗装置;更换UT型线夹更换拉棒、补加护桩、拉线盘等;大跨越及重要交叉跨越地段的直线杆塔合理增补、更换拉线。

4.线路绝缘子及金具维修

线路绝缘子及金具更换、防腐、维护;“三跨”线路杆塔由单挂点改为菱形绑扎;接地环更换、维护;开关、刀闸、变压器支架更换、防腐等维护;横担、抱箍更换、防腐等维护。

5.接地网、设备基础、护坡,排水渠,防撞墩维修

接地网开挖检查、更换;设备基础修整、护坡加固,防洪护坡、排水渠等修缮;对可能遭到外力破坏的杆塔基础采取保护、防撞等加固措施;对影响线路安全运行的障碍进行清除、基础基面土方补填等。

6.电缆线路及附属设施维修

电缆线路本体、电缆附件维修:电缆敷设连接;电缆终端(开关柜、环网柜、分支箱、箱变、箱式配电室内的终端,与线路侧刀闸、组合电器、电容器、电抗器、站用变、线路等设备连接的终端)及中间头制作、更换、电缆试验;交叉互联箱、回流线、护层过电压限制器安装试验、防火防爆装置修缮;在线监测设备维修等。

砌(浇筑)电缆沟、检查井,环网柜、分支箱、箱变、箱式配电室基础,拖管、顶管以及排管的服务;清理转运垃圾、抽水、清淤、堵漏防水;电缆支架、接地扁铁防腐,制作、安装;电缆检查井爬梯制作、安装;井盖防盗防坠装置安装等服务

7. 配网设备维修

包括柱上变压器、开合类设备、综合配电箱、电容器、避雷器等设备维修,标准化整治、清洁防腐等;故障寻址仪增补、更换;绝缘包封等。

8.线路标志牌

杆号牌,警示标识,相序牌增补、更换等。

9.现场勘测、施工记录等技术资料

大修方案编制,现场勘测,大修施工记录,大修台账资料。

二、服务质量目标及验收标准

1. 10kV及以下架空电力线路的导线不应有断股、松股等缺陷。同一档距内同一根导线接头不应超过1个,且导线接头位置与导线固定处的距离应大于0.5m,当有防震装置时,应在防震装置以外。10kV及以下架空电力线路的导线紧好后,弧垂的误差不应超过设计弧垂的±5%,同档内各相导线弧垂宜一致,水平排列的导线弧垂相差不应大于50mm。导线的固定应牢固、可靠,且应符合下列规定:直线转角杆:对柱式、针式绝缘子,导线应固定在转角外侧的槽内;对瓷横担绝缘子导线应固定在第一裙内;直线跨越杆:导线应双固定,导线本体不应在固定处出现角度;裸铝导线在绝缘子或线夹上固定应缠绕铝包带,缠绕长度应超出接触部分30mm。铝包带的缠绕方向应与外层线股的绞制方向一致。

2. 绝缘线路专用接地环的安装,一般中相距横担800mm,边相距横担500mm。接地环除下端环裸露外,其余部分均应用绝缘自粘带包缠两层,其表层再缠绕一层防老化、具有憎水性能的自粘带;故障指示器的安装位置一般为距离杆塔绝缘子700~1000mm处。

3. 导线为水平排列时,上层横担上平面距杆顶:10kV线路不小于300mm;低压线路不小于200mm。导线为三角排列时,上层横担距杆顶一般为500mm;单横担安装,直线杆应装于受电侧,转角杆、丁字杆及终端杆应装于拉线侧;45º及以下转角杆,抱担应装在转角之内角的角平分线上;偏支担长端应向上翘起

30mm;除偏支担外,横担安装应平正,安装偏差应符合下列要求:横担两端上下歪斜不应大于20mm;横担两端前后扭斜不应大于20mm;双杆横担固定点的高差不应大于两杆之间距离的5/1000.

4. 电杆组立后,回填土时应将土块打碎,每回填500mm应夯实一次。回填土后的电杆坑应有防沉土台,其培设高度应超出地面300mm。

5. 砼杆表面光洁平整,壁厚均匀,无露筋、漏浆、掉块等现象;电杆杆顶应封堵;杆身弯曲不超过杆长的1/1000;杆身应无纵向裂纹,且横向裂纹宽度不应超过0.1mm,其长度不允许超过1/3周长。杆身应无纵、横向裂纹。

6. 钢管电杆整根钢杆及各杆段的弯曲度不超过其长度的2/1000;钢杆及附件无漏镀、锌渣锌刺;焊接有接地螺栓;

7. 电杆的钢圈焊接头应按设计要求进行防腐处理。设计无规定时,应将钢圈表面铁锈和焊缝的焊渣与氧化层除净,涂刷一底一面防锈漆处理。焊缝表面应呈平滑的细鳞形,与基本金属平缓连接,无折皱、间断、漏焊及未焊满的陷槽,并不应有裂缝。

8. 电杆立好后直线杆的横向位移不应大于50mm,杆梢位移不应大于杆梢直径的1/2;转角杆应向外角预偏,导线紧好后电杆不应向内角倾斜,向外角的倾斜不应使杆梢位移大于杆终端杆应向拉线侧预偏,导线紧好后电杆不应向导线侧倾斜。电杆向拉线侧的倾斜,杆梢位移不得大于杆梢直径;双杆立好后应正直,位置偏差不应超过下列规定数值:双杆中心与线路中心桩的横向位移不大于50mm;迈步不大于30mm;两杆高低差不大于20mm;根开不大于±30mm。

9. 直线杆顺线路方向位移不应超过设计档距的3%,垂直线路方向不应超过50mm;转角杆位移不应超过50mm,电杆基础坑深度的允许偏差应为+100mm、−50mm。

10. 双杆两底盘中心的根开误差不应超过30mm;双杆的两杆坑探度高差不应超过20mm。

11. 杆塔上的杆号牌,警示牌,相序牌安装后不应影响线路的安全运行。

12. 基础回填土应夯实,修补、补强基础时,混凝土中严禁掺入氯盐,不同品种的水泥不应在同一个基础中使用。

13. 钢筋混凝土底盘、卡盘、拉线盘表面应平整,不应有蜂窝、露筋、裂缝、漏浆等缺陷;预应力钢筋混凝土预制件不应有纵向及横向裂缝;普通钢筋混凝土构件不应有纵向裂缝。

14. 对损坏的防洪、防外力破坏设施进行修补时不得低于原标准。

15. 横担、抱箍、连板、垫铁、拉线棒、螺栓、螺母应热镀锌,锌层应均匀,无漏镀、锌渣锌刺;不应有裂纹、砂眼及锈蚀,不得采用切割、拼装焊接方式制成,不得破坏镀锌层。

16. 垂直接地体的顶端距地面应不小于0.6米,两水平接地体间的平行距离不宜小于5米。接地体之间的连接,应采用焊接,并在焊接处采取防腐措施。

17. 卡盘上口距地面不应小于0.5m;直线杆卡盘应与线路平行并应在线路电杆左、右侧交替埋设;承力杆卡盘埋设在承力侧。拉线盘的埋设深度一般不小于1.2m。

18. 瓷横担绝缘子安装应符合下列规定:当直立安装时,顶端顺线路歪斜不应大于10mm当水平安装时,顶端宜向上翘起5º~15º;顶端顺线路歪斜不应大于20mm;当安装于转角杆时,顶端竖直安装的瓷横担支架应安装在转角的内角侧(瓷横担应装在支架的外角侧);

19. 绝缘子瓷釉光滑,无裂纹、缺釉、斑点、气泡等缺陷。瓷件与铁件组合无歪斜现象,且结合紧密、牢固。铁件镀锌良好,螺杆与螺母配合紧密。弹簧销、弹簧垫的弹力适宜。绝缘子安装前应擦拭干净,不得有裂纹、硬伤、铁脚活动等缺陷。安装针式绝缘子、放电箝位绝缘子时应加平垫及弹簧垫圈,安装应牢固。安装悬式、蝴蝶式绝缘子与电杆、横担及金具无卡压现象,悬式绝缘子裙边与带电部位的间隙不应小于50mm;耐张串上的弹簧销子、螺栓应由上向下穿;采用闭口销时,其直径应与孔径相配合,且弹力适度。采用开口销时应对称开口,开口30º~60º,开口后的销子不应有折断、裂痕等现象,不准用线材或其它材料代替开口销子;绝缘子安装应牢固,连接可靠,安装后不允许积水。

20. 电缆型号、规格、长度应符合要求,附件齐全,敷设时应排列整齐。电缆进入电缆沟、隧道、竖井、盘柜等时出入口应封闭,管口密封。

21. 电缆终端和接头,应有改善电缆屏蔽端部电场集中地有效措施,并应确保外绝缘相间和对地距离。
