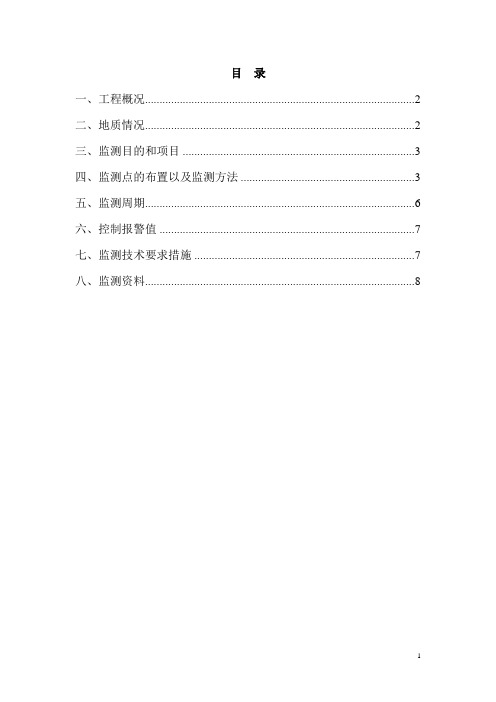

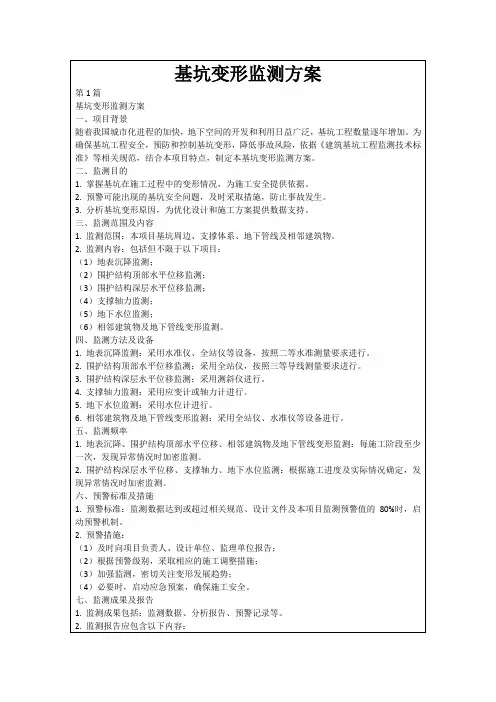

基坑变形监测计算程序(案例)1~22测次
- 格式:xls
- 大小:356.00 KB
- 文档页数:1
目录一、工程概况 (2)二、地质情况 (2)三、监测目的和项目 (3)四、监测点的布置以及监测方法 (3)五、监测周期 (6)六、控制报警值 (7)七、监测技术要求措施 (7)八、监测资料 (8)基坑变形监测方案一、工程概况本工程位于******号,占地面积约21万平方,场地东侧距基坑开挖边线20米为1栋11层高楼;南侧距基坑开挖边线13米和7米为***商住楼,1栋12层、2栋9层;西边为***主干道,路边地下埋有多种管线;北面距基坑开挖边线10米有1栋7层建筑物,距基坑边线8米有1栋2层烂尾旧楼;工程基坑南、北、西三面支护结构采用钻孔灌注排桩结合锚杆深层水泥搅拌桩作止水帷幕,东西采用放坡,基坑开挖深度为8~10米;本工程的结构安全等级为二级。
二、地质情况第①层为填土,层厚0.5~3.6米,稍湿、松散;第②层为粘土,层厚0.3~9.2米,层顶埋深0~3.6米,湿、软~可塑;第③层为中粗砂,层厚0.6~5.9米,层顶埋深0~8.4米,湿~饱和呈稍密状,局部松散或中密;第④层为粉质粘土,层厚0.5~10.10米,层顶埋深1.7~10米,湿、软~可塑;第⑤层为中砂,层厚0.6~4.91米,层顶埋深7.5~14.4米,饱和,一般呈稍密状,局部松散或中密;第⑥层为粘土,层厚4~17.10米,层顶埋深2.2~16.1米,湿、可塑;开挖深度范围内为浅部潜水,包括第③层中粗砂及第⑥层中砂以及大气降雨及周围生活排水等地表水渗入为主。
三、监测目的和项目本工程基坑开挖面积较大较深,基坑开挖暴露时间较长,基坑开挖后支护结构可能发生位移和变形,通过现场监测随时掌握变形的发展和变化,并将监测数据与设计值或预测值进行比较,达到或超过安全允许限值就要采取措施,确保基坑支护结构的稳定和安全;而随着支护结构的变形,基坑外面的土体也会随之发生变形,因此会引起周围建筑物和地下管线的位移和变形,特别是支护结构止水帷幕渗漏的话就会造成基坑外水土流失,对周围管线和建筑物影响更大,所以必须对基坑周围建筑物和地下管线进行监测,发现问题可及时采取措施,用监测数据指导现场施工,进行信息化施工,使施工组织得以优化,防患于未燃。
基坑工程变形监测方案1. 背景介绍基坑工程是指在建筑施工中,为了在地下建造高层建筑或者地下结构,需要在地面上开挖较深的坑,并按照设计图纸对坑下进行倒土处理,同时基坑周边的建筑、道路等都会受到一定的影响。
为了确保基坑工程的安全施工,避免对周边建筑物和地下设施造成不可挽回的损害,需要进行变形监测。
基坑工程变形监测是指在基坑开挖、支护、降水和地下室施工等过程中,从土壤内部和地面上一定深度位置等环境中,连续或定期监测基坑四周变形情况,以获取变形数据,从而判断基坑周围环境的稳定性和安全性。
合理地选择监测点位,对基坑工程进行变形监测,可以有效地监测基坑开挖过程中的变形情况,提前发现潜在危险,保障基坑施工的安全。
2. 变形监测方案变形监测的主要目的是为了监测基坑工程周围环境的变形情况,从而保障基坑工程施工的安全。
变形监测的方案包括:监测内容、监测方法、监测点位、监测频率和监测报告。
2.1 监测内容基坑工程变形监测的内容主要包括:地表变形监测、地下水位监测、支护结构变形监测、周边建筑物变形监测、基坑倒土变形监测等内容。
通过监测这些内容,可以全面掌握基坑工程周围环境的变形情况,提前发现潜在危险,保障施工的安全。
2.2 监测方法基坑工程变形监测的方法主要包括:GPS定位法、倾斜仪法、水准仪法、测斜仪法、位移传感器法等。
通过这些监测方法可以有效地监测基坑工程周围环境的变形情况,提供准确的监测数据,从而保障基坑工程的施工安全。
2.3 监测点位基坑工程变形监测的点位主要包括:地表监测点位、地下水位监测点位、支护结构监测点位、周边建筑物监测点位、倒土监测点位等。
通过合理选择监测点位,可以全面掌握基坑工程周围环境的变形情况,提前发现潜在危险,保障施工的安全。
2.4 监测频率基坑工程变形监测的频率主要包括:连续监测、定期监测。
通过连续或者定期监测,可以不断地获取基坑工程周围环境的变形数据,及时发现潜在危险,保障施工的安全。
2.5 监测报告基坑工程变形监测报告是通过监测数据的分析和处理,得出基坑工程周围环境的变形情况,并提供有效的监测报告。
基坑变形的监测方案设计随着城市的快速发展,近年来地下工程和超高层建筑物越来越多,各种深基坑开挖的深度和规模也越来越大。
国内因地下工程或挖掘深基坑而造成的塌陷事件屡见不鲜。
为加强对地下工程和深基坑安全监测,实现地下工程和深基坑监测工作的动态管理,保障工程施工安全,降低工程的造价,在深基坑施工中的变形监测已越来越受到人们的重视。
(一)基坑变形监测的内容:基坑开挖施工的基本特点是先变形,后支撑。
在进行基坑开挖及支护施工过程中,每个分步开挖的空间几何尺寸和开挖部分的无支撑暴露时间,都与围护结构、土体位移等存在较强的相关性。
这就是基坑开挖中经常运用的时空效应规律,做好监测工作可以牢靠而合理地利用土体自身在基坑开挖过程中掌握土体位移的潜力,从而达到保护环境、最大限度保护相关方面利益的目的。
依据本工程的要求、四周环境、基坑本身的特点及相关工程的经验,根据安全、经济、合理的原则,测点布置主要选择在3倍基坑开挖深度范围内布点,拟设置的监测项目如下:1、基坑顶部水平、垂直位移监测2、支护结构水平、垂直位移监测3、深层水平位移4、管网变形监测5、道路变形监测6、建筑物沉降监测7、锚杆拉力监测(二)基坑变形监测方法:1.监测点的布设(1)基坑顶部水平和垂直位移监测点基坑顶部竖向位移监测点和水平位移监测点可共用一个标志,也可分别布设。
监测点应沿基坑周边布置,周边中部、阳角处应布置监测点;监测点水平间距不宜超过20m。
测点利用长8公分带帽钢钉直接布置在新浇筑的围护墙顶部,并测得稳定的初始值。
本项目拟布设垂直和水平位移监测点各16个,编号PD1~PD16。
(2)支护结构水平、竖向位移监测点支护结构竖向位移监测点和水平位移监测点可共用一个标志,也可分别布设。
监测点应沿布设在支护结构中部、阳角处;监测点水平间距不宜超过20m。
测点利用长8公分带帽钢钉直接布置在新浇筑的支护结构上,并测得稳定的初始值。
本项目拟布设垂直和水平位移监测点各8个,编号Z1~Z8。
基坑平面位移计算模型(一)基坑平面位移计算模型(二)G测点P(X,Y H)基坑外侧基坑内侧基坑轮廓线(X1,Y1,H1)F P1E DP2(X2,Y2,H2)测控参考线(圆弧半径)平面位移:P1 P2平面位移:P0 P2本期位移:垂直位移:P1 E累计位移:垂直位移:P0 D平行位移:P1 F 平行位移:P0 G竖向位移:H2-H1竖向位移:H2-H0注:圆心在基坑外时,测控参考线PO变为OP,其方向相反。
圆心(X0,Y0)仅供参考!编者对计算错误不承担责任!XXXX建设项目基坑工程8-8剖面基坑位移速率变化趋势(J8-1测点)2009年8月28日至2009年12月24日测量:计算:校对:云南城市建设工程咨询有限公司基坑变形监测计算程序使用说明(第二版)一、程序特点及操作要求1、该计算程序把复杂问题简单化,具有“数据处理快、计算精度高、获得信息多、操作易掌握”的特点。
2、操作人员无需技术和经验,只要在表格中输入监测数据,计算程序会自动分析计算出被监测点的位移变化参数。
二、初始设置根据工程实际情况在首次计算前,先对计算表中的黄色单元格进行初始设置。
【要在G4单元格中选择合适的计算模式。
否则,会造成计算错误。
】填写设计警戒值、工程名称、监测部位、被监测点坐标、测控参考线上任意两点(A、B)或圆弧半径上(O、P)两端点的坐标。
1、监测部位:监测点所在部位,如:基坑XXX剖面或XXX边。
2、被监测点坐标:在基坑边设置的监测点坐标初始值(平面坐标及高程)。
3、测控参考线:为判定被监测点位移方向而设置的参考线。
①直线监测体:用与被测物体运动趋势垂直的直线,如:基坑轮廓线、挡墙轴线、地面裂缝等,或与这些直线平行的任意直线;②圆弧监测体:用圆心(O)与被监测点(P)连线。
即:直线OP或PO。
三、监测数据计算1、初始信息设置完成后,黄色单元格中的数据不得随意更改。
2、每次监测计算时,只需在白色单元格中输入:监测日期、累计时间、监测次数、被监测点当期测量坐标(平面坐标及高程)等数据。

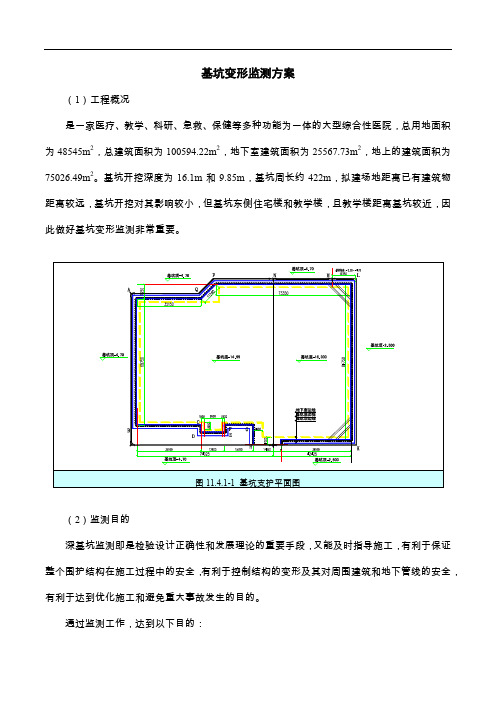

基坑变形监测方案(1)工程概况是一家医疗、教学、科研、急救、保健等多种功能为一体的大型综合性医院,总用地面积为48545m2,总建筑面积为100594.22m2,地下室建筑面积为25567.73m2,地上的建筑面积为75026.49m2。
基坑开挖深度为16.1m和9.85m,基坑周长约422m,拟建场地距离已有建筑物距离较远,基坑开挖对其影响较小,但基坑东侧住宅楼和教学楼,且教学楼距离基坑较近,因此做好基坑变形监测非常重要。
(2)监测目的深基坑监测即是检验设计正确性和发展理论的重要手段,又能及时指导施工,有利于保证整个围护结构在施工过程中的安全,有利于控制结构的变形及其对周围建筑和地下管线的安全,有利于达到优化施工和避免重大事故发生的目的。
通过监测工作,达到以下目的:1)发现不稳定因素由于岩土体成分的不均匀性、各项异性及不连续性决定了岩土体力学的复杂性,加上自然环境因素的不可控影响,必须借助监测手段进行必要的补充,以便及时获取相关信息,确保基坑稳定安全。
2)验证设计,指导施工通过监测可以了解结构内部及周边岩土体的实际变形和应力分布,用于验证设计与实际符合程度,并根据变形和应力分布情况为施工提供有价值的指导性意见。
3)确保周边建筑和地下管线的正常运行通过对周边建筑物和地下管线监测数据的分析,调整施工参数、施工工序等一系列相关环节,确保周边地下建筑物的安全和地下管线的正常运行。
(3)监测项目表11.4.1-1 基坑监测项目(4)监测方法1)支护体系观察基坑工程整个施工期内,每天均应有专人进行巡视检查;巡视检查的方法以目测为主,可辅以锤、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行;巡视检查应包括以下主要内容:①支护结构成型质量。
②冠梁、支撑有无裂缝出现。
③支撑、立柱有无较大变形。
④支护体系有无开裂、渗漏。
⑤基坑有无涌土、流砂、管涌。
⑥排水工程是否完善。
⑦根据设计要求或本地经验确定的其他巡视检查内容。

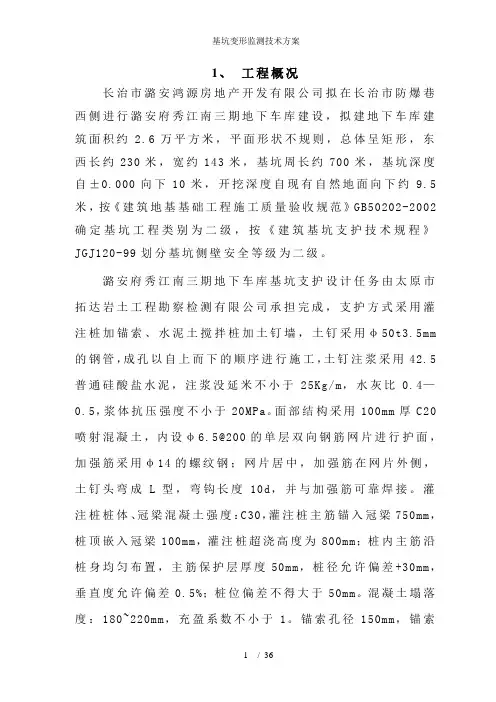

1、工程概况长治市潞安鸿源房地产开发有限公司拟在长治市防爆巷西侧进行潞安府秀江南三期地下车库建设,拟建地下车库建筑面积约 2.6万平方米,平面形状不规则,总体呈矩形,东西长约230米,宽约143米,基坑周长约700米,基坑深度自±0.000向下10米,开挖深度自现有自然地面向下约9.5米,按《建筑地基基础工程施工质量验收规范》GB50202-2002确定基坑工程类别为二级,按《建筑基坑支护技术规程》JGJ120-99划分基坑侧壁安全等级为二级。
潞安府秀江南三期地下车库基坑支护设计任务由太原市拓达岩土工程勘察检测有限公司承担完成,支护方式采用灌注桩加锚索、水泥土搅拌桩加土钉墙,土钉采用φ50t3.5mm 的钢管,成孔以自上而下的顺序进行施工,土钉注浆采用42.5普通硅酸盐水泥,注浆没延米不小于25Kg/m,水灰比0.4—0.5,浆体抗压强度不小于20MPa。
面部结构采用100mm厚C20喷射混凝土,内设φ6.5@200的单层双向钢筋网片进行护面,加强筋采用φ14的螺纹钢;网片居中,加强筋在网片外侧,土钉头弯成L型,弯钩长度10d,并与加强筋可靠焊接。
灌注桩桩体、冠梁混凝土强度:C30,灌注桩主筋锚入冠梁750mm,桩顶嵌入冠梁100mm,灌注桩超浇高度为800mm;桩内主筋沿桩身均匀布置,主筋保护层厚度50mm,桩径允许偏差+30mm,垂直度允许偏差0.5%;桩位偏差不得大于50mm。
混凝土塌落度:180~220mm,充盈系数不小于1。
锚索孔径150mm,锚索材料采用15.2钢绞线,1860级,注浆材料采用P.042.5普通硅酸水泥,水灰比为0.4~0.5。
锚索采用二次注浆工艺,二次高压注浆宜使用水灰比为0.4~0.5的水泥浆,二次高压注浆的压力宜控制在2.5~5.0MPa,注浆时间可根据注浆工艺试验确定或在第一次注浆锚固体的强度达到5Mpa后进行,两次注浆的水泥量之和应大于80Kg/米。
基坑变形监测方案
1、监测目的
本基坑工程按二级基坑要求监测,为确保基坑及周边建、构筑物的安全及保证本地下建筑物的顺利施工,及时掌握基坑施工、支护过程中的地基土及支护结构的应力应变信息,以确定基坑施工安全信息等,并作出安全预警报告,出现异常情况及时采取有效措施,故本工程应作原位监测工作;基坑监测应选择具同类场地监测经验的具独立资质的单位进行。
2、基坑监测内容
(1)围护结构施工和基坑开挖过程中应对围护结构、周边建筑物进行监测,监测数据须及时反馈,进行信息化施工。
(2)监测应由具有专业资质的单位实施,监测方案实施前应报设计单位审定确认后方可实施。
(3)监测内容及监测点布设:
1)沿支护结构顶部每隔15-20m左右布设一个水平位移监测点。
2)基坑周边建筑物布设沉降观测点。
3)沿基坑周边每隔50m左右布设一个深层土体位移观测点。
3、监测要求
(1)所有测试点、测试设备需加强保护,以防损坏。
(2)量测周期:基坑土方开挖到地下室侧壁回填。
(3)监测单位需及时向设计单位提供监测结果。
4、监测报警值
(1)支护结构:水平位移速率≤3mm/d,位移总量≤30mm。
(2)周围建筑物沉降速率≤2mm/d,差异沉降量≤0.2%。
(3)深层土体位移:位移速率≤3mm/d,位移总量≤50mm。
第一章基坑变形监测1 、监测目的为确保施工期间围护结构和坑壁的稳定性,以及周围地面建筑物、道路的安全及正常运营,施工期间必须加强监控量测,做到信息化施工。
基坑工程施工前,应由建设单位委托具备相应资质的第三方编制监测方案,方案应经评审后认定后对基坑工程实施现场监测。
在施工过程中对基坑围护结构的受力情况、周围地表位移等进行监测是十分必要的。
这样做,一是可以及时了解开挖过程中围护体系的实际状态,对比分析设计条件与现场实际的差异,以便及时修正设计;二是有利于正确估计开挖过程中围护体系的稳定性,掌握基坑开挖对周围环境的影响,为临近建筑物及地下管线的安全提供保证;三是可以通过接受反馈信息,科学合理安排下一步的施工工序,使施工更加安全,工程质量更好。
2 、监测内容根据本工程的情况,监测内容主要有:(1)坡顶水平位移及垂直位移(2)周边建筑物沉降(3)周边管线巡视检查及位移监测1)边坡有无塌陷、裂缝及滑移2)开挖后暴露的土质情况与岩土工程勘察报告有无差异3)基坑开挖有无超深开挖4)基坑周围地面堆截是否有超载情况5)基坑周边建筑物、道路及地表有无裂缝出现3、监测要求(1)监测方法及精度要求1)初始值:基坑工程监测工作的准备工作应在基坑开挖前完成。
应在至少连续三次测得的数值基本一致后,才能将其确定为该项目的初始值。
2)沉降观测:采用二级水准测量进行观测,其精度指标为:观测点测站高差中误差≤±0.5mm;附合闭合差≤±0.3 mm(n为测站点)。
3)坡顶水平位移:采用全站仪建立坐标系统,通过直接观测点位坐标值来确定水平位移。
观测点坐标中误差不大于±1.0mm。
(2)监测数据处理及反馈量测成果整理每次量测后,将原始数据及时整理成正式记录,对每一个量测断面内每一种量测项目,均进行以下资料整理:1)原始记录表及实际测点图。
2)位移(应力)值随时间及随开挖面距离的变化图。
3)位移速度、位移(应力)加速度随时间以及随开挖面变化图。

基坑变形监测计划下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!基坑变形监测计划如下:①前期准备:根据基坑设计与地质勘察报告,确定变形监测范围、监测点布置、监测频率及精度要求,选用合适监测仪器与技术。
②点位布置:在基坑周边、关键结构物及可能受影响的邻近建筑物设置监测点,包括水平位移点、沉降点等,确保监测全面覆盖。
③仪器安装与校准:安装自动化或半自动化的监测仪器,如全站仪、水准仪、倾斜计等,进行精确校准,确保数据准确性。
④初始值采集:在施工前,对所有监测点进行一次全面测量,记录初始数据,作为后续变形量计算的基准。
⑤制定监测周期:根据基坑开挖进度、地下水位变化及施工工况,灵活调整监测频率,如每日、每周或雨季加密监测。
⑥数据采集与分析:按计划周期进行数据采集,及时录入监测系统,采用专业软件分析数据趋势,评估基坑稳定性。
⑦预警响应:设定变形预警值,当监测数据接近或超过预警阈值时,立即通知项目各方,采取加固或调整施工措施。
⑧报告编制与提交:定期汇总监测数据,编写监测报告,分析变形原因,提出建议措施,提交给业主、设计及施工单位。
⑨监测调整与终止:根据基坑变形趋势及工程进展,适时调整监测方案,直至基坑施工完毕,稳定一段时间后,经评估可终止监测。
基坑变形监测方案1. 简介基坑变形监测是土木工程中的重要环节,通过对基坑变形情况的实时监测,可以及时发现并解决基坑工程中可能出现的安全隐患,保障工作人员和周边环境的安全。
本文档将介绍一种基坑变形监测方案,该方案结合了传统的测量方法和现代化的监测技术,能够实现对基坑变形的全面和精确监测。
2. 方案概述本方案主要包含以下几个步骤:1.基坑测量点布设:根据基坑的大小和形状,合理确定测量点的布设位置。
测量点应覆盖基坑各个关键部位,包括边坡、底板和周围建筑物等。
2.测量仪器选择:根据实际需要选择合适的测量仪器。
可以使用传统的光学测量仪器,如全站仪和水准仪,也可以使用现代化的无线传感器和监测设备。
3.测量方式和频率:根据工程的实际情况确定测量方式和频率。
可以选择静态测量或动态测量,频率可以根据需要进行调整。
4.数据处理和分析:采集到的监测数据需要进行处理和分析,以获取基坑变形的具体情况。
可以使用专业的数据处理软件,如MATLAB和Excel,对数据进行分析和可视化展示。
5.报告撰写和汇总:根据监测结果撰写监测报告,对基坑的变形情况进行详细描述和分析。
报告应包括测量数据、分析结果和建议等内容,并及时上报相关部门和项目管理方。
3. 方案优势相较于传统的基坑变形监测方法,本方案具有以下优势:1.实时监测:采用现代化的无线传感器和监测设备,可以实现对基坑变形的实时监测,及时发现变形情况并采取相应措施。
2.高精度测量:采用高精度的测量仪器,如全站仪和水准仪,可以对基坑的变形进行精确测量,提高监测结果的准确性。
3.数据处理简便:采用专业的数据处理软件,可以对大量监测数据进行自动化处理和分析,提高数据处理的效率和准确性。
4.可视化展示:通过对监测数据进行可视化展示,可以更直观地呈现基坑的变形情况,方便工程管理和决策。
5.报告及时性:通过及时撰写监测报告,并及时上报相关部门和项目管理方,可以及时发现和解决基坑工程中可能出现的安全隐患。
