墙柱截面尺寸偏差实测实量记录表
- 格式:doc
- 大小:60.50 KB
- 文档页数:1

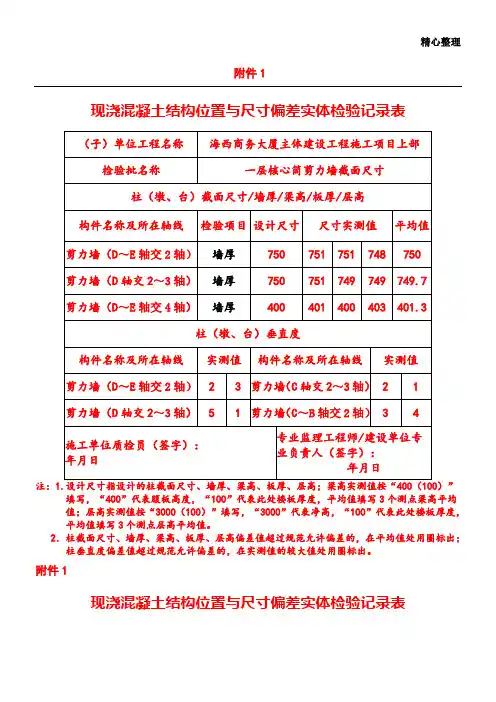

精心整理附件1现浇混凝土结构位置与尺寸偏差实体检验记录表注:)”平均值填写3个测点层高平均值。
2.柱截面尺寸、墙厚、梁高、板厚、层高偏差值超过规范允许偏差的,在平均值处用圈标出;柱垂直度偏差值超过规范允许偏差的,在实测值的较大值处用圈标出。
附件1现浇混凝土结构位置与尺寸偏差实体检验记录表注:)”2附件注:)”填写,“400”代表腹板高度,“100”代表此处楼板厚度,平均值填写3个测点梁高平均值;层高实测值按“3000(100)”填写,“3000”代表净高,“100”代表此处楼板厚度,平均值填写3个测点层高平均值。
2.柱截面尺寸、墙厚、梁高、板厚、层高偏差值超过规范允许偏差的,在平均值处用圈标出;附件注:)”填写,“400”代表腹板高度,“100”代表此处楼板厚度,平均值填写3个测点梁高平均值;层高实测值按“3000(100)”填写,“3000”代表净高,“100”代表此处楼板厚度,平均值填写3个测点层高平均值。
2.柱截面尺寸、墙厚、梁高、板厚、层高偏差值超过规范允许偏差的,在平均值处用圈标出;柱垂直度偏差值超过规范允许偏差的,在实测值的较大值处用圈标出。
附件1现浇混凝土结构位置与尺寸偏差实体检验记录表注:)”值;层高实测值按“3000(100)”填写,“3000”代表净高,“100”代表此处楼板厚度,平均值填写3个测点层高平均值。
2.柱截面尺寸、墙厚、梁高、板厚、层高偏差值超过规范允许偏差的,在平均值处用圈标出;柱垂直度偏差值超过规范允许偏差的,在实测值的较大值处用圈标出。
附件2混凝土结构位置与尺寸偏差实体检验汇总表部位:大堂夹层墙及二层梁板注:)”2附件注:)”2附件注:)”填写,“400”代表腹板高度,“100”代表此处楼板厚度,平均值填写3个测点梁高平均值;层高实测值按“3000(100)”填写,“3000”代表净高,“100”代表此处楼板厚度,平均值填写3个测点层高平均值。
2.柱截面尺寸、墙厚、梁高、板厚、层高偏差值超过规范允许偏差的,在平均值处用圈标出;柱垂直度偏差值超过规范允许偏差的,在实测值的较大值处用圈标出。
主体结构墙柱截面尺寸,墙柱面平整度、垂直度,楼板厚度实测实量记录表填 表 说 明:1、截面尺寸偏差按同一墙/柱面作为1个实测区,累计实测实量10个实测区。
每个实测区从地面向上300mm 和1500mm 各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
2、表面平整度测量剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。
累计实测实量30个计算点。
当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
这3个实测值分别作为判断该指标合格率的3个计算点。
当所选墙长度小于3米时,墙长度中间点不测。
所选实测区墙面优先考虑有门窗、过道洞口的,在洞口45度测一次,作为新增实测指标合格率的1个计算点。
3、垂直度测量剪力墙:任取长边墙的一面作为1个实测区。
累计实测实量30个计算点。
当墙长度大于3米时,同一面墙距两端头竖向阴阳角30CM 和墙中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
这3个实测值分别作为判断该实测指标合格率的3个计算点。
当所选墙长度小于3米时,墙长度中间点不测。
砼柱:任选砼柱四面中的两面,分别将靠尺顶端接触到上部砼顶板和下部地面位置时各测1次垂直度。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
4、楼板厚度检测同一跨板作为1个实测区,累计实测实量10个实测区。
每个实测区取1个样本点,取点位置为该跨板的中央部位。
测量所抽查跨的楼板厚度,当采用非破损法测量时将测厚仪发射探头与接收探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,移动接收探头,当仪器显示为最小值时,即为楼板的厚度。
1 个 实测值作为判断该实测指标合格率的 1 个计算点。
实测实量表格.项目层现浇混凝土结构实测实量记录:序号检查内容允许偏差实测实量存在差距改进措施1 截面尺寸 [+8,-5] mm2 不存在 -2 表面平整度 [0,8]mm3 存在 -3 垂直度 [0,8]mm4 存在 -4 顶板水平度 [0,15] mm [-10,10]mm5 存在抽查不合格或与实际不符,要求重新测量。
5 标高 - [-5,8]mm6 存在 -项目部按每层10点进行检测,超差点用“○”圈住,公司对标注的点抽查3点,对没有标注部位抽查2点,若抽查不合格或与实际不符,要求项目重新测量。
项目层砌筑工程实测实量记录:序号检查内容允许偏差实测实量存在差距改进措施1 水平灰缝饱满度 90%2 不存在 -2 竖向灰缝饱满度 80%3 不存在 -3 轴线位置偏移≤10mm4 不存在 -4 垂直度 [0,5]mm5 存在 -5 水平灰缝厚度 [-2,2] mm6 存在 -6 竖向灰缝厚度 [-2,2] mm7 存在 -7 基础顶面和楼面 [-15,15]mm 8 存在 -8 标高 [0,8]mm 9 存在 -9 表面平整度 [-5,5] mm 10 存在 -10 门窗洞口尺寸(高、宽) [0,3] mm 1 存在 -项目部按每层10点进行检测,超差点用“○”圈住,公司对标注的点抽查3点,对没有标注部位抽查2点,若抽查不合格或与实际不符,要求项目重新测量。
项目层一般抹灰工程实测实量记录:序号检查内容允许偏差实测实量存在差距改进措施1 地面水平度 [0,10] mm 1 不存在 -2 顶板水平度 [0,10]mm 2 不存在 -3 立面垂直度 [0,3]mm 3 不存在 -4 表面平整度 [0,3] mm 4 不存在 -5 阴阳角方正 [0,3] mm 5 不存在 -室内抹灰净高[-20,20]mm。
项目部按每层10点进行检测,超差点用“○”圈住,公司对标注的点抽查3点,对没有标注部位抽查2点,若抽查不合格或与实际不符,要求项目重新测量。
