开间、进深实测实量控制指引
- 格式:doc
- 大小:1.54 MB
- 文档页数:10
开间进深检查方法标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]
4、房屋室内空间尺寸检查的房间数量为每户的全部居住房间均进行检查,净开间、进深尺寸测量实测点位置为距墙角200-300mm,高度距地面500mm,净高测量位置如住宅工程质量分户验收检查记录表所示,距墙角300mm至500mmmm,所测点应标注于实测现场。
测量时遇有门窗洞口时,在洞口上侧距墙角200-300mm检测。
量分户验收检查记录表所示,距墙角300mm至500mmmm,所测点应标注于实测现场。
测量时遇有门窗洞口时,在洞口上侧距墙角200-300mm检测。
5、
5、房间室内空间尺寸的测量尺寸与设计尺寸的允许偏差应符合住宅工程质量分户验收检查记录表的要求,同一房间的同一测量项目的极差(最大值与最小值的差值)不能超过允许偏差的绝对值。
6、外窗渗漏项目检查外窗现场淋水试验记录。
(附件7)
7、顶层住宅防水检查应检查屋面是否渗漏。
8、卫生间等有防水要求的房间地面应蓄水24小时,分户验收时检查是否有渗漏现象。
9、室内给水系统在分户验收时应通水,以便对管道渗漏情况进行检查。
10、未进行面层施工的房间地漏应按设计要求预留一定的高度。
工程实体实测实量检测指导书一、目的为了改变目前公司管理人员质量意识淡薄,质量控制手段不强,质量通病普遍存在的现象,公司决定实行目前社会上普遍推存的并且行之有效的万科实测实量管理办法。
现制定本公司工程实体实测实量检测指导书。
二、实行时间及检测范围1、本办法从6月25日开始执行,已完部位根据本办法要求检测方法进行100%检测,并在7月5日前报公司工程实体检测科,此后每月25日前项目将本月施工部位要求的实测实量内容进行100%检查,并将数据报送工程实体检测科,次月,实体检测科对项目报表检查内容进行100%复查。
2、项目以及公司实测实量检测范围包括钢筋、混凝土、砌体、抹灰。
钢筋实测实量检测采用钢筋扫描仪,检测内容包括钢筋直径、间距、保护层。
混凝土检测墙体平整度、柱平整度、墙垂直度、柱垂直度、顶板平整度、墙体截面尺寸偏差、柱截面尺寸偏差、顶板标高,顶板平整度、顶板厚度。
砌体检测墙面平整度、墙面垂直度、门窗洞口高宽度、房间方正度。
抹灰检查表面平整度、垂直度、阴阳角方正度、门洞口高宽厚、房间方正度、房间开间、进深、房间净空。
3、项目及公司对每个实测区的混凝土观感、砌体观感、砂浆强度进行感官测视,并进行记录。
包括笔录记录和拍照记录两种方式。
4、项目需对工程实体进行100%实测实量自检,公司对直管项目、分公司所属项目进行实测实量100%复检,事业部对其所属项目进行100%复检,公司对事业部项目进行抽检。
三、基本规定1、项目、公司进行实测实量的操作方法必须按照本办法执行,项目部、公司均按每根柱、每堵墙、每块顶板作为一个实测区,进行100%实测实量,并进行每次检查实测记录。
通过工程实体上下两级检查,促进项目过程控制。
2、项目部须成立以项目经理为首的工程实测实量小组,实测实量小组根据施工进度开展现场实测实量工作。
项目经理应根据实测工作量大的特点,安排和调整实测实量人员。
公司检查时提前1天通知项目部,项目经理、技术负责人、质量员共同参与检查。

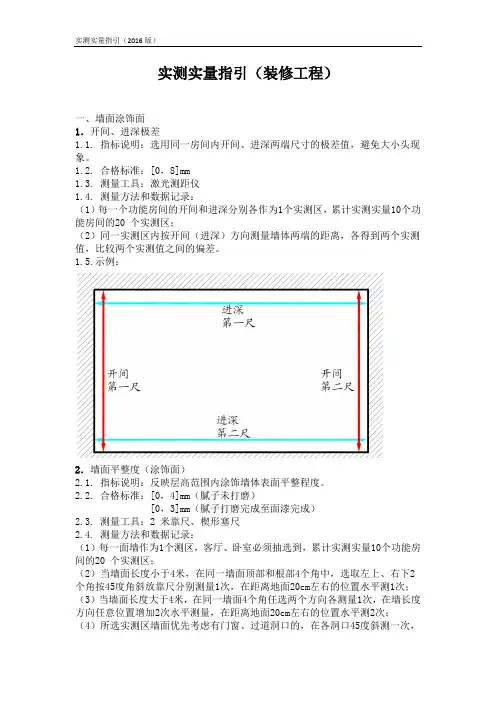

实测实量指引(装修工程)一、墙面涂饰面1.开间、进深极差1.1. 指标说明:选用同一房间内开间、进深两端尺寸的极差值,避免大小头现象。
1.2. 合格标准:[0,8]mm1.3. 测量工具:激光测距仪1.4. 测量方法和数据记录:(1)每一个功能房间的开间和进深分别各作为1个实测区,累计实测实量10个功能房间的20 个实测区;(2)同一实测区内按开间(进深)方向测量墙体两端的距离,各得到两个实测值,比较两个实测值之间的偏差。
1.5.示例:2.墙面平整度(涂饰面)2.1. 指标说明:反映层高范围内涂饰墙体表面平整程度。
2.2. 合格标准:[0,4]mm(腻子未打磨)[0,3]mm(腻子打磨完成至面漆完成)2.3. 测量工具:2 米靠尺、楔形塞尺2.4. 测量方法和数据记录:(1)每一面墙作为1个测区,客厅、卧室必须抽选到,累计实测实量10个功能房间的20 个实测区;(2)当墙面长度小于4米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,在距离地面20cm左右的位置水平测1次;(3)当墙面长度大于4米,在同一墙面4个角任选两个方向各测量1次,在墙长度方向任意位置增加2次水平测量,在距离地面20cm左右的位置水平测2次;(4)所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测一次,洞口两边竖向各测一次;(5)以上各实测值作为合格率1个计算点。
(6)当同时存在腻子未打磨与打磨的工作面,只测量已打磨的工作面即可。
2.5.示例:443.墙面垂直度(涂饰面)3.1. 指标说明:反映层高范围涂饰墙体垂直的程度。
3.2. 合格标准:[0,4]mm(腻子未打磨)[0,3]mm(腻子打磨完成至面漆完成)3.3. 测量工具:2 米靠尺3.4. 测量方法和数据记录:(1)每一面墙作为1个测区,客厅、卧室必须抽选到,累计实测实量10个功能房间的20 个实测区;(2)当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度;(3)当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm 和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度;(4)具备实测条件的门洞口墙体垂直度为必测项;(5)以上各实测值作为合格率1个计算点。
层高及开间进深偏差控制措施1.设计阶段:在设计阶段,应确保建筑物的层高及开间进深符合相关的建筑规范和设计要求。
建筑师和结构工程师应进行充分的沟通和协调,以确保层高及开间进深的设计是合理和可行的。
2.建筑施工:在建筑施工过程中,应通过质量控制措施来控制层高及开间进深的偏差。
例如,通过使用精确的测量工具和仪器来确保层高和开间进深的精确测量和控制。
此外,在施工过程中,需要保证建筑材料的质量和适用性,以确保建筑物的结构和空间的准确性。
3.质量检测:建筑施工完成后,应进行质量检测来验证层高和开间进深的准确性。
这可以通过使用测量工具和技术,如激光测量仪和电子测量仪,来检测建筑物的层高和开间进深。
如果发现层高和开间进深有偏差,应及时采取措施进行修复和调整。
4.建筑监理:建筑监理在建筑施工过程中起着重要的监督和管理作用。
监理人员应密切关注层高和开间进深的控制,并进行实地检查和核查。
如果发现层高和开间进深的偏差,监理人员应及时采取措施,要求施工方进行修复和调整。
5.法律规定:国家和地方政府通常有相关的建筑法规和规范,对建筑物的层高和开间进深有明确的要求和标准。
建筑设计和施工应符合这些法规和规范,以确保建筑物的层高和开间进深符合国家和地方的标准。
层高及开间进深偏差的控制措施是建筑工程中非常重要的一环,关系到建筑物的结构安全和使用性。
只有通过合理的设计、有效的施工控制和严格的质量检测,才能实现建筑物层高及开间进深的精确控制。
建筑师、结构工程师、监理人员和施工方应密切合作,确保建筑物层高及开间进深的质量和准确性。
同时,政府部门也应加强对建筑工程的监管,严格执行相关的建筑法规和规范。

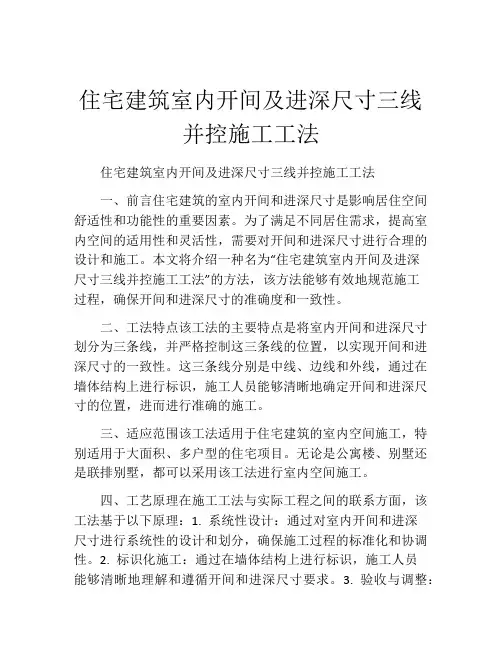

住宅建筑室内开间及进深尺寸三线并控施工工法住宅建筑室内开间及进深尺寸三线并控施工工法一、前言住宅建筑的室内开间和进深尺寸是影响居住空间舒适性和功能性的重要因素。
为了满足不同居住需求,提高室内空间的适用性和灵活性,需要对开间和进深尺寸进行合理的设计和施工。
本文将介绍一种名为“住宅建筑室内开间及进深尺寸三线并控施工工法”的方法,该方法能够有效地规范施工过程,确保开间和进深尺寸的准确度和一致性。
二、工法特点该工法的主要特点是将室内开间和进深尺寸划分为三条线,并严格控制这三条线的位置,以实现开间和进深尺寸的一致性。
这三条线分别是中线、边线和外线,通过在墙体结构上进行标识,施工人员能够清晰地确定开间和进深尺寸的位置,进而进行准确的施工。
三、适应范围该工法适用于住宅建筑的室内空间施工,特别适用于大面积、多户型的住宅项目。
无论是公寓楼、别墅还是联排别墅,都可以采用该工法进行室内空间施工。
四、工艺原理在施工工法与实际工程之间的联系方面,该工法基于以下原理:1. 系统性设计:通过对室内开间和进深尺寸进行系统性的设计和划分,确保施工过程的标准化和协调性。
2. 标识化施工:通过在墙体结构上进行标识,施工人员能够清晰地理解和遵循开间和进深尺寸要求。
3. 验收与调整:在施工过程中,通过不断的验收和调整,确保开间和进深尺寸的准确度和一致性。
五、施工工艺该工法的施工阶段包括基础准备、标识布置、墙体施工、验收调整等步骤。
在基础准备阶段,施工人员需准备好所需的材料和机械设备,并确保施工区域的平整度和水平度。
然后,在标识布置阶段,根据设计要求,在墙体结构上标识出中线、边线和外线。
接着,进行墙体施工,根据标识进行墙体砌筑或装修,确保开间和进深尺寸的准确度和一致性。
最后,在验收调整阶段,进行开间和进深尺寸的验收,并根据需要进行调整,以确保达到设计要求。
六、劳动组织为了保证施工工艺的顺利实施,需要合理安排施工人员的分工和协作。
主要的劳动组织包括施工队长、砌筑工、装修工、标识人员和质检人员等,他们各自负责不同的工作环节,并紧密协作,以确保施工工艺的成功实施。
万科精选精装房质量实测实量操作标准质量实测实量的适用范围本指引适用于按《产品质量评估管理办法(试行)》要求,万科集团所有在建工程(自开工至交付完成)项目,包括全资项目以及非全资但万科负责经营管理的项目。
各一线公司应根据本指引制定本公司实测实量执行细则,明确:施工单位应按分户对分部分项工程的所有实测区进行100%实测实量并建立分户/分层实测档案;监理公司对施工单位实测数据按不低于30%的比例进行复测;项目部及工程部专职质量工程师对监理公司复测数据按不低于50%的比例进行复测;一线公司应将经监理及公司相关部门复测后的实测数据作为对施工单位付款及评估的重要参考依据。
区域及集团进行实测实量时应对一线公司实测数据进行检查核对。
取样总则随机原则:各实测取样的楼栋、楼层、房间、测点等,必须结合当前各标段的施工进度,通过图纸或随机抽样事前确定。
可追溯原则:对实测实量的各项目标段结构层或房间的具体楼栋号、房号做好书面记录并存档。
完整原则:同一分部工程内所有分项实测指标,根据现场情况具备条件的必须全部进行实测,不能有遗漏。
效率原则:在选取实测套房时,要充分考虑各分部分项的实测指标的可测性,使一套房包括尽可能多的实测指标,以提高实测效率。
设备安装.基本原则实测前,根据同一标段内各楼栋进度随机选取处于抹灰或装修阶段2-4套房作为设备安装工程的实测套房。
户数最多的房型为必选。
同一套房内具备条件的设备安装工程实测指标需全部检测。
当实测指标合格率计算点总数少于6个时,需增加实测套房数。
座便预留排水管孔距偏差(设备安装)指标说明:本指标实测值为墙面装修完成面与座便器预留管外壁的距离。
通过控制此指标,避免因距离过小,造成座便器安装困难;或因距离过大,造成座便器水箱等与装修完成面的缝隙过大,影响观感。
测量工具:5米钢卷尺测量方法和数据记录:每一个座便预留排水管孔作为一个实测区,累计实测实量6个实测区。
实测前,通过图纸确定座便器预留排水管孔距,并将其管孔中心距换算为管外壁距距墙体装修完成面距离。
装饰工程实测数据控制-----户内门洞尺寸偏差与开间尺寸一、实施前两项指标控制的现状万科新里程项目从2009年开工至本次2011年四季度检查前共经历了7次集团检查的质量实测,其中装饰抹灰工程2次,在这2次装饰抹灰工程的检查中实测数据均不高,其中开间尺寸和户内门洞尺寸这两项指标的合格率很低,对整个实测成绩和总成绩都有较大影响,具体如下表:2011年二季度检查中由于两项指标合格率低,导致总成绩较低使公司和项目部受到了直接罚款,为此项目部压力很大,如何提高二季度抹灰工程中实测成绩较低的两项指标成了四季度迎接集团检查的重点任务,同时也是建设,监理,施工单位新里程项目部提高质量水平,攻克施工难点的重要目标。
二、原因分析在2季度检查过后,D区抹灰施工前集中所有的管理人员进行总结,重点对:为什么会出现这种情况?需在那些方面进行改进?这两个问题进行了原因分析:2.1户内门洞墙体厚度指标在万科新里程一期工程的项目自检中合格率仅为50%都不到,在进行维修时由于维修量较大且如果进行户内洞口墙体厚度的修理(对洞口处墙体进行局部打磨或修补),将导致墙面平整度又无法保证(平整度测量的第五尺),所以认为这个指标极难控制。
二期E/F区户内洞口在墙面抹灰完成后进行施工,完工后实测墙体厚度合格率也较低。
由此得出结论:思想上有畏难,轻视情绪;方案上没有预控,施工中没有从贴灰饼和墙体抹灰阶段提前进行专项控制,导致成活后合格率低但又法返修。
2.2开间进深在以前的自检过程中合格率都达90%,为什么这次会出问题,最后找到的原因是,原来自检按照以前进行粗装抹灰时仅比较同一房间的开间(或进深)的相对值,以不大于10mm为合格,而集团检查是按图纸设计尺寸与实测值相比较最大偏差不超过10mm为合格。
其次在正式抹灰前对灰饼的检查中均不超标,但抹灰完成后由于平整度也存在一定误差,导致很多开间或进深尺寸处在临界值,很容易产生不合格点。
得出结论:对A4版《产品质量实测操作指引》不熟悉,操作上延用粗装做法,没有适应“精装四化”要求;过程控制不严,标准过低,导致累计误差使指标较大范围达到了临界值。
工程实测实量标准及操作指引概述干过工程的大家应该都知道,许多公司都会有实测实量这一项。
无论是建设中的模板尺寸、梁截面尺寸,板筋间距,混凝土浇筑完成后的楼板厚度检测,混凝土结构的垂直度、平整度和砌体的垂平度,以及水电预埋尺寸、门窗洞口尺寸、阴阳角方寸。
实测实量很有必要,以后移交装修以及交楼业主都是有用的。
结合我司标准和我自己的理解,浅谈一下实测实量工作。
管理办法(一)数据上墙:为便于现场管理,建筑工程实测实量中“混凝土结构”、“砌体工程”、“抹灰工程”、“给排水工程”、“电气工程”等建筑实体工程的实测实量指标要求在现场对实测数据上墙。
上墙数据应包含检查项、三方实测结果(含施工单位、监理、甲方)、检查人员、检查日期等信息,并真实反映现场质量水平。
施工单位以户为单位100%检查并将结果上墙,并如实填写检查时间。
j监理单位应100%检查施工单位实测情况并将20%实测实量数据记录在《质量实测合格率评估记录》上,并且监理应将实测结果上墙,并如实填写检查时间。
项目管理部应100%检查施工单位及监理的检查记录表并随机抽检10%数据记录在《质量实测合格率评估记录》上,并将实测结果上墙。
上墙表格见下表:表1 适用于混凝土工程、砌体工程、抹灰工程,表样尺寸为16.0cm×10.0cm(宽×高)。
表2适用于给排水工程、电气工程表样尺寸16cm×11.6cm(宽×高)(二)施工单位及监理应在下表规定时间内完成现场实测实量工作(三)施工单位应按照上述“表1”及“表2”制作印章上墙。
施工单位、监理、甲方对检查合格的用“√”填写上墙,检查不合格的用“―”填写上墙。
同时,施工单位、监理、甲方应将检查源数据记录在质量实测合格率评估记录表上。
(四)“表1”“表2”检查的合格标准参照下表:数据管理实测数据应及时记录、归档和备案,施工单位、监理及项目管理部均需对现场实测实量工作承担相应责任,并进行动态管理。
住宅及公建项目实测实量操作指引1.砌筑工程1.1.基本原则1.1.1.实测前,根据同一标段内各楼栋进度对具备检测条件的作业面进行100%实测,砌筑完成,抹灰施工前。
1.2.表面平整度(砌筑工程)1.2.1.指标说明:反映层高范围内砌体墙体表面平整程度。
1.2.2.合格标准:[0,8]mm1.2.3.测量工具:2米靠尺、楔形塞尺1.2.4.测量方法和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
(2)当墙面长度小于3米,墙面应100%实测,任何一点爆点即视为一个测点不合格。
墙面有门窗、过道洞口的,在各洞口45度斜交测一次,作为新增实测指标合格率的1个计算点。
1.2.5.示例:平整度测量示意图1.3.垂直度(砌筑工程)1.3.1.指标说明:反映层高范围砌体墙体垂直的程度。
1.3.2.合格标准:[0,5]mm1.3.3.测量工具:2米靠尺1.3.4.测量方法和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
(2)实测值主要反映砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或砼反坎、墙体斜顶砖,消除其测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
(合格标准:[0,3]mm。
)(3)当墙长度小于3米时,同一面墙距两侧阴阳角约30CM位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30CM时测1次垂直度。
墙体洞口一侧为垂直度必测部位。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
(4)当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30CM和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30CM时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
这3个测量值分别作为判断该实测指标合格率的3个计算点。
目录第一章总则 (2)1.1目的 (2)1.2适用范围 (2)1.3检查内容及取样原则 (2)第二章结构实体质量检测 (4)2.1 楼板厚度控制 (4)2.2 楼板负弯矩钢筋保护层厚度 (5)2.3混凝土强度检测 (6)第三章实测实量 (7)3.1混凝土工程 (7)3.2砌体工程 (14)3.3抹灰工程 (21)第四章观感质量量化评价 (25)4.1观感质量量化评价 (25)4.2混凝土观感质量评价 (26)4.3砌筑工程观感质量评价 (27)4.4抹灰工程观感质量评价 (27)第五章质量综合评分 (27)5.1质量综合评分项目 (27)5.2分层质量综合评分 (27)5.3单体工程质量综合得分 (29)5.4单位工程质量综合得分 (29)5.5区域公司、分公司月度检查 (29)第六章项目部实测实量工作实施细则 (29)6.1目的 (29)6.2适用范围 (30)6.3 签订劳务分包合同,并与实测实量评价进行联动 (30)6.4项目部实测实量工作的组织与开展 (32)第七章实测实量评价记录表格 (33)实测实量操作手册第一章总则1.1目的为客观公正地反映工程实体质量,尽可能消除在建设项目结构实体质量检测过程中人为操作引起的偏差,减少地区差异,规范、统一各在建项目结构实体质量检测的程序、取样方法、测量操作、数据记录等具体步骤及要求,特制订本公司实测实量操作手册。
1.2适用范围本实测实量操作手册适用于本公司所有在建工程(自结构±0.000至交付完成)项目。
1.3检查内容及取样原则1.3.1检查内容1.3.1.1公司实测实量的检查内容分为结构实体质量检测、实测实量、观感质量评价三个项目。
其中结构实体质量检测对混凝土强度、楼板厚度控制、楼板负弯矩钢筋保护层厚度进行检测;实测实量对混凝土工程、砌体工程、抹灰工程进行现场测量;观感质量评价对混凝土工程、砌体工程、抹灰工程进行整体观感评分。
1.3.1.2分公司、项目部应根据本操作手册制定专门的实测实量实施方案;各分公司、项目部应严格执行公司制定的实测实量手册,按照手册的要求对分部分项工程进行实测实量,并做好数据统计。
控制层高、开间、进深的措施为进一步加强我公司工程质量管理,增强工程主体的质量意识,提高工程质量水平,结合我公司实际,制定本措施。
出现室内净高尺寸偏差过大、不符设计要求的主要原因与检验方法:(一)层高控制:1、现浇楼层楼板结构的板底标高控制的准确性、可靠性存在过大偏差,影响模板工程板底模板标高不统一、不一致,水平度不水平、不达标,甚至出现不同程度倾斜现象。
现浇结构模板安装的允许偏差及检验方法:表面平整度允许偏差5毫米,用2米靠尺和塞尺检查;对跨度不小于4米的现浇钢筋混凝土梁板其模板应按设计要求起拱,当设计无具体要求时起拱高度宜为跨度的1/1000—3/1000,用水准仪或拉线、钢尺检查;底模上表面标高允许偏差±5毫米,用水准仪或拉线、钢尺检查。
2、现浇楼板截面尺寸即厚度偏差过大(规范允许偏差为+8毫米, -5毫米,用钢尺检查),形成楼板板面高低不平,表面平整度差(规范允许偏差为8毫米,用2米靠尺和塞尺检查)。
3、现浇楼板的模板工程由于砼浇捣过程中承载能力和刚度较差,出现不同程度的轻微下沉现象,形成现浇楼板整体轻微下垂。
4、部分模板质量不好、周转次数多,容易变形、拼接不平,造成现浇楼板倾斜、弯曲、接口高低不平现象。
5、砌体施工周期短,灰缝沉实后出现室内净高尺寸偏差过大。
(二)开间、进深尺寸出现不同程度的一头大一头小现象:1、现浇剪力墙结构的模板拉结不牢,出现涨模现象,墙面的垂直度、平整度控制的准确性、可靠性存在过大偏差,出现开间、进深尺寸不符合设计和规范要求,出现不同程度的一头大一头小现象。
现浇剪力墙结构的模板安装的截面内部尺寸允许偏差为+4毫米,-5毫米,用钢尺检查;现浇结构的层高垂直度层高大于5米时允许偏差为8毫米,层高不大于5米时允许偏差为6毫米,用经纬仪或吊线、钢尺检查;现浇结构的表面平整度允许偏差为5毫米,用2米靠尺和塞尺检查。
2、砖砌体轴线位置偏移过大,墙面的垂直度、平整度控制的准确性、可靠性存在过大偏差,出现开间、进深尺寸不符合设计和规范要求,出现不同程度的一头大一头小现象。
实测实量过程控制做法指引
一、工具
精准红外线水准仪(四纵一横)、精准五米卷尺、精准塔尺。
二、垂直、平整测法
用红外线水准仪对准墙体的300(mm)控制线再用卷尺来量红外线与模板之间的距离。
每一面墙体阴阳角200-300(mm)处必须测一道且小于3米的墙体至少需测3道、大于3米的墙体每300(mm)就需测一道。
三、天花水平度测法
首先要先复合我们打在支模架上的结构一米线是否准确,复合完毕后用红外线水准仪对准支模架上的一米线,然后用塔尺顶住天花模板底(塔尺需左右前后的轻微摇晃下在度数最小的地方就是塔尺与天花垂直的时候)读出读数看看和我们算出的层高减去一米线和板厚加模板的读数一否一样。
(特别注意:在打砼前测天花的时候千万不要用塔尺顶住模板来测出读数应该用五米卷尺量顶托与我们红外线的读数当然算法还是一样的就是加上一根钢管和一根方木就行了)。
楼层净高、开间进深尺寸控制方案(1)由专人进行测量,各种测量仪器应定期校验。
(2)主体施工阶段应及时弹出标高和轴线的控制线(如墙面1m 线、地面方正控制线等),准确测量,认真记录,并确保现场控制线标识清楚。
(3)由专人对砼现浇梁板支设的模板进行复核,对不满足层高要求的坚决整改;砌筑墙体时,严格控制墙体的轴线尺寸,及垂直度。
(4)装修阶段应严格按所弹出的标高和轴线控制线施工,发现超标时及时处理。
(5)对于室内净高、开间进深尺寸每户每间逐个检查,对查出的问题及时整改。
(6)建筑物室内标高、轴线测量后,认真填写《建筑物室内标高、轴线、楼板厚度、平整度测量记录》。
(7)室内尺寸允许偏差应符合下列规定:①净高度为:±18mm;②室内方正与垂直线偏差小于0.3%,且小于15mm;③楼板水平度:5mm/2m。
11、厨房、卫生间、阳台渗水防治方案(1)厨房、卫生间部位主体施工时在其墙体部位底部做200高素砼翻边,厚度同相应墙体。
地面标高比室内其它地面低30mm以上。
(2)上下水管等预留洞口座标位置应正确,洞口形状为上大下小。
PVC管道穿过楼面时,宜采用预埋接口配件的方法。
(3)现浇板预留洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆作粘结层。
洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。
管道安装后,应在洞口处进行24h蓄水试验。
(4)防水层施工前应先将楼板四周清理干净,阴角处粉成小圆弧。
防水层的泛水高度不得小于300mm。
(5)地面找平层向地漏放坡1~2%,地漏口要比相邻地面低5mm。
(6)厨房、卫生间在找平层做完后刷1.5mm厚JS防水层,管根部位均应涂刷,高度为30cm。
(7)厨房、卫生间、阳台施工完毕后,应进行24h蓄水试验,蓄水高度为20-30mm,不渗不漏为合格。
(8)盥洗间墙面应用防水砂浆分2次刮糙。
住宅楼实测实量操作细则一、准备工作1、人员配备成立实测实量小组,小组成员应具备一定的测量知识和技能,熟悉相关测量工具的使用方法。
2、测量工具准备好各种测量工具,如激光测距仪、靠尺、塞尺、阴阳角尺、水平仪、钢卷尺等,并确保这些工具经过校准,精度符合要求。
3、技术交底在进行实测实量前,对小组成员进行技术交底,明确测量的部位、方法、标准和注意事项。
4、图纸熟悉仔细研究住宅楼的施工图纸,了解各部位的设计尺寸和要求。
二、测量内容及方法1、混凝土结构工程(1)截面尺寸偏差测量方法:使用钢卷尺测量墙、柱截面的长、宽尺寸,选取同一墙、柱的两个相邻面,分别测量两端和中部共三个部位,取其平均值与设计值比较,计算偏差。
允许偏差:-5,8mm(2)表面平整度测量方法:使用 2 米靠尺和塞尺,在墙、柱表面任选一处,靠尺横跨墙、柱表面,测量靠尺与墙、柱表面之间的最大缝隙,记录数据。
每个墙、柱测量 2 个点。
允许偏差:0,8mm(3)垂直度测量方法:使用2 米靠尺,测量墙、柱的垂直度。
靠尺一端紧贴墙、柱表面,另一端悬在空中,用线坠或激光仪测量靠尺与垂线之间的距离,记录数据。
每个墙、柱测量 2 个点。
允许偏差:0,8mm(4)顶板水平度极差测量方法:使用激光水平仪和塔尺,在顶板上选取 5 个测量点(四角及中间),测量各点的标高,计算极差。
允许偏差:0,15mm2、砌体工程(1)表面平整度测量方法:使用 2 米靠尺和塞尺,在砌体面任选一处,靠尺横跨砌体面,测量靠尺与砌体面之间的最大缝隙,记录数据。
每个墙面测量 2 个点。
允许偏差:0,8mm(2)垂直度测量方法:使用 2 米靠尺,测量砌体面的垂直度。
靠尺一端紧贴砌体面,另一端悬在空中,用线坠或激光仪测量靠尺与垂线之间的距离,记录数据。
每个墙面测量 2 个点。
允许偏差:0,5mm(3)门窗洞口尺寸偏差测量方法:使用钢卷尺测量门窗洞口的宽度和高度,分别测量洞口的上、中、下三个部位,取其平均值与设计值比较,计算偏差。
