建筑工程扣件式钢管脚手架专项施工方案
- 格式:doc
- 大小:106.50 KB
- 文档页数:10
钢管扣件式脚手架施工专项施工方案一、项目背景与目标1.1项目背景1.2项目目标搭建钢管扣件式脚手架,确保施工人员的安全,提高施工效率,保证项目的顺利进行。
二、施工准备工作2.1技术准备了解现场施工要求,掌握钢管扣件式脚手架的搭建原理和操作规程,熟悉相关施工标准和规范。
2.2材料准备采购符合国家标准的钢管、扣件等材料,确保材料质量合格,数量足够。
2.3设备准备准备搭建脚手架所需的施工设备,如吊篮、吊装机械等。
2.4人员准备组织施工人员进行相关培训,确保其具备搭建脚手架的技能和知识。
三、施工步骤及要点3.1确定搭建位置根据现场实际情况和施工要求,确定脚手架的搭建位置,包括高度、长度和宽度。
3.2搭建主体结构根据设计要求和搭建位置,首先搭建脚手架的主体结构,包括建立竖杆、安装横杆、设置立杆和水平杆等。
3.3确保扣件连接牢固在搭建过程中,要注意扣件的连接牢固,确保脚手架的稳定性和承载能力。
3.4设置斜撑和斜拉杆根据需要设置斜撑和斜拉杆,增加脚手架的稳定性,防止倾倒和坍塌的发生。
3.5安装脚手架作业平台在主体结构搭建完成后,安装脚手架作业平台,确保平台的稳定和安全。
四、施工安全措施4.1组织人员佩戴个人防护装备,如安全帽、防护眼镜、防滑鞋等。
4.2确保施工人员具备相关技能和防护意识,不得违章违规操作。
4.3采用稳定可靠的设备和工具,如有吊装作业,要使用专业吊装机械。
4.4针对天气条件和现场环境的变化,及时采取相应的安全措施。
4.5定期检查脚手架的稳固性和安全性,如有问题及时进行维护和修整。
五、施工流程控制5.1施工前期准备工作:组织人员进行培训、采购材料、准备设备等。
5.2施工现场布置:根据现场要求,确定搭建位置,布置施工场地。
5.3施工脚手架主体搭建:根据设计要求和安全规范,进行脚手架主体搭建。
5.4施工脚手架平台安装:搭建主体结构完成后,安装脚手架作业平台。
5.5施工安全检查:定期检查脚手架的稳固性和安全性,确保施工人员的安全。
扣件式钢管脚手架施工专项方案编制一、脚手架施工专项方案编制与审查要求建设部2009年5月13日下发的《危险性较大工程安全专项施工方案编制及专家论证审查办法》:(一)基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于15kN/m2,或集中线荷20kN/m的模板支撑系统。
(四)30m及以上高空作业的工程(五)脚手架工程1、高度50m及以上落地式钢管脚手架;2、提升高度150m及以上附着式起落脚手架,包括整体提升与分片式提升;3、20m以上悬挑式脚手架;重点讲解内容:一、危险性工程专项施工方案编制与安全计算;二、危险性工程施工方案专家论证与审查;3、危险性工程施工现场管理,安全监测布点,扣件质量控制与检测。
二、脚手架倒塌事故分析(一)、事故情形1(西单脚手架倒塌)×市×年×月×日发生一路模板支架垮塌事故,造成8人死亡和多人受伤的重大恶性事故。
主要原因如下:1、架体稳固性计算错误。
2、组成架体的主要材料不合格。
3、设计构造上存在明显缺点。
4、审批论证验收均未按相关规定执行。
550mm空心楼板采用扣件架满堂支撑,折算为400mm,立杆横距和纵距均为1.2m,步距1.5m,搭设高度21.5m,木方50mm*100mm@250mm,托梁100mm*100mm,施工面积 16m*24m。
(二)事故情形2×省×市×年×月×日发生一路钢管扣件脚手架垮塌事故,造成2人死亡和多人受伤的重大恶性事故。
主要原因如下:原因分析:1、脚手架设计构造存在缺点(缺少联墙件及剪子撑)。
扣件式钢管脚手架安全专项施工方案目录一、工程概况....................................................................................................................... 错误!未定义书签。
1.1、工程概况 ............................................................................................................. 错误!未定义书签。
1.2、地质概况 ............................................................................................................. 错误!未定义书签。
1.3、外脚手架方案的选择 ......................................................................................... 错误!未定义书签。
二、编制依据....................................................................................................................... 错误!未定义书签。
三、组合扣件式(落地+拉吊卸荷)钢管脚手架设计..................................................... 错误!未定义书签。
3.1、构配件的选用 ..................................................................................................... 错误!未定义书签。
扣件式钢管脚手架施工方案扣件式钢管脚手架是目前常用的一种施工脚手架,具有安全、可靠、易于搭建和拆卸的优点。
下面是一个关于扣件式钢管脚手架施工的方案。
1. 施工前的准备工作首先,需要对施工区域进行测量和规划,确定搭建脚手架的位置和高度。
然后,准备好需要的钢管、扣件和横杆等材料,并进行材料的检查和清点,确保材料的完整性和质量。
2. 搭建脚手架的基础在搭建脚手架之前,需要做好基础工作。
首先,清理和平整施工区域的地面,并确保地面的承载力和稳定性。
然后,根据施工要求铺设垫板或者垫砖,以提高脚手架的稳固性。
3. 搭建主立柱和水平杆首先,在需搭建脚手架的四个角落处立好主立柱,然后根据设计要求和高度确定水平杆的位置。
将主立柱和水平杆用扣件固定在一起,并确保固定牢固和水平稳定。
4. 安装纵向和横向扫地杆首先,在主立柱之间固定纵向扫地杆,用扣件将纵向扫地杆固定在主立柱上。
然后,根据设计要求和需要,安装横向扫地杆,使其与纵向扫地杆垂直交叉。
确保扫地杆的固定稳定和水平平整。
5. 安装斜杆和台脚根据需要和设计要求,安装斜杆和台脚,将其与主立柱和水平杆相连接。
确保斜杆与主立柱夹角适当且固定稳固。
6. 搭建工作平台在完成以上步骤后,开始搭建工作平台,将木板或者钢板等材料放置在水平杆上,确保平整稳固。
并做好防滑处理,以提高施工人员的安全性。
7. 完善脚手架结构检查脚手架的稳定性和结构安全,并进行必要的加固和调整。
特别注意连接件、扣件和脚轮等部件的使用情况,确保其牢固可靠、完好无损。
8. 施工结束后的拆卸工作在施工结束后,按照安全规范和程序进行脚手架的拆卸工作。
先拆除工作平台,然后逐层拆卸纵向扫地杆、横向扫地杆、斜杆和台脚等部件,最后卸下主立柱和水平杆。
并将拆卸下来的材料进行清点和整理,做好妥善保存。
以上是一个关于扣件式钢管脚手架施工的方案,通过严格按照施工方案进行操作,可以确保脚手架的搭建安全、稳固和可靠,提高施工效率和工作质量。
目录1.编制依据及工程概况----------------------------------------31.1.编制依据---------------------------------------------31.2.工程概况---------------------------------------------32.施工程序--------------------------------------------------33.搭设材料--------------------------------------------------43.1.钢管------------------------------------------------43.2.扣件------------------------------------------------43.3.脚手板----------------------------------------------43.4.安全网----------------------------------------------54.脚手架搭设------------------------------------------------54.1.搭设基本尺寸----------------------------------------54.2.底座------------------------------------------------54.3.扫地杆设置------------------------------------------64.4.立杆------------------------------------------------64.5.纵向水平杆------------------------------------------64.6.横向水平杆------------------------------------------74.7.连墙杆----------------------------------------------74.8.脚手板----------------------------------------------84.9.剪刀撑----------------------------------------------94.10.横向斜撑的设置-------------------------------------94.11.门洞-----------------------------------------------104.12.扣件安装要求---------------------------------------114.13.栏杆与挡脚板的搭设---------------------------------114.14.安全网搭设-----------------------------------------115.拆除-----------------------------------------------------125.1.拆除脚手架前的准备工作------------------------------125.2.拆除脚手架时应遵守下列规定--------------------------126.检查与验收-----------------------------------------------136.1.构配件检查验收--------------------------------------136.2.脚手架检查验收--------------------------------------137.安全管理-------------------------------------------------158.悬挑架计算(卸荷三角架)---------------------------------169.连墙杆计算-----------------------------------------------2010.落地式双排脚手架计算-------------------------------------2010.1.采用单立管时可搭设的高度计算-----------------------2010.2.脚手架搭设高度限值---------------------------------2110.3.落地式脚手架立杆稳定性计算-------------------------2210.4.立杆地基承载力计算---------------------------------23 10.附图---------------------------------------------------23C1、C2楼标准层外脚手架布置平面图E楼标准层外脚手架布置平面图悬挑三角架搭设示意图紫竹院三虎桥住宅二期工程 脚手架施工方案江苏南通三建集团有限公司豪柏二期项目经理部编制 第 3 页 共 28 页扣件式钢管外脚手架施工方案1. 编制依据及工程概况1.1.编制依据1.1.1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)1.1.2.《建筑施工安全检查标准》(JGJ59-99)1.1.3.《建筑施工高处作业安全技术规范》(JGJ80-91)1.1.4.《北京市建筑施工现场安全防护基本标准》1.2.工程概况紫竹院三虎桥住宅二期工程,位于紫竹桥东南角,双紫支渠南侧北京市酿造六厂院内。
建筑工程扣件式钢管脚手架专项施工方案扣件式钢管脚手架是一种广泛应用于建筑工程的搭建设备,它具有快速、安全、稳定等特点,能够满足不同工程的需要。
为了确保施工过程中扣件式钢管脚手架的安全、可靠,需要制定专项施工方案。
下面是一个针对扣件式钢管脚手架的专项施工方案,供参考。
项目概况:本项目是住宅小区的维修工程,建筑高度为6层,总共面积为8000平方米,施工期为3个月。
1.施工准备阶段(1)设立专项施工组织,包括项目经理、技术负责人、安全负责人等。
(2)制定详细的工作计划和进度表。
(3)购买和检验必要的施工材料和设备,确保其质量符合要求。
(4)进行现场勘察,了解施工环境和地理条件,并制定相应的施工方案。
2.施工方案(1)基坑开挖和地基处理:根据建筑设计图纸,进行基坑开挖和地基处理,确保地基平整、牢固。
(2)搭设脚手架:根据工程需要,选择合适的扣件式钢管脚手架材料,并按照施工图纸搭设脚手架。
(3)脚手架的稳定性:脚手架稳定性是施工过程中的重要问题,要保证脚手架结构的稳固性和承载能力。
在搭设脚手架之前,进行必要的结构计算和承载力分析,并在搭设过程中严格按照相关规范和要求进行操作。
3.施工流程(1)安装竖杆:首先根据设计要求将竖杆按照一定的距离竖直埋入地基中,确保其牢固稳定。
(2)安装横杆:根据设计图纸的要求,安装横杆和水平杆,以保证脚手架的稳定性和强度。
(3)安装脚手架平台:根据需要,安装合适的脚手架平台,确保施工人员能够安全、方便地进行作业。
(4)检验脚手架的稳定性:在搭设完成后,进行脚手架的检测和验收,确保其满足安全要求。
4.安全措施(1)严格执行安全操作规程,确保施工人员安全作业。
(2)配备必要的安全防护设备,如安全带、安全网等,保证施工过程中的安全。
(3)定期进行脚手架的检测和维护,及时修理和更换损坏的部件。
(4)在现场设置警示标志,提醒周围人员注意安全。
总结:扣件式钢管脚手架在建筑工程中的应用广泛,但在搭建过程中需要严格按照施工方案进行操作,以保证施工过程的安全、稳定。
扣件式钢管脚手架施工方案1. 引言扣件式钢管脚手架是一种常用的施工设备,广泛应用于建筑施工、装修工程、桥梁建设等领域。
本文档旨在提供一套完整的扣件式钢管脚手架施工方案,以确保施工过程安全、高效。
2. 施工准备工作2.1 施工前计划在施工前,应对整个施工过程进行详细的计划。
计划包括材料采购、人员安排、工期安排等内容。
确保所有材料和设备到位,并进行必要的检查和测试。
2.2 现场准备工作在施工现场,应进行场地清理和平整,确保工作区域无杂物和障碍物。
同时,对施工区域进行测量,并标记出钢管脚手架的位置和高度。
2.3 施工人员培训确保所有参与施工的人员都经过必要的培训,并具备相关的证书和资质。
培训内容包括工作安全、脚手架组装和拆除等方面。
3. 扣件式钢管脚手架的组装3.1 材料准备首先,确保所有的钢管、扣件和连接件都到位,并进行必要的清洁和检查,确保无损坏和缺陷。
同时,准备好梯子、安全带等安全设备。
3.2 基础安装根据施工现场的要求,在地面上铺设好基础垫板和基础调整器。
确保基础平整、稳固。
3.3 主框架组装按照设计要求和标准规格,根据预先制定的图纸和设计方案,组装主框架。
先将主要的扣件和钢管连接起来形成基本的结构。
根据需要进行加固和调整。
3.4 平台组装根据需要,安装平台的水平梁和斜撑。
确保平台的稳固和安全。
同时,添加防护栏杆和踏板,以防止人员和材料从高处坠落。
3.5 安全检查在组装过程中,每步完成后都应进行安全检查。
确保扣件紧固,连接牢固。
同时,检查平台的横向和纵向平整度,确保整个结构稳定。
4. 扣件式钢管脚手架的使用4.1 工作区域划分根据施工需要,将工作区域进行划分。
禁止未经培训的人员进入施工区域,并设置明显的警示标志和安全通道。
4.2 公共设施设置为方便施工人员使用,设置必要的公共设施,如楼梯、升降机等。
确保人员和材料的顺畅和安全。
4.3 定期检查在使用过程中,定期对脚手架进行检查和维护。
注意扣件和连接件的紧固度,及时更换损坏的部件。
脚手架专项施工方案第1篇脚手架专项施工方案一、工程概述1. 工程名称:XX项目脚手架工程2. 工程地点:XX省XX市XX区3. 建设单位:XX公司4. 施工单位:XX建筑工程有限公司5. 脚手架类型:扣件式钢管脚手架6. 脚手架搭设高度:XX米7. 脚手架搭设面积:XX平方米二、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2. 《建筑施工临时设施设计规范》(JGJ/T41-2008)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程安全生产管理条例》5. 施工图纸及施工组织设计三、施工工艺及要求1. 施工工艺流程(1)脚手架基础处理(2)架体搭设(3)架体防护(4)架体检查与验收(5)架体拆除2. 施工要求(1)脚手架搭设前,应进行现场勘查,了解现场环境,并根据实际情况制定施工方案。
(2)脚手架搭设前,应对基础进行处理,确保基础稳固、平整、夯实。
(3)脚手架架体搭设应按照施工方案及规范要求进行,确保架体结构稳定、安全。
(4)脚手架架体防护应符合规范要求,包括防护栏杆、踢脚板、安全网等。
(5)脚手架搭设过程中,应定期进行架体检查,发现问题及时整改。
(6)脚手架搭设完成后,应进行验收,验收合格后方可投入使用。
四、施工安全措施1. 施工人员要求(1)施工人员必须持有有效的特种作业操作证。
(2)施工人员应经过安全技术培训,熟悉相关规范和要求。
(3)施工人员应具备良好的身体条件,不得酒后作业。
2. 施工现场安全管理(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工现场应定期进行安全检查,发现问题及时整改。
(3)施工现场应配备必要的消防设备,确保消防安全。
3. 脚手架施工安全措施(1)脚手架搭设过程中,应严格按照施工方案及规范要求进行,确保架体稳定、安全。
(2)脚手架搭设过程中,施工人员应佩戴安全防护用品,如安全帽、安全带等。
扣件式钢管脚手架施工方案本工程采用扣件式钢管脚手架进行施工,施工过程中必须严格遵守《建筑施工扣件式钢管脚手架安全技术规范》。
一、脚手架的布置1、脚手架布置:本工程采用Φ4.8×3.5钢管作为双排单立落地式脚手架,步距h=1.8m,立杆纵距1.2m,立杆横距0.8m,外排大横杆间距0.9m,内排大横杆间距1.8m。
二、脚手架的施工1、搭设作业程序按照图纸要求先拉好轴线铺放,然后依次放置横向扫地杆,自角部起向两边竖立底立杆,并与横扫地杆扣接固定。
接着,装设纵向扫地杆并与立杆固定,固定底杆端前,应吊线确保立杆垂直。
每边立起4根立杆后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆,小横杆靠近立杆并与纵向平杆扣接固定。
校接立杆固定和平杆水平使其符合要求后,按40~60Nm力矩拧紧扣件螺栓,形成构架的起始段。
按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量。
设置连墙杆,按第一步搭设要求和作业程序搭设第二步、第三步等。
随搭设进程及时装设连墙件、剪刀撑、卸荷结构。
最后,装设作业层间横杆、铺设脚手板和装设作业层栏杆,挡脚板或围护、封闭施工。
2、脚手架的基底本工程第一段排栅支承基础为原土分层夯实上捣C15砼100mm厚,板面垫方木,在立杆脚方木上垫120×120×5mm钢板或150×150竹夹板。
3、扫地杆的搭设扫地杆设置为横向双排水平杆,应贴在垫板上面安装,并牢固固定。
它用于约束立杆底脚所发生的位移,避免或减少脚手架的不均匀沉降。
4、连墙杆的搭接连墙杆的一边与预埋件连接,另一边与内排立杆搭接。
预埋件为现浇混凝土的框架梁、柱上留下的。
钢管一端与预埋件连接,另一端与内排立杆用扣件连接。
详见大样。
连墙杆在每层范围均布置一排,竖向间距为步高2~3倍,横向间距为3~4m。
5、支撑搭设(剪刀撑)在搭设过程中,及时装设剪刀撑等支撑结构,以保证脚手架的稳定和安全。

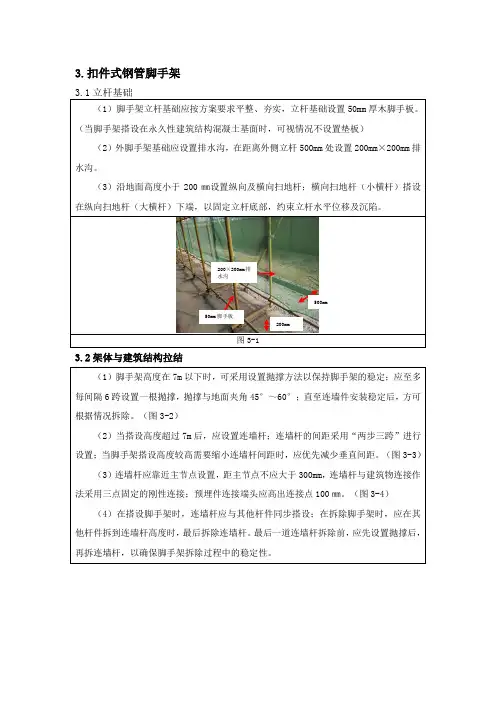

建筑施工扣件式钢管脚手架专项施工方案编制人审核人审批人编制单位编制日期:年月日1 总则1.0.1 为在扣件式钢管脚手架设计与施工中贯彻执行国家的技术经济政策,做到技术先进、经济合理、安全适用、确保质量、制定本方案。
1.0.2 本方案为扣件式钢管脚手架在施工中的指导性文件单排脚手架不适用于下列情况:1)墙体厚度小于或等于180mm;2)建筑物高度超过24m;3)空斗砖墙、加气块墙等轻质墙体;4)砌筑砂浆强度等级小于或等于M1.0的砖墙。
1.0.3扣件式钢管脚手架施工前,已按安全技术规范的规定对脚手架结构构件与立杆地基承载力进行设计计算,但在规范第5.1.5条规定的情况下,相应杆件可不再进行设计计算。
1.0.4本方案根据中华人民共和国行业标准“建筑施工扣件式钢管脚手架安全技术规范”以下简称规范编制。
1.0.5扣件式钢管脚手架的设计与施工,除应符合规范的规定外,尚应符合国家现行有关强制性标准的规定。
2 施工方案2.1 钢管2.1.1脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T 13793)或《低压流体输送用焊接钢管》(GB/T 3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
2.1.2脚手架钢管的尺寸应按表2.1.2采用。
每根钢管的最大重量不应大于25kg,宜采用φ48×3.5钢管。
1新、旧钢管的尺寸、表面质量和外形应分别符合安全技术规范第8.1.1、8.1.2条的规定;2 钢管上严禁打孔2.2 扣件2.2.1扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定;采用其他材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
2.2.2脚手架采用的扣件,在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
2.3 脚手板2.3.1脚手板采用、木、竹材料制作,每块质量不宜大于30kg。
2.3.3木脚手板应采用杉木或松木制作,其材质应符合现行国家标准《木结构设计规范》(GBJ 5)中Ⅱ级材质的规定。
脚手板厚度不应小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道2.3.4竹脚手板采用由楠竹制作的竹串板,竹笆板。
2.4 连墙件2.4.1连墙杆的材质符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
3 构造要求3.1 常用脚手架设计尺寸3.1.1在符合规范第4.3.2条规定时,常用敞开式单、双排脚手架结构的设计尺寸。
按表3.1.1-1、表3.1.1-2采用2+2(kN/m 2)是二层装修作业施工荷载; 4×0.35(kN/m 2)包括二层作业层脚手板,另两层脚手板是根据规范第7.3.12条的规定确定; 2.作业层横向水平杆间距,应按不大于l а/2设置。
3.2纵向水平杆、横向水平杆、脚手板3.2.1纵向水平杆的构造应符合下列规定:1纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;2纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
搭接应符合下列规定:1) 纵向水平杆的对接扣件应交错布置:两根相邻纵向在水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm ;各接头中心至最近主节点的距离不宜大于纵距的1/3;2) 搭接长度不应小于1m ,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm ;3) 当使用木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm3.2.2横向水平杆的构造应符合下列规定:1主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm 。
在双排脚手架中,靠墙一端的外伸长度a 不应大于0.4l ,且不应大于500mm ;2作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/23当使用木脚手板、竹串片脚手板时。
双上;双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。
4使用竹笆脚手板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;单排的脚手架的横向水平杆一端,应用直角扣件固定在立杆上,另一端应插入墙内,插入长度亦不应小于180mm。
3.2.3脚手板的设置应符合下列规定:1作业层脚手板应铺满,铺稳,离开墙面120~150mm;2木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
此两种脚手板的铺设可采用对接平铺,亦可采用搭接铺设。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在水平杆上,搭接长度不应大于200mm,其伸出横向水平杆的长度不应小于100mm。
3竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径1.2mm 的镀锌钢丝固定在纵向水平杆上。
4作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。
3.3 立杆3.3.1每根立杆底部应设置底座或垫板。
3.3.2脚手架必设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣间固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处外延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
3.3.3脚手架底层步距不应大于2m3.3.4立杆必须用连墙件与建筑物可靠连接,连墙件布置间距宜按规范表3.4.1采用。
3.3.5立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接、搭接应符合下列规定:1立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;2搭接长度不应小于1m,应采用不少与2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
3.3.6立杆顶端宜高出建筑物高度上皮1m,高出檐口上皮1.5m。
3.3.7双管立杆中副立杆的高度不应低于3步,钢管长度不应小于6m。
3.4 连墙件3.4.1连墙件数量的设置除应满足规范第5.3节、第5.4.1、5.4.2条计算要求外,尚应符合表3.4.1的规定,表3.4.1 连墙件布置最大间距lа——纵距3.4.2连墙件的布置应符合下列规定:1宜靠近主节点设置,偏离主节点的距离不应大于300mm;2应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠措施固定; 3宜优先采用菱形布置,也可采用方形、矩形布置;4一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(2步)。
3.4.3对高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式。
严禁使用仅有拉筋的柔性连墙件。
3.4.4对高度24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。
3.4.5连墙件的构造应符合下列规定:1连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时。
与脚手架连接的一端应下斜连接,不应采用上斜连接;2连墙件必须采用可承受拉力和压力的构造。
采用拉筋必须配用来顶撑,顶撑应可靠地顶在混凝土圈粱、柱等结构部位。
拉筋应采用两根以上直径4mm的钢丝拧成一股,使用时不应少于2股;亦可采用直径不小于6mm的钢筋。
3.4.6当脚手架下部暂不能设连墙件时可搭设抛撑。
抛撑应采用通长杆件与脚手架可靠连接,与地面的倾角应在45°~60°之间;连接点中心至主节点的距离不应大于300mm。
抛撑应在连墙件搭设后方可拆除。
3.4.7架高超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
3.5 门洞3.5.1单、双排脚手架门洞宜采用上升斜杆、平行弦杆桁架结构型式,斜杆与地面的倾角α应在45°~60°之间。
门洞桁架的型式宜按规范图6.5.1要求确定。
3.5.2单、双排脚手架门洞桁架的构造应符合下列规定:1单排脚手架门洞处,应在平面桁架的每一节间设置一根斜腹杆;双排脚手架门洞处的空间桁架,除下弦平面外,应按规范图6.5.1图示节间设置一根斜腹杆;2斜腹杆宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。
当斜腹杆在1跨内跨越2个步距时。
在相交的纵向水平杆处,增设一根横向水平杆,将斜腹杆固定在其伸出端上;3斜腹杆采用通长杆件,当必须接长使用时,采用对接扣件连接,也可采用搭接,搭接构造应符合规范第6.3.5条的规定。
3.5.3单排脚手架过窗洞时应增设立杆或增设一根纵向水平杆3.5.4门洞桁架下的两侧立杆应为双管立杆,副立杆高度应高于门洞口1~2步。
3.5.5门洞桁架中伸出上下弦杆的杆件端头,均应增设一个防滑扣件,该扣件宜紧靠主节点处的扣件。
3.6剪刀撑与横向斜撑3.6.1双排脚手架应设剪刀撑与横向斜撑,单排脚手架应设剪刀撑。
3.6.2剪刀撑的设置应符合下列规定:1每道剪刀撑跨越立杆的根数宜按规范表6.6.2的规定确定。
每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间顶连续设置;中间各道剪刀撑之间的净距不应大于15m3高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑;4剪刀撑斜杆的接长宜采用搭接,搭接应符合规范第6.3.5条的规定;5剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
3.6.3横向斜撑的设置应符合下列规定:1横向斜撑应在同一节间,由底至顶层呈之字型连续布置,斜撑的固定应符合规范第3.5.2条第2款的规定;2一字型、开口型双排脚手架的两端均必须设置横向斜撑,中间宜每隔6跨设置一道;3高度在24m以下的封闭型脚手架可不设横向斜撑,高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6跨设置一道。
3.7 斜道3.7.1人行并兼作材料运输的斜道的型式宜按下列要求确定:1高度不大于6m的脚手架,宜采用一字型斜道;2高度大于6m的脚手架,宜采用之字型斜道;3.7.2斜道的构造应符合下列规定:1斜道宜附着外脚手架或建筑物的设置;2运料斜道跨度不宜小于1.5m,坡度宜采用1:6;人行斜道宽度不宜小于1m,坡度宜采用1:3;3拐弯处应设置平台,其宽度不应小于斜道宽度;4斜道两侧及平台外围均应设置栏杆及挡脚板。
