技术交底--承台混凝土浇筑
- 格式:doc
- 大小:14.50 KB
- 文档页数:1

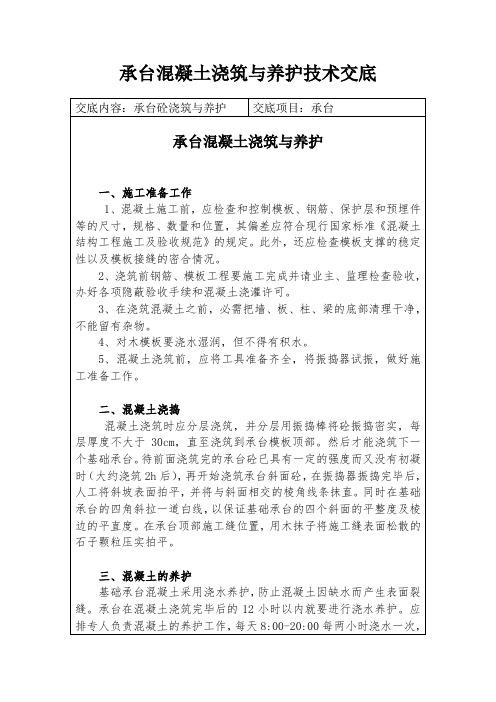

施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。
承台施工技术交底一、交底范围三工区管段内所有大桥、特大桥承台施工(深基坑、需做专项技术交底的除外)二、施工交底1、总体施工工艺根据设计要求、地质等条件,采用明挖法放坡开挖承台基坑,地质条件差的地段采用支护开挖;基坑做好排水措施,绑扎承台钢筋、安装加固模板、溜槽(汽车泵)法入模,分层浇筑、振捣密实。
一个承台一次浇筑成型。
承台施工工艺流程图如下图1。
2、施工准备①现场根据设计院交桩及经理部组织复测(经监理单位审批)的成果对承台控制桩位进行测量、放样。
②确定土质情况、地下水位情况、基坑工作面宽度、基坑底临时排水沟等情况,确定开挖线、开挖方式、深度等。
③墩位处钻孔桩全部施工完成,并且最后一根桩基础成桩后7天。
3、施工工艺及控制交底(1)测量放样承台基坑开挖前使用全站仪及该桥控制网进行承台角点放样。
并确定基坑开挖线,使用自动安平水准仪测量确定承台顶面标高,确定开挖深度。
(2)基坑开挖①按照测量放样的承台角点、开挖深度进行放坡开挖;根据开挖土层情况,边坡按1:0.5-1:1进行放坡。
桥台承台基坑边坡高度较高,开挖深度较大时,宜设置人工台阶,宽度不小于0.5m。
②承台基底或边坡如有渗水,应在基坑中设置排水沟和集水井,并安装潜水泵抽水使渗水迅速排除基坑。
③基坑的开挖,应严格按照技术交底进行开挖,不得超挖、欠挖,超挖部分不得采用原状土进行回填。
④基坑宜采取挖掘机进行开挖,技术人员控制开挖底面的标高,应以高于设计垫层底标高0.2-0.3m,作为人工清理、整平。
(3)凿除桩头、桩基检测①承台基坑土方开挖完成后,底层0.2米的预留土由人工清除,确保底层土层不被扰动;同时人工开挖四周临时排水沟,在一角挖深约1.0m的集水井,并将潜水泵准备到位,当集水井中集水较多时,及时抽出。
②技术人员在桩头上进行标高测量,在现场桩体上或预留的钢筋上用红油漆坐上标记,准备采用空压机、破碎锤、人工配合进行凿除桩头作业。
③按设计标高凿除桩头后,现场查看桩头混凝土质量,是否露出新鲜的混凝土面,若仍存在浮浆,将继续下凿。
承台混凝土浇筑技术交底3#、4#承台混凝土施工技术交底一、工程概况:同济大桥全桥起点为江北大道与登龙大道交叉口,沿现状江北东路向南延伸跨越郁江,全长1807。
5m。
其中3#、4#主塔分别位于北岸礁石区和南岸常水位(+32.3m)水岸交界线靠北侧14。
7m,其余墩位处于防洪堤内陆地上。
3#、4#主塔均位于水中,选用分离式基础,上下游分离式基础中心距36。
5m,其下各设9根直径2.2m钻孔桩。
承台为正方形钢筋混凝土结构,顺、横桥向均宽14。
2m,承台厚度5。
5m。
承台砼强度等级为C35,单个承台浇筑砼方量为1051m3,属于大体积砼。
二、施工准备2。
1 技术准备2。
1。
1、进行混凝土配合比设计。
2.1。
2、编制分项工程施工方案,并对班组进行培训及交底。
2。
2 材料要求配置混凝土的各种原材料品种规格和技术性能应符合国家现行标准规定和设计要求。
水泥、外加剂及掺合料等还应进行碱含量检测,砂、石子等应进行碱活性检测,碱含量或碱活性应符合设计要求和有关国家现行标准的规定.2.2。
1、水泥a、配置混凝土所使用的水泥,一般采用普通硅酸盐水泥、硅酸盐水泥,有特殊要求时可采用其他品种水泥.b、水泥进场应有出厂合格证和出厂试验报告,并应按其品种、强度等级、包装或散装仓号、出厂日期等进行检查验收,进场后应进行复试,试验合格后方可使用.2。
2.2、砂a、混凝土用砂,一般采用质地坚硬、级配良好、颗粒洁净、粒径小于5mm的砂.各类砂应按有关标准规定分批检验,各项指标合格方可使用。
b、普通混凝土所用的砂应以细度模数2.5~3.5之间的中、粗砂为宜,其含泥量应小于3%。
2。
2。
3、石子a、混凝土用的石子,应采用坚硬的碎石或破碎卵石,并应按产地、类别、加工方法和规格等不同情况,按有关标准规定分批进行检验,确认合格后方可使用。
b、石子最大粒径应按混凝土结构情况及施工方法选择,但最大粒径不得超过结构物截面最小尺寸的1/4,且不得超过钢筋最小净距的1/2;泵送混凝土时石子最大粒径除应符合上述规定外,对碎石不宜超过输送管径的1/3,对于破碎卵石不宜超过输送管径的1/2。
桩基础现浇承台及承台梁技术交底(混凝土)工程名称:冯营子二期回迁工程5#6#楼内容:一、材料要求.1、本工程采用商品混凝土,强度等级为C30,抗渗等级P8,要求坍落度140㎜±20㎜,石子粒径不大于30㎜。
二、主要机具1、泵车、空压机、硬塑料管、蛇皮管、振捣棒、尖锹、平锹、木抹子、卷尺等。
三、作业条件1、承台、承台梁及墙柱插筋已经绑扎完成,监理工程师验收合格后办完隐蔽工程验收手续。
2、承台及承台梁模板已支设加固完成,并办完验收手续。
已上报浇注申请并获批准。
3、所有预埋管线、埋件等均已完成,并验收合格。
4、所有施工机具已准备就绪,人员到位。
四、操作工艺工艺流程:模内清理、浇水湿润→砼浇灌→砼振捣→找平→养护1、模内清理、浇水湿润用空压机把模板内的浮土、杂物等吹净,并用蛇皮管适量浇水湿润,尤其是桩头接茬部位必须冲净。
2、浇灌砼(1)、承台粱浇灌砼时,应从一端向另一端顺序推进,本工程承台及承台梁共分为四段浇注,每段均以后浇带为界,每段砼浇注时都应连续浇筑,不留施工缝。
如因不可抗力等原因导致接茬超过初凝时间,应按施工缝要求处理(剔凿、清理、铺浆、浇注砼)。
(2)、混凝土浇筑时应分段分层浇注,每步高度以≤600㎜为宜。
结合本工程实际,≤1200㎜的承台及承台梁应分两步浇注到顶,>1200㎜的承台及承台梁应分三步浇注到顶。
(3)、使用泵车浇注砼时应避免泵管撞击墙柱插筋,前端软管应尽量放低,防止因砼落距过高而产生离析,一般不大于两米。
(4)、当需要转移浇注砼位置时应先停泵,待泵管内不出灰时再转移,禁止出灰时转移,导致砼撒至模外造成浪费。
3、砼振捣(1)、砼振捣时应沿承台粱浇筑的顺序方向,采用斜向振捣法,振捣棒与水平面倾角在3º左右,棒头沿前进方向,棒间距以300——400㎜为宜,防止漏振。
振捣时间以砼表面翻浆气泡出净为宜,防止超振。
振捣棒应快插慢拔,禁止直接碰触模板。
(2)、桩头部位应认真振捣,以便承台与桩基结合密实。
承台混凝土施工技术交底一、工程概述本次施工的承台为具体工程名称的重要组成部分,其设计尺寸为长、宽、高的具体数值,混凝土强度等级为具体等级。
承台的施工质量直接关系到整个结构的稳定性和安全性,因此必须严格按照施工技术要求进行操作。
二、施工准备1、技术准备熟悉施工图纸,明确承台的尺寸、标高、钢筋布置等技术要求。
制定施工方案,包括混凝土浇筑顺序、振捣方式、养护措施等。
对施工人员进行技术交底,确保其了解施工工艺和质量标准。
2、材料准备水泥:选用品牌、型号水泥,其质量应符合国家标准。
骨料:细骨料采用中砂,粗骨料选用粒径为具体粒径的碎石,骨料的质量应符合规范要求。
外加剂:根据混凝土性能要求,选用合适的外加剂,如减水剂、缓凝剂等。
水:采用符合国家标准的饮用水。
3、机械设备准备混凝土搅拌设备:确保搅拌设备性能良好,能够满足施工需求。
混凝土运输车辆:根据浇筑量和运输距离,合理安排运输车辆数量。
振捣设备:准备插入式振捣器和平板振捣器,确保振捣效果。
其他设备:如吊车、装载机等,用于材料吊运和现场清理。
4、现场准备清理承台施工区域内的杂物和积水,确保基底平整、坚实。
安装好模板,模板应拼接严密,支撑牢固,防止漏浆和变形。
钢筋绑扎完毕,并经检验合格。
三、混凝土配合比设计1、配合比的确定根据设计要求和原材料性能,通过试验确定混凝土的配合比。
配合比应满足混凝土的强度、工作性和耐久性要求。
2、坍落度控制混凝土的坍落度应根据施工条件和浇筑方式确定,一般控制在具体坍落度数值范围内。
四、混凝土搅拌1、搅拌时间混凝土搅拌时间应根据搅拌机类型和搅拌物的和易性确定,一般不少于具体时间。
2、材料计量严格按照配合比进行材料计量,水泥、骨料、水、外加剂的计量误差应控制在允许范围内。
3、搅拌顺序先投入骨料和水泥,搅拌均匀后再加入水和外加剂,继续搅拌至均匀。
五、混凝土运输1、运输方式混凝土采用搅拌运输车运输,运输过程中应保持罐体匀速转动,防止混凝土离析。
技术交底记录工程名称五矿万境潇湘1#~3# 施工单位五矿二十三冶建设集团有限公司交底部位基础承台、基础梁工序名称混凝土浇筑交底提要:1)工艺流程泵机试运转→搅拌站供货→核实混凝土配合比、开盘鉴定,混凝土运输单→检查混凝土质量、坍落度→输送与混凝土同配合比水泥砂浆润滑输送管内壁→输送混凝土→分层浇筑→振捣→抹面→扫出浮浆、排除泌水→养护→成品保护。
2)基础承台及拉梁混凝土浇筑本工程负一层底板厚度为160mm,基础承台高度在1.2m,根据各个栋的区域,按区域进行流水施工作业。
每个区域由1台汽车泵和1台地泵负责浇筑。
3)剪力墙混凝土浇筑根据设计图纸,在基础底板及筏板基础浇筑的同时,在剪力墙上浇筑设计高度的墙体,墙体上口设置止水钢板或膨胀型止水条。
将剪力墙的吊模安装好后,先浇筑底板混凝土,在靠近外墙底板混凝土浇筑一定面积后,待底板混凝土初凝前浇筑外墙翻边混凝土。
4)柱的混凝土浇筑柱浇筑混凝土前,结构底面必须有一定得保护措施,避免污染及损伤结构地面。
柱身浇筑混凝土时必须准备足够长度的振动棒。
柱的钢筋基本在外围,振捣时切不可紧贴模版或钢筋振捣,避免钢筋偏位和卡棒事故产生。
混凝土浇灌时泵管不能直接对准钢筋下料,避免冲毁保护层垫块;浇灌速度不宜过快,一般每浇筑50CM振捣一次。
5)混凝土的振捣混凝土在浇筑入模后,必须振动捣固,密实成型,结构密实,使拌合料的颗粒之间以不同的震动加速度发生液化,破坏初始颗粒之间不稳定平衡状态,骨料颗粒依靠自重达到稳定位置,游离水分挤压上升,气泡逸出表面,混凝土最终逐渐达到密实状态。
从而大大提高混凝土结构耐久性。
浇筑时,每条泵管配备足够的振捣棒。
使混凝土自然缓慢流动,然后全面振捣。
根据混凝土泵送时自然形成的坡度,在每个流水段的前后布置两道振动器。
第一道布置在混凝土卸料点,解决上部混凝土的振实,由于底皮钢筋间距较密,第二道布置在混凝土坡角处,解决下部混凝土的密实,随着混凝土浇筑工作的向前推进,振动器相应跟上,保证整个高度混凝土的质量。
表C2-1编 号02-C2-002-1工程名称 扩建生产用房交底日期 2009-7-27施工单位 江苏省建筑工程集团有限公司 分项工程名称混凝土工程交底提要基础梁、基础承台混凝土浇筑交底内容: 一、工程概况:本工程属于排架结构基础工程,共77个承台及承台梁,承台高度均为900mm 高,承台梁高度分为600mm 、850mm 两种。
二、施工准备:1、材料及主要机具:(1)混凝土泵车、尖锹、平锹、插入式振捣器、木抹子、长抹子、铁插尺等。
2、作业条件:(1)浇筑混凝土层段的模板、钢筋及管线等全部安装完毕,经检查符合设计要求, 并办完隐、预检手续。
(2)浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。
(3)施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。
(4)模板内部垃圾已经清理干净。
三、操作工艺:1、工艺流程:作业准备→混凝土运输→基础梁、承台混凝土浇筑与振捣→养护2、作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好,模板应浇水使模板湿润,然后用C35微膨胀混凝土灌芯。
3、混凝土自混凝土罐车中卸出后,应及时送到浇筑地点。
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象。
混凝土到达现场后,由施工单位主管技术部门、工长组织有关人员,对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,如混凝土不能满足设计要求立即退回,不得浇筑。
4、混凝土从搅拌机中卸出后到浇筑完毕的延续时间,不宜超过下表规定。
混凝土从搅拌机卸出至浇筑完毕的时间(min )注:掺用外加剂或采用快硬水泥拌制混凝土时,应按试验确定。
混凝土强度等级气温(℃)低于25高于25 <C30 >C30120 9090 60审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底
工程名称
分项工程承台混凝土浇筑
一、施工准备
1、人员准备:工作人员已全部到位,振捣人员经过培训和事先交底,并固定振捣人员。
2、机具准备:振捣器已接好并试振良好。
溜槽、铁锹、木抹子等手工工具已准备好。
3、现场准备:钢筋、模板分项已完成并经监理验收合格,准予浇筑。
模板内已清理干净,垫块垫好。
承台顶标高线已在模板上弹好。
二、操作工艺
1、工艺流程:砼入模——振捣——找平——搓毛——养护
2、砼入模:砼罐车运到现场后,延承台间的道路进入,卸料斗靠近溜槽正上方,打开卸料阀门,使混
凝土延溜槽溜入承台内,并用铁锹向承台内铺开。
斜梁处的混凝土浇筑应先浇筑至斜坡最低处,待底层混凝土有一定的稠度后再继续浇筑斜坡部位,但二次浇筑必须在砼初凝前进行,不允许留施工缝。
3、混凝土振捣:砼入模后,沿承台梁浇筑的顺序方向采用斜向振捣法,振捣棒与水平面倾角约为30
度左右。
棒头朝前进方向,插棒间距约50cm。
振捣棒的使用应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。
振捣时间以砼表面翻浆出气泡为准,防止漏振和欠振,但也要避免过度振捣。
在振捣过程中,应随时注意模板是否漏浆,发现问题立即进行处理,处理完毕后再继续浇筑。
4、找平:在混凝土振捣的同时,将混凝土表面按标高线进行找平。
5、搓毛:混凝土初凝后,用木抹子将表面搓毛,待终凝后进行最后一次搓毛。
使表面平整。
6、养护:混凝土浇筑12小时后,在混凝土表面覆盖一层草席,并浇水进行养护。
每天浇水不少于两
遍。
三、质量要求
1、混凝土应振捣密实,无孔洞,无蜂窝麻面,主筋无露筋现象。
2、轴线位移:10mm。
标高:±10mm。
截面尺寸:+15,-10mm。
表面平整度:8mm。
四、安全注意事项
1、现场施工人员均应戴好安全帽。
2、搅拌机和翻斗车操作人员均应持证上岗,严格按操作规程操作。
3、在运砖和递砖过程中应注意人体安全。
交底单位xxxxxx工程公司交底人
接受单位接受人。
