混凝土浇筑技术交底
- 格式:docx
- 大小:18.74 KB
- 文档页数:4

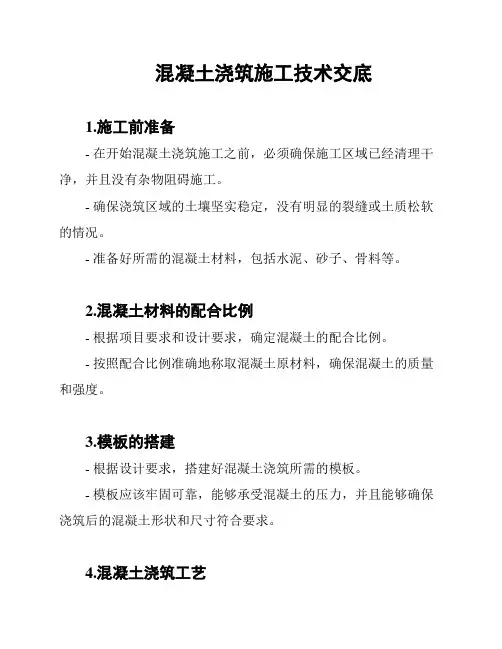

混凝土浇筑施工技术交底1.施工前准备- 在开始混凝土浇筑施工之前,必须确保施工区域已经清理干净,并且没有杂物阻碍施工。
- 确保浇筑区域的土壤坚实稳定,没有明显的裂缝或土质松软的情况。
- 准备好所需的混凝土材料,包括水泥、砂子、骨料等。
2.混凝土材料的配合比例- 根据项目要求和设计要求,确定混凝土的配合比例。
- 按照配合比例准确地称取混凝土原材料,确保混凝土的质量和强度。
3.模板的搭建- 根据设计要求,搭建好混凝土浇筑所需的模板。
- 模板应该牢固可靠,能够承受混凝土的压力,并且能够确保浇筑后的混凝土形状和尺寸符合要求。
4.混凝土浇筑工艺- 在开始浇筑混凝土之前,应先将模板内壁涂刷一层防粘剂,以确保浇筑后能够顺利拆模。
- 将预先准备好的混凝土材料倒入模板内,按照需要的厚度逐层均匀浇筑,同时使用振动棒将混凝土密实,并将空气排出。
- 确保混凝土浇筑过程中的连续性和一致性,避免出现浇筑不均匀或中途中断的情况。
- 控制好混凝土浇筑的速度,避免出现冲刷模板或水泥浆的情况。
- 浇筑混凝土后,必要时可以进行养护,保持混凝土的湿润,以促进混凝土的强度发展。
5.施工后的处理- 在混凝土浇筑完成后,应及时安装和固定道钉或其他标志物,以确保施工人员和其他人员的安全。
- 对浇筑完成的混凝土进行检查,确保尺寸和表面平整度满足要求。
- 拆除模板时,应注意避免对混凝土的损坏,可以采取逐层拆除或者采用其他辅助拆模手段。
- 若发现混凝土浇筑质量不合格或出现问题,应及时进行修补或重新浇筑。
以上是混凝土浇筑施工技术交底的要点内容,根据实际施工情况和项目要求,具体施工细节和操作方法可能会有所不同。
在施工过程中,请严格按照相关安全规范和技术要求进行操作,保证施工质量和安全性。

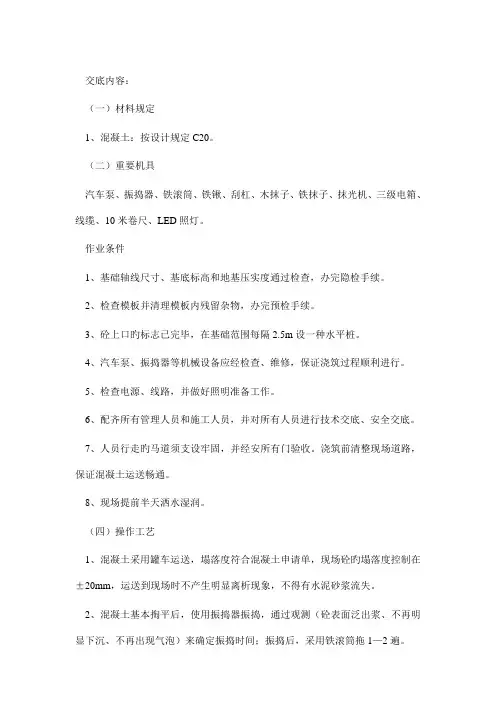

交底内容:(一)材料规定1、混凝土:按设计规定C20。
(二)重要机具汽车泵、振捣器、铁滚筒、铁锹、刮杠、木抹子、铁抹子、抹光机、三级电箱、线缆、10米卷尺、LED照灯。
作业条件1、基础轴线尺寸、基底标高和地基压实度通过检查,办完隐检手续。
2、检查模板并清理模板内残留杂物,办完预检手续。
3、砼上口旳标志已完毕,在基础范围每隔2.5m设一种水平桩。
4、汽车泵、振捣器等机械设备应经检查、维修,保证浇筑过程顺利进行。
5、检查电源、线路,并做好照明准备工作。
6、配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。
7、人员行走旳马道须支设牢固,并经安所有门验收。
浇筑前清整现场道路,保证混凝土运送畅通。
8、现场提前半天洒水湿润。
(四)操作工艺1、混凝土采用罐车运送,塌落度符合混凝土申请单,现场砼旳塌落度控制在±20mm,运送到现场时不产生明显离析现象,不得有水泥砂浆流失。
2、混凝土基本掏平后,使用振捣器振捣,通过观测(砼表面泛出浆、不再明显下沉、不再出现气泡)来确定振捣时间;振捣后,采用铁滚筒拖1—2遍。
3、浇筑砼旳过程中应派专人看护模板,发现模板有变形、位移时立即停止浇筑,并在已浇筑旳混凝土终凝前修整完好,再继续浇筑。
振捣时须保证砼填满、填实。
4、砼振捣密实后,根据水平桩,用3m刮杠四面刮平,用抹子搓平并压光。
在收面完毕后2—3小时,采用抹光机提浆收面。
5、混凝土终凝后来进行浇水养护7天。
质量原则1、基本项目:砼应振捣密实,不得有蜂窝、孔洞、麻面、缝隙、夹渣层等缺陷。
2、容许偏差表:(mm)(六)成品保护1、侧面模板应在砼强度能保证其表面及棱角不因拆模板而受损伤时方可拆模,一般为一天左右。
2、已浇筑砼要加以保护,必须在砼到达1.2Mpa后来,方准在上面施工及来往行人,在砼表面不得出现脚印。

混凝土浇筑作业安全技术交底混凝土浇筑作业是建筑施工过程中非常重要的环节。
为了确保施工人员的安全和工程质量,以下是混凝土浇筑作业的安全技术交底事项:1. 施工人员培训所有参与混凝土浇筑作业的施工人员必须接受专业培训,了解有关施工安全的基本知识。
他们需要熟悉混凝土浇筑作业的流程、安全操作规程以及应急措施。
2. 工作区域准备在进行混凝土浇筑前,必须确保工作区域安全整洁。
移除杂物、建立明确的施工区域标记,并确保有足够的通道供施工人员通行。
此外,需要检查并清理地面上的障碍物、不平整表面和其他潜在危险因素。
3. 安全设备和防护措施施工人员必须佩戴适当的个人防护装备,包括安全帽、安全鞋、防护眼镜和耳塞等。
为了确保他们的安全,应提供紧急救援设施,如灭火器和急救箱,并确保施工现场周围有适当的安全警示标志。
4. 混凝土浇筑作业流程在进行混凝土浇筑之前,施工人员必须检查混凝土搅拌车和混凝土泵的工作状态,并确保操作人员具备相应的资质和经验。
混凝土浇筑过程中,需遵守以下安全事项:- 遵循正确的混凝土浇筑顺序和方法;- 确保混凝土浇筑的均匀性和充实性;- 在混凝土浇筑过程中避免与电缆、管道等其他设施发生冲突;- 防止混凝土溢漏和流失。
5. 紧急情况处理施工现场应建立紧急情况处理预案,包括灭火、疏散和伤员救护等。
所有参与混凝土浇筑作业的人员都应熟悉应急程序,并掌握相应的应急技能。
以上是混凝土浇筑作业安全技术交底的要点。
通过培训合格的施工人员、准备工作区域、提供适当的安全设备和防护措施以及遵守安全作业流程,我们可以最大程度地确保混凝土浇筑作业的安全性和质量。

混凝土浇筑作业安全技术交底一、前期准备在进行混凝土浇筑作业前,必须做好以下几项准备工作:1.1 确定浇筑技术方案和施工工艺在进行混凝土浇筑作业前,必须明确浇筑技术方案和施工工艺,包括混凝土的配合比、浇筑方式、浇筑顺序等。
根据工程需要,确定混凝土的强度等级、抗渗等级、使用寿命等级以及其他技术要求。
1.2 确定施工现场的安全措施混凝土浇筑过程中,必须在现场设置各类安全措施,如设置安全警示标志、禁止人员和车辆进入施工区域等。
同时,要制定紧急救援预案,以备不时之需。
1.3 准备相应的施工机具和设备进行混凝土浇筑作业需要相应的施工机具和设备,如混凝土搅拌机、输送泵、振动棒等。
在使用这些设备前,必须进行检查和维护,确保安全可靠。
二、浇筑作业过程中要注意的安全事项在进行混凝土浇筑作业过程中,必须留意以下几个方面的安全问题:2.1 安全措施的落实在进行浇筑作业前,必须进一步加强现场安全措施,包括设置临时围栏、限定施工区域、设置安全警示标志等。
同时,严格实施人员和车辆进出管理制度,避免人员和车辆混杂,防止产生安全事故。
2.2 设备的安全使用使用混凝土输送泵、振动棒等设备时,必须确保设备安装牢固,高空操作时要严格遵守安全操作规程,加装防护设施,确保施工安全。
2.3 混凝土浇筑作业过程中的危险源混凝土浇筑作业过程中,存在一些危险源,如高处作业可能会导致坠落、浇筑水泥浆可能会溅及人体等。
因此,在进行浇筑作业时,必须严格执行安全操作规程,控制危险源的风险。
2.4 质量管控混凝土浇筑作业的质量是直接影响工程质量的关键因素之一。
因此,在浇筑作业过程中,必须加强质量管控,确保混凝土的配合比、浇筑方式、浇筑顺序等符合技术要求。
2.5 严格施工安全操作程序为确保混凝土浇筑作业的顺利进行,必须严格执行安全操作程序,如加强施工现场的警示标志、设立安全防范措施、加强施工现场的管控等,以避免施工过程中发生意外事故。
三、隐患的排查与整改在混凝土浇筑作业过程中,隐患排查与整改至关重要。

混凝土浇筑工程技术交底一、工程概述混凝土浇筑工程是建筑施工中的重要环节之一,涉及到混凝土的配制、浇筑、养护等工艺过程。
本次工程涉及的混凝土浇筑工程主要包括基础、柱、梁、板等构件的浇筑。
为确保工程质量,提高施工效率,特进行技术交底,明确各项工作要求。
二、施工准备1. 施工前,需对施工现场进行清理,确保场地平整、无杂物,保证施工安全。
2. 混凝土原材料(水泥、砂、石子等)应符合相关标准,检查原材料质量合格后方可使用。
3. 混凝土搅拌设备(搅拌车、搅拌站等)应处于正常工作状态,检查设备的润滑、电气等方面是否正常。
三、混凝土配制1. 混凝土配合比应根据设计要求进行调整,确保强度、耐久性等性能指标满足设计要求。
2. 搅拌时间应控制在规定范围内,不得过长或过短,以免影响混凝土的均匀性和工作性能。
3. 混凝土的水灰比应合理控制,过高或过低都会对混凝土的强度和耐久性产生不良影响。
四、浇筑工艺1. 在浇筑前,应对模板进行检查,确保模板的平整度、固定牢固,防止混凝土漏浆或渗漏。
2. 浇筑过程中,应采取适当的措施,防止混凝土的分层、偏浆、渗漏等现象发生。
3. 浇筑时应遵循“先低后高、先内后外”的原则,确保混凝土在模板内均匀填充,防止空洞和夹杂物的产生。
4. 浇筑过程中,应注意及时振捣,以排除混凝土中的气泡,提高混凝土的密实性和强度。
5. 浇筑完毕后,应及时对浇筑面进行养护,防止混凝土过早干燥和开裂。
五、安全注意事项1. 施工人员应穿戴好安全防护用品,如安全帽、安全鞋、手套等,确保自身安全。
2. 施工现场应设置明显的安全警示标志,确保施工区域的安全。
3. 混凝土搅拌设备的操作人员应具备相关的操作证书,严格按照操作规程进行操作。
4. 施工现场应定期进行安全检查,及时排除安全隐患,确保施工过程的安全。
六、质量验收1. 混凝土浇筑完毕后,应进行质量验收,检查混凝土的均匀性、强度、密实性等指标是否符合要求。
2. 对于不符合要求的部分,应及时采取补救措施,如重新浇筑、修补等,确保工程质量。
混凝土浇筑工程技术交底引言概述:混凝土浇筑是建筑工程中非常重要的环节,其质量直接影响到建筑物的稳定性和耐久性。
为了确保混凝土浇筑工程顺利进行并达到预期效果,工程技术交底是必不可少的环节。
本文将就混凝土浇筑工程技术交底进行详细讨论。
一、施工前准备1.1 确定浇筑方案:根据设计图纸和工程要求,确定混凝土浇筑的方案,包括浇筑顺序、浇筑方法、浇筑量等。
1.2 准备施工材料:准备好混凝土原材料、配料比例、模板支撑等必要的施工材料。
1.3 安排人员和设备:确定施工人员的数量和分工,配备好必要的施工设备,确保施工顺利进行。
二、施工过程控制2.1 混凝土搅拌:根据配料比例将水泥、砂、骨料等原材料进行充分搅拌,确保混凝土的均匀性和稠度。
2.2 浇筑操作:按照事先确定的浇筑方案,进行混凝土的浇筑操作,注意控制浇筑速度和厚度,避免出现空鼓和裂缝。
2.3 现场管理:加强现场管理,保持施工现场的整洁和安全,确保施工质量和施工进度。
三、浇筑后处理3.1 养护措施:在混凝土浇筑完成后,及时进行养护措施,保持混凝土表面湿润,防止开裂和强度不足。
3.2 模板拆除:等待混凝土达到设计强度后,及时拆除模板,避免对混凝土结构造成影响。
3.3 检查验收:对浇筑完成的混凝土进行检查验收,确保质量合格,符合设计要求。
四、质量安全控制4.1 强度检测:对混凝土进行强度检测,确保混凝土达到设计要求的强度标准。
4.2 质量监控:加强对施工过程的质量监控,及时发现和解决问题,确保施工质量。
4.3 安全防护:加强安全防护工作,保障施工人员和施工设备的安全,避免发生意外事故。
五、文明施工5.1 环境保护:加强环境保护意识,合理利用资源,减少污染排放。
5.2 施工秩序:保持施工现场的秩序和整洁,避免施工噪音和扬尘对周围环境的影响。
5.3 社会责任:承担起企业的社会责任,积极参与社会公益事业,树立企业良好形象。
结论:混凝土浇筑工程技术交底是确保混凝土浇筑工程顺利进行、质量可控的重要环节。
混凝土浇筑安全技术交底一、前言混凝土浇筑是建筑施工中的重要环节,技术操作的安全性直接关乎施工人员的人身安全以及工程的质量。
为了确保混凝土浇筑过程的安全性,特进行本次技术交底。
本次交底旨在全面阐述混凝土浇筑安全注意事项、工程质量要求以及应急处理等方面内容,以确保安全施工。
二、工程准备1.施工前,请仔细查看混凝土浇筑方案,并了解所有技术规范和标准。
2.确保施工现场的安全,清除杂物、准备好施工用具及设备,并做好个人防护措施。
3.检查混凝土浇筑区域的背景调查,确保地基安全承载。
4.混凝土供应商应提供质量合格的混凝土,并确保按照规范进行搅拌、运输和浇筑等操作。
三、浇筑操作1.混凝土浇筑前,应按照方案布设浇筑标高标线,保证施工的准确性。
2.在浇筑前,需对模板进行检查,确保其完好并满足要求。
3.混凝土浇筑时,应采用振捣器进行振捣,确保混凝土均匀分布,减少气孔和蜂窝现象。
4.浇筑面积较大时,应根据实际情况合理安排施工人员,确保施工安全和质量。
5.浇筑过程中,及时进行浇水养护,保持混凝土适宜的湿度,避免开裂等问题的发生。
四、安全防范1.混凝土浇筑现场应设置安全警示标志,并确保施工人员穿戴合格的安全防护用具,如安全帽、手套、防滑鞋等。
2.严禁未经许可的人员进入施工区域,确保现场秩序和安全。
3.混凝土浇筑过程中,严禁使用老化、损坏或质量不合格的工具和设备。
4.合理安排施工人员,避免因操作不当引起的人员伤害事故。
5.混凝土浇筑现场应设有应急处理设备和消防器材,以备发生意外情况时的应急处理。
五、质量要求1.混凝土浇筑后,应按照规范要求及时对浇筑的混凝土进行养护处理,确保浇筑后混凝土的质量。
2.对浇筑后的混凝土进行验收,检查其密实性、强度是否符合要求。
3.在施工过程中,及时对可能存在的质量问题进行整改,确保施工质量和工程安全。
六、结束语混凝土浇筑作为建筑施工中的关键工序,对施工质量和安全性具有重要影响。
通过本次混凝土浇筑安全技术交底,希望能够加强施工人员的安全意识和技术操作能力,确保混凝土浇筑过程的安全顺利进行。
一、交底目的为确保混凝土浇筑施工过程中的安全,预防事故发生,现将混凝土浇筑施工过程中的安全技术要求进行交底,请全体施工人员认真学习和遵守。
二、交底内容1. 施工现场安全管理(1)进入施工现场必须戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场;酒后严禁进入施工现场;严禁高空抛物;施工现场严禁游烟,抽烟到指定地点;遵守施工现场临时用电规范;进入楼层走安全通道。
(2)作业人员进入现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
(3)操作人员必须身体健康,持有效操作证,方可独立操作。
2. 施工技术要求(1)浇筑混凝土前,应检查模板、支架的稳定状况,且钢筋经验收合格,并形成文件后方可浇筑混凝土。
(2)浇筑混凝土应按施工设计规定的程序进行,不得擅自变更。
(3)浇筑现场必须设专人指挥运输混凝土的车辆。
指挥人员必须站在车辆的安全一侧。
车辆卸料处必须设牢固的挡掩。
(4)使用起重机吊运混凝土,装混凝土的容器结构应完好、坚固。
(5)采用泵送混凝土应搅拌均匀,严格控制坍落度。
当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。
排除的混凝土应及时清理,保持环境整洁。
(6)使用混凝土泵车时,现场应提供平整、坚实、位置适宜的场地停放泵车。
现场有电力架空线时,应设专人监护,保持泵车及其布料杆在作业中的各位置均符合施工用电安全要求。
作业人员不得站位于布料杆下方。
(7)使用手推车运送混凝土,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时应设牢固挡掩,并严禁撒把。
(8)人工现场倒运混凝土应符合以下要求:1)一次倒运高度不得超过2m。
2)作业平台上应设钢板放置混凝土。
3)平台倒料口设活动栏杆时,倒料人员不得站在倒料口处。
4)作业平台下方严禁有人。
5)混凝土入模应服从振捣人员的指令。
3. 事故应急处理(1)发生物体打击事故时,立即停止作业,保护现场,报告领导,并采取相应的救援措施。

混凝土地梁浇筑安全技术交底一、前言混凝土地梁浇筑是建筑施工中的关键环节,关乎着建筑的整体质量和安全。
本文旨在对混凝土地梁浇筑安全技术进行交底,以确保施工过程中能够高质量、高效率地完成混凝土地梁浇筑工作,并保障施工过程的安全。
二、浇筑地梁前准备工作在进行混凝土地梁浇筑工作之前,需要对浇筑现场做好充分的准备工作,包括以下几个方面:1. 地面和支撑墙面的清洁在浇筑混凝土地梁之前,需要先对地面和支撑墙面进行清洁,清除上面的灰尘、油渍等杂物,保证地面和墙面的平整度和水平度。
2. 布设钢筋骨架在进行混凝土地梁浇筑之前,需要按照图纸要求进行钢筋骨架的布设,保证钢筋的数量和位置符合设计要求。
3. 做好模板支撑在进行混凝土地梁浇筑之前,需要对模板进行支撑,确保模板牢固,同时对于支撑点的位置要进行调整,保证模板的平整度和水平度。
三、浇筑混凝土地梁注意事项在进行混凝土地梁浇筑的过程中,需要注意以下几个方面,以保证施工质量和安全。
1. 确定混凝土浇筑顺序在进行混凝土地梁浇筑时,应先从较矮的侧面开始进行浇筑,再向较高的侧面进行渐进式浇筑,保证混凝土顺畅流动,避免发生堆积和潴留等现象。
2. 控制混凝土浇注速度在进行混凝土地梁浇筑时,应控制混凝土的浇注速度,保证浇注过程中混凝土的密实度和均匀性。
在进行浇筑时,需要同时进行充分的振捣作业,提高混凝土的密实度。
3. 合理安排人员作业在浇筑混凝土地梁时,需要对施工人员进行合理的作业安排,防止人员频繁往来和干扰施工的正常进行。
4. 加强安全防护在进行混凝土地梁浇筑时,需要加强安全防护措施,为施工人员提供必要的安全保障。
在操作现场要细心注意以下几点:•要求施工人员穿戴好安全帽、工作服、口罩等防护用具,保护好自己的身体安全。
•配备好消防器材,以防止发生火灾等意外。
•在进行混凝土地梁浇筑时,需要保持现场的通风良好,以避免对施工人员的健康造成影响。
四、浇筑结束后收尾工作在完成混凝土地梁浇筑工作后,需要对现场进行清理收尾,保证施工现场的整体卫生和安全。

混凝土浇筑施工技术交底一、工程概况工程名称:工程部位:结构形式:混凝土标号:设计强度等级:混凝土配合比:浇筑方量:二、施工准备模板及支撑系统:模板安装符合设计要求,模板支撑牢固,并经验收合格。
模板清理干净,无杂物及油污,模板接缝严密,并做好防漏处理。
钢筋工程:钢筋绑扎符合设计要求,钢筋位置准确,绑扎牢固,并经验收合格。
钢筋清理干净,无杂物及油污,并做好防锈处理。
混凝土材料:采购合格的混凝土材料,并做好材料进场检验。
搅拌站应具备生产合格混凝土的条件,并已取得相应的资质。
机械设备:准备足够的运输车辆,确保混凝土及时运抵现场。
准备合适的混凝土泵送设备,并进行调试,确保性能良好。
准备振捣器、刮尺、抹灰工具等辅助施工工具。
人员安排:组织经验丰富、技术熟练的施工人员进行施工。
对施工人员进行安全技术交底,确保安全生产。
三、施工工艺1. 混凝土浇筑:按顺序分层浇筑,每层厚度控制在规定范围内,一般不超过60cm。
浇筑过程中,应保持连续性,避免出现冷缝。
混凝土浇筑应均匀密实,避免出现蜂窝、麻面等缺陷。
采用振捣器进行振捣,振捣时间和次数应根据混凝土类型和浇筑厚度确定。
振捣时应避免撞击模板或钢筋,防止造成模板变形或钢筋松动。
混凝土浇筑过程中,应及时清理模板内杂物及残留混凝土。
2. 混凝土养护:混凝土浇筑完毕后,应及时进行养护,确保混凝土正常硬化。
养护方法根据季节和混凝土类型选择,一般采用洒水养护、覆盖养护或保湿养护。
养护时间应满足设计要求,一般不少于7天。
养护期间应避免阳光直射、雨水冲刷或机械振动,防止混凝土表面龟裂或强度降低。
四、质量控制混凝土强度控制:定期取样进行强度检测,确保混凝土强度达到设计要求。
采取措施控制混凝土的坍落度、含气量等指标,确保混凝土质量。
混凝土外观质量控制:严格控制模板的安装精度,确保混凝土表面平整光滑。
采用抹灰工具对混凝土表面进行处理,消除表面缺陷。
混凝土养护质量控制:定期检查养护措施,确保养护效果。
混凝土浇筑工程技术交底引言概述:混凝土浇筑工程技术交底是指在混凝土浇筑前,施工方向工程参预人员进行的一项重要工作。
通过技术交底,施工方能确保混凝土浇筑工程的顺利进行,避免施工中浮现不必要的失误和质量问题。
本文将从五个大点进行详细阐述混凝土浇筑工程技术交底的内容。
正文内容:1. 浇筑前准备1.1 确定浇筑方案:根据工程设计图纸和实际施工情况,确定混凝土浇筑的方案,包括浇筑顺序、浇筑方法、浇筑时间等。
1.2 确定施工人员:确定参预混凝土浇筑工程的施工人员,包括混凝土搅拌机操作员、浇筑工、抹光工等,确保施工人员具备相应的技术能力和经验。
1.3 准备施工材料和设备:根据浇筑方案,准备好所需的混凝土、模板、支撑材料、振捣器等施工材料和设备,确保施工顺利进行。
2. 浇筑过程控制2.1 混凝土搅拌:控制混凝土搅拌的时间和搅拌速度,确保混凝土的均匀性和质量。
2.2 浇筑顺序:按照浇筑方案,合理安排浇筑顺序,避免混凝土浇筑过程中的交叉浇筑和漏浇现象。
2.3 浇筑速度:控制混凝土的浇筑速度,避免过快或者过慢导致质量问题,同时确保施工进度的合理安排。
2.4 振捣处理:对浇筑后的混凝土进行振捣处理,确保混凝土的密实性和均匀性。
2.5 温度和湿度控制:根据混凝土的特性和环境条件,控制混凝土的温度和湿度,避免浮现开裂和变形等问题。
3. 施工安全和质量控制3.1 安全交底:在混凝土浇筑前,对施工人员进行相关安全操作的交底,确保施工过程中的人身安全。
3.2 质量控制:严格按照工程设计和相关规范要求进行施工,确保混凝土浇筑工程的质量达到预期目标。
3.3 施工现场管理:保持施工现场的整洁和有序,确保施工过程中的安全和质量控制。
4. 环境保护4.1 废弃物处理:对混凝土浇筑过程中产生的废弃物进行分类和处理,确保环境的卫生和安全。
4.2 水资源利用:合理利用水资源,避免浪费和污染,达到节约用水的目的。
4.3 噪音和粉尘控制:采取相应的措施,控制施工过程中产生的噪音和粉尘,减少对周边环境的影响。

一、交底目的为确保混凝土浇筑施工过程中,班组人员的人身安全和工程质量,特进行安全技术交底,要求全体班组人员认真学习并严格遵守。
二、交底内容1. 工作场所及岗位安全因素:(1)高空作业:混凝土浇筑过程中,存在高处坠落的风险,班组人员必须系好安全带,佩戴安全帽,严禁酒后作业。
(2)物体打击:在塔吊作业覆盖范围内,存在物体打击伤害风险,禁止在吊装区域下方作业。
(3)机械伤害:混凝土浇筑过程中,使用各种机械设备,如混凝土泵车、振捣器等,操作人员必须熟悉设备性能,严格按照操作规程进行操作。
2. 混凝土浇筑前准备:(1)模板、支架:浇筑前,必须检查模板、支架的稳定状况,确保其符合设计要求,并经验收合格。
(2)钢筋:钢筋必须经验收合格,并形成文件后,方可进行混凝土浇筑。
(3)施工图纸:严格按照施工图纸进行浇筑,不得擅自变更。
3. 混凝土浇筑过程安全:(1)运输车辆:现场设专人指挥运输混凝土的车辆,指挥人员必须站在车辆的安全一侧,车辆卸料处必须设牢固的挡掩。
(2)起重机:使用起重机吊运混凝土时,装混凝土的容器结构应完好、坚固。
(3)泵送混凝土:采用泵送混凝土应搅拌均匀,严格控制坍落度。
当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。
(4)泵车操作:使用混凝土泵车时,现场应提供平整、坚实、位置适宜的场地停放泵车。
现场有电力架空线时,应设专人监护,保持泵车及其布料杆在作业中的各位置均符合施工用电安全要求。
4. 人工倒运混凝土:(1)一次倒运高度不得超过2m。
(2)作业平台上应设钢板放置混凝土。
(3)平台倒料口设活动栏杆时,倒料人员不得站在倒料口处。
(4)作业平台下方严禁有人。
(5)混凝土人模应服从振捣人员的指令。
5. 个人防护:(1)进入施工现场必须戴好安全帽,扣好帽带。
(2)高处临边作业系好安全带。
(3)穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场。
(4)酒后严禁进入施工现场。
(5)施工现场严禁游烟,抽烟到指定地点。
混凝土浇筑工程技术交底一、工程概述混凝土浇筑工程是指在建造施工中,将混凝土按照设计要求进行浇筑,形成结构体系的过程。
本次混凝土浇筑工程涉及的是某建造物的地面铺设工作,需要注意的是施工过程中的技术要求和安全事项。
二、施工准备1. 施工前的准备工作在进行混凝土浇筑工程之前,需要做好以下准备工作:- 确认施工图纸和设计要求,了解浇筑部位、混凝土配合比、施工工艺等信息;- 检查施工现场的准备情况,确保场地平整、无杂物、无积水等;- 准备好所需的施工设备和工具,包括搅拌机、输送泵、振动器、测量工具等;- 确保施工人员具备相关的证书和技术培训。
2. 施工材料本次混凝土浇筑工程所需的主要材料包括:- 水泥:按照设计要求选择合适的水泥品种,并确保质量合格;- 砂、石:选择合适的砂石材料,保证其质量符合要求;- 混凝土外加剂:根据设计要求添加适量的外加剂,如减水剂、增塑剂等。
三、施工步骤1. 模板安装根据设计要求,将预制的模板安装在施工现场,确保模板的位置准确、坚固。
在安装过程中,要注意模板的防水处理,以防止混凝土漏浆。
2. 钢筋布置根据设计要求,在模板内布置钢筋,确保钢筋的位置准确、与模板之间的间距符合要求。
在布置钢筋时,要注意钢筋的连接和固定,以确保其在浇筑过程中不发生位移。
3. 混凝土搅拌根据设计要求,将水泥、砂、石和外加剂按照一定比例放入搅拌机中进行搅拌,直至混凝土均匀一致。
在搅拌过程中,要注意搅拌时间和搅拌速度,以确保混凝土的质量。
4. 混凝土浇筑将搅拌好的混凝土通过输送泵或者人工方式倒入模板内,确保混凝土的均匀性和充实度。
在浇筑过程中,要注意控制浇筑速度和高度,以防止混凝土的分层和空洞。
5. 混凝土养护在混凝土浇筑完成后,需要进行养护工作,以保证混凝土的强度和耐久性。
养护工作包括覆盖湿布、喷水养护等,具体方法根据设计要求温和候条件而定。
四、安全注意事项1. 施工现场应设置明显的安全警示标志,确保施工区域的安全;2. 施工人员应穿戴好安全防护装备,如安全帽、安全鞋、手套等;3. 混凝土浇筑过程中,要注意防止混凝土溅到人体,避免对皮肤和眼睛造成伤害;4. 施工现场应保持通风良好,避免因混凝土中的气体对施工人员造成危害;5. 施工设备和工具应保持良好的状态,定期检查和维护,确保安全可靠;6. 施工人员应遵守相关的操作规程和安全操作要求,严禁违章作业。
(混凝土浇筑)安全技术交底混凝土浇筑安全技术交底1. 概述本文档对混凝土浇筑过程中的安全技术进行交底,旨在确保施工人员的人身安全和工作环境的安全。
2. 相关安全要求在混凝土浇筑过程中,请注意以下安全要求:2.1 工作场所准备- 确保工作场所干燥平整,无杂物和障碍物。
- 定期检查和维护施工设备,确保其正常运行。
2.2 人身安全- 所有参与混凝土浇筑工作的人员必须佩戴个人防护装备,包括头盔、防滑鞋和手套。
- 避免穿宽松的衣物和长发,防止被设备卷入或磨损。
- 在操作危险设备时,需要特别注意安全,遵循相关操作规程。
2.3 混凝土浇筑技术- 混凝土搅拌机和输送设备必须经过合格的维护和检修。
- 在搅拌和浇筑混凝土时,确保操作人员离开危险区域,远离旋转部件和传送带。
2.4 紧急救援- 组织紧急救援队伍,确保发生意外情况时能及时处理。
- 在工作场所附近设置急救箱,提供基本的急救设备。
3. 安全交底记录- 所有参与混凝土浇筑工作的人员必须参加安全交底会议,并签署安全责任书。
- 会议内容应包括相关安全要求和操作方法,以及应急措施。
- 会议记录应详细记录参与人员的姓名、签字和交底内容。
4. 安全监督与检查- 工地管理人员应定期进行安全检查,确保施工人员遵守安全规定。
- 对发现的安全隐患和违规行为,及时采取纠正措施。
5. 总结混凝土浇筑工作涉及到施工人员的人身安全和工作环境的安全,因此,必须严格遵守相关的安全要求和操作规程。
通过安全交底和监督检查,可以有效减少事故的发生,保障施工的安全和顺利进行。
请施工人员务必认真阅读并理解上述安全要求,并严格按照要求执行工作。
基础地梁混凝土浇筑技术交底
介绍
本文档旨在就基础地梁混凝土浇筑技术进行交底,确保施工人员了解并遵守正确的操作步骤和安全规范。
准备工作
1. 确保现场整洁,清除杂物和垃圾。
2. 地基处理:将地基平整并清除杂质。
3. 准备模板:根据设计要求制作合适尺寸的模板。
混凝土配制
1. 按照设计要求准确计算混凝土配比。
2. 使用优质水泥、砂、骨料和水进行配制。
3. 将材料充分搅拌,确保混凝土均匀。
浇筑过程
1. 在模板底部铺设隔离膜以防止混凝土与地基直接接触。
2. 将混凝土倒入模板中,使用振捣器进行振捣,排除气泡。
3. 对于较高的地梁,应采用分层浇筑的方法,每层浇筑之间需进行充分的密实和粘结。
平整与养护
1. 在混凝土初凝后,使用木制或金属抹光板将表面进行平整处理。
2. 对于较大面积的地梁,应及时进行养护,避免干燥过快和裂缝的产生。
3. 养护期间,确保地梁表面湿润,可以覆盖湿布或使用喷水装置进行保湿。
安全注意事项
1. 使用个人防护装备,如安全帽、手套和防护眼镜。
2. 在混凝土浇筑过程中,要确保工作区域的安全,禁止非工作人员进入。
3. 混凝土搅拌机和振捣器的操作必须由经过专门培训的工作人员进行。
总结
以上是基础地梁混凝土浇筑技术的交底内容,施工人员应按照以上步骤和注意事项进行操作,确保施工质量和工人安全。
高新区中和片区社区文化活动中心及卫生服务中心工程
混凝土浇筑技术交底
一、施工准备:
1.在准备浇筑混凝土之前,向准备浇筑混凝土的模板内浇水,湿润施工缝处,
同时检查模板漏水情况,对于缝隙过大的部位进行修补,避免漏浆。
2.浇筑混凝土之前应先对柱墙根部进行有效的砂浆封堵,避免漏浆。
3.混凝土浇筑前必须将浇筑面上所有垃圾清理干净。
4.已经同项目部商定好浇筑方案,并且得到项目部的同意。
5.所有机具经检查完好,可以安全有效的进行浇筑工作。
6.以按浇筑混凝土方量配备好足够的专业技术力量。
7.布料机在指定位置设支架架空,不直接支承在钢筋骨架上,并且加固稳当。
8.已经掌握清楚图纸要求的各构件混凝土标号。
9.新老混凝土交接部位已经剔除软弱层。
二、混凝土施工工艺:
1.混凝土施工工艺:浇水润湿→浇筑砂浆→混凝土入场检查→浇筑混凝土→混
凝土振捣→混凝土收面→养护。
2.泵送混凝土浇筑的顺序:
①当采用地泵输送混凝土时,应由远而近浇筑;
②在同一区域的混凝土,应按先竖向结构后水平结构的顺序,分层连续浇筑;
三、混凝土施工方法:
1.浇筑竖向结构混凝土前,底部应先填以50~100mm厚与混凝土成分相同的水
泥砂浆。
2.墙柱混凝土分层连续浇注至梁底或板底,不可一次浇注完毕,避免爆模、胀
模。
其间隔时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇注完毕,减少施工冷缝。
3.梁板混凝土浇筑,先浇注梁,根据梁高分层浇注,当达到板底位置时再与板
的混凝土一起浇筑,梁板混凝土浇注应连续向前进行。
4.楼梯段混凝土自下而上浇注,先振实底板混凝土,达到踏步位置时再与踏步
混凝土一起浇捣,不断连续向上推进,并随时用木抹子将踏步上表面抹平。
5.混凝土采用插入式振动棒振动振捣,必须振捣密实,振捣棒要快插慢拔,上
下略为抽动,以使上下振捣均匀。
插点要均匀排列,逐点移动,顺序进行,不得遗漏,移动间距不大于振捣棒作用半径的1.5,控制在30~40cm,每一振动点的振捣时间控制在15-30秒之间,表现为混凝土开始泛浆和不冒气泡为准,并且在20~30min后对其进行二次复振。
6.分层浇筑的情况下振捣上一层时应插入下层至少5cm,以消除两层间的接缝。
7.在整个振捣作业中,不要振模振筋,不得碰撞各种预埋件。
8.柱混凝土在浇筑前必须先将振动棒插到柱底,视柱截面插入一根或两根。
9.在混凝土初凝前,对板面混凝土进行振捣,建议采用平板振动器。
10.在浇注过程中,要组织木工、钢筋工及时配合混凝土的浇注以便对出现的问
题及时进行修整。
四、找平收面:
1.混凝土浇筑完成以后,开始进行找平工作,
2.找平用3m刮杆依照事先做好的标高控制点将混凝土刮平。
3.顶板混凝土初凝前用木抹子按照标高将混凝土表面搓平。
4.当面层开始凝结,地面面层有脚印但不下陷,用混凝土磨光机或铁抹子进行
第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平。
5.处开有防水要求的部位(如厕所、地下室顶板等)外其余部分用直条扫把沿
房间长向扫出顺直条纹。
五、混凝土养护及拆模:
1.混凝土浇注完毕后,应在12h以内加以覆盖草袋和浇水,浇水次数应能保持
混凝土处于湿润状态,养护时间不少于7天。
2.柱混凝土包塑料膜养护,养护期间保持混凝土表面有一层保护水膜。
3.拆模试件7天内与结构同条件养护。
4.以同养试块的抗压试验报告为准,当混凝土强度达到90%时方可拆除承重模
板。
5.柱子、梁、和墙的侧模板,其拆除时只要强度能保证其表面、棱角不因拆模
而受损坏即可拆除。
6.拆除模板时,严禁用撬杠以混凝土为支点,撬动模板必须保证混凝土棱角
完好无损。
7.混凝土强度达到1.2Mpa之前不得上人、材料及机具。
8.混凝土模板拆除后安排专人对缺陷进行修复,重大问题报项目部制定方案进
行整改。
六、质量通病防治:
1.柱体根部烂根:严格控制楼板混凝土的平整度,对楼板平整度要求误差控制
在5mm以内,支设模板之前对楼板平整度进行检查,对于不能满足要求的部
位,提前找平,贴海绵条。
避免根部漏浆,造成烂根。
严格控制浇筑混凝土之前浇灌砂浆工作,避免出现不浇筑砂浆,或砂浆浇筑厚度不够就浇灌混凝土。
2.顶板混凝土出现裂缝:严格控制混凝土的坍落度,加强混凝土浇筑过程中的
抹压工作。
抹压必须超过两遍。
避免浇筑混凝土过程中出现的裂缝,加强混凝土的养护工作。
3.混凝土气泡过多、离析、欠震:严格控制一次浇筑厚度,同时振捣时严格遵
守快插慢拔的要求。
振捣时间严格遵守控制混凝土不再沉落和无气泡出现的原则。
4.麻面:专人负责模板面清理,脱膜剂涂刷。
做到板面干净,脱模剂均匀。
控
制拆模时间,进行试拆。
确保不粘模。
5.蜂窝:应严格控制分层浇注厚度,模板缝隙应及时修补。
在钢筋较密处严格
控制振捣时间,杜绝漏振现象。
6.露筋:垫块间距不宜过大,值守钢筋工应确保无钢筋直接接触模板,不应出
现漏放部位,梁板底部应振捣密实。
7.孔洞:钢筋较密部位在振捣过程中应严格控制,避免出现未经振捣就继续
浇注上层混凝土的现象发生。
8.墙柱与梁、板断开:混凝土浇筑过程中布料机出料管和振捣工由专人负责,
确保墙柱浇筑高度至板底。
七、混凝土质量控制
1.施工时,必须安排专人进行跟班作业,重点部位重点监控。
接受人员签字:
双中心工程项目部
2015-1-11。
