电力管线施工组织设计工程名称:XXXXXXX市政工程建设单位:XX市建设局监理单位:XXXX建设工程监理公司施工单位(盖章):XXXXXX编制人:审核人:法定代表人:年月日目录第一章编制说明及编制依据......................错误!未定义书签。
第1节编制说明 ............................错误!未定义书签。
第2节编制依据 ............................错误!未定义书签。
第二章工程概况 ...............................错误!未定义书签。
第三章施工部署 ...............................错误!未定义书签。
第四章要紧施工方式............................错误!未定义书签。
第1节施工流程 ............................错误!未定义书签。
第2节沟槽开挖 ............................错误!未定义书签。
第3节电力爱惜管安装.......................错误!未定义书签。
第4节电力井施工 ..........................错误!未定义书签。
第五章施工预备打算............................错误!未定义书签。
第1节技术资料预备.........................错误!未定义书签。
第2节资源供给 ............................错误!未定义书签。
第3节机具设备需用打算.....................错误!未定义书签。
第六章工程进度打算............................错误!未定义书签。
第1节编制依据 ............................错误!未定义书签。
第2节工程进度打算.........................错误!未定义书签。
电力排管工程施工组织设计Document number [980KGB-6898YT-769T8CB-246UT-18GG08]合川凉亭片区滨江国际电力管网工程 建设单位:重庆兆甲房地产开发有限公司编制日期:2014年11月10日_、工程概况合川凉亭片区滨江国际电力管道线路地下化,不仅是城市美化的需要,同 时也为电力线路本身的建设、扩容带来很大的便利,提高了线路的安全性。
本 次是我公司针对合川凉亭片区滨江国际电力管网工程,电力排管工程施工进行 施匸部署二、施工部署根据本工程规模大,施工工艺相对复杂等特点,结合工程实际情况,在进 场施工前,精选精干的施工队伍,集合施工力量组织好相应的施匚人员,机械 设备有序进场,山重庆本勋园林绿化工程有限公司组织建立项LI 管理机构,指 派曾创多项优民丄程奖的项I 」经理担任本丄程项目经理。
按预定质量、安全目 标,制定现场质量和安全生产管理制度,监理单位: II重庆建新建设工程监理咨询有限公 施工单位: 重庆本勋园林绿化工程有限公司使创优目标得以实现。
工程实行项目责任制管理。
为做到安全文明施工,项目经理为安全第一责任人,全面负责安全施工。
严格执行公司制定的施工现场安全管理制度,加强施工人员现场管理。
项U部下设:生产技术主管、质量安全主管、材料购买主管,各部由项目经理统一协调指挥施工全过程。
为保证匸程施工顺利进行,主导工程施工顺序:施匸准备、测量、土方开挖、敷设管材、管道包封、砖切电缆井、回填土方等。
根据本工程特点,施工釆取水平流水作业’各工种密切配合。
实行“全面质量管理与工作目标管理”项I」部组织建立班组型全面质量管理小组,通过全面质量管理的深入发展,全面推动日标管理的实施,将现代化管理贯穿施工全过程。
质量管理在整个施匸过程中,施工班组应做到以下儿点:a、保证所有工序和检査项U均达到合格品,其中工序工程80%以上必须达到优良品。
b、项I」部根据通信公司质量管理制度,施匸班组建立和完善班组内部的自检制度,做到工程质量在班组内有控制,有检査、有记录。
运河北路(A4高速-金海路)电力排管工程二标施工组织设计编制:审核:批准:上海东奉电力工程(集团)有限公司二00六年十一月五日目录一、序言1、公司简介2、工程概况3、工程质量及安全目标4、工程总工期二、工程特点三、编制依据四、项目管理目标五、施工总体布置六、施工部署1、目施工方法2、施工技术准备七、施工组织方案及技术要求八、工程质量保证技术措施1、分项工程质量保证技术措施2、主要施工机械配置一览表3、管理人员主要负责人名单4、项目管理网络图5、施工总平面布置图6、计划进度表九、其他技术保证措施1、地下管线保护措施2、文明施工措施十、安全技术措施1、安全组织体系、安全措施2、综合治理消防措施3、季节性安全措施十一、领导小组名单及网络图一、序言首先对有幸参加运河北路(A4高速-金海路)电力排管工程(二标)的投标表示衷心的感谢。
我公司依据招标文件的精神和工程的实际情况,并认真地踏勘了施工现场,了解周边的地理环境,我们有信心、有能力按照业主的要求多快好省地建设好这个工程。
(一)、公司简介:我公司是按现代化企业制度要求规范建立的大型工程建设企业,拥有注册资金6000万元,各类工程技术人员150人,公司为上海市房屋建筑施工总承包贰级企业,具有相当雄厚的经济、技术力量,公司具有工程可行性研究,前期开发,工程施工管理,对内对外工程总承包和从事房地产开发经营等综合能力,形成了建筑业一条龙,一揽子服务体系,近年来公司坚持“质量第一,信誉第一”的服务方针,承担过各类项目,并相继多次获得过各类工程奖,“创造卓越,奉献真诚,回报社会”公司将以雄厚的技术力量,优质的经营服务,优良的工程质量,真诚与社会各界合作。
作为本区建设行业的龙头企业,我公司曾承建过许多大中型的工业与民用建筑和市政工程的施工任务,有许多项目无论从工程质量、文明施工管理及进度上均得到业主的认可及好评。
(二)、工程概况1、本排管工程对运河北路(A4高速-金海路)电力排管工程(二标)工程项目建设。

工程强电排管施工方案范本一、工程概况1.1 项目名称:某某大厦强电排管施工1.2 项目地址:某某市某某大街某某号1.3 建筑面积:某某平方米1.4 施工单位:某某建筑工程有限公司1.5 监理单位:某某监理有限公司1.6 施工期限:某某年某月-某某年某月二、工程概况本项目为某某大厦的强电排管施工,主要包括强电线路的敷设、排管的安装以及相关设备的竖管、排管和槽道的施工。
本方案的编制基于相关设计文件和施工图纸,旨在保障工程质量、安全和进度,确保工程顺利进行。
三、施工组织安排3.1 施工总负责人:某某3.2 技术负责人:某某3.3 安全员:某某3.4 施工人员:根据施工需要进行招聘3.5 监理人员:由监理单位指定四、施工准备工作4.1 制定施工计划及施工图纸:根据设计文件和图纸,制定详细的施工计划和施工图纸,并报监理单位审核备案。
4.2 采购材料设备:根据施工计划,提前采购所需的材料和设备,确保施工进度不受影响。
4.3 施工人员培训:对施工人员进行必要的培训,确保他们具备相应的技能和安全意识。
4.4 施工现场准备:清理施工现场,搭建施工用的临时设施,准备施工所需的机具和工具。
五、施工工艺及措施5.1 强电线路敷设:根据设计要求,进行强电线路的敷设,确保线路的安全可靠。
5.2 排管安装:根据设计图纸进行排管的安装,采用对接或吊挂方式进行安装,确保强电线路的安全通畅。
5.3 竖管、排管和槽道施工:根据设计要求进行竖管、排管和槽道的施工,确保设备管线的合理布局和连接畅通。
六、质量控制6.1 施工前验收:在施工前对各项工程进行验收,确保符合设计要求和施工标准。
6.2 施工过程监督:由施工负责人及时进行工地巡查和监督,确保施工过程中质量符合要求。
6.3 施工结束验收:施工结束后进行最终验收,确保工程质量和安全。
七、安全防护措施7.1 施工人员安全教育:对施工人员进行安全教育,提高其安全意识和风险防范意识。
7.2 安全防护措施:施工现场设置明显的安全警示标识,配备必要的安全防护设备,严格执行安全操作规程。
电力排管施工方案范本第一章工程概况工程概况本工程是为配合___市凤台路(藕塘路-义井路)的道路工程建设而建设,为确保电力通道畅通,根据___市庐阳区住房与城乡建设局的委托,在凤台路(藕塘路-义井路)实施电力排管和部分过路管工程,具体工程量为:1、工井部分:工井: ___座手井: ___座2、排管部分:无碱玻璃纤维钢管___米聚乙烯涂塑钢管___米CPVC管: ___米排管设计管位:凤台路全长___公里,___KV主排距中心线___米,位于路南,电缆主排管为24孔;辅排距中心线___米,位于路北,辅排管为16孔。
过路管为2___4孔。
主排采用无碱玻璃纤维钢管150(内径)______mm壁厚,过路排管采用敷设聚乙烯涂塑钢管150(内径),壁厚___mm。
CPVC管150(内径),壁厚___mm。
第二章各分部分项工程的主要施工方法一、施工技术措施1、电缆排管的施工技术措施1.1采用挖掘机开挖,人工配合的方法进行电缆沟槽基础施工,沟槽基础形成后由人工整平并进行地板砼的浇筑。
1.2电缆排管的铺设和埋砂全部由人工进行,逐层管间间距和埋砂厚度要求符合设计尺寸,必须使砂和排管形成密实的整体。
1.3电缆埋设完毕后进行土方回填回填时分层进行。
每层厚度不超过15cm由人工进行夯实。
余土由汽车运至弃置场。
2、电缆井的施工技术措施2.1由挖掘机开挖出基础,然后由人工平整并浇筑砼地板。
2.2人工砌筑电缆井墙体并按设计要求预埋L100___10电缆支架。
2.3电缆井压顶部分使用现浇方式进行。
钢摸板的高度和宽度必须符合设计尺寸支撑要牢固,摸板稳固。
浇筑时振捣密实,严禁漏振。
2.4盖板全部预制,___时采用机械吊装,人工配合。
盖板___完后进行土方回填并夯实,余土运至弃置场。
混凝土构件的制作工艺流程钢模制作→刷脱模剂→钢筋制作___→混凝土的浇筑→脱模→养生→集中堆放本公司拟在本公司预制厂进行盖板构件的生产。
如业主要求订购,我方将经过周密查找并筛选出合格的供应商,与之签定供应合同。
一、工程概况:1、工程项目名称:徕远房地产开发有限责任公司10KV进线工程2、工程内容:青年路建国路路口至新民路路口(K0+000—K0+400)3、设计单位:新疆光源电力设计事务所4、结构类型:砼¢160抗压PVC-C管5、主要工程数量:电力排管400m(¢160PVC-C管);挖土方:立方米;回填戈壁:立方米;砼填筑立方米砖砌检查井:10座6、工期要求:6月18日—6月22日7、质量目标:优良二、工程特点:1、本工程地处市区青年路非机动车道上,为交通要道,其人流量较大,工作面较窄,给施工带来一定不便;2、三通一平:基本完备三、施工组织及布置:为确保工程保质保量按期交工,我们将组建一批精干、高效,具有一定专业技术、团结善战,有职有权的项目部作为施工现场的管理班子。
根据此工程的工程规模及特点,实行专业化施工,采用流水作业,分段作业的方法,机械、物资分类集中管理,按照项目部的统一部署和工程计划进度,均衡施工。
四、主要工程项目施工方案1、临设及现场踏勘因原图无纵坡设计,故先对原地面高程进行测设,待沟槽开挖后测槽底高程以便核算土方量,施工队伍进场后进行文明施工宣传,现场设置文明施工及项目部组织结构等标牌,施工区域用围拦严密遮挡,禁止非相关人员进入施工区域,消除事故隐患。
对周围居民区进行调查,到相关部门进行地下管网状况核实。
将破坏地下设施的危险降至最低。
2、沟槽开挖、井位开挖沟槽开挖采用人机配合,根据排管深度层数采用满槽灌砼的方法,以求尽量缩短工期,开挖后,不得扰动原状地基土不得有积水、杂物务必符合设计规范要求,如遇现场地下管线于排管高程相冲突,及地质情况较差路段,现场甲方及设计单位进行协商解决。
3、排管及检查井浇筑进行排管时,先对管材的接口处进行打磨,使其光泽和顺铺筑10cm的砼垫层,再排第一层管,保护层及间距控制采用预先焊好的钢支架,铺一层砼排一层管依次进行,镀锌钢管的套管及焊接尽量放在沟槽上方进行,在井距较长需在槽下焊接时,预留好工作坑,以作工作人员操作,确保焊接质量,二、三、四层将接口处用垫起后进行焊接,砼浇筑时,务必振捣密实,防止蜂窝麻面现象出现。
第1篇一、工程概况1. 工程名称:XX地区电力排管工程2. 工程地点:XX地区3. 工程规模:XX公里4. 工程内容:电力排管、电缆敷设、电缆接头制作、电缆终端制作、电缆保护等5. 工程特点:本工程涉及多个区域,地形复杂,施工难度较大。
二、施工准备1. 组织机构(1)项目经理部:负责整个工程的施工组织、协调、监督和管理工作。
(2)工程技术部:负责工程的技术指导和监督工作。
(3)施工部:负责工程的施工、质量、进度、安全等工作。
(4)材料部:负责工程材料的采购、验收、保管和供应工作。
(5)财务部:负责工程的财务管理工作。
2. 人员配置(1)项目经理:1名(2)工程技术部人员:2名(3)施工部人员:10名(4)材料部人员:2名(5)财务部人员:1名3. 材料设备(1)电力排管:根据设计要求,选择合适规格的电力排管。
(2)电缆:根据设计要求,选择合适规格的电缆。
(3)电缆接头:根据设计要求,选择合适规格的电缆接头。
(4)电缆终端:根据设计要求,选择合适规格的电缆终端。
(5)电缆保护:根据设计要求,选择合适的电缆保护材料。
(6)施工工具:电钻、切割机、剥皮机、电缆连接器、测试仪等。
4. 施工图纸及规范(1)施工图纸:根据设计要求,提供详细的施工图纸。
(2)施工规范:参照《电力工程施工及验收规范》等相关规范。
三、施工工艺1. 施工流程(1)现场勘查:对施工现场进行勘查,了解地形、地貌、地质条件等。
(2)施工图纸会审:组织施工图纸会审,明确施工要求。
(3)施工组织设计:编制施工组织设计,明确施工方案、进度、质量、安全等要求。
(4)施工准备:完成人员、材料、设备、施工图纸等准备工作。
(5)施工实施:按照施工组织设计进行施工。
(6)施工验收:完成施工后,进行施工验收。
2. 施工方法(1)电力排管施工1)根据设计要求,确定电力排管的位置、规格和数量。
2)挖掘沟槽,清理杂物,确保沟槽畅通。
3)铺设电力排管,确保电力排管平稳、牢固。

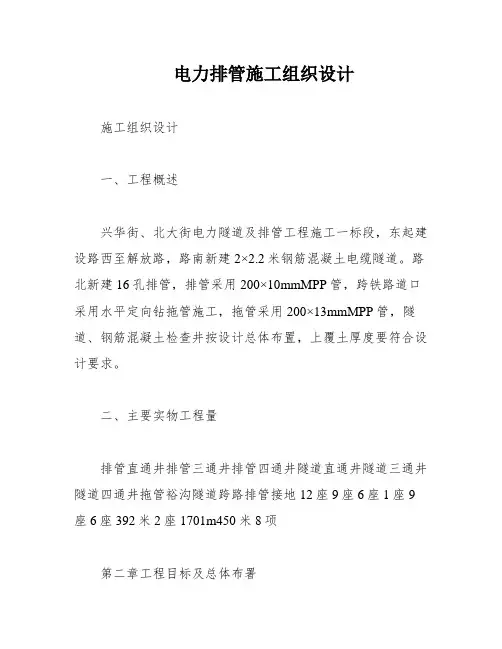

电力排管施工组织设计施工组织设计一、工程概述兴华街、北大街电力隧道及排管工程施工一标段,东起建设路西至解放路,路南新建2×2.2米钢筋混凝土电缆隧道。
路北新建16孔排管,排管采用200×10mmMPP管,跨铁路道口采用水平定向钻拖管施工,拖管采用200×13mmMPP管,隧道、钢筋混凝土检查井按设计总体布置,上覆土厚度要符合设计要求。
二、主要实物工程量排管直通井排管三通井排管四通井隧道直通井隧道三通井隧道四通井拖管裕沟隧道跨路排管接地12座9座6座1座9座6座392米2座1701m450米8项第二章工程目标及总体布署一、质量目标本标段的质量目标是合格工程。
二、施工组织机构为了确保工程的顺利进行,我们将组建一个由具有丰富施工经验的专业技术人员组成的项目部,项目部由项目经理及项目总工程师组成。
工程部、质检部、计财部、技术部、办公室、安保部等六个职能部门将会被设立。
工地实验将委托具有相应资质的实验室进行。
公司授权项目经理部对该标段实施全面负责。
本标段的项目部将分为三个施工队,分别为拖管施工队、土建施工一队和XXX负责拖管施工任务,土建施工一队负责建设路~五一路部隧道、检查井及排管的施工任务,土建施工二队负责五一路~解放路隧道、检查井排管的施工任务。
三、总体部署1.施工指导思想本标段地处老城区,施工现场地下各种管线错综复杂,地下水位偏高,管线位置紧邻路边建筑物,设计管线位置地下大多是旧房屋基础或建筑垃圾,下部大多是粉质沙土。
因此,我们将采取针对性的有效措施,按项目所在的位置以及工序之间的工艺关系,合理地组织流水作业。
我们还将积极推广贯彻GB/T9000质量体系认证标准,并加强领导,强化关键环节的管理,认真履行职责,以确保建设单位对工程质量、安全和工期的要求得到满足。
本标段工程量较大,工期紧迫,需要进行隧道、检查井、排管、拖管等交叉作业。
其中,隧道、检查井、排管的施工主要采用钢筋混凝土结构,以人工为主,辅以机械设备。

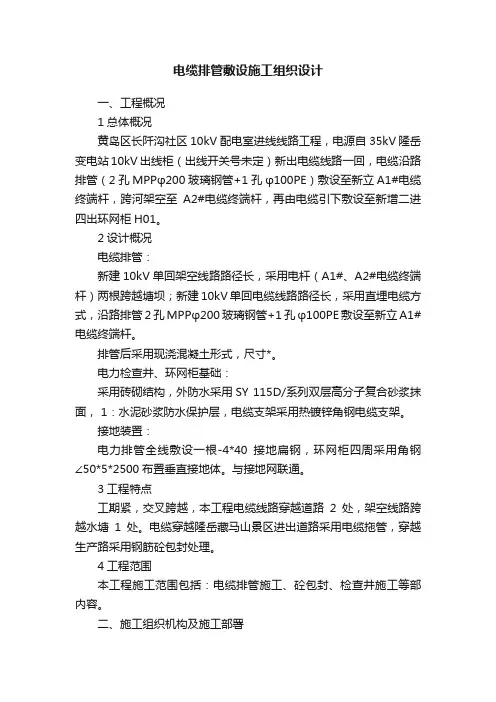

电缆排管敷设施工组织设计一、工程概况1总体概况黄岛区长阡沟社区10kV配电室进线线路工程,电源自35kV 隆岳变电站10kV出线柜(出线开关号未定)新出电缆线路一回,电缆沿路排管(2孔MPPφ200玻璃钢管+1孔φ100PE)敷设至新立A1#电缆终端杆,跨河架空至A2#电缆终端杆,再由电缆引下敷设至新增二进四出环网柜H01。
2设计概况电缆排管:新建10kV单回架空线路路径长,采用电杆(A1#、A2#电缆终端杆)两根跨越塘坝;新建10kV单回电缆线路路径长,采用直埋电缆方式,沿路排管2孔MPPφ200玻璃钢管+1孔φ100PE敷设至新立A1#电缆终端杆。
排管后采用现浇混凝土形式,尺寸*。
电力检查井、环网柜基础:采用砖砌结构,外防水采用SY 115D/系列双层高分子复合砂浆抹面, 1:水泥砂浆防水保护层,电缆支架采用热镀锌角钢电缆支架。
接地装置:电力排管全线敷设一根-4*40接地扁钢,环网柜四周采用角钢∠50*5*2500布置垂直接地体。
与接地网联通。
3工程特点工期紧,交叉跨越,本工程电缆线路穿越道路2处,架空线路跨越水塘1处。
电缆穿越隆岳藏马山景区进出道路采用电缆拖管,穿越生产路采用钢筋砼包封处理。
4工程范围本工程施工范围包括:电缆排管施工、砼包封、检查井施工等部内容。
二、施工组织机构及施工部署1施工组织机构组建以项目经理为核心的现场施工项目经理部,经理部的组成本着专业配置,精干高效的原则进行,按照企业项目管理模式建立项目组织机构,形成以全面质量、安全、成本管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制,高效地组装和优化企业及社会生产要素,出色地实现我企业的质量方上一页下一页。

电力管道施工组织设计方案(完整版) 施工组织设计工程名称:建设单位:监理单位:施工单位(盖章):编制人:法定代表人:年月日审核人:目录第一章编制说明及编制依据1.1 编制说明1.2 编制依据第二章工程概况2.1 工程概述2.2 工程地点2.3 工程范围2.4 工程进度第三章施工部署3.1 施工组织机构3.2 施工人员配置3.3 施工设备配置3.4 施工材料储备第四章主要施工方法4.1 土方开挖4.2 基础施工4.3 结构施工4.4 安装施工4.5 装修施工第五章施工流程5.1 土方开挖流程5.2 基础施工流程5.3 结构施工流程5.4 安装施工流程5.5 装修施工流程第六章安全管理6.1 安全组织机构6.2 安全生产责任制6.3 安全生产管理制度6.4 安全教育和培训6.5 安全检查和监督第七章环境保护7.1 环境影响评价7.2 环境保护措施7.3 环境监测和评估第八章质量控制8.1 质量组织机构8.2 质量管理制度8.3 质量检查和监督8.4 质量保证措施第九章施工预算9.1 施工费用构成9.2 施工费用控制9.3 施工预算编制第十章工程竣工验收10.1 竣工验收程序10.2 竣工验收标准10.3 竣工验收文件第一章编制说明及编制依据1.1 编制说明本施工组织设计编制是为了规范工程施工,保证工程质量,保障工程安全,提高工程效率,实现工程建设的顺利进行。
1.2 编制依据本施工组织设计编制依据国家有关法律法规、规范标准和工程技术规范,以及建设单位和监理单位的要求。
第二章工程概况2.1 工程概述本工程为XX工程,位于XX市XX区,建设单位为XX公司,监理单位为XXX,施工单位为XX施工有限公司。
2.2 工程地点本工程位于XX市XX区,具体位置为XX路XX号。
2.3 工程范围本工程的建设范围包括XX、XX、XX等方面的工程建设。
2.4 工程进度本工程的计划总工期为XX天,分为XX个阶段,目前已完成XX个阶段,进度为XX%。

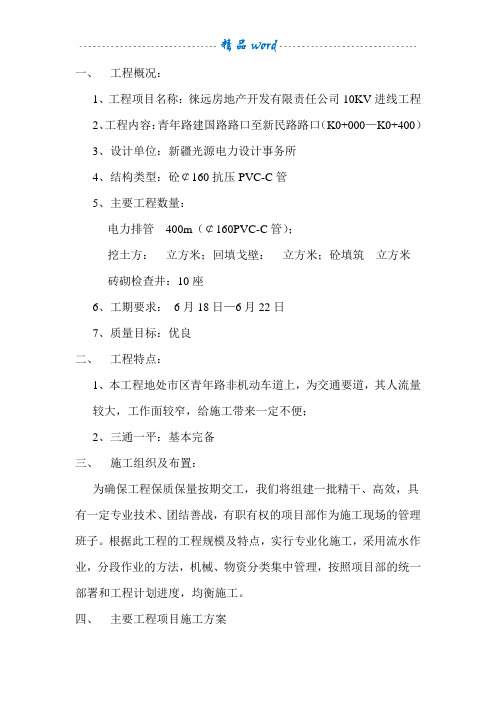

一、工程概况:
1、工程项目名称: 徕远房地产开发有限责任公司10KV进线工
程
2、工程内容: 青年路建国路路口至新民路路口( K0+000—
K0+400)
3、设计单位: 新疆光源电力设计事务所
4、结构类型: 砼¢160抗压PVC-C管
5、主要工程数量:
电力排管400m( ¢160PVC-C管) ;
挖土方: 立方米; 回填戈壁: 立方米; 砼填筑立方米
砖砌检查井: 10座
6、工期要求: 6月18日—6月22日
7、质量目标: 优良
二、工程特点:
1、本工程地处市区青年路非机动车道上, 为交通要道, 其人流
量较大, 工作面较窄, 给施工带来一定不便;
2、三通一平: 基本完备
三、施工组织及布置:
为确保工程保质保量按期交工, 我们将组建一批精干、高效, 具
有一定专业技术、团结善战, 有职有权的项目部作为施工现场的管理班子。
根据此工程的工程规模及特点, 实行专业化施工, 采用流
水作业, 分段作业的方法, 机械、物资分类集中管理, 按照项目部的统一部署和工程计划进度, 均衡施工。
四、主要工程项目施工方案
1、临设及现场踏勘
因原图无纵坡设计, 故先对原地面高程进行测设, 待沟槽开挖后测槽底高程以便核算土方量, 施工队伍进场后进行文明施工宣传, 现场设置文明施工及项目部组织结构等标牌, 施工区域用围拦严密遮挡, 禁止非相关人员进入施工区域, 消除事故隐患。
对周围居民区进行调查, 到相关部门进行地下管网状况核实。
将破坏地下设施的危险降至最低。
2、沟槽开挖、井位开挖
沟槽开挖采用人机配合, 根据排管深度层数采用满槽灌砼的方法, 以求尽量缩短工期, 开挖后, 不得扰动原状地基土不得有积水、杂物务必符合设计规范要求, 如遇现场地下管线于排管高程相冲突, 及地质情况较差路段, 现场甲方及设计单位进行协商解决。
3、排管及检查井浇筑
进行排管时, 先对管材的接口处进行打磨, 使其光泽和顺铺筑10cm的砼垫层, 再排第一层管, 保护层及间距控制采用预先焊好的钢支架, 铺一层砼排一层管依次进行, 镀锌钢管的套管及焊接尽量放在沟槽上方进行, 在井距较长需在槽下焊接时, 预留好工作坑, 以作工作人员操作, 确保焊接质量, 二、三、四层将接口处用垫起后进行焊接, 砼浇筑时, 务必振捣密实, 防止蜂窝麻面现象出现。
因检查井附属配件较多, 为砖砌检查井, 支模扎筋养生所需工期较长, 因此我们将把它作为重中之重来抓, 钢筋的下料及附件制作均另择场地进行, 加工好后拉至现场绑扎, 以尽量避免影响交通, 井身浇筑完毕后, 养生至达到设计要求, 防止孔洞、漏筋现象发生, 报监理工程师认可后, 方可进行下道工序施工。
钢筋、排管焊接、绑扎工艺流程如下:
程
图
(1)钢筋绑扎:
钢筋采购时必须附带齐全的手续, 由监理验收合格后方能进场, 钢筋加工另择场地, 井拉开挖后根据井室的具体尺寸, 结合施工图钢筋分布计算钢筋尺寸, 每个井室的钢筋分开加工, 加工好一个拉到现场绑扎一个, 以免造成混乱, 加工剩余钢筋按规范允许的焊接数量进行焊接, 焊接部分不超过总钢筋量的20%, 先将底板钢筋绑
好浇筑完毕后在绑井壁钢筋, 严格控制间距及钢筋尺寸、型号报监理验收合格后, 方可进行模板的支撑。
(2)排管钢筋的焊接:
¢钢管焊接采用点焊, 风壁必须打磨光滑、平顺, 套管与¢管接口采用满焊, 环焊缝不超过壁厚的25%, 先按焊件周长等距离适当点焊, 点焊部位必须焊透, 厚度不大于壁厚的2/3, 每道焊缝一次焊完, 根部焊透; 中断焊接时火焰应缓慢离去, 重新焊接前, 应检查已焊部位是否有缺陷, 发现缺陷应铲除重焊。
每层焊完后, 应清除溶渣、飞溅物等并进行外观检查, 发现缺陷应铲除重焊。
管子对口处应垫置牢固, 避免焊接过程中产生错位变形, 钢筋焊接时, 搭接长度必须大于6.25D。
4、砼养生及附属设施施工
砼养生采用草帘覆盖, 定期洒水的方式进行, 保证其达到设计强度报监理批准后方可回填, 养生砼的同时进行接地线, 接地极及穿铁丝的施工均按设计要求进行, 焊接牢固, 全线贯通。
5、沟槽的回填
砼养生达到设计要求后, 进行沟槽回填工作, 天然戈壁每30cm 分层用立式打夯机夯实, 排管顶以上50cm戈壁密实度达到95%, 其上60cm达到85%, 以利于路面维护。
