土方开挖监理细则标准版本
- 格式:docx
- 大小:30.00 KB
- 文档页数:17
土方开挖工程监理实施细则土方开挖工程监理实施细则1. 总则1.1本细则依据施工承包合同,以及《建筑工程质量检验评定标准》(GBJ30—88):《地基与基础工程施工及验收规范》(GBJ20—83);《工程施工及验收规范》(GBJ201—83)等有关工程规程、规范编制。
1.2本细则适用于本合同施工图纸所示的土方开挖工程。
其开挖工作内容包括:准备工作、场地清理、施工期排水、边坡观测、完工验收前的维护以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作。
1.3承包人的责任(1)承包人应根据合同技术条款、施工图纸的要求和监理人的指示,按土方开挖工程的开挖线进行施工,若在实施开挖中偏离指定开挖线,应重新修整直到监理人认可为止,因承包人自身施工失误所增加的工程量以及出此增加的额外费用均由承包人承担。
(2)承包人为其施工需要,在本合同施工图纸开挖线以外进行的开挖,应在该开挖工作开始前,以书面方式报监理人审批,承包人必须注意保持永久开挖边坡稳定。
(3)在施工前,承包人应详细了解工程地质结构、地形地貌和水文地质情况,对可能引起的滑坡和崩塌体应及时采取有效的预防性保护措施,在陡坡下施工,应仔细检查边坡的稳定性,应事先作好妥善的清理和支护。
(4)修建施工区内专用公路的土方开挖工程,除遵守本技术条款外,还应按监理人指定的有关行业规范执行。
(5)在己有建筑物附近进行开挖时,承包人的施工措施必须保证其原有建筑物的稳定和安全,并尽可能做到不影啊其正常使用。
(6)承包人应妥善制定施工安全措施,在危险地带应设置明显的标志,夜间施工时应安设足够的照明。
2.承包人应提交的文件2.1施工措施计划承包人应在本工程或每项单位工程开工前21天,按监理人的指示和施工图纸的规定,提交一份包括下列内容的施工措施计划,报送监理人审批。
(1)开挖施工平面布置图(含施工交通线路布置);(2)开挖方法和程序;(3)施工设备的配置和劳动力按排;(4)排水或降低水位措施;(5)开挖边坡保护措施;(6)土料利用和弃渣措施;(7)质量与支全保证措施;(8)施工进度计划等;2.2开挖放样资料每项单位工程开工前21 天,承包人应将开挖前实测地形和开挖放样剖面图报送监理人复核,经监理人批准后,方可进行开挖。
B13工程监理实施细则(土方工程施工质量监理细则)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:年月日江苏省建设厅监制目录 (2)1专业工程特点………………………………..….... (2)2监理工作依据………………………………..….... (2)3监理工作控制流程…………………………..….... (5)4土方开挖监理工作重点及目标值…………..….... (7)5土方回填监理工作重点及目标值…………..….... (9)6土方工程施工质量监理要点………………..….... (12)7土方工程基坑(基槽)质量通病…………..….... (13)8监理的工作方法及措施……………………..….... (14)9监理工作目标………………………………..…....1、专业工程特点:(1)基础设计根据xxx股份有限公司所做《xxx岩土工程勘察报告》。
本工程场地类别为三类,不液化,岩土工程勘察等级为甲级。
(2)基槽(坑)超深部位处理:≤500mm时,将基础垫层加厚;>500mm时采用级配碎石分层夯实,每层厚≤250mm,夯实系数≥0.97,垫层底面每边超出基础底边≥0.4H,垫层顶面每边超出基础底边≥300mm放坡按基坑开挖期间保持边坡稳定。
(3)基础验收后应及时回填,回填土应在基础墙两侧同时回填,分层夯实(每层厚≤250mm),压实系数≥0.94。
2、监理工作依据:2.1设计文件、设计交底、变更、监理规划。
2.2建筑地基基础工程施工质量验收规范GB50202-2002。
2.3经审核批准的承包单位提供的施工组织设计、技术方案及工艺工法。
3、监理工作控制流程:3.1认真熟悉图纸,掌握施工工艺标准,验收规范。
3.2审核施工单位提供的施工组织设计及技术方案,对其内容不周密之处,提出修改意见,至审批完成。
3.3对施工工程中的关键部位有控制措施,做到事先控制,以预防为主。
土方开挖工程监理实施细则完整版.doc 范本一:土方开挖工程监理实施细则完整版第一章:工程概述1.1 项目背景1.2 工程的目标和1.3 项目组成员职责和责任1.3.1 项目经理1.3.2 监理工程师1.3.3 施工单位第二章:安全管理2.1 施工现场安全组织2.1.1 暂时设施建设2.1.2 安全标识和警示标志2.1.3 现场安全培训2.2 施工现场安全控制2.2.1 施工场地的合理布置2.2.2 施工材料的安全堆放2.2.3 土方开挖的安全措施2.2.4 危(wei)险源的识别和管理2.3 安全事故处理和报告第三章:质量管理3.1 质量管理体系建立3.1.1 施工组织设计3.1.2 质量控制计划制定3.1.3 相关资料管理3.2 施工过程质量控制3.2.1 土方开挖前的准备工作3.2.2 土方开挖的施工控制3.2.3 施工质量问题的解决3.3 质量验收及记录第四章:进度管理4.1 工期计划编制4.2 施工进度控制4.2.1 项目里程碑和关键节点的控制4.2.2 施工过程中的进度调整4.3 施工进度的监测和报告4.4 进度风险分析和应对措施第五章:成本管理5.1 成本管理计划编制5.2 成本控制和分析5.2.1 施工过程成本控制5.2.2 施工期间成本风险的识别和应对5.3 成本支付和核算5.3.1 施工进度款支付控制5.3.2 施工期间成本的核算和报销第六章:变更管理6.1 变更管理流程和责任划分6.2 变更申请的审批和评估6.3 变更执行和控制6.4 变更后的影响评估和调整第七章:验收与交接7.1 施工过程验证和评估7.2 验收标准和程序7.3 竣工文件整理和提交7.4 工程交接和验收记录第八章:风险管理8.1 风险识别和评估8.2 风险应对措施制定8.3 风险监控和控制8.4 风险记录和报告第九章:附件9.1 工程设计文件9.2 监理报告和记录9.3 工程验收文件9.4 其他相关文件本文档涉及附件:附件一:工程设计图纸附件二:监理报告模板附件三:工程验收记录表本文所涉及的法律名词及注释:1. 建造法:指的是我国《中华人民共和国建造法》2. 工程监理:指的是监理工程师在工程施工过程中对施工质量、安全、进度等进行监督和控制的工作。
土方开挖监理细则模版第一章总则第一节简介1.1 目的本土方开挖监理细则的目的是确保土方开挖工程的安全、高效进行,符合相关法规和规范,并提供一个监理和管理土方开挖的操作指南。
1.2 适用范围本土方开挖监理细则适用于各类土方开挖工程的监理和管理。
第二章监理责任第一节监理人员资质2.1 监理人员应具备相关工程技术资格,并持有有效的监理工程师证书。
2.2 监理人员应具备丰富的土方开挖工程实践经验。
第二节监理任务2.3 按照工程设计文件和合同要求,对土方开挖过程进行监理和管理,确保施工符合要求。
2.4 监理人员应及时发现并解决土方开挖中的技术问题,保证土方开挖工程的质量和进度。
第三节协调与沟通2.5 监理人员应与业主、施工单位和设计单位保持密切沟通,及时传达相关信息和解决问题。
第三章监理程序第一节前期准备3.1 监理人员应熟悉土方开挖工程的设计文件和施工合同,并与业主、施工单位进行初步沟通,明确工程目标和要求。
3.2 监理人员应检查施工单位的资质和技术人员的资质,并核实相关证书。
3.3 监理人员应对土方开挖工程现场进行踏勘,熟悉施工环境和地质条件。
第二节施工准备3.4 监理人员应核实施工单位的技术准备和施工计划,对施工方案进行评审。
3.5 监理人员应监督施工单位进行场地布置、设备安装和人员培训。
第三节施工过程监理3.6 监理人员应监督土方开挖的施工过程,包括土方开挖机械的操作、土方的运输与堆放等。
3.7 监理人员应检查土方开挖的质量,包括土方的均匀度、垂直度等指标。
3.8 监理人员应检查土方开挖过程中的安全措施和现场管理。
第四节施工质量验收3.9 监理人员应对土方开挖工程的质量进行验收,并填写相应的质量验收报告和监理记录。
第四章监理报告4.1 监理人员应按照规定的监理报告格式,及时向业主和施工单位提交监理报告。
4.2 监理报告应包括土方开挖工程的整体情况、问题和建议等内容。
第五章监理记录5.1 监理人员应按照规定的监理记录格式,对土方开挖工程的每个阶段进行记录和归档。
土方开挖工程安全监理实施细则土方开挖工程安全监理实施细则(范本)工程监理单位应公平、独立、诚信、科学地开展建设工程监理与相关服务活动,下面的土方开挖工程安全监理实施细则,欢迎大家参考!一、安全监理规定:1.1 施工组织设计中应制定相应的安全技术措施,并在施工中遵照执行。
深度超过5m(含5 m)的基坑、槽的土方开挖,应有专项施工方案,必要时应有论证。
1.2 挖、运、填土机械进退场前,应察看行驶道路上的架空线路、桥梁、涵洞、便桥、地下管线等构筑物,确认安全。
必要时应对道路上的设施、地下构筑物等进行验算,确认安全。
当危及其安全时,应采取相应的安全技术措施,并经验收合格形成文件后,方可通行。
轮式机械在城市道路和公路上行驶应符合有关安全规定。
1.3 在城区、居民区、乡镇、村庄、机关、学校、企业、事业单位和社会道路、公路及其附近等人员活动和出行的地方施工时,沟槽、基坑外侧必须设围挡和安全标志,夜间和阴暗处尚须加设警示灯。
1.4 测量钉桩、坑探时,不得影响地下管线等构筑物的安全运行。
1.5 施工现场的坑、井必须加盖或设围挡、护栏,并由专人检查确认安全。
设围挡、护栏时应设安全标志,夜间和阴暗时必须加设警示灯。
1.6 沟槽、基坑穿越道路时,开工前应制定交通疏导方案,并经交通管理部门批准后,方可实施。
施工中应在社会道路与施工区域之间设围挡和安全标志,并设专人疏导交通。
需设临时交通便线、便桥时,应设专人经常维护,保持完好。
1.7 施工中,沟槽、基坑应设安全梯或人行土坡道。
严禁攀登撑木、土壁上下。
安全梯、人行土坡道应符合有关安全规定,其间距不宜大于50m。
1.8 施工中需设置行车土坡道时,应遵守下列规定:(1)坡道宽应大于运输车辆宽度加1.0m;纵坡不宜陡于l:6。
(2)坡道两侧边坡应采取稳固措施。
(3)施工中应采取防扬尘措施。
1.9 使用平板拖车运输大型施工机械应遵守下列规定:(1)运输前应根据机械质量、结构形式、运输环境等选择平板拖车,并制订运输方案,采取相应的安全技术措施。
土方开挖安全监理细则范本第一章总则第一条为确保土方开挖工程的安全施工,规范土方开挖工程的监理管理,根据相关法律法规和标准,制定本细则。
第二条本细则适用于土方开挖工程的安全监理工作。
第二章施工前准备第三条施工单位应按照工程规划和设计要求,编制土方开挖施工方案。
施工方案应包括开挖工程的组织管理、施工技术措施和安全保护措施等项目。
第四条开挖施工前,施工单位应组织施工人员进行必要的安全教育培训,确保施工人员具备相关安全知识和技能。
第五条施工单位应按照施工方案要求,检查施工场地的地质和地貌条件,采取必要的安全措施,防止地质灾害和失控事故的发生。
第六条施工单位应建立和完善相关的施工记录、工作台账和安全检查台账,并定期进行整理和归档。
第三章施工实施第七条施工单位应按照设计要求,严格控制开挖施工的水平、垂直和纵向度量,确保开挖工程的尺度和形状符合设计要求。
第八条施工单位应按照设计要求,合理选择土方开挖的施工方法,确保施工安全和施工质量。
第九条开挖施工过程中,施工单位应监控土方开挖边坡的稳定情况,及时采取加固措施,防止边坡滑坡和崩塌。
第十条施工单位应按照相关规定,对施工现场的通风、排水和防尘进行合理布置和管控。
第十一条施工单位应设置合理的安全警示标志,明确施工区域的边界和施工风险区域,确保施工人员的安全。
第四章施工质量检查第十二条施工单位应按照工程质量管理要求,对土方开挖工程的施工质量进行全面检查。
第十三条施工单位应按照工程质量验收规范,对土方开挖工程进行验收,并出具相关的质量验收报告。
第五章安全监督第十四条安全监督机构应加强对土方开挖工程的监督检查,确保施工单位按照相关规定进行开挖施工。
第十五条安全监督机构应及时发现施工中的安全隐患,向施工单位提出整改意见,并跟踪整改情况。
第十六条安全监督机构应定期对土方开挖工程进行检查,记录施工单位的安全管理情况和施工质量情况。
第十七条安全监督机构应按照相关法律法规,对施工单位的违法行为进行处罚和问责。
2024年土方开挖及基坑支护工程安全监理细则模版土方开挖及基坑支护安全专项施工方案审核一、土方开挖施工方案审核土方开挖施工方案需经专家组论证通过。
施工单位需依据专家论证意见,结合现有的工程地质、水文地质、周边环境资料,以及支护结构设计、降排水要求,明确开挖方案。
该方案必须严格遵守施工安全相关规程及强制性标准的规定。
安全技术措施审核的重点涵盖以下几个方面:1. 降排水措施及防止基坑漏水、渗水的策略。
2. 边坡放坡坡度的设计依据及预防坍塌的安全措施。
3. 临边防护的具体要求及坑边荷载限制。
4. 上下通道的合理设置。
5. 施工运输道路的科学规划。
6. 机械化联合作业过程中的安全保障措施。
7. 土方开挖过程中的变形监测机制。
8. 施工人员的安全防护措施。
二、基坑支护施工方案审核基坑支护作为基坑施工的关键环节,其深度超过5米(含5米)时,同样需经专家组论证。
施工单位应在专家论证意见及专项支护设计的基础上,进一步完善基坑支护施工方案,并向监理单位提交,同时附上专家论证意见及专项支护设计资料。
该方案需符合《建筑基坑支护技术规程》的相关要求,并综合考虑工程地质、水文地质、基础类型、开挖深度、降排水条件、周边环境对基坑侧壁位移的制约、基坑周边荷载、施工季节、支护结构使用期限等多种因素,以实现因地制宜、因时制宜。
安全技术措施审核的重点包括:1. 坑壁支护方法及预防坍塌的安全措施。
2. 基坑周边环境分析及防护措施。
3. 基坑临边防护及坑边载荷安全标准的制定。
4. 上下通道的安全设置。
5. 有效的排水措施。
6. 支护变形监测机制的实施。
7. 施工作业人员的全面安全防护措施。
对基坑支护设计及施工的有关要求:基坑支护的设计单位必须具备相应资质,设计成果应包含图纸及设计计算书。
若基坑支护工程由分包单位承担,需严格审查其资质、安全生产许可证以及项目经理、安全员、特种作业人员的安全上岗资格证,确保符合规定要求。
常用的基坑支护型式包括:排桩式挡土墙:由特定桩型按阵列布置构成的支护结构。
XXXXX建设工程项目土方开挖工程监理实施细则编制人:审批人:监理单位:编制日期:年月日目录1、工程概况 (1)2、编制依据 (1)3、专业工程的主要特点 (1)4、土方开挖施工作业流程 (2)5、监理工作流程 (2)6、监理工作的目标值 (2)7、基坑开挖时注意要点 (2)8、规范要求 (2)9、监理工作方法、监控要点及措施 (4)9.1 审核土方开挖工程施工方案 (4)9.2检查测量人员及仪器 (4)9.3检查操作人员及机械设备 (4)9.4 复核高程、坐标控制点、基坑边线 (4)9.5施工过程监理的内容及要求 (4)9.6 土方开挖工程质量检测检验 (6)9.7 预防土方开挖工程质量常见问题的措施 (6)土方开挖工程监理实施细则1、工程概况1、项目名称:2、建设地点:3、建筑规模:4、工程质量等级:合格工程5、参建单位:建设单位:设计单位:勘察单位:施工单位:监理单位:质量监督单位:2、编制依据1.1本工程施工图及变更1.2本工程的地质勘察报告1.3本工程的监理规划1.4适用规范《建设工程监理规范》(GB50319-2013)《建筑工程施工质量验收统一标准》(GB50300-2013)《建筑地基基础工程施工质量验收规范》(GB50202-2012 )《基坑工程技术规范》(DGT08-61-2010 )3、专业工程的主要特点根据XXXX有限公司出具的岩土工程勘察报告及XXXX工程设计研究院有限公司出具的设计图纸,场地原始地形基本平坦,由北向南呈缓坡状,场地最大高差为5.6m。
拟建场地地貌单元属少陵塬。
拟建工程场地勘探深度内的底层岩性主要为第四系上更新统风积黄土、残积土壤、和中更新统风积黄土和残积古土壤。
4、土方开挖施工作业流程地下管线及障碍物摸排→现场清理→引测标高及坐标控制点至基坑边→测量放线→第一层开挖→修坡(支护结构施工)→第二层开挖(设计标高)→修坡(支护结构施工)→第三层开挖→支护→人工清底→基槽验收。
土方开挖安全监理细则一、工程概况上海工程位于,单体建筑地下1层、地上12层,建筑高度____米,主体结构为框架结构,建筑面积地下㎡,地上㎡,总建筑面积38011㎡。
基坑底板承台设计坐落在○23层的粉质黏土层,地表开挖深度4.85m和4.64m(B区承台)、4.15m(B区底板)、3.55m和3.75m(A区承台)、2.76m(A区底板)。
基坑围护采用重力坝围护,基坑开挖总面积约㎡,出土总方量约为m?。
基坑开挖前采取坑内满堂降水措施,保证挖土施工有良好的作业条件。
二、安全监理工作的依据1、《建筑施工安全检查标准》(JGJ59-99)2、《建筑地基基础工程施工质量验收规范》(GB50202-____)3、《建筑机械使用安全技术规程》(JGJ33-____)4、施工组织设计5、工程地质勘察报告6、基坑围护施工设计三、安全监理工作的特点基坑工程正向大,单层建筑面积大,与周边已有建筑、市政公用管道设施靠得很近,有的甚至贴边发展,加上沿海地质情况复杂,土质极其软弱。
而土方开挖工程通常实行劳务分包,技术管理薄弱,总包方以包代管,承包人往往注重进度,经常违规操作,安全技术措施不到位,极易酿成基坑坍塌等安全事故,因而土方开挖工程已经成为比较复杂和风险比较大的分项工程。
为此,监理对安全生产监管工作重在预控,施工实施过程坚持先落实安全技术措施后施工的原则,加强巡查、观测,依靠信息化管理,并定期组织安全生产专项检查,对发现的问题督促整改,消除安全隐患,防止安全事故的发生。
四、安全监理工作方法坚持“预防为主,重点进行事前控制”的原则,同时注重施工过程中的安全检查与安全控制管理,发现问题及时处理,消除安全隐患,把安全事故苗头消灭在萌芽状态。
1、监理准备工作(1)审查设计图纸,熟悉工程地质、水文地质勘察资料,对其中的安全方面的问题通过建设单位向设计单位提出。
(2)审查核验承包单位提交的安全施工保证体系,土方开挖专项施工方案,以及其他有关的技术文件及材料,并由项目总监在技术文件上签署意见;审查未通过的,返回整改,否则不得实施。
土方工程施工监理实施细则模版第一章总则第一条目的和依据为了规范土方工程施工监理活动,保证土方工程施工质量,确保施工安全,提高工程效益,根据《中华人民共和国土木工程施工质量管理条例》等相关法律法规,制定本细则。
第二条适用范围本细则适用于土方工程施工监理活动。
第三条定义1. 土方工程:指土方勘察、地基处理、土方开挖和填筑等工程。
2. 监理:指依法对土方工程施工过程进行监督、检验、测试、鉴定和评定等活动,提出监理意见及建议,保证施工质量和安全的行为。
3. 施工单位:指承担土方工程施工任务的企事业单位、个体工商户或其他组织。
4. 监理单位:指具有相应资质的从事土方工程监理的企事业单位或其他组织。
5. 监理工程师:指经过培训,取得监理工程师资格证书,并负责土方工程施工监理的工程技术人员。
6. 监理报告:指监理单位根据监理工作实际情况,对施工单位和工程质量进行评价和总结,提出问题和改进意见,报送给建设单位的文件。
7. 验收:指经过监理单位的检查和测试,确认土方工程施工质量符合规定标准,可以交付使用的行为。
8. 鉴定:指监理单位对土方工程存在的争议或纠纷进行调查、评价并做出意见的行为。
第四条施工监理责任1. 监理单位应按照法律法规及合同约定,履行监理责任,确保土方工程施工过程符合法律法规和相关技术标准。
2. 监理单位应对施工单位的施工流程、工序、材料、设备等进行监督和检查,及时发现并纠正施工中的问题。
3. 监理单位应对施工单位的施工方案进行审查,提出修改意见或不合格意见。
4. 监理单位应制定每日、周、月的施工检查计划,并按计划进行检查。
5. 监理单位应及时向建设单位报告施工的进度、质量和安全情况,提出必要的建议和措施。
6. 监理单位应按照约定的验收标准对土方工程进行验收,并出具验收报告。
7. 监理单位应按照法律法规和合同约定,对土方工程安全问题进行监督和检查,及时提出整改要求。
第二章施工前准备第五条勘察与设计审查1. 监理单位应对施工前的土地勘察报告进行审查,确认是否满足施工要求。

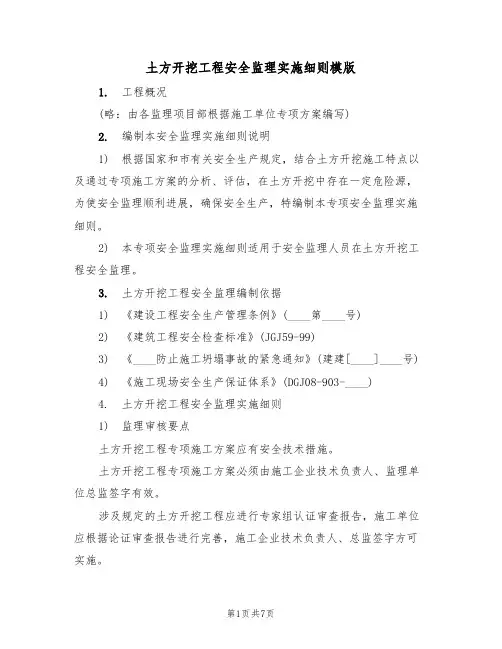

土方开挖工程安全监理实施细则模版1.工程概况(略:由各监理项目部根据施工单位专项方案编写)2.编制本安全监理实施细则说明1) 根据国家和市有关安全生产规定,结合土方开挖施工特点以及通过专项施工方案的分析、评估,在土方开挖中存在一定危险源,为使安全监理顺利进展,确保安全生产,特编制本专项安全监理实施细则。
2) 本专项安全监理实施细则适用于安全监理人员在土方开挖工程安全监理。
3.土方开挖工程安全监理编制依据1) 《建设工程安全生产管理条例》(____第____号)2) 《建筑工程安全检查标准》(JGJ59-99)3) 《____防止施工坍塌事故的紧急通知》(建建[____]____号)4) 《施工现场安全生产保证体系》(DGJ08-903-____)4. 土方开挖工程安全监理实施细则1) 监理审核要点土方开挖工程专项施工方案应有安全技术措施。
土方开挖工程专项施工方案必须由施工企业技术负责人、监理单位总监签字有效。
涉及规定的土方开挖工程应进行专家组认证审查报告,施工单位应根据论证审查报告进行完善,施工企业技术负责人、总监签字方可实施。
土方开挖设备进入施工现场前的各项检测、检验合格,相关报告不符合要求一律不允许操作。
土方开挖设备单位的资质和安全生产许可证和特种作业人员的有效证件。
边坡支撑要有计算书。
2) 监理控制要点土方开挖准备阶段A. 勘察现场,清除地面及地上障碍物。
B. 摸清工程实地情况,开挖土层的地质、水文情况、交通道路、邻近建筑、地下埋设物等,以便有针对性地采取安全措施。
C. 做好施工场地排水工作(汛期还要做好防洪防风工作)全面规划好场地平整各部分的标高,保证施工现场排水畅通,不积水,周围设置必要的截水沟、排水沟。
D. 备好施工用电、用水、道路及其他设施。
E. 需要做挡土桩的深基坑要先做挡土桩。
F. 严格做好土方开挖的各项监测工作,及时做好资料。
土方开挖实施阶段A. 根据土方工程开挖深度和工程量的大小,选择机械和人工挖土或机械挖土方案。
土方开挖及基坑支护工程安全监理细则一、前期准备1. 建立项目安全管理组织机构,明确各相关责任人员,并编制相应的岗位职责和安全管理规章制度。
2. 规划土方开挖及基坑支护工程的施工范围、进度和方法,并编制详细的施工方案。
其中应特别考虑地质条件、环境要求和周围建筑物等因素。
3. 进行土方开挖及基坑支护工程的勘察和测量,了解地质地貌情况,确定土方开挖的深度和范围。
4. 对土方开挖及基坑支护工程的施工现场进行安全评估,确保施工现场的安全性,并提出必要的安全措施。
5. 确定土方开挖及基坑支护工程的施工周期,并制定施工进度计划,明确各个施工阶段的安全要求。
二、施工准备1. 在施工前,应核实土方开挖及基坑支护工程所需的资金、材料、人员和设备,并对其进行检查和测试,确保符合要求。
2. 对施工现场进行临时围护,包括设置围挡、标明警示标识等,防止人员误入。
3. 在施工现场设立安全文明施工牌,并对施工人员进行安全教育培训,使其了解相关安全规定和操作规程,提高安全意识。
三、土方开挖1. 在土方开挖前,应对土质地层进行分析,并制定相应的开挖方案。
特别是在地质复杂、水土条件差的地区,应采取必要的措施加固土坡,防止坍塌和滑坡。
2. 土方开挖应分阶段进行,每一阶段开挖深度不超过规定的限度,以减少土斜坡破坏的可能性。
3. 开挖机械应经过检测和维护,确保其正常运行。
操作人员应具备相关证书和经验,并遵守相关操作规程。
4. 在开挖过程中,应及时清理现场,避免施工材料和设备堆放在开挖区域,以免影响开挖质量和安全。
5. 在土方开挖期间,应随时监测土质的变化和沉降情况,确保开挖的稳定性和安全。
四、基坑支护1. 基坑支护施工前,应制定详细的支护方案,并审核其合理性。
特别是在土层较软、水位较高的地区,应采取加强支护措施,防止坍塌和水浸。
2. 支护设备和材料应符合质量标准,操作人员应具备相关证书和经验,遵守操作规程。
3. 支护工程施工过程中,应经常进行支护结构的检查和测量,确保其稳定性和安全性。
土方开挖安全监理实施细则范文第一章总则第一条为规范土方开挖工程的安全监督管理,确保土方开挖工程的施工安全,维护工程质量和工程进度,根据《中华人民共和国安全生产法》、《中华人民共和国建设工程质量管理条例》等相关法律法规,制定本实施细则。
第二条本细则适用于土方开挖工程的安全监督管理,包括但不限于基坑开挖、路堤挖填、水坝开挖等各类土方开挖工程。
第三条本细则的编制目的是规范土方开挖工程的安全监理实施,确保土方开挖工程的施工安全;具体要求以本细则为依据,结合工程实际情况,制定相应的安全措施和监督检查方案。
第四条建立土方开挖工程的安全监理责任制,明确监理单位的监督职责和施工单位的安全责任,确保土方开挖工程的施工安全。
第二章安全监理主体责任第五条土方开挖工程项目的监理单位应具备相应的监理资质和技术能力,承担土方开挖工程项目的安全监理职责。
第六条监理单位应对土方开挖工程项目的施工方案进行审查,并出具专业意见。
对于存在安全风险和隐患的施工方案,应要求施工单位进行改进,确保施工方案的合理性和可行性。
第七条监理单位应对施工单位的安全管理制度进行监督检查,确保其有效实施。
对于存在不合理或不完善的安全管理制度,应要求施工单位进行修订和改进。
第八条监理单位应对土方开挖工程的施工现场进行巡查和检查,发现安全隐患和问题时,及时提出整改意见,并监督施工单位完成整改。
第三章施工单位的安全责任第九条施工单位应具备相应的施工资质和技术能力,承担土方开挖工程项目的施工责任。
第十条施工单位应编制施工组织设计和安全施工方案,并经监理单位审查同意后实施。
施工组织设计和安全施工方案须符合相关法律法规和技术标准的要求。
第十一条施工单位应建立健全安全管理制度,明确安全生产责任制和安全管理职责,并落实到具体的人员和岗位。
第十二条施工单位应组织安全教育培训,并定期进行安全演练和应急预案演练,提高员工的安全意识和应急处理能力。
第十三条施工单位应采取必要的安全防护措施,如设置警示标志、施工围挡、安全网等,确保施工现场的安全。
土方开挖回填工程监理实施细则范本一(正式风格):1.前言1.1 目的1.2 范围1.3 参考文件2.土方开挖回填工程监理责任2.1 监理单位职责2.2 监理人员资质要求2.3 监理划分3.工程准备阶段监理3.1 工程准备前的监理工作3.2 施工图设计文件的审查3.3 施工准备报告的审查3.4 施工方案的审查4.施工过程监理4.1 施工质量监理4.2 施工安全监理4.3 施工进度监理4.4 施工材料质量监理5.土方开挖回填工程质量检测及验收管理5.1 监理单位的质量检测职责5.2 质量检测方法和标准5.3 验收标准及程序6.施工过程中的问题处理6.1 施工中存在的问题6.2 问题的处理流程6.3 问题处理记录与报告7.工程竣工阶段监理7.1 工程竣工验收的监理工作7.2 工程竣工报告的审查7.3 工程竣工验收报告的编制8.文档管理8.1 监理文件的编制和管理8.2 监理记录的保存和归档9.附件9.1 工程准备阶段监理的相关文件9.2 施工过程中的监理记录表格9.3 工程竣工阶段监理的相关文件附录:法律名词及注释1. 法律名词:土方开挖回填工程注释:指在土地施工过程中进行的开挖和回填的工作。
2. 法律名词:监理单位注释:指依法设立并具有相应资质的专业监理机构。
3. 法律名词:施工图设计文件注释:指土方开挖回填工程的设计图纸和相关技术文件。
4. 法律名词:施工准备报告注释:指施工单位在施工前编制的关于施工准备工作的报告。
5. 法律名词:施工方案注释:指土方开挖回填工程施工过程中所确定的具体施工方法和步骤。
范本二(简洁风格):1.引言1.1 目的1.2 范围1.3 参考文件2.监理单位职责2.1 施工前工作2.2 施工过程监理2.3 施工质量检测及验收管理2.4 施工问题处理2.5 工程竣工阶段监理3.文档管理3.1 监理文件编制和管理3.2 监理记录保存和归档4.附件附录:法律名词及注释1. 土方开挖回填工程注释:施工过程中进行土地开挖和回填的工程。
土石方开挖监理细则第一篇:土石方开挖监理细则大洼灌区疙瘩楼水库泵站更新改造工程土石方开挖施工监理实施细则一、总则1.1本细则依据工程承建合同文件以及《水工建筑物岩石基础开挖工程施工技术规范》(SL47-94)、《水利水电工程施工测量规范》(SL52-93)、《水利水电基本建设工程单元工程质量等级评定标准》(SDJ249-88)、(SL38-92)、《水利水电建设工程验收规程》(SL223-1999)等有关规程规范要求编制。
1.2本细则适用于主体工程项目的土石方明挖工程的监理,其它非主体工程项目土石方明挖工程可参照执行。
二、开工许可证申请程序2.1承建单位应在施工放样21天以前,完成施工测量控制网设计和建立,并将下列成果资料报监理部批准。
(1)控制网布置图及测量技术设计书。
(2)控制网测量平差计算成果。
(3)施工控制网加密测量技术设计书,技术总结及成果表。
2.2承建单位应在施工放样前14天,根据设计文件要求及施工条件,完成放样测量措施计划,并报送监理部批准。
措施计划应包括下述内容:(1)开挖区周围平面和高程控制点设置、校测、编号及平面图。
(2)计算放样数据。
(3)放样方法及其点位精度估算。
(4)放样程序、技术措施及要求。
(5)数据记录及资料整理制度。
(6)测量专业人员设置,设备配置及其检验和校正情况。
(7)质量控制与验收措施。
2.3明挖工程开工前14天,承建单位应根据设计文件、有关施工规程规范、现1 场地形地质条件和施工水平,完成土石方明挖工程施工组织设计编制,并报送监理部批准。
施工组织设计应包括下述主要内容:(1)工程概况。
(2)开挖施工布置图。
(3)开挖(包括可能发生的特殊部位或特殊条件下开挖)方法、程序和施工作业措施。
(4)爆破方法及典型爆破参数。
(5)边坡和岩基保护措施。
(6)出碴、弃碴措施,碴料利用计划,碴料场堆置设计。
(7)施工质量控制措施。
(8)施工排水措施。
(9)施工进度计划。
(10)施工设备、辅助设施及配置计划。
土方开挖安全监理实施细则范本第一章总则第一条目的和依据为保障土方开挖工程的施工安全,保护工程人员的生命财产安全,规范土方开挖安全监理工作,制定本细则。
本细则制定依据《中华人民共和国安全生产法》、《建设工程施工现场安全管理规定》等相关法律法规。
第二条适用范围本细则适用于土方开挖工程的安全监理工作,包括拆除、挖掘、填土等土方工程活动。
第三条安全监理任务安全监理应进行土方开挖工程的施工前、施工中和施工后的安全监督检查,提出合理建议,协助业主和施工单位改进安全生产管理和施工技术。
第四条安全监理原则(一)预防为主:重点强化事前预防,防患于未然。
(二)安全优先:在土方开挖施工过程中,安全第一。
(三)综合管理:综合运用技术、法律、经济等手段,加强对土方开挖工程的监督管理。
第二章施工前的安全监理第五条项目准备阶段的安全监理(一)参与项目的可行性研究和选址方案的审查,对土方开挖的可行性进行评估。
(二)对施工图纸、设计方案和施工组织设计进行审核,确保符合相关标准和规范要求。
(三)参与编制安全施工方案,明确土方开挖工程的施工安全要求。
(四)参与招标文件的编制,明确投标人的安全生产能力和经验要求。
第六条施工准备阶段的安全监理(一)审核施工单位的安全生产组织机构和人员配备情况。
(二)参与制定施工组织设计,明确土方开挖工程的施工安全措施。
(三)审核施工单位的施工方案和施工图纸,确保符合相关安全规定。
(四)参与施工机械、设备和安全防护用品的选择和检查。
(五)监督施工单位完成工程安全技术交底,确保施工人员具备相应的安全生产知识。
第三章施工中的安全监理第七条施工过程中的安全监督(一)监督施工单位按照安全施工方案进行施工,执行安全措施和操作规程。
(二)监督施工单位严格按照设计要求进行土方开挖,确保不损坏周边建筑物和设施。
(三)监督施工单位对施工人员进行安全教育和培训,提高施工人员的安全意识和技能水平。
(四)监督施工单位定期检查施工机械设备和安全防护用品的使用情况,确保其正常运行和有效使用。
土方开挖监理细则范本一、引言本文旨在规范土方开挖监理工作,确保工程施工的顺利进行,保护现场安全,保证工程质量。
通过对土方开挖过程中的监理细则的制定与执行,提高土方开挖工程的效率与质量,确保工程按照合同约定的时间和质量要求完成。
二、作业前准备1. 开展前期调研,了解地质情况和土壤材料特性,编制专业设计方案。
2. 组织专业人员进行现场勘测,确定开挖范围和深度。
3. 按照相关规范,编制土方开挖施工图纸,明确开挖工程的具体要求。
4. 确保开挖现场清晰标示,设置警示标志,确保施工现场安全。
三、施工过程管理1. 施工现场必须有合格的专职监理人员,负责对土方开挖过程进行全程监督和记录。
2. 严格按照设计图纸进行开挖,确保开挖的范围和深度与设计要求一致。
3. 在开挖过程中,对于土方稳定性差的区域,必须采取加固措施,确保施工安全。
4. 开挖坑底必须平整,排除杂物和水泥砂浆等,保证施工后的基础质量。
5. 制定成本控制措施,合理安排土方运输车辆,尽量减少运输成本。
四、安全管理1. 开挖前,必须组织安全教育培训,提醒工人施工过程中的安全注意事项。
2. 施工现场必须设置警示标志,确保工人和过往人员的安全。
3. 严禁在开挖作业区内存放易燃、易爆物品,确保施工安全。
4. 施工过程中必须配备专业的消防器材,以备发生火灾等紧急事件时使用。
5. 在开挖过程中,严禁使用无资质的爆破工具和设备。
五、施工记录与验收1. 监理人员需定期记录施工现场情况,包括进度、质量和安全状况等内容。
2. 对土方开挖工程进行过程实时监控,确保施工质量和效率。
3. 按照设计要求,进行多次开挖检查,并进行记录。
确保开挖范围和深度的准确性。
4. 完成开挖工程后,由监理人员组织验收,确保施工质量达标。
5. 将土方开挖过程进行归档保存,以备后期工程质量评估和技术追溯。
六、总结与建议1. 在土方开挖过程中,严格按照设计要求进行施工,确保施工质量和安全。
2. 加强与监理人员的沟通与配合,提高工程施工效率。
文件编号:RHD-QB-K2817 (管理制度范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX土方开挖监理细则标准版本土方开挖监理细则标准版本操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、工程概况本工程位于下城区香积寺路以北,白石路以南。
其中A楼12层,建筑高度48.30米。
B楼7层,建筑高度27.80米。
建筑面积14942M2.二、安全监理工作的依据1、监理规划2、《建筑施工安全检查标准》(JGJ59-99)3、《建筑施工安全检查标准》浙建建[1999]190号4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《建筑机械使用安全技术规程》(JGJ33-2001)6、《建筑基坑支护技术规程》(JGJ120-99);7、《建筑边坡工程技术规范》GB50330-20028、基坑支护体系设计施工图及其有关说明及专家论证的审查意见;9、土方开挖专项施工方案及专家论证的审查意见;10、基坑周边建筑物,公用设施分布,地下管网、交通、水域、道路、地面临时荷载的堆放情况等相关资料。
三、安全监理工作的特点基坑工程正向大:单层建筑面积大;深:三层及以上地下室,深度近20m;近:与已有建筑、市政公用设施靠得很近,有的甚至贴边发展;加上沿海地质情况复杂,土质极其软弱。
而土方开挖工程通常实行劳务分包,技术管理薄弱,总包方以包代管,承包人往往注重进度,经常违规操作,安全技术措施不到位,极易酿成基坑坍塌等安全事故,因而土方开挖工程已经成为比较复杂和风险比较大的分项工程。
为此,监理对安全生产监管工作重在预控,施工实施过程坚持先落实安全技术措施后施工的原则,加强巡查、观测,依靠信息化管理,并定期组织安全生产专项检查,对发现的问题督促整改,消除安全隐患,防止安全事故的发生。
四、安全监理工作方法坚持“预防为主,重点进行事前控制”的原则,同时注重施工过程中的安全检查与安全控制管理,发现问题及时处理,消除安全隐患,把安全事故苗头消灭在萌芽状态。
1、监理准备工作(1)审查设计图纸,熟悉工程地质、水文地质勘察资料,对其中的安全方面的问题通过建设单位向设计单位提出。
(2)审查核验承包单位提交的安全施工保证体系,土方开挖专项施工方案,以及其他有关的技术文件及材料,并由项目总监在技术文件上签署意见;审查未通过的,返回整改,否则不得实施。
(3)核查承包单位提交的有关土方施工机械、安全设施等验收记录。
并由项目总监在验收记录上签署意见。
2、现场检查(1)认真监督承包单位按专项施工方案实施,发现偏离,应及时纠正。
(2)先落实安全技术措施,后进行施工严格按“落实安全技术措施”为上道工序,“进行施工”为后道工序办。
(3)加强巡视,尤其是重要部位,对土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
发现偏离,立即制止。
(4)加强观测,对地下降水情况、地面沉降和位移,地面裂缝,基坑底有无隆起等,每天定时及不定时观测。
发现异常,应及时分析原因,采取必要的措施,消除隐患,情况紧急时,可下达工程暂停令。
(5)依靠信息化施工进行管理,认真核查基坑检测单位定期报送的现场监测资料,发现数据已达设计警戒值,应停止施工并请设计人员到现场召开“四方”现场会,查找原因,采取措施,恢复正常后方可继续施工。
(6)下达《监理工程师通知单》,除口头督促整改外,还须签发《监理工程师通知》明令整改,承包单位应按规定以《监理工程师回复单》的形式回复,监理复查通过后,方可进行下道工序施工。
(7)开好工地例会,把安全文明施工列入例会议题,对存在的问题责成整改,并在下次例会上反馈整改结果。
(8)定期与不定期进行安全文明检查,每月不少于二次,对检查出的问题限期整改,监理跟综结果。
五、安全监理工作措施1. 严格执行《建筑工程安全生产管理条例》,贯彻执行国家现行的安全生产的法律、法规,建设行政主管部门的安全生产的规章制度和建设工程强制性标准;2.督促施工单位落实安全生产的保证体系,建立健全安全生产责任制,做到奖罚分明;3.督促施工单位对工人进行安全生产教育及安全技术交底,并核查交底记录4.审核施工方案及安全技术措施,并监督安全文明技术措施费用的使用情况;5.检查并督促施工单位,按照建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施;6.监督检查施工现场的消防工作、冬季防寒、夏季防暑防台、文明施工、卫生防疫等各项工作;7.进行质量安全综合检查。
发现违章冒险作业的要责令其停止作业,发现安全隐患的应要求施工单位整改,情况严重的,应责令停工整改并及时报告建设单位;8.施工单位拒不整改或者不停止施工的,监理人员应及时向建设行政主管部门报告。
并建议建设单位采取合同措施。
六、安全监理工作控制要点1、准备工作阶段(1)审查承包单位的土方开挖工程专项施工方案、环境保护措施、基坑监测方案、排水和降水方案、应急救援预案,经审批后方可施工。
(2)督促承包单位组织专家对专项施工方案进行论证、审查,并按论证审查意见进行修改。
同时监理对监理实施细则进行相应的修改、完善。
(3)审查承包单位的安全生产管理体系、三类人员的安全生产上岗证、特种作业人员上岗证以及督促承包单位建立健全安全生产责任制。
(4)审核土方工程施工机械报审表,并签署意见。
(5)对降水排水系统进行检查和试运转,一切正常时方可开始施工。
(6)对周围建筑物、市政公用设施、文物等采取的保护措施已经实施。
(7)监督承包单位对工人进行技术交底,并检查交底记录,协助承包单位实行对工人先教育、培训、交底后上岗的制度。
2、土方开挖阶段(1)土方开挖的原则①土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
②先降水后挖土的原则。
③在软土层及变形要求较严格时,注意开挖方式,应按“分层、分区、分块、分段、抽槽开挖,留土护壁,快挖快撑,先形成中间支撑,限时对称平衡形成端头支撑,减少无支撑暴露时间”等方式进行控制。
(2)基坑开挖时,先降水,一般地下水位挖制在坑底面以下50cm,并加强对降水效果的监测以及地面、坑底排水畅通,以免基坑积水,使土质软化,产生安全隐患。
(3)严格按“挖土原则”施工。
当一旦发现偏离,应及时纠偏,直致恢复正常状态时方可继续施工。
(4)进行信息化施工管理。
依靠基坑监测资料,对数据认真审核,结合现场观测进行分析,当发现地面沉降、位移,产生裂缝等,应及时磋商,分析研究,采取措施,消除安全隐患;当监测数据接近或达到警戒值时,应下发工程暂停令,监理召集现场有关单位与设计人员共同研究处理后,方可恢复挖土,以免造成基坑坍塌、人员伤亡事故。
(5)开挖出的土方,若暂时堆放在地面,应保持与坑边的距离及堆土高度均需符合设计要求,不得违反。
施工机械及材料堆放要求亦同。
(6)对安全技术措施实施的检查①基坑挖深2m时,坑边四周应设不低于1.2m 高的防护栏及安全网,防护栏底部15cm高设挡板,防止重物坠落坑内伤人,并在坑内设置一定数量的临时上下施工专用扶梯,工人上下应走扶梯,禁止爬坡攀登。
②坑内支撑主要通道应设防护栏杆,支撑上不得堆积物体。
③场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥行守。
④车辆进出门口的人行道下,如有地下管线,必须铺设厚钢板或浇注砼加固;车辆过内支撑,应铺厚钢板,下面垫土不小于500mm。
⑤挖土工人必须佩戴安全帽,操作人员前后间距不应小于2-3m。
⑥每日尤其是大雨过后,必须检查坑壁及支撑稳定情况,无异常情况时可继续工作。
(7)土方机械安全监管工作①严格监管承包单位执行《建筑机械使用安全技术规程》中有关土石方机械强制性条文。
②防止机械故障翻车,物体、人员高空坠落、机械作业面伤人等事故的措施落实到位。
(8)基坑回填①装载机作业时,在其作业范围内,不得同时有人从事平土作业;②打夯机工作前,应检查电源线是否有缺陷和漏电,机械运转是否正常,机械是否装置了漏电保护,按一机一开关安装,机械不准带病运转,操作人员应带绝缘手套;③基坑(槽)的支撑,应按回填的速度,按施工组织设计要求及时依次拆除,既填土时应从深到浅分层进行,填好一层拆除一层,不能事先将支撑拆掉。
七、安全监理工作目标采取有力措施督促承包单位改善劳动条件,创造适宜的作业环境,保障劳动者生产活动中的安全卫生、健康,同时督促帮助承包方根据工程的特点,制定与之相适应的安全保证体系。
以“安全第一,预防为主”实现重大伤亡事故为零的目标。
八、对施工单位安全技术措施的检查方案1、审查施工单位的专项施工方案(安全技术措施)的编写、审批(1)“方案”应由施工单位的专业工程技术人员编写;(2)“方案”应由施工单位的技术、质量、安全等有关部门进行联合会审;(3)“方案”应由施工单位技术负责人批准;(4)“方案”应由施工单位报监理单位,由总监理工程师审批认可;(5)“方案”变更或修改时,应按原程序由原编制审批人员批准。
2、审查安全技术措施是否符合工程建设强制性标准。
若有不符或相悖,必须立即修正至符合为止。
3、监督施工单位安全技术措施的实施。
按“先措施后施工”的原则进行监挖。
4、对安全技术措施的实施进行跟综,发现措施不到位存在安全事故隐患的,要求施工单位整改;情况严重的,应暂停施工,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,监理应及时向当地质安监督总站报告。
5、监督施工单位对安全文明施工措施费用的使用,并对落实措施所发生的费用进行签证,对施工措施费用的使用违规行为进行督促纠正。
6、对施工单位安全技术措施的检查情况记录在监理日志、旁站监理记录上。
每月汇总到监理月报中,必要时出安全技术措施在某些方面的检查专题报告。
九、工程竣工后,监理人员应及时整理安全监理资料,主要应包括:1 、专项安全施工方案(安全技术措施)审查资料;2 、安全隐患整改通知单、整改验收单及相关指令;3、施工机械、安全设施审查验收资料;4 、专项安全施工方案(安全技术措施)验收资料;5 、安全监理人员应在监理日记中记录每天施工现场安全监理工作情况,记录其发现和处理的安全问题,总监应定期检查并签署意见;6 、在监理月报表中,应对当月施工现场的安全状况和安全监理工作做出评述。
