珠海市蒸压加气混凝土砌块填充墙工程专项技术措施
- 格式:docx
- 大小:65.25 KB
- 文档页数:35

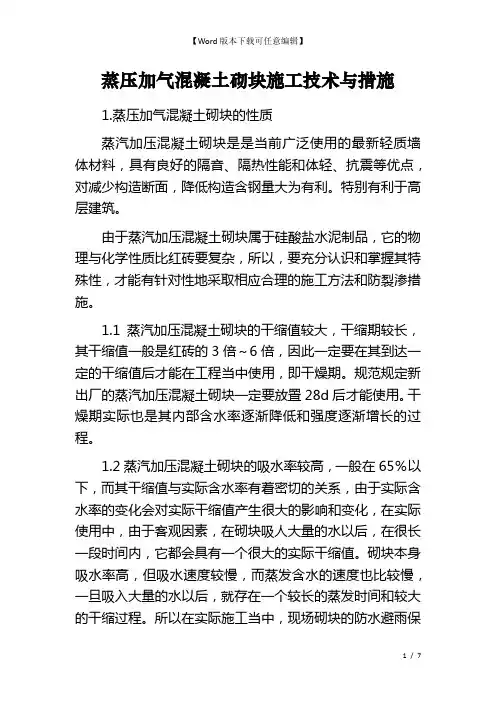

蒸压加气混凝土砌块施工技术与措施1.蒸压加气混凝土砌块的性质蒸汽加压混凝土砌块是是当前广泛使用的最新轻质墙体材料,具有良好的隔音、隔热性能和体轻、抗震等优点,对减少构造断面,降低构造含钢量大为有利。
特别有利于高层建筑。
由于蒸汽加压混凝土砌块属于硅酸盐水泥制品,它的物理与化学性质比红砖要复杂,所以,要充分认识和掌握其特殊性,才能有针对性地采取相应合理的施工方法和防裂渗措施。
1.1蒸汽加压混凝土砌块的干缩值较大,干缩期较长,其干缩值一般是红砖的3倍~6倍,因此一定要在其到达一定的干缩值后才能在工程当中使用,即干燥期。
规范规定新出厂的蒸汽加压混凝土砌块一定要放置28d后才能使用。
干燥期实际也是其内部含水率逐渐降低和强度逐渐增长的过程。
1.2蒸汽加压混凝土砌块的吸水率较高,一般在65%以下,而其干缩值与实际含水率有着密切的关系,由于实际含水率的变化会对实际干缩值产生很大的影响和变化,在实际使用中,由于客观因素,在砌块吸人大量的水以后,在很长一段时间内,它都会具有一个很大的实际干缩值。
砌块本身吸水率高,但吸水速度较慢,而蒸发含水的速度也比较慢,一旦吸入大量的水以后,就存在一个较长的蒸发时间和较大的干缩过程。
所以在实际施工当中,现场砌块的防水避雨保护措施对墙体的质量是至关重要的一环。
2.施工技术2.1严格控制好加气混凝土砌块上墙砌筑的含水率,按有关规范规定,加气混凝土施工时的含水率不不宜于15,含水率在10~30%之间的收缩值比较小(一般在0.02~0.1mm/m)。
根据经验,施工时加气混凝土砌块的含水率控制在10~15%比较适宜,砌块含水深度以表层8~10mm为宜。
表层含水深度可通过刀或敲上个小边观察规律,按经验判定,通常情况下在砌筑前24h浇水,浇水量应根据施工当时的季节和干湿温度情况决定,由表面湿润度控制。
禁止直接使用饱含雨水或浇水过量的砌块。
2.2厨房、阳台、露台等墙体底部易受潮部位的处理,墙体底部应先防水砂浆砌三皮多孔砖或浇C20素混凝土墙带,厚度与加气砼砌体一样,高度不小于200mm(按砌块尺寸计算皮数和排数)。

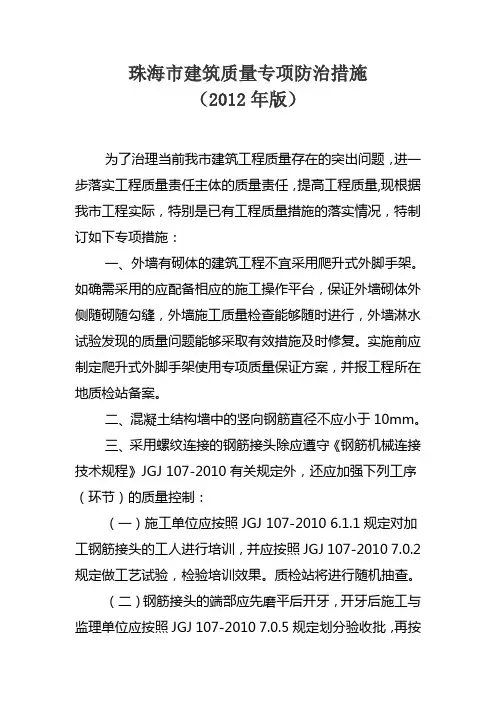

珠海市建筑质量专项防治措施(2012年版)为了治理当前我市建筑工程质量存在的突出问题,进一步落实工程质量责任主体的质量责任,提高工程质量,现根据我市工程实际,特别是已有工程质量措施的落实情况,特制订如下专项措施:一、外墙有砌体的建筑工程不宜采用爬升式外脚手架。
如确需采用的应配备相应的施工操作平台,保证外墙砌体外侧随砌随勾缝,外墙施工质量检查能够随时进行,外墙淋水试验发现的质量问题能够采取有效措施及时修复。
实施前应制定爬升式外脚手架使用专项质量保证方案,并报工程所在地质检站备案。
二、混凝土结构墙中的竖向钢筋直径不应小于10mm。
三、采用螺纹连接的钢筋接头除应遵守《钢筋机械连接技术规程》JGJ 107-2010有关规定外,还应加强下列工序(环节)的质量控制:(一)施工单位应按照JGJ 107-2010 6.1.1规定对加工钢筋接头的工人进行培训,并应按照JGJ 107-2010 7.0.2规定做工艺试验,检验培训效果。
质检站将进行随机抽查。
(二)钢筋接头的端部应先磨平后开牙,开牙后施工与监理单位应按照JGJ 107-2010 7.0.5规定划分验收批,再按照JGJ 107-2010 6.1.2和6.1.3规定的内容和数量,对接头的加工质量进行检查验收并做好记录。
(三)钢筋连接头安装后,施工与监理单位应按照JGJ 107-2010 7.0.6规定的方法和数量,JGJ 107-2010 6.2.1、6.2.2规定要求校核拧紧扭矩。
随后还必须按照JGJ107-2010 7.0.7强制规定的数量和方法,在已安装的钢筋工程中随机截取接头试件进行检测与质量评定。
四、设计单位在确定后浇带的位置和宽度时应验算两侧梁板截面和配筋,使其满足拆模后承担自重和正常施工荷载作用的要求。
五、两侧有剪力墙的楼梯间,其步级、休息平台在安装模板时应设置封口面板,封口面板应预留振动棒插入口和出气孔,保证剪力墙在浇筑混凝土过程中能够使用振动棒正常振捣。

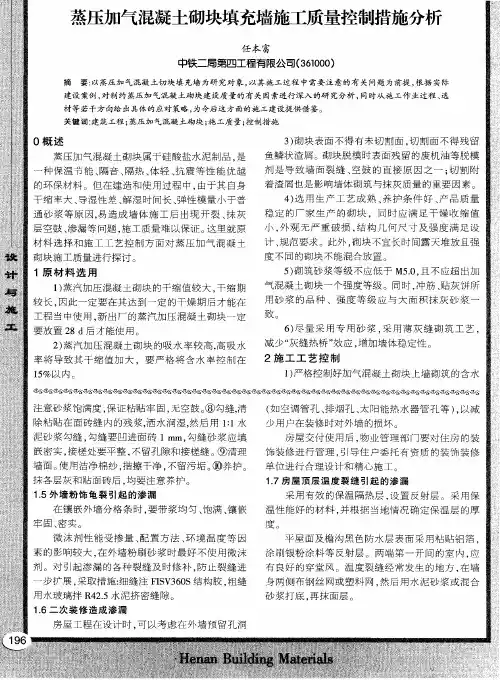

蒸压加气混凝土砌块填充墙工程施工技术交底1.材料要求(1)砌块、水泥、钢筋、黄砂、外加剂等材料进场后应复验,报告结果符合设计要求后方可使用,严禁使用砂浆王、砂浆精等砂浆外加剂。
施工时所用砌块的龄期至少在一个月以上。
砌块尺寸偏差控制在2mm以内。
(2)填充砌体材料:±0.000标高以上采用加气混凝土砌块。
加气块墙体底部200范围内及顶砖采用水泥砖或灰砂砖砌筑。
(3)蒸压加气混凝土砌块常用尺寸规格有:长度(mm):600;宽度(mm):240、200、120等;高度(mm):300、250、200等。
2.砌体施工流程图图纸深化设计、工人交底3.预制构件集中加工根据砌筑施工排砖图,梳理、汇总砌体工程中各类过梁、门窗预埋块、U 型预埋块、空调洞预制块等砼预制构件的尺寸和数量,形成下料单。
制作工具式预制块模具,提前统一加工预制,为砌体施工的实施提供配合。
4.砂浆拌制(1)施工现场应设置砂浆集中搅拌区,配备计量设备,制作、张贴形象化配合比牌,将重量换算成容器计具,便于现场操作,由固定人员操作确保砌筑砂浆质量。
(2)砂浆集中拌制与集中供应可以减少砂、石、水泥等撒漏,杜绝成品砂浆因搅拌过多使用不完而造成的浪费,并且可以降低施工现场粉尘和噪音,减少城市空气污染。
(3)自拌水泥砂浆搅拌时间不得小于2min ;砌筑砂浆应该随拌随用,混合砂浆必须在3小时内用完,当施工期间最高温度超过30℃时,必须在2小时内使用完毕。
砂浆稠度按80~100mm 控制。
(4)同一施工点的不同类别砂浆,严禁同一天施工;同一搅拌机在同一天不得搅拌不同强度的砂浆。
(5)为减少工地扬尘,应使用预拌砂浆。
为确保砂浆质量,拌制时应严格按厂家配合比控制用水量。
5.砌体施工控制重点(1)墙体皮数应严格按排砖图进行施工,砌块砌筑应采用满铺满挤法砌筑,揉挤密实,上下皮错缝搭砌,搭砌长度一般为砌块长度的1/2,不得小于1/3,也不应小于200mm 。

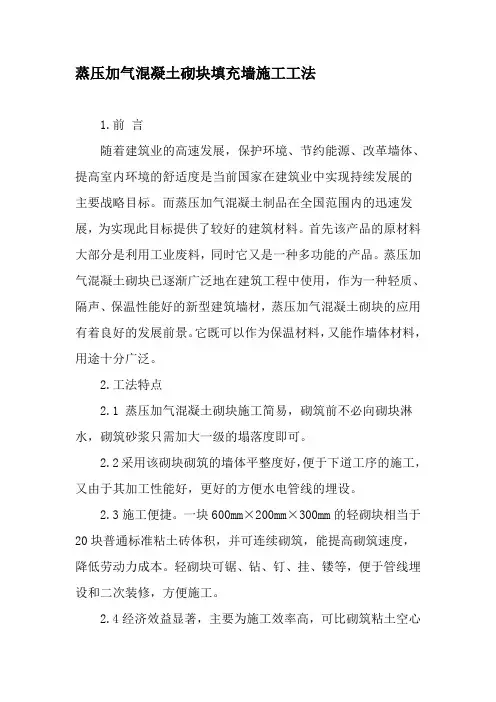

蒸压加气混凝土砌块填充墙施工工法1.前言随着建筑业的高速发展,保护环境、节约能源、改革墙体、提高室内环境的舒适度是当前国家在建筑业中实现持续发展的主要战略目标。
而蒸压加气混凝土制品在全国范围内的迅速发展,为实现此目标提供了较好的建筑材料。
首先该产品的原材料大部分是利用工业废料,同时它又是一种多功能的产品。
蒸压加气混凝土砌块已逐渐广泛地在建筑工程中使用,作为一种轻质、隔声、保温性能好的新型建筑墙材,蒸压加气混凝土砌块的应用有着良好的发展前景。
它既可以作为保温材料,又能作墙体材料,用途十分广泛。
2.工法特点2.1 蒸压加气混凝土砌块施工简易,砌筑前不必向砌块淋水,砌筑砂浆只需加大一级的塌落度即可。
2.2采用该砌块砌筑的墙体平整度好,便于下道工序的施工,又由于其加工性能好,更好的方便水电管线的埋设。
2.3施工便捷。
一块600mm×200mm×300mm的轻砌块相当于20块普通标准粘土砖体积,并可连续砌筑,能提高砌筑速度,降低劳动力成本。
轻砌块可锯、钻、钉、挂、镂等,便于管线埋设和二次装修,方便施工。
2.4经济效益显著,主要为施工效率高,可比砌筑粘土空心砌块高30~150%,可节约砂浆70%左右。
3.适用范围由于加气混凝土自身优越的力学性能和热工性能,与采用粘土砖比,可更方便施工,节约建筑综合造价,所以其广泛应用于各种工业与民用建筑中:3.1框架结构、剪力墙结构内外填充墙。
3.2七层以下承重结构墙体。
3.3对隔热保温要求高的冷库、封闭式空调车间厂房、电脑房等。
3.4蒸压加气混凝土破碎块(1~30mm)作为轻质填料用于厕所、洗手间及建筑低洼处的填充,可大幅度降低原填料的重量。
3.5可广泛用于屋面保温隔热层。
3.6不适用于以下部位:1)建筑物防潮层以下的外墙,长期浸水或经常受干湿交替的部位(采取防水措施的厕浴间除外);2)受化学侵蚀的环境,如强酸、强碱或高浓度二氧化碳等;3)墙体表面经常处于80℃以上的高温环境。
蒸压加气混凝土砌块填充墙施工工法xx第四建设有限公司1.前言随着建筑业的高速发展,保护环境、节约能源、改革墙体、提高室内环境的舒适度是当前国家在建筑业中实现持续发展的主要战略目标。
而蒸压加气混凝土制品在全国范围内的迅速发展,为实现此目标提供了较好的建筑材料。
首先该产品的原材料大部分是利用工业废料,同时它又是一种多功能的产品。
蒸压加气混凝土砌块已逐渐广泛地在建筑工程中使用,作为一种轻质、隔声、保温性能好的新型建筑墙材,蒸压加气混凝土砌块的应用有着良好的发展前景。
它既可以作为保温材料,又能作墙体材料,既能作砌块,又能作保温材料,用途十分广泛。
2.工法特点2.1蒸压加气混凝土砌块施工简易,砌筑前不必向砌块淋水,只需加大一级的塌落度即可。
2.2采用该砌块砌筑的墙体平整度好,便于下道工序的施工,又由于其加工性能好,更好的方便水电管线的埋设。
2.3经济效益显著,主要为施工效率高,可比砌筑粘土空心砌块高30—150%,可节约砂浆70%左右。
3.适用范围由于加气混凝土自身优越的力学性能和热工性能,与采用粘土砖比,可便施工,节约建筑综合造价,所以其广泛应用于各种工业与民用建筑中:3.1框架结构的内外填充墙。
3.2七层以下承重结构墙体。
3.3对隔热保温要求高的冷库、封闭式空调车间厂房、电脑房等。
3.4蒸压加气混凝土破碎块(1—30mm)作为轻质填料用于厕所、洗手间及建筑低洼处的填充,可大幅度降低原填料的重量。
3.5可广泛用于屋面保温隔热层。
4.工艺原理4.1保护环境、节约能源,改革墙体、提高室内环境的舒适度是建筑业实现持续发展的主要目标,蒸气加气混凝土砌块的迅速发长,为实现此目标提供了较好的建筑材料,其原材料多是利用工业废料,而且既可以作为保温材料,又能作墙体材料,由于其优越的隔热、隔音效果以及在成本节约、施工便捷等方面的良好表现,现已广泛应用于工程实践中。
4.2为避免主体结构和围护墙体之间由于温度变化产生的收缩裂缝,在本工程中,砌块与墙柱相接处,须留拉结筋,竖向间距为500〜600mm,压埋2①6钢筋,两端伸入墙内不小于800mm;另每砌筑1.5m高时应采用2①6通长钢筋拉结,以防止收缩拉裂墙体。

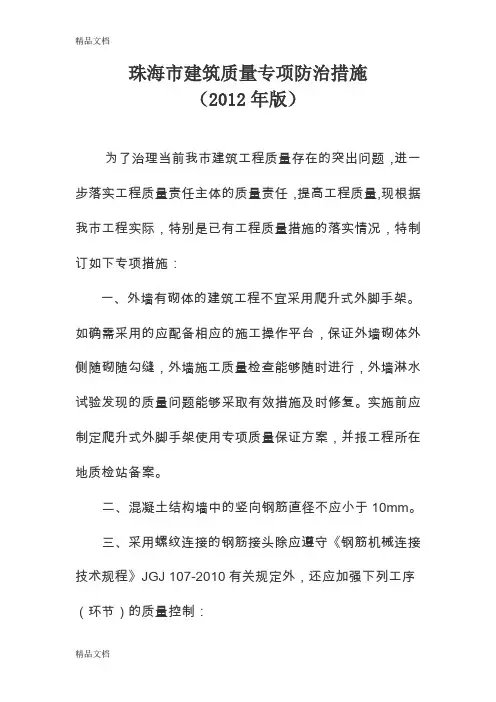

珠海市建筑质量专项防治措施(2012年版)为了治理当前我市建筑工程质量存在的突出问题,进一步落实工程质量责任主体的质量责任,提高工程质量,现根据我市工程实际,特别是已有工程质量措施的落实情况,特制订如下专项措施:一、外墙有砌体的建筑工程不宜采用爬升式外脚手架。
如确需采用的应配备相应的施工操作平台,保证外墙砌体外侧随砌随勾缝,外墙施工质量检查能够随时进行,外墙淋水试验发现的质量问题能够采取有效措施及时修复。
实施前应制定爬升式外脚手架使用专项质量保证方案,并报工程所在地质检站备案。
二、混凝土结构墙中的竖向钢筋直径不应小于10mm。
三、采用螺纹连接的钢筋接头除应遵守《钢筋机械连接技术规程》JGJ 107-2010有关规定外,还应加强下列工序(环节)的质量控制:(一)施工单位应按照JGJ 107-2010 6.1.1规定对加工钢筋接头的工人进行培训,并应按照JGJ 107-2010 7.0.2规定做工艺试验,检验培训效果。
质检站将进行随机抽查。
(二)钢筋接头的端部应先磨平后开牙,开牙后施工与监理单位应按照JGJ 107-2010 7.0.5规定划分验收批,再按照JGJ 107-2010 6.1.2和6.1.3规定的内容和数量,对接头的加工质量进行检查验收并做好记录。
(三)钢筋连接头安装后,施工与监理单位应按照JGJ 107-2010 7.0.6规定的方法和数量,JGJ 107-2010 6.2.1、6.2.2规定要求校核拧紧扭矩。
随后还必须按照JGJ107-2010 7.0.7强制规定的数量和方法,在已安装的钢筋工程中随机截取接头试件进行检测与质量评定。
四、设计单位在确定后浇带的位置和宽度时应验算两侧梁板截面和配筋,使其满足拆模后承担自重和正常施工荷载作用的要求。
五、两侧有剪力墙的楼梯间,其步级、休息平台在安装模板时应设置封口面板,封口面板应预留振动棒插入口和出气孔,保证剪力墙在浇筑混凝土过程中能够使用振动棒正常振捣。

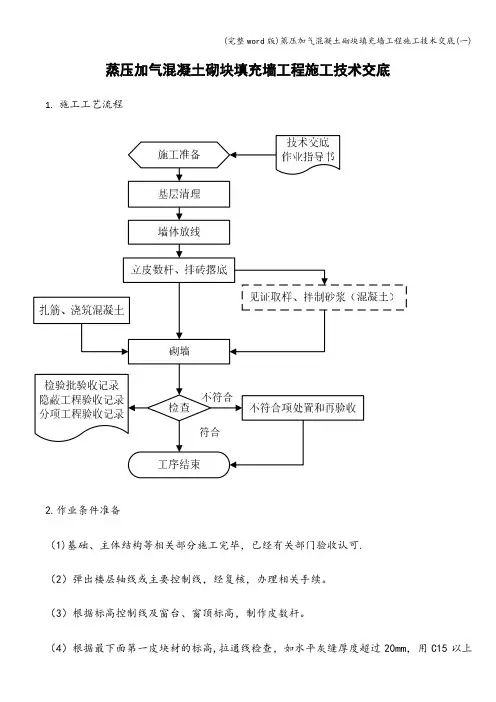

蒸压加气混凝土砌块填充墙工程施工技术交底1.施工工艺流程2.作业条件准备(1)基础、主体结构等相关部分施工完毕,已经有关部门验收认可.(2)弹出楼层轴线或主要控制线,经复核,办理相关手续。
(3)根据标高控制线及窗台、窗顶标高,制作皮数杆。
(4)根据最下面第一皮块材的标高,拉通线检查,如水平灰缝厚度超过20mm,用C15以上细石混凝土找平,严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
(5)构造柱钢筋绑扎,隐检验收完毕。
(6)砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
在施工现场根据砌体方量准备好取样砂浆试模.(7)框架外墙施工时,外防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应水平防护,防止高空坠物。
内墙已准备好工具式脚手架.(8)做好水电管线的预留预埋工作。
(9)“三宝”(安全帽、安全带、安全网)配备齐全,“四口”(通道口、预留口、电梯井口、楼梯口)和临边做好防护.2.蒸压加气混凝土砌块常用尺寸规格有:长度(mm):600;宽度(mm):240、200、120等;高度(mm):300、250、200等。
3.砌墙(1)结构经验收合格后,把砌筑基层楼地面的浮浆残渣清理干净并进行弹线,填充墙的边线、门窗洞口位置线应准确,偏差控制在规范允许的范围内。
皮数杆应立在填充墙的两端或转角处,并拉通线。
(2)砌块砌筑时,墙底部应砌200mm高烧结普通砖、多孔砖或混凝土空心砌块,或浇筑200mm 高同墙厚混凝土,混凝土强度等级宜为C20。
(3)砌筑时应预先试排砌块,并优先使用整体砌块。
须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角。
长度小于等于150mm的砌块不得上墙。
当不能满足时,在水平灰缝中应设置2Ф6 钢筋或Ф4钢筋网片加强,加强筋从砌块搭接的错缝部位起,每侧搭接长度不宜小700mm砌筑最底层砌块时,当灰缝厚度大于20mm时使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。
蒸压加气混凝土砌块砌体工程施工方案及工艺方法基底清理→放线→植筋→浇水湿润→摆砖→立皮数杆→拉水平线→砂浆搅拌→砌筑墙体→设置门、窗过梁→浇筑构造柱、圈梁→砌筑墙体→浇筑构造柱→墙顶塞缝(14天后)。
注:砌块浇水为砌筑时向砌筑面适量浇水,以侵润砖表面15mm-30mm为宜。
对操作人员进行交底,应派专人验收,确认润水合格后,方可用于施工中。
2、砌筑施工方法1)蒸压加气混凝土砌块进场应有出厂合格证、产品出厂检验报告、有效期内检验报告且要进行进场复检。
2)加气块进场后应堆放整齐,堆置高度不宜超过2M,并要防止雨淋。
3)加气块砌筑前,应向加气块及砌筑面适当浇水,常温施工下不得用干砖上墙,墙底部应用水泥砂浆找平,然后砌筑加气块。
4)弹好墙身控制线,根据现场砖的实际规格尺寸,再弹出门洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。
5)砌筑墙体时,按标高立好皮数杆,根据预先排列的砌块排列图进行。
6)砌块排列应从楼板面排列,排列时以300*600mm同墙厚的加气块为主,需要调整模数时采用200或250mm高的加气块进行调整。
交接处咬槎搭砌,缺边掉角严峻的砌块不得利用。
8)砌体程度灰缝、垂直灰缝不应超过15mm,程度灰缝和竖向灰缝沙浆必须饱满,不得出现瞎缝、透明缝;日砌筑高度不宜大于1.8M。
9)砌块砌筑就位应先远后近,先下后上,先外后内;每层开始时,应从转角处或定位砌块开始砌筑,砌筑一皮,校正一皮,皮皮拉线控制砌体标高和墙面平整度;砌块定位与起吊应避免偏心,使砌块底面水平下落,砌筑时由手扶控制对准位置,缓慢的下落,经小撬棍微撬,拉线控制砌体标高和墙面平整度,用托线板挂直,校正为止。
10)水平灰缝采用铺浆法,在铺浆前下层加气块上表面要洒水湿润,上层加气块的下表面要在放置前浇水湿润,铺一块砌一块,防止砂浆水分流失过快。
水平灰缝采用加气块立起来铺在砌块上,两边略高,用橡皮锤敲击挤实,竖向灰缝两端用挡灰板挡住,用砂浆灌满,用瓦刀捣实,再用橡皮锤在砌块上表面敲击,使竖灰缝密实;随后用Φ16圆钢进行灰缝的原浆勾缝,深度一般为3~5mm勾缝勾到缝边,在构造柱边50mm范围内不应勾缝,便于粘贴双面胶,支模浇混凝土不漏浆。
砌体结构工程施工技术填充墙砌体工程(1)砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率宜小于30%。
(2)砌块进场后应按品种、规格堆放整齐,堆置高度不宜超过2m。
蒸压加气混凝土砌块在运输及堆放中应防止雨淋。
(3)吸水率较小的轻骨料混凝土小型空心砌块及采用薄灰砌筑法施工的蒸压加气混凝土砌块,砌筑前不应对其浇(喷)水湿润。
采用普通砂浆砌筑填充墙时,烧结空心砖、吸水率较大的轻骨料混凝土小型空心砌块应提前1~2d浇水湿润;蒸压加气混凝土砌块采用专用砂浆或普通砂浆砌筑时,应在砌筑当天对砌块砌筑面浇水湿润(4)轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块墙如无切实有效措施,不得使用于下列部位或环境:1)建筑物防潮层以下墙体:2)长期浸水或化学侵蚀环境;3)砌块表面温度高于80℃的部位:4)长期处于有振动源环境的墙体。
(5)在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度官为150mm。
(6)填充墙砌体砌筑,应在承重主体结构检验批验收合格后进行;填充墙顶部与承重主体结构之间的空隙部位,应在填充墙砌筑14d后进行砌。
(7)蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块不应与其他块体混砌,不同强度等级的同类块体也不得混砌。
(8)烧结空心砖墙应侧立砌筑,孔洞应呈水平方向。
空心砖墙底部宜砌筑3皮普通砖且门窗洞口两侧一砖范围内应采用烧结普通砖砌;砌筑时,墙体的第一皮空心砖应进行试摆。
排砖时,不够半砖处应采用普通砖或配砖补砌,半砖以上的非整砖宜采用无齿锯加工制作;烧结空心砖砌体组砌时,应上下错缝,交接处应咬搭砌,掉角严重的空心砖不官使用。
转角及交接处应同时砌筑,不得留直槎,留斜槎时,斜高度不宜大于1.2m。
(9)蒸压加气混凝土砌块填充墙砌筑时应上下错缝,搭砌长度不宜小于砌块长度的1/3,且不应小于150mm。
蒸压加气混凝土砌块专项施工方案一、编制依据《砌体工程施工质量验收规范》GB50203-2011《建筑工程施工质量验收统一标准》GB50300-2001《蒸压加气混凝土砌块建筑构造》12SJ104《蒸压加气混凝土砌块》GB/T11968-2006砌筑工程的主要部位为外墙、内隔墙等。
砌块采用蒸压加气混凝土砌块,砌块密度等级B06,砌筑砂浆为M5专用砂浆,构造柱、过梁、配筋混凝土带强度等级为C20。
二、施工部署及准备#1、施工方案的编制由项目部统一完成,各栋号技术负责人对工人进行技术交底,施工员做好现场砌筑质量的控制。
2、为了充分利用时间,缩短工期,提高劳动生产率,降低工程成本,按暂设工程采用流水作业,将砌筑工程划分为三个施工流水段,1#楼2-7层施工,7-11层施工,最后为1层施工;2-9#楼2-9层施工,10-17层施工,最后为1层及商业用房施工;10#楼2-8层施工,9-13层施工,最后为1层施工。
3、机具准备手推车、大铲、铁锹、灰刀、加气块切割专用手锯、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。
4、作业条件(1)施工部位植筋工程必须全部完成24小时后并试验合格后方可砌筑。
(2)砌块现场存放场地应夯实,平整,不积水,码放应整齐,码放高度不大于2m。
装运过程轻拿轻放,避免损坏,避免减少二次倒运。
(3)根据墙体尺寸和砌块规格,砌筑前进行平面排版设计,尽可能地减少现场切割量。
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计,避免浪费。
@(4)砌加气混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度。
(5)加气砌块砌筑时,应先立放用刷子清刷粘结面上的浮灰,需浇水加湿。
(6)遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,严禁事后剔凿破坏墙体稳定。
(7)样板领路制度:为统一填充墙施工工艺和施工质量,每一工序施工均要求采用样板领路制度。
珠海市蒸压加气混凝土砌块填充墙专项技术措施1 总则1.0。
1为了贯彻落实我国现行建筑节能和推广使用新型墙体材料的产业政策,治理蒸压加气混凝土砌块填充墙工程渗、漏、裂、空等质量通病,提高建筑工程质量,特制定《珠海市蒸压加气混凝土填充墙专项技术措施》。
1。
0.2本措施适用于珠海市行政区域内工业与民用建筑的蒸压加气混凝土砌块填充墙工程中的砌体工程、抹灰和饰面工程(包括界面处理层、找平层、饰面层、涂料面层的抹面层,下同)的设计、施工和验收。
1.0.3本措施依据《建筑工程施工质量验收统一标准》GB 50300、《砌体工程施工质量验收规范》GB 50203、《建筑装饰装修工程质量验收规范》GB 50210、《建筑防水工程技术规程》DBJ 15—19等国家和地方现行规范的基本原则,结合珠海市的气候环境、产业政策、工艺水平和产品质量状况等特点编制。
1。
0.4蒸压加气混凝土砌块填充墙工程的设计、施工和验收除执行本措施外,尚应符合国家和广东省现行有关技术标准的要求.2、材料2。
1 蒸压加气混凝土砌块2.1.1蒸压加气混凝土砌块的规格尺寸宜符合表2.1。
1的要求:表2.1。
1蒸压加气混凝土砌块常用规格尺寸注:根据工程需要的砌块实际尺寸可由用户与制造厂协商确定。
2。
1。
2蒸压加气混凝土砌块的抗压强度应符合表2.1。
2的要求:表2。
1.2蒸压加气混凝土砌块的抗压强度(MPa)表2.1.3蒸压加气混凝土砌块的干密度(kg/m3)表2。
1.4 蒸压加气混凝土砌块的强度级别求:表2.1。
5蒸压加气混凝土砌块的干燥收缩值和导热系数注:1、规定采用标准法、快速法测定砌块干燥收缩值,若测定结果发生矛盾不能判定时,则以标准法测定的结果为准。
2、砌块上墙的含水率宜控制在15%~22%范围中。
3、用于墙体上的砌块,允许不测导热系数。
2。
2放射性要求蒸压加气混凝土砌块在生产前应对其所用的砂、水泥等材料进行放射性指标检验,结果应符合《民用建筑工程室内环境污染控制规范》GB 50325的要求。
珠海市蒸压加气混凝土砌块填充墙专项技术措施1总贝y为了贯彻落实我国现行建筑节能和推广使用新型墙体材料的产业政策,治理蒸压加气混凝土砌块填充墙工程渗、漏、裂、空等质量通病,提高建筑工程质量,特制定《珠海市蒸压加气混凝土填充墙专项技术措施》。
本措施适用于珠海市行政区域内工业与民用建筑的蒸压加气混凝土砌块填充墙工程中的砌体工程、抹灰和饰面工程(包括界面处理层、找平层、饰面层、涂料面层的抹面层,下同)的设计、施工和验收。
本措施依据《建筑工程施工质量验收统一标准》GB 50300《砌体工程施工质量验收规范》GB50203、《建筑装饰装修工程质量验收规范》GB50210、《建筑防水工程技术规程》DBJ 15-19等国家和地方现行规范的基本原则,结合珠海市的气候环境、产业政策、工艺水平和产品质量状况等特点编制。
蒸压加气混凝土砌块填充墙工程的设计、施工和验收除执行本措施外,尚应符合国家和广东省现行有关技术标准的要求。
2、材料蒸压加气混凝土砌块蒸压加气混凝土砌块的规格尺寸宜符合表的要求:表蒸压加气混凝土砌块常用规格尺寸蒸压加气混凝土砌块的抗压强度应符合表的要求:表蒸压加气混凝土砌块的抗压强度(MPa蒸压加气混凝土砌块的干密度级别应符合表的要求:表蒸压加气混凝土砌块的干密度(3)蒸压加气混凝土砌块的强度级别应符合表的要求:表蒸压加气混凝土砌块的强度级别蒸压加气混凝土砌块的干燥收缩值和导热系数应符合表的要求:标准法测定的结果为准。
2、砌块上墙的含水率宜控制在15%〜22%范围中。
3、用于墙体上的砌块,允许不测导热系数。
放射性要求蒸压加气混凝土砌块在生产前应对其所用的砂、水泥等材料进行放射性指标检验,结果应符合《民用建筑工程室内环境污染控制规范》GB 50325的要求。
当所使用的原材料放射性指标合格,制品可不进行放射性指标检验。
砂浆蒸压加气混凝土砌块填充墙采用的砌筑砂浆、找平砂浆、饰面砖粘结砂浆和涂料面层的抹面砂浆分为M5和M10三个强度级别,除品种和强度级别应符合设计要求外还应有良好的施工操作性。
蒸压加气混凝土砌块用的砌筑砂浆、找平砂浆、饰面砖粘结砂浆和涂料面层的抹面砂浆性能宜符合表要求:特种砂浆包括饰面砖胶粘剂、界面处理剂和防水砂浆,其性能指标应符合F列要求:1饰面砖胶粘剂的性能指标应符合表的要求;2界面处理剂的性能指标应符合表的要求;3有防水性能要求的干混砂浆和湿拌砂浆的防水性能指标应符合表的要求。
表饰面砖胶粘剂的性能指标A 类:由水泥等无机胶凝材料、矿物集料和有机外加剂等组成的粉状产品;B 类:由聚合物分散液与填料等组成的膏糊状产品;C 类:由聚合物分散液和水泥等无机胶凝材料、矿物集料等两部分组成的双包装产品D 类:由聚合物分散液和填料等组成的膏糊状产品;E 类:由反应性聚合物及其填料等组成的双包装或多包装产品。
注:①B类、D类产品免测。
②仅测防霉型产品。
表界面处理剂的性能指标注:1型适用于水泥混凝土的界面处理,H型适用于加气混凝土的界面处理。
I型产品的晾置时间,根据工程需要由供需双方确定。
表干混砂浆和湿拌砂浆的防水性能指标其他材料拉结钢筋、钢筋网、连接钢板的钢材应符合设计要求和建筑用钢材的有关要求。
埋置在灰缝中的钢筋宜采用热镀锌钢筋,镀锌层厚度不小于15卩m或镀锌层重不小于100g/m2。
用在找平层中的钢丝网片的网孔尺寸宜小于20mm: 20mm其钢丝直径宜为1mm且宜作热镀锌处理。
用在找平层中的纤维网布宜采用纵横双向同性的网格布,其厚度均不宜大于1mm当找平层采用水泥砂浆和混合砂浆时,应采用耐碱的玻纤网格布,其性能指标应符合表的要求;用于粉石灰膏时,应采用中碱玻纤网格布,其性能指标应符合表的要求:表耐碱玻纤网格布性能指标表中碱玻纤网格布性能指标拔力及抗剪力。
否则,选用前应进行检测,提供数据给设计单位。
对拟采用的新材料、新技术应认真核实其有效性和安全性。
必要时应要求供应商做演示试验或在工程现场制作样板。
材料进场检查、抽样复验和验收蒸压加气混凝土砌块填充墙工程所用材料应作进场检查、抽样复验,按现行规范规定的方法验收合格后才能使用。
蒸压加气混凝土砌块填充墙工程所用材料应按表要求进行进场检查:表材料进场验收批的划分、检查内容、检查方法和外观质量检查表涂料、室内用腻子、外墙腻子的批量与检查数量注:桶以上每增加桶检查数量增加桶。
进场材料的抽样复验频率、复验指标和合格标准应符合表的要求:表进场涂料抽样复验频率、复验指标及合格标准②该检验项目适用于蒸压加气混凝土砌块填充墙的找平砂浆、饰面砖粘结砂浆和涂料面层的抹面砂浆。
3、设计要点蒸压加气混凝土砌块的使用范围蒸压加气混凝土砌块适用于各类建筑地面(土)以上的内外填充墙和地面以下的内填充墙(有特殊要求的墙体除外)。
蒸压加气混凝土砌块不应直接砌筑在楼面、地面上。
对于厕浴间、露台、外阳台以及设置在外墙面的空调机承托板与砌体接触部位等经常受干湿交替作用的墙体根部,宜浇筑宽度同墙厚、高度不小于的C20素混凝土墙垫;对于其它墙体,宜用蒸压灰砂砖在其根部砌筑高度不小于的墙垫。
蒸压加气混凝土砌块不得使用在下列部位:1建筑物土以下(地下室的室内填充墙除外)部位;2长期浸水或经常干湿交替的部位;3 受化学侵蚀的环境,如强酸、强碱或高浓度二氧化碳等的环境;4砌体表面经常处于80C以上的高温环境;5 屋面女儿墙。
蒸压加气混凝土砌块和砂浆用于外墙的蒸压加气混凝土砌块,强度级别不宜小于、不应小于,干密度级别不宜小于B07,也不宜大于B0&用于外墙的砌筑砂浆强度级别不应小于。
用于内墙的砌筑砂浆强度级别、蒸压加气混凝土砌块的强度级别和干密度级别宜与外墙相同。
内外墙的砌筑砂浆强度级别不应低于砌块的强度级别。
砌筑砂浆、找平砂浆、饰面砖粘结砂浆和涂料面层的抹面砂浆应选用保水、专用砂浆, 性能指标符合表、的要求。
模数平面模数宜采用2M(),特殊情况可用1M();竖向模数、墙体的分段净长度及门窗洞口的宽度与高度尺寸宜以1M为模数。
窗间墙窗间墙的长度宜为的倍数且不宜小于。
空调机、防盗网、遮阳罩等重物以及重型门的固定安装空调机、防盗网、遮阳罩等重物的固定安装应在建筑平面、立面设计中统窗式或分体式空调机应采用现浇或预制混凝土板承托固定。
防盗网、遮阳罩应利用框架梁、过梁、阳台梁等混凝土构件固定安装。
不得直接在砌体上安装吊挂空调机等重物。
重型门的固定安装应作专门设计。
砌体抗裂设计要点下列部位宜设置构造柱或抗裂柱(以下统称抗裂柱),抗裂柱的平面位置应在结构平面图中表示出来:1宽度大于2m的洞口两侧;2厂房门、车房门、安全门以及洞口宽度大于的重型门两侧;3墙长大于5m时,每隔不超过5m的部位;4支承于悬臂梁、悬臂板上的砌体,如图所示;5窗间墙长度小于且其侧向无墙处;6设计需要加强的部位。
图支承于悬臂梁、悬臂板上的砌体设置抗裂柱示意兼有其它功能的抗裂柱应作专门设计。
常规抗裂柱的设计及施工宜符合下列要求:1抗裂柱截面不宜大于墙厚X、或墙厚X窗间墙长度。
拉结筋设置同结构柱,纵筋不小于4© 12,纵筋中心间距不大于,纵筋搭接长度不小于,上下楼层交接处纵筋应连续贯通,端部进入基础梁或屋面梁的锚固长度各不小于,箍筋©6@ 200,纵筋搭接范围内箍筋间距减半。
2抗裂柱的混凝土应分段浇筑。
上段柱的混凝土强度等级同结构柱并与结构柱一齐浇筑,下段柱的混凝土应待上层抗裂柱的上段柱浇筑完毕后再浇筑,混凝土强度等级不宜小于C20,如图所示。
下段柱的进料口宜留在有砌体一侧,混凝土浇筑高度比上段柱柱底高,砌块锯成相应形状与其砌结,露出砌体部分应待浇筑7d后再凿除。
图抗裂柱模板安装、钢筋安装及分段浇筑混凝土示意3支承在悬臂板上的抗裂柱,与梁同标高部位应与梁同时安装模板、钢筋和浇筑混凝土,如图节点①、②所示。
墙高每隔〜处宜沿砌体设置通长的钢筋砂浆带,截面宽同墙厚、高宜为40mm砌体宽度不大于时配2© 10纵筋、大于时配3© 10纵筋,横向配© 6@300筋;砂浆的品种、性能同砌筑砂浆。
纵筋进入混凝土墙柱长度宜符合锚固要求,纵筋宜采用单面焊接,长度不小于10倍纵筋直径。
当钢筋砂浆带碰上洞口时,应设至洞边处;当纵横两个方向的钢筋砂浆带连接时应符合图要求:图沿砌体设置通长的钢筋砂浆带转角处纵筋锚固大样通长窗的窗台下宜按要求设置抗裂柱。
通长窗的窗台处宜设钢筋混凝土压顶。
压顶截面尺寸、配筋、纵筋进入混凝土墙柱内长度以及压顶混凝土强度等级由设计确定。
纵横向压顶连接处纵筋锚固宜符合图要求。
墙高超过4m时,在墙的半高处宜设置与混凝土墙柱连接且沿全墙贯通的钢筋混凝土水平系梁。
水平系梁的截面尺寸、配筋、纵筋进入墙柱长度以及混凝土强度等级由设计计算确定。
洞口上下未设置主体结构水平构件处,当洞口宽度大于2m时,宜设置洞底压顶和洞顶过梁,其截面尺寸、配筋以及纵筋进入支座长度以及混凝土强度等级由设计确定,如图所示:图洞口宽度大于2m 时设置洞底压顶和洞顶过梁示意洞顶未设置主体结构水平构件处,当洞顶净宽大于但不大于2m时,宜在洞顶处设置预制或现浇C20的钢筋混凝土过梁。
过梁的截面尺寸及配筋按设计计算确定,混凝土强度等级不宜低于C20,两端伸进砌体内各不小于,如图所示:图洞顶过梁设置示意洞顶未设置主体结构水平构件处,当洞顶净宽不大于时宜设置钢筋砂浆过梁,砂浆厚30mm砂浆品种、性能同砌筑砂浆,配3© 6纵筋(砌块宽度不大于时用2 © 6),纵筋两端伸进砌体内各不小于,端部弯直钩50mn平放。
如图所示:图洞顶设置钢筋砂浆过梁示意位于外墙的外窗台等洞底当净宽不大于、或位于内墙的内窗台等洞底当净宽不大于2m时,宜在洞底设置钢筋砂浆带,砂浆厚30mm砂浆品种、性能同砌筑砂浆,配3© 6(砌块宽度不大于时用2© 6)纵筋,纵筋两端伸进砌体内各不小于,端部弯直钩50mm平放。
如图所示:图洞底设置钢筋砂浆配筋带示意位于外墙的外窗台等洞底,当净宽大于且不大于2m时,宜在洞底下方设置现浇或预制的C20钢筋混凝土板,现浇板底部的砌体表面刷一层聚合物水泥浆,预制板下铺设水平灰缝厚度的砌筑砂浆。
带凸窗或挑出外墙面的窗台板的承载力及稳定性由设计计算确定。
不挑出外墙面的洞底钢筋混凝土板的宽度同墙厚,厚度宜为,板两端各伸进砌体内长度不应小于,配3© 10 (砌块宽度不大于时用2 © 10)纵筋和© 6@300筋,如图所示:图洞底设置钢筋混凝土板示意上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为,且不应小于。
如不符合要求应按通缝处理,在水平灰缝处设置2© 6的拉结钢筋,拉结钢筋的长度不小于,端部弯直钩50mm平放,如图所示。
但竖向通缝仍不得超过两皮砌块。
