水泥砂浆防水层施工技术交底
- 格式:doc
- 大小:31.50 KB

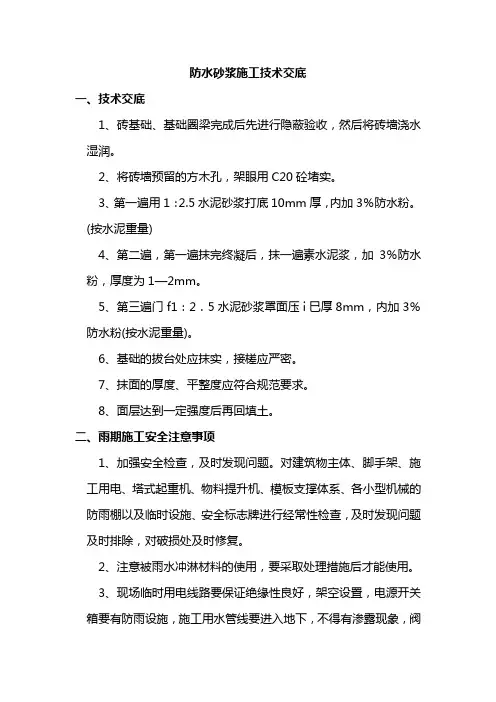

- 文档页数:4
防水砂浆施工技术交底
一、技术交底
1、砖基础、基础圈梁完成后先进行隐蔽验收,然后将砖墙浇水湿润。
2、将砖墙预留的方木孔,架眼用C20砼堵实。
3、第一遍用1:2.5水泥砂浆打底10mm厚,内加3%防水粉。
(按水泥重量)
4、第二遍,第一遍抹完终凝后,抹一遍素水泥浆,加3%防水粉,厚度为1—2mm。
5、第三遍门f1:2.5水泥砂浆罩面压i巳厚8mm,内加3%防水粉(按水泥重量)。
6、基础的拔台处应抹实,接槎应严密。
7、抹面的厚度、平整度应符合规范要求。
8、面层达到一定强度后再回填土。
二、雨期施工安全注意事项
1、加强安全检查,及时发现问题。
对建筑物主体、脚手架、施工用电、塔式起重机、物料提升机、模板支撑体系、各小型机械的防雨棚以及临时设施、安全标志牌进行经常性检查,及时发现问题及时排除,对破损处及时修复。
2、注意被雨水冲淋材料的使用,要采取处理措施后才能使用。
3、现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀
门应有保护措施。
4、配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。
5、暴风雨时应停止室外施工作业,人员迅速撤到安全地方。
根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。
4、加强对各类人员的培训教育,加强雨季安全施工常识的学习,提高自我防范能力和应急反应能力,确保安全生产。
综合楼
水泥砂浆防水层地下防水工程
1、先将基础砖砌体打水湿润,清理杂物、浮浆等;
2、水泥砂浆防水层的原材料及配合比必须符合设计要求;
3、水泥砂浆防水层的各层之间必须结合牢固,无空鼓现象;
4、水泥砂浆防水层表面就密实、平整,不得有裂纹、起砂、麻面等缺陷;阴阳角应做成圆弧形;
5、水泥砂浆防水层施工缝留槎位置应正确,接槎应按层次顺序操作,层层搭接紧密;
6、水泥砂浆防水层的平均厚度应符合设计要求,最小厚度不得小于设计值的85%。
7、水泥砂浆防水层应分二次进行粉刷,第一次按1~1.5㎝粉刷,剩余再进行粉刷,并压实抹平;
8、水泥砂浆防水层粉刷完毕后,应及时打水养护;
9、若发现水泥砂浆防水层有开裂、破损之处,应当立即组织人员进行整改,直至符合要求。

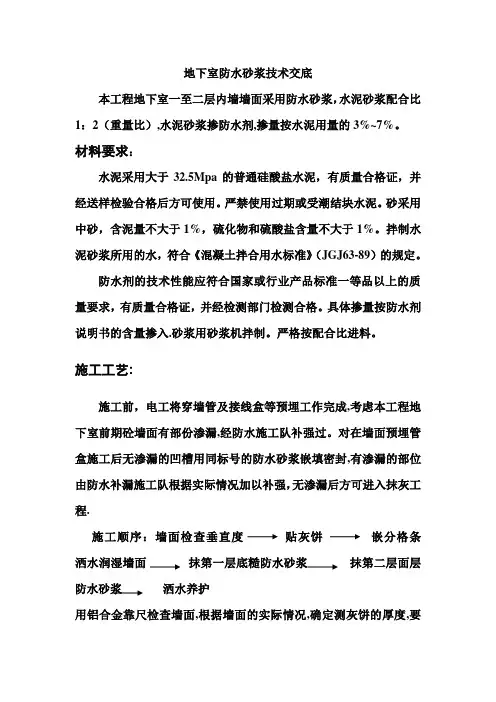

地下室防水砂浆技术交底本工程地下室一至二层内墙墙面采用防水砂浆,水泥砂浆配合比1:2(重量比),水泥砂浆掺防水剂,掺量按水泥用量的3%~7%。
材料要求:水泥采用大于32.5Mpa的普通硅酸盐水泥,有质量合格证,并经送样检验合格后方可使用。
严禁使用过期或受潮结块水泥。
砂采用中砂,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。
拌制水泥砂浆所用的水,符合《混凝土拌合用水标准》(JGJ63-89)的规定。
防水剂的技术性能应符合国家或行业产品标准一等品以上的质量要求,有质量合格证,并经检测部门检测合格。
具体掺量按防水剂说明书的含量掺入.砂浆用砂浆机拌制。
严格按配合比进料。
施工工艺:施工前,电工将穿墙管及接线盒等预埋工作完成,考虑本工程地下室前期砼墙面有部份渗漏,经防水施工队补强过。
对在墙面预埋管盒施工后无渗漏的凹槽用同标号的防水砂浆嵌填密封,有渗漏的部位由防水补漏施工队根据实际情况加以补强,无渗漏后方可进入抹灰工程.施工顺序:墙面检查垂直度贴灰饼嵌分格条洒水润湿墙面抹第一层底糙防水砂浆抹第二层面层防水砂浆洒水养护用铝合金靠尺检查墙面,根据墙面的实际情况,确定测灰饼的厚度,要求两次抹灰厚度在18-20mm,超过35mm要加钢丝网一层,如墙面局部有凹凸,本身误差超出许多,应叫点工班将砼凿除, 但在凿除时不能破坏防水修补过的部位,按每跨梁下嵌两条竖向塑料条子外,在跨中再嵌一条竖向塑料条子作分隔缝.洒水润湿墙,使墙面保持较好的湿度.水泥砂浆防水层应分二层抹,隔天施工,抹时应压实、抹平,最后一层表面应提浆压光,压光后用海绵按垂直丝条拉毛。
防水层完成终凝后,应洒水养护,养护期间应保持湿润。
施工完毕后,禁止敲凿粉刷面层。
做到不留预留孔洞及脚手架洞口,一次成型并做好成品保护工作。
质量要求:1、不得有爆灰和裂缝现象,各抹灰层之间及抹灰层与基体砼之间应粘结牢固,不得有脱层、空鼓等缺陷2、抹灰中分格缝的宽度与深度应均匀一致,表面光滑、无砂眼,不得有错缝,缺棱掉角。

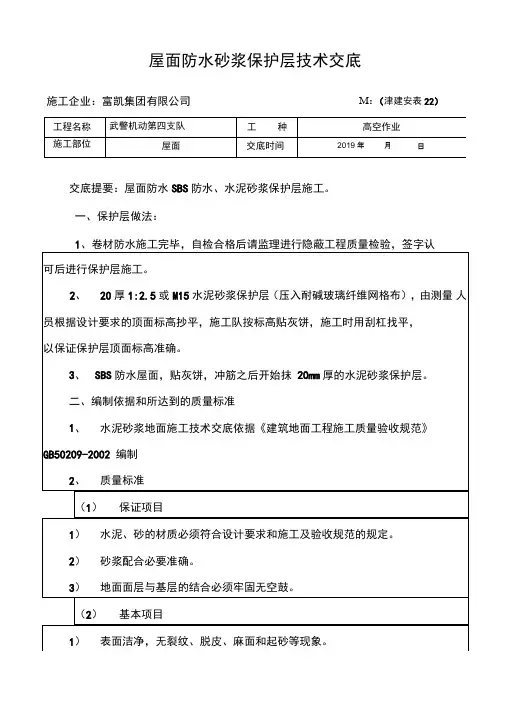

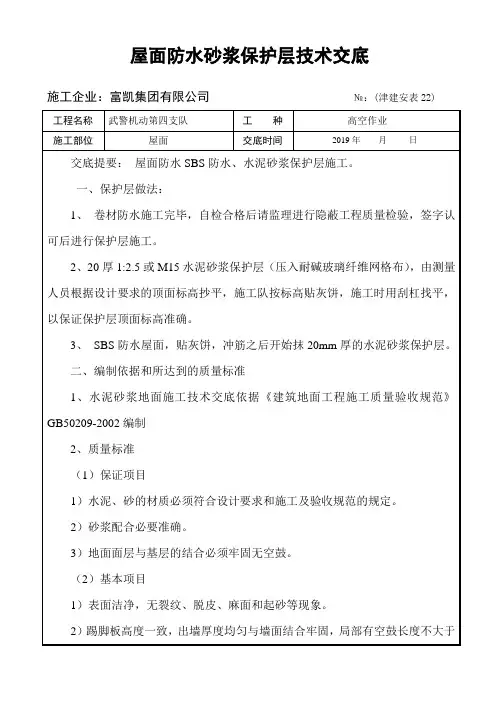

屋面防水砂浆保护层技术交底
施工企业:富凯集团有限公司M:(津建安表22)
交底提要:屋面防水SBS防水、水泥砂浆保护层施工。
一、保护层做法:
1、卷材防水施工完毕,自检合格后请监理进行隐蔽工程质量检验,签字认
200mm,且在一个检查范围内不多于两处
三、技术准备
1、材料及主要机具运用要求
1.1、材料
水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于42.5Mpa,并严禁混用不同品种,不同标号的水泥。
砂:应采用中砂或粗砂,过8伽孔径筛子,含泥量不应大于3%。
1.2、主要机具
搅拌机、手推车、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、錾子、锤子。
2、作业条件
地面(或楼面)的垫层以及预埋在地面内各种管线已做完•穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏的房间应找好泛水。
四、施工工艺及主要操作方法
1、施工工艺:基层处理T找标高弹线T洒水湿润T抹灰饼和标筋T搅拌砂浆T 刷水泥浆结合层T铺水泥砂浆面层T压入耐碱玻璃纤维网格布T木抹子搓平T铁抹子压第一遍T第二遍压光T第三遍压光T养护
2、操作工艺
2.1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
2.2、找标咼弹线:根据墙上的+500 mm水平线,往下量测出面层标咼,并弹在墙上。
2.3、洒水湿润:用喷壶将地面基层均匀洒水一遍。
水泥砂浆防水层技术交底一、材料要求1.水泥砂浆防水层包括普通水泥砂浆、聚合物水泥防水砂浆、掺外加剂或掺合料防水砂浆等。
2.水泥:应采用强度等级不低于32.5MPa的普通硅酸盐水泥、硅酸盐水泥,严禁使用过期或受潮结块水泥,有侵蚀性介质作用时应按设计要求选用。
3.砂:宜采用中砂(粒径3mm以下),不得含有杂物,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。
4.水:应采用不含有害物质的洁净水。
5.聚合物乳液:外观应无颗粒、异物和凝固物,固含量大于35%。
宜选用专用产品。
6.砂浆外加剂可采用减水剂密实剂、掺合料、聚合物等进行改性,不论采用何种外加剂其技术性能均应符合国家或待业标准一等品及以上的质量要求。
7.改性后的防水砂浆性能应符合下表规定。
表改性后防水砂浆的主要性能注:耐水性指标是在浸水1689h后材料的粘结强度及抗渗性的保持率。
二、主要机具铁锤、钻子、剁斧、钢丝刷、扫帚、水桶、灰浆搅拌机、铁锹、灰桶、刮杠、靠尺、软毛刷、阴阳角抹子及一般抹灰工程用具。
三、作业条件1.结构验收合格办好验收手续。
2.地下防水工程施工期间做好降水和排水,直至防水工程全部完工为止。
降水、排水措施应按施工方案执行。
3.地下室门窗口、预留孔及管口进出口处理完毕。
4.混凝土墙面如有蜂窝及松散混凝土要剔除,用水冲刷干净,然后用水泥砂浆抹平。
表面有油污时应用掺10%的火碱水深液刷洗干净或涂刷界面剂。
5.混合砂浆砌筑的砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm,穿墙预埋管露出基层时必须在其周围剔成20~30mm宽50~60mm深的沟槽,用水冲净后,用改性后的防水砂浆填实。
管道穿墙应按设计要求做好防水处理并办理隐验手续。
6.水泥砂浆防水层,不适用于在使用过程中由于结构沉降、受振动或温度湿度变化而产生裂缝的结构上。
7.用于有腐蚀介质的部位,必须采取有效的防腐措施。
8.水泥砂浆防水层应在基础垫层、维护结构内衬、结构验收合格后施工。
JS防水工程技术交底一、背景介绍JS防水工程是指对建筑物的地下室、地下车库、水池、卫生间、厨房等区域进行防水处理,以防止水渗漏和漏水现象的发生。
本文将详细介绍JS防水工程的技术交底内容。
二、工程要求1. 防水材料:采用聚合物改性水泥砂浆作为防水层材料,其厚度不小于2mm。
2. 防水层施工:在混凝土基层表面进行清理和处理后,采用刷涂法施工防水层。
每层涂刷后应进行养护,确保防水层的质量。
3. 防水接缝处理:对墙地交界处、管道穿墙处、构造缝等进行防水接缝处理,确保接缝处的密封性。
4. 防水层保护:在防水层施工完成后,应进行保护,以免被损坏。
三、施工流程1. 准备工作:清理施工区域,确保基层表面干净、平整,并清除杂物和灰尘。
2. 基层处理:对基层进行清理、修补和处理,确保基层的平整度和强度。
3. 罩面处理:对墙地交界处、管道穿墙处等进行罩面处理,以增强接缝处的防水性能。
4. 防水层施工:采用刷涂法施工防水层,确保每层涂刷均匀、无漏刷现象。
5. 防水接缝处理:对墙地交界处、管道穿墙处等进行防水接缝处理,确保接缝处的密封性。
6. 防水层保护:在防水层施工完成后,进行保护措施,防止防水层被损坏。
四、注意事项1. 施工过程中,应确保防水材料的质量,避免使用过期或质量不合格的材料。
2. 施工人员应具备一定的防水工程施工经验,熟悉施工工艺和操作规程。
3. 施工现场应保持整洁,避免杂物和灰尘对防水层施工的影响。
4. 防水层施工完成后,应及时进行养护,确保防水层的质量和使用寿命。
五、质量验收1. 防水层施工完成后,应进行质量验收。
验收标准包括防水层的平整度、厚度、附着力等。
2. 验收合格后,方可进行后续工程的施工。
六、安全措施1. 施工过程中,应严格遵守安全操作规程,佩戴好安全防护用品。
2. 施工现场应设置明显的安全警示标志,确保施工人员的安全。
七、工程验收1. 工程竣工后,应进行工程验收。
验收标准包括防水层的质量、施工工艺的合理性等。
防水工程质量技术交底一、项目概述本项目是位于某市某区的一座高层住宅楼的防水工程施工项目。
该项目总建造面积约为XXXX平方米,共有XX层,其中包括地下室和地上楼层。
本次交底的目的是确保施工人员对防水工程的质量技术要求有清晰的理解,并且能够正确操作和施工,确保工程质量。
二、施工材料及设备1. 防水材料:本项目使用的防水材料为XXX型号的聚合物改性水泥砂浆,其主要特点为耐水性好、粘结强度高、施工方便等。
2. 防水设备:本项目使用的防水设备包括喷涂机、刷涂机、打孔机、热风枪等。
三、施工工艺流程1. 地基处理:在施工前,需对地基进行处理,确保地基平整、无杂物、无油污等。
2. 防水层施工:首先,根据设计要求,确定防水层的位置和厚度。
然后,使用喷涂机将聚合物改性水泥砂浆均匀喷涂在地面上,保证防水层的厚度均匀一致。
喷涂后,使用刷涂机对喷涂的防水层进行刷涂,确保防水层的坚固性。
最后,使用打孔机进行防水层的检查,确保没有漏涂或者脱落的情况。
3. 防水层接缝处理:在施工过程中,防水层的接缝处需要进行处理,以确保接缝处的防水效果。
处理方法为使用热风枪加热防水材料,使其熔化,然后压实,确保接缝处的防水性能。
4. 防水层保护层施工:在防水层施工完成后,需进行保护层的施工。
保护层的材料为XXX型号的聚合物改性沥青防水涂料,其主要特点为耐老化、耐酸碱、耐候性好等。
保护层的施工方法为使用刷涂机将防水涂料均匀刷涂在防水层上,确保保护层的厚度均匀一致。
四、施工注意事项1. 施工前,施工人员需熟悉施工图纸和相关技术规范,确保施工操作符合要求。
2. 施工过程中,需注意防水材料的存储和保护,避免受潮、受热或者受损。
3. 施工现场需保持整洁,防止杂物和灰尘进入防水层,影响施工质量。
4. 施工过程中,需按照规定的施工工艺流程进行操作,确保施工质量和效果。
5. 施工结束后,需对施工现场进行清理,清除施工过程中产生的垃圾和废弃材料。
五、施工质量验收标准1. 防水层的厚度应符合设计要求,允许偏差范围为±Xmm。
屋面防水工程施工技术交底3、作业条件:○1、找平层施工前,钢筋混凝土屋面板或保温层应进行检查验收,并办理验收手续。
○2、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
○3、根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括天沟、檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置)。
○4、施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合。
4、设计图要求建筑构造做法:(A)上人平屋面做法:1.10mm厚铺地砖面层,用干水泥擦缝,设分格缝≦2000X2000留10mm宽缝,填1:3石砂浆。
2. 25厚1:4干硬性水泥砂浆。
3. 40厚C20细石混凝土,(内配Φ4 @150双向钢筋网),设分格缝≦2000X2000(钢筋必须断开),缝内嵌PVC防水油膏。
4. 2m m厚聚氨脂涂膜。
5. 20m m厚1:2.5水泥砂浆找平层。
6. 体积比1:3:8陶粒混凝土找坡2%并压平,最薄处20厚。
7. 30m m厚XP挤塑板保温层(容重:32K g/m3)8. 钢筋混凝土屋面板,表面淸扫干净。
(B)不上人平屋面做法:1.40厚C20细石混凝土,(内配Φ4 @150双向钢筋网),设分格缝≦2000X2000(钢筋必须断开),缝内嵌PVC防水油膏。
2. 2m m厚聚氨脂涂膜。
3.刷基层处理剂一遍。
4. 20m m厚1:2.5水泥砂浆找平层。
5. 体积比1:3:8陶粒混凝土找坡2%并压平,最薄处20厚。
6. 30m m厚XP挤塑板保温层(容重:32K g/m3)。
7. 钢筋混凝土屋面板,表面淸扫干净。
(C)坡屋面做法:1.瓦屋面(三色陶瓦)。
2.挂瓦条L30X4间距按瓦材规格。
3.顺水条—30X6间距600。
4. 35厚C20细石混凝土配(Φ6 @500X500钢筋网),钢筋网骑跨屋脊绷直与屋脊和檐口处预埋的Φ10锚筋连牢。
防水工程施工技术交底一、施工前准备工作在进行防水工程施工前,必须进行充分的准备工作,以确保施工的顺利进行和施工质量的保证。
1.1 施工前勘测在施工前,需要进行现场勘测,了解施工区域的地形、地质情况,以及周边环境的影响因素。
勘测的结果将有助于确定施工方案和材料的选用。
1.2 材料准备根据施工方案和勘测结果,准备所需的防水材料。
材料的选择应符合相关标准和规范,并经过质量检验合格。
1.3 设备检查对施工所需的设备进行检查,确保设备的正常运转和安全使用。
如有损坏或者故障的设备,应及时修复或者更换。
1.4 人员培训对参预施工的工作人员进行培训,使其了解施工方案、施工要求和安全注意事项。
确保施工人员具备必要的技能和知识。
二、施工工艺及要求2.1 基层处理在进行防水施工前,需要对基层进行处理。
基层应平整、坚实、无松动物质和油污等。
如有不平整或者松散的地方,应进行修补和处理。
2.2 防水层施工根据施工方案,进行防水层的施工。
常见的防水材料有沥青涂料、聚氨酯涂料、水泥砂浆等。
施工时应按照材料的使用说明进行操作,确保施工质量。
2.3 施工工艺要求(1)施工过程中应注意安全,佩戴好安全帽、手套等防护用品。
(2)施工现场应保持整洁,材料堆放有序,避免影响施工进度和质量。
(3)施工过程中应及时清理杂物和浮浆,保持施工面干净。
(4)施工过程中应严格按照施工工艺要求进行操作,避免浮现漏施、错位等问题。
(5)施工完成后,应进行验收,确保防水层的质量符合要求。
三、施工质量控制为确保防水工程的质量,需要进行质量控制和监督。
以下是常见的质量控制措施:3.1 施工现场监督安排专人对施工现场进行监督,确保施工人员按照施工方案进行施工,并及时发现和解决问题。
3.2 质量检验对施工过程中的关键环节进行质量检验,如基层处理、防水材料的质量检测等。
确保施工质量符合相关标准和规范。
3.3 施工记录对施工过程进行详细的记录,包括施工方案、施工过程中的问题和解决措施、质量检验结果等。
水泥砂浆防水层施工技术交底
1 范围
本技术交底适用于地下砖石结构地下室、水池等工程的防水层及防水混凝土结构的附加防水层,属潮湿条件下施工的刚性防水施工工艺。
2 施工准备
2.1 材料要求及主要机具:
2.1.1 水泥:宜用32.5以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。
2.1.2 砂:用中砂,不得含有杂物。
含泥量不得超过3%,使用前必须过3~5mm孔径的筛。
2.1.3 外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。
均应按产品说明书正确使用。
2.1.4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等。
2.2 作业条件:
2.2.1 结构验收合格,已办好验收手续。
2.2.2 地下防水施工期间做好排水,直至防水工程全部完工为止。
排水、降水措施应按施工方案执行。
2.2.3 地下室门窗口、预留孔洞、管道进出口等细部处理完毕。
3 操作工艺
3.1 工艺流程:
墙、地面基层处理刷水泥素浆抹底层砂浆
刷水泥素浆抹面层砂浆刷水泥砂浆养护
3.2 基层处理:
3.2.1 混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1﹕3水泥砂浆抹平或用1﹕2干硬性水泥砂浆捻实。
表面油污应用10%火碱水溶液刷洗干净,混凝土表面应凿毛。
3.2.2 砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm。
穿墙预埋管露出基层,在其周围剔成20~30mm宽,50~60mm深的槽,用1﹕2干硬性水泥砂浆捻实。
管道穿墙应按设计要求做好防水处理,并办理隐检手续。
3.3 混凝土墙抹水泥砂浆防水层
3.3.1 刷水泥素浆:配合比为水泥﹕水﹕防水油=1﹕0.8﹕0.025(重量比),先将水泥与水拌合,然后再加入防水油搅拌均匀,再用软毛刷在基层表面涂刷均匀,随即抹底层防水砂浆。
3.3.2 抹底层砂浆,用1﹕2.5水泥砂浆,加水泥重3%~5%的防水粉,水灰比为0.6~0.65,稠度为7~8cm。
先将防水粉和水泥、砂子拌匀后,再加水拌合。
搅拌均匀后进行抹灰操作,底灰抹灰厚度为5~10mm,在灰末凝固之前用扫帚扫毛。
砂浆要随拌随用。
拌合及使用砂浆时间不宜超过60min,严禁使用过夜砂浆。
3.3.3 刷水泥素浆:在底灰抹完后,常温时隔1d,再刷水泥素浆,配合比及做法与第一层相同。
3.3.4 抹面层砂浆:刷过素浆后,紧接着抹面层,配合比同底层砂浆,抹灰厚度在5~10mm左右,凝固前要用木抹子搓平,用铁抹子压光。
3.3.5 刷水泥素浆:面层抹完后1d刷水泥素浆一道,配合比为水泥﹕水﹕防水油=1﹕1﹕0.03(重量比),做法和第一层相同。
3.4 砖墙抹水泥砂浆防水层。
3.4.1 基层浇水湿润:抹灰前一天用水管把砖墙浇透,第二抹灰时再把砖墙洒水湿润。
3.4.2 抹底层砂浆:配合比为水泥﹕砂=1﹕2.5,加水泥重3%的防水粉。
先用铁抹子薄薄刮一层,然后再用木抹子上灰,槎平,压实表面并顺平。
抹灰厚度为6﹕10mm左右。
3.4.3 抹水泥素浆:底层抹完后1~2d,将表面浇水湿润,再抹水泥防水素浆,掺水泥重3%的防水粉。
先将水泥与防水粉拌合,然后加入适量水搅拌均匀,用铁抹子薄薄抹一层,厚度在1mm左右。
3.4.4 抹面层砂浆:抹完水泥素浆之后,紧接着抹面层砂浆,配合比与底层相同,先用木抹子搓平,后用铁抹子压实、压光。
抹灰厚度在6~8mm之间。
3.4.5 刷水泥素浆:面层抹灰1d后,刷水泥素浆,配合比为水泥﹕水﹕防水油=1﹕1﹕0.03(重量比),方法是先将水泥与水拌匀后,加入防水油再搅拌均匀,用软毛刷子将面层均匀涂刷一遍。
3.5 地面抹水泥砂浆防水层:
3.5.1 清理基层:将垫层上松散的混凝土、砂浆等清洗干净,凸出的鼓包剔除。
3.5.2 刷水泥素浆:配合比为水泥﹕防水油=1﹕0.03(重量比),加上适量水拌合成粥状,铺摊在地面上,用扫帚均匀扫一遍。
3.5.3 抹底层砂浆:底层用1﹕3水泥砂浆,掺入水泥重3%~5%的防水粉。
拌好的砂浆倒在地上,用杠尺刮平,木抹子顺平,铁抹子压一遍。
3.5.4 刷水泥素浆:常温间隔1d后刷水泥素浆一道,配合比为水泥﹕防水油=1﹕0.03(重量比)加适量水。
3.5.5 抹面层砂浆:刷水泥素浆后,接着抹面层砂浆,配合比及做法用底层。
3.5.6 刷水泥素浆:面层砂浆初凝后刷最后一遍素浆(不要太薄,以满足耐磨的要求),配合比为水泥﹕防水油=1﹕0.01(重量比),加适量水,使其与面层砂浆紧密结合在一起,并压光、压实。
3.5.7 养护:待地面有一定强度后,表面盖麻袋或草袋经常浇水湿润,养护时间视气温条件决定,一般为7d,矿渣硅酸盐水泥不应少于14d,此期间不得受静水压作用。
冬期养护环境温度不宜低于+5℃。
3.6 抹灰程序,接槎及阴阳角做法:抹灰程序,一般先抹立墙后抹地面。
槎子不应甩在阴阳角处,各层抹灰槎子不得留在一条线上,底层与面层搭槎在15~20cm之间,接槎时要先刷水泥防水素浆。
所有墙的阴角都要做半径50mm的圆角,阳角做成半径为10mm的圆角。
地面上的阴角都要做成50mm以上的圆角,用阴角抹子压光、压实。
3.7 五层做法总厚度控制在20mm左右。
多层做法宜连续施工,各层紧密结合,不留或不留施工缝,如必须留时应留成阶梯槎,接槎要依照层次顺序操作,层层搭接紧密,接槎位置均需离开阴角处200mm。
4 质量标准
4.1 保证项目:
4.1.1 原材料(水泥、砂)、外加剂、配合比及其做法,必须符合设计要求和施工规范的规定。
4.1.2 水泥砂浆防水层与基层必须结合牢固,无空鼓。
4.2 基本项目:
4.2.1 外观:表面平整、密实,无裂纹、起砂、麻面等缺陷。
阴阳角呈圆弧形,尺寸符合要求。
4.2.2 留槎位置正确,按层次顺序操作,层层搭接紧密。
5 成品保护
5.1 抹灰架子要离开墙面15cm。
拆架子时不得碰坏口角及墙面。
5.2 落地灰要及时清理使用,做到活完脚下清。
5.3 地面上人不能过早。
6 应注意的质量问题
6.1 空鼓、裂缝:基层未处理好,刷素浆前混凝土表面未进行凿毛,油污处未用灰碱刷洗干净,以致出现空鼓、裂缝。
另外,养护不好,养护期限不够,也是原因之一。
6.2 渗漏:各层抹灰时间掌握不当,跟得太紧,出现流坠。
素浆干的太快,抹面层砂浆粘结不牢易造成渗水。
接槎、穿墙管等细部处理不好,易造成局部渗漏。
必须按规定认真操作。
7 质量记录
本技术交底应具备以下质量记录
7.1 原材料(水泥、砂、外加剂等)出厂合格证、试验报告。
7.2 隐检记录。
7.3 分项工程质量检验评定。
7.4 设计变更及洽商记录。
7.5 其它技术文件。
