塑料板地面施工艺标准(709-1996)
- 格式:pdf
- 大小:293.26 KB
- 文档页数:4

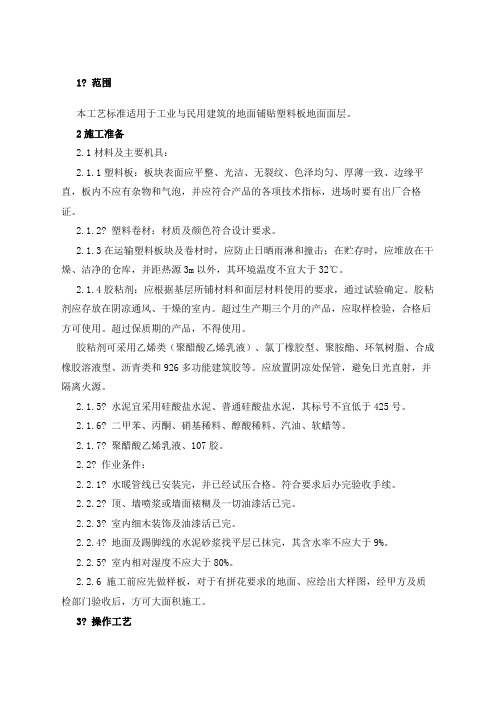

1? 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2施工准备2.1材料及主要机具:2.1.1塑料板:板块表面应平整、光洁、无裂纹、色泽均匀、厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2? 塑料卷材:材质及颜色符合设计要求。
2.1.3在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5? 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6? 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7? 聚醋酸乙烯乳液、107胶。
2.2? 作业条件:2.2.1? 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2? 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3? 室内细木装饰及油漆活已完。
2.2.4? 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5? 室内相对湿度不应大于80%。
2.2.6 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
3? 操作工艺3.1? 工艺流程:基层处理→弹线→试铺→刷底子胶→铺贴塑料地面→铺贴塑料踢脚板→擦光上蜡???3.2? 基层处理:3.2.1地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。

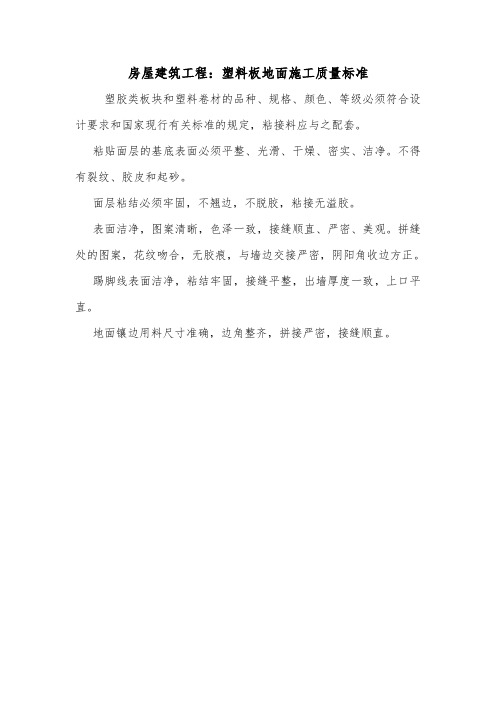

房屋建筑工程:塑料板地面施工质量标准塑胶类板块和塑料卷材的品种、规格、颜色、等级必须符合设计要求和国家现行有关标准的规定,粘接料应与之配套。
粘贴面层的基底表面必须平整、光滑、干燥、密实、洁净。
不得有裂纹、胶皮和起砂。
面层粘结必须牢固,不翘边,不脱胶,粘接无溢胶。
表面洁净,图案清晰,色泽一致,接缝顺直、严密、美观。
拼缝处的图案,花纹吻合,无胶痕,与墙边交接严密,阴阳角收边方正。
踢脚线表面洁净,粘结牢固,接缝平整,出墙厚度一致,上口平直。
地面镶边用料尺寸准确,边角整齐,拼接严密,接缝顺直。

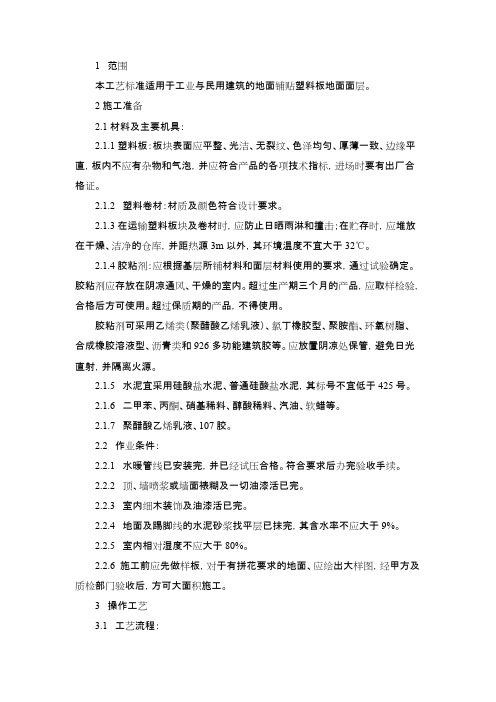

1 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2 施工准备2.1 材料及主要机具:2.1.1 塑料板:板块表面应平整、光洁、无裂纹、色泽均匀、厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3 在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926 多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425 号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107 胶。
2.2 作业条件:2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5 室内相对湿度不应大于80%。
2.2.6 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
3 操作工艺3.1 工艺流程:基层处理→弹线→试铺→刷底子胶→铺贴塑料地面→铺贴塑料踢脚板→擦光上蜡3.2 基层处理:3.2.1 地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。
当表面有麻面、起砂、裂缝现象时,应采用乳液腻子处理(配合比为水泥﹕107胶﹕水=1﹕0.2 ~0.3 ﹕0.3 )处理时每次涂刷的厚度不应大于0.8mm,干燥后应用0 号铁砂布打磨,然后再涂刷第二遍腻子,直到表面平整后,再用水稀释的乳液涂刷一遍(配合比为水泥﹕107胶﹕水=1﹕0.5 ~0.8 ﹕6~8)。
1 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2施工准备2.1材料及主要机具:2.1.1塑料板:板块表面应平整、光洁、无裂纹、色泽均匀、厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107胶。
2.2 作业条件:2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5 室内相对湿度不应大于80%。
2.2.6 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
3 操作工艺3.1 工艺流程:基层处理→弹线→试铺→刷底子胶→铺贴塑料地面→铺贴塑料踢脚板→擦光上蜡3.2 基层处理:3.2.1地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。
当表面有麻面、起砂、裂缝现象时,应采用乳液腻子处理(配合比为水泥﹕107胶﹕水=1﹕0.2~0.3﹕0.3)处理时每次涂刷的厚度不应大于0.8mm,干燥后应用0号铁砂布打磨,然后再涂刷第二遍腻子,直到表面平整后,再用水稀释的乳液涂刷一遍(配合比为水泥﹕107胶﹕水=1﹕0.5~0.8﹕6~8)。

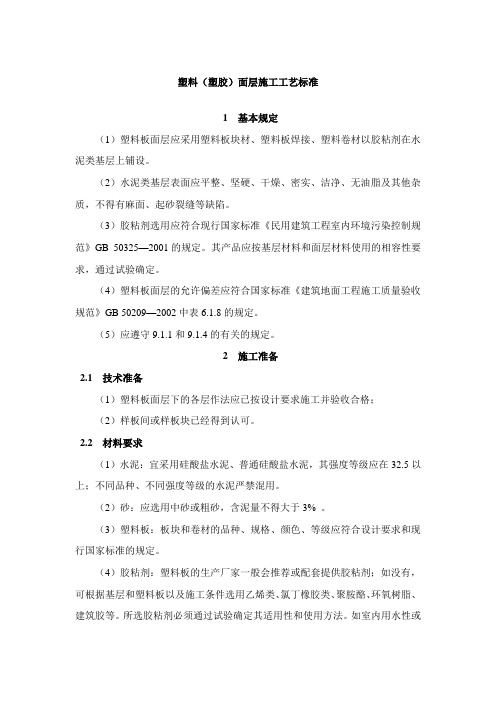

塑料(塑胶)面层施工工艺标准1 基本规定(1)塑料板面层应采用塑料板块材、塑料板焊接、塑料卷材以胶粘剂在水泥类基层上铺设。
(2)水泥类基层表面应平整、坚硬、干燥、密实、洁净、无油脂及其他杂质,不得有麻面、起砂裂缝等缺陷。
(3)胶粘剂选用应符合现行国家标准《民用建筑工程室内环境污染控制规范》GB 50325—2001的规定。
其产品应按基层材料和面层材料使用的相容性要求,通过试验确定。
(4)塑料板面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》GB 50209—2002中表6.1.8的规定。
(5)应遵守9.1.1和9.1.4的有关的规定。
2 施工准备2.1 技术准备(1)塑料板面层下的各层作法应已按设计要求施工并验收合格;(2)样板间或样板块已经得到认可。
2.2 材料要求(1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥,其强度等级应在32.5以上;不同品种、不同强度等级的水泥严禁混用。
(2)砂:应选用中砂或粗砂,含泥量不得大于3% 。
(3)塑料板:板块和卷材的品种、规格、颜色、等级应符合设计要求和现行国家标准的规定。
(4)胶粘剂:塑料板的生产厂家一般会推荐或配套提供胶粘剂;如没有,可根据基层和塑料板以及施工条件选用乙烯类、氯丁橡胶类、聚胺酪、环氧树脂、建筑胶等。
所选胶粘剂必须通过试验确定其适用性和使用方法。
如室内用水性或溶剂型粘胶剂,应测定其总挥发性有机化合物(TVOC)和游离甲醛的含量。
2.3 主要机具设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:塑料板块焊接机、计量器、大桶、小桶、钢尺、水平尺、小线、胶皮辊、錾子、刷子、钢丝刷等。
2.4 作业条件(1)材料检验已经完毕并符合要求。
(2)基层符合9.2.1.3基本规定的第2条,并用水清洗干净。
面层与基层粘结牢固,不允许有空鼓、起壳。
阴阳角必须方正,无灰尘和砂粒。
塑料地板面层施工工艺标准24.1 基本规定24.1.1所有进场材料必须进行进场报验,具备材料出厂质量证明文件。
24.1.2胶粘剂使用应符合现行国家标准《民用建筑工程室内环境污染控制规范》(GB50325-2001)的有关规定,其产品按基层材料和面层材料使用的相容性要求,通过试验确定。
胶粘剂存放在阴凉、通风、干燥的室内。
24.1.3 塑料地板铺贴前必须进行脱脂除蜡处理。
24.1.4塑料地板或卷材应防止日晒雨淋和撞击,应存放在干燥÷洁净的库房里,并远离热源,室内贮存温度控制在32℃。
24.1.5基层应干燥,水泥混凝土类地面含水率不大于9%。
24.1.6 施工温度控制在15~30℃,相对湿度不高于80%。
24.1.7大面积铺贴前,应先作样板间,检查胶粘剂等材料质量和操作质量。
24.1.8塑料板采用粘结时,接口处作成同向顺坡,搭接长度不小于30mm,采用焊接时,作成”V”形破口。
见图24.1.8同向顺坡V形坡口图24.1.8 接缝口处理24.2 施工准备24.2.1 技术准备(1)绘制大样图,确定塑料板铺贴形式,整块塑料板用量和边角用料尺寸和数量。
(2)已做好样板间,并经建设单位、监理单位、设计单位、施工单位共同检验合格。
(3)对工长及操作人员的技术交底作业已完成。
24.2.2 材料要求(1)材料品种、规格1)塑料地板:主要品种有聚氯乙烯塑料地板块、地板、卷材和氯化聚乙烯卷材等,厚度1.5~6mm。
2)胶粘剂:包括水乳型和溶剂型两类,可采用聚醋酸乙烯乳液、氯丁橡胶型、聚氨酯、环氧树脂等。
3)焊条:宜选用等边三角形或圆形截面。
4)水泥乳胶:配合比为水泥:108胶:水=1:0.5~0.8:6~8,主要用于涂刷基层表面,增强整体性和胶结层的粘结力。
5)腻子:有石膏液腻子和滑石粉乳液腻子,石膏腻子配合比(重量比)为:石膏:土粉:聚醋酸乙烯乳液:水=2:2:1:适量,滑石粉乳液腻子配合比(重量比)为滑石粉:聚醋酸乙烯乳液:水:羧甲基纤维素=1:0.2~0.25:适量:0.1。
塑料塑胶地面施工工艺标准21.5施工工艺21.5.1工艺流程检验水泥、砂、塑料板质量→试验→技术交底→准备机具设备→基底处理→弹线→刷底胶→铺塑料板→擦光上蜡→检查验收21.5.2操作工艺(1)基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清理干净,用自流平水泥将地面找平,养护至达到强度要求,清水冲洗,不允许残留白灰。
(2)弹线:将房间依照塑料板的尺寸,排出塑料板的放置位置,并在地面弹出十字控制线和分格线,可直角铺板,也可弹45°或60°斜角铺板线。
(3)刷底胶:铺设前应将基的清理干净,并在基底上刷一道薄而均匀的底胶,底胶干燥后,按弹线位置沿轴线由中央向四面铺贴。
(4)铺塑料板:将塑料板北面用干布擦净,在铺设塑料板的位置和塑料板的背面各涂刷一道胶。
在涂刷基层时,应超出分格线10㎜,涂刷厚度应小于1㎜。
在粘贴塑料板块时,应待胶干燥至不沾手为宜,按已弹好的线铺贴,应一次就位准确,粘贴密实。
基层涂刷胶粘剂时,不得面积过大,要随贴随刷。
(5)铺塑料板时应先在房间中间按照十字线铺设十字控制板块,之后按照十字控制板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。
大面积铺贴时应分段,分部位铺贴。
(6)塑料卷材的铺贴:预先按已计划好的卷材铺贴方向及房间尺寸裁料,按铺贴的顺序编号,刷胶铺贴时,将卷材的一边对准所弹的尺寸线,用压滚压实,要求对线连接平顺,不卷不翘。
然后依以上方法铺贴。
(7)如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错。
(8)当板块缝隙需要焊接时,宜在48小时以后施焊,亦可采用先憨后铺贴。
焊条成分、性能与被焊的板材性能要相同。
(9)冬季施工时,环境温度不应低于10℃。
21.6质量标准21.6.1主控项目(1)原料应符合21.4.2的要求。
(2)面层与下一层应结合牢固,无翘边、不脱胶、无溢胶。
(3)检验方法:同GB50209—200221.6.2一般项目(1)塑料板面层应表面洁净,图案清晰,色泽一致,接缝严密,美观,拚缝处的图案、花纹吻合,无胶痕,与墙边交接严密,阴阳角收边方正。
塑料板地面施工方案1范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2施工准备2.1材料及主要机具:2.1.1塑料板:板块表面应平整、光洁、无裂纹、色泽均匀。
厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2塑料卷材:材质及颜色符合设计要求。
2.1.3在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7聚醋酸乙烯乳液、107胶。
2.2作业条件:2.2.1水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3室内细木装饰及油漆活已完。
2.2.4地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5室内相对湿度不应大于80%。
2.2.6施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
3操作工艺3.1工艺流程:→→→→→→3.2基层处理:3.2.1地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。
当表面有麻面、起砂、裂缝现象时,应采用乳液腻子处理(配合比为水泥∶107胶∶水=1∶0.2~0.3∶0.3)处理时每次涂刷的厚度不应大于0.8mm,干燥后应用0号铁砂布打磨,然后再涂刷第二遍腻子,直到表面平整后,再用水稀释的乳液涂刷一遍(配合比为水泥∶107胶∶水=l∶0.5~0.8∶6~8)。
塑料板地面施工工艺标准一、作业条件:1、按施工图纸设计和施工。
2、清除杂物。
3、施工机具到位到位。
4、熟悉图纸,人员对工人作好技术交底。
二、材料要求:1、详见下面工序三、施工机具1、详见下面工序四、安全常识:1.进入施工现场必须戴好安全帽,高空作业系好安全带,禁止吸烟。
2.施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3.进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业;做到三不伤害:不伤害自己,不伤害他人,不被他人伤害。

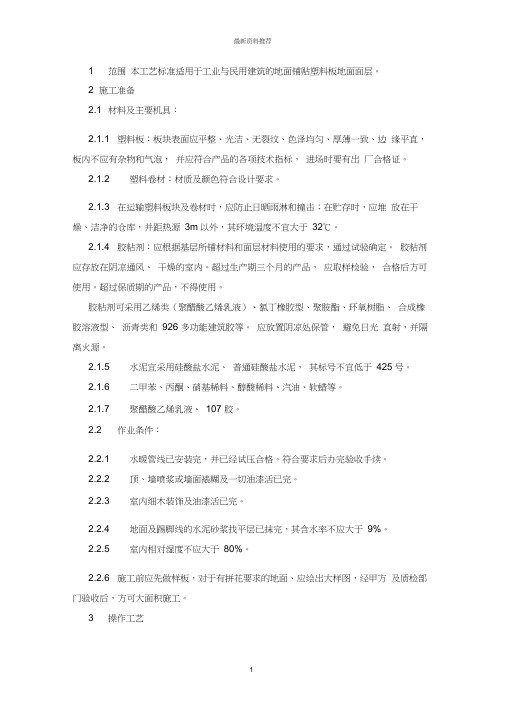

五、交底内容:1 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2 2 施工准备2.1 材料及主要机具:2.1.1 塑料板:板块表面应平整、光洁、无裂纹、色泽均匀、厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3 在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107胶。
2.2 作业条件:2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
塑料板地面施工及活动地板施工方案一、塑料板地面施工1 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2 施工准备2.1 材料及主要机具:2.1.1 塑料板:板块表面应平整、光洁、无裂纹、色泽均匀。
厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3 在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107胶。
2.2 作业条件:2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5 室内相对湿度不应大于80%。
2.2.6 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
3 操作工艺3.1 工艺流程:→→→→→→3.2 基层处理:3.2.1 地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。
当表面有麻面、起砂、裂缝现象时,应采用乳液腻子处理(配合比为水泥∶107胶∶水=1∶0.2~0.3∶0.3)处理时每次涂刷的厚度不应大于0.8mm,干燥后应用0号铁砂布打磨,然后再涂刷第二遍腻子,直到表面平整后,再用水稀释的乳液涂刷一遍(配合比为水泥∶107胶∶水=l∶0.5~0.8∶6~8)。
塑料板地面施工艺标准(709-1996)
范围
本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
施工准备
2.1 材料及主要机具:
2.1.1 塑料板:板块表面应平整、光洁、无裂纹、色泽均匀。
厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3 在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107胶。
2.2 作业条件:
2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
2.2.5 室内相对湿度不应大于80%。
2.2.6 施工前应先做样板,对于有拼花要求的地面、应绘出大样图,经甲方及质检部门验收后,方可大面积施工。
操作工艺
3.1 工艺流程:
基层处理→弹线→试铺→刷底子胶→铺贴塑料地面→铺贴塑料踢脚板→擦光上蜡
3.2 基层处理:
3.2.1 地面基层为水泥砂浆抹面时,表面应平整(其平整度采用2m直尺检查时,其允许空隙不应大于2mm)、坚硬、干燥,无油及其它杂质。
当表面
有麻面、起砂、裂缝现象时,应采用乳液腻子处理(配合比为水泥∶107胶∶水=1∶0.2~0.3∶0.3)处理时每次涂刷的厚度不应大于0.8mm,干燥后应用0号铁砂布打磨,然后再涂刷第二遍腻子,直到表面平整后,再用水稀释的乳液涂刷一遍(配合比为水泥∶107胶∶水=l∶0.5~0.8∶ 6~8)。
3.2.2 基层为预制大楼板时,将大楼板过口处的板缝勾严、勾平、压光。
将板面上多余的钢筋头、埋件剔掉,凹坑填平,板面清理干净后,用10%的火碱水刷净,晾干。
再刷水泥乳液腻子(配合比为水泥∶107胶∶水=l∶0.2~0.3∶0.4),刮平后,第二天磨砂纸,将其接槎痕迹磨平。
地面基层处理完之后,必须将基层表面清理干净,在铺贴塑料板块前不得进其它工序人员操作。
3.3 弹线:在房间长、宽方向弹十字线,应按设计要求进行分格定位,根据塑料板规格尺寸弹出板块分格线。
如房内长、宽尺寸不符合板块尺寸倍数时,应沿地面四周弹出加条镶边线,一般距墙面200~300mm为宜。
板块定位方法一般有对角定位法和直角定位法,见图7-3。
.4 试铺:在铺贴塑料板块前,按定位图反弹线应先试铺,并进行编号,然后将板块掀起按编号码放好,将基层清理干净。
3.5 配制胶粘剂:配料前应由专人对原材料进行检查,有无出厂合格证和出厂日期,原剂在原筒内搅拌均匀,如发现胶中有胶团、变色及杂质时,不能使用。
使用稀料对胶液进行稀释时,亦应随拌随用,存放间隔不应大于1h。
在拌合、运输、贮存时,应用塑料或搪瓷容器,严禁使用铁器,防止发生化学反应,胶液失效。
3.6 刷底子胶:基层清理干净后,先刷一道薄而均匀的结合层底子胶,待其干燥后,按弹线位置沿轴线由中央向四面铺贴。
底子胶的配制,当采用非水溶性胶粘剂时,宜按同类胶粘剂(非水溶性)加入其重量10%的汽油(65号)和10%的醋酸乙酯(或乙酸乙酯),并搅拌均匀;当采用水溶性胶粘剂时,宜按同类胶粘剂加水,并搅拌均匀。
3.7 铺贴塑料地面
3.7.1 粘贴塑料板:拆开包装后,用干净布将塑料板的背面灰尘清擦干净。
应从十字线往外粘贴,当采用乳液型胶粘剂时,应在塑料板背面和基层上同时均匀涂胶,即用3″油刷沿塑料板粘贴地面及塑料板的背面各涂刷一道胶。
当采用溶剂型胶粘剂时,应在基层上均匀涂胶。
在涂刷基层时,应超出分格线10mm,涂刷厚度应小于或等于lmm。
在铺贴塑料板块时,应待胶层干燥至不粘手(约10~20mm)为宜,按已弹好的墨线铺贴,应一次就位准确,粘贴密实(用滚子压实),再进行第二块铺贴方法同第一块,以后逐块进行。
基层涂刷胶粘剂时,不得面积过大,要随贴随刷。
对缝铺贴的塑料板,缝子必须做到横平竖直,十字缝处缝子通顺无歪斜,对缝严实,缝隙均匀。
3.7.2 半硬质聚氯乙烯板地面的铺贴:预先对板块进行处理,宜采用丙酮、汽油混合溶液(1∶8)进行脱脂除蜡,干后再进行涂胶贴铺,方法同上。
3.7.3 软质聚氯乙烯板地面的铺贴:铺贴前先对板块进行预热处理,宜放入75℃的热水浸泡10~20min,待板面全部松软伸平后,取出晾干待用,但不得用炉火或电热炉预热。
当板块缝隙需要焊接时,宜在铺贴48h以后方可施焊,亦可采用先焊后铺贴。
焊条成分、性能与被焊的板材性能要相同。
3.7.4 塑料卷材铺贴:预先按已计划好的卷材铺贴方向及房间尺寸裁料,按铺贴的顺序编号,刷胶铺贴时,将卷材的一边对准所弹的尺寸线,用压滚压实,要求对线连接平顺,不卷不翘。
然后依以上方法铺贴。
3.8 铺贴塑料踢脚顺:地面铺贴完后,弹出踢脚上口线,并分别在房间墙面下部的两端铺贴踢脚后,拴线粘贴,应先铺贴阴阳角,后铺贴大面,用滚子反复压实。
注意踢脚与地面交接处阴角的滚压,并及时将挤出的胶痕擦净,侧面应平整、接槎应严密,阴阳角应做成直角或圆角。
3.9 擦光上蜡:铺贴好塑料地面及踢脚板后,用墩市擦干净、晾干,然后用砂布包裹已配好的上光软蜡,满涂1~2遍(重量配合比为软蜡∶汽油
=100∶30),掺1%~3%与地板相同颜色的颜料,稍干后用净布擦拭,直至表面光滑、光亮。
3.10 冬期施工:室内操作时,环境温度小得低于+10℃。
质量标准
4.1 保证项目:
4.1.1 塑胶类板块和塑料卷材的品种、规格、颜色、等级必须符合设计要求和国家现行有关标准的规定,粘接料应与之配套。
4.1.2 粘贴面层的基底表面必须平整、光滑、干燥、密实、洁净。
不得有裂纹、胶皮和起砂。
4.1.3 面层粘结必须牢固,不翘边,不脱胶,粘接无溢胶。
4.2 基本项目:
4.2.1 表面洁净,图案清晰,色泽一致,接缝顺直、严密、美观。
拼缝处的图案,花纹吻合,无胶痕,与墙边交接严密,阴阳角收边方正。
4.2.2 踢脚线表面洁净,粘结牢固,接缝平整,出墙厚度一致,上口平直。
4.2.3 地面镶边用料尺寸准确,边角整齐,拼接严密,接缝顺直。
4.3 允许偏差项目,见表7-10。
塑料板地面允许偏差
表7-10
项次项目允许偏差 (mm) 检验方法
1 表面平整度
2 用2m靠尺和楔形塞尺检查
2 缝格平直 1 拉5m线不足5m拉通线检查
3 接缝高低差 0.5 尺量和楔形塞尺检查
4 踢脚缝上口平直 1 拉5m直线检查,不足5m时拉通线检查
5 相邻板块排缝宽度 0.3~0.5 尺量检查
成品保护
5.1 塑料地面铺贴完后,房间应设专人看管,非工作人员严禁入内,必须进入室内工作时,应穿拖鞋。
5.2 塑料地面铺贴完后,及时用塑料薄膜覆盖保护好,以防污染。
严禁在面层上放置油漆容器。
5.3 电工、油工等工种操作时所用木梯、凳腿下端头,要包泡沫塑料或软布头保护,防止划伤地面。
应注意的质量问题
6.1 塑料板地面翘曲、空鼓:主要原因是基层不平或刷胶后没有风干就急于铺贴,都易造成翘曲现象。
基层清理不净、铺设时滚压不实、胶粘剂刷的不均匀、板块面上有尘土或环境温度过低,都易导致空鼓的发生。
6.2 板块高低差超过允许偏差:主要原因是板块薄厚不一致,或涂刷胶粘剂厚度不匀。
铺设前要对塑料板块进行挑选,凡是不方正、薄厚不均的,要剔出不用。
6.3 踢脚板上口不平直及局部空鼓:由于铺贴踢脚板时上口未拉水平线,造成板块之间高低木平。
铺贴时由于基层清理不净或上口胶漏刷、滚压不实以及阴阳角处煨弯尺寸角度与实际不符等,都易造成空鼓。
6.4 塑料板面不洁净:主要原因是在铺设塑料板时刷胶太厚,铺贴后胶液外溢未清理干净,造成接缝处胶痕较多、另外地面铺完之后未进行覆盖保护,其他工种如油工进行油漆、喷浆等造成地面污染。
6.5 塑料板面层凹凸不平:主要原因是基层处理不认真,凹处未进行修补,突出部位未铲平处理(粘结在基层上的砂浆、混凝土)。
因此在进行基层处理时必须认真按操作工艺要求进行,并用2m靠尺检查,符合要求后再进行下道工序。
质量记录
本工艺标准应具备以下质量记录:
7.1 塑料板材的出厂合格证。
7.2 胶粘剂的出厂合格证及试验记录。
7.3 分项工程质量检验评定记录。
