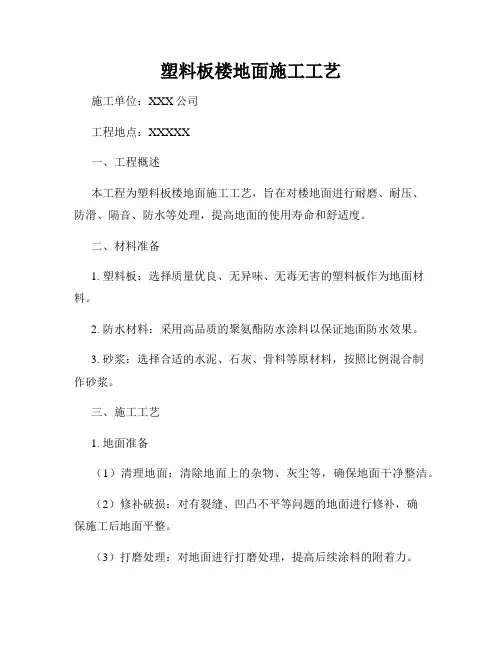

塑料板楼地面施工工艺施工单位:XXX公司工程地点:XXXXX一、工程概述本工程为塑料板楼地面施工工艺,旨在对楼地面进行耐磨、耐压、防滑、隔音、防水等处理,提高地面的使用寿命和舒适度。
二、材料准备1. 塑料板:选择质量优良、无异味、无毒无害的塑料板作为地面材料。
2. 防水材料:采用高品质的聚氨酯防水涂料以保证地面防水效果。
3. 砂浆:选择合适的水泥、石灰、骨料等原材料,按照比例混合制作砂浆。
三、施工工艺1. 地面准备(1)清理地面:清除地面上的杂物、灰尘等,确保地面干净整洁。
(2)修补破损:对有裂缝、凹凸不平等问题的地面进行修补,确保施工后地面平整。
(3)打磨处理:对地面进行打磨处理,提高后续涂料的附着力。
2. 防水处理(1)涂刷底漆:用刷子将聚氨酯防水底漆均匀涂刷在地面上,确保地面整体被涂覆。
(2)防水涂料施工:根据防水涂料的说明,按照施工要求,将聚氨酯防水涂料均匀涂刷在地面上,确保地面防水效果良好。
3. 塑料板铺设(1)固定塑料板:使用专用胶水将塑料板牢固地固定在地面上,确保整个地面表面均匀平整。
(2)切割处理:根据需要,将塑料板进行切割,确保与墙角、门窗等交界处的贴合度。
4. 抗压层施工(1)配制砂浆:按照一定的比例,将水泥、石灰、骨料等原材料混合搅拌,配制成砂浆。
(2)抗压层施工:将配制好的砂浆均匀地涂抹在塑料板上,依据设计要求进行厚度的控制。
5. 地面装饰(1)磨光处理:对抗压层进行磨平,提供光滑的地面基础。
(2)涂装处理:选用环保型地坪涂料,按照施工要求将地坪涂料均匀涂刷在地面上,形成装饰性较强的地面。
四、施工注意事项1. 施工过程中严格按照施工工艺要求进行,确保施工质量。
2. 施工现场应保持干燥、无积水,确保地面材料的粘附效果。
3. 施工结束后,应及时进行整理和清理,保持施工区域的整洁。
五、施工质量验收标准1. 地面平整度:≤3mm/m2. 防水效果:无渗水、无渗漏现象3. 塑料板固定牢固,表面平整无裂纹4. 抗压层均匀、无松动现象5. 地面装饰光滑、无毛刺、色彩饱满六、施工安全保障1. 施工现场应设置明显的警示标志,确保交通秩序。
塑料地板面层施工工艺标准24.1 基本规定24.1.1所有进场材料必须进行进场报验,具备材料出厂质量证明文件。
24.1.2胶粘剂使用应符合现行国家标准《民用建筑工程室内环境污染控制规范》(GB50325-2001)的有关规定,其产品按基层材料和面层材料使用的相容性要求,通过试验确定。
胶粘剂存放在阴凉、通风、干燥的室内。
24.1.3 塑料地板铺贴前必须进行脱脂除蜡处理。
24.1.4塑料地板或卷材应防止日晒雨淋和撞击,应存放在干燥÷洁净的库房里,并远离热源,室内贮存温度控制在32℃。
24.1.5基层应干燥,水泥混凝土类地面含水率不大于9%。
24.1.6 施工温度控制在15~30℃,相对湿度不高于80%。
24.1.7大面积铺贴前,应先作样板间,检查胶粘剂等材料质量和操作质量。
24.1.8塑料板采用粘结时,接口处作成同向顺坡,搭接长度不小于30mm,采用焊接时,作成”V”形破口。
见图24.1.8同向顺坡V形坡口图24.1.8 接缝口处理24.2 施工准备24.2.1 技术准备(1)绘制大样图,确定塑料板铺贴形式,整块塑料板用量和边角用料尺寸和数量。
(2)已做好样板间,并经建设单位、监理单位、设计单位、施工单位共同检验合格。
(3)对工长及操作人员的技术交底作业已完成。
24.2.2 材料要求(1)材料品种、规格1)塑料地板:主要品种有聚氯乙烯塑料地板块、地板、卷材和氯化聚乙烯卷材等,厚度1.5~6mm。
2)胶粘剂:包括水乳型和溶剂型两类,可采用聚醋酸乙烯乳液、氯丁橡胶型、聚氨酯、环氧树脂等。
3)焊条:宜选用等边三角形或圆形截面。
4)水泥乳胶:配合比为水泥:108胶:水=1:0.5~0.8:6~8,主要用于涂刷基层表面,增强整体性和胶结层的粘结力。
5)腻子:有石膏液腻子和滑石粉乳液腻子,石膏腻子配合比(重量比)为:石膏:土粉:聚醋酸乙烯乳液:水=2:2:1:适量,滑石粉乳液腻子配合比(重量比)为滑石粉:聚醋酸乙烯乳液:水:羧甲基纤维素=1:0.2~0.25:适量:0.1。

塑料板地板施工工艺本文旨在介绍塑料板地板的施工工艺,以帮助读者了解并正确执行相关工作。
准备工作在开始施工之前,需要进行以下准备工作:1. 材料准备:准备好所需的塑料板地板材料,包括塑料板地板、地板胶粘剂、地板基层等。
2. 工具准备:准备好必要的工具,如切割刀、量尺、胶刮等。
3. 地面清洁:确保施工地面干净、平整,并清除任何尘土或障碍物。
施工步骤按照以下步骤进行塑料板地板的施工:1. 切割板材:根据实际需求,使用切割刀将塑料板切割成所需的尺寸,确保板材与施工区域匹配。
2. 底层处理:对地面进行处理,确保地面干净、平整,并涂抹一层地板胶粘剂作为底层。
3. 敷设板材:将切割好的塑料板按照预定的方向和图案敷设在地面上,确保板材之间的间距均匀,并使用胶刮压实板材与地面接触。
4. 粘合板材:在敷设好的塑料板上涂抹适量的地板胶粘剂,然后将下一块塑料板粘贴在上面,确保板材紧密粘合。
5. 压平处理:使用专业的地板压平器对施工完成的塑料板地板进行压平处理,确保整个地面平整统一。
6. 清洁整理:在施工完成后,清理掉多余的胶粘剂和杂物,使地面整洁干净。
注意事项在进行塑料板地板施工时,需要注意以下事项:1. 操作安全:在施工过程中,注意操作安全,避免发生意外伤害。
2. 材料质量:选择优质的塑料板材料,确保地板施工的质量和耐用性。
3. 施工环境:确保施工环境通风良好,并保持合适的温度和湿度。
4. 施工顺序:按照施工步骤和顺序进行,确保施工效果和施工质量。
5. 保养维护:在施工完成后,定期保养和维护塑料板地板,延长使用寿命。
以上便是塑料板地板施工的工艺及相关注意事项。
通过正确执行施工工艺和注意事项,可以实现优质的塑料板地板施工效果。

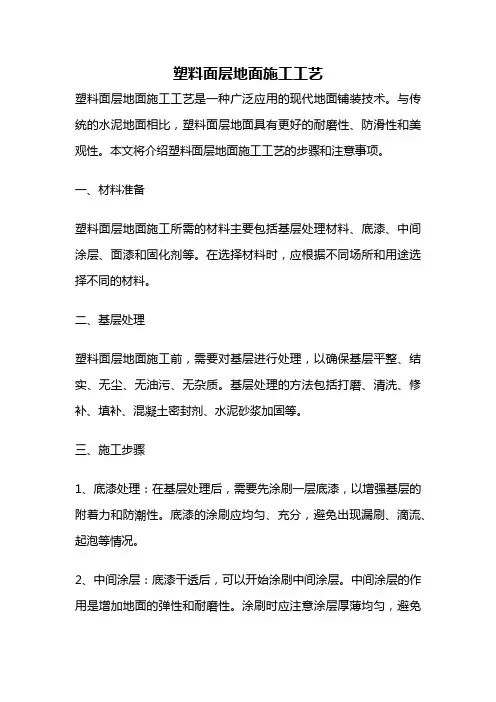

塑料面层地面施工工艺塑料面层地面施工工艺是一种广泛应用的现代地面铺装技术。
与传统的水泥地面相比,塑料面层地面具有更好的耐磨性、防滑性和美观性。
本文将介绍塑料面层地面施工工艺的步骤和注意事项。
一、材料准备塑料面层地面施工所需的材料主要包括基层处理材料、底漆、中间涂层、面漆和固化剂等。
在选择材料时,应根据不同场所和用途选择不同的材料。
二、基层处理塑料面层地面施工前,需要对基层进行处理,以确保基层平整、结实、无尘、无油污、无杂质。
基层处理的方法包括打磨、清洗、修补、填补、混凝土密封剂、水泥砂浆加固等。
三、施工步骤1、底漆处理:在基层处理后,需要先涂刷一层底漆,以增强基层的附着力和防潮性。
底漆的涂刷应均匀、充分,避免出现漏刷、滴流、起泡等情况。
2、中间涂层:底漆干透后,可以开始涂刷中间涂层。
中间涂层的作用是增加地面的弹性和耐磨性。
涂刷时应注意涂层厚薄均匀,避免出现漏刷、滴流、起泡等情况。
3、面漆处理:中间涂层干透后,可以开始涂刷面漆。
面漆的作用是增强地面的美观性和防滑性。
涂刷时应均匀、充分,避免出现漏刷、滴流、起泡等情况。
4、固化处理:面漆干透后,需要进行固化处理。
固化处理的时间一般为24小时以上,可以根据材料说明书进行调整。
固化处理后的地面可以达到更好的耐磨性和防滑性。
四、注意事项1、施工时应注意保持施工现场的整洁和通风,避免材料污染和工人呼吸不畅。
2、施工时应注意材料的配比和施工工艺,避免出现材料浪费和质量问题。
3、施工过程中应注意涂层厚度、涂层平整度和涂层光泽度等指标,以确保施工质量。
4、施工后应注意保养和维护,避免机械损伤和化学腐蚀等因素的影响。
塑料面层地面施工工艺是一种先进的地面铺装技术,具有广泛的应用价值。
在施工过程中,需要注意材料准备、基层处理、施工步骤和注意事项等方面,以确保施工质量和使用效果。

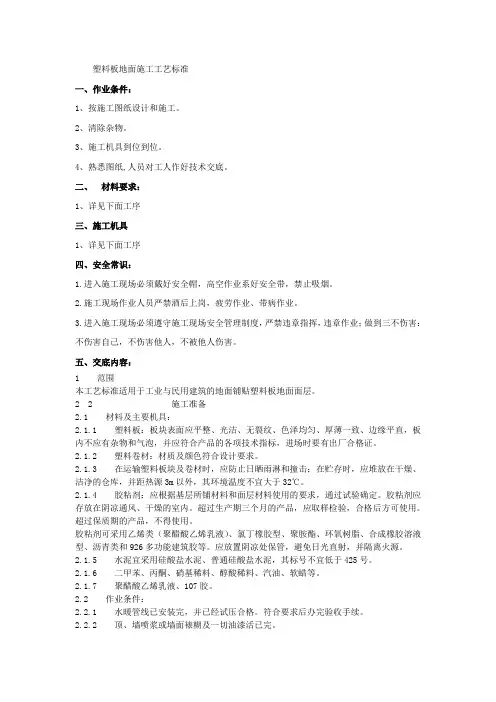

塑料板地面施工工艺标准一、作业条件:1、按施工图纸设计和施工。
2、清除杂物。
3、施工机具到位到位。
4、熟悉图纸,人员对工人作好技术交底。
二、材料要求:1、详见下面工序三、施工机具1、详见下面工序四、安全常识:1.进入施工现场必须戴好安全帽,高空作业系好安全带,禁止吸烟。
2.施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3.进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业;做到三不伤害:不伤害自己,不伤害他人,不被他人伤害。
五、交底内容:1 范围本工艺标准适用于工业与民用建筑的地面铺贴塑料板地面面层。
2 2 施工准备2.1 材料及主要机具:2.1.1 塑料板:板块表面应平整、光洁、无裂纹、色泽均匀、厚薄一致、边缘平直,板内不应有杂物和气泡,并应符合产品的各项技术指标,进场时要有出厂合格证。
2.1.2 塑料卷材:材质及颜色符合设计要求。
2.1.3 在运输塑料板块及卷材时,应防止日晒雨淋和撞击;在贮存时,应堆放在干燥、洁净的仓库,并距热源3m以外,其环境温度不宜大于32℃。
2.1.4 胶粘剂:应根据基层所铺材料和面层材料使用的要求,通过试验确定。
胶粘剂应存放在阴凉通风、干燥的室内。
超过生产期三个月的产品,应取样检验,合格后方可使用。
超过保质期的产品,不得使用。
胶粘剂可采用乙烯类(聚醋酸乙烯乳液)、氯丁橡胶型、聚胺酯、环氧树脂、合成橡胶溶液型、沥青类和926多功能建筑胶等。
应放置阴凉处保管,避免日光直射,并隔离火源。
2.1.5 水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6 二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7 聚醋酸乙烯乳液、107胶。
2.2 作业条件:2.2.1 水暖管线已安装完,并已经试压合格。
符合要求后办完验收手续。
2.2.2 顶、墙喷浆或墙面裱糊及一切油漆活已完。
2.2.3 室内细木装饰及油漆活已完。
2.2.4 地面及踢脚线的水泥砂浆找平层已抹完,其含水率不应大于9%。
专业塑胶地板铺装施工工艺标准三篇篇一:专业塑胶地板铺装施工工艺标准一、总则1、适用范围本施工方案适用于装修改造工程的塑胶地板面层的施工。
2、编制参考标准及规范建筑工程施工质量验收统一标准GB50300-20XX建筑地面工程施工质量验收规范GB50209-20XX二、基本规定1、塑料板面层应采用塑料卷材以胶粘剂在水泥类基层上铺设。
2、水泥类基层表面应平整、坚硬、干燥、密实、洁净、无油脂及其他杂质,不得有麻面、起砂裂缝等缺陷。
3、胶粘剂选用应符合现行国家标准《民用建筑工程室内环境污染控制规范》GB50325-20XX的规定。
4、塑料板面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》GB50209-20XX规定。
三、施工准备1、技术准备(1)塑胶地板面层下的各层作法应已按设计要求施工并验收合格;(2)样板间或样板块已经得到认可。
2、材料要求(1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥,其强度等级应在32.5以上;不同品种、不同强度等级的水泥严禁混用。
(2)砂:应选用中砂或粗砂,含泥量不得大于3%。
(3)塑胶地板:卷材的品种、规格、颜色、等级应符合设计要求和现行国家标准的规定,且已通过业主选定。
(4)胶粘剂:塑胶地板的生产厂家一般会推荐或配套提供胶粘剂。
如室内用水性或溶剂型粘胶剂,应保证其总挥发性有机化合物(TVOC)和游离甲醛的含量满足环保检测要求。
3、主要机具设备常用机具设备有:手提切割机、自流平刮板、塑料板块焊接机、钉鞋、搅拌头、30升搅拌桶、量水容器、电钻、计量器、大桶、小桶、钢尺、水平尺、小线、胶皮辊、滚筒、錾子、刷子、钢丝刷等。
4、作业条件(1)材料检验已经完毕并符合要求。
(2)基层符合基本规定的第2条,并用水清洗干净。
面层与基层粘结牢固,不允许有空鼓、起壳。
阴阳角必须方正,无灰尘和砂粒。
基层含水率低于10%。
(3)检查验收门框,竖向穿楼板管线以及预埋件。
(4)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
安全性□对信息系统安全性的威胁任一系统,不管它是手工的还是采用计算机的,都有其弱点。
所以不但在信息系统这一级而且在计算中心这一级(如果适用,也包括远程设备)都要审定并提出安全性的问题。
靠识别系统的弱点来减少侵犯安全性的危险,以及采取必要的预防措施来提供满意的安全水平,这是用户和信息服务管理部门可做得到的。
管理部门应该特别努力地去发现那些由计算机罪犯对计算中心和信息系统的安全所造成的威胁。
白领阶层的犯罪行为是客观存在的,而且存在于某些最不可能被发觉的地方。
这是老练的罪犯所从事的需要专门技术的犯罪行为,而且这种犯罪行为之多比我们想象的还要普遍。
多数公司所存在的犯罪行为是从来不会被发觉的。
关于利用计算机进行犯罪的任何统计资料仅仅反映了那些公开报道的犯罪行为。
系统开发审查、工作审查和应用审查都能用来使这种威胁减到最小。
□计算中心的安全性计算中心在下列方面存在弱点:1.硬件。
如果硬件失效,则系统也就失效。
硬件出现一定的故障是无法避免的,但是预防性维护和提供物质上的安全预防措施,来防止未经批准人员使用机器可使这种硬件失效的威胁减到最小。
2.软件。
软件能够被修改,因而可能损害公司的利益。
严密地控制软件和软件资料将减少任何越权修改软件的可能性。
但是,信息服务管理人员必须认识到由内部工作人员进行修改软件的可能性。
银行的程序员可能通过修改程序,从自己的帐户中取款时漏记帐或者把别的帐户中的少量存款存到自己的帐户上,这已经是众所周知的了。
其它行业里的另外一些大胆的程序员同样会挖空心思去作案。
3.文件和数据库。
公司数据库是信息资源管理的原始材料。
在某些情况下,这些文件和数据库可以说是公司的命根子。
例如,有多少公司能经受得起丢失他们的收帐文件呢?大多数机构都具有后备措施,这些后备措施可以保证,如果正在工作的公司数据库被破坏,则能重新激活该数据库,使其继续工作。
某些文件具有一定的价值并能出售。
例如,政治运动的损助者名单被认为是有价值的,所以它可能被偷走,而且以后还能被出售。
塑胶地面施工工艺方法
1、施工工艺
检验水泥、砂、塑料板的质量→技术交底→准备机具设备→基底处理→弹线→刷底胶→铺塑料板→擦光上蜡→检查验收.
2、施工方法
1)基底处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清理干净,用自流平水泥将地面找平,养护至达到强度要求,清水冲洗,不允许残留白灰。
2)弹线:将房间依照塑料板的尺寸,排出塑料板的放置位置,并在地面弹出十字控制线和分格线,可直角铺板,也可弹45度或60度的斜角铺板线。
3)刷底胶:铺设前应将基底清理干净,并在基底上刷一道薄而均匀的底胶,底胶干燥后,按弹线位置沿轴线由中央向四面铺贴.
4)铺塑料板:将塑料板背面用干布擦净,在铺设塑料板的位置和塑料板的背面各涂刷一道胶。
在涂刷基层胶时,应超出分格线10mm,涂刷厚度应小于1mm。
在粘贴塑料板块时,应待胶干燥至不粘手时为宜,按已弹好的线铺贴,应一次就位准确,粘贴密实.基层涂刷胶粘剂时,不得面积过大,要随贴随刷。
5)铺塑料板时应先在房间中间按照十字线铺设十字控制板块,之后按照十字控制板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。
大面积铺贴时应分段,分部位铺贴。
6)塑料卷材的铺贴:预先按已计划好的卷材铺贴方向及房间尺寸裁料,按铺贴的顺序编号,刷胶铺贴时,将卷材的一边对准所弹的尺寸线,用压滚压实,要求对线连接平顺,不卷不翘,然后依以上方法铺贴.
7)如设计有图案要求,应按照设计图案弹出准确分格线,并做好标记,防止出错。
8)当板块缝隙需要焊接时,宜在48小时以后施焊,亦可采用先焊后铺贴的
方式。
焊条的成分、性能与被焊的板材性能要相同。
9)冬季施工时,环境温度不应低于10℃.。
专业塑胶地板铺装施工工艺标准三篇第1条专业塑料地板铺装施工技术标准专业塑料地板铺装施工技术标准1 、一般原则1、适用范围本施工方案适用于改造工程中塑料地面的施工。
2、参考标准和规范的编制建筑工程施工质量验收统一标准1、塑料板表面应使用塑料卷材将胶粘剂铺设在水泥基层上。
2、水泥基层表面应平整、坚硬、干燥、密实、洁净、无油脂和其他杂质,不得有麻面、砂裂缝等缺陷。
3、胶粘剂的选择应符合现行国家标准《民用建筑工程室内环境污染控制》GB50325-20XX。
4、塑料面层的允许偏差应符合国家标准GB50209-20XX《建筑地面工程施工质量验收规范》。
三、施工准备1、技术准备(1)塑料地板表面下的每一层都应按照设计要求进行施工和验收;(2)样品室或样品板已被批准。
2、材料要求(1)水泥应采用硅酸盐水泥、普通硅酸盐水泥,其强度等级应在32.5以上;不同品种、不同强度等级的水泥禁止混合。
(2)砂应为中砂或粗砂,含泥量不大于3%。
(3)塑料地板卷材的品种、规格、颜色、等级应符合设计要求和现行国家标准的规定,并已由业主选定。
(4)胶粘塑料地板的制造商通常会推荐或提供胶粘剂。
如室内水基或溶剂型胶粘剂,应确保总挥发性有机化合物(TVOC)和游离甲醛含量符合环境检测要求。
3、主要机器设备常用机器设备包括便携式切割机、自流平刮刀、塑料板焊接机、长钉、搅拌头、30升搅拌桶、水测量容器、电钻、量规、量规、量桶、量桶、量桶、量桶、钢尺、量尺、量尺、发线、橡胶辊、辊、凿子、刷子、钢丝刷等。
4、运行条件(1)材料检验已完成并符合要求。
(2)基层符合基本规定1、工艺流程基层处理→自流平水泥基层→弹线→试铺→涂底胶→铺塑料地面→封边处理→清洁、验收2、操作工序(1)基层处理用凿子或钢丝刷清理粘在基层上的浮浆、地面灰,然后用扫帚清理壤土。
用自流平水泥找平,养护至强度要求。
用清水冲洗,不允许残留石灰。
(2)自流平水泥①应用界面剂的目的是在自流平水泥与地面之间形成一层保护膜,使自流平水不会被地面吸收过快,导致自流平表面开裂。

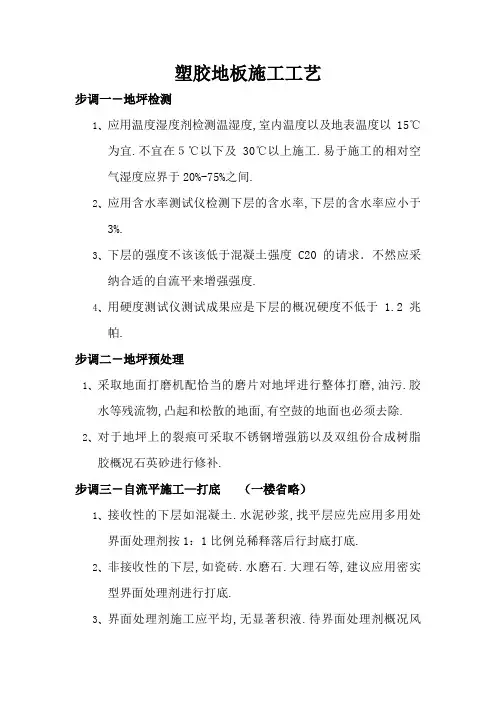

塑胶地板施工工艺步调一-地坪检测1、应用温度湿度剂检测温湿度,室内温度以及地表温度以15℃为宜.不宜在5℃以下及30℃以上施工.易于施工的相对空气湿度应界于20%-75%之间.2、应用含水率测试仪检测下层的含水率,下层的含水率应小于3%.3、下层的强度不该该低于混凝土强度C20的请求.不然应采纳合适的自流平来增强强度.4、用硬度测试仪测试成果应是下层的概况硬度不低于 1.2兆帕.步调二-地坪预处理1、采取地面打磨机配恰当的磨片对地坪进行整体打磨,油污.胶水等残流物,凸起和松散的地面,有空鼓的地面也必须去除. 2、对于地坪上的裂痕可采取不锈钢增强筋以及双组份合成树脂胶概况石英砂进行修补.步调三-自流平施工—打底(一楼省略)1、接收性的下层如混凝土.水泥砂浆,找平层应先应用多用处界面处理剂按1:1比例兑稀释落后行封底打底.2、非接收性的下层,如瓷砖.水磨石.大理石等,建议应用密实型界面处理剂进行打底.3、界面处理剂施工应平均,无显著积液.待界面处理剂概况风干后, 即可进行下一步自流平施工.步调四-自流平施工—搅拌1、将一包自流平按照划定的水灰比倒入盛有清水的搅拌桶中,边倾倒边搅拌.2、为确保自流平搅拌平均,须应用大功率.低转速的电钻配专用搅拌器进行搅拌.搅拌至无结面的平均浆液,将其静置熟化约3分钟,再短暂搅拌一次.步调五-自流平施工—铺设1、将搅拌好的自流平浆料倾倒在施工的地坪上,它将自行流淌并找平地面,如设计厚度≤3毫米,则需借助专用的齿刮板稍加批刮.2、随后应让施工人员穿上专用的钉鞋,进入施工地面,用专用的自流平放气滚筒在自流平概况轻轻滚动,将搅拌中混入的空气放出,防止气泡麻面及接口高差.3、施工完毕后请立刻关闭现场,5小时内制止行走,10小时内防止重物撞击,24小时后可进行“玛丽”地板的铺设.4、冬季施工,地板的铺设应在自流平施工48小时落后行.5.如需对自流平进行精磨抛光,宜在自流平施工12小时落后行.6.胶水施工应用进口环保水溶性胶水,采取进口抹刀,齿径1.5mm深,齿距5mm,抹刀上胶角度约60℃,合适铺设室温为5~30℃,每平米涂布约0.15~0.2kg,涂布约10分钟后以手指轻轻触摸胶合剂,感到粘度但不沾手时,即为铺设地毯之优越机会.步调六-地板的铺装-预铺及裁割1、卷材都应于现场放置24小时以上,使材料记忆性还原,温度与施工现场一致.2、应用专用的修边器对卷材的毛边进行切割清算.3、卷材铺设时,两块材料的搭接处应采取重叠切割,一般是请求重叠2厘米.留意保持一刀割断.步调七-地板的铺装-粘贴1.卷材铺贴时,将卷材的一端卷折起来.先清扫地坪和卷材不和,然后刮胶于地坪之上.2.不合的粘合剂在施工中请求会有所不合,具体参照响应产品的解释书进行施工.步调八-地板的铺装—排气.滚压1.地材粘贴后,先用软木片推压地板概况进行平整并挤出空气.随后用50或75公斤的钢压辊平均滚压地板并实时修整拼接处翘边的情形.2.地板概况过剩的胶水应实时擦去.3.2小时后,再进行开槽和焊缝.步调九-地板的铺装—开缝1、开槽必须在胶水完整固化落后行.应用专用的开槽器沿接缝处进行开槽,为使焊接稳固,开缝不该透底,建议开槽深度为地板厚度的2/3.2、在开缝器无法开刀的末尾部位,请应用手动开缝器以同样的深度和宽度开缝.3、焊缝之前,须清除槽内残留的尘土和碎料.步调十-地板的铺装—焊缝1、可先用手工焊接或主动焊接装备进行焊接.2、焊枪的温度应设置于约350度阁下.以恰当的焊接速度(包管焊条融化),匀速地将焊条挤压入开好的槽中.3、在焊条半冷却时,用焊条修平器或月型割刀将焊条高于地板平面的部分大体割去.4、当焊条完整冷却后,在应用焊条修平器或月型割刀把焊条余下的凸起部朋分去.上墙踢脚线上墙作为卷材的延长,高于墙壁和地板的交代线,可代替传统的踢脚线或木制护墙板及装潢线脚.它的装配加倍整洁和卫生,易于干净,油滑的弧形清除了阴角.上墙垫条支持卷材上墙底部,上墙压条作为卷材上墙后的收边.热熔焊接同样可应用于上墙部分1 上墙踢脚线•热熔焊接无需在接缝下涂抹特别粘合剂,可应用素色或花色焊条.•实靠体系:用S-235满铺,然后在接缝处应用S-200,可完整掩盖接缝,使地板具有整体感,防止尘土和潮气渗入接缝.•冷焊无需在接缝下涂抹特别粘合剂,只要将S-553涂抹在接缝接触面上.这种接缝办法仅限于木纹龙和铁纹龙.2 踢脚线装配体系配色踢脚线建议应用在干净.湿润及坚实的墙面上.。
(完整版)塑料地板铺设施工工艺
1. 塑料地板铺设前的准备工作
- 清理工地,确保地面平整干净,没有尘土或碎石。
- 检查地面,修补任何凹陷或不平坦的地方。
- 测量工地尺寸,确定需要铺设的塑料地板数量。
- 准备所需的工具和材料,如胶水、刷子、铺地板工具等。
2. 塑料地板铺设步骤
- 使用胶水将塑料地板固定在地面上。
根据地板规格和工地尺寸,确定板与板之间的间距。
- 从一角开始,将第一块塑料地板粘贴在地面上,确保与墙壁
保持一定的间隙。
使用铺地板工具将地板按压平整。
- 将下一块地板与第一块地板的边缘对齐,确保间距一致,并
使用相同的方法粘贴在地面上。
- 依次铺设剩余的地板,一直到房间的另一个角落。
- 当遇到地形变化或其他特殊情况时,使用刷子和剪刀等工具
进行修整和调整。
- 在铺设完成后,使用轻微的压力将所有地板与地面充分粘合。
3. 清洁与保养
- 完成铺设后,等待胶水充分干燥,根据厂家建议的时间进行。
- 清理地板,使用湿拖把或吸尘器清除尘埃和杂物。
- 避免使用过多水分清洁地板,以免损坏胶水粘性。
- 定期检查地板的磨损和损坏,及时修复或更换受损的地板。
请注意:以上提供的塑料地板铺设施工工艺仅供参考,具体操
作步骤应根据实际情况和厂家提供的指导进行调整和执行。
在施工
过程中,确保工人们的安全,遵守相关法律法规和操作规范。
塑胶地板施工工艺完整(完整版资料,可直接使用可编辑,推荐下载)一、PVC 塑胶地板(卷材)的施工流程及工艺、质量控制(一)PVC塑胶地板的施工流程如下:施工前准备工作T清理原地面基础上的浮尘和砂粒T 专用界面剂处理找平层T清理、修整T自流平水泥浆涂刷T水泥浆面打磨平T清扫灰尘T 定号、弹点、试铺T涂刷地板粘合剂T卷材铺贴T开缝与焊缝T收头处理T清理、检查、修整、压平T维护保养。
(二)PVC塑胶地板的施工工艺、方法及质量控制1、PVC 塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行.2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库。
3 、地面要求:(1)、地下室或较潮湿的地面必须于土建时备置适当的防水处理。
基层采用设计强度不低于C20 的细石混凝土层或1:1 的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低5mm ;(2)、基层表面硬度要大于 1.2 兆帕(可使用硬度测试仪检测),故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于7 天,凝固期达到28 天;(3)、根据《建筑地面工程施工及验收规范》(GB50209-2002 )对铺贴地板面层的基层(找平层)的验收标准,基层面表面平整度2米直尺平整误差不大于 2 毫米(4)、根据塑胶地板的施工工艺要求,其基层面含水率须小于8% ;(使用含水率测试仪检测或简单测试方法:将15 厘米见方的塑料四周用胶带粘贴在地面上,24 小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工)。
在基层强度达到后,室内要通风,保持室内干燥;(5)、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避免出现空鼓;(6)、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面凹凸不平的应即使修补,有大面积不平的需用打磨机打磨;(7 )施工环境温度不低于 5 C,湿度不高于75% ;(8)地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁.4、自流平施工工艺:(1)自流平水泥的性能特点:1)产品性能稳定,不受时间、温度、湿度等的影响;2 )具有优良的流动性,自动找平地面;3 )无缝地面,低收缩性,防止开裂;4)提供基层密实度,提高均质性并起隔音作用;5)快凝早强,1—2 天后即可铺设饰面材料。
塑胶地板施工工艺步骤一-地坪检测1、使用温度湿度剂检测温湿度,室内温度以及地表温度以15℃为宜。
不宜在5℃以下及30℃以上施工。
易于施工的相对空气湿度应界于20%-75%之间。
2、使用含水率测试仪检测基层的含水率,基层的含水率应小于3%.3、基层的强度不应该低于混凝土强度C20的要求.否则应采取适合的自流平来加强强度。
4、用硬度测试仪测试结果应是基层的表面硬度不低于1.2兆帕。
步骤二-地坪预处理1、采用地面打磨机配适当的磨片对地坪进行整体打磨,油污、胶水等残流物,凸起和疏松的地面,有空鼓的地面也必须去除。
2、对于地坪上的裂缝可采用不锈钢加强筋以及双组份合成树脂胶表面石英砂进行修补。
步骤三-自流平施工—打底(一楼省略)1、接收性的基层如混凝土、水泥沙浆,找平层应先利用多用途界面处置惩罚剂按1:1比例兑稀释落后行封底打底。
2、非接收性的基层,如瓷砖、水磨石、大理石等,发起利用密实型界面处理剂进行打底。
3、界面处置惩罚剂施工应均匀,无明明积液。
待界面处置惩罚剂外表风干后,便可进行下一步自流平施工。
步骤四-自流平施工—搅拌1、将一包自流平按照规定的水灰比倒入盛有清水的搅拌桶中,边倾倒边搅拌。
2、为确保自流平搅拌均匀,须使用大功率、低转速的电钻配专用搅拌器进行搅拌。
搅拌至无结面的均匀浆液,将其静置熟化约3分钟,再短暂搅拌一次。
步骤五-自流平施工—铺设1、将搅拌好的自流平浆料倾倒在施工的地坪上,它将自行流动并找平地面,如设想厚度≤3毫米,则需借助专用的齿刮板略加批刮。
2、随后应让施工人员穿上专用的钉鞋,进入施工地面,用专用的自流平放气滚筒在自流平外表轻轻转动,将搅拌中混入的氛围放出,避免气泡麻面及接口高差。
3、施工完毕后请立即封闭现场,5小时内禁止行走,10小时内避免重物撞击,24小时后可举行“XXX”地板的铺设。
4、夏季施工,地板的铺设应在自流平施工48小时落后行。
5、如需对自流平举行精磨抛光,宜在自流平施工12小时落后行。
塑料地板铺贴工艺流程1.铺设塑料地板主要施工工艺流程。
(1)半硬质塑料地板块:基层处理→弹线→塑料地板脱脂除蜡→预铺→刮胶→粘巾→滚压→养护。
(2)软质塑料地板块:基层处理→弹线→塑料地板脱脂除蜡→预铺→坡口下料→刮胶→粘贴→焊接→滚压→养护。
(3)卷材塑料地板:裁切→基层处理→弹线→刮胶→粘贴→滚压→养护。
2.施工要点。
基层应达到表面不起砂、不起皮、不起灰、不空鼓,无油渍。
手摸无粗糙感。
不符合要求的,应先处理地面。
弹出互相垂直的定位线,并依拼花图案预铺。
基层与塑料地板块背面同时涂胶,胶面不粘手时即可铺贴。
块材每贴一块后,将挤出的余胶要及时用棉丝清理干净。
铺装完毕,要及时清理地板表面,使用水性胶粘剂时可用湿布擦净,使用溶剂型胶粘剂时,应用松节油或汽油擦除胶痕地板块在铺装前应进行脱脂、脱蜡处理。
3.注意事项(1)对于相邻两房间铺设不同颜色、图案塑料地板,分隔线应在门框踩口线外,使门口地板对称。
(2)铺贴时,要用橡皮棰从中间向四周敲击,将气泡赶净。
(3)铺贴后3天不得上人。
(4)PVC地面卷材应在铺贴前3~6天进行裁切,并留有0.5%的余量,因为塑料在切割后有一定的收缩。
美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。
2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
塑料板空中施工1范畴本工艺规范实用于产业与民用修建的空中铺贴塑料板空中面层。
2施工预备2.1资料及要紧机具:2.1.1塑料板:板块外表应平坦、光明、无裂纹、光彩平均。
厚薄分歧、边沿平直,板内不该有杂物跟气泡,并应契合产物的各项技巧目标,出场时要有出厂及格证。
2.1.2塑料卷材:材质及色彩契合计划请求。
2.1.3在运输塑料板块及卷材时,应避免日晒雨淋跟撞击;在储存时,应堆放在枯燥、洁净的堆栈,并距热源3m以外,其情况温度不宜年夜于32℃。
2.1.4胶粘剂:应依照下层所铺资料跟面层资料运用的请求,经过实验断定。
胶粘剂应寄存在阴凉透风、枯燥的室内。
超越消费期三个月的产物,应取样测验,及格前方可运用。
超越保质期的产物,不得运用。
胶粘剂可采纳乙烯类〔聚醋酸乙烯乳液〕、氯丁橡胶型、聚胺酯、环氧树脂、分解橡胶溶液型、沥青类跟926多功用修建胶等。
应放置阴凉处保存,避免日光直射,并断绝火源。
2.1.5水泥宜采纳硅酸盐水泥、普通硅酸盐水泥,其标号不宜低于425号。
2.1.6二甲苯、丙酮、硝基稀料、醇酸稀料、汽油、软蜡等。
2.1.7聚醋酸乙烯乳液、107胶。
2.2功课前提:2.2.1水暖管线已装置完,并曾经试压及格。
契合请求后办完验罢手续。
2.2.2顶、墙喷浆或墙面裱糊及所有油漆活已完。
2.2.3室内细木装潢及油漆活已完。
2.2.4空中及踢足线的水泥砂浆寻平层已抹完,其含水率不该年夜于9%。
2.2.5室内绝对湿度不该年夜于80%。
2.2.6施工前应先做样板,关于有拼花请求的空中、应绘出年夜样图,经甲方及质检部分验收后,方可年夜面积施工。
3操纵工艺3.1工艺流程:→→→→→→3.2.1空中下层为水泥砂浆抹面时,外表应平坦〔其平坦度采纳2m直尺反省时,其同意漏洞不该年夜于2mm〕、坚固、枯燥,无油及别的杂质。
当外表有麻面、起砂、裂痕景象时,应采纳乳液腻子处置〔共同比为水泥∶107胶∶水=1∶~∶〕处置时每次涂刷的厚度不该年夜于,枯燥后运用0号铁砂布打磨,而后再涂刷第二遍腻子,直到外表平坦后,再用水浓缩的乳液涂刷一遍〔共同比为水泥∶107胶∶水=l∶~∶6~8〕。
塑胶地板工程施工工艺1、塑胶地板的使用部位:主要用于首层及2层开敞办公区及走道部位的地面。
2、塑胶地板的作业条件:天花、墙面及门窗各项作业已施工完成;地面垫层及预埋在地面的各种管线已施工完成,房间四周踢角线上口已弹完水平线。
3、塑胶地板铺贴的工艺流程⑴、地面基层处理:在完成找平层的地面上首先进行粗磨处理,以确保整个混凝土界面的附着力。
用喷砂打磨机对混凝土楼地面全面进行打磨,将超高部位的地坪打磨至平整度的允许范围之内(小于3mm ),用吸尘器及尘推清理粗磨过的地面;然后更换砂轮对地面在进行一次精磨;另外对现场地面预留的伸缩缝添充泡沫条后用密封胶封平。
界面处理:对精磨处理过的地面进行细致的保洁后,用汉高R77功能界面处理剂1:1兑水,以200g/m2的用量用羊毛滚筒均匀的将勾兑完毕的界面剂对地坪进行封底,以降低基层的吸收性和增强界面的附着力;场地的边角部分用专用滚筒进行充分的滚涂,在自然风干的情况下,等待5分钟后便可进行自流平施工。
⑵、自流平的施工:按照每25kg汉高AGLDD自流平与6.5升水的比例,将自流平搅拌均匀后,在已处理过的地坪上进行自流平施工。
施工时,用自流平子母刮板进行连续的披刮,以控制自流平的整体厚度;在披刮的过程中,由专门的工人穿着钉子鞋用狼牙滚筒滚扎自流平的浆面,以便控制气泡及麻面、接口高差的产生。
自流平整体施工完毕后,在室内温度200C的情况下养护24小时后,即可上人进行塑胶地板铺贴。
⑶、定位、弹线分格:在强度已经达到要求的自流平地面上,将房间依照塑胶板的尺寸,排布出塑胶板的铺贴位置,并在地面弹出十字控制线和分格线。
弹线时应注意将整体美观的要求,边角的排板要求≥1/2板块,并将不是整数倍的塑胶地板安排在房间的非正视处。
⑷、试铺塑胶地板:在铺贴塑胶地板前,按弹线的定位位置先进行试铺,并在塑胶地板上做好标记;在试铺过程中,同时完成塑胶地板的选材。
⑸、刷底胶:塑胶地板正式铺设前,再对基底进行清理,完成清理后,在自流平基底上刷一道薄而匀的底胶,底胶涂刷时,面积不宜过大,要随刷随贴。
