编号 1-3陆良县 2015 年中央财政五小水利要点县建设项目 C1标段水池分部工程查收鉴定书单位工程名称:陆良县2015 年中央财政五小水利要点县建设项目C1 标段水池分部工程查竣工作组年月前言依据 2015 年月陆良县水利工程质量与安全监察站陆水质督字【2015】号对《陆良县 2015 年中央财政五小水利要点县建设项目区分确认书》,将陆良县 2015 年中央财政五小水利要点县建设项目区分为:1~6标共6个单位工程、19 个分部工程,此中:C1 标段为 1 个单位工程(1-),泵站分部工程(1-1)、管网分部工程( 1-2 )、水池分部工程( 1-3 )。
工程规模及主要工程量(1)工程规模: 500m3水池(共 3 个)、 20m3水池(共 325 个)2、主要工程量 :333 500m水池(共 3 个);土方开挖 2472.75m 、石方开挖 245.70m 、土方回填3、C15混凝土垫层3、C25水池池壁混凝土3、C25水池底板混凝土3、C25共柱混凝土3、C25水池盖板混凝土3、钢筋制安28.77t 、一般模板2、水池曲面模板2、水池附件 0.9t 。
3水池(共 32533、土方回20m个);土方开挖、石方开挖填3、C20埋石混凝土3、C20混凝土基础3、一般钢模板2。
2015年月日,由项目法人陆良县2015年中央财政五小水利要点县建设项目工程建设管理局组织监理单位云南靖禹水利工程监理有限企业项目监理部、设计单位云南华禹水利水电勘探设计有限企业、施工单位云南昊源建筑有限企业、有关人员构成陆良县 2015年中央财政五小水利要点县建设项目C1标水池分部工程查竣工作组,按《水利水电建设工程查收规程》SL223—2008查收要求,对云南昊源建筑有限企业达成的陆良县2015年中央财政五小水利要点县建设项目C1标段水池分部工程进行查收,查收组人员对该分部工程进行现场查察,查阅了该分部工程施工质量有关资料,施工单位和监理单位对该分部工程的95 个单元工程评定状况,95 个单元工程评定为合格,此中优秀 22 个,单元工程优秀率 23.1%。
2012年县滴灌节水工程六弓台村生滴灌分部工程验收鉴定书单位工程名称:经济区()泰源水利工程有限责任公司2012年X月X日.言验收依据1、《水利水电建设工程验收规程》(SL22—2008;2、《水利水电工程施工质量检验与评定规程》(SL17—2007)3、2012年县滴灌节水工程经批准的设计图纸文件;4、2012年县滴灌节水工程施工合同文件。
5、相关规规程、工程建设技术标准及强制性条文。
组织机构本分部工程验收工作由县水务局主持,验收工作组成员由县水务局、天易通工程咨询滴灌节水工程项目监理部、兴利勘测设计、经济区()泰源水利工程有限责任公司,共计5人(附后)。
验收过程:2013年5月30日,分部工程验收工作组到现场检查工程完成情况和工程实体质量后,听取施工单位工程建设和单元工程质量评定情况的汇报,并对本分部工程的单元工程质量评定和相关档案资料进行了核查。
验收工作组对本分部工程提出的有关问题,相关单位进行了解答。
验收工作组同意本分部工程通过验收,讨论并通过分部工程验收鉴定书。
一、分部工程开工完工日期开工日期:2013年4月15日完工日期:2013年5月25日二、分部工程建设容本分部工程包括的工程容:XX箱涵分部工程长555.212m为C25钢筋混凝土矩形箱涵,箱涵尺寸BX H=4.C K 3.0m,顶板及侧墙厚400mn底板厚460mn设计纵坡i=x,标准分缝长度20m采用xx型橡胶带止水、缝用闭孔泡沫板填充及双组份聚硫密封胶镶嵌,共分为30节。
沿岸排放口通过截流设计,收集污水进入箱涵,箱涵临水侧每隔约200m设置泄水孔。
为便于日常清淤检修,结合泄水孑L设计在箱涵顶每隔约200m设置DN80 检修井。
本分部工程共x处排放口, 1个泄水孔和检查井以及1处活动盖板检修孔。
箱涵两侧采用回填粘土或砾砂,回填至设计高程后设干砌石护坡,箱涵平台与挡墙之间设350m厚干砌石护坡,坡比1:6。
临水侧设500m厚干砌石护坡,坡顶宽1m 坡底至设计河底高程,坡比1:2。
水利分部工程验收鉴定书
根据水利建设项目的实际情况,经过工程验收鉴定,现将鉴定结果汇报如下:
项目名称:(填写项目名称)
建设单位:(填写建设单位)
设计单位:(填写设计单位)
施工单位:(填写施工单位)
项目概况:
(简要描述项目的基本情况,包括项目的规模、建设内容、施工进度等)
验收鉴定过程:
(描述验收鉴定的基本流程,包括各阶段的验收内容、参与人员、验收方法等)
鉴定结果:
根据对水利分部工程的详细检查和实地勘察,结合设计文件、施工记录、实际工程质量等方面的考察,经鉴定专家组一致认定,本工程的各项指标均符合设计要求、施工标准和工程质量规范。
经过全面、科学、客观的分析评价,本工程具备正式竣工验收的条件。
鉴定建议:
鉴定专家组根据对工程的鉴定结果,提出如下建议:
1.对于工程中已经发现的问题和不足之处,建议建设单位和施工单位及时进行整改和修复。
2.对于未发现的问题,建议建设单位进行日常维护和管理,以确保工程长期稳定运行。
结论:
经过综合鉴定,水利分部工程验收合格,并具备正式竣工验收的条件。
建议建设单位按照相关程序和要求,办理竣工验收手续,并保持工程的日常维护和管理,确保工程的正常运行和使用。
特此报告。
鉴定专家组:
日期:。

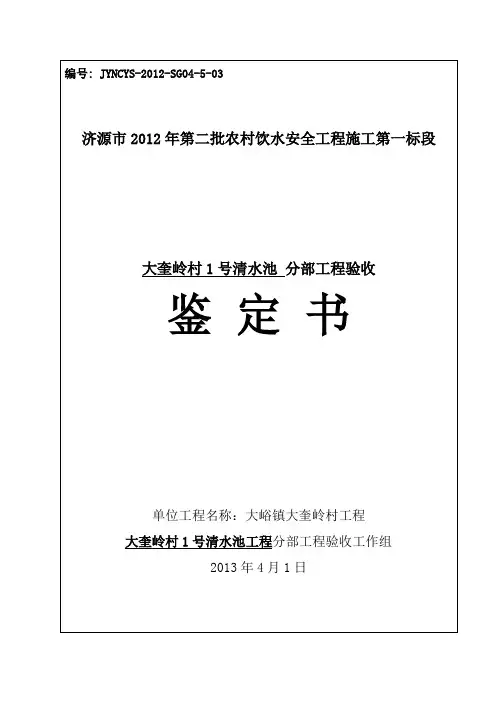

编号: JYNCYS-2012-SG04-5-03济源市2012年第二批农村饮水安全工程施工第一标段大奎岭村1号清水池分部工程验收鉴定书单位工程名称:大峪镇大奎岭村工程大奎岭村1号清水池工程分部工程验收工作组2013年4月1日前言由河南大河水利工程有限公司承建的济源市2012年第二批农村饮水安全工程施工第一标段大奎岭村1号清水池工程,于2013年3月13日开工,2013年3月25日完成全部建设内容,依据《水利水电工程施工质量检验与评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)和设计文件等,该分部工程已具备验收条件。
2013年3月26日施工单位分别向项目法人、监理单位申请对该分部工程进行验收,经项目法人批复,决定于2013年4月1日对该分部工程进行验收。
2013年4月1日由项目法人组织设计、监理、施工、运行管理等单位代表组成分部工程验收组。
济源市水利水电工程建设质量监督站列席会议。
验收组通过听取施工单位汇报工程建设情况和单元工程质量评定情况,现场检查工程完成情况和工程质量,检查单元工程质量评定及相关档案资料,讨论并通过了分部工程验收鉴定书。
一、分部工程开工完工日期2013年3月13日开工,2013年3月25日完工。
二、分部工程建设内容分部工程建设内容为:清水池1座。
三、施工过程及完成的主要工程量(一)施工过程:该分部工程于2013年3月13日开工建设,施工工艺:A、模板模板应有足够的强度、刚度,能承受混凝土的浇筑和捣固的侧压力与振动力,并应牢靠地维持原样、不移位、不变形。
模板表面应光洁平整,接缝严密,不漏浆,以保证混凝土表面的质量。
每块模板应制成使每节可以单独拆除,而不损伤混凝土。
a、模板安装(1)模板安装:必须按混凝土结构物的施工详图测量放样,重要结构应多设控制点,以利检查校正。
模板安装过程中,必须保持足够的临时固定设施,以防倾覆。
(2)模板的钢拉条不应弯曲,直径要大于8mm,在承受荷载时,必须有足够的锚固强度。
编号1-3
陆良县2015年中央财政五小水利重点县
建设项目C1标段水池分部工程验收
鉴定书
单位工程名称:陆良县2015年中央财政五小水利重点县
建设项目C1标段水池分部工程验收工作组
、八
刖
根据2015年月陆良县水利工程质量与安全监督站陆水质督字【2015】
号对《陆良县2015年中央财政五小水利重点县建设项目划分确认书》,将陆良县2015年中央财政五小水利重点县建设项目划分为:1〜6标共6个单位工程、19个分部工程,其中:C1标段为1个单位工程(1-),泵站分部工程(1-1 )、管网分部工程(1-2)、水池分部工程(1-3 )。
工程规模及主要工程量
(1)工程规模:500m3水池(共3个)、20m3水池(共325个)
2、主要工程量:
500用水池(共3个);土方开挖2472.75m3、石方开挖245.70m3、土方回填240.75m3、C15混凝土垫层42.24m3、C25水池池壁混凝土133.88m3、C25水池底板混凝土139.23m3、C25共柱混凝土24.57m3、C25水池盖板混凝土93.56m3、钢筋制安28.77t、普通模板741.39m2、水池曲面模板1007.28m?、水池附件0.9t。
20m水池(共325个);土方开挖14040.00m3、石方开挖1404.00m3、土方回填4212.00m?、C20埋石混凝土3019.25m3、C20混凝土基础520.00m3、普通钢模板
2
20176.00m。
2015年月日,由项目法人陆良县2015年中央财政五小水利重点县建设
项目工程建设管理局组织监理单位云南靖禹水利工程监理有限公司项目监理部、设计单位云南华禹水利水电勘察设计有限公司、施工单位云南昊源建筑有限公司、
相关人员组成陆良县2015年中央财政五小水利重点县建设项目C1标水池分部工程验收工作
组,按《水利水电建设工程验收规程》SL223-2008验收要求,对云南昊源建筑有限公司完成的陆良县2015年中央财政五小水利重点县建设项目C1标段水池分部工程进行验收,验收组人员对该分部工程进行现场查看,查阅了该分部工程施工质量相关资料,施工单位和监理单位对该分部工程的95—个单元工程评定情况,95个单元工程评定为合格,其中优良22个,单元工程优良率23.1%。
该分部工程通过施工单位自评,监理单位复核,项目法人认定,验收工作组一致同意该分部工程评定为合格。
(3)水池土石方开挖面符合施工图纸所示的开挖,开挖后保持边坡的完整性和平整度符
合设计要求。
(4)开挖遵循自上而下进行施工的原则。
(5)开挖时由浅而深,控制预留20cm保护层,以避免超挖和土层遭受扰动。
(6)机械开挖时预留的20cm保护层采用人工开挖。
2、浆砌石砌筑施工:
(1 )浆砌石砌筑工程按照施工详图和设计要求进行施工放样。
(2)砂浆采用砂浆搅拌机拌制,随拌随用。
M7.5砂浆严格按照项目监理机构
批准《砂浆配合比设计试验报告》如下表所示:
1、M7.5砂浆配合比
(3)砌筑前,清除石块表面的泥垢等杂质。
(4)浆砌块石采用铺浆法砌筑。
砌筑时,先铺砂浆后砌筑,石块分层卧砌,
上下错缝,内外搭砌,砌立稳定。
每层大体找平,分段位置应尽量设在沉降缝或伸缩缝外。
(5)砌筑完成后,砌体外露面及时养护。
(6)浆砌块石选用选用陆良石鱼新鑫砂石场料场石料,质地坚硬、不易风化、没有裂缝且大致方正的样式,其抗水性、抗压强度等均符合工程设计要或有关技术要求的规定,其性能指标均符合有关规范的要求和规定。
混凝土水泥、砂、水、拌和用量单位:kg
1、混凝土配合比
2、混凝土配合比
3、C15混凝土配合比
(2)浇筑用混凝土全部由项目部设拌合站统一机械拌合,混凝土拌合时严格按
C25混凝土配合比设计试验配制,混凝土浇筑过程中进行随机取样。
(3)水池C25混凝土浇筑用混凝土拌合,混凝土的浇筑、养护、拆模、质量检查等均严格执行《水工混凝土施工规范》SDJ20—82、《水工混凝土试验规范》SD105 —82等规程。
(4)浇筑混凝土前,详查有关准备工作:地基(浮碴清理等)处理情况,模板、钢筋、预埋件等是否符合设计要求,并作好记录。
(5)浇入仓内的混凝土随时平仓,不堆积,若粗骨料堆叠时,及时均匀分布于砂浆较多处,不用水混砂浆覆盖。
(6)混凝土浇筑保持连续性,混凝土浇筑许间歇时间按试验确定,在浇筑过
程中因故中止且超过允许间歇时间,按工作缝处理。
(7)使用振捣器时,每一位置的振捣时间,以混凝土不再显著下沉,不再出现汽泡,并
开始泛浆时为准,平面位置按顺序依次振捣,以免漏振。
(8)浇筑完毕后,及时养护,在混凝土浇筑完毕12—18小时内开始养护,养护采用塑料薄膜,养护时间14天。
(9)试件的取样,在建设方工地代表或监理人的监督下进行取样,凭签证送检试压。
6、水池C20埋石混凝土浇筑施工:
(1)水池C20混凝土浇筑水泥、砂、机碎石由监理人现场对进行见证取样,送有资质的试验室进行配合比试验确定,并报监理人的批准。
1m3 C20混凝土水泥、砂、水、拌和用量单位:kg
(2)浇筑用混凝土全部由项目部设拌合站统一机械拌合,混凝土拌合时严格按
C20混凝土配合比设计试验配制,混凝土浇筑过程中进行随机取样。
(3)水池C20混凝土浇筑用混凝土拌合,混凝土的浇筑、养护、拆模、质量检查等均严格执行《水工混凝土施工规范》SDJ20—82、《水工混凝土试验规范》SD105 —82等规程。
(4)混凝土运输过程中,不使用混凝土发生分离、漏浆,严重泌水及过多降
低坍落等现象。
(10)浇筑完毕后,及时养护,在混凝土浇筑完毕12—18小时内开始养护,
五、拟验工程质量评定
1、原材料质量情况
水泥为滇东水泥有限公司,等级为P.C32.5,水泥品种矿渣硅酸盐水泥;浇
筑砂为陆良新鑫综合砂场机制砂;砌筑砂为陆良新鑫综合砂场机制砂;碎石为陆良新鑫综合砂场机碎石。
所使用的水泥、浇筑砂、碎石均经检测合格。
2、混凝土工程质量评述
混凝土配合比由现场监理根据进场材料取样,送有资质的试验室进行混凝土配合比试验,并将配合比试验报送监理工程师批准,在施工中严格按照混凝土配合比试验进行配料。
3混凝土水泥、砂、水、拌和用量单位:
3混凝土水泥、砂、水、拌和用量单位:
3、工程主要设计指标
(1) 浆砌石砂浆设计强度为M7.5;
(2) 500^水池垫层混凝土设计强度为C15;
(3) 500斥水池混凝土设计强度为C25;
(4) 2om水池埋石混凝土边墙设计强度为C20
(5) 20用水池底板混凝土设计强度为C2Q
4、施工单位原材料见证取样统计结果
(1)细骨料取样1组
(2)粗骨料取样1组
(3) 水泥检测
5、施工单位中间产品见证取样送检数据统计结果:
C25混凝土抗压强度检测
取样部位试压天)度鵰
试验强
度取样日期
(Mpa)
试验日
期
C20混凝土强度质量检测
九、分部工程验收工作组成员签表
十、存在的问题及处理记录
无
附件
1、质量保证资料
2、单元工程质量评定资料。
