地埋线分部工程验收鉴定书
- 格式:doc
- 大小:71.00 KB
- 文档页数:6
分部工程验收鉴定书鉴定单位:鉴定对象:鉴定时间:项目背景分部工程验收鉴定是在建设工程项目完工阶段进行的一项重要工作。
通过对分部工程的验收鉴定,可以确保工程质量符合相关标准和要求,同时减少安全隐患和质量问题的发生。
本文档旨在对某一特定分部工程进行全面的验收鉴定,并评估其是否符合设计要求和合同约定。
1. 准备阶段在进行分部工程验收鉴定前,鉴定单位应事先准备相关资料和工具,包括但不限于:•分部工程的设计文件和施工方案;•鉴定人员的资质和经验背景;•鉴定所需的测量仪器和设备。
2. 实地勘查鉴定单位将实地踏勘分部工程现场,对建筑结构、施工工艺、设备安装等方面进行详细观察和测量。
同时,与承建单位的项目负责人和相关人员进行交流,了解工程的施工过程和技术要点。
鉴定单位将对分部工程的设计文件和施工方案进行仔细审查,评估其与实际情况是否一致,是否符合相关标准和规范要求。
如发现问题或差异,应及时与承建单位沟通,寻求解决方案。
4. 鉴定评估基于实地勘查和文件审查的结果,鉴定单位将对分部工程进行全面评估。
评估内容包括但不限于工程质量、安全性能、施工工艺、材料使用等方面。
鉴定单位将根据评估结果,对分部工程做出是否合格的判断,并提出相关建议和改进措施。
5. 编写鉴定报告鉴定单位将根据鉴定评估的结果,编写分部工程验收鉴定报告。
报告内容应包括但不限于以下内容:•鉴定单位的基本情况;•鉴定对象的基本情况;•鉴定过程的描述和结果总结;•鉴定评估的详细内容和结论;•鉴定报告的附件,如测量数据、照片等。
结论经过综合评估和鉴定,对所鉴定的分部工程进行合格与否的判断,并提出相应的建议和改进措施。
鉴定报告将根据相关标准和规范进行归档,并作为施工工程的重要文件,供相关方参考和查阅。
参考文献•建设工程质量验收管理办法•建设工程验收规范以上是对分部工程验收鉴定书的基本框架和内容要点的介绍。
鉴定书的具体内容和格式可根据实际情况进行调整和补充。
希望本文对您有所帮助!。
分部、分项工程质量验收证明书(精选五篇)
第一篇:分部、分项工程质量验收证明书
分部、分项工程质量验收证明书
单位工程名称:
建筑面积:
结构类型、层数:
施工单位名称:
分项、分部工程名称:
上海市建设工程质量监督站制
单位工程竣工验收证明书
工程名称:验收日期:
第二篇:分项、分部工程质量验收证明书(填写样本)(范文)分项、分部工程质量验收证明书
单位工程名称:九华丽苑(配套商品房)
建筑面积:
结构类型、层数:
施工单位名称:
分项、分部工程名称:九华丽苑(配套商品房)基坑围护工程上海德清建筑安装工程有限公司
上海市建设工程质量监督总站制
第三篇:D-5分项、分部工程质量验收证明书
分项、分部工程质量验收证明书
单位
建
结构
施工
分项、分
工程名称:筑面积:类型、层数:单位名称:部工程名称:上海市建筑工程质量监督总站制
第四篇:分项、分部工程质量验收证明书
分项、分部工程质量验收证明书
单位工程名称:受监建设面积:人防建筑面积:施工单位名称:分项、分部名称:
江西省人防工程质量监督站制
第五篇:分部工程质量验收证明书
质量证明书
工程名称:验收范围:工程地点:
建筑面积:㎡房屋总高度:m结构类型:结构基础类型:层数:层其中:地上层;地下层勘察单位:设计单位:施工单位:监理单位:建设单位:
建筑工程分部工程质量证明书。

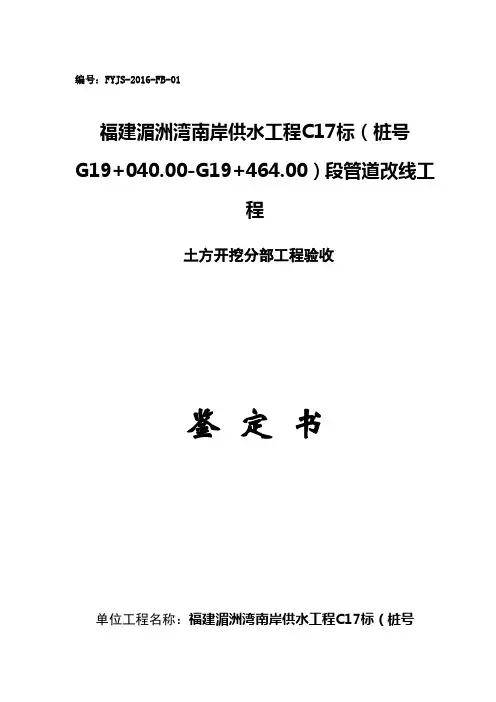

编号:FYJS-2016-FB-01福建湄洲湾南岸供水工程C17标(桩号G19+040.00-G19+464.00)段管道改线工程土方开挖分部工程验收鉴定书单位工程名称:福建湄洲湾南岸供水工程C17标(桩号G19+040.00-G19+464.00)段管道改线工程土方开挖分部工程验收工作组前言(包括验收依据,组织机构,验收过程等)验收依据1、《水利水电建设工程验收规程》(SL223—2008);2、《水利水电工程施工质量检验与评定规程》(SL176—2007)3、福建湄洲湾南岸供水工程C17标(桩号G19+040.00-G19+464.00)段管道改线工程经批准的设计图纸文件;4、福建湄洲湾南岸供水工程C17标(桩号G19+040.00-G19+464.00)段管道改线工程施工合同文件。
5、相关规范规程、工程建设技术标准及强制性条文。
组织机构本分部工程验收工作由惠安县紫山镇人民政府主持,验收工作组成员由福建省水利水电勘测设计研究院、福建阳胜工程项目管理有限公司、方圆建设集团有限公司代表组成,(名单附后)。
质量监督机构惠安县水利水电工程质量监督站派代表列席分部工程验收会议。
验收过程:2016年6月25日,分部工程验收工作组到现场检查工程完成情况和工程实体质量后,听取施工单位工程建设和单元工程质量评定情况的汇报,并对本分部工程的单元工程质量评定和相关档案资料进行了核查。
验收工作组对本分部工程提出的有关问题,相关单位进行了解答。
验收工作组同意本分部工程通过验收,讨论并通过分部工程验收鉴定书。
一、分部工程开工完工日期开工日期2016年3月1日;完工日期:2016年4月22日二、分部工程建设内容改线管道为两根DN1200mm预应力钢筒混凝土管(PCCP)埋管,总长2×450M的土方开挖工程。
三、施工过程及完成的主要工程量1、开挖前按坐标测设出管线、井位和镇墩位置,根据中线及计划边坡坡度向两侧放出开挖上口线,开挖过程中用经纬仪控制开挖方向,用水准仪控制开挖深度。

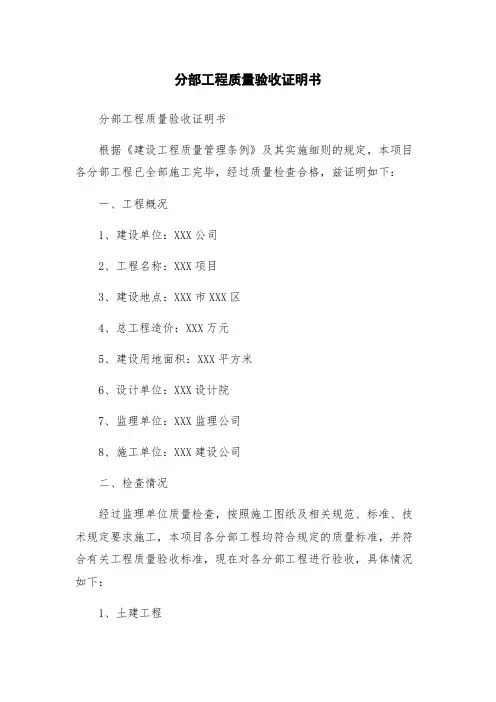

分部工程质量验收证明书分部工程质量验收证明书根据《建设工程质量管理条例》及其实施细则的规定,本项目各分部工程已全部施工完毕,经过质量检查合格,兹证明如下:一、工程概况1、建设单位:XXX公司2、工程名称:XXX项目3、建设地点:XXX市XXX区4、总工程造价:XXX万元5、建设用地面积:XXX平方米6、设计单位:XXX设计院7、监理单位:XXX监理公司8、施工单位:XXX建设公司二、检查情况经过监理单位质量检查,按照施工图纸及相关规范、标准、技术规定要求施工,本项目各分部工程均符合规定的质量标准,并符合有关工程质量验收标准,现在对各分部工程进行验收,具体情况如下:1、土建工程本工程按照设计要求进行施工,地基基础符合规定,主体结构外观平整,无明显裂缝,内部结构合理、牢固、可靠,混凝土浇筑、养护符合标准,质量合格。
2、建筑工程本工程按照设计要求进行施工,建筑结构构件制作符合规范,建筑结构外观平整,无明显裂缝,建筑物外立面处理效果好,符合规划设计要求,各房间内饰装修合理、美观、环保。
3、给排水工程本工程水、电、气管路走向合理,管道口径符合设计要求,管道敷设牢固,防水措施到位,各污水池、调节池、雨水收集箱达到规定标准,管道用材符合标准。
4、弱电工程本工程系统完善,电缆通道和配电箱设施简单可靠,保安系统和消防设施齐全,一切符合有关规定。
5、装饰工程本工程按照建筑设计方案要求进行装饰设计,并经过监理单位的现场检查认可,各种装饰资料质量过硬,使用环保材料,装修工艺符合标准,效果达到设计要求。
三、结论本项目各分部工程均符合有关质量标准,达到验收标准要求。
现根据《建设工程质量管理条例》及其实施细则的规定,提出质量验收意见,经验收合格,并出具了各分部工程质量验收报告。
同时,建议建设单位按照规定的程序依法领取工程质量检测报告,并按照验收结果进行质量保修和质量档案管理工作。
建设单位(盖章):XXX公司监理单位(盖章):XXX监理公司施工单位(盖章):XXX建设公司日期:XXXX年XX月XX日。

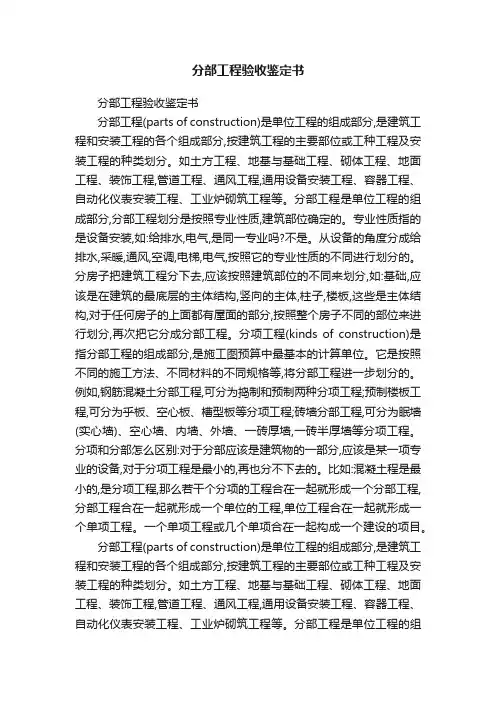

分部工程验收鉴定书分部工程验收鉴定书分部工程(parts of construction)是单位工程的组成部分,是建筑工程和安装工程的各个组成部分,按建筑工程的主要部位或工种工程及安装工程的种类划分。
如土方工程、地基与基础工程、砌体工程、地面工程、装饰工程,管道工程、通风工程,通用设备安装工程、容器工程、自动化仪表安装工程、工业炉砌筑工程等。
分部工程是单位工程的组成部分,分部工程划分是按照专业性质,建筑部位确定的。
专业性质指的是设备安装,如:给排水,电气,是同一专业吗?不是。
从设备的角度分成给排水,采暖,通风,空调,电梯,电气,按照它的专业性质的不同进行划分的。
分房子把建筑工程分下去,应该按照建筑部位的不同来划分,如:基础,应该是在建筑的最底层的主体结构,竖向的主体,柱子,楼板,这些是主体结构,对于任何房子的上面都有屋面的部分,按照整个房子不同的部位来进行划分,再次把它分成分部工程。
分项工程(kinds of construction)是指分部工程的组成部分,是施工图预算中最基本的计算单位。
它是按照不同的施工方法、不同材料的不同规格等,将分部工程进一步划分的。
例如,钢筋混凝土分部工程,可分为捣制和预制两种分项工程;预制楼板工程,可分为乎板、空心板、槽型板等分项工程;砖墙分部工程,可分为眠墙(实心墙)、空心墙、内墙、外墙、一砖厚墙,一砖半厚墙等分项工程。
分项和分部怎么区别:对于分部应该是建筑物的一部分,应该是某一项专业的设备,对于分项工程是最小的,再也分不下去的。
比如:混凝土程是最小的,是分项工程,那么若干个分项的工程合在一起就形成一个分部工程,分部工程合在一起就形成一个单位的工程,单位工程合在一起就形成一个单项工程。
一个单项工程或几个单项合在一起构成一个建设的项目。
分部工程(parts of construction)是单位工程的组成部分,是建筑工程和安装工程的各个组成部分,按建筑工程的主要部位或工种工程及安装工程的种类划分。
分部份项质量验收证明书标题:分部份项质量验收证明书引言概述:分部份项质量验收证明书是建造工程施工过程中非常重要的文件,用于确认工程各个部份的质量是否符合相关标准和要求。
该证明书是施工单位向业主或者监理单位提供的重要文件,也是工程质量管理的重要环节。
一、验收标准和要求1.1 确认验收标准:分部份项质量验收证明书需要明确工程验收的标准和要求,包括相关规范、标准和设计文件中的质量要求。
1.2 验收流程:验收证明书应包括验收的具体流程和步骤,明确各方责任和验收人员的资质要求。
1.3 验收标准的执行:验收证明书还应明确验收标准的执行方式,包括验收过程中的检查方法和记录方式。
二、验收内容和方法2.1 工程质量检查:验收证明书应包括对工程质量的全面检查,包括工程结构、材料、施工工艺等方面。
2.2 检测手段和方法:验收证明书应明确验收过程中使用的检测手段和方法,确保验收结果的准确性和可靠性。
2.3 验收记录和报告:验收证明书应包括验收记录和报告,记录验收过程中的关键信息和结果,以备后续参考和归档。
三、验收结果和结论3.1 合格与否判断:验收证明书应明确对每一个验收项的合格与否判断标准,确保验收结果的客观性和公正性。
3.2 不合格处理:若发现不合格情况,验收证明书应包括相应的处理措施和整改要求,确保工程质量得到及时纠正。
3.3 验收结论:最终验收证明书应包括对整个工程质量的总体评价和验收结论,为工程的后续验收和交付提供依据。
四、验收责任和权利4.1 验收责任分工:验收证明书应明确各方在验收过程中的责任分工,包括施工单位、监理单位和业主单位的责任和义务。
4.2 验收权利保障:验收证明书应保障各方在验收过程中的权利,确保验收结果的公正和客观。
4.3 验收结果确认:验收证明书应包括各方对验收结果的确认方式和程序,确保验收结果的可靠性和有效性。
五、验收证明书的归档和管理5.1 归档要求:验收证明书应明确归档的要求和程序,确保验收结果的可追溯性和方便管理。
分部验收鉴定书一、引言分部验收鉴定是在工程建设过程中对各个分部工程的施工质量进行评估和确认的重要环节。
本次鉴定书旨在对某工程项目的分部工程进行全面的验收和鉴定,并对其质量进行评价和总结。
二、鉴定目的本次分部验收鉴定的目的在于:1. 确认各分部工程是否符合施工合同和相关标准要求;2. 评估分部工程的施工质量,发现并解决存在的问题;3. 对分部工程的优点和不足进行总结,为后续工程建设提供经验和参考。
三、鉴定内容及方法1. 分部工程一:XX本次鉴定将对分部工程一进行以下方面的评估:- 施工工艺和技术要求的执行情况;- 施工材料的选择和使用是否符合要求;- 施工过程中的质量控制措施是否到位;- 分部工程的施工质量是否达到合同要求。
鉴定方法:- 实地查看分部工程一的施工情况;- 检查相关文件和记录的完整性和准确性;- 进行抽样检测和实验室分析。
2. 分部工程二:XX本次鉴定将对分部工程二进行以下方面的评估:- 施工工艺和技术要求的执行情况;- 施工材料的选择和使用是否符合要求;- 施工过程中的质量控制措施是否到位;- 分部工程的施工质量是否达到合同要求。
鉴定方法:- 实地查看分部工程二的施工情况;- 检查相关文件和记录的完整性和准确性;- 进行抽样检测和实验室分析。
四、鉴定结果1. 分部工程一的鉴定结果:- 施工工艺和技术要求的执行情况良好,达到了合同要求; - 施工材料的选择和使用符合要求,无明显质量问题;- 施工过程中的质量控制措施到位,保证了施工质量;- 分部工程的施工质量符合合同要求。
2. 分部工程二的鉴定结果:- 施工工艺和技术要求的执行情况良好,达到了合同要求;- 施工材料的选择和使用符合要求,无明显质量问题;- 施工过程中的质量控制措施到位,保证了施工质量;- 分部工程的施工质量符合合同要求。
五、鉴定总结1. 本次分部验收鉴定结果显示,该工程项目的分部工程在施工过程中严格按照合同要求进行施工,质量达到了预期目标。
封面一、工程名称以初步设计批复的名称为准;二、单位工程、分部工程名称和编号以质量监督机构项目划分确认文件为准;参建单位一、项目法人可根据情况增加一栏“项目法人现场建设管理机构”,但法人单位必须描述。
二、如有代建、总承包等单位,可自行增加。
总承包单位需注明总承包性质,如:项目管理总承包、设计施工总承包、设计施工采购总承包、施工总承包等。
三、勘察、设计单位如为一家可合并填写。
四、运行管理单位可根据具体情况决定是否参加,若无运行管理单位参加则删掉此栏。
五、验收地点为验收会议所在地,验收时间为验收鉴定书通过时间。
六、验收鉴定书要求装订成册,各单位在本单位名称(本页)下加盖公章。
前言一、应简要介绍验收工作依据、验收组织机构、验收过程等内容;二、验收依据应根据被验收项目的特点及适用的验收相关规范、规程等填写;三、验收主持人员应为项目法人法定代表人、技术负责人或受项目法人委托的监理单位总监理工程师;验收程序应符合《水利水电建设工程验收规程》(SL 223-2008)“3 分部工程验收”要求,验收工作组应查看全部工程现场和实体质量,详细查阅工程质量评定、检测及相关资料,各成员提出明确验收意见,讨论并通过验收鉴定书。
四、行政主管部门、质量监督机构未参加分部工程验收时,不予描述其参加情况。
一、分部工程开完工日期开完工时间指实际开完工时间,开工时间原则上以监理签发的分部工程开工令为准,完工日期指分部工程实际完工日期。
计划开完工日期(施工组织设计)可根据工作需要决定是否叙述,若与实际完成工期差异较大时应注明原因。
二、分部工程建设内容(一)批复建设内容:对照初步设计(或实施方案)批复内容,简要介绍本分部工程主要建设内容和参数,次要内容可简化叙述。
主要建设内容不能以分解工程量形式描述。
如:“总干渠桩号0+000-4+000段渠道现浇混凝土衬砌,拆除重建节制闸*座,新建渠下涵管*处,加固分水口*处”;“渠道衬砌混凝土标号C20,厚度10cm,砂石垫层5cm;主要建筑物**闸流量**m3/s,为*孔平板钢闸门控制”。

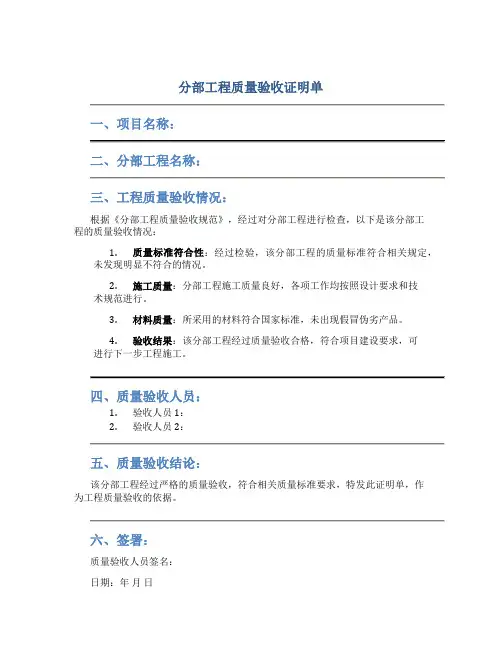

分部工程质量验收证明单
一、项目名称:
二、分部工程名称:
三、工程质量验收情况:
根据《分部工程质量验收规范》,经过对分部工程进行检查,以下是该分部工
程的质量验收情况:
1.质量标准符合性:经过检验,该分部工程的质量标准符合相关规定,
未发现明显不符合的情况。
2.施工质量:分部工程施工质量良好,各项工作均按照设计要求和技
术规范进行。
3.材料质量:所采用的材料符合国家标准,未出现假冒伪劣产品。
4.验收结果:该分部工程经过质量验收合格,符合项目建设要求,可
进行下一步工程施工。
四、质量验收人员:
1.验收人员1:
2.验收人员2:
五、质量验收结论:
该分部工程经过严格的质量验收,符合相关质量标准要求,特发此证明单,作
为工程质量验收的依据。
六、签署:
质量验收人员签名:
日期:年月日。
分部份项质量验收证明书一、项目背景根据合同要求和工程发展情况,我们完成为了XXX项目的分部份项工程。
为确保工程质量符合相关标准和要求,特编写本分部份项质量验收证明书。
二、验收内容本次质量验收涵盖以下分部份项工程:1. XXX工程2. XXX工程3. XXX工程三、验收标准根据国家相关标准和合同约定,对各分部份项工程的质量进行验收,包括但不限于以下方面:1. 施工质量:工程施工符合设计要求,各项工艺操作符合规范,无明显质量缺陷。
2. 材料质量:所使用的材料符合国家标准和设计要求,无假冒伪劣材料。
3. 环境保护:施工过程中无违反环境保护法规的行为,环境污染控制符合要求。
4. 安全防护:施工现场安全措施到位,无安全事故发生。
四、验收依据1. 《建设工程质量验收规范》2. 合同约定的质量验收标准和要求3. 相关国家标准和规范五、验收程序1. 提交验收申请:承包方向监理单位提交分部份项质量验收申请,并提供相关材料和证明文件。
2. 验收准备:监理单位组织相关人员进行现场勘察,检查工程质量和材料使用情况。
3. 验收会议:召开验收会议,参会人员包括承包方、监理单位、设计单位等相关方。
4. 验收报告:监理单位根据现场勘察和验收会议结果,编写分部份项质量验收报告。
5. 验收结论:根据验收报告,确定分部份项工程的验收结论。
六、验收结论经过现场勘察和综合评定,XXX项目的分部份项工程经过质量验收,结论如下:1. XXX工程:工程质量符合相关标准和要求,验收合格。
2. XXX工程:工程质量符合相关标准和要求,验收合格。
3. XXX工程:工程质量符合相关标准和要求,验收合格。
七、验收意见1. 对于合格的分部份项工程,建议承包方继续保持施工质量,确保项目整体质量。
2. 对于存在不合格的分部份项工程,建议承包方及时整改,并重新申请验收。
八、附件清单1. 分部份项质量验收报告2. 相关合同、设计文件和图纸3. 施工记录和质量检测报告等九、其他事项1. 本分部份项质量验收证明书自签发之日起生效。
分部份项质量验收证明书标题:分部份项质量验收证明书引言概述:分部份项质量验收证明书是建造工程中非常重要的文件,用于确认工程各个部份的质量达到了规定标准,是施工单位向建设单位提交的重要文件之一。
一、验收标准1.1 确定验收标准:在编制分部份项质量验收证明书之前,首先要明确工程的验收标准,即各项工程质量要求达到的标准。
1.2 参考相关规范:验收标准应参考相关国家或者行业规范,确保工程质量符合法律法规和行业标准。
1.3 制定验收方案:根据验收标准,制定详细的验收方案,包括验收内容、方法、标准等。
二、验收内容2.1 结构验收:包括建造结构的强度、稳定性等方面的验收,确保建造结构符合设计要求。
2.2 装饰验收:包括室内外装饰材料的质量、安装工艺等方面的验收,确保装饰效果符合设计要求。
2.3 设备验收:包括各种设备的性能、安装质量等方面的验收,确保设备正常运行。
三、验收程序3.1 验收准备:施工单位应提前准备好相关文件和资料,确保验收顺利进行。
3.2 验收过程:验收过程中应按照验收方案逐项进行验收,记录验收结果和存在的问题。
3.3 验收结论:验收结束后,根据验收结果形成验收结论,确定是否合格,并填写分部份项质量验收证明书。
四、验收要求4.1 严格按照验收标准进行验收,不得随意放宽要求。
4.2 验收过程中要实事求是,客观公正地评价工程质量。
4.3 验收结果要及时通知相关部门和责任人,确保问题得到及时解决。
五、验收意义5.1 保障工程质量:分部份项质量验收证明书是保障工程质量的重要手段,确保工程符合设计要求。
5.2 维护建设单位利益:建设单位可以通过验收证明书了解工程质量情况,保障自身利益。
5.3 提升施工单位信誉:合格的分部份项质量验收证明书可以提升施工单位的信誉和竞争力。
总结:分部份项质量验收证明书在建造工程中具有重要意义,施工单位和建设单位应共同努力,确保工程质量达标,为建设夸姣环境贡献力量。
施工单位检验结果:本分部工程共14个单元工程,其中合格14个,优良13个,合格率100%,优良率92.9%,自评结果:优良;
监理单位复检:优良。
分部工程等级评定为:优良
六、验收遗留问题及处理意见
无
七、结论
xxx工程分部工程已按施工合同约定完成,施工质量符合设计文件与有关施工技术标准要求,施工过程未发生质量事故与安全事故,工程技术档案材料基本齐全,同意通过验收,施工质量评定为优良等级。
八、保留意见
无
九、分部工程验收工作组成员签字表
(见附表)
十、附件:验收遗留问题处理记录
无。
