(万科企业管理)(策)万科成本控制指导书成本控制指导书编制人:邵剑审核人:编制时间:年月日目录第一章成本测算总说明第二章成本控制职责划分准则第三章成本控制管理准则附件:成本测算(方案阶段)第一章成本测算总说明一、成本测算测算成本总价为25496万元;建筑面积为51330M2,其中:地上建筑面积43780m2,地下商铺建筑面积7550m2;建筑面积单价:4967元/M2:二、成本测算依据本次成本测算根据设计部9月7日提供的经济指标进行测算。
第二章成本控制管理职责划分准则一、组织管理责任划分为三个层面◆成本总负责中心X公司总经理层◆成本费用发生中心a.地价费用中心:项目发展部b.设计费用中心:设计部c.主体建安费用中心:项目部d.营销费用中心:销售部、企划部e.期间费用中心:财务部◆成本费用审核和监控中心成本管理委员会:成本管理部、财务部二、基本职责划分◆成本费用发生中心的基本职责a.按照测算成本的目标,遵照相关规范和制度开展业务活动。
b.对施工现场、设计单位或经手的每单业务,在总经理授权范围内代表X公司履行项目成本费用监控职责,且对其成本费用失控承担直接和主要责任。
c.配合且接受成本费用指导监控中心按章行使的指导监控职责。
◆成本费用指导和监控中心的基本职责a.组织编制开发项目的测算成本、目标成本费用总指标。
b.组织分解开发项目的具体明细目标成本费用指标。
c.组织编制开发项目的成本费用控制管理方案,且连同明细指标落实到专业部门和专业负责人。
d.跟踪监控和分析评估目标成本费用执行情况,且提出可操作的指导性意见。
e.建立健全目标成本费用管理体系,制定、修改、解释、培训目标成本管理通则及其相关规范、制度。
三、《成本信息月报》的管理准则每月7日前完成该项目的《成本信息月报》的编制,必须包括:本月成本和上月成本的差异;第三章成本控制管理准则壹、开发前期费用的控制管理准则(一)内容(二)控制管理准则1.应注意勘察工作的实效性,避免重复测量定位;2.设计部应注意设计费的合理使用,由于设计合同较多且工作相互关联,应分清各份设计合同的工作内容及工作范围,如设计院未及时完成工作应开扣款单;3.项目部合理应布置临时道路、临时水电位置,选取经济方案施工;二、主体建安费用控制管理准则(一)内容包括(二)控制管理准则1.充分进行施工准备:1)招投标选择优秀而可信的施工队伍;2)制定严密的施工合同,特别是以下几方面:A、明确承包工程范围、甲供范围、限价范围和预结算办法;B、封死预算外施工组织措施费;C、明确无定额项目的费用计算方法;D、配合费、采保费,在总包合同中明确;E、明确要求乙方承担保修责任和业主质量索赔;F、明确设计变更及现场签证的操作方法;3)工程管理部组织完成施工组织设计方案,确保方案的可靠性、经济性;4)进行施工图预算,且严格审查确认中介机构提交的预算报告;2.加强图纸会审的力度,特别是各专业图纸的配合及交叉工作,尽可能在施工图会审时发现问题,减少设计变更,避免现场的返工;3.加强现场管理,减少现场签证;现场工程师及监理加强对签证中隐蔽工程的工作量的审核;4.在目标造价指标控制范围内,选用公共部位和室内装饰性材料及设备;1)甲供材料、设备的采购原则上必须实行招投标;三、公共管网配套费用(一)内容(二)控制管理准则1.尽可能减少或消灭政府垄断工程成本中不合理的成分;对于不属于四大配套X公司范围内的工程原则上不让其施工。
工作行为规范系列万科地产项目成本管理工作流程指引(成本部)(标准、完整、实用、可修改)编号:FS-QG-72303万科地产项目成本管理工作流程指引(成本部)Vanke Real Estate Project Cost Management Workflow Guidelines CostDepartment说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
VK地产项目成本管理工作流程指引(成本部适用)一、主要职责:1.工程结算管理;2.现场签证管理;3.设计变更管理;4.产值、资金计划审核,付款台帐建立;5.投标报价,合同价格审核;6.成本动态管理;7.现场临时任务。
二、基本原则1.工程造价确定原则(顺序优先)■甲方限价■合同价■中标价(或三家比价最低价)■合同规定确定方式■市场询价2.造价工程师行为准则■成本责任优先3.现场签证、设计变更事前办理原则三、操作流程1.工程结算管理(1)工作内容■园区管网工程结算;■绿化造园工程结算;■装饰工程结算;■外委工程结算;■零星工程结算;■工程竣工结算;■工程结算定案单填写;(2)工作条件(前提)■经办人出具工程结算工作交接单,非包死工程附两份结算书,必要时应附竣工图;(3)工作流程(4)需注意检查事项■结算资料必须齐全--结算工作交接单、结算件2份、全部签证变更及洽商原件、竣工图(如需要);工程结算工作交接单需注意事项■工程结算工作交接单各项内容须填写完整;■工程结算工作交接单中工程质量必须达到合同规定内容;■存在合同外增减工程,需有项目部或设计部相关人员签字,并至少有相应部门经理签字,审批权限按现场签证和设计变更权限处理;■提供工程结算工作交接单同时宜由工程组提供承包方联系方式;■以上各项存在不清晰、不明确现象退回经办人;关于现场签证、设计变更、竣工图需注意事项■现场签证和设计变更单顺序号不连贯、公章及签字不全,验收栏中无施工后完成情况不得作为结算书附件参与结算;■竣工图须主办工程师及项目总经理或设计部经理签字、确认;结算工作注意事项■结算前必须认真阅读合同不少于一遍;■结算前必须向施工单位说明我公司的复审制度;■结算前原则上造价工程师应先核算工程量;■与施工单位审核结算前须共同约定简明工作计划,且双方签字确认后附在结算件上;填写结算定案单需注意事项■在结算定案后结算定案单经办人需留相关人员联系方式;■结算定案单公章必须与合同原件上的公章一致;■工程结算定案单中建筑规模、单位造价必须填写齐全;■上报结算定案单后需附两份按规定修改完毕的结算书,具体格式按后附表格规定;(5)权限10万元以下报项目总经理签字后送财务副总;10万元以上报项目总经理签字后报经成本管理部经理签字,然后送财务副总;(6)参考文件《预结算管理办法》《结算样表》2.现场签证管理(1)工作内容1.对以下内容确定造价;■施工过程中出现的各种技术措施处理;■在施工过程中,由于施工条件变化、地下状况(土质、地下水、构筑物及管线等)变化,导致工程量增减,材料代换或其他变更事项;■发包单位在施工合同之外,委托承包单位施工的零星工程;■施工过程中出现的奖励和索赔问题;2.同施工单位共同确认签证单;3.确定签证原因及责任归属;(2)工作条件(前提)■工程组或设计部提供现场签证单;(3)工作流程不合格合格(4)现场签证单需注意检查事项■各项内容填写完整;■变更原因、内容明确:作法标识明确,可以清晰计算工程量,增减工程表示清晰,可以清楚分清签证最终变化结果是材料替代、建筑作法细化、设计缺陷弥补、增加零星工程。
条强条万科集团设计阶段:控制成本的65建筑专业第一部分总评布置.造成回填过高1.室外场地竖向标高不合理,非常重要的一点,控制每一款户型的数量总量,及总平楼型的适当复制,是2.规划与设计上降低前期费用的主要手段。
.走线不合理3.总平上变配电间等机房与服务的区域距离过长,米)内为主,可部(即结构计算按平均1.54.地下顶板上覆土建筑为1~1.5m 米左右覆土区域应做轻质构造(土建构筑物、分缓坡适当升高,但该区域>1.5景观设计反馈建筑设计单位;一般为控制造空盒子或泡沫板、假山塑石)过渡,及以上要方案阶段论4m左右,个别高3m价及土方,起坡最高点区域也控制在以上景墙(从地面起)等重型元素也要作2m证;景观中泳池、亭子、廊架、为条件反馈。
消防车道、登高场地或车行道近可能在一跨地库柱网内。
大树布置在柱点。
5.当然消防通道、登高场地或车行道尽量不在地下室顶板上。
:建筑平面功能.防火分区过多,造成楼梯、门、设备增加1..--防护面积过少造成单元增多人防设计2.:.相邻单元未连接造成临空墙过长---)部分可用临战封堵替代---一框二门的人防门过多(级人员掩蔽所主要室外出入口的楼---进人防前的防倒塌范围过大(按现规范6),坡道及走道做即可梯页1.)应尽量将人防做在建筑投影范围下室外顶板下的人防面积过大(---同.,所以除主要通道上外尽量做混凝土人防门---人防门型号不合理(钢门造价高)时尽量避免汽车通道坡道上做双开的钢防火门)如争取做部分物资库人防功能不合理(----人防主要.,---平战转换方案不合理应尽量平时通风系统与战时系统、用房合用有条件时防爆波电井可与出入口外的人防污水洗消井可与消防电梯集水井合用. .平时电缆井合用即利用局部夹层或室内非人防区域、人防顶板上无直接管线的可取消夹层.----.管沟覆土每厚3~4KG/m2,地下室钢筋增10cm,3.地下室层高及埋深过大(每埋深增大乔用局部堆,1200mm左右10CM,地下室钢筋增1.5~2KG/m2,故覆土原则上地下室面积过4.2m.机械车库 3.6M,有人防3.8m,土、树池处理);层高无人防尽可能增加车位利用率,相关设备辅助用房先考虑利用主楼空间;多层尽大--,.了解各地的汽车库尺寸、通道的要求(必须写入设计任务书)量不做全地下室查询其地方规范或参用的市、省或国标,杜绝浪费。
WORD格式万科集团设计阶段的成本控制标准为了应对目前房地产行业的严峻形势,落实集团确定的“保证楼盘品质、降低工程成本”的发展战略,特别制定:设计阶段成本控制标准。
各专业设计人员在本标准执行过程中,要密切关注国家和地方有关设计的新规范、新标准和有关新材料、新设备及新工艺的应用,并及时总结经验为充实完善和适时更新本标准提供意见和建议。
第一部分土建工程一 .建筑设计1 .设计单位选择1.1初步设计原则由万创设计中心完成;1.2 成熟产品的设计任务,可委托给国内优秀设计单位承担。
2 . 产品前期定位2 .1产品定位前备好多种设计方案的技术资料,参加营销管理部召集的、有集团主管领导和相关职能部门共同参与的产品定位论证会议,一旦形成决定不再作重大调整;2. 2户型调整应该在进行施工图设计之前完成。
3 . 总平面设计3 . 1总平面设计应该在与各相关专业及物管部门有关人员充分沟通的基础上进行。
3. 2规划设计应该尽可能利用原有地形、地貌和植被、景观;竖向设计必须考虑场地土方平衡,尽量减少土石方挖填量。
3. 3高大建筑物避开深填方区域及高边坡区域布置;物管用房、泛会所、体育设施、幼儿园、老年人及儿童活动场地、垃圾站及公厕等,应该布置在经济价值较低,并不影响住户和商业的价值区域;3. 4物管收费处、值班室和消防控制室应该设置在业主接待大厅内,以方便业主办事并节省物管人手;3. 5环境坡地应尽量设自然边坡,必须设置挡墙的应尽量减小挡墙高度,必要时可以设置多级挡墙;3 .610万方以下的小区原则上设两个出入口(不含消防通道)、10~40万方的小区原则上最多设三个出入口(不含消防通道)。
3 .7小区内道路应该人车分流、线路便捷畅通。
小区内的双向车行道道路宽度统一为 6米,消防车道宽度只做 2.5米宽硬质道路,两侧各设0.75米宽的草坪。
3.8应尽量减少小区不可销售的建筑物及设施,人防地下室、消防站、中小学校等尽量异地建设;3. 9在建筑总平面图和竖向布置图中必须明确或增加以下内容:3. 9 . 1小区主入口及次入口、地下车库车行及人行出入口和消防紧急出入口的准确位置,其中哪些是建成后不使用的;3. 9 . 2各种管井及生化池的位置、大小、高度等;3. 9 . 3各单体首层的室内及室外标高;3. 9 . 4所有车行道、人行通道、消防回车及扑救场地等;3. 9 . 5注明有高差的场地是挡墙还是放坡,那些由园林处理;专业资料整理WORD格式4. 地下车库4. 1小区车库的车容量按规范最低限控制。
1.目的规范成本控制流程,提高成本控制效率。
2.适用范围适用于地产项目立项后公司各部门进行的所有与工程成本相关的工作。
3.术语和定义3.1.目标成本及控制责任书:是用来指导工程施工及设计过程中各部门各阶段成本控制的指导性文件。
通过确定成本目标值,指导项目运作,并在项目实施过程中对目标成本进行相关部门的责任分解和严格控制.3.2.动态成本:指当前工程项目中最新的、即时的成本。
4.职责4.1.万创公司4.1.1.按照要求提供投资分析、实施方案、施工图设计阶段进行成本测算所需的资料.4.1.2.负责结构方案、基础方案、设备方案的选择。
4.1.3.负责部门责任成本的控制工作.4.1.4.负责贯彻实施责任成本管理实施细则。
4.2.成本管理部4.2.1.完成投资分析、实施方案、施工图设计阶段的工程成本测算。
4.2.2.编制《目标成本及控制责任书》。
4.2.3.负责责任成本管理实施细则的制订、修改、解释,并协调负责数据收集分析。
4.2.4.编制施工图预算或提供工程量清单.4.2.5.对设计变更及工程业务指令单的经济性、合理性进行评审。
4.2.6.。
施工过程中反映成本的动态情况,对成本进行动态分析.4.2.7.工程竣工后办理工程竣工结算。
4.2.8.对竣工工程进行结算评估。
4.3.项目经理部4.3.1.负责将工程总成本控制在目标成本范围内。
4.3.2.施工过程中根据工程需要签发《工程指令单》或《设计变更单》。
4.3.3.负责部门责任成本的控制工作。
4.3.4.负责贯彻实施责任成本管理实施细则。
4.4.采购管理部4.4.1.负责工程采购。
4.5.总经理4.5.1.负责签发《目标成本及控制责任书》。
4.6.总经理办公室4.6.1.依据责任成本管理实施细则对相关数据不定期进行核查。
5.工作程序5.1.工程开工前5.1.1.万创公司根据部门的责任成本指标进行限额设计.5.1.2.万创公司完成建筑方案设计后,成本管理部对建筑方案、技术经济指标进行工程成本估算,为确定经济、合理的建筑方案提供依据.5.1.3.万创公司完成初步设计,并负责结构方案、基础方案、设备方案的选择,成本管理部对设计的产品进行经济测算。
万科成本管理规划成本前置与设计阶段的成本规划及优化目录一.规范化设计管理体系下的成本管理1.房地产企业主线业务流程与影响成本管理的关键流程阶段2.各阶段的成本管理成果标准3.设计过程中成本优化的主要手段和方法二1.2.3.4.三项目设计与研发过程中实现成本优化的“重点专业地带”与案例分析项目成本控制的理念项目论证拿地阶段的成本管控概念规划阶段(项目策划阶段)的成本规划项目设计管理阶段的成本优化设计中的成本管控通病与案例分析一.规范化设计管理体系下的成本管理房地产开发业务的VAC图项目立项主体结构开工开盘销售竣工入伙产品研发阶段项目论证阶段项目策划阶段设计管理阶段产品和利润实现阶段工程施工阶段入伙管理阶段拓展销售管理阶段组织项目论证营销初步产品定位组织项目策划/产品、市场及客户定位研究营销策划、项目推广方案策划、项目前期推广及销售前准备销售事务管理入伙事务管理设计工程规划要点/规划草案概念规划设计方案设计扩初设计施工图设计工程施工配合、销售配合及入伙配合前期工程配套的调研及配合设计配合、供应商考察及招标、施工准备及桩基等工程施工主体结构施工至具备预售条件工程施工至竣工验收结算销售及入伙配合成本估算测算预算、标底、合同价进度款、工程变更、招标采购说明及图例::代表关键里程碑:代表某个阶段的主导的专业任务,即其输出会成为本阶段其他专业开展活动的输入条件。
:配合专业的任务。
房地产业务流程中的成本管理节点项目初判城市及市场评审时点投资决策论证管理阶段项目投资决策时点实施方案时点设计管理阶段工程管理阶段入伙管理阶段营销策划报告时点拓展分析项目基本情况项目论证、形成项目投资评审报告组织项目策划/产品、市场及客户定位研究销售管理阶段营销营销策划、项目推广方案策划、项目前期推广及销售前准备规划设计单体设计部品设计销售事务管理入伙事务管理设计工程规划草案设计概念设计扩初设计施工图设计工程施工配合、销售配合及入伙配合设计配合、供应商考察及招标、施工准备及桩基等工程施工主体结构施工至工程施工至竣工验收具备预售条件销售及入伙配合成本说明及图例:测算目标成本形成、预算、标底、合同价进度款、工程变更、招标采购结算:代表需多方论证节点:代表集团决策节点万科集团股份有限公司:代表某个阶段的主导的专业任务,即其输出会成为本阶段其他专业开展活动的输入条件。
万科集团成本管理工作评估指引1.目的明确集团成本管理工作的重点,促进各公司发现自身成本管理的优缺点,便于总部对各公司成本管理工作的评估,最终提高成本管理的水平。
2.范围本指引适用于万科集团所属各地产公司。
3.职责3.1 万科集团财务管理部负责本指引的制订、修改、指导、解释。
3.2 万科集团所属各地产公司、各区域成本管理部以及集团成本审算中心负责贯彻实施。
4.操作方法4.1 各公司总经理办公室或财务管理部牵头、成本部负责至少每半年依据评估标准对本公司成本管理工作进行一次评估,明确成本管理工作的现状并针对不足之处制定改进计划。
4.2 对于各公司对成本管理工作的自评工作,本指引仅供参考用,评估表中的项目和所占比例可以进行调整;但上报总部审算中心的评估表必须按照附件的表格中各项选择,并需说明选择的理由,各项所占比例不得调整。
4.3 对于上报集团成本审算中心的评估表须经公司分管领导审核后上报;如果公司设有成本管理委员会,评估表须经成本管理委员会审核后上报。
4.4 总部成本审算中心和区域成本管理部依据评估标准定期对各一线公司的成本管理工作分模块进行评估,并发布评估的结果作为各公司成本工作现状的参考。
4.5 各评估人员必须严格按照确定的标准客观地进行评价,实事求是地进行成本管理评估工作。
4.6 集团成本审算中心将各项评估结果综合后作为年度评优的参考。
4.7 本指引从综合成本管理(40%)、造价管理(40%)、团队建设(20%)三方面实施评估,满分100分。
工作创新(10分)作为附加分进行奖励。
附件一:公司成本管理工作评估表评估表附件二:评估内容明细表第 1 页 共 3 页未加密版下载地址: /dichanjiaoliu未加密文件来自地产成本控制群:139246881附件2:评估内容。
下表中的评估标准一栏在评估表对评估内容进行了细化,详见评估表。
成本部门与各部门是否配合顺畅,一般核对与分析,并形是否划分了各部门的责任成本并定期通报; 是否建立成本管理表彰与奖励制度,鼓励提高成本效益水地价、报批报建费等非工程费用是否尽量争取了对公司有执行责任成本体制建立无效成本控制制度未加密版下载地址: /dichanjiaoliu第 3 页 共 3 页部门满意度较高,工作氛围融洽。
〖万科成本〗设计阶段成本管理作业指引一.指引概况二.工作程序2.1建立成本数据库2.1.1原片区新项目,城市造价采购部根据市场调查情况、信息收集情况和项目资料完成建立成本模型和数据库,提出项目工程成本估算报告,城市副总经理进行审核。
2.1.2新片区新项目,集团运营管理部根据市场调查情况、信息收集情况和项目资料完成建立成本模型和数据库,提出项目工程成本估算报告,集团副总裁进行审核。
2.2概念设计阶段规划方案设计阶段成本管理2.2.1城市设计部组织概念设计,并会同城市营销策划部确定产品组合及成本分配、产品配置标准(参见《产品组合及成本分配表》、《产品配置标准建议书》、《项目产品建造标准》)。
2.2.2城市造价采购部会同城市设计部、城市营销策划部对概念设计进行项目成本测算,主要对项目产品组合进行成本分析、动态调整,积极采取新材料新技术、并根据市场材料价格进行评估。
城市分管副总、城市总经理、片区总经理、集团运营管理部、分管副总裁对成本估算和测算进行审核,由总裁进行审批。
2.2.3城市设计部根据工程成本测算要求,进行方案设计并将成本要求建议落实在《方案设计任务书》中提交设计单位进行方案设计。
2.3方案设计匡算及设计限额成本指标2.2.1方案设计完成后,城市造价采购部进行“项目成本匡算”编制,并对比概念设计项目成本测算,对成本影响较大或成本容易流失的单项工程需做专项成本分析,形成分析报告。
2.2.2“项目成本匡算”及成本分析报告完成后同步进行“设计限额成本指标”编制,由城市分管副总、城市总经理、片区总经理、集团运营管理部、分管副总裁进行审核,报总裁进行审批,并报城市项目负责人备案,进入下一步流程。
2.2.3城市造价采购部会同城市开发部、城市营销策划部、城市设计部、城市财务部、人力资源部、进行“初步目标成本”编制,根据初步目标成本开始进行。
由城市分管副总、城市总经理、片区总经理、集团运营管理部、成本分管副总裁审核,报总裁进行审批,并报城市项目负责人备案,进入下一步流程。
SHENZHEN VANKE REAL ESTATE CO., LTD.《目标成本管理指导书》编制作业指引编制蔡军日期2004-08-21审核唐激杨日期2004-08-21批准刘荣先日期2004-08-22流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人2005-10-18 A/1 5.1.1 蔡军唐激扬SHENZHEN VANKE REAL ESTATE CO., LTD.1.目的明确目标成本管理指导书的编制程序和编制方法。
2.适用范围适用于公司项目立项后,成本管理部在工程开工前进行《目标成本管理指导书》的编写。
3.术语和定义3.1.目标成本:公司成本经营管理的目标,是公司作为目标和控制指标而预先制定的低于目前成本和努力去实现的成本。
4.职责4.1.万创公司4.1.1.提供详细的初步设计方案。
4.1.2.提供各类规划指标、装饰标准及工程作法。
4.1.3.提供签字确认的书面材料。
4.2.成本管理部4.2.1.负责收集资料、类似工程的经验数据来支撑测算。
4.2.2.根据收集的资料进行成本测算,编制目标成本管理指导书,对成本进行控制。
4.3.总经理4.3.1.负责签发《目标成本管理指导书》。
5.工作程序5.1.资料准备阶段5.1.1.成本管理部收集相关资料,包括初步设计方案、《项目技术经济指标统计表》、《建造标准》及以前竣工的类似工程的数据指标。
5.1.2.收集政府对房地产开发过程中的政府行为收费标准。
5.1.3.收集类似竣工项目的工程造价经济指标资料。
5.2.编制阶段5.2.1.成本管理部负责根据《成本测算表》,按照成本分类的八大项逐项进行编制。
SHENZHEN VANKE REAL ESTATE CO., LTD.5.2.2.土地获得价、开发间接费中行政管理费、利息、物业完善费由财务管理部负责提供数据,政府报建报批由项目发展部负责提供数据,其他各项由成本管理部负责按照类似工程的经验数据进行测算。

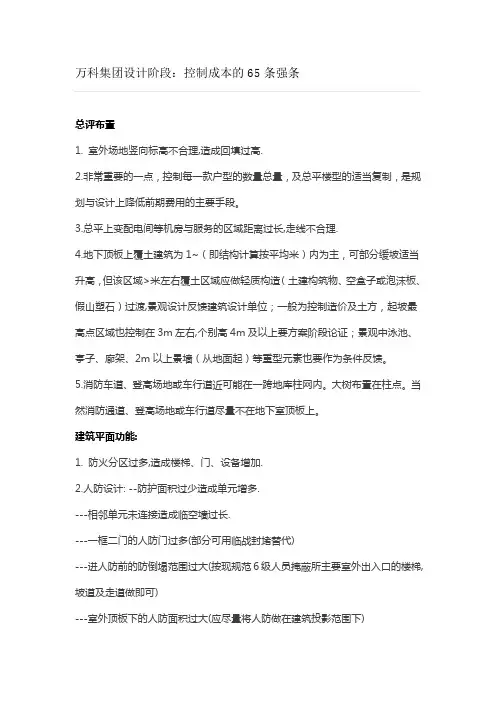

万科集团设计阶段:控制成本的65条强条总评布置1. 室外场地竖向标高不合理,造成回填过高.2.非常重要的一点,控制每一款户型的数量总量,及总平楼型的适当复制,是规划与设计上降低前期费用的主要手段。
3.总平上变配电间等机房与服务的区域距离过长,走线不合理.4.地下顶板上覆土建筑为1~(即结构计算按平均米)内为主,可部分缓坡适当升高,但该区域>米左右覆土区域应做轻质构造(土建构筑物、空盒子或泡沫板、假山塑石)过渡,景观设计反馈建筑设计单位;一般为控制造价及土方,起坡最高点区域也控制在3m左右,个别高4m及以上要方案阶段论证;景观中泳池、亭子、廊架、2m以上景墙(从地面起)等重型元素也要作为条件反馈。
5.消防车道、登高场地或车行道近可能在一跨地库柱网内。
大树布置在柱点。
当然消防通道、登高场地或车行道尽量不在地下室顶板上。
建筑平面功能:1. 防火分区过多,造成楼梯、门、设备增加.2.人防设计: --防护面积过少造成单元增多.---相邻单元未连接造成临空墙过长.---一框二门的人防门过多(部分可用临战封堵替代)---进人防前的防倒塌范围过大(按现规范6级人员掩蔽所主要室外出入口的楼梯,坡道及走道做即可)---室外顶板下的人防面积过大(应尽量将人防做在建筑投影范围下)---人防门型号不合理(钢门造价高,所以除主要通道上外尽量做混凝土人防门.同时尽量避免汽车通道坡道上做双开的钢防火门)----人防功能不合理(如争取做部分物资库)---平战转换方案不合理,应尽量平时通风系统与战时系统、用房合用. 人防主要出入口外的人防污水洗消井可与消防电梯集水井合用.有条件时防爆波电井可与平时电缆井合用.----室内非人防区域、人防顶板上无直接管线的可取消夹层.即利用局部夹层或管沟.3.地下室层高及埋深过大(每埋深增10cm,地下室钢筋增3~4KG/m2,覆土每厚10CM,地下室钢筋增~2KG/m2,故覆土原则上1200mm左右,大乔用局部堆土、树池处理);层高无人防,有人防,机械车库.地下室面积过大--尽可能增加车位利用率,相关设备辅助用房先考虑利用主楼空间;多层尽量不做全地下室.了解各地的汽车库尺寸、通道的要求(必须写入设计任务书),查询其地方规范或参用的市、省或国标,杜绝浪费。
万科全套成本制度-成本核算指引(总10页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除万科全套成本制度-成本核算指引1.目的:加强成本管理,规范集团房地产开发企业成本核算,正确计算开发产品成本,便于成本资料的比较和分析。
2.范围:适用于集团内全资、控股及受托非控股经营的房地产开发企业。
3.职责:总部财务管理部负责本规范的推行、解释、修改并检查执行情况;集团内各房地产开发企业负责严格按照国家以及集团成本管理的要求,正确组织成本核算工作,建立成本核算责任制,完善成本核算基础工作,改进成本核算办法,合理确定成本计算对象,正确归集和分配开发成本及费用,及时、准确、完整地提供成本核算资料,并及时发现成本管理中存在的问题,不断寻求降低成本的途径,同时对在本规范实施过程中发生的问题及时向总部财务管理部反馈。
4. 方法和过程控制4.1 成本核算的基本程序成本核算的一般步骤依次如下:4.1.1 根据成本核算对象的确定原则和项目特点,确定成本核算对象。
4.1.2 设置有关成本核算会计科目,核算和归集开发成本及费用。
4.1.3 按受益原则和配比原则,确定应分摊成本费用在各成本核算对象之间的分配方法、标准。
4.1.4 将归集的开发成本费用按确定的方法、标准在各成本核算对象之间进行分配。
4.1.5 编制项目开发成本计算表,计算各成本核算对象的开发总成本。
4.1.6 正确划分已完工和在建开发产品之间的开发成本,分别结转完工开发产品成本。
4.1.7 正确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成本,正确结转完工开发产品的销售成本。
4.1.8 编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况。
4.2 成本核算对象的确定4.2.1 成本核算对象的确定原则4.2.2 成本核算对象的确定方法各公司可根据成本核算对象的确定原则,并结合项目实际情况,确定具体成本核算对象。
万科集团设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
1.目的确保开发项目的成本控制在成本目标之内2.适用范围适用于公司所开发项目的全过程成本控制工作3.定义无4职责4.1成本管理部4.1.1负责大型新开发项目拓展及论证阶段项目成本预控目标(成本估算)的提出;4.1.2负责项目定位方案设计阶段建安成本测算;4.1.3负责汇总编制项目初步目标成本;4.1.4.负责编制扩初限额要求及成本建议;4.1.5负责编制/审核项目建安成本概算;4.1.6负责编制施工图限额设计要求及成本建议;4.1.7负责审核项目建安成本预算4.1.8负责组织编制项目正式目标成本,作为项目实施内控目标;4.1.9.组织开展项目结算:4.1.10.现场成本管理员负责现场的设计变更管理、签证管理、进度款管理4.2项目发展部4.2.1.负责提供土地费用、前期勘察费用、报批报建费用。
4.2.2.负责小型项目拓展及论证阶段项目成本预控目标(成本估算)的提出4.3设计部4.3.1.负责提交各阶段成本测算需要的设计文件(包括电子文裆)给成本管理部;4.3.2.负责围绕项目成本预控目标展开方案设计;4.3.3负责按限额设计要求及成本控制要求,完成扩初及施工图设计以及施工阶段的设计管理。
4.4营销部4.4.1.负责提出项目定位和项目规划建议4.4.2.负责提供营销费用测算,并根据目标成本进行归口管理。
4.5.财务部4.5.1.责提供财务及管理费用测算,并根据目标成本进行归口管理4.6.1.负责组织开展项目工程供应商釆购工作;4.6.2负责组织开展项目材料设供应商釆购工作;4.6.3.负责提出工程管埋费、三通一平费、临时设施费用4.7成本分管副总经理4.7.1负责审核拓展阶段项目成本预控目标;4.7.2负责审核目初步目标成本;4.7.3负审核施工图设计后建安成本预算和经调整后的正式目标成本.4.8总经理4.8.1负责审核拓展阶段项目成本预控目标;4.8.2.负责审核项目初步目标成本;4.8.3.负责审核施工图设计后建安成本预算和经调整后的正式目标成本。
万科集团设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
4.4.在各设计阶段的重要节点工作中,项目设计工作小组应组织专题研讨会,并与设计院保持良好和紧密的沟通,深入广泛地讨论和比较各方案的经济性。
成本部应及时提供方案比较需要的成本分析,综合效果与经济性、以及各专业的要求选择最优秀的方案。
4.5.各阶段设计完成后,成本部提供包括成本测算在内的成本资料,方案论证应结合成本因素进行综合评价。
5.概念设计阶段5.1.本阶段工作的基础是在投资分析阶段营销、设计、成本共同完成的《项目定位分析报告》、《项目可行性研究报告》,定位需要调整时仍需以上三个专业共同讨论。
5.2.公司于设计工作开展之前,应按项目总体经营要求和市场定位,确定项目的成本控制目标。
一般情况下,项目可行性研究及定位报告中确定的成本估算应作为确定设计阶段成本控制目标的主要参考。
5.3.本阶段的设计任务书中,除应包含“项目概况及用地分析”等设计专业的要求外;对于成本,应根据项目的地理位置、自然景观、配套情况等自身特点,以及项目定位时确定的拟建产品类型及风格,结合预期售价,给出一个相对宽松的成本区间范围,对概念设计单位进行交底。
5.4.在多个概念设计间进行选择时,除关注交通、功能分区、景观分析等方面以外,成本方面应重点考虑以下几个方面:◆建筑主体应避开原水塘等软地基所在位置;◆±0.00的标高、道路环境标高、基础埋深等引起土方挖填总方量最小;◆水泵房、配电房、煤气调压站、控制中心等配套设施的位置能使得各种管线的铺设长度最短。
5.5.对方案调整引起的下列变化应重点关注:◆商业面积调整;◆地下室及人防面积调整;◆停车比例及方式的调整(停车率提高;“架空停车、地下车库等非路面”停车的比例);◆基础形式的调整;◆设备配套方案的调整;◆以及场地平衡基础处理等内容的增加等等。
5.6.方案调整引起的建筑覆盖率、计容积率面积、不计容积率面积等发生变化时,各项具体的成本费用的变化是不一致的,部分科目的费用等比例变化、部分科目不严格按照比例改变,部分费用甚至不变。
即不同方案进行成本收益比较时,应准确反应其实际变化情况。
5.7.因各产品的利润率不同,在测算项目总利润时,往往会调整各产品类型的比例。
在测算地价、配套设施、环境等费用时,应综合考虑各产品的实际受益,在按占地面积、建筑面积、可售面积等分摊标准中选择最切合实际的分摊方法,准确反应各产品类型的成本和收益情况,为产品比例的调整指引正确的方向。
5.8.概念设计阶段需要特别注意不可售的建筑面积(会所、管理用房、设备用房、不可分摊的走廊),在满足项目配套需要的前提下,要与项目的定位相适应,同时兼顾长期的使用和经营管理的成本。
5.9.人防地下室造价较高,某些城市可以在自行建造或缴纳人防异地建设费中选择,本阶段应对两种方案分别测算,选择较为经济的方案。
5.10.进行实施方案的成本测算时,应检查设计有没有考虑物业管理模式、以往的特殊要求,避免后期修改。
5.11.测算时要注意不计建筑面积的实体(不足2.2米的设备层、不利用的吊脚架空层等)对成本的影响,防止遗漏。
5.12.不同阶段的成本测算发生变化时,成本人员应对变化情况和原因作分析,并向设计、营销提供改进建议。
5.13.本阶段应对建筑平面、户型结构、主要设备、停车方式等的可行性及经济性进行预研究,避免实施方案设计阶段调整幅度过大。
6.实施方案设计阶段本阶段重点关注:建筑平面、基础类型、结构形式、结构布置、建筑装饰标准、停车方式及比率、小区供配电方式、主要设备选型。
6.1.建筑专业6.1.1.确定建筑方案时,要尽可能从结构设计方面考虑建造成本,尽可能减小建筑专业的不合理布置带来的结构设计成本的增加。
同时兼顾结构类型的选择,分别评估平面、竖向等各方向的复杂程度,不选择不规则或非常不规则的建筑方案。
6.1.2.单体及户型设计时,应寻求效果与成本的平衡,除商业与公建外,不宜选择体型过分复杂的单体;单体周长与面积的比例系数无特殊要求时应选择适中,在体现一定超前意识的同时,不至于同市场上的常规选择差异悬殊,符合产品的定位。
6.1.3.在确定层高时,应综合市场取向,产品自身的定位,同时考虑长期的取暖及制冷的能源消耗,不盲从客户要求,对销售人员培训以对客户能有正确的引导。
选择合适的层高,层高每增加0.1m造价增加该层造价的3-5% 。
6.1.4.在门窗的设计中,在必须满足通风及采光要求的同时,应注意选择合适的窗地比(外墙门窗面积与建筑面积比)。
铝合金或塑钢门窗除风格要求外,分格不宜过小,以降低型材的用量。
6.1.5.在选择停车方式时,必须满足规划的要求,若规划只要求停车位的数量,各停车方式的优势与劣势一般如下所述:◆地面露天停车:造价最低,业主使用较为方便。
但不可销售,除月租金可补贴物业管理外,开发商没有收益;且对于景观的影响较大。
◆建筑物一层架空停车:多数城市可以颁发产权证,允许销售或长租;结构可以利用上部住宅的柱网,若无环境的要求,对围护结构要求也不高,故造价属中间水平。
但因上部住宅的柱网不规则,平均每个车位的面积往往较大;对环境亦有轻微的影响。
◆建筑物下的地下停车库:多数城市可以颁发产权证,允许销售或长租。
造价较高,且因上部住宅的柱网不规则,平均每个车位的面积往往较大,但因可以利用建筑的基础,实际增加的成本较空地下的停车库反而要低,多数情况下可以通过销售收回成本。
地下室兼作地下车库的经济柱净距建议为:停车类型小轿车(标准车型尺寸为长×宽×高=4.90m×1.80m×1.60m)两柱间停车数1234建议柱净距 2.4 4.77.09.3◆平战结合的人防地下室停车库:多数城市不颁发产权证,不可销售,但对于是否可以长租各城市规定不一,可以长租的往往还需与人防管理单位分成;和平时期一般可以用月租的方式补贴物业管理费用。
人防地下室兼作停车库的成本非常高,即便可以长租往往也无法收回成本,故该种停车方式除硬性要求外,一般不主动选择。
半地下停车:往往用于坡地或山地建筑,其成本与收益情况介于一层架空停车与地下室停车之间。
6.1.6.材料部品的选择必须满足集团工程或设计部确定的通用标准,另外还要与所建产品的定位与售价相适应,在此基础上尚有选择余地时,可以运用价值工程进行计算,选择最合适的材料部品。
6.1.7.材料部品的选择应考虑当地市场的供求状况,尽可能利用当地的优势资源,减少选用差异不大但需从外地购买的材料部品。
6.1.8.地面、楼面、屋面以及墙面等建筑做法应遵循技术合理,实用经济的原则。
6.1.9.方案比较进行成本测算时,应注意容易忽略的露台、不算面积的架空层、假复式、骑楼等引起的成本增加;有计算退台的建筑的占地面积和屋面面积时,应注意与普通建筑的区别。
6.1.10.规划设计方案确定之后,成本部应即根据方案做出细致的成本测算,并分析与可行性研究阶段成本估算的差异,反馈给公司设计部和公司管理层。
6.2.结构专业6.2.1.钢筋和混凝土成本占主体建筑成本的较大比重,单方钢筋含量和单方混凝土含量应作为结构设计控制、审查重点,并于同类建筑进行比较分析。
6.2.2.设计工作小组应与设计院设计师就各结构参数作深入探讨与交流,力求得到安全、最经济的结构参数。
其中重点审查以下内容:结构计算时输入的荷载值、结构计算参数、结构计算结果、结构构件的几何尺寸及配筋率。
6.2.3.一般情况,各基础类型的成本按以下顺序递增:天然浅地基基础、复合地基浅基础(有时采用强夯挤密砂桩等处理方式代替)、筏板、预应力管桩、人工挖孔桩(逐渐受限制)、灌注桩;相邻的两种在具体的设计方案中成本有时会颠倒,最准确的方法是请设计院初步估算进行设计,再测算其准确造价。
6.2.4.结构形式的成本递增顺序一般是:矩形柱框架、异形柱框架、框架短肢剪力墙、框架剪力墙、剪力墙;住宅一般较少采用框架筒体结构。
同样,相邻的两种在具体的设计方案中成本有时会颠倒。
6.2.5.采用框架结构和框剪结构时,建筑与结构专业应互相进行反复修正,在对户型进行少许修改能够在结构上有较大节省的方案应积极采用,避免建筑定型后再进行结构设计的被动局面。
6.2.6.异型柱框架与矩形柱框架和比较,结构造价一般会高出10-20%,同时矩形柱的使用可能会对建筑使用功能造成一定影响,建议异形柱和矩形柱综合考虑。
6.2.7.柱、梁截面尺寸直接影响结构的混凝土和钢筋含量,也对建筑使用功能有一定影响,项目设计工作小组需着重考虑。
6.2.8.上述三个重要节点工作确定时的成本工作,一种方法是根据初设进行计算,另外也可邀请外部专家进行成本比较的定性分析,选择合适的方案。
6.3.安装专业6.3.1.给水管、排水管、导线的种类选择:应符合行业的发展方向,保证一定时间内不会被淘汰。
