武胜县迎宾大道C1段辅道工程交安工程施工方案四川渠成园林建设工程有限公司武胜县迎宾大道C1段辅道工程项目部2015年8月武胜县迎宾大道C1段辅道工程交通安全设施施工方案第一章施工组织管理1.1 工程概况1.1.1工程简介武胜县迎宾大道C1段辅道工程全长573.303m,道路等级为城市支路,设计速度20km/h,路面为沥青混凝土路面。
标准横断面形式为:8~15m=0~3.5m 绿化带+0.25m 路缘带+2×3.75m 车行道+0.25 路缘带+0~4m人行道1.1.2工程组成本合同段的交安工程数量包括:交通标志牌、交通标线、等。
具体分项工程项目名称及工程数量见工程量清单。
1.1.3交通、电力、通讯、水等施工条件(1)交通本合同段为安保工程,机械设备及材料可沿已施工完的路面运至施工现场。
(2)电力本合同段沿线有电网,施工用电可与当地电力部门联系在当地电网中接入,另自配发电机作备用,以防停电。
(3)通讯联系本合同段内有中国移动和中国联通网络信号覆盖,可用移动电话通讯;在项目经理部安装固定电话和传真机以方便对外联系;另配备对讲机以方便工地联系。
(4)生产及生活用水生活用水拟定在当地居民民井中抽取饮用。
1.1.4 主要材料本工程所需的各类工业材料及燃料:目前本市建筑材料市场供应丰富,均可用汽车运输至工地。
1.2 施工组织机构、队伍布置及任务划分、资源配备、总体目标1.2.1 组织机构我公司将根据本合同段的特点及施工具体要求组织精干高效的项目经理部,严格实行项目经理责任制,组织实施本合同工程的施工管理,并与建设、设计、监理等单位通力配合,全面履行合同,使业主满意。
项目部设项目经理、技术负责人、办公室、计划财务科、物资装备科、物资供应科、安全科、工程质检科、试验室,项目部下设四作业班组,在项目部的统一管理下,负责工程的具体施工作业。
1.2.2 机械及试验检测仪器配备根据本工程的实际情况和施工组织总体安排以及定额测算,我公司拟投入满足工程需要的各种机械设备、测试仪器,详见投标书附表:一《拟投入本标段的主要施工设备表》及附表二《拟配备本标段的试验和检测仪器设备表》,机械设备的调配按工程进度实际情况和监理工程师的要求,及时分批进场,保证工程进展所需,杜绝延误。

一、工程概况本项目为某市某路段公路安保工程,路线全长XX公里,主要包括交通标志、标线、波形梁护栏、太阳能黄闪灯、警示桩等设施的建设。
工程总投资XX万元,计划工期为XX个月。
二、施工准备1. 施工组织(1)项目经理部:负责整个工程的施工组织、协调、指挥和监督。
(2)施工队:负责具体工程的施工,包括交通标志、标线、波形梁护栏、太阳能黄闪灯、警示桩等设施的建设。
2. 施工材料(1)交通标志:采用反光膜、支架、底座等材料。
(2)标线:采用反光膜、溶剂、底漆、面漆等材料。
(3)波形梁护栏:采用波形梁、立柱、横梁、端头、锚固件等材料。
(4)太阳能黄闪灯:采用太阳能电池板、LED灯珠、控制器、支架等材料。
(5)警示桩:采用警示柱、底座、反光膜等材料。
3. 施工设备(1)交通标志施工设备:标志支架焊接机、标志底座安装工具等。
(2)标线施工设备:标线涂料喷涂机、标线划线机等。
(3)波形梁护栏施工设备:波形梁切割机、焊接机、立柱钻孔机等。
(4)太阳能黄闪灯施工设备:太阳能电池板安装工具、LED灯珠安装工具等。
(5)警示桩施工设备:警示柱安装工具、底座安装工具等。
三、施工工艺1. 交通标志施工(1)标志支架焊接:根据设计要求,进行支架焊接,确保支架牢固。
(2)标志底座安装:将标志支架固定在底座上,确保标志稳固。
(3)标志安装:将标志安装在支架上,调整标志角度,确保标志清晰可见。
2. 标线施工(1)底漆施工:对路面进行底漆涂刷,确保标线涂层与路面牢固结合。
(2)面漆施工:在底漆干燥后,进行面漆涂刷,确保标线颜色鲜艳、耐磨。
(3)划线:使用标线划线机进行划线,确保标线位置准确、均匀。
3. 波形梁护栏施工(1)波形梁切割:根据设计要求,进行波形梁切割,确保波形梁尺寸准确。
(2)焊接:对波形梁进行焊接,确保波形梁连接牢固。
(3)立柱钻孔:在立柱位置进行钻孔,确保立柱安装牢固。
(4)立柱安装:将立柱固定在钻孔位置,确保立柱稳固。
交通保障设施施工方案
项目背景
该项目旨在为当地居民提供更便捷和安全的交通条件。
为了实现这一目标,我们将建造交通保障设施。
目标和目的
我们的目标是为当地居民提供更好的交通保障设施。
该设施包括公共交通站点、人行道、自行车道和交通信号灯等项。
我们的目的是提高学生和成人在这些地方的交通安全意识,改善当地道路和人行道的状况。
设施建设
我们将在以下地点建造交通保障设施:
1. 火车站:在火车站附近建造公共汽车站和自行车站
2. 学校:在学校附近建造人行道和交通信号灯
3. 市区:在市区建造更多的自行车道和人行道
项目实现
以下是我们实现项目的具体步骤:
1. 分配项目团队:领导和成员将被分配到时间表中
2. 踏勘:确定建设位置和方案
3. 策划:确定具体的设施建设方案
4. 获取许可:获得当地政府相关批准和许可。
5. 建设:建设所有设施
预期结果
我们预计通过该项目,会有以下几个结果:
1. 居民将享受到更加方便和安全的交通条件
2. 人们的交通安全意识将得到提高
结论
交通保障设施是非常必要的,我们称之为公共资源。
这将改善当地的道路状况,提高交通安全意识,为当地居民提供更好的生活质量。

交通安保工程施工方案一、工程简介交通安保工程是指为了保障道路交通安全、交通秩序和公共交通设施周边环境安全进行的一系列工程施工。
这些工程包括道路交通标志标线维护、路口信号灯和交通指示牌的安装、交通设施的维护和修缮,以及路面养护等工程。
二、施工目的交通安保工程的施工目的是为了改善交通设施的功能,增强交通设施的安全性和辨识度,提高交通设施的服务水平,减少交通事故发生,保护行人和车辆的安全。
三、施工内容1. 道路交通标志标线的维护:道路交通标志标线是指在道路上设置的交通标志和标线。
在进行施工前,需要对道路上的交通标志标线进行检查,发现有损坏或者褪色的交通标志标线需要进行维护和修复。
2. 路口信号灯和交通指示牌的安装:在需要设置交通信号灯和交通指示牌的路口进行布置,以提高交通信号灯的使用效果和交通指示牌的指示作用。
3. 交通设施的维护和修缮:检查和维护城市道路交通设施,包括标志牌、护栏、交通马路树木、消防通道等。
四、施工方案1. 施工前期准备(1)明确施工地点:根据安全评估和交通实际情况,确定施工地点,对施工路段进行排查和研究。
(2)确立施工计划:制定施工计划,明确施工时间、施工队伍、施工流程和配合方案等。
(3)安全防护措施:指派专人负责安全防护工作,设置施工警示标志,指示施工作业区域,并配备专业的交通安保人员。
(4)物资和设备准备:检查、准备施工所需的物资和设备,包括施工工具、交通标志和标线材料、交通信号灯等。
2. 施工过程(1)交通管制:在施工路段设置交通管制标志,在施工区域周围设置安全警示标志,指示行人和车辆绕行,确保施工区域安全。
(2)施工作业:进行交通标志标线的维护和修复、路口信号灯和交通指示牌的安装、交通设施的维护和修缮等工作。
(3)安全监控:配备专业的交通安保人员,负责现场安全管理和交通疏导。
3. 施工后期整理(1)清理施工现场:及时清理施工现场、拆除交通管制标志和安全警示标志。
(2)交通恢复:工程施工结束后,恢复交通正常通行。
交通安全保畅施工组织措施是一项确保道路施工期间交通顺畅和安全的管理策略。
其主要目标是减少施工对交通的影响,防止交通事故的发生,确保道路使用者的安全。
这些措施通常包括以下几个方面:
1. 交通规划:在施工开始前,对施工区域周围的交通状况进行详细调查,制定合理的交通规划方案。
这包括施工期间的交通疏解方案、交通标志和标线的设置、临时交通信号灯的安装等。
2. 交通管理:在施工期间,对施工现场进行严格的交通管理,确保道路畅通。
这包括对施工现场的交通指挥、对施工现场的监控、对施工现场的交通违法行为的处罚等。
3. 安全设施:在施工期间,设置足够的安全设施,以确保道路使用者的安全。
这包括设置安全护栏、警示标志、照明设施等。
4. 施工人员培训:对施工人员进行交通安全培训,提高他们的交通安全意识,确保他们在施工期间能够遵守交通规则,减少交通事故的发生。
5. 与相关部门的协调:与交通管理部门、公安部门等密切配合,确保施工期间的交通安全。
通过以上措施,可以确保道路施工期间的交通安全,减少交通事故的发生,确保道路使用者的安全。

乡村道路安保工程施工工序一、前期准备工作乡村道路安保工程是保障农村地区道路交通安全和畅通的重要工程。
在进行施工工序之前,首先需要进行一系列的前期准备工作,包括项目立项、施工方案编制、资金筹措等。
具体工序如下:1. 项目立项项目立项是乡村道路安保工程的第一步,需要明确工程的目标、内容和投资规模,确定施工单位和监理单位,并制定施工计划和工期计划。
2. 施工方案编制在项目立项后,施工单位需要根据现场实际情况编制施工方案。
施工方案包括工程概况、施工单位的资质等,确保施工过程的顺利进行。
3. 资金筹措乡村道路安保工程是一项资金密集的工程,需要进行充分的资金筹措工作。
施工单位需要与相关部门协商,确保资金的及时拨付。
二、施工工序1. 交通管制在施工期间,需要对道路进行交通管制,确保施工人员和车辆的安全。
施工单位需要设置施工标志和警示标志,引导交通流向,避免交通事故的发生。
2. 清理路面清理路面是乡村道路安保工程的重要工序之一。
施工单位需要清理道路上的垃圾和杂草,确保施工的顺利进行。
3. 铺设道路设施在清理路面后,施工单位需要铺设道路设施,包括护栏、路灯等。
道路设施的铺设需要遵循相关规范,确保道路设施的安全性和稳固性。
4. 路面施工路面施工是乡村道路安保工程的核心工序。
施工单位需要进行路面修复、材料铺设等工作,确保道路的平整和牢固。
5. 绿化美化在道路施工完成后,施工单位需要进行绿化美化工作,包括种植花草树木、修剪景观等。
绿化美化工作既可以美化道路环境,又可以改善空气质量,提升居民的生活品质。
6. 安全检查施工结束后,施工单位需要进行安全检查,确保道路的安全性和可通行性。
安全检查包括道路设施的稳固性、施工质量的合格性等。
如有问题需要及时处理。
三、竣工验收竣工验收是乡村道路安保工程的最后一步,需要相关部门进行验收,确保工程符合相关规范和标准。
通过竣工验收后,乡村道路安保工程可以正式投入使用。
总结:乡村道路安保工程施工工序涉及多个环节,需要施工单位加强管理,确保工程质量和安全。

武胜县2024年农村公路安保工程项目施工组织设计一、项目背景和概述武胜县位于四川省南部,地势较陡峭,交通条件相对较差,给当地农民的出行带来了困扰。
为了改善农村公路的状况,提高农民的出行条件,武胜县计划进行农村公路安保工程项目施工。
本施工组织设计旨在对该项目进行全面的安排和组织,确保施工工程的质量和进度。
二、项目目标1.完成农村公路的建设,提高农民的交通出行条件。
2.加强对施工过程的管理和监督,确保施工质量。
3.保障施工人员的安全,防止意外事故的发生。
三、施工内容和要求1.农村公路的建设内容包括道路挖掘、石方填筑、路面铺设等工作。
2.施工过程中需要注意保护现场环境和周边农田的安全。
3.施工期间要通畅周边道路,确保交通的正常进行。
4.施工完成后,要清理现场,保持整洁。
四、施工组织2.施工人员:根据工程量和工期,合理配备施工人员,并确保施工人员的安全培训。
3.施工设备:根据施工需求,配备相应的施工设备,并确保设备的安全运行。
4.施工方法:采用一次性完成施工的方式,确保质量和进度。
根据实际情况,可以采用分段施工的方式进行。
五、施工流程1.前期准备:包括确定施工方案、编制施工计划、购买施工材料和设备等工作。
2.施工准备:进行现场勘察和测量,确定施工位置、形状和尺寸。
3.施工过程:按照施工计划进行挖掘、填筑和铺设等工作。
在施工过程中,要注意保护周边环境,确保施工安全。
4.施工检验:对施工质量进行检查和验收,确保符合相应的规范和标准。
5.完工验收:对整个项目进行验收和评估,确保达到预期的效果。
六、安全措施1.施工人员必须经过安全培训,并严格遵守安全操作规程。
2.施工现场必须设置明显的安全警示标志,确保工人和周围行人的安全。
3.施工期间要定期对设备和工具进行检查和维护,以确保其安全运行。
4.施工现场要保持整洁,防止材料堆放过多造成安全隐患。
5.施工过程中,要做好消防安全工作,防止火灾的发生。
七、质量要求1.施工过程中要严格按照相应的规范和标准进行施工,确保质量达到要求。

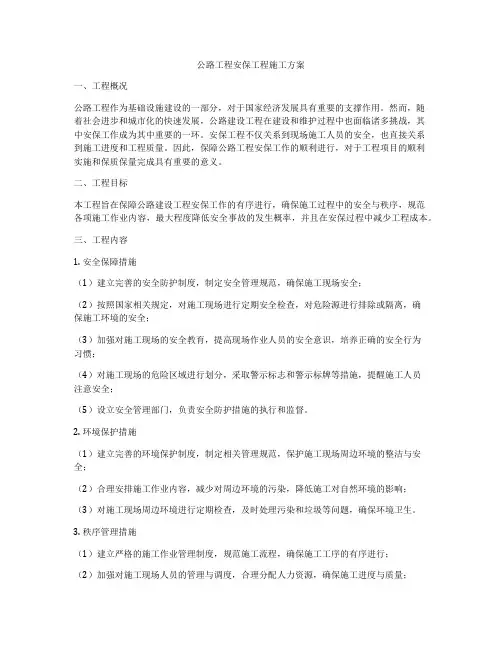

公路工程安保工程施工方案一、工程概况公路工程作为基础设施建设的一部分,对于国家经济发展具有重要的支撑作用。
然而,随着社会进步和城市化的快速发展,公路建设工程在建设和维护过程中也面临诸多挑战,其中安保工作成为其中重要的一环。
安保工程不仅关系到现场施工人员的安全,也直接关系到施工进度和工程质量。
因此,保障公路工程安保工作的顺利进行,对于工程项目的顺利实施和保质保量完成具有重要的意义。
二、工程目标本工程旨在保障公路建设工程安保工作的有序进行,确保施工过程中的安全与秩序,规范各项施工作业内容,最大程度降低安全事故的发生概率,并且在安保过程中减少工程成本。
三、工程内容1. 安全保障措施(1)建立完善的安全防护制度,制定安全管理规范,确保施工现场安全;(2)按照国家相关规定,对施工现场进行定期安全检查,对危险源进行排除或隔离,确保施工环境的安全;(3)加强对施工现场的安全教育,提高现场作业人员的安全意识,培养正确的安全行为习惯;(4)对施工现场的危险区域进行划分,采取警示标志和警示标牌等措施,提醒施工人员注意安全;(5)设立安全管理部门,负责安全防护措施的执行和监督。
2. 环境保护措施(1)建立完善的环境保护制度,制定相关管理规范,保护施工现场周边环境的整洁与安全;(2)合理安排施工作业内容,减少对周边环境的污染,降低施工对自然环境的影响;(3)对施工现场周边环境进行定期检查,及时处理污染和垃圾等问题,确保环境卫生。
3. 秩序管理措施(1)建立严格的施工作业管理制度,规范施工流程,确保施工工序的有序进行;(2)加强对施工现场人员的管理与调度,合理分配人力资源,确保施工进度与质量;(3)对施工现场进行日常巡查,及时处理施工现场的混乱与秩序不规范问题。
四、实施步骤1. 制定工程方案(1)明确项目的工程范围和工程目标,确定安保工程的具体内容和安全保障措施;(2)研究并确定环境保护措施和秩序管理措施,制定相关工程方案;(3)制定项目的工程计划和实施方案,包括安全保障措施的具体实施细则、环境保护措施和秩序管理措施等。
交通运输安全专项施工方案为确保交通运输的安全性,需要对道路施工过程进行详细规划和安排。
本方案旨在为道路施工建设提供指导。
1. 施工场地准备1.1 施工场地选址应选择位置相对较为安全的区域进行施工。
不得侵占交通要道和急救通道等重要场所。
1.2 施工场地设置在施工场地周边需要设置明显的警示标志和围栏,禁止未授权人员进入施工现场。
2. 施工前期准备2.1 施工人员准备施工人员应接受专业的培训和考核。
同时,要求施工人员持证上岗,确保施工人员的安全和专业性。
2.2 施工设备准备施工所需设备应检查是否存在安全隐患。
施工设备的维护和保养工作需及时跟进。
3. 施工中的安全措施3.1 施工期间交通保障施工期间需设置合理的交通指示标识,确保施工区域交通秩序,减少交通事故发生概率。
同时,应派出专人维护交通秩序。
3.2 施工现场作业安全控制施工人员应根据作业环境设定必要的作业区域,避免因交叉作业等原因导致事故的发生。
3.3 施工过程中的安全检查对施工现场和施工设备进行定期检查,确保设备运行正常。
同时,还需积极进行危险源辨识和安全隐患排查,确保施工过程的安全性。
4. 施工后期清理4.1 施工场地清理施工完成后需及时清理现场,并进行核查,确保施工场地没有遗留的设备、工具和材料。
4.2 施工文档整理对施工中的文档进行整理和归档,以备工程验收和备案。
结束语本文档总结了交通运输安全专项施工的相关内容,方便施工人员严格遵照规定执行施工方案,确保施工过程中不发生任何安全事故。

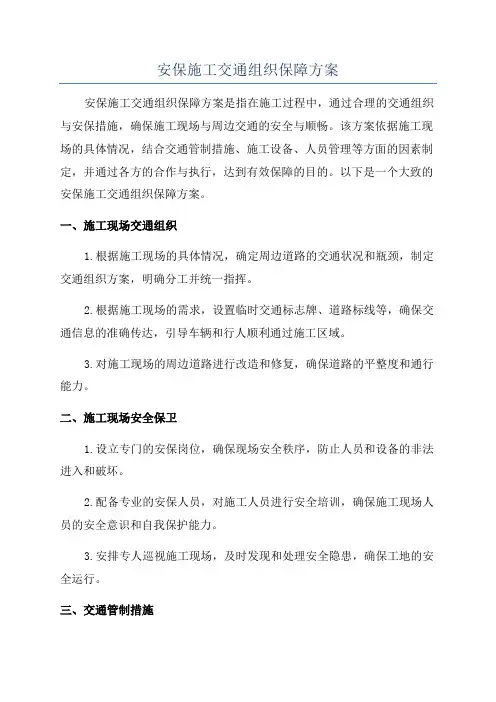

安保施工交通组织保障方案安保施工交通组织保障方案是指在施工过程中,通过合理的交通组织与安保措施,确保施工现场与周边交通的安全与顺畅。
该方案依据施工现场的具体情况,结合交通管制措施、施工设备、人员管理等方面的因素制定,并通过各方的合作与执行,达到有效保障的目的。
以下是一个大致的安保施工交通组织保障方案。
一、施工现场交通组织1.根据施工现场的具体情况,确定周边道路的交通状况和瓶颈,制定交通组织方案,明确分工并统一指挥。
2.根据施工现场的需求,设置临时交通标志牌、道路标线等,确保交通信息的准确传达,引导车辆和行人顺利通过施工区域。
3.对施工现场的周边道路进行改造和修复,确保道路的平整度和通行能力。
二、施工现场安全保卫1.设立专门的安保岗位,确保现场安全秩序,防止人员和设备的非法进入和破坏。
2.配备专业的安保人员,对施工人员进行安全培训,确保施工现场人员的安全意识和自我保护能力。
3.安排专人巡视施工现场,及时发现和处理安全隐患,确保工地的安全运行。
三、交通管制措施1.根据施工现场的实际情况,制定临时交通管制方案,设立交通禁止行驶区域、限速区域等,保证施工现场的安全通行。
2.设置临时的交通指示标志、导向标志和警示标志,引导过往车辆及行人绕行施工区域,确保施工现场的通行安全。
3.安排交通警察或交通管理员,在施工现场和周边道路上进行巡逻和疏导,保证交通有序。
四、施工车辆管理1.对施工车辆进行统一管理,设置临时停车区域,并确保车辆停放的安全。
2.对施工车辆进行严格的验收和检查,确保车辆的技术状况和行驶安全。
3.对施工车辆进行规范的停放管理,确保施工现场周边道路畅通无阻。
4.根据施工现场的具体情况,设立交通标志、警示标志等,确保施工车辆的安全通行。
五、施工人员管理1.对施工人员进行统一管理,制定施工区域的人员通行方案,合理安排人员进出施工现场。
2.对施工人员进行安全培训和技能培训,提高其安全意识和技术水平。
3.对施工现场人员进行督促和管理,确保施工现场的安全生产。
交通安全设施施工方案目录1. 交通安全设施施工方案的重要性1.1 保障交通安全1.2 提升交通效率1.3 减少交通事故2. 施工方案的内容及要点2.1 确定施工区域2.2 制定施工计划2.3 设置施工标识2.4 安排专人监控3. 施工过程中需要注意的事项3.1 协调交通流量3.2 提前告知市民3.3 确保现场安全3.4 合理安排施工时间4. 施工完成后的整改和检验工作4.1 清理施工遗留物4.2 检查交通设施是否完好4.3 完善交通标识交通安全设施施工方案的重要性交通安全设施施工方案的重要性不言而喻,它直接关系到行人和车辆的安全。
通过科学合理地制定施工方案,可以保障交通安全,提升交通效率,减少交通事故的发生。
保障交通安全一个完善的施工方案能够有效保障交通安全,规避施工所可能带来的安全隐患。
例如在施工中设置临时交通标识,及时疏导交通流量,避免发生交通拥堵和事故。
提升交通效率合理的施工方案可以最大程度地减少对交通流量的影响,缩短施工时间,提升交通效率。
通过科学规划施工区域和时间,可以减少对道路通行的影响,保证交通畅通。
减少交通事故施工过程中如果没有合理的方案和措施,容易导致交通事故的发生。
因此,制定完善的施工方案,是减少交通事故的重要手段之一。
通过规范施工流程和设置安全保护措施,可以有效减少事故风险。
综上所述,交通安全设施施工方案对于保障交通安全、提升交通效率和减少事故发生具有重要意义。
制定科学合理的施工方案,是确保施工过程安全顺利进行的关键步骤。
交通安保工程实施方案一、项目背景交通安全一直是社会关注的焦点问题,交通事故给社会带来了巨大的损失,因此加强交通安全工作就显得尤为重要。
交通安保工程作为一项综合性的工程工作,包括道路交通、车辆运输、交通设施以及管理、维护等多个方面,其实施过程中需要全面考虑交通规则、技术标准、管理措施、人员培训等众多因素。
二、项目目标1、提高道路交通安全水平,减少交通事故发生;2、提升交通设施设备,提高交通信息化水平;3、加强交通安全管理队伍建设,完善交通安保制度。
三、项目工程内容及实施方案1、道路交通安全工程(1)提升道路交通安全设施在城市的主要道路和交通要道设置交通信号灯、行人过街设施、交通标线、标牌和护栏等设施,增强道路交通安全保障水平。
同时对于存在较高交通事故率的路段进行交通工程改造,提高道路交通安全性。
(2)开展交通安全宣传教育加强交通安全理念宣传,开展交通安全知识宣传活动,提高市民交通安全意识。
通过多种形式的宣传,提醒广大市民注意交通安全,提高遵守交通规则的意识。
(3)开展交通安全巡查建立交通安全巡查机制,加强对交通违法行为的检查和整治。
定期对路口、马路随意停放、违规变道等交通违法行为进行巡查,并对违法行为进行处罚和教育。
2、车辆运输安全工程(1)加强车辆运输管理健全车辆运输管理制度,加强对公共交通车辆的安全管理。
制定车辆装备安全检查制度,提高车辆运输安全水平。
(2)提升车辆装备安全性能加强对公共交通车辆的安全性能检测和防护设备安装,提高车辆的安全性能和安全性。
(3)加强车辆驾驶员安全管理加强对车辆驾驶员的资格审核和安全培训,提高驾驶员的安全意识和驾驶技能。
3、交通设施设备升级工程(1)提升交通信号设备水平对城市主要道路的交通信号设备进行升级更新,提高信号设备的智能化和信息化水平。
(2)完善交通信息化系统建立完善交通信息化系统,提高城市交通信息采集、处理、发布能力,提高交通信息化水平。
(3)加强交通设施维护加强交通设施的日常维护工作,保证交通设施设备的正常运行,减少设备故障带来的交通安全隐患。
农村道路安保工程施工方案一、项目背景近些年来, 随着中国农村地区经济的快速发展和农村人口的流动, 农村道路的需要也越来越大。
然而, 由于农村道路多为山区道路, 环境复杂, 防护措施薄弱, 容易发生交通事故, 安全隐患较多。
为了解决这一问题, 我们立足在农村道路安保工程施工方案, 旨在提高农村道路的安全性,减少交通事故的发生,保障农村道路畅通。
二、项目概况农村道路安保工程主要包括道路防护设施的建设和道路交通管理设施的设置。
其中,道路防护设施主要包括护栏、警示标志、反光镜等;道路交通管理设施主要包括交通标线、交通信号灯、交通预警系统等。
三、施工组织1. 施工人员组织施工人员主要包括项目经理、监理人员、施工队长、工人等。
要求施工人员必须具备相关施工操作证书和经验,并严格按照相关规定进行操作。
2. 施工队伍组织施工队伍主要包括道路安保工程施工队、机械、运输队。
要求施工队伍必须按照工程管理部门的要求组建,确保施工作业的安全和顺利进行。
3. 施工机具组织施工机具主要包括挖掘机、起重机、压路机、运输车辆等。
要求施工机具必须检验合格,操作人员必须持有相关操作证书,并按照相关规定进行作业。
四、施工内容农村道路安保工程施工内容主要包括道路防护设施的建设和道路交通管理设施的设置。
1. 道路防护设施建设(1)护栏建设根据道路的具体情况, 在发生交通事故易发区和陡坡处设置护栏,以防止车辆坠落或碰撞,保障车辆和行人的安全。
(2)警示标志和反光镜的设置在道路的弯道、坡道、桥梁等易发生事故的路段,设置警示标志,并在路口设置反光镜,提醒驾驶员注意安全,防止发生交通事故。
2. 道路交通管理设施设置(1)交通标线的设置根据道路的具体情况, 在路面上进行标线绘制,指示车辆行驶的方向和道路的限速要求,以保障交通的畅通和安全。
(2)交通信号灯的设置在农村道路交通频繁的交叉路口和行人过街口设置交通信号灯,引导交通,保障交通的顺畅和安全。
(3)交通预警系统的设置在道路陡坡、弯道等易发生交通事故的路段设置交通预警系统,提前预警驾驶员,减少交通事故的发生。
交安监控工程施工方案一、施工项目概述交通安全监控工程是为了监控交通情况,提高交通安全,减少交通事故发生率而进行的工程项目。
施工方案的制定对于工程的顺利进行起着至关重要的作用,因此需要制定明确的施工方案。
二、施工前准备工作1、确定施工范围及目标:首先要确定本次施工的范围和目标,明确本次工程的具体内容及工作指标。
2、确定施工周期及进度计划:根据工程的具体要求,确定工程的施工周期及进度计划,合理安排人员和设备。
3、成立施工组织:根据工程的规模和复杂程度,成立相应的施工组织,明确各个岗位的职责和任务。
4、编制施工图纸:在确定了施工范围和目标后,需要编制详细的施工图纸,对工程进行规划和设计。
5、招募施工人员:根据施工计划和需求,招募具有相关经验和技术的施工人员,确保施工人员的专业性和素质。
6、准备施工设备和材料:根据施工图纸和计划需求,准备必要的施工设备和材料,确保施工顺利进行。
7、制定安全生产计划:在施工前,要制定安全生产计划,保障施工过程中的安全和顺利进行。
三、施工工艺流程1、勘察和测量:对施工地点进行勘察和测量,确定施工的实际情况和具体要求。
2、基础工程施工:根据施工图纸和计划,进行基础工程的施工,确保施工的牢固和稳定。
3、设备安装调试:安装交通安全监控设备,进行设备的调试和测试,确保设备正常运行。
4、配套设施建设:建设周边配套设施,如电力供应、通讯设施等,确保设备正常运行。
5、系统联调:对交通安全监控系统进行联调和测试,确保系统运行正常和稳定。
6、验收和保养:对施工工程进行验收,确保工程符合安全监控要求,同时制定相关保养计划,确保设备长期稳定运行。
四、安全管理和质量保证1、加强安全教育:对施工人员进行安全培训和教育,提高他们的安全意识和技能,防止事故发生。
2、严格执行安全操作规程:对施工过程中的作业规范和程序进行严格执行,确保施工安全和顺利进行。
3、质量监控:对施工过程中的各项工程质量进行监控,确保工程质量符合标准和要求。
公路安保工程施工方案公路安保工程施工方案一、项目概述公路安保工程施工方案是为了提高公路安全性,确保驾驶员和行人的安全,减少交通事故发生而进行的一项工程。
本项目主要包括在公路两侧建设防护栏、路灯、标志牌等设施,以及在需要的路段设置交警执勤点等。
二、工程范围1. 公路两侧建设防护栏:根据公路的具体情况,选择适合的防护栏材料,建设防护栏,确保车辆不会因偏离车道而发生意外事故。
2. 安装路灯:在交通流量较大的路段和夜晚能见度较低的路段,安装路灯照明,提高夜间行车的安全性。
3. 安装标志牌:在具体需要提醒车辆和行人的路段,设置标志牌,引导车辆按照规定的速度行驶,提示行人注意安全。
4. 设置交警执勤点:在交通流量较大的路段和易发生交通事故的路段,设置交警执勤点,加强交通巡逻和管理,确保交通秩序。
三、施工方案1. 防护栏建设a. 合理确定防护栏建设位置,保持一定安全距离,避免对交通造成冲击。
b. 根据公路类型和地形要求,选择使用钢筋混凝土防护栏、塑料防护栏等材料。
c. 按照设计要求,进行开挖、浇筑、固定等工序,确保防护栏的牢固和稳定。
2. 路灯安装a. 根据实际需要和设计要求,选择适合的路灯类型,如高压钠灯、LED路灯等。
b. 合理确定路灯的布置方案,保证路段整体照明均匀,避免出现“黑点”和“亮点”。
c. 进行路灯杆的挖孔、立杆、焊接、布线等工序,确保路灯的安全使用和供电稳定。
3. 标志牌安装a. 根据设计要求和交通需要,选择适合的标志牌种类和尺寸。
b. 合理确定标志牌的安装位置,确保车辆和行人容易看见,且不影响交通流畅。
c. 进行标志牌支架的固定、标志牌的安装和接地等工序,确保标志牌的稳定和耐用。
4. 交警执勤点设置a. 根据交通流量和事故易发地点,合理划定交警执勤点的范围和数量。
b. 采用交通锥、警示灯等设施,标识和区分执勤点,确保交警的安全和交通秩序的维护。
c. 设置合理的执勤时间和巡逻路线,提高工作效率。
第四节安保工程施工方案、方法一、交通标记牌施工方法1、安全举措:抵达现场后,第一考虑路面的宽度、交通等要素,充足运用标记、交通锥,路栏等安全举措。
依据工程施工的推动,管理好现场施工地段,以保证施工安全;2、所有交通标记都应按图纸的要求定位和设置。
安装的标记应与交通方向几乎成直角;在曲线路段,标记的设置角度应由交通流的前进方素来确立,为了除去路侧标记表面产生的眩光,标记应向后旋转约 50,以避开车前灯光束的直射。
门架标记的垂直轴应向后倾成一角度,关于路侧标记,标记板内缘距土路肩边沿不得小于 250mm,或依据监理工程师的指示确立;3、标记基础可依据本规范要求,基础地点确实定、开挖以及浇注混凝土立模和锚固螺栓的设置等。
安装里程碑时,将里程碑放入浇注好的基座固定,应经监理工程师赞同后施工;4 、路侧式标志的装设,应按《道路交通标志和标线》(G B5768-1999)第 13.6 条的规定进行 ;5、钢支撑结构应依据《道路交通标记和标线》(GB5768-1999)的规定制作和安装 ;6、管状或空心截面的支撑结构,应设有经监理工程师赞同的切合图纸要求的防雨帽 ;7、标记支撑结构的架应在基础混凝土强度达到要求 ,并获得监理工程师的赞同后进行 ,门架标记结构的架设应以高空吊车为工具 ,不允许施工人员在门架的横梁上作业.在横梁安装以前 ,应先预拱横梁中间处的预拱度一般为50 mm,悬臂标记的预拱度为40 mm;8、标记中与铝合金或其余的金属接触的所有钢材都应加以保护,以防止钢材或铝合金的锈蚀,保护举措应经监理工程师认同;9、标记施工时 ,应有交通安全举措 ,设置适合警示标记 ,阻挡车辆在作业区内通行 ,防备安全事故的发生 ;10、凡是标记施工资料一定采纳切合有关资料规定和设计要求制作的合格产品 .而且在施工过程中进行自检,专人负责质量工作。
二、示警桩的施工方法示警桩的施工应依据设计图纸进行施工前的准备工作。
示警桩是采纳砼预制件,第一在施工现场选择一块较平展的地坪,按技术规范的规定进行里程碑的预制工作,示警桩预制好后,监理工程师依据施工图纸进行丈量放线布点,施工队依据丈量定点地点进行基础开挖,经监理工程师检查后,认定基础合格,赞同后方可进行示警桩的埋设。
交通工程施工方案(2)
一、前言
交通工程的施工方案设计是确保道路工程质量和安全的重要环节。
本文将针对
交通工程施工方案进行详细介绍,包括施工计划、安全措施、材料选择等方面内容。
二、施工计划
1. 施工周期安排
根据工程实际情况和需要,确定施工周期,合理分配不同施工阶段的时间,保
证施工进度。
2. 施工队伍组织
建立施工队伍,确保具备足够的专业能力和工作经验,保障施工质量和安全。
3. 施工设备准备
选择适合的施工设备,并进行设备检测和维护,确保施工过程中设备的正常运行。
三、安全措施
1. 安全防护
在施工现场设置必要的安全标志和警示牌,确保施工区域的人员和车辆安全。
2. 安全培训
对施工人员进行安全培训,提高他们的安全意识和应急处置能力,降低施工过
程中的安全风险。
四、材料选择
1. 道路材料
选择符合国家标准的道路材料,确保道路施工质量和使用寿命。
2. 施工材料
选择质量可靠的施工材料,如沥青、水泥等,保证施工质量和工程的持久性。
五、质量控制
1. 质量检验
设立质量检验岗位,对施工过程中的关键环节进行检测,确保施工质量达到要求。
2. 质量监控
定期进行质量监控,及时发现和解决施工过程中出现的质量问题,保证工程质量。
六、总结
通过合理的施工方案设计、严格的安全措施和质量控制,可以保证交通工程的施工质量和安全,提高工程的可持续性。
在实际施工中,需要根据具体情况灵活调整和完善施工方案,以确保工程顺利进行并取得预期效果。
交通安保工程施工方案及施工工艺
1、标线施工方法
本工程交通标线均采用热熔漆。
(1)材料规格:路面标线使用材料均符合设计要求及《路面标线涂料》(JT/T 280--2004)、《路面防滑涂料》(JT/T 712-2008)、《路面标线用玻璃珠》(GB/T 24722-2009)标准的规定,其中包括热熔白色反光漆和玻璃微珠。
(2)路面标线的颜色、形状和设置位置符合招标文件和技术规范的要求。
(3)在施工前首先需清扫和冲洗路面,待清理晾干无灰后放样,用线绳打线。
打线要按照国标和设计图纸规定尺寸进行,打出的水线线型直线段要求顺直,曲线段要求顺适圆滑,直线段与曲线段的连接要求美观,最后用热熔划线车按打线位置划线,要求划线线形顺直,曲线顺适,洁净美观,各项技术指标满足规范要求。
(4)主线上道路标线包括车行道边缘线、人行横道线、导向车道线、导向箭头、港湾式停靠站边线、路面图形标记、路面文字、减速让行线、停止线、导流线等。
主线上标线及标记颜色均为白色。
标线宽度、虚线长及间隔、实线长及间隔、双标线的间隔、箭头、图案应按图纸要求施工。
标线宽度应一致、间隔相等、线形规则、边缘整齐、线
条流畅。
标线涂层厚度均匀,无气泡、开裂、发粘、脱落等现象;标线涂层厚度:沥青路面为1.8~2.0mm。
标线表面撒玻璃珠,应分布均匀,含量为0.3~0.34kg/m2。
(5)摊铺施工应在白天进行,雨天、雾天、尘埃大、风大、温度低于4℃时应暂时停止施工。
(6)玻璃珠的撒布应经试验并获监理工程师批准方可施工。
撒布玻璃珠应在涂料摊铺后立即进行,以0.3~0.34Kg/m2的用量撒布在所有标线上。
反光玻璃珠应撒布均匀,附着牢固,反光均匀。
(7)标线施工时,应有交通安全措施,设置适当警告标志,以阻止车辆及行人在作业区内通行,防止将涂料带出或形成车辙,直至标线充分干燥。
(8)涂料在热熔釜中加热时,温度应控制在涂料生产厂商的使用说明规定值内,不得超过最高限制温度,烃树脂类材料,保持在熔融状态的时间不得大于6h,树胶树脂类材料,保持在熔融状态的时间不大于4h。
一般涂料在完全融化后,搅拌5~10分钟即可进行涂敷。
(9)划线完工后,将派专人对现场看护,避免在成型期内遭受破坏。
当日完工,当日自检,一旦发现不合格的路段,立即组织修复工作,确保工程质量达标。
2、标志施工方法
本工程交通标志除指路标志支架采用悬臂式支架外,其余标志支架均采用单柱式支架
(1)标志制作:按设计要求及《公路交通标志板及支撑件》(GB/T 23827-2009)的要求制作。
标志板用龙骨加固,板边铝合金型材加固,对于大版面的标志板采用分块制作,现场拼装,板面接缝应平整。
(2)主要施工方法
所有交通标志都应按图纸的要求定位和设置,安装的标志应与交通流方向几乎成直角,同时保证与路面之间的水平距离,需要时可调整立柱的长度。
在曲线路段,标志的设置角度应由交通流的行进方向来确定。
为了消除路侧标志表面产生眩光,标志应向后旋转5°,以避开车前灯光束的直射,标志板设置位置视现场核实定位是否妥当,若视线不良或设置困难或与已完工的工程发生干扰时,可适当挪动标志位置,但需经监理工程师确认。
对于路侧标志,单、双柱标志板内缘距土路肩边缘的水平距离不得小于250mm。
标志板的下边缘距土路肩不小于设计要求,悬臂标志牌的下边缘距路面应大于5500mm。
1)基础施工放样:根据设计图纸准确测量各种标志牌实际位置,挖基大小要做出明显标记。
2)挖基根据设计标高实际测出基础底面、顶面砼标高。
模板采用组合钢模板。
钢筋、法兰盘螺栓按设计图纸预埋,
法兰盘螺栓位置要准确无误。
基础砼振捣采用机械振捣,振捣要密实,无蜂窝和麻面,表面光洁。
若边坡修整不到位时,视情况加高基础高度。
基坑开挖后及时浇注砼,做好养生工作,防止雨水冲毁路基边坡,基础完工后回填土时,分层夯实,并恢复好路基边坡防护。
3)标志板用龙骨加固,板边铝合金型材加固,如标志板板面较大,为避免搬运时发生损坏,对于大版面的标志可分两块制作,现场拼装,版面接缝平整。
标志的支撑结构采用热浸镀锌防腐处理。
4)标志构件组装:在基础砼达到设计强度要求后,开始组装构件,组装方法要合理、方正、不得扭斜,各种构件安装牢固。
施工过程中不得损坏已完工的工程,不得污染路面。
