路基-路基填筑标准化施工工艺
- 格式:doc
- 大小:203.00 KB
- 文档页数:5
简述路基填筑的施工工艺。
路基填筑施工工艺是指在道路建设中,将挖出的路基土进行均匀填平,并进行夯实、压实等方式,使之成为一个坚实平整的路基体系的一系列施工工作。
以下是路基填筑的施工工艺。
一、设备准备1.1、根据设计要求确定施工场地的范围。
1.2、进行清理,清理垃圾,建筑材料等。
1.3、根据要求设置围栏,保护施工区。
1.4、调配生产好的混凝土或路基土方料。
二、测量定位2.1、根据设计图纸的要求进行现场放线,确定道路路基的具体位置等。
2.2、根据现场实际情况,对道路路基进行调整。
三、挖掘路基3.1、根据设计图纸的要求进行挖掘,确保路基的高程和宽度符合设计要求。
3.2、根据施工现场实际情况,视情况加固或挡土墙等。
四、填筑路基4.1、将混凝土或路基土方斗车倒入挖掘好的路基中,用铁锹、平板等器具平铺整齐。
4.2、根据设计图纸,确保填筑路基的高程符合标准,经过工程师现场检测和确认。
五、夯实压实5.1、利用10吨以上平地机,进行路面夯实、压实。
5.2、不断进行人工观察、测量,确保路基的高程符合要求。
六、检验验收6.1、经过专业检验员进行全面检查,确保路基填筑的安全性、耐久性、性能符合设计要求,达到一定基准值。
6.2、通过验收,验收合格后才能移交给后续人员进入下一步工作。
路基填筑是道路施工中不可或缺的一个施工工艺,这个工艺的实施不但与道路的使用寿命息息相关,还是道路较为基础的一个部分。
路基填筑的施工过程需要严格按照规定的程序和标准进行,不可马虎。
为了确保路基的质量和安全,施工中需要严格执行标准化操作,耐心、细致地进行每一个环节的工作,从而保证路基整体质量的合格。
路基一、填方路基路基填方采用水平分层填筑法施工,挖、装、运、摊、平、压、检测,机械化一条龙作业。
施工采用推土机摊铺、平地机整平、重型振动压路机碾压。
(一)施工放样开工前,先进行导线、中线、水准点的复测,根据现场情况增设必要的导线点、水准点,同时复核设计横断面。
测量成果经监理工程师核准后,再按图纸放出路基中线、坡脚、边沟等位置。
(二)土方开挖土方开挖采用机械化施工。
施工时沿线分段进行,每段自上而下分层开挖。
较短路堑采取横挖法全宽开挖,较长路堑采取纵挖法开挖,禁止使用爆破法开挖土方。
根据地形情况,薄层开挖采用推土机下坡法推土,坚土和厚层用反向铲开挖,土质及软岩地段50m以内采用推土机直接推运,50m以上采用推土机集料,装载机装车配自卸车运输,或挖掘机直接装车。
合格土料直接运至填方路段进行填筑,不合格土料及挖余方运至指定弃渣场堆放。
路基开挖至完工断面后,如遇土质不良时,按设计要求和监理工程师批示的深度和范围,采取挖除后换填或其他措施进行处理。
施工前切实做好地表排水工程,以便截住坡面水。
加强测量控制,边坡随开挖随成型,高边坡边开挖边防护。
(四)路基填筑施工中始终坚持“三线四度”。
“三线”即中线、两侧边线。
施工时在三线上每隔20m插一小红旗,明确中线、边线的控制点;“四度”即厚度、密实度、拱度、平整度。
控制路基分层厚度以确保每层层底的密实度;控制密实度以确保路基的填筑质量及工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路基碾压均匀及在下雨时路基上不积水。
1、填筑路基采用水平分层填筑,每200m左右或两结构物之间划分为一个施工区段,机械化作业,按路基横断面全宽纵向水平分层填筑压实。
分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路基每20m设一组标高点,每层厚度不小于50cm,土方路基填筑至路床顶面最后一层的压实厚度不应小于10cm。
地形起伏时由低处分层填筑,由两边向中心填筑。
2、摊铺摊铺采用推土机初平,平地机精平,使平面无显著的局部凹凸。
路基填筑标准化施工工艺一、施工理念要把路基工程当成土工结构物来施工。
要确保路基的强度、稳定性、耐久性,要能够抵住各种自然因素作用的影响。
二、路基总体施工工艺三阶段:准备阶段、施工阶段、整修验收阶段四区段:填筑区段、平整区段、碾压区段、检验区段,均需进行流水作业。
八流程:施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证、路基整修。
路基要做到轮廓分明、路肩边线、路拱大面平整、曲线地段要圆顺,路拱每层做完之后,路肩洒白灰线。
三、路基设计标准新建客货共线铁路设计暂行规定:线下设计标准:200Km/h,线上设计标准:160Km/h。
路基宽度:直线段7.7米,曲线段根据曲线半径不同进行加宽, 曲线半径大于6000米,曲线外侧加宽值为0.2米;R小于3500米,曲线外侧加宽0.4米;R界于二者之间,加宽0.3米;路基形状:三角形4%横向排水坡;路肩宽度不小于1米;路基填料:基床表层0.6米级配碎石,基床底层1.9米AB组填料;路堤基床以下为ABC组填料或改良土。
在涵洞和桥梁缺口地段填筑级配碎石,涵洞缺口,路基施工中要做成台阶,两侧的级配碎石要分层、均匀填筑。
四、路基填筑施工标准化施工工艺1.施工放样开工前,先进行导线、中线、水准点的复测,并把重要的中线点引出路基外,设置护桩,护桩每边的数量不少于3根。
测量成果需报监理工程师审核后,再按图纸放出路基中线、坡脚、边沟等位置。
路堤每填筑一层应测设一次边桩,并用石灰标出边线(应含加宽值),路堤每填筑1.5-2.0m后测设一次中桩。
2.基底处理及清表(1)基底处理填筑前认真做好基底处理,软土路基地段应得前做好桩基处理、砂垫层等、并检查验收。
(2)清表施工前需清除路基范围内原地面表层植被、树根、并做好临时排水设施。
将原地面腐、松土清除,并换填好土。
具体施工方法:用推土机、平地机、挖掘机对路基填筑范围内表土清除深度10〜30cm,清除的表土杂物堆弃于施工范围之外。
路基填筑施工方案一、施工准备1.将施工区域清理,清除杂草、垃圾和其他障碍物。
2.根据设计要求,做好路堤边坡的平整及渗水防止措施。
3.准备好所需要的施工材料和设备,如填土、水泥、振动压路机、水车等。
4.制定施工人员的安全管理措施。
二、路基填筑施工工艺及方法1.分层填筑施工:根据填筑高度,将路基分成数层进行填筑。
2.压实施工:每一层填筑完毕后,使用振动压路机进行均匀的压实作业,保证填土的密实性。
3.水分控制:根据填筑土质的含水量,控制填土水分的合理控制,防止填土过干或过湿。
4.路面设计要求:根据道路设计要求,进行满足强度、平整度及安全要求的路基填筑。
5.注意路基填筑的修正:在填筑过程中,注意及时进行修正,确保路基的水平度、垂直度和强度。
三、施工步骤1.标定路堑切割线:根据设计要求,按照路堑的布置及横断面进行切割。
2.切割路堤:根据切割线使用挖掘机对路堤进行切割,确保路堤的宽度和高度满足设计要求。
3.清理切割后的路堤:清理切割后的路堤,确保路堤表面清洁。
4.路堤填筑:将填土装入挖掘机的斗中,通过挖掘机进行填土作业,保证填土均匀。
5.压实填筑土:使用振动压路机进行填土层的压实,保证填土的密实性。
6.放样、校核:根据工程质量检验标准,进行填筑平整度和强度的放样和校核工作。
7.完成路基填筑:根据设计要求,完成路基填筑工作,确保路基平整、强度符合标准。
四、施工措施及注意事项1.施工面的保护:临时桥梁的设立、围挡的设置等保护措施必须到位,以防止填筑材料和设备对周围环境造成污染或损害。
2.施工现场的排水:在填筑过程中,通过设置排水系统,及时排除雨水或建筑废水等,保持施工现场的干燥。
3.路段的通行安全:在施工期间,为了确保施工人员的安全以及预防施工现场事故,设置明显的施工标志和警戒线。
4.施工质量控制:在填筑施工过程中,根据设计要求进行施工质量的控制,对每一层填筑完毕后进行检查和验收。
5.施工记录和报告:施工过程中应及时进行施工记录和报告,记录施工的质量、安全和进度情况,以便于提供相关的技术资料,并作为后续工作的参考依据。
按照“三阶段、四区段,八流程”工艺(即:“准备阶段、施工阶段、整修验收阶段” 、“填筑区段、整平区段、碾压区段、检测区段” 、“施工准备、基底处理、分层填筑、摊铺整平、晾晒(洒水)、碾压、自检报验、路基整修”)组织施工。
严格实行“划格上土,挂线施工,平地机整平”工艺。
(1)填筑材料选用指定取土场中料源和利用方,且需经试验室检验合格,满足规范要求方可使用。
(2)在路堤填筑过程中,填方材料按每5000m3 以及在土质变化时进行取样,按规范规定试验方法进行填料的颗粒分析,液限、塑限、有机质含量和击实试验,并用重型击实法确定该种填料的最大干密度和最佳含水量。
根据不同填料分别选择一段不小于100m (全幅路基)进行试验段施工。
以此确定最佳工作段长度、松铺厚度、压实遍数和最佳机械组合等参数。
试验段施工前,需将试验报告及施工方案报监理工程师批准。
1、填方作业采取分层平行填筑方法,最大松铺厚度不大于30cm,最小松铺厚度不得小于10cm。
推土机粗平,平地机精平,压路机碾压,保证路基压实度。
每层填料铺设的宽度,地质不良路段两侧各加宽50cm,其余路段两侧各加宽30cm 。
不同土质的填料分层填筑。
2、碾压时含水量控制在最佳含水量±2%范围内,遵循“先两边后中间,先轻后重,由慢到快”的原则,每遍重叠轮宽的1/3。
填土随铺、随平、随碾压,雨前和收工前将已铺好的填料碾压完。
3、自然横坡陡于1:5 的地段,将原地面挖成台阶后再填筑路基,由最低一层台阶填筑并分层压实,将所有台阶填筑完毕后,即可按照一般填土进行。
石料含量大于等于70%时,按填石路堤施工。
采用自卸车运输至现场,挖掘机配合推土机摊平,用不小于18t 的重型压路机进行碾压。
1、填石路堤进行分层填筑、分层压实。
每层松铺厚度不大于50cm, 石料粒径不宜超过层厚的2/3,不均匀系数宜为15~20;路床底面以下400mm 范围内填料粒径小于150mm;路床填料粒径小于100mm。
公路工程路基填筑施工工艺及方法(1)施工准备①首先进行施工放样,定出路基用地界桩、路堤坡脚线,地基填筑前应进行压实,基底压实度不小于90%。
②填方路基施工前,通过土工实验选择合适的路基填土。
首先对可能用作路堤填料的土进行土工试验,按规定测定其物理力学指标,以试验结果作为评定土石是否可以作为路堤填料的唯一依据。
路堤填料选定后,测定土的最大干密度和最佳含水量,为路堤填筑、压实提供质量检测标准。
(2)路基填筑路堤填筑必须按路面平行线分层控制填筑标高,填筑作业应分层平行摊铺,每层填料宽度每侧应宽于填层设计宽度50cm,以保证修整路基边坡后的路堤边缘有足够的压实度,压实宽度不小于设计宽度,最后进行削坡。
不同土质的填料应分层填筑,且应尽量减少层数,每填料层压实总厚度不得小于50cm。
土方路堤填筑至路床顶面最后一层的压实层厚度不应小于10cm。
路堤填土高度小于80cm(不包括路面厚度)时,对于原地表清理与挖除之后的土质基底,应将表面翻松深30cm,然后整平压实。
其压实度应符合规范规定要求。
路堤填土高度大于80cm时,应将路堤基底整平处理并在填筑前进行碾压,其压实度不应小于90%。
(3)水平分层填筑①分层填筑时按填筑区的横断面全宽度纵向分层填筑,每层采用一种填料。
不得使用淤泥、有机土、含草皮土、树根和含腐植土;不得使用液限大于50%,塑限指数大于26的土,含水量超过规定的土作为填料。
②填筑分层厚度要求:填筑的机械性能、设计要求密实度、不同填料均应经过试验后确定。
开工前,应根据填方区的填筑高度及分层厚度、计算出计划分层层数,根据压路机行走速度、碾压遍数并绘制出分层施工图,技术交底于现场施工管理人员,认真控制其铺筑厚度,并配合机械随时调整厚度,每层压实的最大松铺厚度填土控制在30cm以内。
③填料含水量均等于或接近于最佳含水量,控制在不超过土壤试验中求得的最佳含水量的+2%或不低于最佳含水量的-3%的范围,保证碾压机械容易达到设计要求密实度。
路基填筑施工工艺流程
《路基填筑施工工艺流程》
路基填筑是公路施工中的重要环节,直接影响着公路的使用安全和舒适度。
在进行路基填筑施工时,需要按照一定的工艺流程来进行,以保证填筑质量和施工效率。
首先,进行路基的准备工作。
这包括对路基进行清理、排水和土壤的加固处理。
清理工作主要是清除路基表面的杂物和松散土壤,保证填筑层的均匀性。
排水工作则是为了保证路基在降雨时的排水能力,避免因积水而影响路基的稳定性。
土壤加固处理则是通过使用特殊的土壤改良材料,提高路基的承载能力。
接下来是路基填筑。
在进行填筑时,需要按照设计要求和规范进行,一般情况下会采用机械设备进行填筑。
填筑材料一般为砂石料或者碎石料,通过层层压实和平整,最终形成符合要求的路基填筑层。
在填筑过程中需要注意保证填筑层的均匀性和平整度,以确保填筑质量。
最后是路基的验收和整治工作。
填筑完成后,需要对填筑路基进行验收,确保填筑质量符合设计要求。
同时需要对填筑路基进行整治工作,包括进行路基的软基础处理、平整整治、边坡护坡和排水设施的设置等工作,最终形成符合要求的路基。
在进行路基填筑施工工艺流程时,需要严格按照规范和设计要求进行,以确保填筑质量和施工效率。
只有这样,才能保证填
筑路基的稳定性和使用安全,为公路的使用提供良好的基础保障。

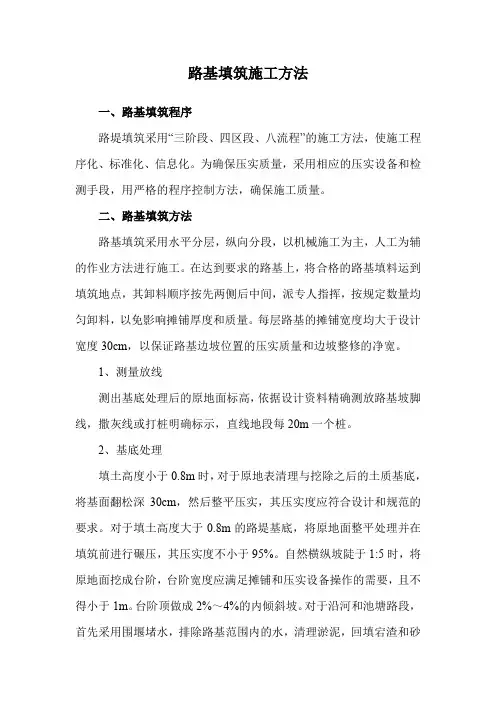

路基填筑施工方法一、路基填筑程序路堤填筑采用“三阶段、四区段、八流程”的施工方法,使施工程序化、标准化、信息化。
为确保压实质量,采用相应的压实设备和检测手段,用严格的程序控制方法,确保施工质量。
二、路基填筑方法路基填筑采用水平分层,纵向分段,以机械施工为主,人工为辅的作业方法进行施工。
在达到要求的路基上,将合格的路基填料运到填筑地点,其卸料顺序按先两侧后中间,派专人指挥,按规定数量均匀卸料,以免影响摊铺厚度和质量。
每层路基的摊铺宽度均大于设计宽度30cm,以保证路基边坡位置的压实质量和边坡整修的净宽。
1、测量放线测出基底处理后的原地面标高,依据设计资料精确测放路基坡脚线,撒灰线或打桩明确标示,直线地段每20m一个桩。
2、基底处理填土高度小于0.8m时,对于原地表清理与挖除之后的土质基底,将基面翻松深30cm,然后整平压实,其压实度应符合设计和规范的要求。
对于填土高度大于0.8m的路堤基底,将原地面整平处理并在填筑前进行碾压,其压实度不小于95%。
自然横纵坡陡于1:5时,将原地面挖成台阶,台阶宽度应满足摊铺和压实设备操作的需要,且不得小于1m。
台阶顶做成2%~4%的内倾斜坡。
对于沿河和池塘路段,首先采用围堰堵水,排除路基范围内的水,清理淤泥,回填宕渣和砂砾,碾压密实,压实度不小于92%。
宕渣粒径最大不超过40mm,宕渣必须在产地破碎,不得在现场破碎。
3、分层填筑每层路堤填筑前,沿路堤两侧采用人工配合小型夯实机具填筑土路埂,用于控制铺筑厚度和路缘压实质量。
土路埂填筑完成并经监理工程师验收合格后方可进行该层填筑作业。
不同土质的填料分层填筑,尽量减少填料种类,每种填料厚度不超过30cm。
土方路堤填筑至路床顶面最后一层厚度应大于8cm。
4、摊铺平整使用推土机将土推平,压路机快速静压一遍,以暴露潜在的凹凸面,使用平地机整平,并向两侧做出4%的排水坡。
5、洒水晾晒在碾压过程中填料的水分散失,填料的含水量略高于最佳含水量1~2个百分点的时候开始碾压。
建设项目施工标准化4路基填筑4.1一般要求4.1.1一般路基填筑施工工序图1-4-1一般路基填筑施工工序流程图4.1.2承包人须配置与施工面积相匹配的平地机、压实机具、检测小钢钎、画格(线)小推车、坡度尺等工具进行路基填筑施工;高填方须使用重型碾压设备,碾压设备可配置GPS定位系统,行走记录可以储存、打印。
4.1.3路堤填筑应按照“四区段,八流程”的工艺组织施工。
“四区段”即:填筑区、平整区、碾压区、检测区”;“八流程”即:施工准备、基底处理、分层填筑、摊铺整平、洒水晾晒、碾压夯实、试验检测、路基修整。
填筑区、摊平区、碾压区、检测区应按要求设置标识牌。
图1-4-2四区段,八流程工艺图图1-4-3路基填筑分区施工4.1.4路基填筑应根据试验路总结或技术规范规定的每层土(石)松铺厚度、工作面每层填土总数量和运料车装土(石)量,用石灰在填土工作面上化成方格,以指导运料车正确倒土(石),确保每层填土(石)不超过规定的松铺厚度。
4.1.5路堤填筑坡率的控制(1)对于填土高度大于2m的路堤,应在路床填土顶面以下1.0m左右,将该层填土表面的纵、横坡调整至与该路段设计的纵横坡度一致。
(2)对于填筑高度小于2m的路堤,应在地基处理时将纵、横坡度基本调至接近设计要求,然后在第一层填土(或垫层)时,将该层填土表面的纵、横坡调整至与该路段设计的纵横坡度一致。
(3)每填筑2m高,边坡应进行刷坡整修;刷坡前,施工单位应准确测量放好边线桩位,打桩并洒灰线;路基宽度、中线偏位须经监理验收,合格后施工单位方可进行刷坡修整,坡率用坡度尺控制。
4.1.6高路堤宜每填筑2m冲击补压一次,或每填筑4〜6m强夯补压一次。
为保证路基宽度,填筑时路堤应超宽填筑;当地形受征地限制无法加宽时,可采用振动压路机对路堤边缘2~3m加大压实遍数。
(1)强夯或冲压施工方案及与已建构造物(包括桥台、涵洞、通道、挡土墙、路外地下管道、电杆及其他建筑物、永久性导线点、水准点等)保持的水平安全距离、与路基中已建构造物的竖向安全距离均应经论证确定,承包人应将包含以上内容的施工方案上报监理和业主,经批准后才能组织施工。
路基填筑标准化施工工艺
1、准备工作
人员配置
作业人员进场前应进行相关方面岗前培训,经培训合格后方可上岗,特殊工种需取得相关操作证方可上岗。
表1 施工人员配置表
机械设备配置
土方施工设备自行组合,除常规设备外,必须投入平地机、羊足碾、重型振动压路机(不小于20t)。
原材料及相关试验
合格路基填料、土工材料等,各项工艺性试验、土工试验、土工材料检测试验结果符合规范要求。
2、施工工艺
工艺流程图
试验段施工。
(2)基底经检验合格后,根据自卸车容量计算堆土间距,在施工路段打上网格,均匀卸土,用推土机按设计松铺厚度在整个路基宽度内进行摊铺。
土方摊铺后用平地机整平,形成路拱,经测定厚度后,在最佳含水量时进行碾压。
(3)碾压时采用振动压路机进行施工。
碾压过程中,测定并记录不同阶段路基土方密实度及碾压后土层厚度,直至达到规定的密实度为止。
(4)试验路段完成后,及时对试验路段施工资料进行总结,以确定适宜的施工工艺参数。
试验段总结报告的主要内容:
①试验段基本概况;
②原材料试验资料及标准击实试验资料;
③每次上料、整平和碾压的适宜工作段长度;
④压实工艺主要参数;压实机具规格及最佳机械组合、虚铺厚度、碾压遍数、碾压速度、最佳含水量、含水量允许偏差等;
⑤压实次数-压实度、含水量-压实度关系曲线
⑥将试验段施工总结上报监理工程师批准后,路基方可展开大规模施工。
工艺叙述
(1)施工准备:完成路基填筑试验段施工总结,地表清理范围放样,机械设备验收进场。
采用黄土填料进行路基填筑必须提前闷料。
(2)地面自然纵坡大于12%或横坡陡于1:5时,应按设计将原地面挖成台阶,台阶宽度不小于2m ,台阶顶做成2-4%的内倾斜坡,地基处理满足设计及规范要求。
(3)测量放样
对路基填筑坡脚线和填料网格线进行放样,用白灰进行标识。
(4)填料摊铺、整平
按网格布料,根据运料车的容积和松铺厚度确定网格内的卸料车数,卸土时设专人指挥,力求卸土准确。
用推土机将填料摊铺平整,松铺厚度根据试验路段数据控制。
(5)碾压
根据试验段确定的施工参数进行碾压,至压实度检测达到设计及规范要求。
(6)压实度检测
采用灌砂法按规范频率进行压实度检测。
羊角碾施工 平地机施工
填料摊平
按网格布料
碾压整形压实度检测
关键环节及控制要点
(1)黄土填筑前必须进行闷料;
(2)标准击实准确、真实;
(3)填料含水率、松铺厚度控制,确保压实度;
(4)路基路拱、临时排水系统。
3、路堤填筑相关要求
(1)严禁使用含草皮土、生活垃圾、树根和腐殖质的土;不得采用淤泥、泥炭、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土。
(2)应根据设计要求,结合路基排水和当地土地规划、环境保护要求,尽量利用荒坡、荒地,取土深度应根据用土量、取土场面积并结合地下水等因素考虑。
原地面若属于耕植土,将表面30~40cm表层土挖出集中存放,以再利用。
取土场应有规则的形状及平整的底部,不积水,应按设计做好边坡防护及排水设施。
(3)下承层经检验合格后,根据试验路确定的松铺厚度及自卸车容量计算卸料间距卸料、摊铺,采用平地机进行精细整平,形成路拱,虚铺厚度经检测合格后进行碾压作业。
(4)碾压前应检测填料含水量,压路机的碾压行驶速度不得超过4km/h,碾压无漏压、无死角。
达到规定碾压遍数及压实度后,并经监理工程师抽检合格后方可进行下道工序。
(5)路堤填筑时,应从最低处起分层填筑,逐层压实;原地面纵坡大于12%或横坡陡于1:5时,应按设计要求挖台阶,或设置坡度向内并大于4%、宽度大于2m的台阶。
(6)上料区、摊铺区、碾压区应按要求设置明显标识牌。
应设置报检标示
牌,注明施工段落起止桩号、层次、规定压实度、技术负责人以及现场监理工程师等。
(7)当路堤分几个作业段施工时,在两段交界处,则先填段应按1:1坡度分层填筑,碾压到边,并逐层预留2m宽的台阶收坡。
当两段同时施工时,应交替搭接,搭接长度不小于5m,并应加强搭接位置的碾压。
(8)路基填筑应采用拖式振动碾压设备压实,如施工条件受限制时,可采用自行式羊角碾,须严格控制压实厚度和质量。
路堤施工应采用连续施工,每层施工前应对下承层表面进行洒水;
(9)路基填土高度小于路面和路床总厚度时,基底应按设计要求处理。
(10)性质不同的填料,应水平分层、分段填筑,分层压实。
同一水平层路基的全宽应采用同一种填料,不得混合填筑。
每种填料的填筑层压实后的连续厚度不宜小于500mm。
填筑路床顶最后一层时,压实后的厚度应不小于100mm。
4、验收标准
质量验收符合《公路工程质量检验评定标准》要求。
