井字架安装及拆除方案
- 格式:doc
- 大小:185.50 KB
- 文档页数:9
井架安装与拆除施工方案一、施工前准备工作:1.制定施工方案:根据施工现场的实际情况,制定井架安装与拆除的详细方案,包括施工要点、安装步骤、施工机具和材料准备等内容。
2.设计井架结构:根据施工需求和承重要求,设计井架的结构,计算井架的承重能力,并确定合适的材料规格。
3.准备施工机具和材料:根据施工方案和设计要求,准备好所需的施工机具和材料,如起重机、手动葫芦、钢管、连接件、螺栓等。
4.安全措施:制定并执行严格的安全措施,包括穿戴安全防护用具、设置警示标志、设立安全防护网等,确保施工过程中的安全。
二、井架安装:1.地基处理:对施工区域的地面进行处理,除去杂物和积水,确保地基平整结实。
2.基础搭设:依据设计要求,搭设井架的基础结构,将立柱固定在地基上,并设置好地脚螺栓。
3.横梁安装:根据井架的设计要求,将横梁安装在立柱之间,采用葫芦起吊的方式将横梁提升到位,并用螺栓连接。
4.斜撑设置:根据井架的高度和施工要求,安装适合的斜撑,用于增加井架的稳定性和承重能力。
5.底座固定:根据井架的高度和施工要求,设置井架的底座,用来固定井架的立柱和横梁。
6.完善细节:进行井架的检查和调整,确保井架安装牢固稳定,具备承载施工工程的能力。
三、井架拆除:1.清理施工现场:拆除井架前,对施工现场进行清理,清除井架上的杂物和碎片,并确保安全通道畅通。
2.拆除横梁:采用葫芦起吊的方式,将横梁逐个拆除,并将其放置在安全区域。
3.拆除立柱:从上到下依次拆除立柱,使用适当的工具和设备,将立柱拆除并移除。
4.拆除底座:拆除井架的底座,并对施工现场进行彻底清理,恢复原状。
5.检查井架:对井架进行检查,确保井架没有损坏和缺陷,便于后续施工使用。
6.审核验收:由相关部门进行井架拆除的审核和验收工作,确保拆除工作符合安全规范和要求。
四、安全保障:1.高空安全:在安装和拆除井架过程中,严格执行高空作业的安全规范,确保人员和设备的安全。
2.穿戴防护:施工人员必须穿戴符合要求的安全防护用具,如安全帽、安全带、手套等。
井字架搭拆作业架体的安装与拆除安全要求范本安装与拆除作业架体的安全要求范本1.前言安装与拆除作业架体是建筑施工中常用的辅助设施,可提供安全的工作平台,方便施工人员进行高空作业。
为了确保施工作业的安全性,特制定以下安装与拆除作业架体的安全要求,以供参考。
2.作业架体的安装安全要求2.1.施工前准备(1)工作人员应按规定进行专门的安全培训,了解作业架体的结构、安装步骤和相关安全要求。
(2)施工前应对工作架体进行全面检查,确保其结构和连接件完好无损。
(3)施工现场应进行充分的安全隔离,确保非相关人员不得接近作业区域。
2.2.架体材料的选择和检查(1)作业架体的材料应选用厚度适宜、质量合格的铝合金材料。
(2)作业架体的连接件应采用双重锁定装置,并保证连接件的质量和数量充足。
2.3.架体的搭建(1)施工人员应按照相关的搭建顺序和方法进行作业架体的安装,确保其结构稳固。
(2)作业架体的模块应一一连接并用专用螺栓紧固,以确保连接牢固。
(3)作业架体的高度应根据实际需要进行调整,梯子和扶手应设置在合适的位置,以方便上下。
2.4.安全设施的设置(1)作业架体的周围应设置合格的防护栏杆,栏杆高度不得低于1.2m,栏杆间距不大于0.15m。
(2)作业架体的出入口应设置专门的门板,保证安全进出。
(3)作业架体的底部应设置防滑设施,避免人员滑倒。
2.5.安全作业规范(1)在作业架体上作业时,严禁跳跃、奔跑等危险行为。
(2)施工人员应按规定使用个人防护用品,包括安全帽、防滑鞋、安全带等。
(3)禁止携带易燃易爆物品、尖锐物品等危险物品进入作业架体。
3.作业架体的拆除安全要求3.1.施工前准备(1)工作人员应对拆除作业架体的安全要求进行专门培训,了解拆除的步骤和注意事项。
(2)拆除作业架体前应检查其结构和连接件,确保其完好无损。
3.2.拆除作业的步骤(1)拆除作业应由专人进行,按照逆向顺序进行拆除。
(2)先解除作业架体上的连接件,并逐一拆除各个模块。

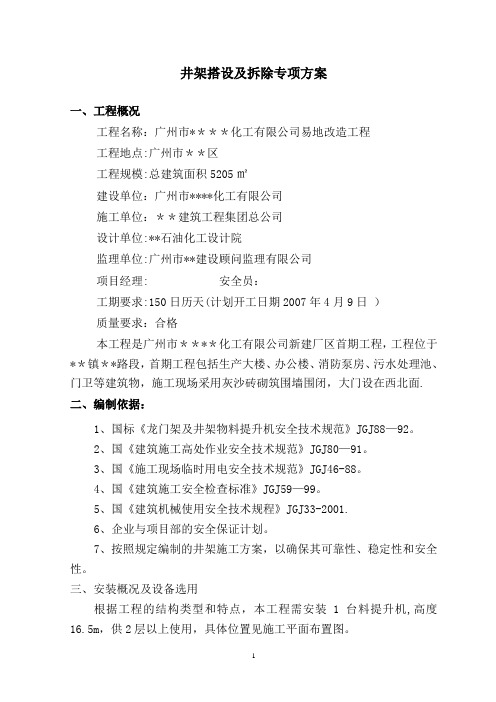

井架搭设及拆除专项方案一、工程概况工程名称:广州市****化工有限公司易地改造工程工程地点:广州市**区工程规模:总建筑面积5205㎡建设单位:广州市****化工有限公司施工单位:**建筑工程集团总公司设计单位:**石油化工设计院监理单位:广州市**建设顾问监理有限公司项目经理: 安全员:工期要求:150日历天(计划开工日期2007年4月9日)质量要求:合格本工程是广州市****化工有限公司新建厂区首期工程,工程位于**镇**路段,首期工程包括生产大楼、办公楼、消防泵房、污水处理池、门卫等建筑物,施工现场采用灰沙砖砌筑围墙围闭,大门设在西北面.二、编制依据:1、国标《龙门架及井架物料提升机安全技术规范》JGJ88—92。
2、国《建筑施工高处作业安全技术规范》JGJ80—91。
3、国《施工现场临时用电安全技术规范》JGJ46-88。
4、国《建筑施工安全检查标准》JGJ59—99。
5、国《建筑机械使用安全技术规程》JGJ33-2001.6、企业与项目部的安全保证计划。
7、按照规定编制的井架施工方案,以确保其可靠性、稳定性和安全性。
三、安装概况及设备选用根据工程的结构类型和特点,本工程需安装1台料提升机,高度16.5m,供2层以上使用,具体位置见施工平面布置图。
根据《龙门架及井架物料提升机安全技术规范》JGJ88-92 的规定,采用物料提升机的设备型号如下:井架类型:佛山建筑机械厂生产的SS100-B2 钢井架;卷扬机类型: 双筒快速可逆式VJ200—A3 卷扬机,电动机型号为Y160L-4,最大载重为2吨,平均速度为60m/min;钢丝绳类型:钢丝绳直径11mm ,6×19—18.5—170-I—甲-镀-右同GB1102—74;电气设备:有上、下极限限位装置,层门联锁装置,超载断电装置,紧急断电开关;四、钢井架的安装1、基础在施工现场选择合理的安装位置,对井字架的安装基础进行处理,开挖基础并夯实。
井架安装拆除施工方案本工程由9幢号房及一地下车库组成,为六层砖混结构,层高多数为17.85米,采用型钢井字架材质及搭设,符合JGJ59—99《建筑施工安全检查标准》要求,井架搭设高度为20.85m。
本工程所用井架由信誉质量高的专业制造厂家提供并由该公司的专业安装人员搭设。
本工程井架采用型钢井字架,立柱用70×7mm角钢,平撑、斜撑用50×5mm角钢,缆风绳为6×19+1钢丝绳,卷扬机为电动可逆式卷扬机。
配有上下限位器,超重限位器,吊篮停靠装置,进料口安全门,吊笼进出口安全门,防坠刹车装置,双线提升结构,钢丝绳防跳装置等安全装置。
附:井架主要技术参数1、在井架搭设之前进行场地平整,并用300厚 C30钢筋混凝土作为井架承台及井架底座锚固端,并在井架底座上插装立杆,立杆垂直且四角方正。
2、在搭设井架上部结构时,相邻两立杆要交叉搭设,并尽量不在同一步距内,同时,井架平撑、斜撑要同时跟上。
在搭设过程中根据实际情况加设临时支撑。
当井架搭设到15m高度时,在其四角拉上缆风绳,并且要对角同时拉,但不允许相邻两角同时拉,以免将井架拉倒。
缆风绳与地面成45 夹角,与地面连接用插杆锚固连接,并用花篮螺丝调节松紧,插杆四周用素混凝土加以加固。
当井架搭设到总高度时再设置一道缆风绳,做法与以上雷同。
缆风绳单个地锚,用三只U形卡卡紧一并方向。
3、在安装井架吊篮时,先在井架顶部设置天梁,并装置好天滑轮,及双绳钢丝绳,再与卷扬机钢绳筒连接。
同时在井架上放置上、下限位装置,保证吊篮的最大起吊高度。
在安装卷扬机之前,先控制好井架与卷扬机之间的距离(>15m)并用C30素混凝土做好地基(200mm厚),并预埋坚固桩、槽钢等,以便固定卷扬机机座及卷扬机绳筒,并保证卷扬机卷筒中心与井架底座导向滑轮中心线垂直。
4、井架设避雷针,并单独接地,设安全围护,底层入口处安全自落门,吊盘进出料口设安全门,井架与楼层圈梁用角钢进行焊接,每隔两层设置一道。

1 一、工程概况工程名称:广景花园建设单位:厦门市广景城房地产开发有限公司建设地点:北方设计研究院建设地点:厦门东埔路本工程总建筑面积32528.43㎡,其中,Ⅰ区建筑面积20541.57㎡,1#楼建筑面积4371.39㎡,2#楼建筑面积11029.92㎡,4#楼建筑面积5140.26㎡,1#、2#楼为6跃7层,底层为商店层高4.5M ,其余层高为2.8M ,4#楼为9层,地下一层,底层为架空层1.8M ,其余层高为2.8M ,井字架的安装和拆除由厂家指派人员,并对井字架垂直度进行控制调整。
二、机型选择与技术性能1、根据楼及工程特点。
经过对当前建筑业内各种垂直运输设备的性能对比,决定选购厦门市新华荣实业有限公司制造的SSD-60单吊笼施工提升机。
2、产品是该公司研制开发的货用升降机,于98年初获得国家建设部颁发的生产许可证(生产许可证编号:XK21-1160023),其主技术性能如下:导轨架体最大高度:20~80米 最大提升高度:75米额定起重量:600KG 提升高度:52m/min标准节长度:2000㎜ 提升钢丝绳:φ11㎜架体截面(长*宽):1900*1900*2000㎜吊笼外形尺寸:(长)1800㎜*(宽)1900㎜*(高)2650㎜电压:380V 功率:7.5KW地脚螺栓:5~22*430㎜基础砼浇筑:(长)4500㎜*(宽)3000㎜附墙架:基本型(17节/30.6M )配3套三、劳动力组织与安排1、作业前,须对施工现场基础进行勘察,对设备的各种零部件进行清点,确认无误后方可进行,装卸作业组一般由4~6人组成,其中在高空作业不得超过2人,作业前,作业人员必须了解作业方案,熟悉作业流程。
2、每个作业组必须确定指挥人员,并对作业人员进行分工交底,作到上架,递送零部件及材料分工明确,配合协调,井字架安装时,走味必须划定安全警戒区,并设置标志,作业组必须设监护员,排除作业障碍。
四、基础、缆风绳和地锚1、基础由于本工程井字架的运行高度为27米,因此井字架基础应符合下列要求:(1)土层压实后的承载力,应不小于80KPA ;(2)浇筑C20混凝土,厚度300㎜;(3)基础表面应平整,水平度偏差不大于1.0㎜;(4)基础应有排水措施,距基础边缘5M 范围内,开挖沟槽或有较大振动时,必须有保证架体稳定的措施。
型钢井字架安装和拆装方案二.井架安装、架设和拆卸(一)安装场要求1、基础2、场地先要平整夯实,基础承载要求可靠。
禁止在松土或沉陷场地的基础上安装,基础承载力要求大于80KPa。
3、安装浇注C20混凝土,厚度不小于300mm4、基础表面应平整,水平偏差不大于10mm5、基础四周应有排水措施,在遇有较大振动干扰的施工场地需距基础边缘5m范围内,开挖沟槽,必须有保障架体整体稳定的措施。
(二)安装步骤l、将底盘槽钢置于基础上,放入地脚螺栓,底盘基本水平,检查水平度,浇注混凝土,水平度要求水平误差不大于1‰。
底盘四周留有排水孔。
2、安装之前把吊笼放在底盘中间,底盘上横放二根钢管或角铁,吊笼平置在底盘上。
3、安装立杆及平撑、斜撑,进料口安装横撑(净空高度1.8m)4、安装导轨管。
5、重复3、4步骤直到所需高度,进料方向与卸料方向的斜撑和米字撑交错安置,需开设门时再调换。
注:在井架安装过程中要随时作垂直吊线检查,保证其垂直度要求。
6、安装天梁及天滑轮。
7、根据需要安装电视监控,停层通讯系统8、安装卷扬机或曳引机9、井架在12-15 m,高度时设第一道缆风绳,20-30 m设第二道缆风绳。
每道四根)。
10、每开设一介卸料口门处必须设一道横撑,净空高度不得大于1.8m(见附图三) 1l、安装完毕后各传动系统应加注润滑油,滑动部位应抹黄油,检查各传动系统和安全装置是否灵敏可靠。
12、在确认各部位正常后,应按规定进行空载试验,额定载荷试验,超载试验和安全装置的可靠性试验。
然后方可投入正常使用。
(三)安装技术要求1、井架全高的垂直度偏差应小于高度的l‰2、吊笼导轨接头处错位偏差不大于1 mm3、底盘对角线误差不大于5 mm4、各联接螺栓必须紧固5、安装人员须经专业培训的架子工,电工。
6、高空作业时系好安全带,井架下和周围2米内禁止站人。
7、安装前基础应完整,混凝土养护到期。
8、缆风绳应使用直径大于9.3mm的钢丝绳与地面夹角在45度--60度之间。
井架安装与拆除施工方案一、工程概况1.1 工程名称:草庄社区多层农居公寓Ⅰ标工程1.2 工程地点:杭州市江干区笕桥镇草庄村1.3 建设单位:江干区农居建设管理中心1.4 设计单位:杭州浙华建筑设计事务所1.5 监理单位:北京地铁监理公司1.6 施工单位:长业建设集团有限公司1.7 勘察单位:杭州市勘测设计研究院建设规模:地上建筑面积为33496㎡,地下建筑面积41028㎡(含其他标段),结构类型为剪力墙结构,详见下表:二、编制依据2.1 本工程建筑总平面图、工程建筑和结构设计文件和施工组织设计;2.2 岩土工程勘察报告及气象资料;2.3 SSED100型货用施工升降机说明书;2.4 国家、省有关施工升降机设计、施工规范、规程和文件及参考文献。
《施工升降机》(GB/T10054-2005)《施工升降机安全规则》(GB10055-1996)《建筑地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《混凝土结构设计规范》(GB50010-2002)《建筑安全检查标准》(JGJ59-99)《SSED100曳引式货用施工升降机使用说明书》2.5 计算软件:品茗安全设施计算软件三、井架型号选择及布置3.1 井架(物料提升机)型号及生产厂家:(SSEDl00型曳引式高架物料提升机,杭州天源钢结构制造有限公司生产)。
3.2 井架技术参数:物料提升机技术参数表3.3 井架布置与附墙杆设置:井架布置:16#楼井架布置在A/24轴处,17#楼井架布置在A/7轴处,井架与建筑物的距离按说明书执行。
附墙杆设置:第一道标高为9.40;第二、三、四、五道分别为18.1、26.8、35.5、44.2。
附墙杆采用10号工字钢,与事先预埋在梁上的8mm厚钢板进行铰接。
预埋钢板的位置及与附墙杆的连接按井架说明书执行。
四、基础4.1 土层压实后的承载力,应不小于80kPa;浇注C20混凝土,基础长度4.06m,宽度1.93m 高度0.30m;承台底部长向钢筋:φ12@200;承台底部短向钢筋:φ12@200;钢筋基础表面应平整,水平度偏差不大于10mm。
井架搭设、拆除施工方案一、工程概况1、玉林市红十字医院门诊综合大楼工程,位于玉林市红十字医院内西北侧。
总建筑面积为18524.61㎡ ,建筑层数:地下1层,地上7层,建筑高度为23.95m,建筑耐火等级为二级,抗震设防类别为丙级,多层建筑,建筑防水等级Ⅲ级,建筑结构类型为框架结构。
主体结构合理使用年限为50年。
2、本工程采用《建筑卷扬机安全规范》GB13329-91,《施工升降机检验规则》GB/T10054-88,《龙门架及井架物料提升机安全技术规范》GB50194-93,《施工现场临时用电安全技术规范》JGJ46-88进行施工。
二、确定主要机具:由于本建筑物平面施工面积较小,配置一台井架即可满足施工要求,本工程所配置的井架为新购机,型号为SJHD—10A架物料提升机(南宁市工业基本建设公司生产),配置新购1.5吨型号为YJ-52-4的卷扬机1台。
井架规格为1.8ⅹ1.8ⅹ1.8米,根据本工程建筑施工楼层高度,确定本井架搭设高度为(15塔,高程27m)。
铁制开关箱及控制电器各一组(带漏电保护装置),钢丝绳防滑脱落保险装置、限位装置各一具,密目式安全网。
三、施工依据和安装位置确定:井架安装说明书,建筑施工安全检查标准JGJ59—99。
吊篮运行时险情较多,应避开施工现场人员流动频繁的场所。
根据现场条件,现暂定井架安装位置如下:北立面(17)-(18)轴处设置一台,距物料提升机15m处的西北角处。
三、井架安装施工步骤:1、安装使用说明书要求在井架搭设位置处捣制好砼基础,砼强度等级为C20,厚度为1000mm,土层压实后的承载力不小于80Kpa,基础水平度偏差不大于10mm,基础周围设排水措施。
并按井架底座尺寸预埋好地脚螺栓。
2、安装时所使用的脚踏板与井架绑扎固定后方可操作施工;安装时须吊垂直线,安装用螺栓拧紧,每安装四个标准节(不大于8米)要做临时固定;临时缆风绳要使用钢丝绳,且直径不得小于9.3mm;节点及支承点要用螺栓联结,不能用铅丝绑扎;并进行初校正,在确认稳定时,方可继续作业。
井架安装、拆除方案1、工程及设备情况本工程为七层高住宅楼,底层架空层高度为3m,标准层高度为3m,属框架结构,建筑高度为28.10m。
3#楼长度为75.286m,宽为16.70m;4#楼长度为58.906m,宽为16.70m;建筑面积3#楼为6191.63㎡,4#楼为4574.83㎡,根据本工程的实际情况,施工中各栋号分别使用两台井架作为垂直运输工具。
实际使用中采用南宁市工业基本建设公司生产的SJHP2—10A·SJL10型井架物料提升机,井架水平投影尺寸为2×2m,节高1.8m,配套卷扬机的起重量为1.5t,提升速度为30m/min,考虑到井架要有3米的越程及2米的吊蓝高度,故井架安装高度为34.2m。
(共19节)2、井架安装(1)井架安装位置详见附后“施工现场总平面布置图”。
(2)井架安装的施工要点为:①井架架体底座混凝土浇筑之前应清除基础上的杂土,并将地基夯实。
架体底座基础采用2.3m×2.3m C20混凝土厚300mm,其浇筑质量要求基面水平偏差不大于10mm,位置分别距外墙边0.9m。
混凝土施工前在基座周边预设好Ф20地锚筋,间距为500mm 埋设。
②井架安装前应进行如下检查工作:a、各金属构件的成套性和完好性,生产厂家的出厂合格证,生产许可证和拆装证。
b、提升设备卷扬机是否完整、良好。
c、电气设备是否齐全可靠。
d、基础位置和预埋铁件位置是否符合设计和使用要求。
e、地锚的位置和质量是否正确和埋设是否牢固。
③经过检查完全符合要求后方可进行安装,安装时必须专业人员进行安装,对作业人员进行分工交底确定指挥人员做好安全防护措施。
离搭设井架10m地方用楠竹围好,禁止非操作人员接近,操作人员必须戴好安全帽和安全带,安装工、电工必须扎安全带,井架内的脚手板要放置牢固,螺栓要拧紧,安装使用的工具要放稳,井架搭设期间操作人员不得随便离开岗位。
④底座安装前应先检查好地座的水平度及测量好井架与建筑物的位置,安装时先将地梁与基础直接牢固,之后将吊篮的底架放入井架底座内,然后安装第一节井架架体。
井字架安拆施工方案一、方案背景井字架是一种常见的搭建在户外工地用于支撑梁、板的临时结构。
在工程完工后,需要对井字架进行拆除,以便顺利完成整个工程。
本文将详细介绍井字架的安全拆除施工方案。
二、施工准备1.确认井字架拆除的时间和范围,做好工地内的交通、人员分流工作;2.准备必要的工具和安全防护装备,包括手动工具、安全帽、安全绳索等;3.对拆除区域的周围环境进行清理,确保拆除过程中无障碍物存在。
三、拆除顺序及方法1.拆除顺序:–从顶部向下逐层拆除,先拆除上层的构件,再拆除下层的构件,确保拆除过程稳定有序;2.拆除方法:–利用手动工具逐个拆除连接钢管的螺栓,注意力保持稳定;–在拆除高处构件时,需要使用安全绳索和其他安全设备保护作业人员的安全;–拆除构件后,及时清理拆除现场,避免构件堆积影响安全。
四、安全注意事项1.拆除过程中需有专人负责监督和协调,确保操作的安全可靠;2.作业人员需穿戴好安全帽、工作服等个人防护装备,严格遵守操作规程;3.在恶劣天气条件下暂停拆除工作,确保施工过程安全;4.若工程需要专业人员参与拆除工作,应事先与相关单位确认合作事宜。
五、施工结束及验收1.拆除全部完成后,检查工地周围环境是否完全清理干净;2.组织相关人员进行验收,确认井字架拆除工作的安全性和合格性;3.实时记录整个拆除过程中的相关情况和问题,并做好文件归档。
综上所述,井字架的安拆施工需要谨慎计划,严格执行,确保拆除过程安全顺利。
理顺拆除的顺序和方法,严格遵守安全规程,是保障拆除工作顺利进行的关键。
希望本施工方案能为井字架拆除工程提供可靠的指导。
井字架安装及拆除方案12(总
8页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
井字架安装及拆除方案
一、做好安装前的准备工作:
1、对卷扬机进行检查、维修、调试、加注润滑油。
离合器,制动器要灵活可靠。
2、对井字架的钢结构各种杆件进行检查,清理,如底架、立柱、横杆、斜杆、导轨、顶梁、滑轮等规格、数量是否齐全,不齐全,要进行补齐,发现有杆件损伤、变形的,必须进行修补,调直,质量要符合设计要求。
3、钢丝绳、滑轮、轴、销、套、绳卡、连接螺栓,花篮螺栓等,必须完整良好,外购配件必须有合格证。
4、准备好工具,比如使用的活动板手,手锤、钳子、钢钎、工具袋、安装用的麻绳吊杆等。
二、井字架位置选择
1、根据建筑物施工的实际需要,并考虑交通,排水情况,特别注意周围的架空输电线路的安全距离,来确定井字架,卷扬机的安装位置(见总平面图)。
2、安装位置确定后,首先基础的作法是,根据本工程建筑总高度概况(),为配合建筑工程高度施工需要,按照工程施工总平面图布置安装井架,()高度井字架,其基础用普通C30砼浇注,厚度不得低于300mm,四角安装地脚螺栓稳固架体,要作砼基础之前,首先考虑土层压实后的承载力,应不小于80Kpa。
然后在基础表面应平整,水平度偏差不得大于10mm。
基础应有排水措施。
距基础边缘5M范围内,开挖沟槽或有较大震动的施工时,必须有保证架体稳定的措施。
三;架体安装
1、在架体安装位置的3-5M范围内,不得有非安装人员进入施工现场,确保安全生产工作。
安装3M高以上四周做围栏或有专人监护。
2、在井架安装工作中,不得麻痹大意,集中精力进行操作。
带好安全带,安全帽,穿施工防滑鞋,不得穿影响高空作业的衣服。
3、安装架体时,应先将地梁与基础连接牢固,每安装两个标准节(不大于8M),采取临时支撑或临时做揽风绳固定,并进行初校正,在确认稳定时,方可继续作业。
架体各节点的螺栓必须紧固,螺栓应符合孔径要求,严禁扩孔和开孔。
更不得漏装或以铁丝代替。
4、架体垂直偏差,新机不超过1.5%,旧机为3%。
5、(1)把杆长不大于6M,吊重不超过600Kg,把杆支座应设置在单技与缀件连接的节点处。
(2)装设摇臂把杆时,应符合以下要求:
①把杆不得装在架体自由端处;
②把杆底座要高出工作面,其顶部不得高出架体;
③把杆应安装保险钢丝绳,起重吊钩应装设限位装置;
④把杆与水平面夹角应在45○-70○之间,转向时不得碰到缆风绳;
⑤随工作面升高把杆需要重新安装时,其下方的其他作业应暂时停止;
⑥为把杆配一台1.5T卷扬机。
见图一。
四、安装风缆绳
1、井字架缆风绳直径不得小于∮9.3mm。
提升机安装高度在20M以下(20M)时,缆风绳不少于1组,每角一根,高度超过21M-30M时,不少于两组。
顶层必须安装一组。
见图二。
2、缆风绳应在架体四角有横向缀件的同一水平面上对称设置,使其在结构上引起的水平分力,处于平衡状态。
缆风绳与架体的连接处应采取措施,防止架体钢材对缆风绳的剪力破坏。
3、缆风绳与地面的夹角不应大于60○,其下端应与地锚连接,不得栓在树木、电线杆或堆放构件等物体上。
4、缆风绳与地锚之间,应采用与钢丝绳拉力相适应的花篮螺栓拉紧。
缆风绳垂直度大于001L(L长度),调节时应对角进行,不得在相领两角同时拉紧。
5、当缆风绳需改变位置时,必须先作好预定位置的地锚,并加临时缆风绳,确保提升架体的稳定方可移动原缆风绳的位置,待与地锚栓牢后,再拆除临时缆风绳。
五、地锚
1、可将缆风绳固定在建筑物的砼柱、梁或楼板处。
2、确实无法固定时,必须打锚桩固定时,首先要根据土质情况及受力大小设置,应经计算确定。
3、缆风绳的地锚,一般宜采用水平式地锚。
当土质坚实,地锚受力小于15KN时,也可选用桩式地锚。
4、当地锚无设计规定时,其规格和形式可按以下情况选用:
(一)水平地锚:水平地锚可按表内参数选用
水平地锚参数表
二、桩式地锚:
1、采用木单桩时,圆木直径不得小于200mm,埋深不得小于
1.7m,并在桩前的上方和后下方设两根横挡木。
2、采用脚手架钢管(∮48)或角钢(L75×6)时不少于两根并排设置,间距不小于0.5M,打入深度不小于1.7M,桩顶部应有缆风绳防滑措施。
3、地锚地位置应满足对风缆绳的设置要求。
六、吊笼安装
1、安装前必须检查吊笼各个连接点是否牢固。
吊笼安装完后,底盘要铺设5cm厚木板。
如果使用钢板做底板时,应有防滑措施。
检查吊笼横梁防断装置是否齐全灵活自如。
吊笼与架体的涂色应有明显区别。
2、吊笼两侧应设置高度不小于1M地安全挡板或挡板网,吊笼必须有防护顶板,其顶板材料采用5cm厚木板,吊笼前后必须安装活动防护门连动性。
3、将吊笼两侧滚轮导靴与井字架导轨连接,稳定吊笼上下时晃动摇摆。
4、滑轮组的滑轮直径与钢丝绳直径比值,低架机不小于25。
5、选用滚动轴承支承,滑轮与架体采用刚性连接。
七、卷扬机选用与安装:
1、卷扬机选用,应满足额定起重及提升架高度和速度的要求。
2、提升机宜选用可逆式卷扬机。
3、卷扬机必须安装在视野良好,土质坚实地点,卷筒与导向轮中必线应垂直对正。
卷扬机距离滑轮一般不小于15M(一般为卷扬筒宽度15-20倍)。
4、卷扬机临时可利用机座上的留孔地脚螺栓紧固在砼基础上,或用钢丝绳缠绕机座固定在锚桩上。
卷扬机安装必须牢固,以防在使用过程中产生滑动移位或倾覆。
5、若采用打锚固定,桩要打入地下面1.5m深以下,并要前顶后拉,将机架锚固。
6、丝绳在卷筒上的排列整齐,绳头必须锁牢,为确保安全,当吊物体处最低位置时,钢丝绳在卷扬机筒上应留不少于3圈的余量,也不能留太多,以钢丝间不产生挤压为宜。
7、卷扬筒钢丝绳横跨通道或人多聚集来往的地方,应设防护。
避免钢丝绳拖地磨损,每隔3-5M设一个拖轮。
8、钢丝绳与吊笼联接的接头要可靠,不少于3个绳卡,绳卡间距为钢丝绳直径6倍,绳头距最后一个绳卡的长度不小于140mm,并采用细铁丝捆扎,绳卡螺母放在受力绳一侧。
9、搭设既能防雨又能防高空坠物的操作棚。
八、安全防护装置:
提升机应有下列安全防护装置并满足要求:
1、全停靠装置;
2、楼层卸料通道防护门;
3、地面进料防护门;
4、地面进料口防护棚;
5、防冲顶限速器;
6、超载限载装置;
7、防断绳保护装置;
8、紧急制动开关;
9、通讯联系装置。
九、电器线路:
1、在操作棚内安装开关箱。
执行“一机一箱一闸一漏”。
漏电保护器漏电动作电流不大于30毫安,漏电动作时间小于0.1秒。
2、设备外壳接地保护零线。
3、按要求装设避雷针。
避雷针下引线要进行电器联接。
4、接地电阻不应大于10Ω并留测试点。
5、工作照明的开关,应与主电源开关相互独立。
当提升机主电源被切断时,照明电源不应断电。
各自的开关应有明显标志。
6、禁止使用倒顺开关为卷扬机的控制开关。
应使用三按钮开关。
十、一般规定:
安装作业前检查的内容:
1、金属结构的成套性和完好性;
2、提升机构是否完整良好;
3、电器设备是否齐全可靠;
4、基础位置和做法是否符合要求;
5、地锚的位置是否正确;
6、提升机的架体和缆风绳的位置是否靠近或跨越架空输电线路,必须靠近时,应保证最小安全距离,并应采取安全防护措施。
其最小安全距离见下图表:
与架空输电线路的最小安全距离(M)
十、使用前进行检验:
检验项目:空载试验,额定荷载试验,超载试验和安全装置的可靠性试验。
验收合格后方允许使用。
十二、限载重量:
本套井字架限载重量为1000kg内。
十三、司机持证上岗:
提升机运转工必须按规定经过培训持证上岗。
十四、架体拆除:
(一)拆除顺序与安装顺序相反。
(二)井安架拆除过程中,必须按下列要求拆除架体。
1、必须在顶层缆风绳下的适当位置,再安装一组缆风绳后,才能将上顶一组缆风绳拆除。
2、由上往下逐节拆除架体。
3、拆除下来的构件,边拆除边用麻绳栓结往下吊运。
4、拆除前,井字架周围做好安全围栏措施,确保安全正常施工。
5、凡进入施工现场人员做好安全防护,戴好安全帽,安全带,穿好安全防滑鞋。
不得穿拖鞋或其它禁止高空作业穿戴的鞋和衣服。
6、在架体拆除当中,不得在高空中喜笑打闹,不得麻痹大意,更不得粗心大意,集中精力施工,在确保安全生产情况下,圆满完成施工任务。
