电动吊篮检查验收记录表
- 格式:docx
- 大小:14.52 KB
- 文档页数:1

2012年复工电动吊篮联合验收记录
验收内容:节后电动吊篮复工调试检查
验收时间:2012年2月12日
验收参与人:长顺监理-段彦岚;总包安全部-黄代坪、张银军;湖南建工-彭攀
被验收单位:湖南建工集团装饰工程有限
验收检查问题:
一、商务酒店:
1、吊篮(编号JG-Dl-03)加长支架连接对穿螺栓数量为1个,要求
增加到2个以上;
2、吊篮(编号JG-Dl-13/14/15/21)配重未固定;
3、吊篮电箱内有2台吊篮接在同一个漏电保护器上,要求增加漏电
保护器“一机一闸”;
4、吊篮(编号JG-Dl-01/15)标识标牌损坏,吊篮(编号JG-Dl-03/13)
限位器一个未固定到位。
大商业外街1-3区:
1、吊篮(编号JG-Dl-22/23/24/25)吊篮配重未固定;
2、吊篮(编号JG-Dl-24)左上限位器失效;
大商业外街9-12区:
1、吊篮(编号JG-Dl-10/11/12/13)吊篮配重未固定;
2、吊篮(编号JG-Dl-07)左上限位器失效;
3、吊篮(编号JG-Dl-09/17)钢丝绳下重锤未固定;
4、吊篮(编号JG-Dl-17/18)标识标牌损坏。
湖南建工集团装饰工程有限公司
长沙开福万达广场金街幕墙工程项目部
2012年2月12日。
1、落地式脚手架搭设验收记录表
工程名称:单位名称:监理公司名称:
2.挂脚手架验收记录表
工程名称:单位名称:监理公司名称:
3.悬挑式脚手架验收记录表
工程名称:单位名称:监理公司名称:
1.吊篮脚手架验收记录表(手动与电动)
工程名称:单位名称:监理公司名称:
2.门型脚手架验收记录表
工程名称:单位名称:监理公司名称:
6.附着式脚手架(升、降)验收记录表
一、资料检查要求
二、被验收附着式升降脚手架的主要技术参数被检附着升降脚手架的主要技术参数
三、架子架体验收内容
(续表)
注:脚手架每次升降以后必须实施验收、合格后方能投入使用,验收项目中:18~35要做验收记录
7.安全防护措施搭设验收记录表
工程名称:单位名称:监理公司名称:
8.横板支撑系统验收记录表
模板工程名称:施工部位:
施工单位:支撑材料:监理公司名称:
9.井架与龙门架搭设验收记录表
单位名称:工程名称:搭设高度:监理公司名称:
一、资料验收
二、硬件验收
(续表)
10、上回转塔式起重机安装(加节)验收记录表
使用单位:设备所属单位:
工程名称:安装单位:监理公司名称:
.
.
.
(续表)
11.下回转塔式起重机安装验收纪录表
使用单位:设备所属单位:
工程名称:安装单位:
机械标号:规格型号:监理公司名称:
(续表)
12施工升降机安装(加节)验收纪录表
规格编号设备所属单位名称:
工程名称:使用单位名称:机械标号:监理公司名称:。
煤矿用吊篮日检查表
日期,____________________。
检查项目:
1. 吊篮外观检查:
检查吊篮的整体外观,是否有明显的损坏或变形。
检查吊篮的涂层是否完好,是否有腐蚀迹象。
检查吊篮的固定螺栓、紧固件等是否松动或缺失。
2. 吊篮结构检查:
检查吊篮的钢丝绳、滑轮、吊钩等是否完好无损。
检查吊篮的安全门、护栏、防护网等是否完好,是否有松动或破损。
检查吊篮的悬挂装置和连接件是否正常,是否有变形或裂纹。
3. 吊篮安全装置检查:
检查吊篮的限位开关、重载保护装置、紧急停止装置等是否
正常工作。
检查吊篮的安全锁、安全绳等是否完好,能否正常使用。
4. 吊篮电气系统检查:
检查吊篮的电气线路是否正常,是否有短路、漏电等现象。
检查吊篮的照明设备、报警器等是否正常工作。
5. 吊篮操作设备检查:
检查吊篮的控制台、按钮、指示灯等是否正常工作。
检查吊篮的操纵杆、刹车装置等是否灵活可靠。
6. 吊篮消防设备检查:
检查吊篮的灭火器、灭火器箱等是否在有效期内,是否完好。
7. 吊篮紧急救援设备检查:
检查吊篮的救生绳、救生器具等是否完好,是否易于使用。
备注,____________________。
以上是一个可能的煤矿用吊篮日检查表的示例,具体的检查项
目和内容可能因各个煤矿的实际情况而有所差异。
在进行日常检查时,操作人员应仔细按照检查表的要求进行检查,并及时记录和处
理发现的问题。
同时,定期的维护和保养也是确保吊篮安全运行的
重要措施之一。

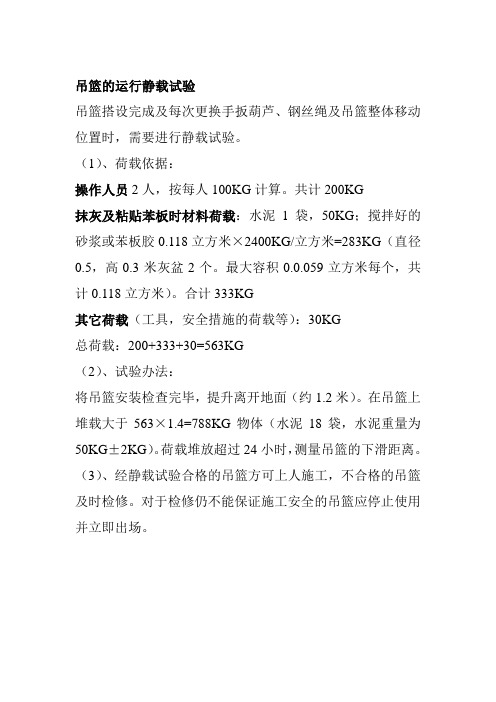

吊篮的运行静载试验
吊篮搭设完成及每次更换手扳葫芦、钢丝绳及吊篮整体移动位置时,需要进行静载试验。
(1)、荷载依据:
操作人员2人,按每人100KG计算。
共计200KG
抹灰及粘贴苯板时材料荷载:水泥1袋,50KG;搅拌好的砂浆或苯板胶0.118立方米×2400KG/立方米=283KG(直径0.5,高0.3米灰盆2个。
最大容积0.0.059立方米每个,共计0.118立方米)。
合计333KG
其它荷载(工具,安全措施的荷载等):30KG
总荷载:200+333+30=563KG
(2)、试验办法:
将吊篮安装检查完毕,提升离开地面(约1.2米)。
在吊篮上堆载大于563×1.4=788KG物体(水泥18袋,水泥重量为50KG±2KG)。
荷载堆放超过24小时,测量吊篮的下滑距离。
(3)、经静载试验合格的吊篮方可上人施工,不合格的吊篮及时检修。
对于检修仍不能保证施工安全的吊篮应停止使用并立即出场。
监理单位:
施工单位:
租赁单位:
安装单位:
验收时间:年月日
动吊篮检查验收记录表编号:
附:1、每20套电动吊篮为一组检查验收;
2、验收记录表一式五份。
吊篮验收资料目录
1、吊篮方案审批
2、吊篮备案资料
3、厂家资料(说明书、检查报告)
4、吊篮上架操作人员花名册(附身份证复印件)
5、吊篮上架操作人员身体状况(二甲医院的体检表)
6、吊篮上架操作人员安全教育记录
7、吊篮上架操作人员安全交底
8、高处作业吊篮安装拆卸工证件
9、电动吊篮专业电工证件
10、吊篮安全锁、限位器检测报告
11、吊篮限载标识
12、项目自检记录
13、公司检查验收记录
14、吊篮日常检查记录
高处作业吊篮检查验收记录表
附:1、本表由安装单位填写,对需要量化的参数要按规定填入相应括号内。
2、每20套电动吊篮为一组
吊篮日常检查表
设备编号:检查人员:日期:年月日。
吊篮安装移位检查验收表一、工程概况本项目为某高层建筑外墙施工吊篮安装移位检查验收表。
工程位于城市中心区域,建筑高度为280米,共计60层。
工程内容包括外墙保温、涂料、玻璃幕墙等施工。
为确保施工安全和提高工作效率,本项目采用电动吊篮作为施工主要设备。
二、准备工作1. 技术准备:熟悉设计图纸、施工方案及吊篮操作规程,对施工人员进行技术交底。
2. 材料准备:根据施工需求,提前采购符合国家标准的吊篮设备及其配件。
3. 人员准备:配备专业的吊篮安装、操作、维护人员,并对人员进行培训。
4. 设备准备:检查吊篮设备及其配件是否齐全,确保设备性能良好。
5. 场地准备:现场设置专门的吊篮存放、安装、拆除区域,确保施工顺利进行。
6. 安全准备:制定吊篮安装、移位、拆除等环节的安全措施,并对施工人员进行安全教育。
三、吊篮参数及组成部件1. 吊篮参数:(1)型号:ZLP-800型电动吊篮;(2)额定载重量:800kg;(3)提升速度:9-11m/min;(4)钢丝绳规格:Φ12.5mm;(5)电源:380V,50Hz。
2. 吊篮组成部件:(1)悬挂机构:包括支架、横梁、配重块等;(2)提升机构:包括电机、减速器、钢丝绳、滑轮组等;(3)控制系统:包括控制箱、遥控器、限位器等;(4)安全装置:包括安全锁、限位器、超载保护装置等;(5)工作平台:包括框架、防护网、底板等。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案(1)根据建筑物的结构特点,选择合适的悬挂点,确保吊篮的稳定性和安全性。
(2)在悬挂点处安装支架和横梁,连接牢固,确保承载能力。
(3)将吊篮的提升机构、工作平台、安全装置等部件按照说明书要求进行组装。
(4)安装配重块,保证吊篮的平衡,防止在工作过程中发生倾斜。
(5)检查吊篮的电气系统,确保电源接入正确,各控制元件动作正常。
2、吊篮的自检和互检(1)安装完成后,由安装人员进行自检,检查吊篮各部件是否安装正确、齐全,连接是否牢固。
吊篮安装自检验收表一、工程概况本项目为某高层建筑外墙施工吊篮安装自检验收表。
工程位于城市中心区域,为一栋地上30层、地下3层的商业综合体。
建筑高度约100米,外墙装饰采用玻璃幕墙和石材幕墙相结合的方式。
为确保施工安全、提高工作效率,拟采用电动吊篮作为外墙装饰施工的主要设备。
二、准备工作1. 熟悉施工图纸,了解工程特点和施工要求。
2. 根据工程实际情况,编制吊篮安装、使用、拆除的安全技术措施。
3. 准备相关施工工具、设备、材料,并确保其质量合格。
4. 对施工人员进行安全技术交底,确保施工人员熟悉吊篮的操作、使用和维护。
5. 办理施工许可证等相关手续。
6. 检查施工现场环境,确保符合吊篮安装要求。
三、吊篮参数及组成部件1. 吊篮型号:根据工程需求,选择符合国家标准的吊篮设备,确保吊篮的安全性能和工作效率。
2. 主要参数:- 额定载重量:200kg- 提升速度:8-10m/min- 悬挂高度:100m- 吊篮尺寸:2m×0.6m×1.2m3. 吊篮组成部件:- 悬挂机构:包括悬挂架、钢丝绳、连接器等。
- 吊篮:包括篮体、安全防护装置、提升机构、防坠装置等。
- 电气系统:包括控制箱、电缆、电机等。
- 辅助设备:包括限位器、紧急停止开关、风速仪等。
四、吊篮的安装、移位和拆除方案1、吊篮搭设方案- 在吊篮安装前,先对建筑物进行测量,确定吊篮的安装位置和悬挂高度。
- 根据吊篮的重量和尺寸,选择合适的吊装设备,如吊车或手动葫芦。
- 在建筑物顶部安装悬挂机构,确保悬挂架稳固,并与建筑物的结构连接牢靠。
- 钢丝绳与悬挂架连接应使用专业连接器,并确保钢丝绳处于良好的工作状态。
- 吊篮的安装应按照制造商的说明书进行,确保所有部件安装正确,安全防护装置齐全。
- 安装完成后,对吊篮的各个部分进行详细检查,确保无遗漏或损坏。
2、吊篮的自检和互检- 安装完成后,由安装人员进行自检,检查吊篮的结构完整性、安全装置的可靠性以及电气系统的正常工作。
