沥青混凝土心墙坝心墙碾压施工技术
- 格式:doc
- 大小:16.00 KB
- 文档页数:3

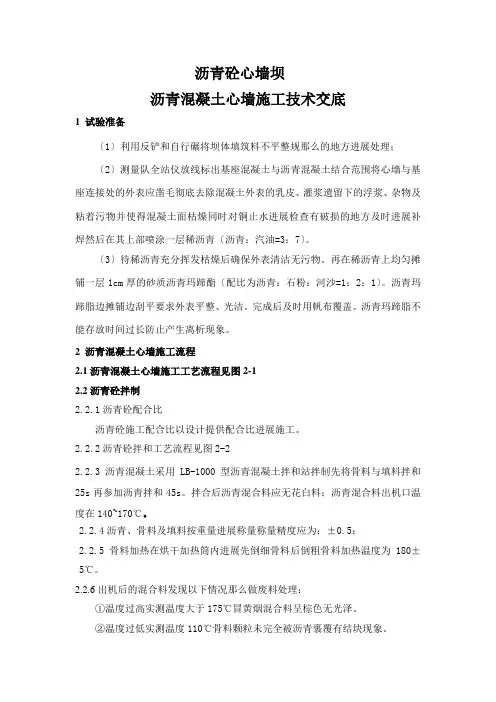

沥青混凝土心墙坝心墙碾压施工技术摘要:本文主要是通过对某水电站沥青混凝土心墙坝施工进行研究,并且针对沥青混凝土心墙碾压施工技术进行深入的研究,根据在不同心墙设计厚度之下所采用的对应碾压工艺,对于混凝土心墙施工质量所产生的影响,提出有效的碾压工艺以及方法,希望能够对此类施工具备极强的借鉴意义。
关键词:沥青混凝土;碾压技术;施工情况;重要方法引言:沥青混凝土心墙作为土心坝当中主要的防身体,其实工作量也直接关系到大坝的安全。
与此同时,混凝土心墙作为一项隐蔽工程,如果出现这种情况,难以快速的查到准确位置,同时也会加大维修难度。
所以在沥青混凝土心墙施工过程中,需要有效的控制各个环节,主要包括:原材料检验、仓面验收、沥青混合料拌制、铺筑施工工艺、产品试验检测等。
本文主要是从多个角度出发,探讨如何能够做好混凝土心墙坝心墙的施工技术,希望能够为其他类似工程施工提供参考。
一、混凝沥青混凝土防渗墙所具备的特点我国水工沥青混凝土技术起步时间较晚,最早所使用的沥青混凝土,就是在1972年吉林省白河沥青混凝土坝心墙坝,在经过四十多年的发展,由人工半自动化到当前的机械化施工过程。
从工作实践和理论研究方面,都取得相当大的进展,将矿料、掺合物、沥青等原材料按照配合比进行称量、配制,再经过均匀、热拌以后,形成了一个沥青混合料,随后经过摊铺、碾压,使得该工艺成型,最终成为沥青混凝土。
沥青混凝土作为一种对于温度十分敏感的材料,在低温时,它具备与弹性材料相同的性质,沥青混凝土所具备的力学性质不仅与工作条件密切相关,同时也会随着温度产生变化,这也一定程度上取决于沥青混合料的配合比,施工质量以及特性的防渗墙进行设计试验施工时,需要从这些特点出发,进行充分的考量。
首先是防渗性能较好,碾压式沥青混凝土孔隙率小于4%时,渗透系数可以小于10-7cm/s。
当孔隙率小于3%时,沥青混凝土基本是不透水。
其次是具备极强的变形能力,变形混凝土具备较好的柔韧性,能够快速的适应各种呈现情况,沥青分子为降低表面能而自发进行的界面浸润与吸附和分子扩散,从而促使沥青混凝土裂纹自愈。

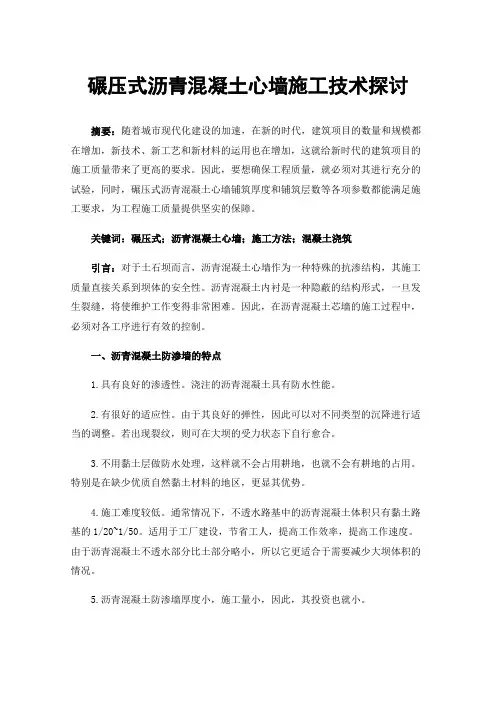

碾压式沥青混凝土心墙施工技术探讨摘要:随着城市现代化建设的加速,在新的时代,建筑项目的数量和规模都在增加,新技术、新工艺和新材料的运用也在增加,这就给新时代的建筑项目的施工质量带来了更高的要求。
因此,要想确保工程质量,就必须对其进行充分的试验,同时,碾压式沥青混凝土心墙铺筑厚度和铺筑层数等各项参数都能满足施工要求,为工程施工质量提供坚实的保障。

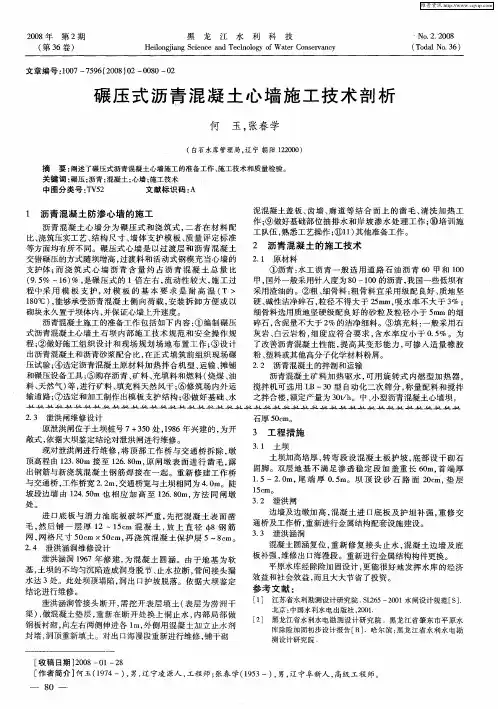

关键词:碾压式;沥青混凝土心墙;施工方法;混凝土浇筑引言:对于土石坝而言,沥青混凝土心墙作为一种特殊的抗渗结构,其施工质量直接关系到坝体的安全性。
沥青混凝土内衬是一种隐蔽的结构形式,一旦发生裂缝,将使维护工作变得非常困难。
因此,在沥青混凝土芯墙的施工过程中,必须对各工序进行有效的控制。
一、沥青混凝土防渗墙的特点1.具有良好的渗透性。
浇注的沥青混凝土具有防水性能。
2.有很好的适应性。
由于其良好的弹性,因此可以对不同类型的沉降进行适当的调整。
若出现裂纹,则可在大坝的受力状态下自行愈合。
3.不用黏土层做防水处理,这样就不会占用耕地,也就不会有耕地的占用。
特别是在缺少优质自然黏土材料的地区,更显其优势。
4.施工难度较低。
通常情况下,不透水路基中的沥青混凝土体积只有黏土路基的1/20~1/50。
适用于工厂建设,节省工人,提高工作效率,提高工作速度。
由于沥青混凝土不透水部分比土部分略小,所以它更适合于需要减少大坝体积的情况。
5.沥青混凝土防渗墙厚度小,施工量小,因此,其投资也就小。
6.与一般的土工防水相比,沥青混凝土防水材料具有较好的施工效果,特别是在雨水较多的地方,更具有优势。
二、沥青混凝土防渗墙原料配比沥青混凝土防渗墙是采用热拌式沥青混合料,经过碾压后形成的,与地基、岸坡上的防渗装置共同构成一个整体的防渗系统,以达到防渗、防渗、防渗的目的。
沥青混凝土防渗墙是大坝防渗系统中的一项关键工程,也是大坝填筑的主要组成部分。
要有效地控制裂缝的渗透率,就需要对裂缝进行防水处理;在路基沉降、位移引起的路基沉降、路基沉降、路面沉降等引起路基变形,并要求路基不开裂、不开裂;在高温季节,路基沉降、沉降、位移等引起路基沉降,路基不允许路基开裂;在寒冷的冬季,沥青混凝土会出现较大的硬化和脆性,并且会因温度收缩而产生裂纹,因此在低温下必须具备一定的抗裂性能;尽管作为一种薄层的传力结构,沥青混凝土防渗墙在波浪、水压、地震、自流等载荷的共同作用下,仍然需要有足够的强度来确保其安全性;在长期的光照、温度、大气、风雨、水等自然条件下,沥青会逐步老化,因此必须具备一定的抗老化性能。

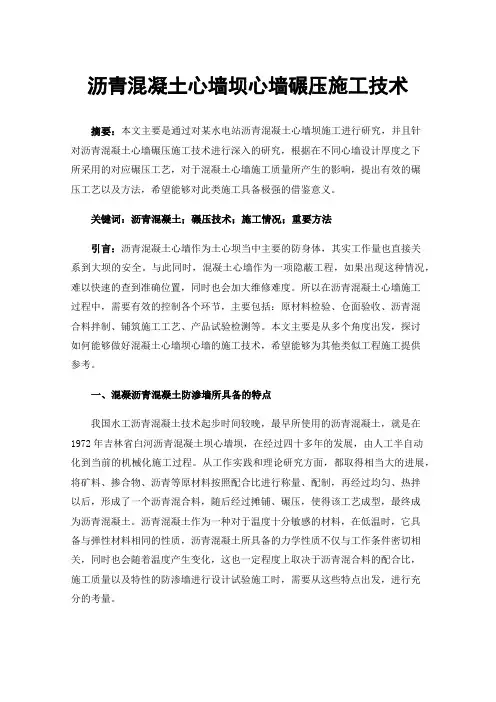

碾压式沥青混凝土心墙施工方法浅析摘要:本文探讨了碾压式沥青混凝土心墙的施工具体方法、工艺流程及实际应用,为今后此类施工提供一定的参考和借鉴。

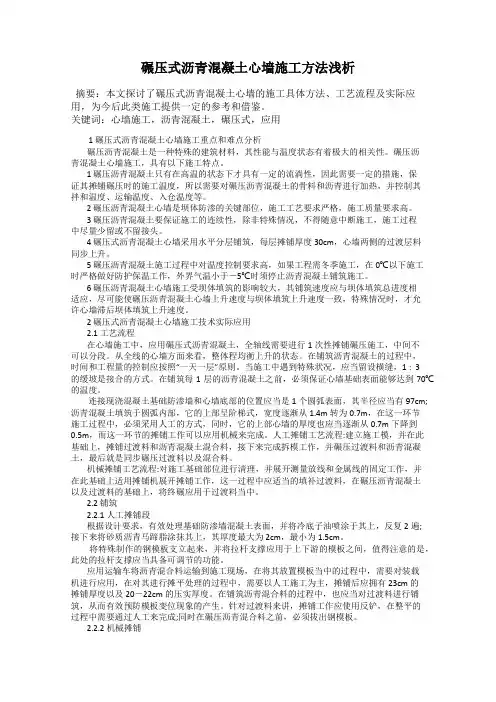

关键词:心墙施工,沥青混凝土,碾压式,应用1 碾压式沥青混凝土心墙施工重点和难点分析碾压沥青混凝土是一种特殊的建筑材料,其性能与温度状态有着极大的相关性。
碾压沥青混凝土心墙施工,具有以下施工特点。
1 碾压沥青混凝土只有在高温的状态下才具有一定的流淌性,因此需要一定的措施,保证其摊铺碾压时的施工温度,所以需要对碾压沥青混凝土的骨料和沥青进行加热,并控制其拌和温度、运输温度、入仓温度等。
2 碾压沥青混凝土心墙是坝体防渗的关键部位,施工工艺要求严格,施工质量要求高。
3 碾压沥青混凝土要保证施工的连续性,除非特殊情况,不得随意中断施工,施工过程中尽量少留或不留接头。
4 碾压式沥青混凝土心墙采用水平分层铺筑,每层摊铺厚度30cm,心墙两侧的过渡层料同步上升。
5 碾压沥青混凝土施工过程中对温度控制要求高,如果工程需冬季施工,在0℃以下施工时严格做好防护保温工作,外界气温小于-5℃时须停止沥青混凝土铺筑施工。
6 碾压沥青混凝土心墙施工受坝体填筑的影响较大,其铺筑速度应与坝体填筑总进度相适应,尽可能使碾压沥青混凝土心墙上升速度与坝体填筑上升速度一致,特殊情况时,才允许心墙滞后坝体填筑上升速度。
2 碾压式沥青混凝土心墙施工技术实际应用2.1 工艺流程在心墙施工中,应用碾压式沥青混凝土,全轴线需要进行1次性摊铺碾压施工,中间不可以分段。
从全线的心墙方面来看,整体程均衡上升的状态。
在铺筑沥青混凝土的过程中,时间和工程量的控制应按照“一天一层”原则。
当施工中遇到特殊状况,应当留设横缝,1∶3的缓坡是接合的方式。
在铺筑每1层的沥青混凝土之前,必须保证心墙基础表面能够达到70℃的温度。
连接现浇混凝土基础防渗墙和心墙底部的位置应当是1个圆弧表面,其半径应当有97cm;沥青混凝土填筑于圆弧内部,它的上部呈阶梯式,宽度逐渐从1.4m转为0.7m,在这一环节施工过程中,必须采用人工的方式,同时,它的上部心墙的厚度也应当逐渐从0.7m下降到0.5m,而这一环节的摊铺工作可以应用机械来完成。
沥青砼心墙坝沥青混凝土心墙施工技术交底1 试验准备〔1〕利用反铲和自行碾将坝体填筑料不平整规那么的地方进展处理;〔2〕测量队全站仪放线标出基座混凝土与沥青混凝土结合范围将心墙与基座连接处的外表应凿毛彻底去除混凝土外表的乳皮、灌浆遗留下的浮浆、杂物及粘着污物并使得混凝土面枯燥同时对铜止水进展检查有破损的地方及时进展补焊然后在其上部喷涂一层稀沥青〔沥青:汽油=3:7〕。
〔3〕待稀沥青充分挥发枯燥后确保外表清洁无污物。
再在稀沥青上均匀摊铺一层1cm厚的砂质沥青玛蹄酯〔配比为沥青:石粉:河沙=1:2:1〕。
沥青玛蹄脂边摊铺边刮平要求外表平整、光洁。
完成后及时用帆布覆盖。
沥青玛蹄脂不能存放时间过长防止产生离析现象。
2 沥青混凝土心墙施工流程2.1沥青混凝土心墙施工工艺流程见图2-12.2沥青砼拌制2.2.1沥青砼配合比沥青砼施工配合比以设计提供配合比进展施工。
2.2.2沥青砼拌和工艺流程见图2-22.2.3沥青混凝土采用LB-1000型沥青混凝土拌和站拌制先将骨料与填料拌和25s再参加沥青拌和45s。
拌合后沥青混合料应无花白料;沥青混合料出机口温度在140~170℃。
2.2.4沥青、骨料及填料按重量进展称量称量精度应为:±0.5;2.2.5骨料加热在烘干加热筒内进展先倒细骨料后倒粗骨料加热温度为180±5℃。
2.2.6出机后的混合料发现以下情况那么做废料处理:①温度过高实测温度大于175℃冒黄烟混合料呈棕色无光泽。
②温度过低实测温度110℃骨料颗粒未完全被沥青裹覆有结块现象。
图2-1 沥青混凝土心墙施工流程图图2-2 沥青砼拌和工艺流程③称量不准沥青过多沥青砼别离沥青泛出粒料离;沥青缺乏粗粒料裹覆状态恶劣混合料紊乱;骨料过多颗粒显著别离配合比不好。
④花白料拌和不均匀局部骨料未被裹覆。
2.3沥青混合料的运输及入仓沥青混凝土混合料拌好后采用5t自卸车运输运输过程中用帆布覆盖保温运输至现场沥青混合料入仓温度控制在140~170℃。

浅析沥青混凝土心墙坝施工技术沥青混凝土具有多方面的优势,在水库程中的应用非常广泛。
但是沥青混凝土的心墙施工毕竟工序复杂,涉及到的工艺也较多,施工人员要加强每个施工环节的质量控制,尽可能地提高水库工程的质量。
只有这样才能进一步拓宽沥青混凝土的应用范围。
鉴于此,本文主要分析沥青混凝土心墙坝施工技术。
标签:沥青混凝土;心墙坝;施工技术1、概述沥青可以根据生产的原材料不同分为2大类:地沥青;焦油沥青,其中地沥青又分为天然沥青、石油沥青。
根据施工工艺的差别:将沥青混凝土心墙划分成碾压式及浇筑式2大类:(1)碾压式沥青混凝土心墙是借助外力,对一定温度下的沥青拌合料进行人工或者机械压实,使沥青拌合料的密实度达到设计要求,来保证心墙的安全运行。
(2)浇筑式沥青混凝土心墙则是采用较高的沥青用量,使沥青混凝土拌合料的流动性得到提高,使其在自重作用下压实达到设计要求的密实度,保证心墙的安全运行。
2、沥青混凝土心墙施工技术流程首先,在施工准备阶段,施工人员应当先确定沥青混凝土配合比以及施工工艺参数,主要包括沥青混凝土原材料性能检测、沥青混凝土室内配合比以及场外沥青混凝土铺筑和生产性实验。
其次,确定施工流程。
沥青混凝土心墙施工一般流程为:骨料的加工与贮存→骨料的初配及干燥加热→骨料二次筛分→沥青混合料的拌制→沥青混合料、过渡料运输→沥青混合料、过渡料铺筑→沥青混凝土施工质量控制及检测验收测量放线。
最后,選择合适的施工方法。
一般来说,沥青混凝土心墙的施工方法包括人工摊铺和机械摊铺两种,在无法使用机械的施工现场可使用人工摊铺方法,反之则可以应用机械摊铺方法以保证水利工程质量。
3、沥青混凝土心墙坝施工技术阿拉沟水库枢纽位于新疆吐鲁番地区托克逊县阿乐惠镇,挡水大坝为碾压式沥青混凝土心墙堆石坝,上游坝坡坡比为1∶2.2,下游坝坡坡比1∶2.0,坝体剖面结构主要由上、下游坝壳料、沥青混凝土心墙、过渡层构成。
心墙厚度由下至上从1.1m变至0.8m再变至0.6m。

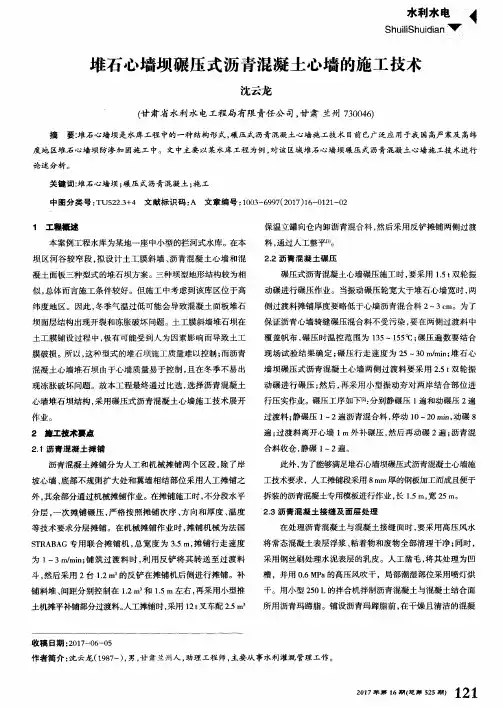

大坝碾压式沥青混凝土心墙施工技术探析摘要:近年来的实践中发现,碾压式沥青混凝土心墙施工技术的适用范围较广,对于提升工程质量具有重要的促进作用。
在这种情况下,积极加强大坝碾压式沥青混凝土心墙施工技术研究具有势在必行。
关键词:大坝;碾压式;沥青混凝土;心墙;对土石坝来说,沥青混凝土心墙是其特别重要的防渗体,它施工质量的好坏与整个大坝的安全性能息息相关。
沥青混凝土心墙属于隐蔽工程,只要出现渗漏,会给维修增加很大难度。
所以,在沥青混凝土心墙施工期间要对每一个环节都进行有效控制。
一.沥青混凝土防渗墙的特点1.防渗性能好。
浇筑式沥青混凝土是不透水的。
2.适应变形能力比较强。
沥青混凝土具有较好的柔性,能较好地适应各种不均匀沉陷。
如果一旦发生裂缝,在坝体应力作用下,沥青混凝土有自愈能力。
3.不用粘土防渗,因而可以不占农田,保护耕地。
对于缺乏良好的天然土料的地方,更显示其优越性。
4.工程量小。
一般来讲,沥青混凝土防渗体体积约为粘性土防渗体的1/20-1/50。
适合工厂化施工,用工少,效率高,加快了施工进度。
由于沥青混凝土防渗体断面小于土质防渗体断面,因而对要求减小坝体体积的场合更为适用。
5.由于沥青混凝土防渗墙较薄,工程量少,因而投资较少。
6.沥青混凝土防渗体比土质防渗体易于施工,在多雨地区更显出其优越性。
二、沥青混凝土防渗墙原料配比沥青混凝土防渗墙是由热拌沥青混合料经碾压而成的,它与基础和岸边的防渗设施一起组成完整的防渗体系,防止水流渗漏和保证渗流稳定。
沥青混凝土防渗墙是防渗体系的重要结构物,又是填筑坝的组成部分。
为了控制渗漏量,沥青混凝土防渗墙必须具有一定的不透水性;由于填筑体的沉陷和位移,沥青混凝土防渗墙随之发生变形,因此应具有适应这种变形而不裂缝的能力:高温季节,沥青混凝土因软化而容易流淌和流变,故应具有足够的热稳定性和抗流变的性能;低温季节,沥青混凝土变硬变脆,由于温度收缩容易发生裂缝,故应具有足够的低温抗裂能力;沥青混凝土防渗墙虽是薄层传力结构物,但在波浪压力、水压力、地震力和自重力等荷载的作用下,仍应具有一定的强度,以保证结构物的安全;沥青混凝土防渗墙长期遭受各种自然因素,如日照、气温、大气、风雨和水的作用,沥青将逐渐老化,故应具有一定的抗老化能力。
碾压沥青混凝土心墙施工工法
碾压沥青混凝土心墙施工工法是指利用碾压设备对沥青混凝土进行逐
层压实,形成强度较高、稳定性良好的心墙。
具体施工流程如下:
1.地面处理:对施工场地进行平整、打浆、排水等处理工作,以确保
施工场地符合施工要求。
2.端块施工:在墙体两侧先施工出端块,端块宽度一般根据设计要求
确定,一般为1.5m-2m。
3.墙形调整:根据设计要求和实际情况对底部墙体进行调整,调整包
括墙坡度、墙面平整度、几何形状等。
4.石膏板调整:在底部墙体加固后,根据设计要求对石膏板进行调整,使其满足墙体的几何形状要求。
5. 沥青混凝土浇筑:在底部墙体加固后,直接在石膏板上浇筑沥青
混凝土,厚度一般为150mm-200mm。
6.碾压压实:在沥青混凝土表面喷洒水润湿后,使用碾压设备逐层压实,直至达到设计强度要求。
7.其它处理:墙体碾压完成后,对墙体表面进行必要的处理,包括滚压、浇水、敷砂浆等。
8.后续处理:待墙体完全干燥后,进行检查和整理工作,最终形成一
道坚固、平整、美观的心墙。
土石坝碾压式沥青混凝土心墙施工技术土石坝碾压式沥青混凝土心墙施工技术,听着是不是有点拗口?其实呢,咱们今天就来聊聊这个听起来有点“高大上”的话题,让大家能够轻松理解,这个技术到底是怎么一回事。
咱们都知道,土石坝是大坝的一种,是用土和石块堆砌的,主要是用来防止水流冲垮堤坝的,保证水库的安全。
而“心墙”呢,就是坝体内部的那层防水层,起到隔水的作用。
说到这,大家可能觉得没啥特别的,可是,关键在于这层“心墙”是怎么做出来的!你知道吗,现在咱们可不再是拿着小铲子慢慢铺了,而是用一种非常高效的施工技术,那就是碾压式沥青混凝土心墙技术。
这个技术,说白了,就是通过一种专门的机械设备,把沥青混凝土材料一层层压实,做出一个既坚固又防水的“心墙”。
想象一下,咱们家盖房子的时候,不都是要一层层地浇筑水泥嘛。
那碾压式沥青混凝土的心墙,就是通过不断压实,让混凝土更加紧密,水根本就找不到机会渗透进去。
比起传统的土工膜啥的,这种方法不但更省时省力,还能有效降低建坝的成本。
简直就像是盖个防水的“大蛋糕”,每一层都紧密得不行。
但是,话说回来,要做到这一点,还是得有点技巧的。
这其中最关键的就是沥青混凝土的配比,简直是科学与艺术的结合。
这个配比得恰到好处,太干了,坝体可能就不稳;太湿了,又容易滑,施工的时候可得小心翼翼。
所以啊,那个技术员站在旁边,不时拿着仪器检查一下每一层的压实程度,瞪大眼睛,生怕差点儿。
虽然看上去简单,背后的技术含量可一点也不低。
要是没有合适的设备和技术团队,基本上就算是个大工程,可能也完不成。
所以,土石坝碾压式沥青混凝土心墙的施工,绝对是个团队合作的成果,一步一步,才能完成这个宏伟的项目。
这种施工技术最牛的地方就是,能大大提高坝体的耐久性。
这不,之前就有工程师感叹,说这种心墙的防水效果,简直是“水滴石穿”,连个小缝隙都不会给水留。
可是,耐久性强并不代表就能掉以轻心。
施工时可是不能马虎的!设备得高精尖,工人得有经验,材料得过关,整个流程都是环环相扣的。

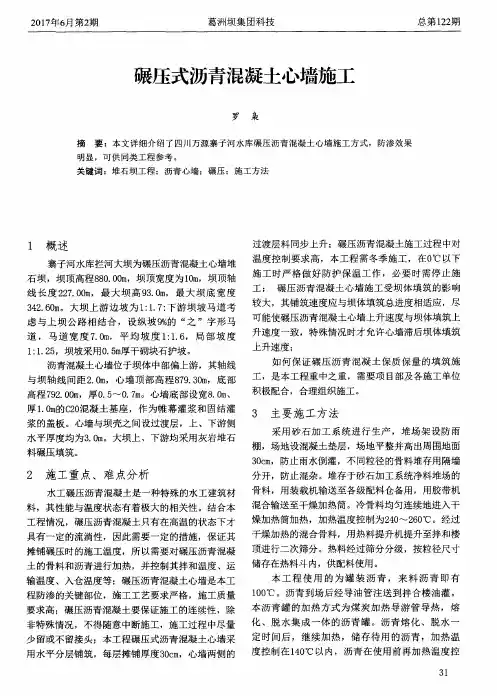

浅析大坝心墙沥青混凝土碾压试验过程及注意事项[摘要]大坝心墙沥青混凝土碾压工艺试验是对室内沥青混凝土配合比验证的重要手段,是对沥青混凝土拌和站拌合性能、生产能力和各种施工机械性能的匹配情况及质量检测等一套施工工艺流程的检验,本文结合某工程主要对大坝心墙沥青混凝土碾压试验的程序、资源配置、注意事项等作一简单介绍。
[关键词]沥青混凝土;碾压试验;过程;注意事项一、工程概况某工程是由沥青混凝土心墙坝、泄水建筑物、发电引水系统和地面厂房等主要建筑物组成,工程水库大坝为沥青混凝土心墙坝,最大坝高 128.8 米,坝顶宽度 12m,坝顶长度 205m。
1.心墙沥青混凝土碾压工艺试验前的准备1、沥青混凝土用原材料的生产及检测碾压试验前依据DL/T 5362-2006《水工沥青混凝土试验规程》对沥青、沥青粗、细骨料、沥青填料质量进行检验,本工程沥青采用中国石化塔河炼化有限责任公司90号A级道路石油沥青,沥青质量满足SL514-2013《水工沥青混凝土施工规范》附录A中表A.0.1的各项技术要求,沥青粗、细骨料采用业主指定的P1灰岩料场开采生产,质量满足SL514-2013《水工沥青混凝土施工规范》表3.2.6及表3.2.7的各项技术要求;填料采用新疆鑫永昶矿石制品有限公司生产的矿粉,填料质量满足SL514-2013《水工沥青混凝土施工规范》表3.3.2的各项技术要求。
2、沥青混凝土碾压工艺试验场地布置试验场地宜选在距离沥青混凝土拌和站较近或接近坝面的位置,本工程选择在距沥青混凝土拌合站约200米地势相对较平整的空地上,基础面采用推土机整平,人工配合机械精平后,再采用26t自行振动碾碾压,直至达到基础坚实平整要求。
试验段长31米,宽9.3米,中间浇筑1.3米C20水泥混凝土基础面,两侧各规划4米宽过渡料区,模拟大坝心墙沥青混凝土施工现场。
沥青混凝土和过渡料划分5 个碾压试验区和4个摊铺层,碾压试验区分别为斜坡区、机械碾压区、人工夯压区(机械夯压区)。
沥青混凝土心墙坝心墙碾压施工技术
作者:刘进虎
来源:《智富时代》2019年第01期
【摘要】随着社会经济的发展,水利工程建设规模不断扩大。
其中,沥青混凝土心墙坝运用的范围越来越广,主要是因为其具有施工速度快、防渗性能好等优势。
本文主要对沥青心墙坝的概念、施工技术进行了阐述,并以案例来进行进一步分析。
【关键词】沥青混凝土;碾压;施工技术
沥青混凝土心墙能够适应坝体的变形,具有良好的防渗、防震性能以及自愈能力,是一种柔性的防渗结构,获得了越来越广泛的应用。
与国外利用这一坝型的历史相比,我国还是存在一段差距,因此我们应熟悉和掌握沥青混凝土心墙坝的概况、技术,同时不断积累经验,为后期的水利工程建设打下基础。
一、沥青混凝土心墙坝概述
沥青混凝土是一种重要的建筑材料,其可以根据工程不同的施工要求确定不同的配合比,从而满足工程建设对材料的要求。
沥青混凝土具有良好的防渗性能和适应变形性能,沥青混凝土心墙就是采用沥青混凝土,做成土石坝中央防渗体。
沥青混凝土心墙和以各种堆石或者砂石料作成的坝壳组成了沥青混凝土心墙坝。
与混凝土面板坝相比,沥青混凝土心墙坝具有以下优点:受外界环境因素影响相对较小,比如气候、光照因素;施工工艺较简单,主要指沥青混凝土摊铺、压实方面;较容易与河床与两岸混凝土底座连接,同时灌浆量少于面板坝;在防爆、抗震方面,也比面板坝的性能强。
同样其也存在着一定的缺点:通常情况下大坝的施工条件较为复杂,受水平和垂直应力的影响,沥青混凝土心墙坝施工工程量要比面板坝大,施工易受干扰,填筑速度较面板坝要慢;后期漏水检查与修补工作难度较大。
二、沥青混凝土心墙施工的准备工作和工艺流程
1.沥青混凝土施工工艺和设备准备
为了保障沥青混凝土心墙的施工质量,首先应做好施工材料的准备工作和施工设备的选择工作。
就沥青混凝土的准备工作而言,其施工工艺流程包括:施工准备→制备沥青混凝土→沥青混凝土的运输→沥青混凝土的现场摊铺和碾压。
需要注意的是,沥青混凝土为热施工,一定要保障施工各个工序的温度控制,同时还要保障配料的准确,这样才能保证施工的质量。
对于设备的选择来说,主要是混凝土的搅拌机和碾压式的摊铺机。
根据碾压式沥青混凝土心墙施工的需求,性能完善的沥青混凝土心墙摊铺机应具备以下几个功能:一是可以连续摊铺且满足心墙坝体一定厚度的要求,同时还要做好初步压实工作;二是在进行上述摊铺工作的同时,铺筑
一定宽度、厚度的砂石料过渡层,并保障过程中没有过渡料洒落到心墙摊铺层表面;三是心墙坝体的宽度随着坝体的升高而逐渐减小,因此摊铺心墙的宽度变化必须在一定范围内;四是摊铺机上要设置层面结合设备,保障心墙的整体性;五是严格控制摊铺机走向,满足心墙线的要求。
2.沥青混凝土心墙的施工工艺
沥青混凝土心墙的施工工艺流程为:清理混凝土表面→放线测量→沥青混合料、过渡料分别装入摊铺机内→摊铺机摊铺→沥青混合料碾压→过渡料碾压。
清理混凝土表面是指在初次铺设混凝土前,清除基座混凝土表面与沥青混凝土连接范围内的附着物。
另外要保持混凝土表面的干燥,一些潮湿的部位要用汽油喷灯烘干,在干燥的混凝土表面人工涂刷2遍冷底子油,等其干涸后再涂抹1-2cm厚的沥青玛蹄脂。
还有一些注意事项,比如在摊铺过程中,铺筑下一层时,要清理上一铺筑层表面的杂物;为确保心墙轴线满足设计规范的要求,要始终做好测量放线工作以控制心墙轴线;沥青混合料以及沥青混凝土心墙两侧的过度料要一次性铺筑,保障沥青混凝土心墙的整体性,可以采用联合摊铺机完成。
三、案例分析
以红峰水库大坝为例,进行沥青混凝土心墙施工技术分析。
1.工程概况
红峰水库位于遵义市板桥镇西北面的西流水河上,处于典型的喀斯特岩溶发育地区中。
水库坝址距遵义市城区48公里,距210国道1公里。
该工程选用沥青混凝土心墙坝枢纽方案,坝顶高程1158.8米、长度144米、宽度6米,最大坝高47.8米。
大坝的上下游坝坡比例为1:2.2和1:2.0。
2.心墙坝基座混凝土施工
在基础面开挖、处理完成并经相关单位验收合格后,方可进行基座混凝土施工。
基座混凝土材料由大坝上游的拌合系统提供,由自卸汽车运至现场,采用简易溜槽直接入仓,两岸坡采用混凝土泵送入仓,同时使用振捣器将混凝土振捣密实。
3.大坝填筑
3.3.1沥青心墙混凝土施工的前期工作
此处所指的前期工作是指沥青混合料的采购、拌和、运输。
在沥青混凝土心墙的基础面开挖、处理完毕并经相关单位验收,质量合格后进行沥青混凝心墙施工。
本工程沥青混凝土是采购于遵义市区附近,由重载汽车运至现场,并做好储存。
就沥青混合料拌和而言,该工作进行
之前应先进行拌和系统预热,拌和的时间要通过试验来确定并报监理工程师批准。
沥青混合料拌和的要求为:拌和均匀、沥青裹覆骨料良好。
沥青混凝土采用5t自卸汽车进行运输,沥青
混合料由装载机装入自卸汽车中,由自卸汽车运至沥青混凝土摊铺机处并装入摊铺机。
3.3.2沥青混凝土心墙铺筑
本工程的心墙施工采用的是LG380摊铺机。
在进行沥青混合料摊铺前,应先按要求标注
心墙轴线,之后可以启动摊铺机预热。
再用装载机向摊铺机的两个料斗中装入沥青混凝土熟料和心墙一侧的过渡料,装入适量的材料后向前推动摊铺机。
需要注意推进过程中中心线的偏差情况,偏差应控制在±5cm内。
沥青混凝土心墙施工厚度要求:摊铺厚度小于23cm,压实后厚度大约为20cm。
受尺寸限制的影响,摊铺机无法进行周边的摊铺,需要人工来完成心墙两端与岸坡连接段的摊铺。
3.3.3沥青混合料碾压
沥青混凝土摊铺完成后,采用振动碾碾压。
本工程采用的是一台BW80-AD-2振动碾,并将碾压温度控制在140~150℃范围内,碾压的行进速度控制在30m/min。
相关研究表明,沥青混凝土的容重随着碾压遍数的增加而增加,在碾压过程中不应过分碾压或者太多次碾压,防止游离沥青析出。
沥青混凝土完成振压后,需要再进行心墙两侧过渡料的碾压,采用的设备为两台YZ2振动碾,碾压方式为:先同时静压2遍,再镇压6遍。
四、结束语
总之,沥青混凝土心墙坝的施工过程中,需要遵守施工规范、严格按照施工工艺流程施工,只有这样,才能保障工程的质量。
【参考文献】

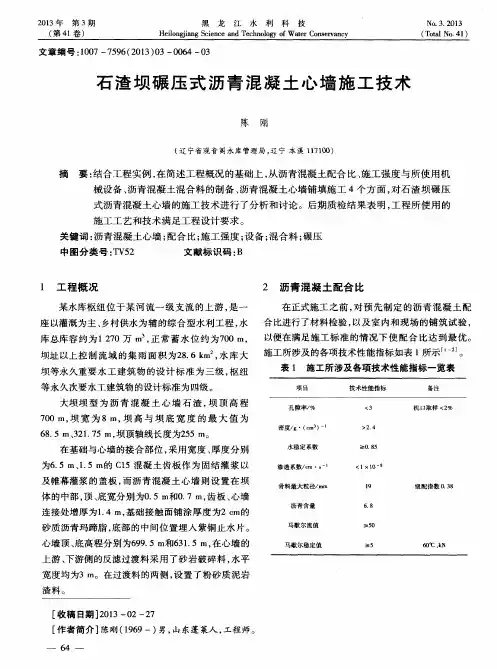

[1]闫红梅.沥青混凝土心墙坝心墙碾压施工技术[J].现代经济信息,2014(06):390.
[2]司礼山.实例探析沥青混凝土心墙坝施工要点[J].河南水利与南水北调,2014(04):6-7.
[3]余梁蜀,任少辉,孙振天,吴利言.碾压式中小型沥青混凝土心墙坝施工设备与施工技
术研究[J].水力发电学报,2007(02):70-74.。
