河塘清淤回填施工方案_secret
- 格式:doc
- 大小:98.50 KB
- 文档页数:5
荷花塘清淤实施方案荷花塘清淤实施方案一、背景介绍荷花塘是一种典型的人造水体,由于长期不清淤,淤泥逐渐积累,导致水体透明度下降、水质恶化、泥沙淤积等问题。
为了恢复荷花塘的景观价值和生态功能,有必要进行清淤工作。
二、目标和原则1. 目标:恢复荷花塘的景观价值和生态功能,提高水质,改善生态环境。
2. 原则:a. 保护生态环境:清淤工作应遵循环保原则,减少对周边生态环境的影响。
b. 经济合理性:选择合适的清淤方法,并合理利用清淤后的泥沙资源。
c. 安全可行性:采用安全可行的工程措施,确保清淤工作顺利进行。
三、清淤工艺1. 剖析淤泥:在清淤前,进行淤泥的剖析工作,包括对淤泥的成分、厚度等进行分析,以了解淤泥的性质和分布情况。
2. 人工清淤:对于淤泥较浅的区域,可采用人工清淤的方法,即由工人手动清除淤泥。
3. 机械清淤:对于淤泥较深的区域,可借助挖掘机等机械设备进行清淤作业。
在清淤过程中,需注意保护周边环境,避免破坏植被和土壤。
4. 管控沉积物:在清淤过程中,需要将清除的淤泥及时处理,防止其二次沉积。
处理的方法包括固化、填埋、转运等。
根据淤泥的性质和地方政策选择合适的处理方式。
5. 水质治理:清淤后,应加强水质治理工作,包括添加水质调节剂、环境修复等,以提高水质状况。
四、清淤时间安排1. 天气条件:清淤工作应选择晴朗、无风的天气进行,以确保工作安全和清淤效果。
2. 深季节:清淤最好选在深季节进行,以避免影响荷花的生长和繁殖。
3. 连续进行:清淤工作应连续进行,确保清淤效果和工期的控制。
五、安全措施1. 人员安全:清淤工作中,对参与工作的人员进行安全培训,提供必要的防护装备,并设置人员警示标志,确保工作人员的人身安全。
2. 设备安全:机械设备使用前,进行检查和维护,确保设备的正常运行和安全使用。
3. 地质安全:清淤前需进行地质勘查,了解下方土层的情况,避免发生地质灾害。
六、资源利用1. 泥沙资源:清淤后产生的泥沙可进行资源利用,如用于建筑材料、充填材料等,减少资源浪费。
荷塘回填规范施工方案荷塘回填是指在荷塘冲沟清淤作业完毕后,将清淤后的泥土填回到原有的荷塘中,使荷塘恢复原貌。
荷塘回填施工方案是指对荷塘回填作业进行规范化、科学化的施工过程和方法。
下面是一份荷塘回填规范施工方案。
一、施工前准备1. 确定回填的泥土来源地,选择距离荷塘最近且土质较好的地点作为泥土来源地。
2. 在泥土来源地进行勘测和采样,了解泥土的物理特性和化学成分。
3. 清理回填区域周边杂物,保持施工场地整洁。
二、回填作业1. 挖掘泥土:使用挖掘机或推土机等大型机械设备进行挖掘,确保挖出的泥土有一定的湿度和黏性。
2. 运输泥土:将挖出的泥土装入运输车辆中,运输到荷塘回填区域。
3. 填充泥土:将泥土均匀地倒入荷塘中,保持填充的层次匀称,避免形成高低不平的地形。
4. 整平压实:使用推土机或压路机等设备对填充的泥土进行整平和压实,使其均匀紧实且与原有的地形相吻合。
三、施工注意事项1. 严禁将污染物、有害物质或其他不符合环保要求的物质回填到荷塘中。
2. 在填充泥土过程中,注意保护荷塘周边的植被和生态环境,避免对其造成破坏。
3. 在施工过程中,应加强现场管理,确保施工人员的安全和施工设备的正常运行。
4. 注意控制填充的泥土湿度,避免泥浆过于湿润或过于干燥,影响回填效果。
5. 根据荷塘的实际情况,合理控制回填的泥土的厚度,避免加重荷塘的负荷。
6. 在回填作业完毕后,对施工区域进行清理,清除残留的杂物和碎石,保持荷塘的清洁和整洁。
四、施工验收1. 对回填作业进行验收,检查填充的泥土的厚度、均匀性和压实程度是否符合要求。
2. 检查施工区域是否有杂物残留和损坏情况,及时进行补救和修复。
3. 确认回填作业符合环保要求和相关规范,验收合格后方可竣工。
荷塘回填规范施工方案的制定可以有效地保护荷塘的生态环境,使荷塘恢复原有的功能和美丽,同时也保护了环境的可持续发展。
施工过程中的规范操作和注意事项,能够确保施工质量和安全,提高施工效率,为荷塘回填作业的顺利进行提供了保障。
清淤回填施工方案清淤回填施工方案一、施工内容清淤回填是指在河道、渠道、湖泊、池塘等水域中进行淤泥清理和回填的工程。
施工内容主要包括:清理淤泥、运输淤泥、回填淤泥。
二、施工方案1.清理淤泥(1)清理设备:采用挖掘机、铲斗等大型机械设备进行淤泥的清理工作,可以快速高效地完成任务。
(2)清理区域划分:根据不同的淤泥分布情况,将施工区域划分成若干个小区域,提高清理效率。
(3)清理方法:通过挖掘机挖沟、挖渠的方式清理淤泥,将淤泥运送至指定地点。
2.运输淤泥(1)运输工具选择:根据运输距离和淤泥的数量确定运输工具,常用的有自卸车、运输船等。
(2)运输路径规划:根据交通条件和地形地势,制定合理的运输路径,确保淤泥的安全运输。
(3)运输过程管理:严格按照规定的载重量和运输速度进行操作,确保运输过程中的安全和效率。
3.回填淤泥(1)回填区域选择:根据环境保护要求和土地利用规划,选择合适的回填区域,确保回填后的土地能够得到合理利用。
(2)回填方法:将清理的淤泥均匀分布在回填区域内,通过碾压等方式使淤泥与原土地结合紧密。
(3)环境保护措施:在回填过程中,要注意保护周边环境,防止淤泥的溢出和对生态环境的影响。
三、施工安全措施1.施工现场的安全检查和整改(1)设立安全防护标志,提醒工人注意施工安全。
(2)严禁未经培训的人员进入施工现场。
(3)定期组织安全检查,及时发现和解决安全隐患。
2.施工人员的安全培训和操作规范(1)对施工人员进行必要的安全培训,提高他们的安全意识和操作技能。
(2)指导施工人员正确佩戴和使用个人防护装备,如安全帽、防护鞋等。
(3)严禁饮酒和吸烟等不利于安全的行为。
3.沟渠挖掘机的安全操作(1)要求挖掘机操作人员持有相应的资质证书,确保其具备操作能力。
(2)严禁操作人员进行超负荷作业,避免因重物下落导致意外伤害。
(3)挖掘机操作人员应随时保持沟渠的稳定,避免土体滑坡造成人员伤害。
四、施工期望成果1.高效完成项目通过合理的施工方案和科学的施工管理,保证项目能够按时、按质、按量完成。
河塘清淤回填首件工程施工方案
一、前言
在城市建设中,河塘清淤回填是至关重要的工程之一,它可以改善环境、提高水域容积,保障城市供水和防洪能力。
本文将针对河塘清淤回填首件工程的施工方案进行详细介绍。
二、施工准备
1.地形测量:在施工前,需对河塘周边地形进行精准测量,以确定施工
范围和工程量。
2.材料准备:准备好所需的清淤和填土材料,确保质量符合标准。
3.设备调试:检查和调试所需的挖掘机、运输车等设备,确保设备正常
运转。
三、施工步骤
1.清淤工作:
–利用挖掘机等设备对河塘内的淤泥进行清理,保持河道通畅。
–将清理出的淤泥运输至指定地点进行处理。
2.回填工作:
–根据设计要求,将符合标准的填土材料运输至工地。
–利用各种机械设备对河塘进行回填,严格控制回填的厚度和坡度。
四、施工注意事项
1.安全第一:严格遵守施工安全规范,保障施工人员的生命安全。
2.环保措施:采取措施减少扬尘、保护周边生态环境。
3.施工进度管理:合理安排施工计划,确保工程按时完成。
五、工程验收
1.完工验收:待工程完成后,邀请相关部门对工程质量进行验收,确保
工程质量符合要求。
2.流程文件:整理相关的施工记录和验收报告,形成完整的工程档案。
六、结语
河塘清淤回填工程是一项重要的城市工程,只有严格按照施工方案进行操作,才能确保工程质量符合标准。
希望本文所述施工方案能对相关工程实践提供帮助。

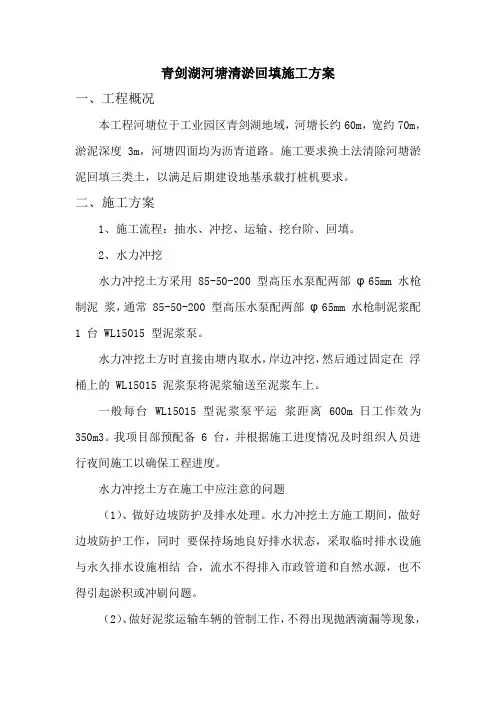

青剑湖河塘清淤回填施工方案一、工程概况本工程河塘位于工业园区青剑湖地域,河塘长约60m,宽约70m,淤泥深度3m,河塘四面均为沥青道路。
施工要求换土法清除河塘淤泥回填三类土,以满足后期建设地基承载打桩机要求。
二、施工方案1、施工流程:抽水、冲挖、运输、挖台阶、回填。
2、水力冲挖水力冲挖土方采用 85-50-200 型高压水泵配两部φ65mm 水枪制泥浆,通常 85-50-200 型高压水泵配两部φ65mm 水枪制泥浆配1 台 WL15015 型泥浆泵。
水力冲挖土方时直接由塘内取水,岸边冲挖,然后通过固定在浮桶上的 WL15015 泥浆泵将泥浆输送至泥浆车上。
一般每台 WL15015 型泥浆泵平运浆距离 600m 日工作效为350m3。
我项目部预配备 6 台,并根据施工进度情况及时组织人员进行夜间施工以确保工程进度。
水力冲挖土方在施工中应注意的问题(1)、做好边坡防护及排水处理。
水力冲挖土方施工期间,做好边坡防护工作,同时要保持场地良好排水状态,采取临时排水设施与永久排水设施相结合,流水不得排入市政管道和自然水源,也不得引起淤积或冲刷问题。
(2)、做好泥浆运输车辆的管制工作,不得出现抛洒滴漏等现象,泥浆必须运至指定抛土区,不得随意乱卸乱倒。
(3)、输浆管线架设应注意以下问题输浆管线应平坦顺直,避免死弯,出浆管口放置填塘压浸区距离堤坡脚大于 5m 以外,输浆管接头应紧固严密,整个管线和接头不得漏泥漏水,一旦发现泄漏,应及时修补或更换,输浆管的布置不得破坏既有公路、堤防等设施。
(4)、水力冲挖土方填塘压浸工程施工,人工利用水枪制浆打土挖坑要注意坑边坡的稳定,防止边坡坍塌造成安全事故。
3、土方回填(1)、回填前先将四周开挖成台阶状,台阶宽度为1m,高度为50cm,台阶底面内倾 4%。
一切就绪后,约请领导单位现场测量淤底标高。
(2)、回填工艺及质量控制:河塘回填采用三类土回填,次填方量较大,而土方在我施工现场内推土平衡,所以施工前做好安全交底。
1、工程概况及首件目的1.1 工程概况滨江大道位于扬中市滨江新城, 本项目既是东西向一条重要城市主干路,同时也是城市标志性景观大道。
道路红线宽64m,绿线宽100m,道路等级为城市主干道、公路一级。
西起扬中三桥连接线(K1+000),东至扬中大道(K7+071),全长6.071km,其中上海分公司管段长4km(DK1+000~K5+000)。
道路沿线地质地貌:场地地面平均标高2.60米,地面标高相差不大,地势平坦,仅河沟或渠坝部位地势稍高(其标高2.70-6.00m)。
场地现为农田(局部民居尚未拆除),河塘密布、沟渠众多,地基土层稳定性较差,深部土层稳定性一般,由于含软土、软弱土、液化土、局部位于鱼塘,根据设计要求,要采取适当的地基基础和结构加强措施和地基处理措施,方可进行上部道路建设。
1.2 首件目的①、通过首件工程施工,摸索并总结一套适应本标段施工的合理组织以及施工机械、人员的配备方式。
②、通过首件工程施工,明确沟塘施工围堰、清淤、回填的施工工艺;明确碎石土及6%灰土的拌制工艺及检测方法;以及确保压实度的施工方法。
③、通过首件工程施工,收集相关数据,指导全线沟塘施工并达到质量标准要求。
④、根据规范和相关标准明确沟塘的质量检验方法。
2、施工工艺流程本河塘清淤回填为正常填筑路段,其施工工艺分别详见图1。
图1 正常填筑段落河塘清淤回填施工工艺流程图3、主要施工方法3.1施工准备(1)测量河塘平面,画出河塘与周围地貌相对关系的平面图;(2)对路基穿越的河塘测放出清淤界限,然后填土围堰;(3)对于位于路基范围内的塘埂先进行清表;(4)准备土方,在沟塘边安全范围内堆放,现场拌制碎石土、灰土备用,自检灰剂量合格后报监理组,待监理抽检合格后方可用于回填。
(5)计划于2013年5月2日开工,2013年6月18日完工。
3.2排水采用水泵将水抽到路基外相邻河塘。
3.3清除淤泥(1)清淤前先测绘出河塘的原始平面。
(2)排水后布设横断面,横断面原则上与路中心线方向垂直。
坑塘清淤回填施工技术方案一、坑塘清淤回填处理方案坑塘清淤回填施工的质量和进度直接关系到路基土方填筑的质量、进度及路基的整体稳定性,坑沟塘清淤回填为隐蔽工程。
对于坑、塘等洼地内的软土、泥炭类土较薄的,应全部清除至硬质底,逐层填筑山皮石、砂砾石至原地面,软弱土层深不宜用机械施工清除的,应采取抛石挤淤,片石层厚度为50cm左右,然后填山皮石、砂砾石等渗水材料至水面上20cm 后再进行路基填筑施工。
(一)、测量放样在工程开工前,组织测量人员对路段内设计清淤的坑塘、沟渠位置、坑塘中水面高程等逐一调查,标注在平面图上,并逐个编号以免遗漏或重复。
然后测量人员根据指挥部批准的导线成果放出路线中桩及边桩,对于需要围堰抽水的坑塘在路基范围以外进行围堰。
坑塘中的水抽干后、消淤前,要测量河塘平面位置,西出正确的河塘平面、与路线关系图,标出河塘项面、淤泥顶面的长、宽尺寸,对于不规则河道分段标出长宽、清淤寬度为路基坡脚以外1米的范围。
画出坑塘的横断面图,对于不规则河道可每隔5-10米测一横断面,在横断面上每隔5米测一个点,一个断面不少于5个点。
对于地形变化较大的河塘,要加密横断面或在横断面上加密测点。
总之,测量数据要能真实准确的反应淤泥数量,测量过程中,用测杆估测淤泥厚度和估算淤泥数量,清淤过程中一旦发现估算数量与设计数量有出入时,要暂停清淤,及时向监理汇报,等待拿出具体的处理意见后可继续消淤。
(二).换填山皮石、矽砾石1.施工测量安排专职测量人员进行横断面补测工作,测出坑、塘淤泥面标高及大致淤泥深度,在清淤前大致计算一下淤泥方量。
2.材料准备消淤前,提前准备好山皮石、砂砾石,并经试验室自检和监理工程师抽检合格后方可使用。
3、围堰抽水清淤.排除坑塘积水并对原始地貌测量后开始清淤,主要采用人工配合挖掘机进行,至露出非淤泥质土为止,清除的淤泥应远离路基施工范围以外,妥善处理,不得随意存放,以免对当地自然环境造成污染。
在清淤的同时,组织人力挖除坑塘四周陡岸的树根、芦根、草根等植物及腐质土,并运出路基施工范围以外,妥善处理。
荷花塘清淤实施方案范文一、前言荷花塘是我们城市的一处重要景点,每年都吸引着大量游客前来观赏。
然而,由于长期没有进行淤泥清理,塘内淤积严重,水质污浊,严重影响了景观效果和生态环境。
因此,制定一份科学合理的荷花塘清淤实施方案,对于保护环境、改善景观、提升城市形象具有重要意义。
二、清淤目标1. 清理淤泥,恢复塘水清澈;2. 保护湿地生态环境,改善水质;3. 提升景观效果,增加游客吸引力。
三、实施方案1. 调查勘测首先,需要对荷花塘的淤积情况进行全面的调查勘测,确定淤泥的厚度、分布范围和淤积原因,为后续的清淤工作提供科学依据。
2. 清淤工艺采用机械清淤和人工清淤相结合的方式,先利用挖掘机等机械设备进行初步清理,然后再派遣专业人员进行精细清淤,确保淤泥清理彻底。
3. 淤泥处理清理出的淤泥需要进行合理处理,可以采用填埋、堆肥等方式进行资源化利用,也可以委托专业单位进行处理,以减少对环境的影响。
4. 生态恢复清淤工作完成后,需要对荷花塘周边的植被进行修复和补植,恢复湿地生态环境,增加植物的多样性,提升景观效果。
5. 监测评估清淤工作完成后,需要对荷花塘的水质进行定期监测,评估清淤效果,确保水质清澈、生态环境良好。
四、实施保障1. 资金保障:制定清淤预算,争取政府资金支持,也可以引入社会资本参与,确保清淤工作的顺利进行。
2. 管理机制:建立清淤工作领导小组,明确责任分工,加强协调配合,确保清淤工作有序进行。
3. 宣传引导:加强对清淤工作的宣传引导,提高市民和游客的环保意识,共同维护荷花塘的清洁环境。
五、结语荷花塘清淤实施方案的制定和实施,不仅是对城市环境的改善,也是对生态环境的保护,对景观效果的提升。
通过科学合理的方案和有力的实施措施,相信荷花塘将焕发出崭新的活力,成为城市的一张靓丽名片。
清淤回填施工方案清淤回填是指对堆积物、污泥等进行清除,并通过回填把土壤或者其他材料填补回去,使地表平整。
下面是一份清淤回填施工方案。
一、清淤方案1. 确定清淤区域:根据现场情况,确定需要进行清淤的区域。
2. 测量勘察:对清淤区域进行测量,确定清淤深度和清淤量。
3. 清淤工艺:采用挖掘机或者吸泥船进行清淤,将淤泥挖掘出来并运至指定的堆放区域。
4. 分类处理:将挖掘出来的淤泥进行分类处理,如回填、填埋、利用等。
二、回填施工方案1. 回填材料选择:选择与周边土壤性质相近的土壤作为回填材料。
2. 备料工作:准备回填材料,保证质量符合要求。
回填材料应当进行筛选、破碎等处理,使之符合填筑要求。
3. 回填方式:将挖掘机作为主要施工设备,进行回填工作。
按照清淤区域的形状和大小,采取适当的回填方式,如均匀回填、分层回填等。
4. 压实工作:回填完成后,采用压路机进行压实,使回填材料达到要求的密实度。
三、施工安全措施1. 做好现场管理工作,设置警示标志,划定施工区域,严禁外人进入施工现场。
2. 操作人员必须经过相关培训和考核合格后方可上岗,必须按照操作规程进行施工。
3. 必须佩戴个人防护用品,包括安全帽、防护鞋、护目镜等。
4. 严格限制施工现场内的各种动火、明火作业,确保施工安全。
5. 重大危险源的处理必须按照相关法律法规要求进行。
6. 在施工期间进行定期检查,及时发现并处理危险隐患。
四、环境保护措施1. 排放污泥的车辆必须符合环保要求,保证废泥运输时不会产生二次污染。
2. 尽量减少清淤施工对水体的影响,采取隔离措施,防止污染水体。
3. 回填过程中,对回填材料进行湿化处理,减少扬尘污染。
4. 回填施工完成后,对施工区域进行及时清理,保持周边环境卫生。
以上是一份清淤回填施工方案,通过清淤回填施工可以清除堆积物和污泥,保持环境整洁,同时注意施工安全和环境保护,确保施工过程安全、高效。
池塘清淤回填施工方案1. 引言本文档旨在制订池塘清淤回填施工方案,确保施工过程安全高效,有效解决池塘淤泥问题。
2. 施工前准备工作在开始池塘清淤回填施工之前,需要进行以下准备工作:2.1 施工现场勘测对池塘进行全面勘测,了解淤泥分布情况和淤塞程度,确定淤泥的处理量和施工难度。
2.2 施工设备准备准备好清淤所需的机械设备,如挖掘机、铲车等,确保设备运行正常,安全可靠,并进行必要的维护和保养。
2.3 施工人员培训对参与清淤回填的施工人员进行培训,包括安全操作规程、设备使用方法、施工流程等,提高施工人员的技术水平和安全意识。
3. 清淤施工步骤根据勘测结果和实际情况,进行清淤回填施工。
具体步骤如下:3.1 挖掘淤泥使用挖掘机等机械设备对池塘淤泥进行挖掘,将淤泥清理出来。
在挖掘过程中,要注意操作平稳,避免对周围环境和设施造成损害。
3.2 淤泥运输将挖掘出的淤泥通过铲车等运输设备运送到指定的堆放区域。
在运输过程中,要注意控制车速,确保运输安全。
3.3 淤泥处理对挖掘出的淤泥进行处理,可采用沉淀、脱水等方法。
处理后的淤泥可以进行资源化利用,如肥料制作、土壤改良等。
3.4 淤泥回填清理完池塘淤泥后,将清理出的淤泥进行回填,填平均匀,并进行必要的压实处理,确保回填后地面平整稳固。
4. 施工安全措施为保障施工人员的安全,必须严格执行以下安全措施:4.1 安全防护施工人员必须佩戴符合标准的安全帽、安全鞋等个人防护用具。
对施工现场应设置明显的告示牌,禁止未经许可人员进入。
4.2 设备操作规范施工人员必须熟悉设备操作规程,严禁未经许可人员擅自操作设备。
设备操作时应注意周围环境,确保安全操作。
4.3 施工现场管理施工现场应保持整洁有序,减少摆放障碍物。
施工人员应遵守现场管理规定,确保施工过程安全有序。
5. 施工验收标准施工完成后,进行池塘清淤回填的验收。
验收内容包括淤泥清理情况、回填效果等。
5.1 淤泥清理情况淤泥清理应彻底,不得留下任何淤泥和污染物。
鱼塘清淤回填施工方案-s e c r e t鱼塘清淤回填方案经现场勘测,施工区内有8个鱼塘,鱼塘淤泥深度约1米,回填方量约16000 m3。
为保证工程质量,我方拟将鱼塘内的水全部排干进行干地回填。
一、施工准备1.技术准备(1)测量人员根据设计图纸进行放线,打桩标识构筑物的桩号,轴线及高程等。
(2)选择好鱼塘淤泥土方开挖弃料存放场地。
2、施工便道利用现有道路作为水塘回填的临时施工道路。
3、填筑土料准备因为此处地下水比较丰富,采用壤土填筑,土料从指定的取土场场地取用。
土料应提前运至现场储备便于清淤后及时回填。
4.机械设备机械设备准备: ZL50装载机1台、1m3反铲1台、水泵4台、自卸汽车7台,振动碾1台。
二、施工目标1、工期目标自本工程具备施工条件起10日内完工:抽水工作在开工后的3天内完成,清淤4天,防渗墙施工平台可在清淤开始后6天内完成。
我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。
2、质量要求本项工程实施过程中将严格按照设计文件和有关规范以及技术操作进行施工。
三、施工方法1、施工工序原地面联测(监理复核)→抽水→清淤施工→清淤后地面联测(监理复核)→土方填筑→土方压实2、施工排水施工排水排入附近排水沟内,另根据现场实际情况,我方将投入3台抽水水泵,每台水泵每小时抽水50m3左右,可保证水在3天内排完,确保施工进度。
3、淤泥地形联测淤泥清理前进行三方联测,用全站仪测出淤泥开挖面积及淤泥原始高程,作为计算开挖工程量的依据。
4、清淤施工(1)开挖探坑确定清淤深度。
(2)鱼塘底部淤泥采用反铲挖掘机开挖直接装自卸车运送至弃土场或监理人指定的地点。
(3)底部淤泥采取清理一段回填一段的方法,为施工机械提供临时施工平台,回填高度以高出淤泥100cm为宜。
(4)清淤施工至上而下,清理一个鱼塘及时回填一个,确保在工期内回填填完毕。
河塘清淤施工方案三篇篇一:河塘清淤施工方案一、施工准备1、主要机具:机械设备明细表序号机械名称规格型号主要技术参数单位数量目前性能状况进场时间1 挖掘机CAT320 105 KW 台15 良好按现场需要进场2 推土机PD140 75 KW 台 6 良好按现场需要进场3 自卸汽车康明斯台40 良好按现场需要进场4 装载机ZLM-30徐工3T 台 4 良好按现场需要进场5 水泵Ф100 台10 良好按现场需要进场6 发电机120 台 1 良好按现场需要进场2、便道:在进场后进行河塘调查,按照顺序进行编号,分别为1#、2#、3#—22#等,在各个河塘之间填筑临时便道,以保证换填材料的运输。
3、技术准备:在各项工序施工前进行技术方案编制和交底,提交监理工程师确认。
(1)了解河塘清淤的长度、宽度、深度及工程量,弃方堆放场地,掌握淤泥的界定标准。
清淤前应设法探明淤泥厚度,估算淤泥量。
对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知项目工程师,会同设计代表现场确认。
(2)清淤可采用挖掘机清淤,对于采用挖机清淤的应辅以人工清淤。
(3)河、塘、沟清淤必须界定土质,应将腐殖质土彻底清除干净。
(4)项目部人员应在清淤前详细测绘平、纵、横断面图,以确定淤前高程。
二、施工工艺1、进行各河塘抽水工作,由于水域范围内抽水工程量大,需要合理组织,避免出现河水倒流泡坏换填河塘的情况。
2、本工程现场勘测淤泥厚度普遍在0.8m-3m左右,局部老河塘淤泥厚度在18 m左右。
河塘在抽水后按照施工组织顺序对河塘进行清淤,淤泥现场外运到指定地方,防止污染环境。
清淤时根据淤泥厚度用挖掘机清除淤泥和边清淤边换填的挤於施工。
清淤时采用两台挖掘机对位站立进行挖除淤泥,两台挖掘机同时作业时,互相应保持一定的安全距离,防止臂架相互碰撞。
3、每处河塘均需由项目部测量人员测量其清淤前、后标高,并绘制相对应的平面图和断面图,由监理复核,必要时由业主指定的测量中心派专人进行复测。
道路工程河塘清淤回填施工方案一、施工概述道路工程中的河塘清淤回填工程是指对河塘中的淤泥进行清除,并且将清除的淤泥进行回填,以保障河塘的通畅和稳定。
河塘清淤回填工程是一项涉及水利、环保、土木、机械等多个领域的综合性施工工程,需要严谨的施工方案、严格的工程管理和合理的资源配置。
清淤回填的施工方案必须严格遵循国家相关法律法规和工程技术标准,确保施工过程中不会对环境和周边生态造成负面影响,同时要满足工程质量和工期要求。
二、施工前准备1. 项目立项首先需要进行项目的立项,明确施工的范围、工作内容和工期要求等。
2. 环境评估在施工前需要对河塘周边的环境进行评估,确保施工活动不会对周边生态环境造成破坏。
3. 技术准备施工前需要对清淤回填的具体工艺、施工方法和施工机械进行技术准备,包括施工方案的设计和审核、施工机械的购置和维护等。
4. 人员配备根据工程规模和施工要求,确定施工所需的人员配置,包括管理人员、技术人员、机械操作人员等。
5. 材料采购根据施工需要,提前采购清淤回填所需的材料,包括清淤设备、回填土、石料等。
6. 安全防护在施工前需要对施工现场进行安全评估,确定安全防护措施,保障施工作业人员的安全。
三、施工工艺1. 清淤工艺清淤是河塘清淤回填工程中最重要的环节之一,清淤的工艺选择和操作技术直接影响到清淤效果和后续工程质量。
清淤可以采用人工清理或者机械清淤等方式进行,一般清淤的深度和面积较大的可以选择机械清淤。
回填是将清淤出的淤泥进行回填到河塘中的工艺,回填的土壤应符合规定的标准,并经过整平、夯实等工艺处理。
四、施工程序1. 施工前检查在正式开工前,需要对工程现场进行全面的检查和认真的调研,包括测量现场地势、确认工程范围、检查现场环境、查看设备状况等。
2. 施工准备在完成施工前检查和确认后,需要对施工现场进行布置和准备,包括施工设备的调试、材料的摆放等。
3. 清淤施工清淤施工是整个工程的关键环节,需要严格按照设计要求进行,特别需要注意施工过程中的环境保护和安全防护。
清淤换填施工方案
地处XX河流域、XX山山前平原地带,沿线河流纵横、池塘遍布,路线穿过地带以稻田区为主,多为软土地基。
为了保证工程质量,根据施工图纸及工地实际情况,现将清淤的施工方案呈上。
一、池塘的清淤
1、测量放样
根据图纸设计标高及原地面实际标高,现场放出路基的边线、坡角线、排水沟边线等位置。
2、排水
对灌溉用池塘的积水可以直接设排水沟放水处理,对设围堰的池塘用水泵抽出围堰以外即可。
3、清淤
用挖掘机沿池塘边线逐步推进,清除池塘内的淤泥,用自卸车将淤泥运至弃土场,直至可满足规范要求的土层出现为止。
二、稻田区的清淤
根据不良地基设计图(一)直接用全站仪准确放出每个段落的边线,在征地边界路基范围以内不同的位置。
依据XX文件之规定用荷兰轻型触探仪对清淤换填段每20m一个断面,每个断面上左、中、右三个点进行触探,以初步确定清淤深度。
同时检测淤泥层土质的相关指标。
清淤的方法同于池塘区。
三、回填
1、清淤完成后用平地机将推土机推过的路基表面整平,将杂物清理出路基范围内。
2、回填
(1)用自卸汽车配合挖掘机将级配良好最大粒径不大于5.3cm 含泥量小于5%,且不含有机质、粘土块和其它有害物质的砂砾材料运至施工现场,按松铺厚度的要求均匀卸料。
(2)用推土机将砂砾材料推平,并排压一遍作为稳压。
(3)用18t振动压路机碾压至无明显轮迹即压实顶面稳定,不再下沉,可以定为密实状态。
每一层的碾压厚度应控制在20cm以内。
荷花塘清淤工程方案一、工程概述荷花塘是一种常见的人工景观水体,其美丽的荷花和清澈的水面吸引着众多游客前来游览。
然而由于长期受到各种污染和泥沙淤积的影响,荷花塘水质逐渐恶化,影响了景观效果和水生生物的生存。
因此,对荷花塘进行清淤工程是非常必要的。
本清淤工程将对荷花塘水体进行深度清淤,清除泥沙和杂物,改善水质并恢复其景观效果。
本工程包括清淤区域的勘察、清淤工艺和设备的选择、清淤施工方案、安全防护措施等。
二、勘察与分析1.清淤目标本次清淤工程的主要目标是恢复荷花塘原本的景观效果,改善水域生态环境。
同时,清淤后还应保持一定的水质和水量,确保荷花的生长和观赏价值。
清淤后的泥沙和杂物应得到清理和妥善处理,以免再次污染水体。
2.水域调查通过对荷花塘水域进行调查,包括水深、水色、水质、水生植物状况等,获取清淤区域的相关数据。
3.泥沙分析对清淤区域的泥沙进行采样,并进行物理和化学分析,了解泥沙的组成和性质,为后续施工提供数据支持。
4.环境评估对清淤工程对周边环境的影响进行评估,确保工程施工不会对周边生态环境造成负面影响。
三、清淤工艺与设备选择1.清淤工艺本次清淤工程将采用机械清淤的方式,主要使用挖掘机、清淤船等设备进行作业。
通过机械清淤,可以高效、彻底地清除泥沙和杂物,同时保障工作人员的安全。
2.设备选择挖掘机:根据清淤区域不同深度和难度,选择合适的挖掘机,确保作业效率和安全。
清淤船:清淤船主要用于吸取水底泥沙和杂物,可以灵活地在水面上作业,适用于狭窄水域和深水区。
四、清淤施工方案1.施工流程(1)确定清淤范围:根据泥沙调查结果和所需清淤量,确定清淤范围。
(2)准备设备:将挖掘机、清淤船等设备运输至施工现场,并进行检查和调试。
(3)清淤作业:按照清淤范围和深度要求,使用挖掘机和清淤船进行清淤作业,将泥沙和杂物吸取至清淤船上进行处理。
(4)泥沙处理:清淤船将吸取的泥沙和杂物运至指定处进行处理,可以采用填埋或焚烧等方法,确保对环境不会造成二次污染。
第1篇一、工程概况本项目位于我国某地区,池塘淤泥处理工程旨在改善池塘生态环境,提高水质,同时实现淤泥资源化利用。
工程包括淤泥清理、运输、处理、资源化利用等环节。
本方案针对池塘淤泥施工进行详细规划,以确保工程顺利进行。
二、施工准备1. 工程组织(1)成立项目部,负责整个工程的施工管理、组织协调、质量控制、安全监督等工作。
(2)项目部下设施工、技术、质量、安全、物资、财务等管理部门,明确各部门职责。
2. 施工人员(1)招聘具有相关资质的施工人员,包括技术人员、施工人员、质检人员、安全员等。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
3. 施工材料(1)根据工程需求,采购淤泥清理设备、运输车辆、处理设备、资源化利用设备等。
(2)确保材料质量,符合国家相关标准。
4. 施工设备(1)根据工程规模,配置合适的施工设备,如挖掘机、装载机、运输车辆、处理设备等。
(2)对设备进行定期检查、维护,确保设备正常运行。
5. 施工场地(1)施工现场应平整、开阔,便于施工。
(2)施工现场设置临时设施,如办公室、仓库、休息室等。
6. 施工方案编制(1)根据工程实际情况,编制详细的施工方案,包括施工流程、施工方法、质量控制、安全措施等。
(2)对施工方案进行审核、批准。
三、施工流程1. 淤泥清理(1)采用挖掘机、装载机等设备,对池塘淤泥进行清理。
(2)将清理后的淤泥堆放在指定区域,便于后续处理。
2. 运输(1)采用运输车辆,将淤泥运输至处理场地。
(2)运输过程中,确保淤泥不外溢、不污染环境。
3. 处理(1)根据淤泥性质,选择合适的处理方法,如堆肥、制砖、制瓦等。
(2)对处理后的淤泥进行检测,确保其质量符合要求。
4. 资源化利用(1)将处理后的淤泥进行资源化利用,如制砖、制瓦等。
(2)提高淤泥利用率,降低工程成本。
四、施工方法1. 淤泥清理(1)采用挖掘机、装载机等设备,对池塘淤泥进行清理。
(2)根据淤泥厚度,合理配置施工设备,确保施工效率。
河塘清淤回填施工方案在河塘清淤回填工程中,施工方案的设计和实施至关重要。
清淤回填工程旨在提高河塘的输沙能力,改善水体的流动性,保护河塘生态环境。
本文将介绍清淤回填施工方案的具体步骤和注意事项。
一、工程前期准备在进行河塘清淤回填工程前,需要进行充分的准备工作。
首先,要对河塘进行全面的勘测和测量,确定清淤回填的具体范围和深度。
其次,要制定详细的施工计划和施工方案,包括清淤和回填的具体步骤、施工周期和预算等。
二、清淤工程清淤是河塘清淤回填工程的首要步骤。
清淤过程中,需要使用挖掘机等工程机械设备,将河塘中的淤泥、杂草等废物清除干净,确保河塘底部的平整和清洁。
三、回填工程清淤完成后,接下来是回填工程。
在回填过程中,需要选择合适的填料,并根据设计要求进行逐层回填。
回填过程中要确保填料的均匀性和密实性,避免出现塌陷和渗漏现象。
四、施工调试完成清淤回填后,还需要对施工效果进行调试和检验。
要检查回填后的河塘是否平整、结实,并且不会对周围环境造成不良影响。
同时,还要进行泥土渗透性和稳定性测试,确保施工质量符合标准要求。
五、工程验收最后,对河塘清淤回填工程进行验收。
验收过程中要对整个工程进行全面检查,并核实施工质量、工程量、安全状况等各项指标是否符合规定要求。
只有通过验收,工程方能正式交付使用。
综上所述,河塘清淤回填施工方案的设计和实施是一项复杂的工程,需要科学合理的规划和严谨的执行。
只有做好前期准备工作,精心组织施工过程,严格把控质量,才能确保工程的顺利进行和达到预期效果。
河塘清淤回填施工专项方案
一.工程概况
本标段桩号为K0+555~K0+726全长171m本标段有河塘3处,K0+555~K0+562有一小池塘,K0+562~K0+604段与K0+627~K0+726段各有一大池塘。
由于三处河塘范围皆超出道路红线,所以河塘清淤采用围堰隔离的方式将淤泥翻转至红线以内。
填料采用素土回填,高度至深搅桩设计标高;素土来源:从外部运进。
二.施工前的准备工作
施工组织机构及人员配置全部到位,并进行全面的技术交底。
机械设备、测量仪器全部到场,做好检修工作。
三.施工方案
1、河塘排水与围堰
本标段河塘与附近的跃进河相距较近,用6寸水泵将河塘水直接排至跃进河。
但由于该段河塘离电源较远,所以采用10KW发电机发电。
在河塘的水全部排光之后,约请领导单位现场测量淤顶标高。
由于三处河塘范围皆超出道路红线,所以河塘清淤采用围堰的方式清理红线以内的淤泥。
围堰的位置布置在紧靠于红线(红线外侧)。
2、河塘清淤及塘底成型
在抽干水的河塘中做好围堰后,利用4台挖掘机将清淤翻转到围堰外侧;待自然晾干后,用挖机装车,自卸工程车外运,作弃土处理。
清除淤泥过程中将四周开挖成台阶状,台阶宽度为1m,高度为50cm,台阶底面内倾4%。
一切就绪后,约请领导单位现场测量淤底标高。
2、回填工艺及质量控制要点
本工程因地处跃进河南侧,周围河塘密布,地下水位较高,所以河塘排水后,利用填土围堰法做出隔水土埂,然后在路基范围内快速用大口径水泵连续排水,将水排出围堰范围以外。
河塘回填采用素土回填,因此次填方量较大,而土方运输路线皆在我施工现场内穿行,所以施工前做好安全交底。
此外还需注意以下情况:
(1)施工时,自卸汽车将土运至河塘边缘,用推土机推入塘底,每层推土厚度≤30cm,经粗平后,用振动式压路机碾压,直至施工至设计标高。
施工中严格控制填料的含水量,使其符合设计要求。
(2)河塘填土不得使用腐植土、生活垃圾土、淤泥、冻土块和盐渍土。
土的可溶性盐含量不得大于5%;550℃的有机质烧失量不得大于5%,特殊情况不得大于7%。
(3)河塘填筑分层平行摊铺,最大松铺厚度不得大于30cm,最小松铺厚度不得小于10cm。
(4)为保证河塘边部的强度和稳定,施工时超宽50㎝填土压实,严禁出现贴破现象。
(5)为了减少路堤路段在构造物两侧产生不均匀沉降而导致路面不平整,对于大型压实机具压不到的地方,必须配以小型压实机具薄层碾压,以确保压实度。
(6)为了使每道工序互不干扰,并满足规范要求,便于作业和检查,确保每个施工段的填筑碾压质量,在标准化作业的基础上,将各施工段划分为四个作业区段和七个施工工艺流程。
(见下页图)
四个作业区段七个施工工艺流程
施工准备
基底处理下
填土区段
下分层填土一
平整区段一
循摊铺整平循
碾压区段环
碾压密实环
检查区段
测量边坡
边坡整治
(7)在整个河塘填筑施工中,应严格控制“五度”,即:宽度、坡度、平整度、填筑高度、重点是密实度。
(8)压实标准
填挖类型层厚(㎝)压实度
填方20cm 94
(9)铺土
采用机械铺土。
本工程采用摊土机进行摊铺。
摊铺时将已备好的土源,按要求厚度均匀摊铺在路槽内,并利用摊铺机的轮胎将铺匀的土排压一遍,以达基本密实(经排压后的摊铺厚度应通过试验确定)。
一般推土机排压一遍后,土的虚铺厚度为压实厚度的1.1~1.2倍。
(10)整平
将铺好的土方,用推土机按设计要求的纵横断面进行整平
四.雨天施工安排
(1)保证施工现场排水,确保畅通。
(2)现场土方用塑料薄膜覆盖,已保证施工阶段工期。
五.施工注意事项
①注意天气情况,尽量在雨到来之前碾压完成并停止施工。
②严禁压路机等其它施工机械在已完成的路段调头与急刹车。
③严禁用“薄层补贴”的方法找平,贯彻宁刮勿补的原则,如有局部低洼处用齿耙翻松5cm以上,用新鲜混合料填充找平。
④施工接缝应采用对接形式或平接缝处理,确保接缝处的纵向横向平整度。
严禁斜接缝。
六、质量、安全、文明施工保证措施
(1)、质量保证措施
A、项目部建立健全工程质量保证体系、工程质量自检体系,采取有效的手段进行强化管理,机构设置见下图:
项目部质检部施工队质检工程师路基工程项目部质检
部
B、工程质量是一个系统工程,领导是关键,职工是基础,制度是手段,技术是保证。
严格组织施工,责任层层分解,落实到人,增强群体创优意识。
C、路基土方试验段工程要严格控制好分层填筑厚度、含水量,及时进行检测、试验和压实度检测。
D、质检人员及时检测,填报各项检验成果,做好事故分析,找出缺陷,采取预防措施。
E、认真学习招标文件的有关规定,遵循技术规范进行施工,虚心听取监理工程师意见,随时取得联系,以确保工程质量。
认真做好各种图表资料记录工作,每一道工序必须经监理工程师检查,合格后方可进行下一步施工。
七.安全保证措施
项目经理部有一名安保部长主管安全,试验段作业队有综合班设有一名副队长抓安全,并设专职安全员。
1、建立健全施工安全规章制度,做好安全技术培训工作。
2、加强施工组织领导,建立安全生产保证体系,做好施工安全检查和监督指导工作。
3、树立安全为生产,生产必须安全的思想,经常进行安全生产教育,坚持“安全第一,预防为主”的方针。
4、做好与施工安全有关的技术交底,狠抓事故苗头,把安全事故消灭在萌芽状态。
5、对机械操作实行定员、定岗,严格按操作规程操作。
6、严格按施工工艺、施工操作规程,施工组织设计中有关安全条款进行施工。
7、严禁无证操作、违章作业。
做到持证上岗,对进入施工现场的人员做到“三不伤害”。
8、加强安全宣传,开展安全竞赛。
在交通干扰的交叉地点派专人指挥,设置各种安全标志和设施。
9、施工机械建立检修和保养制度,确保完好率,以保证生产顺利进行。
八.文明施工及环境保护措施
1、目经理部和试验段作业队建立环境保护规章制度,并定期检查,将环保工作与效益
挂钩,工作有条不紊,创造一个良好的工作环境。
2、做好施工区域附近环保工作,做到文明生产,文明施工。
3、强化职工的思想政治工作,发扬艰苦奋斗精神,提高工作效率,节约材料,降低成
本。
4、尊重业主、监理工程师,虚心听取意见,对监理工程师提出的意见要积极采纳。
5、维护施工环境,保持施工场地清洁。
河塘、围堰、清淤工艺平面布置图如下。
