35KV及以上变电站电气安装工程细则
- 格式:doc
- 大小:131.50 KB
- 文档页数:26
目录第一章变电站一次设备安装施工工艺要求 (1)1 变压器 (1)2 HGIS、GIS和封闭母线 (8)3 支柱式断路器 (11)4 隔离开关 (14)5 电流互感器、电压互感器和避雷器 (17)6 干式电抗器 (21)7 电容器组 (22)第二章变电站母线及导线安装施工工艺要求 (24)1 软母线 (24)2 管母线.......................................................................................... 错误!未定义书签。
3 设备引线和连接线 (25)4 穿墙套管 (26)5 10kV高压柜封闭母线桥 (27)第三章变电站接地网、照明及布线施工工艺 (29)1 接地网 (29)2 户外照明动力 (32)3 户内照明动力 (34)4 户内布线 (39)第四章变电站电缆敷设和防火封堵施工工艺 (41)1 电缆敷设 (41)2 电缆防火封堵 (45)3 高压电缆敷设 (54)4 变电站电缆保护管(槽盒) (56)5 电缆二次接线施工工艺 (57)6 二次接地网施工工艺 (63)第五章变电站二次设备施工工艺 (66)1 直流装置与蓄电池组施工工艺 (66)2屏、柜(端子箱)安装施工工艺 (68)3 计算机监控装置施工工艺 (71)4 变电站视频及环境监控系统施工工艺 (73)第六章变电站通信设备及线缆施工工艺 (78)1 通信设备安装施工工艺 (78)2 通信电源安装施工工艺 (79)3 通信电缆安装施工工艺 (80)4 通信机房走线架安装施工工艺 (83)第一章变电站一次设备安装施工工艺要求1 变压器1.1 适用范围变电工程的35kV及以上变压器安装,35kV、66kV电抗器及35kV油浸式高压电抗器安装。
1.2 设计要求(1)主变压器本体安装a) 主变压器本体与外挂的机构箱、端子箱、电缆走线槽等附件外观颜色一致。
三门峡渑池南村35千伏输变电工程电气安装施工方案一施工准备为确保顺利完成此项工程,在保证安全措施,组织措施,技术措施的基础上,施工前做到人员整齐,机械、工具性能良好,能够按时进入施工现场,做好充分准备,制定此方案。
1. 施工技术和资料准备1.1 利用微机信息处理系统编制工程施工资料,对变电所的工期、安全、质量、资金、统计、人力资源等进行总体策划,科学、合理地编制工程进度计划,保证工程施工进度计划的合理性、有效性、实用性。
1.2 根据业主招标的要求,考虑图纸出图时间、业主供货设备与材料到场时间,编制详细的工程施工进度计划,合理安排工期及各项施工资源。
组织人员熟悉、审核施工图纸和有关的设计资料,学习并掌握施工验收规范、有关技术规定及招标文件中的有关规定,对施工中可能出现的问题进行预分析,做好预防。
1.3 建立健全各项管理制度,严格执行国家有关现行的规程、规范。
1.4为确保本工程质量优良级目标的实现,必须对职工进行各种形式的培训学习,提高职工综合素质,具体安排由公司教育、安监、质保、技术处负责,培训项目有:安全技术岗位培训;测量、分坑技术培训;混凝土施工培训;焊工、起重工培训;杆塔组立培训;导、地线展放培训导线压接培训;附件安装培训;线路保护调试培训。
1.5根据工程设计特点,编制、补充、完善各分项工程施工作业指导书或安全技术措施,保证各分项工程施工前技术措施审批完毕,发放到施工人员手中。
主要施工安全技术措施序号安全技术措施名称备注1 复测、分坑施工作业指导书2 杆塔组立施工作业指导书3 导、地线展放施工作业指导书4 紧线施工作业指导书5 交叉跨越施工作业指导书6 砼杆焊接施工作业指导书7 防雷接地作业指导书8 架线作业指导书9 附件安装作业指导书1.6 技术交底1)工程部部长负责组织技术、质量、安全等有关部门参加,由项目总工程师负责对整个工程施工、各分部分项工程、特殊和隐蔽工程、易发生质量事故与工伤事故的关键部位对所有施工人员进行技术交底工作。
任务书一、设计内容要求设计一35KV变电所的电气部分二、原始资料1、某企业为保证供电需求,要求设计一座35KV降压变电所,以10KV电缆给各车间供电,一次设计并建成。
2、距本变电所7Km处有一系统变电所,由该变电所用35KV双回路架空线路向待定设计的变电所供电,在最大运行方式下,待设计的变电所高压母线上的短路功率为1080MVA 。
3、待设计的变电所10KV无电源。
4、本变电所10KV母线到各个车间(共有8个车间)均用电缆供电,其中一车间和二车间为一类负荷,其余为三类负荷,Tmax=400h ,各馈线负荷如表1—1(表1—1)5、所用电的主要负荷见表1—2(表1—2)6、环境条件(1)当地最热月平均最高温度29.9°c,极端最低温度-5.9°c,最热月地面0.8m处土壤平均26.7°c ,电缆出线净距100mm。
(2)当地海拔高度507.4m。
雷暴日数36.9日/年:无空气污染,变电所地处在P≤500m·Ω的黄土上。
三、设计任务1 、设计本变电所的主电路,论证设计方案是最佳方案,选择主变压器的容量和台数;2 、设计本变电所的自用电路,选择自用变压器的容量和台数;3 、计算短路电流;4、选择导体及电气设备。
四、设计成果1 、设计说明书和计算书各一份2 、主电路图一份五、主要参考资料1、水利电力部西北电力设计院编。
电力工程电气设计手册(第一册)。
北京:中国水利电力出版社。
1989.122、周问俊主编。
电气设备实用手册。
北京:中国水利水电出版社,19993、陈化钢主编。
企业供配电。
北京:中国水利水电出版社,2003.94、电力专业相关教材和其它相关电气手册和规定1电气主接线设计方案1.1电气主接线概述为满足生产需要,变电站中安装有各种电气设备,并依照相应的技术要求连接起来。
把变电站、断路器等按预期生产流程连成的电路,称为电气主接线。
电气主接线是由高压电器通过连接线,按其功能要求组成接受和分配电能的电路,成为传输强电流、高电压的网络,故又称为一次接线或电气主系统。
神华杭锦能源有限公司塔韩线色连集运站工程监理实施细则(35KV 变电站设备及电气安装工程)项目监理机构(章):专业监理工程师:总监理工程师:日期:北京康迪建设监理咨询有限公司色连集运站监理部目录1、工程概况 (3)2、编制依据 (4)3、施工过程中质量控制 (8)4、施工准备阶段监理工作主要内容 (9)5、施工过程中的质量控制 (9)6、设备及电气安装 (11)7、进度计划的监督管理 (12)8、施工阶段的投资控制 (12)9、工程信息的呈办 (13)10、保证工程质量的主要措施监督管理 (14)11、保证工期的主要措施监督管理 (15)12、安全要求及确保安全生产的措施监督管理 (18)13、成品保护措施监督管理 (19)14、雨季三防应急措施监督管理 (19)15、工程交付、服务及保修监督管理 (21)16. 交工资料的编制监督管理 (23)为严格遵守建设监理法规和程序,使监理工作做到规范化、正规化、制度化,更好的落实施工制度的各项指标和内容,安对工程质量、进度、投资得到合理有效的控制,特编制细则如下:一、工程概况工程名称:神华杭锦能源有限责任公司塔韩线色连集运站35KV变电站电气设备安装工程工程地点:内蒙古鄂尔多斯市达拉特旗武家湾建设单位:神华杭锦能源有限责任公司设计单位:鄂尔多斯市和效电力设计有限责任公司监理单位: 北京康迪建设监理咨询有限公司设备及电气安装施工单位:陕西域明电力工程有限公司神华杭锦能源色连集运站35KV变电站设备及电气安装工程,该工程设备主变包括:35KV侧、10KV侧开关柜均布置箱体内,有载调压变压器2台,容量为2×5MVA、35KV进线2回、单母线分段接线,35KV电气设备箱内安装XTN-40.5固定开关柜12台。
10KV母线采用单母线分段接线。
10KV进线间隔2回,10KV出线间隔9回,10KV电气设备为箱体布置,箱内安装XGN—12固定柜21台,动态无功补偿装置为箱体布置,容量为SVG—3600KV2r2夸。

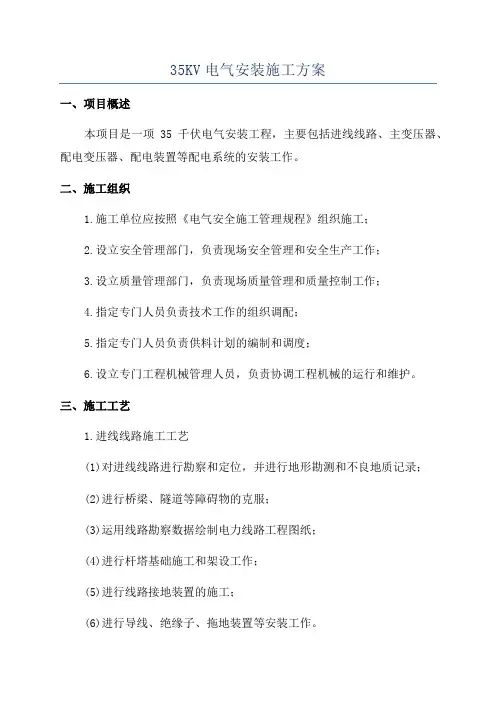

35KV电气安装施工方案一、项目概述本项目是一项35千伏电气安装工程,主要包括进线线路、主变压器、配电变压器、配电装置等配电系统的安装工作。
二、施工组织1.施工单位应按照《电气安全施工管理规程》组织施工;2.设立安全管理部门,负责现场安全管理和安全生产工作;3.设立质量管理部门,负责现场质量管理和质量控制工作;4.指定专门人员负责技术工作的组织调配;5.指定专门人员负责供料计划的编制和调度;6.设立专门工程机械管理人员,负责协调工程机械的运行和维护。
三、施工工艺1.进线线路施工工艺(1)对进线线路进行勘察和定位,并进行地形勘测和不良地质记录;(2)进行桥梁、隧道等障碍物的克服;(3)运用线路勘察数据绘制电力线路工程图纸;(4)进行杆塔基础施工和架设工作;(5)进行线路接地装置的施工;(6)进行导线、绝缘子、拖地装置等安装工作。
2.主变压器施工工艺(1)安装主变压器的基础;(2)安装变压器的油箱;(3)安装变压器的高低压侧电引线;(4)连接变压器的接地装置;(5)完成变压器的调试和试运行。
3.配电变压器施工工艺(1)进行配电变压器基础施工;(2)进行变压器充油工作;(3)安装变压器的引线;(4)连接变压器的接地装置;(5)完成变压器的调试和试运行。
4.配电装置施工工艺(1)完成配电柜的基础工作;(2)安装配电柜的设备和线路;(3)完成配电柜的接地装置;(4)进行配电柜的调试和试运行。
四、施工安全措施1.按照电气安全施工管理规程,设置警示标志和告示牌;2.确保施工人员佩戴必要的个人防护装备;3.建立合理的作业平台和施工道路;4.进行电工设备的接地和漏电保护;5.遵守火灾防范措施,设置灭火设备和灭火通道。
五、质量控制措施1.严格按照施工技术规范进行施工,确保施工质量符合标准;2.进行施工资料的管理和验收;3.进行现场质量检查和评审;4.确保设备安装符合规定,保证电气设备的可靠性和安全性。
六、进度安排1.制定详细的施工计划;2.按照施工计划组织施工,确保进度的顺利进行;3.定期召开施工进度会议,解决施工中的问题和难题。
技术标准和要求1、施工范围1.1 35kV线路部分: 35KV高压配电装置出线柜同杆双回路,线路长度为2×6.743km;在#23~#24处跨越浙赣铁路;在#10~#11处穿越沪昆高速铁路采用电缆穿越;在#03~#04穿越马路采用电缆;在#1杆处连接原线路;。
新建双回线路长6.743km,其中双回电缆线路长 1.111km,导线采用JL/G1A-400/25,地线采用OPGW-24B1-50,电缆采用YJV-26/35-1*630单芯电缆。
本工程新立钢管杆6基,角钢塔26基。
负责本工程所有杆塔标示标牌制作安装(包括但不限于杆塔标号牌、警示牌、防护栏等)。
负责本工程35kV输电线路投运、通信施工及设备调试、保护调试等工作。
本次招标工程中#10~#11塔(穿越沪昆高速铁路)之间的电缆井、电缆沟道、排管等土建费用按实际米数计算。
1.2 投标方应负责施工范围内设备采购、安装、调试(包括单体调试、分系统调试、整套启动调试等),土建施工,市政道路施工协调恢复绿化工作以及配合协调政治处理等工作。
1.3 投标方在报价时应充分考虑线路跨越、穿越原有各电压等级线路、道路、河流、绿化、高大树木以及施工临时便道等不利因素,费用包含在投标总价中。
主要设备品牌推荐如下:电缆:江苏上上、浙江万马、浙江开成投标方须根据招标方提供的品牌采购。
2、工程概况发电机出线电压为10.5kV,分别直接接入10kV两段母线上,两段发电机母线之间设联络开关,10kV主母线采用单母线分段接线。
分别经2台20MVA双绕组主变升压至35kV。
35kV 母线采用单母线分段接线方式。
3、技术标准及规范表一:变电站土建工程现行主要质量标准、规范验收质量标准目录》(基建质量[2011]79号)文件,未提及标准请参考基建质量[2011]79号文件。
在施工过程中相关质量标准规范版本更新,由施工提供最新版本。
表二:变电站电气安装工程现行主要质量标准、规范备注:上述标准规范引自《国家电网公司输变电工程建设现行主要目录管理制度、施工与验收质量标准目录》(基建质量[2011]79号)文件,未提及标准请参考基建质量[2011]79号文件。
35KV及以上变电站电气安装工程细则一、前言为保障电力系统运行的安全稳定,提高变电站电气设备的运行可靠性和安全性,对35KV及以上变电站电气安装工程的施工进行规范,特制定本细则。
二、总则2.1 适用范围本细则适用于35KV及以上变电站电气安装工程,包括主变、母线、开关设备、保护设备、电缆及附件等的安装。
2.2 施工要求进行35KV及以上变电站电气安装工程施工时,应严格按照国家、行业和地方有关规定、标准、规程的要求进行。
2.3 施工组织进行35KV及以上变电站电气安装工程施工时,应根据工程的具体情况合理确定施工组织架构,配备必要的施工人员和各类施工设备。
2.4 施工质量进行35KV及以上变电站电气安装工程施工时,应保证施工质量,确保施工过程中所有零配件符合相关标准要求。
同时,应对所使用的材料进行认真检查,确保其质量合格,达到安全、可靠、经济运行的要求。
三、施工基本要求3.1 安装前准备在进行35KV及以上变电站电气安装工程之前,应根据设计图纸要求进行验收及安排施工队伍进行进度计划和施工方案制定。
同时,应指派专人进行施工现场布置,环境清洁、整齐、明朗。
3.2 安装过程在进行35KV及以上变电站电气安装工程施工时,应严格按照设计图纸进行安装施工,确保施工质量达到标准要求。
在安装过程中,应注意电气设备的防护处理,确保施工人员的生命安全和设备的使用寿命。
3.3 安装后验收在35KV及以上变电站电气安装工程安装完成后,应进行验收,确保安装质量符合国家、行业和地方有关规定、标准、规程的要求。
四、安全施工措施4.1 安全生产在进行35KV及以上变电站电气安装工程施工时,应注意安全生产,保证施工人员的人身安全。
为此,施工现场应设立安全警示标志和防护措施,并按照作业安全规程严格进行操作。
4.2 安全用电35KV及以上变电站电气安装工程中,在施工现场和各电气设备使用过程中,应注意安全用电,确保用电设施安全可靠。
使用电工具应符合标准要求,电缆敷设应符合规程,电气设备接线应合理可靠。

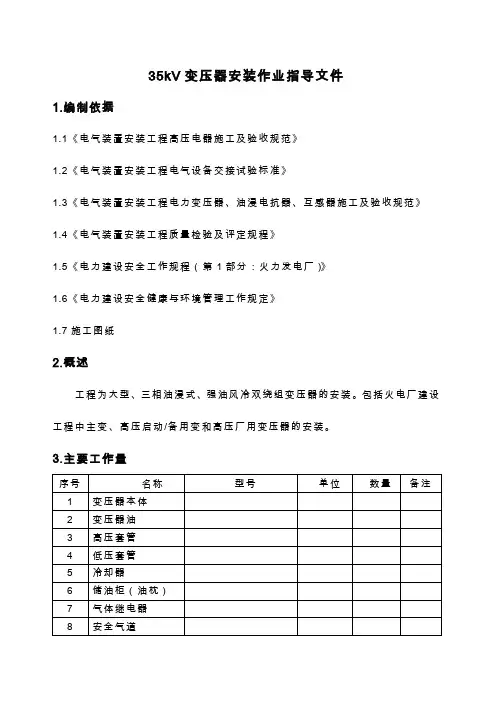

35kV变压器安装作业指导文件1.编制依据1.1《电气装置安装工程高压电器施工及验收规范》1.2《电气装置安装工程电气设备交接试验标准》1.3《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》1.4《电气装置安装工程质量检验及评定规程》1.5《电力建设安全工作规程(第1部分:火力发电厂)》1.6《电力建设安全健康与环境管理工作规定》1.7施工图纸2.概述工程为大型、三相油浸式、强油风冷双绕组变压器的安装。
包括火电厂建设工程中主变、高压启动/备用变和高压厂用变压器的安装。
3.主要工作量序号名称型号单位数量备注1 变压器本体2 变压器油3 高压套管4 低压套管5 冷却器6 储油柜(油枕)7 气体继电器8 安全气道9 压力稀放装置10 吸湿器11 净油器12 测温装置4.作业条件项目要求备注安装条件环境:现场道路畅通、施工电源满足施工要求、无交叉作业无对其它工种的要求:土建基础验收合格并交付安装无机械50t汽车吊1部、拖拉机1辆、无齿锯1台、钻床1台、电焊机1台,真空滤油机1台。
合格工器具棕绳50m、各种尼龙吊具若干、氧气、乙炔1套、手枪钻1个、水平尺2把、水准仪1台、10t手拉葫芦2个、各种扳手和钳子若干。
合格材料施工所需材料齐全,符合设计要求、合格证齐全,复检合格,报验完毕且合格无5.施工方案5.1 概述变压器到货之后由厂家向施工方办理交接手续,交接过程由建设方、监理单位、施工单位、厂家共同进行。
详细检查变压器外观、绝缘油出厂试验报告、说明书等资料是否齐全以及所带附件是否齐全。
充氮运输的变压器,油箱内应为正压,其气压力应为0.01~0.03MPa之间。
对变压器绝缘油进行简化分析,如果不合格用真空滤油机对绝缘油进行处理,直至符合要求。
充氮运输的变压器,排氮前必须将变压器油箱中的残油排尽。
打开油箱顶部阀门,将注油管道连接到变压器下部的阀门上,打开真空滤油机,将合格的绝缘油打入油箱中,氮气经顶部排出;油充至油箱顶部将氮气排尽后,再将油位降至高出铁芯上沿100毫米处。
35KV变电站设备及电气安装工程监理实施细则一、项目背景及概况1.1项目概况1.2监理目标本项目的监理目标是确保施工过程中的质量、安全和进度符合相关法规和规范要求,最大限度地减少施工风险,保证工程质量和项目正常运行。
二、监理任务2.1前期准备2.1.1准备监理人员,包括监理工程师和安全专员等。
2.1.2进行工程资料的审核和整理工作,包括施工图纸、技术文件等。
2.2施工准备2.2.1监督施工单位的施工方案和质量控制计划等准备工作。
2.2.2检查施工单位的施工人员和设备是否符合要求。
2.3施工阶段2.3.1监督施工单位按照施工方案和质量控制计划进行施工。
2.3.2检查施工中的工程质量,包括施工材料的选择、设备的安装和调试等。
2.3.3监督施工单位的现场安全工作,包括安装设备的工作高度、用电安全等。
2.3.4协助施工单位解决现场问题和处理纠纷。
2.4验收阶段2.4.1参与施工单位的工程质量验收工作,包括对施工质量的检查和记录。
2.4.2协助施工单位申请相关手续和证书。
三、监理要求3.1工程质量要求3.1.1施工过程中的材料选择和使用必须符合相关法规和标准。
3.1.2设备的安装和调试必须符合工程设计和规范要求。
3.1.3施工单位必须按时交付相关工程资料和验收记录。
3.2安全要求3.2.1施工单位必须按照相关法规和标准进行现场安全工作,保证工人的安全。
3.2.2施工单位必须提供必要的安全防护设备和培训。
3.3进度要求3.3.1施工单位必须按照合同要求的工期进行施工,确保工程的进度。
3.3.2监理人员必须监督并记录工程进度的情况。
四、监理报告4.1每周监理报告监理人员每周至少提交一次监理报告,内容包括施工的进度、质量问题和安全情况等。
4.2问题整改报告如发现施工中存在质量问题或安全隐患,监理人员必须及时提供整改建议,并监督整改工作的完成情况。
4.3阶段验收报告每个阶段的施工完成后,监理人员必须提交相应的验收报告,包括施工质量和安全报告。

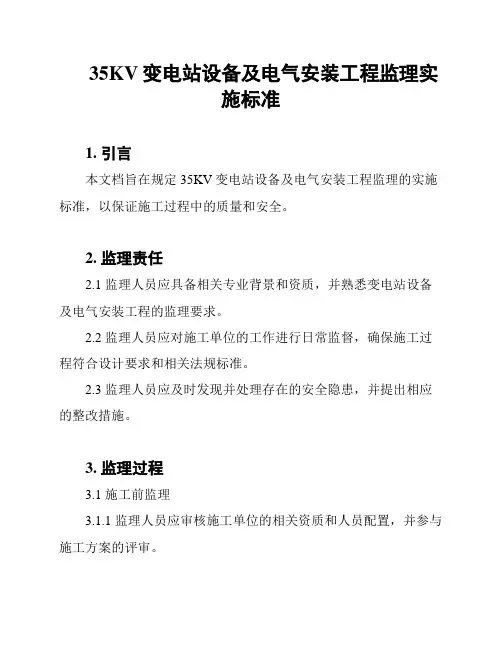

35KV变电站设备及电气安装工程监理实施标准1. 引言本文档旨在规定35KV变电站设备及电气安装工程监理的实施标准,以保证施工过程中的质量和安全。
2. 监理责任2.1 监理人员应具备相关专业背景和资质,并熟悉变电站设备及电气安装工程的监理要求。
2.2 监理人员应对施工单位的工作进行日常监督,确保施工过程符合设计要求和相关法规标准。
2.3 监理人员应及时发现并处理存在的安全隐患,并提出相应的整改措施。
3. 监理过程3.1 施工前监理3.1.1 监理人员应审核施工单位的相关资质和人员配置,并参与施工方案的评审。
3.1.2 监理人员应检查施工现场的准备工作是否符合要求,并对施工图纸进行逐项确认。
3.2 施工中监理3.2.1 监理人员应全程监督施工的质量和安全情况,确保施工过程符合设计要求和施工方案。
3.2.2 监理人员应定期检查施工单位的工作记录和施工材料的质量,及时发现并处理问题。
3.3 施工后监理3.3.1 监理人员应组织对施工质量进行检验,确保设备和电气安装符合相关规定和标准。
3.3.2 监理人员应审核施工单位提供的竣工资料,并进行全面的验收。
4. 监理报告4.1 监理人员应定期向建设单位提供监理报告,详细记录施工过程中的情况和发现的问题。
4.2 监理报告应包括对施工单位的工作评价和整改意见,以及对建设单位的建议和反馈。
5. 监理费用5.1 监理费用由建设单位支付,支付金额和方式应在合同中明确。
5.2 监理费用的支付应按照施工进度和完成情况进行分期支付。
6. 其他条款6.1 本文档的解释权归建设单位所有。
6.2 对于本文档未尽事宜或有争议情况,双方应通过协商解决。
以上为35KV变电站设备及电气安装工程监理实施标准的简要内容,详细内容请参阅正式文件。
汪湖35kV变电站工程安全文明施工实施细则批准:审核:编写:目录1.概述 (3)1.1编制目的 (3)1.2编制依据 (3)1.3工程简介 (4)1.4涉及安全施工的主要内容 (5)2.安全文明施工管理目标 (5)3.安全文明施工组织机构及职责 (6)3.1安全管理组织构 (6)3.2安全管理保证体系 (6)3.3安全管理监督体系 (7)3.4工作职责 (8)4.安全文明施工管理措施 (10)4.1进场作业人员素质与技能管理 (10)4.2施工安全管理制度与台帐 (11)4.3“两项费用”的使用管理 (12)4.4安全文明施工标准化管理 (13)4.5作业人员行为管理 (13)4.6施工安全风险管理 (14)5.现场安全文明施工要求及实施 (14)5.1现场总平面布置 (15)5.2设备材料用品摆放定置化管理 (30)5.3环境保护 (32)5.4成品、半成品保护与防止“二次污染 (33)5.5安全文明施工主要控制点及措施 (34)6.个体安全防护装备及规定 (41)7.环境保护 (41)8.事故应急 (42)9.施工安全措施补助费、文明施工措施费管理规定 (45)1.概述1.1编制目的为全面落实国家电网公司有关安全文明施工标准化工作的规定,进一步提升施工安全管理水平,保障作业人员和设备财产安全,指导本工程安全文明施工全过程管理,特制定本细则。
1.2编制依据⑴《国家电网公司输变电工程安全文明施工标准化工作规定(试行)》(国家电网基建[2005]403号)及配套图册。
⑵《国家电网公司电力建设安全健康与环境管理工作规定》(国家电网工[2003]168号)⑶《中华人民共和国电力行业标准》(DL 5009.3-1997)⑷《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)(试行)(2005年3月)⑸《电力设备典型消防规程》(DL 5027-93)⑹《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)⑺《施工现场临时用电安全技术规范》(JGJ 46-2005)⑻《建筑施工现场环境与卫生标准》(JGJ 146-2004)⑼《建设工程施工现场供用电安全规范》(GB 50194-93)⑽《中华人民共和国安全生产法》⑾《中华人民共和国劳动法》⑿《中华人民共和国消防法》⒀《中华人民共和国建筑法》⒁《中华人民共和国环境保护法》⒂《电力建设安全工作规程》(变电所部分) DL5009·3-97⒃2009年公司安全工作计划⒄汪湖35kV变电站变电站工程施工组织设计1.3工程简介新建的汪湖35kV变电站变电站位于汪湖镇交通管理所南边,北临206国道,交通方便,站址为原35KV汪湖变位置,扩建条件具备.站址总占地面积608.76亩,围墙以内1.97亩。
35〜110KV变电站设计规第一章总则第1.0.1条为使变电所的设计认真执行国家的有关技术经济政策,符合安全可靠、技术先进和经济合理的要求,制订本规。
第1.0.2条本规适用于电压为35〜UOkV,单台变压器容量为5000kVA及以上新建变电所的设计。
第1.0.3条变电所的设计应根据工程的5〜10年发展规划进行,做到远、近期结合,以近期为主,正确处理近期建设与远期发展的关系,适当考虑扩建的可能。
第1.0. 4条变电所的设计,必须从全局出发,统筹兼顾,按照负荷性质、用电容量、工程待点和地区供电条件,结合国情合理地确定设计方案。
第1.0.5条变电所的设计,必须坚持节约用地的原则。
第1.0.6条变电所设计除应执行本规外,尚应符合现行的国家有关标准和规的规定。
第二章所址选择和所区布置第2. 0.1条变电所所址的选择,应根据下列要求,综合考虑确定:一、靠近负荷中心;二、节约用地,不占或少占耕地及经济效益高的土地;三、与城乡或工矿企业规划相协调,便于架空和电缆线路的引入和引出;四、交通运输方便;五、周围环境宜无明显污秽,如空气污秽时,所址宜设在受污源影响最小处;六、具有适宜的地质、地形和地貌条件(例如避开断层、滑坡、塌陷区、溶洞地带、山区风口和有危岩或易发生滚石的场所),所址宜避免选在有重要文物或开采后对变电所有彫响的矿藏地点,否则应征得有关部门的同意;七、所址标高宜在50年一遇高水位之上,否则,所区应有可靠的防洪措施或与地区(工业企业)的防洪标准相一致,但仍应高于涝水位;八、应考虑职工生活上的方便及水源条件;九、应考虑变电所与周围环境、邻近设施的相互影响。
第2. 0.2条变电所的总平面布置应紧凑合理。
第2.0.3条变电所宜设置不低于2.2m高的实体围壇。
城网变电所、工业企业变电所围墙的高度及形式,应与周围环境相协调。
第2. 0.4条变电所为满足消防要求的主要道路宽度,应为3.5m。
主要设备运输道路的宽度可根据运输要求确定,并应具备回车条件。
摘要变电所是电力系统的一个重要组成部分,由电器设备及配电网络按一定的接线方式所构成,他从电力系统取得电能,通过其变换、分配、输送与保护等功能,然后将电能安全、可靠、经济的输送到每一个用电设备的转设场所。
本变电所的设计首先是要进行负荷的分析与计算,负荷分析的方法有许多,需用系数法,二项式法等等。
经过分析,采用需用系数法更加的适合。
接着就是无功补偿,通过公式和查阅无功补偿率的表可以求出所需的无功补偿容量。
在变压器台数及容量的选择时,为了提高大连老虎滩变电所供电的可靠性,采用的是两台型号相同的变压器,而主接线的设计,在高低压侧都采用了单母线分段接线。
短路计算中最终采用了更为普遍的标么值法。
对于设备的选择可分为高压侧(10kV 侧)和低压侧(380V侧)两种。
并根据不同的要求看是否需要进行动稳定或热稳定的校验。
从而选择更适合的设备以及电缆,母线等。
接下来是变压器的继电保护,对于容量小于800kVA的油浸式变压器可采用了电流速断,过电流,以及过负荷三种保护。
最后就是防雷与接地的设计,常用的防雷设备有避雷针,避雷带和避雷线。
最终经过分析,采用了四支避雷针作为大连老虎滩变电所电气部分的防雷保护。
[关键词] 变电站、负荷、输电系统、配电系统、补偿装置AbstractSubstation power system is an important component of the electrical equipment and distribution by the network connection mode according to a certain pose, he obtained power from the power system, through its transformation, distribution, transmission and protection functions, and then power safe, reliable and economical electricity supply to each device to set up places.First of all, the design of the substation is necessary to carry out the analysis and calculation of load, the load method of analysis there are many, need to factor method, binomial method and so on. The analysis required a more suitable method. Reactive power compensation and then, through the formula and check the rate of reactive power compensation can be obtained form the necessary reactive power compensation capacity. In the number and capacity of the transformer of choice, Dalian Tiger Beach in order to improve the reliability of power substations, the two models using the same transformer, the design of the main terminal, in the high and low pressure side bus using a single sub - wiring. Short circuit calculation of the final adoption of a more general method S Mody. For the choice of equipment can be divided into high-pressure side (10kV side) and low-voltage side (380V side) of two. And in accordance with the requirements of different activities to see if the need for stability or thermal stability of the calibration. In order to select more suitable equipment and cables, bus, etc.. Followed by the transformer relay protection, the capacity of less than 800kVA transformer oil-immersed current speed can be broken, over-current, as well as three types of overload protection. Finally, is the design of lightning protection and grounding, lightning protection equipment used a lightning rod, lightning protection and lightning protection zone line. After the final analysis, the use of a lightning rod 4 Dalian Tiger Beach as part of the electrical substation lightning protection.[key words] substation ,load ,transmission system ,correction equipment.目录第1章绪论 (1)1.1 大连老虎滩变电所的设计意义 (1)1.2 大连老虎滩变电所的设计要求 (2)1.3 大连老虎变电所电气部分的设计应达到的目的 (2)1.4 大连老虎滩变电所电气部分的设计方案 (3)第2章负荷的分析与计算及无功补偿 (4)2.1 负荷分析的意义 (4)2.2 负荷的分类及各自的供电要求 (4)2.3 负荷计算方法的比较及选用 (5)2.4 无功补偿的意义及方法 (6)2.5 无功补偿的计算 (7)第3章变压器台数及容量的选择 (9)3.1 变压器的分类与联结组别 (9)3.2 变压器的容量及过负荷能力 (9)3.3 变电所主变压器容量及台数,型号的确定 (10)第4章主接线的设计 (12)4.1 主接线的概述 (12)4.2 主接线的分类及其各的特点 (13)4.3 大连老虎滩变电所主接线的设计 (16)第5章短路计算 (19)5.1 短路的原因,形成及危害 (19)5.2 短路计算的方法及其采用 (20)第6章电气设备的选择及其校验 (24)6.1 高压设备的选择及校验 (24)6.2 低压设备的选择及校验 (25)6.3 母线及电缆的选择校验 (28)第7章继电保护的设计 (31)7.1 继电保护的基本知识 (31)7.2 供配电线路的继电保护 (31)7.3 中性点不接地系统的单相接地保护 (32)7.4 变压器的继电保护及计算 (32)7.5 备用电源自动投入装置 (35)第8章防雷与接地的设计 (37)8.1 防雷的基本概念 (37)8.2 老虎滩变电所防雷的设计 (38)8.3 老虎滩变电所设备接地的设计 (40)结论 (41)参考文献 (42)致谢 (43)附录Ⅰ (44)附录Ⅱ (45)附录Ⅲ (46)第1章绪论1.1大连老虎滩变电所的设计意义电力工业是国民经济的一项基础工业和国民经济发展的先行工业,它是一种将煤、石油、天然气、水能、核能、风能等一次能源转换成电能这个二次能源的工业,它为国民经济的其他各部门快速、稳定发展提供足够的动力,其发展水平是反映国家经济发展水平的重要标志。
10kV及以下电压等级土建安装工程、35KV及以上变电站技改、大修土建安装工程施工组织设计纲要目录一、工程概况及施工特点 (89)工程概况 (89)工程简述 (89)工程规模 (89)工程承包范围 (89)交通情况 (89)施工特点 (89)施工特点 (89)工程特点 (90)自然环境 (90)二、施工方案 (90)施工准备 (90)施工技术资料准备 (90)材料准备 (91)通讯准备 (91)施工场地的准备 (91)施工机械、施工力量的搭配 (91)主要施工机械设备表准备 (91)基础及电缆沟开挖施工工序总体安排 (93)主要工序和特殊工序的施工方法 (93)基础及电缆沟开挖等施工方法 (93)基础施工 (94)防雷接地安装施工工艺 (98)防雷支架安装: (98)防雷网安装: (98)防雷接地土建施工工艺 (98)接地装置的焊接 (99)直埋电缆的敷设 (99)直埋电缆的路由 (99)直埋电缆敷设前的准备 (100)直埋电缆敷设 (100)工程成本控制措施 (103)三、工期、施工进度计划安排 (104)工期规划及要求(施工过程的计划进度表见附表1) (104)施工精度计划网络图 (104)主要安装设备及材料供应计划 (104)主要安装设备 (104)材料供应计划 (104)四、施工现场平面布置图 (104)五、施工现场组织机构 (105)组织机构关系图 (105)工程主要负责人简介 (106)六、质量目标、质量保证体系及技术组织措施 (106)质量目标 (106)质量管理组织机构及主要职责 (106)质量管理组织机构框图 (107)各质量管理部门的主要职责 (108)质量管理的措施 (109)质量管理及检验的标准 (109)质量保证技术措施 (110)七、安全目标、安全保证体系及技术组织措施 (110)安全管理目标 (110)安全管理组织机构及主要职责 (111)安全公立组织机构框图 (111)各安全管理部门及人员的主要职责 (111)7.3安全管理制度及办法 (112)安全组织技术措施 (112)重要施工方案和特殊施工工序的安全工程控制 (113)八、分包工程的管理 (113)九、环境保护及文明施工 (113)环境保护 (113)加强施工管理、严格保护环境 (114)文明施工的目标、组织机构和实施方案 (114)文明施工目标 (114)文明施工组织机构 (115)文明施工实施方案 (115)文明施工考核、管理办法 (116)管理部门人员及施工人员 (116)管理办法 (116)十、计划、统计和信息管理 (117)计划、统计报表的编制和传递 (117)信息管理 (117)信息管理目标 (117)信息管理措施 (118)一、工程概况及施工特点工程简述10kV及以下电压等级土建安装工程、35KV及以上电压等级变电站技改、大修土建安装工程(不含35KV及以上电压等级的基建项目工程,且外委造价在30万元以下)工程地点:xx市工程规模本工程为10kV及以下电压等级土建安装工程、35KV及以上电压等级变电站技改、大修土建安装工程,其配电室的电缆沟、设备基础、接地;户外钢管杆、电缆井、埋管、电缆盘坑等土建安装。
阿克苏诺贝尔化学品(宁波)有限公司35KV阿克苏变电站增容改造施工方案编制:审核:批准:宁波XXXXXX有限公司XXXX年XX月目录1.工程概况和特点2.施工现场组织机构3.施工方案技术材料准备机具准备施工力量配置于特殊工序操作方法4.工期及施工进度计划5.质量管理目标、质量保证措施6.安全管理7.环境保护及安全文明施工1工程概况和特点1.1 工程简述工程名称:阿克苏诺贝尔化学品(宁波)有限公司35KV阿克苏变电站增容改造,本工程由宁波XXXXXX有限公司为本工程电气施工单位。
35KV阿克苏变电站位于浙江省宁波市蟹浦化工区附近,该处进线方便,主变等大件运输可通过道路运至变电所外。
1.2 工程性质及特点本工程为户内变电所。
(1)设备先进,安装程序复杂,从而对安装质量和施工安全提出更高的要求。
(2)该工程施工标准要求较高,工程合格率、优良率均达到100%、99%的质量目标。
1.3 工程规模安装、调试35KV主变SZ11-31500/35变压器1台;安装、调试35KV高压开关柜8台(其中改造2台)、综自柜2台(改造)、主变保护屏1台、线路保护屏1台、电能质量屏1台、10KV母分备自投装置1套;敷设35KV、10KV高压电缆及高压电缆头制作,母排安装;敷设控制电缆,及二次接线等。
1.4 工期要求本工程计划2016 年XX月XX日开工,2016年XX月XX日竣工。
1.5 电气施工依据及内容(1)施工及验收规范,设备文件及设计图纸。
(2)35KV阿克苏变电站现场勘察情况报告。
(3)电力建设管理手册、电力建设程序文件及公司《电气施工过程作业指导书》。
(4)原电力部《电力建设安全工作规程》。
(5)建设单位对本工程的特殊要求、质量目标、工期目标。
2 施工现场组织机构2.1 施工现场组织机构本工程实行项目管理,成立项目经理负责制的“35KV阿克苏变电站增容改造工程项目部”,充分发挥项目组织和项目管理的优势,代表公司对本工程实行全面管理。
35KV及以上变电站电气安装工程监理细则重庆三峡移民工程监理有限公司编制一、总则1、监理实施细则依据《巫山县电力产业集团有限责任公司电力建复建工程35KV及以上输变电工程监理规划》、有关标准规范、设计文件、技术资料和施工组织设计编制。
2、监理实施细则中采用的质量标准是下列国颁规范中所规定的标准;①《电气装置安装工程高压电器施工及验收规范》(GBT147-90)。
②《电气装置安装工程电力变速器、油浸电抗器、互感器施工及验收规范》(GBJ148-90);③《电气装置安装工程母线路装置施工及验收规范》(GBH149-90);④《电气装置安装工程电缆线路施工及验收规范》(GBJ50168-93);⑤《电气装置安装工程接地装置施工及验收规范》(GB50169-92);⑥《电气装置安装工程盘、柜及二次回路结线施工及验收规范》(GB5017-92);⑦《电气装置安装工程蓄电池施工及验收规范》(GB50172-92);⑧《电气装置安装工程电气照明装置施工及验收规范》(GB50259-96);⑨《电气装置安装工程电气设备交接试验标准》(GB50150-91)。
⑩《电气装置安装工程度35kv及以下架空电力线路施工及验收规范》(50173-92)______________________________________________________________________________________________________________3、电气安装工程必须按批准的设计文件、图纸施工。
4、设备和器材到达现场后。
监理人员应会同业主方采购人员及时作下列验收检查。
(1)包装及密封应良好。
(2)开箱检查清点、规格应符合设计要求、附件、备注应齐全。
(3)产品的技术文件应齐全。
(4)按规范的要求作外观检查。
对检查的结果应予登记,对缺件及损坏件除祥细登记外,应向业主通告,并协调生产厂方(供货方)与业主协商采取补救的措施。
二、工程项目概况本工程为巫山县国网变电站至东开关站10KV电缆线路工程,绿豆包至国网环网柜10KV电缆线路工程,该工程从绿豆包变电站经松林汽修厂、养路段、水井湾、七校合一、水泥厂、巫峡市场、巫山实验中学、章家湾、国宏洒店、巫山中学、巫峡工商所、水利局至东开关站,线路全长3450米。
该工程由中煤国防工程集团重庆设计研究院设计,由巫山县电力建筑安装有限公司承建。
合同价款为204.9408万元。
三、工程质量监理实施细则变电站安装工程中的单元工程划分如表2。
变电站安装工程中单元工程划分表表2精品资料1、变压器安装单元工程(1)、变压器安装的工艺流程(2)质量控制①变压器的安装应执行《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GBJ148-90)》的质量标准。
②变压器就位后,装有瓦斯继电器的一端应略高,使顶盖沿瓦斯继电器的方向有1%-1.5%的升高坡度。
③变压器安装前,应按设计的要求检查验收变压器安装基础、油池符合设计及变压器厂家的技术要求。
④审查施工单位的组织措施,技术措施和安全措施计划,对起重工等特殊工种______________________________________________________________________________________________________________人员必须验明上岗证,无证不得上岗。
⑤在吊芯及测试过程中,监理要对全过程旁站监理,监督测试项目的完整性和测试数据的准确性。
⑥变压器安装后,测试项目见表3。
精品资料测试的标准执行《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GBJ148-90)》的质量标准。
⑦审核测试记录,完成单元工程验收及签证。
(3)监理工作注意①严格审查施工的组织措施,技术方案、安全措施,实施旁站监理,发现异常情况,应立即制止,研究采取措施后才能继续作业。
②交流耐压试验应邀请生产厂家和业主方有关人员现场会监,严防操作错误损坏变压器。
2、母线安装单元工程(1)母线的安装应执行《电气装置安装工程母线装置施工及有关验收规范(GBJ149-90)》的质量标准,保证工程的安装质量。
(2)母线装置安装前,应检查验收支持母线的预埋件,基础、构架应达到允许______________________________________________________________________________________________________________的安装强度,符合电气设备的设计要求。
(3)母线安装时,必须严格保持电气安全距离,室内、室外配电装置安全净距离应符合表4、表5的规定。
精品资料室内配电装置的安全距离(㎜)表4室内配电装置的安全距离(㎜)表5______________________________________________________________________________________________________________精品资料图号及校验图见《电气装置安装工程母线装置施工及有关验收规范(GBJ149-90)》(4)支持、固定母线的悬式绝缘子和支柱绝缘子应做试验,其试验项目:①测量绝缘电阻(ⅰ)每片悬式绝缘子的绝缘电阻值,不应低于是300MΩ;(ⅱ)35KV及以下的支柱绝缘子的绝缘电阻值,不应低于是500MΩ;(ⅲ)采用2500KV兆欧表测量绝缘子绝缘电阻值,可按同批产品数量的10%抽查;②交流耐压试验(ⅰ)35KV以下的支柱绝缘子,可在母线安装完毕后一起进行,试验电压标准见表6。
(ⅱ)悬式绝缘子的交流耐压试验标准见表6。
表6支柱绝缘子、隔离开关工频耐压试验电压标准表7______________________________________________________________________________________________________________行(5)母线安装单元工程监理注意①母线应排列整齐,加工工艺先进,外观检查美观。
②严格保证电气安全净距符合标准,监理应在无电状态下以尺测量验收。
③相序排列严格按规范中的规定。
对未规定排列顺序的架空母线应做到全站排列顺序统一。
3、高压断路器安装单元工程(1)工艺流程(2)质量控制①断路器安装应执行《电气装置安装工程高压电气施工及有关验收规范(GBJ147-90)》的质量标准。
②安装前,应检查验收断路器的安装基础,预埋件、结构构架应符合设计的要求及生产厂家提出的特殊要求。
油断路器,真空断路器,六氟化硫断路器的基础应符合下列要求:(Ⅰ)基础的中心距离及高度的误差≤10mm。
(Ⅱ)预留孔或预埋铁板中心线的误差≤10mm。
精品资料(Ⅲ)预埋螺栓中心线的误差≤10mm。
(3)断路器的操动机构的安装,应符合下列要求:(Ⅰ)操动机构固定应牢靠,底座或支架与基础的垫片不宜超过三片,总厚度不应超过20mm,并与断路器底座标高相配合,各片间应焊牢。
(Ⅱ)操动机构的零部件应齐全,各转动部分应涂适合当地气候条件的润滑油。
(Ⅲ)电动机转向应正确。
(Ⅳ)各种接触器,继电器、微动开关、压力开关和和辅助开关的动作应准确可靠,接点应接触良好,无烧损或锈蚀。
(V)分合闸线圈的铁芯应动作灵活,无卡阻。
(VI)加热装置的绝缘及控制件的绝缘应良好。
④断路器的试验项目应符合《电气装置安装工程电气设备交接试验标准(GB50150-91)》的规定。
⑤断路器在验收时,应提交下列资料和文件:(Ⅰ)变更设计的证明文件。
(Ⅱ)制造厂提供的产品说明书,试验记录,合格证件及安装图纸等技术文件。
(Ⅲ)安装技术记录。
(Ⅳ)调整试验记录。
(Ⅴ)备品备件清单。
⑥断路器验收时,应由变电站值班员进行验收操作满足值班人员正常操作的要求。
⑦防误操作应满足设计和有关运行规范的要求。
4、隔离开关安装单元工程(1)隔离开关安装应执行《电气安装工程高压电器施工及验收规范______________________________________________________________________________________________________________(GBJ147-90)》的质量标准。
(2)隔离开关安装前,应检查隔离开关的安装基础、预埋件、结构框架符合设计的要求及生产厂家提出的特殊要求。
(3)隔离开关的组装,应符合下列要求。
①隔离开关的相间距离的误差,110KV及以下不应大于是10mm。
②支柱绝缘子应垂直于底平面(V型隔离开关除外),且连接牢固;同一绝缘子柱的各绝缘子中心线应在同一垂直线上,同相各绝缘子柱的中心线应在同一垂直平面内。
③隔离开关的各支柱绝缘子间应连接牢固;安装时可用金属垫片校正其水平或垂直偏差,使触头相互对准,接触良好;其缝隙应用腻子摸平后涂以油漆。
(4)当拉柱式手动操动机构的手柄位于上部或左端的极限位置,或蜗轮杆式机构的手柄位于顺时针方向旋转的极限位置时,应是隔离开关或负荷开关的合闸位置;反之应是分闸位置。
(5)隔离开关、负荷开关的导电部分,应符合下列规定:①以0.05mm×10mm的塞尺检查,对于线接触应塞不进去,对于表面接触,其中入深度,在接触表面宽度为50mm及以下时,不应超过4mm,在接触表面宽为60mm及以上时,不应超过60mm。
②触头间应接触紧密,两侧的接触压力均匀,且符合产品的技术规定。
③触头表面应平整、清洁、并应以薄层中性凡土林,载流部分的可连接不得有折损,连接应牢固,接触应良好,载流部分表面应无严重的凹陷用锈蚀。
④设备接线端子应涂以薄层电力复合脂。
(6)隔离开关的试验项目及标准应符合《电气装置安装工程电气设备交接试验标准(GB50150-91)》的有关规定。
精品资料(7)在验收时,应进行下列检查;①操作机构、传动装置,辅助开关及闭锁装置应安装牢固,动作灵活可靠;位置指示正确,无渗漏。
②合闸时三相不同期值应符合产品的技术规定。
③相间距离及分闸时,触头打开角度及距离应符合产品的技术规定。
④触头应接触紧密良好。
⑤油漆应完整,相色标志正确,接地良好。
(8)在验收时,应提交下列资料和文件;①变更设计的证明文件。
②制造厂提供的产品说明书,试验记录,合格证件及安装图纸等技术文件。
③安装技术记录。
④调整试验记录。
⑤备品、备件及专用工具清单。
(9)在验收时,应请运行值班员现场操作,应满足值班员的操作要求。
(10)隔离开关安装单元工程监理工作的重点。
①隔离开关的各种电气安全净距要满足规范的要求。
②导电部分应严格按规范的要求测试并合格。
③操作机构应灵活可靠,便于运行值班员操作。
5、互感器安装单元工程(1)互感器的安装应应执行《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GBJ148-90)》的质量标准,保证工程的安装质量。
