城市污水处理厂的试运行
- 格式:pptx
- 大小:1.88 MB
- 文档页数:47

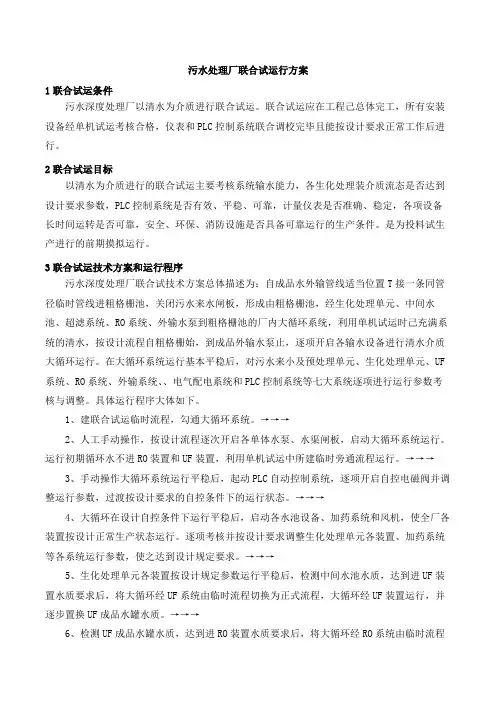

污水处理厂联合试运行方案1联合试运条件污水深度处理厂以清水为介质进行联合试运。
联合试运应在工程己总体完工,所有安装设备经单机试运考核合格,仪表和PLC控制系统联合调校完毕且能按设计要求正常工作后进行。
2联合试运目标以清水为介质进行的联合试运主要考核系统输水能力,各生化处理装介质流态是否达到设计要求参数,PLC控制系统是否有效、平稳、可靠,计量仪表是否准确、稳定,各项设备长时间运转是否可靠,安全、环保、消防设施是否具备可靠运行的生产条件。
是为投料试生产进行的前期摸拟运行。
3联合试运技术方案和运行程序污水深度处理厂联合试技术方案总体描述为:自成品水外输管线适当位置T接一条同管径临时管线进粗格栅池,关闭污水来水闸板,形成由粗格栅池,经生化处理单元、中间水池、超滤系统、RO系统、外输水泵到粗格栅池的厂内大循环系统,利用单机试运时己充满系统的清水,按设计流程自粗格栅始,到成品外输水泵止,逐项开启各输水设备进行清水介质大循环运行。
在大循环系统运行基本平稳后,对污水来小及预处理单元、生化处理单元、UF 系统、RO系统、外输系统、、电气配电系统和PLC控制系统等七大系统逐项进行运行参数考核与调整。
具体运行程序大体如下。
1、建联合试运临时流程,勾通大循环系统。
→→→2、人工手动操作,按设计流程逐次开启各单体水泵、水渠闸板,启动大循环系统运行。
运行初期循环水不进RO装置和UF装置,利用单机试运中所建临时旁通流程运行。
→→→3、手动操作大循环系统运行平稳后,起动PLC自动控制系统,逐项开启自控电磁阀并调整运行参数,过渡按设计要求的自控条件下的运行状态。
→→→4、大循环在设计自控条件下运行平稳后,启动各水池设备、加药系统和风机,使全厂各装置按设计正常生产状态运行。
逐项考核并按设计要求调整生化处理单元各装置、加药系统等各系统运行参数,使之达到设计规定要求。
→→→5、生化处理单元各装置按设计规定参数运行平稳后,检测中间水池水质,达到进UF装置水质要求后,将大循环经UF系统由临时流程切换为正式流程,大循环经UF装置运行,并逐步置换UF成品水罐水质。
污水处理厂试运行介绍随着城市化进程的快速发展,城市人口增长、产业结构变化等原因,城市污水处理成为了一个重要的问题。
对于污水处理厂来说,试运行是一项重要的工作,只有通过试运行,才能够确保污水处理厂正常运行和污水处理效果。
试运行前准备在进行污水处理厂试运行之前,需要做好各项准备工作。
首先是依据当地环保标准,制定污水处理厂设计方案并获得相关部门的批准。
其次,需要进行设备选型和采购,一般包括污水处理设备、管道、阀门等配套设备。
最后依据设计方案进行施工,建设污水处理厂。
完成污水处理厂的建设后,需要进行设备调试和运行测试。
这些测试需要包括设备的工作状态和水质监测等,只有这样才能够确保设备正常工作并达到污水处理的要求。
试运行流程污水处理厂试运行流程包括设备的调试、污水处理过程的监测、水质的监测等。
具体来说,试运行流程可以分为以下几个步骤:设备调试对于污水处理厂设备来说,调试是非常关键的一步。
首先需要进行设备预检,检查是否有气漏、结构松动和故障等情况。
然后,根据设备的使用说明书或者指导书进行设备调试。
调试需要注意的问题包括设备的耗能、工作效率、噪音、振动等情况的监测。
污水处理过程监测在污水处理过程中,需要对污水的处理情况进行监测。
主要包括污水处理七参数监测、出水水质和处理效率的监测等。
对于污水处理设备可调节参数的调整,需要在监测的情况下进行。
水质监测污水处理厂处理后的水质要满足当地环保标准。
因此在试运行过程中,需进行水质监测。
水质监测包括进口水的监测、处理后的出口水的监测等情况的监测。
根据监测结果,污水处理厂需要进行设备参数的调整或者污水预处理工作的强化等。
报告撰写试运行结束后,需要对测试结果进行和整理,撰写试运行报告。
报告需要包括污水处理厂的处理效果、设备运行和维护情况、水质监测和设备运行情况等信息。
通过上述介绍,我们可以了解到污水处理厂试运行的工作流程和重要性。
只有通过试运行,我们才能够确保污水处理厂设备正常工作,达到污水处理的要求。
污水处理厂单机及联动试运行方案1. 引言污水处理厂是处理城市和工业区生活污水的重要设施,确保水质安全和环境保护。
为了确保污水处理厂在投入运行前能够正常工作,并且单机和联动运行稳定、协调一致,需要进行试运行方案的制定和实施。
本文档旨在提供污水处理厂单机及联动试运行方案的详细指导,包括试运行前的准备工作、试运行的流程和步骤、试运行中的监测和评估方法等内容。
2. 试运行前的准备工作在正式进行试运行之前,需要完成以下准备工作:•污水处理厂设备的安装调试:确保所有设备已经安装完毕,并进行必要的调试和检测,以确保设备工作正常。
•人员培训和安全教育:对操作人员进行培训,使其了解污水处理厂的工作流程和操作规程,并进行必要的安全教育。
•环境监测仪器和设备的准备:配备必要的环境监测仪器和设备,以便对污水处理过程中的各项指标进行监测和评估。
3. 试运行的流程和步骤试运行是指在正式投入运行之前对污水处理厂进行一段时间的试验性运行,以检测设备和工艺的可行性和稳定性,找出可能存在的问题并进行改进。
试运行的流程和步骤如下:步骤 1:单机运行试验1.启动污水处理厂的单机运行模式,依照设备操作手册进行操作,确保设备按照设计要求正常运行。
2.监测和记录关键工艺参数,如进水流量、出水水质、气体排放等。
3.对污泥的处理过程进行监测和评估,包括污泥浓度、污泥产量和污泥处理效果等指标。
4.根据监测结果进行数据分析,评估单机运行的稳定性和性能。
步骤 2:联动运行试验1.启动污水处理厂的联动运行模式,将多个设备和工艺流程连接起来,形成一个整体运行的系统。
2.对联动运行过程进行监测和记录,包括关键工艺参数、水质指标、能耗等。
3.对整个系统进行性能评估,包括处理效果、能源消耗和污泥处理情况等。
4.根据监测结果进行数据分析,评估联动运行的稳定性和协调性。
4. 试运行中的监测和评估方法试运行过程中的监测和评估是确保污水处理厂正常运行的重要环节。
以下是常用的监测和评估方法:•进出水水质监测:采集进出水样品,对关键指标如悬浮物、COD、氨氮等进行化验分析,以评估处理效果。
**污水处理厂试运行方案污水处理工艺设计、方案、投标文件、工艺施工图、一体化设备加工图、污水处理工程设计成都:壹八三捌零肆陆玖漆五漆第一章工程概况 (3)1.1、污水处理厂概况 (3)1.2、污水处理厂工程内容 (3)第二章试运行目标 (3)第三章生产工艺试运行应具备的条件 (4)第四章试运行范围和内容要求 (5)4.1预处理工艺的试运行 (5)4.2生物池处理工艺的试运行 (5)4.3污泥处理 (5)第五章试运行管理机构的设置 (6)第六章试运行人员的配备 (7)第七章试运行各阶段进度安排 (9)7.1第一阶段: (9)7.2第二阶段: (9)7.3第三阶段: (10)7.4第四阶段: (10)7.5第五阶段: (10)7.6第六阶段: (11)第八章试运行方案 (11)8.1活性污泥培养与驯化 (11)8.2试运行管理 (12)8.2.1预处理、进水工段 (12)8.2.2 生化处理工段 (12)8.2.3 过滤工段 (13)8.2.4 消毒工段 (13)8.2.5 污泥脱水工段 (14)8.3试运行异常对策 (14)8.4 水质监测项目及频次 (15)第九章系统试运行费用 (16)第十章记录表格 (17)第一章工程概况1.1、污水处理厂概况88888888888888888888888888888888888888888888888888888888888881.2、污水处理厂工程内容1、处理水量:设计规模为1.0 万m3/d ;2、进出水水质:(1)进水水质:指标按照《污水综合排放标准》表4 中三级标准。
(2)出水水质:出水水质执行《城镇污水处理厂污染物排放标准》(GB18918-2002)表1中的一级A 标准。
3、主体工艺本工程采用A2O 工艺,A2O 法工艺流程图第二章 试运行目标1、 检验污水厂系统设计是否合理, 施工质量是否达到设计要求。
2、摸索并确定最佳的运行条件,主要是各工艺参数的确定,如:水泵最佳运行水位、污泥回流比、混合液回流比、剩余污泥排放量D 型滤池硝化液内循环含磷回流污泥出水进水生物选择段 厌氧段 缺氧段 好氧段二沉池等。
污水处理工程调试及试运行施工方案一、前言污水处理工程是保障城市环境卫生的重要工程,其调试及试运行施工方案至关重要。
本文将就污水处理工程的调试和试运行阶段提出一套详细的施工方案,以确保污水处理设施达到预期的处理效果。
二、调试阶段施工方案在污水处理工程的调试阶段,主要工作包括设备检查、系统联调和参数调整等。
具体施工方案如下:1.设备检查–检查各设备的安装情况和连接方式,确保设备正常运转。
–对各设备进行功能性测试,发现问题及时处理。
2.系统联调–逐步联调各设备,确保系统的各部分协同工作,并进行系统整体测试。
–调整系统运行参数,如流量、浓度等,以达到处理效果要求。
3.参数调整–根据实际情况对系统参数进行调整,不断优化处理效果。
–确保设备运行稳定,减少故障率。
三、试运行阶段施工方案试运行阶段是对污水处理工程进行正式运行前的最后测试阶段,要确保系统可靠性和处理效果。
施工方案如下:1.平稳过渡–逐步增加处理水量,确保系统适应处理能力。
–监测处理效果,调整工艺参数。
2.功能测试–测试系统在不同处理条件下的处理效果,确认其稳定性和可靠性。
–发现问题及时处理,保证系统正常运行。
3.数据记录–记录系统运行数据,包括处理水量、水质参数等。
–对比设计要求,评估系统达标情况。
四、总结污水处理工程的调试及试运行施工方案是确保污水处理设施正常运行和达到预期处理效果的关键。
通过严谨的施工计划和细致的操作,能够有效减少系统故障率,提高处理效率,保障城市环境卫生。
污水试运行方案一、背景介绍随着城市化进程的不断加快,城市污水处理成为一项重要的环保任务。
污水处理厂的试运行是确保其正常运行和达到设计要求的关键阶段。
本文将针对污水处理厂试运行的方案进行详细介绍。
二、试运行目的1. 验证设计参数和工艺流程的可行性和有效性。
2. 检查设备和系统运行状态,确保其正常工作。
3. 打磨和完善运行规程和操作技能。
三、试运行内容与步骤1. 准备阶段1.1 编制试运行方案,明确试运行目标、试运行周期、试运行工况及关注点。
1.2 建立试运行小组,明确人员任务分工及责任。
1.3 准备试运行所需设备和材料。
1.4 制定安全生产措施和应急预案。
2. 试运行阶段2.1 设备开机和检查2.1.1 逐个设备开机,并观察设备的运行状态和信号指示。
2.1.2 检查设备的润滑、冷却和密封情况,确保设备正常运转。
2.1.3 测量设备的振动和温度,及时发现设备运行异常。
2.2 工艺流程试运行2.2.1 各处理单元的投运,逐步增加进水量,模拟实际运行工况。
2.2.2 按照工艺流程要求进行操作,记录关键环节数据。
2.2.3 观察系统运行情况,包括进水、出水水质、污泥产量等指标。
2.3 运行调试2.3.1 对系统进行调试,优化运行参数。
2.3.2 检查设备的运行稳定性和可靠性,及时处理运行中出现的故障。
2.4 运行记录与评估2.4.1 记录试运行过程中的关键数据,包括进水水质、出水水质、污泥产量、能耗等。
2.4.2 根据试运行数据,评估系统运行状况和处理效果。
2.4.3 总结试运行经验,提出改进措施和建议。
四、试运行的注意事项1. 安全第一,制定严密的安全生产措施,确保操作人员的人身安全。
2. 注意保养设备,每天检查润滑、冷却等设备运行状态。
3. 正确操作设备和控制系统,及时处理异常情况。
4. 严格执行试运行方案,按照规定的工艺流程进行操作。
5. 做好记录工作,详细记录试运行过程中的数据和情况。
6. 建立沟通机制,及时与试运行小组成员和相关人员沟通交流。
污水处理厂工程调试联动与试运行方案一、方案目标本方案的主要目标是保证污水处理设备的正常运行,确保出水水质达到国家排放标准,同时确保设备的安全稳定运行。
二、方案内容1.调试前准备工作(1)确保设备全部安装完毕,各部件连接正确。
(2)仔细查阅设备的使用说明书,了解设备的工作原理和操作要点。
(3)检查设备的电气系统是否接地可靠,电气设备是否连接稳定。
(4)确认设备各个部件的润滑系统是否正常,润滑油是否足够。
2.设备调试(1)逐个启动设备的各个部分,检查设备运行是否正常,各项指标是否达标。
(2)对设备的各个关键部位进行监测和调整,确保设备运行平稳。
(3)通过对设备的观察和测试,对设备进行逐步优化和调整,使其达到更好的运行状态。
3.联动调试(1)确保各个设备之间的联动控制系统实现正常,设备间能够进行有效的配合运行。
(2)对设备之间的管道、阀门、泵站等进行调试,确保各个部分的流通畅通。
(3)对按程调整控制系统,确保设备的运行与控制系统的要求相符。
4.试运行(1)设备的试运行主要是为了检验设备是否达到了设计要求。
(2)逐项对设备的运行进行检查和测试,对设备所处理的污水进行取样分析,以确保出水水质符合国家排放标准。
(3)设备试运行期间发现需调整的地方及时采取措施,保证设备正常稳定运行。
5.联动与试运行的监测与调整(1)在设备联动和试运行过程中,进行设备运行状态的监测,检查设备是否正常运行。
(2)对设备所处理的污水进行定期的取样分析,及时调整设备运行参数,确保出水水质达标。
(3)跟踪监测设备运行过程中出现的问题,并进行及时处理。
三、方案实施过程1.调试阶段(1)逐个启动各个设备部分,检查设备运行是否正常。
(2)对设备各个部位进行监测和调整,优化设备运行状态。
(3)对设备进行逐步优化和调整,使其达到更好的运行状态。
2.联动调试阶段(1)确保各个设备之间的联动控制系统实现正常。
(2)调试设备之间的管道、阀门、泵站等部分,确保流通畅通。
污水处理厂调试和试运行方案目录1、主要内容2、调试条件3、调试准备4、试水方式5、单机调试6、管道试压、冲洗和单元调试7、分段调试8、接种菌种9、驯化培养10、全线连调11、抓住重点检测分析12、改进缺陷、补充完善13、试运行14、自行运行15、提交检验16、竣工验收进入商业运行阶段1、主要内容本方案包含四大部分,其中主要有:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、监测分析、改进缺陷、补充完善、正式运行、常规水质指标监测的主要内容。
2、调试条件2.1.土建构筑物全部施工完成;2.2.设备安装完成;2.3.电气安装完成;2.4.管道安装完成;2.5.相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
3、调试准备3.1.组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;3.2拟定调试及试运行计划安排;3.3准备好试验需要的所有有关的操作及维护手册、备件和专用工具,进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;检查和清洁设备,清除管道和构筑物中的杂物。
3.4准备必要的排水及抽水设备;赌塞管道的沙袋等;3.5必须的检测设备、装置(PH计、试纸、COD检测仪、SS);2.6制定相应的试验、试车计划,准备相应的测试表格。
并报请建设单位、监理工程师、厂商代表的批准。
3.7建立调试记录、检测档案。
4、功能试验(空载试验)和试水(充水)方式4.1功能试验(空载试验)4.1.1、在建设单位、监理工程师、厂商代表的同意的时间开始试验。
4.1.2、在供货商指导下给设备加注润滑油脂。
在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。
并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。
污水处理厂调试及试运行方案污水处理厂调试与试运行方案目标与范围咱们要设计一个污水处理厂的调试和试运行方案,目标就是确保设备、工艺和管理系统在实际工作中都能稳定有效地处理污水,达到预期效果,并且符合环保标准。
这份方案会涵盖调试准备、试运行的步骤、监测和评估、问题处理以及后续优化等多个方面。
组织现状与需求分析目前污水处理厂还在建设阶段,设备都安装好了,厂房和相关设施也差不多能投入使用了。
现在的关键任务就是要确保所有设备正常运转,能够达到设计的处理能力,同时出水的水质也得符合标准。
以下是几个需要特别关注的点:- 设备的运行状态- 水质的监测- 操作人员的培训- 设备的维护与管理- 成本的控制实施步骤与操作指南调试准备在开始正式调试之前,我们得做好一些准备工作:- 设备检查:逐个检查所有设备,确保没有损坏,连接都稳固,电气系统也得正常。
- 物料准备:准备好调试需要的化学药剂、污水样本以及其他相关物料。
- 人员培训:对操作人员进行培训,让他们熟悉设备的操作流程和应急处理的措施。
- 制定监测计划:明确监测点和监测频率,包括进水水质、出水水质和设备运行参数。
调试过程调试过程可以分成几个阶段:- 试水阶段:- 逐步注入污水,观察设备的运行状态,调整水流量,使其达到设计流量标准。
- 测试进水水质,确保符合污水处理的要求。
- 设备调试:- 针对每个处理单元进行调试,确保它们能够达到设计的参数,比如水力停留时间、污泥回流比等。
- 调整化学药剂的投加量,以确保反应效果最佳。
- 监测与记录:- 定期监测各项指标,包括水位、流量、pH值、溶解氧等,记录这些数据以便后续分析。
- 观察设备的运行情况,记录设备的振动、噪音等信息。
试运行阶段试运行阶段持续一个月,主要步骤包括:- 稳定运行:- 在试运行期间,保持设备24小时不间断地运行,观察各个处理单元的稳定性。
- 监测出水水质,确保各项指标都能达到国家标准。
- 数据分析:- 定期分析监测数据,评估处理效果,及时调整运行参数。
