开口作业安全技术措施知识交流
- 格式:doc
- 大小:47.00 KB
- 文档页数:15
避难硐室开口安全技术措施本项工程为掘进上组煤紧急避险系统永久避难硐室,为保证施工安全及工程达到技术要求,特编制安全技术措施如下:一、开口位置:1、皮带巷硐室安全出口位置距8201运输顺槽行人绕道联络巷口向东5m处(即距一部皮带中心220米),轨道巷安全出口位置在距8#车场斜巷风门96m处。
二、开口施工顺序方法及要求:1、在皮带巷开口处搭建工作平台,防止放炮时崩倒。
2、沿皮带巷开口处向南(方位角180°),顶板距离皮带巷北巷道帮1米,以30°向上挑顶拱形掘进,供基线皮带巷底板标高留底1.5米,宽4.3米。
挑顶6.8米后水平向南掘进,皮带巷底板标高留底 1.5米向南以30°坡掘进0.8m,沿水平向南掘进。
巷道宽4.4米,高3.9米。
(严格按照作业规程规格尺寸施工支护)3、掘进5米后根据实际尺寸制作接料溜槽,并铺设临时轨道,利用矿车人工推运翻车出渣。
4、从开口处水平掘进10.9米向东(方位角90°)以水平掘进24m为生存室中心,到位后向南(方位角180°)与轨道巷贯通,形成Z字形。
5、全断面一次掘进,先进行锚杆、锚索、金属网支护,掘通后进行混凝土浇筑。
6、完成全部掘进后,沿生存室直角边反向6.9米以30°坡拉底并砌筑台阶。
三、采用光面爆破周边眼要求1、周边眼布置在轮廓线200mm范围内,按250mm间距均布打眼。
2、每隔一个眼留一个空眼不装药。
3、每眼装药量不大于半卷。
(100g)四、开口前准备工作安全技术措施:1.开口前,必须将各种工具和物料备齐、备足,整齐码放在不影响行人、运输及通风的地点待用。
材料不足不齐严禁开工。
2.开口前,必须对施工点附近 5.0m 范围内的电器设备及电缆、水管使用特殊加工的槽钢、破木、旧皮带等物料进行保护,严禁损坏。
3、开口前,必须对皮带巷的顶板进行支护,补打锚索封口,间距2米。
支护范围不小于6米4.开口前 2 个循环采用少装药、放小炮的方法落煤掘进,眼深 1000mm。
某切眼掘进工作面开口施工的安全技术措施为了确保8116切眼掘进工作面开口期间的施工安全,特制定此安全技术措施如下:一、组织机构1.现场领导组:主要负责人:现场负责人:当班队长现场施工负责人:当班班组长现场安全监督人:由当班专职安全员全面负责瓦斯检查工:当班瓦斯员质量监督人:当班质检员2、现场领导组职责:主要负责人:全面负责本次开口施工期间的安全管理工作,是本次开口施工期间安全生产主要负责人。
现场负责人:负责现场对开口施工期间进行全面安排部署,并全程协调管理开口施工作业,是当班现场安全生产第一责任人。
现场施工负责人:负责对开口施工期间劳动组织及使用工具、物料等进行安排、指挥,是当班现场安全生产的重要责任人。
现场安全监督人:负责开口施工期间的安全监督工作,是当班现场安全监管第一责任人。
瓦斯检查工:负责施工点及施工点附近的瓦斯监测监控工作。
当班质检员:负责每班支护质量的验收工作,并做好顶板四人联合鉴定工作。
二、开口施工风险辨识(一)顶帮松软破碎可能发生冒顶、片帮。
(二)巷道超高地段,高空作业可能造成人员高处坠落伤亡。
(三)掘进机运行过程中未设好警戒或违章操作掘进机造成人员伤亡的。
(四)撞击棚架、单体柱造成冒顶片帮伤人或翻倒伤人。
(五)挤伤电缆、违章操作电气设备造成人员触电伤亡的。
(六)无计划贯通空巷造成瓦斯、一氧化碳及其他有毒有害气体涌出的。
(二)、管控措施A:预防冒顶的管控措施1.施工人员必须熟悉冒顶预兆,如:顶板掉渣、发出响声、裂隙增大、敲帮问顶发出空洞声等。
2、严格执行敲帮问顶制度和顶板四人联合鉴定制度及围岩观测制度。
3、开工前,队长、班组长、安全员、瓦斯员、支护技术员必须对作业地点的顶帮支护、瓦斯等安全情况进行一次全面细致的检查,确认无安全隐患后方可进行施工作业。
4、加强作业地点的巡查工作,发现压力突然增大时,必须立即停止作业,汇报调度指挥中心和相关科室,待重新制定专项安全技术措施后,再进行施工作业。

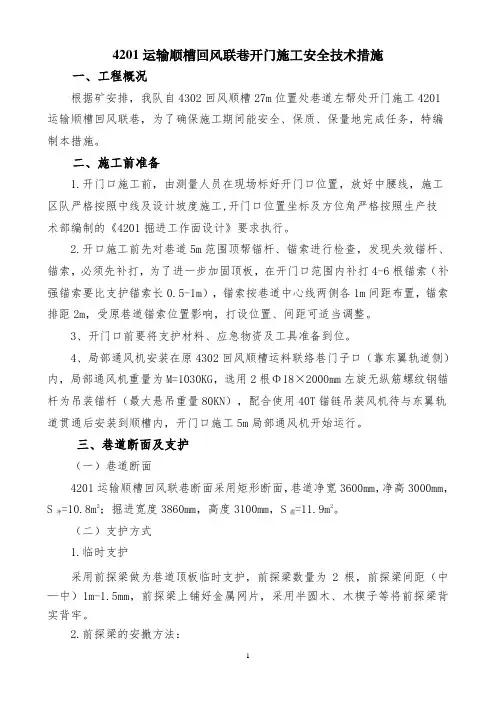

4201运输顺槽回风联巷开门施工安全技术措施一、工程概况根据矿安排,我队自4302回风顺槽27m位置处巷道左帮处开门施工4201运输顺槽回风联巷,为了确保施工期间能安全、保质、保量地完成任务,特编制本措施。
二、施工前准备1.开门口施工前,由测量人员在现场标好开门口位置,放好中腰线,施工区队严格按照中线及设计坡度施工,开门口位置坐标及方位角严格按照生产技术部编制的《4201掘进工作面设计》要求执行。
2.开口施工前先对巷道5m范围顶帮锚杆、锚索进行检查,发现失效锚杆、锚索,必须先补打,为了进一步加固顶板,在开门口范围内补打4-6根锚索(补强锚索要比支护锚索长0.5-1m),锚索按巷道中心线两侧各1m间距布置,锚索排距2m,受原巷道锚索位置影响,打设位置、间距可适当调整。
3、开门口前要将支护材料、应急物资及工具准备到位。
4、局部通风机安装在原4302回风顺槽运料联络巷门子口(靠东翼轨道侧)内,局部通风机重量为M=1030KG,选用2根Φ18×2000mm左旋无纵筋螺纹钢锚杆为吊装锚杆(最大悬吊重量80KN),配合使用40T锚链吊装风机待与东翼轨道贯通后安装到顺槽内,开门口施工5m局部通风机开始运行。
三、巷道断面及支护(一)巷道断面4201运输顺槽回风联巷断面采用矩形断面,巷道净宽3600mm,净高3000mm,S净=10.8m2;掘进宽度3860mm,高度3100mm,S掘=11.9m2。
(二)支护方式1.临时支护采用前探梁做为巷道顶板临时支护,前探梁数量为2根,前探梁间距(中—中)1m-1.5mm,前探梁上铺好金属网片,采用半圆木、木楔子等将前探梁背实背牢。
2.前探梁的安撤方法:(1)前探梁安装方法:施工前,首先班组长指定专人监护, 站在顶板完好、退路畅通的安全地点采用专用敲帮问顶工具进行敲帮问顶工作,确认无安全隐患后方可进入迎头,进行架设前探梁工作,前探梁上预托网。
前探梁采用三寸钢管制作,长度不小于3m,前探梁安装在吊环或套管梁中(吊环使用不小于φ20mm 的锚杆或圆钢制作;套管梁采用四寸管制作,长度不小于200mm。
炮掘巷道开口安全技术措施炮掘巷道开口是一种常见的地下工程开挖方法,它可以高效地开挖巷道并提高工程施工的质量和效率。
然而,在进行炮掘巷道开口时,安全问题需要得到充分重视。
本文将介绍一些炮掘巷道开口的安全技术措施,以确保施工过程中的安全性。
1. 深入了解工程环境:在进行炮掘巷道开口施工之前,必须对工程所在地的地质环境、地下水水位、地下管线等进行详细调查和分析。
了解施工区域的具体情况可以帮助确定开口的位置和方法,减少可能的风险。
2. 制定详细的施工方案:根据调查和分析的结果,制定一份详细的施工方案。
方案中应包括开口的位置、开挖的方式、材料的选择、施工周期等信息。
合理的施工方案可以有效地避免一些潜在的安全隐患。
3. 严格落实管理责任:施工单位应成立专门的安全管理小组,明确各成员的责任和权限。
同时,要制定相应的安全管理制度,明确各项安全规范和操作规程。
加强现场安全巡查,发现问题及时进行整改,确保施工过程中的安全。
4. 对工人进行培训:工人是施工的主体,他们必须具备一定的技术和安全意识。
施工单位应对工人进行安全教育培训,提高他们的安全意识和应急处置能力。
培训内容可包括施工操作规范、常见事故案例分析和防范措施等。
5. 使用合适的防护措施:在炮掘巷道开口施工中,需要使用一些防护措施来保护工人和设备的安全。
例如,合理设置警示标志,划定施工现场区域;设置施工围挡或隔离带,防止人员和车辆误入施工区域;使用合适的个人防护装备,如安全帽、安全鞋、防尘面具等。
6. 定期检查和维护设备:施工过程中使用的设备和工具必须保持良好的状态。
施工单位应定期对设备进行检查和维护,确保其正常运行。
如有发现设备存在故障或安全隐患,应及时进行修理或更换,避免因设备问题引发事故。
7. 加强安全监管和应急处置:监管部门应加强对炮掘巷道开口施工的安全监管,定期检查和评估施工单位的安全管理情况。
同时,要制定应急预案,明确事故发生时的处理流程和责任分工,及时应对各类安全事故,减小损失。
巷道贯通和开口的安全技术措施矿井在采掘过程,为了贯通和开口的需要,做到合理布置须在一定的范围或一定长度贯通巷道,形成联络,开切眼等,为了保证安全的原则,特制定本措施。
一、巷道贯通时安全技术措施。
1、对于巷道的贯通,一条巷道放炮时,另一条巷道煤壁上的小煤块受到震动掉落时,应停止一条巷道的作业。
2、选择风量较好,距离较短的巷道作业,另一条巷道打好临时栅栏,挂上警示牌,严禁人员入内。
3、对以停工的巷道不得停风,瓦检员必须按程序对该停工的巷道进行瓦斯检查,密切观察其情况是否有异常。
4、作业巷道应严格一炮三检制度,不得擅自放炮,必须由停工巷道检查瓦斯的瓦检员,放炮员返回后,且二个工作面及回风流中瓦斯浓度为放炮的安全指数,两个巷口专人警戒好,才允许装药放炮。
5、贯通后,应立即停止停工巷道的局扇,防止风流紊乱,形成合理通风,等风流稳定后方可作业。
二、开口的技术措施
1、开口时,必须按长度、方位角、选择地点开口,不得随意开口。
2、四不开口,顶板有断层、破碎处、淋水处、巷道超宽处。
3、开口处应选择顶板完整,无断层、无破碎带处,严禁开对口。
4、开口前,对选定的地点处,必须加固支护,按规程规定开口,不得损坏开口处的顶帮。
5、开口要求,高2米,宽2.2 米,按所定的方位角成直线,及时支护,严禁超空,最大超前距为1.5米。
6、开口时必须缩小口径,以免扩大断面范围。
严禁盲目对切眼和其他巷道的开口。
惠水县长田乡金顺煤矿
2013年11月15日。
开口施工安全技术措施编制:施工单位:施工负责人:编制单位:批准日期:开口施工安全技术措施一、概况根据生产部门安排部署,将在轨道大巷内开轨道联巷,其开口位置为轨道大巷内G4点后13m为巷道中心.轨道联巷,方位角为163°,全长46m,上山2°14′。
按中腰线施工,断面类型为半圆拱形,支护方式为锚网喷。
二、技术要求1、轨道联巷:全长46m,施工方位163°,断面类型为半圆拱形,掘进断面:宽×高=4200mm×3700mm(半径2100mm,墙高1600mm),喷厚100mm);净断面:宽×高=4000mm×3600mm(半径2000mm,墙高1600mm),墙基100mm。
锚杆支护间排距800mm×800mm,全断面每排施工锚杆13根,锚杆采用(K2355、Z2355)树脂锚固剂锚固。
三、施工方法轨道联巷开口时用废旧皮带和铁丝将开口处前后5m范围内的电缆、风水管路保护,保证其不被损坏。
开口处破混凝土喷层,炮眼深度1.m,每个炮眼装药1卷,放炮一个炮眼一个炮眼拉炮。
破混凝土喷层后,采用多打眼、少装药、分次拉,循环掘进短掘短支的作业方式,掘进5m时在巷道右手帮搬角3000×3000mm。
巷道掘进20m以外采用放炮掘进,全断面一次成巷。
耙斗机装煤。
四、作业流程交接班、安全检查(顶板、瓦斯、工程质量、风筒位置、探头位置)→打眼→检查瓦斯→放炮→检查瓦斯→出渣→临时支护→打拱部锚杆挂网支护→打帮锚支护→清理→初喷→复喷。
五、掘进方式采用光爆一次成巷,巷道修整成形后,按规定挂网打锚杆。
采用SGB620/40刮板机出矸,施工机械选用7655气腿式凿岩机,两台工作,一台备用。
施工机械包括一台P-58混凝土喷射机、两台MQT-120锚杆机、采用P-60B型耙斗机装碴40T刮板机至780轨道大巷650皮带至副立井运至地面。
开工前标定好巷道中腰线。
5204回风顺槽掘进工作面开口安全技术措施一、编制依据:1、《煤矿安全规程》;2、《5204回风顺槽设计》、《5204回风顺槽设计》、《5204回风顺槽地质说明书》;3、《山西省煤矿安全质量标准化标准》等相关资料。
二、巷道概况巷道规格:5204回风顺槽:长461m、宽4m、高3.5m。
5204回风顺槽开口从5204回风巷北掘进巷道C14点以真方位角为270°沿煤层掘进至设计位置,巷道掘进时依据地测科测定用激光指向仪标定边中线。
三、支护要求及施工工艺1、支护工艺2、施工工艺顺槽开口采用普通钻爆法施工工艺。
炮掘时采用先拉槽、后刷帮压顶的方法。
使用三级矿用乳化炸药,瞬发雷管,MFB-100型隔爆电容发爆器。
采用正向装药,大串联全断面一次起爆的起爆方式。
(1)钻爆工艺流程:安全检查→标定中腰线→钻眼前准备→钻眼→检查瓦斯→装药连线→检查瓦斯→撤人放警戒→爆破→15分钟后检查瓦斯及爆破效果→洒水消尘→临时支护→出煤→永久支护。
(2)钻爆作业中,原则上执行爆破图表中的炮眼位置、数量及其他参数,现场实际如有变化,可由带班长、爆破工根据现场做适当调整,以保证较好的爆破效果。
(3)钻爆工序安排及要求1)钻眼前,必须详细检查煤头10m范围内的支护,发现问题及时处理。
每次钻眼前,先将中线引向煤头,作为炮眼定位基线,根据炮眼布置图标出同茬炮眼眼位。
2)掌握好顶帮眼角度及装药量,同茬炮眼底要落在同一直平面内,以提高爆破、巷道成型效果。
3)钻爆作业严格按工艺流程图进行。
4)钻眼放炮,爆破采用先拉槽、后刷帮压顶的方法,正向装药,串联连线方式,使用瞬发电雷管,安全等级不低于三级矿用乳化炸药。
5)爆破要严格执行“一炮三检”和“放炮三连锁”制度。
6)爆破前工长必须派专人在所有通往爆破地点和贯通地点的各个通道口爆破撤人距离以外安全有掩护的地点设置警戒。
每一警戒点搁2人放警戒,设好警戒后,一人负责警戒,另一人返回通知已设好警戒。

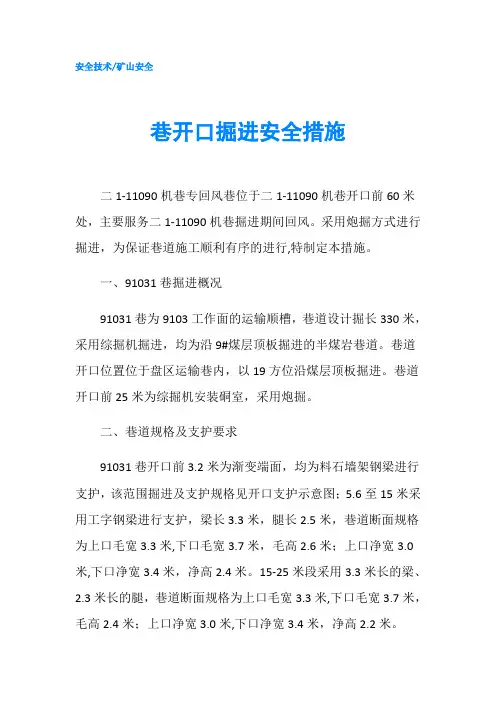

安全技术/矿山安全巷开口掘进安全措施二1-11090机巷专回风巷位于二1-11090机巷开口前60米处,主要服务二1-11090机巷掘进期间回风。
采用炮掘方式进行掘进,为保证巷道施工顺利有序的进行,特制定本措施。
一、91031巷掘进概况91031巷为9103工作面的运输顺槽,巷道设计掘长330米,采用综掘机掘进,均为沿9#煤层顶板掘进的半煤岩巷道。
巷道开口位置位于盘区运输巷内,以19方位沿煤层顶板掘进。
巷道开口前25米为综掘机安装硐室,采用炮掘。
二、巷道规格及支护要求91031巷开口前3.2米为渐变端面,均为料石墙架钢梁进行支护,该范围掘进及支护规格见开口支护示意图;5.6至15米采用工字钢梁进行支护,梁长3.3米,腿长2.5米,巷道断面规格为上口毛宽3.3米,下口毛宽3.7米,毛高2.6米;上口净宽3.0米,下口净宽3.4米,净高2.4米。
15-25米段采用3.3米长的梁、2.3米长的腿,巷道断面规格为上口毛宽3.3米,下口毛宽3.7米,毛高2.4米;上口净宽3.0米,下口净宽3.4米,净高2.2米。
三、掘进施工工艺及要求1、施工方法:巷道掘进采用煤电钻(风钻)打眼、爆破落煤、人工装煤(岩)、煤溜运输至盘区运输巷煤溜。
2、施工工序:交接班准备打眼装药爆破挂网临时支护装运煤永久支护接溜3、施工组织:巷道掘进采用三八制作业方式,每日3班,每班2个循环,循环进度0.8米。
4、施工工序要求:爆破:工作面采用MZ--1.2型手持式电钻(风钻)打眼,二级煤矿许用乳化(粉状)炸药,1--5段煤矿许用毫秒电雷管,MFB--100型发爆器起爆,联线方式为串联。
挂网维护:掘进爆破完毕后,班组长和安全员对工作面进行严格的敲帮问顶,处理掉顶帮的活矸活炭,然后在工作面顶板挂一层12#金属网,金属网采用14#铅丝进行联接,联接长度为0.1米。
临时支护:巷道掘进采用木质带帽点柱临时支护,点柱排距0.8米。
正常掘进时,每排支设2根点柱(巷道中心两侧0.8米处各支设一根);开口渐变断面掘进时,点柱间距0.8米。
开切眼开口安全技术措施开切眼开口是医疗行业中常用的手术方式,但开切眼开口的过程中也存在着一些安全风险。
为了保障手术的顺利进行,医院应该严格按照规定开展开切眼开口手术,并在手术过程中采取一系列的安全技术措施。
开切眼开口手术基本原理开切眼开口术是指在角膜上切开一个3.2-5.0mm的口,使眼球内部的眼晶体暴露在外,然后通过此口进入眼内进行手术。
开切眼开口术常用于白内障手术、玻璃体手术、青光眼手术等。
开切眼开口手术的安全问题虽然开切眼开口手术在医学界的应用广泛,但在实际操作中也有许多安全问题需要注意。
其中主要的安全问题如下:1.手术刀的选择:手术刀的选择要合理,不能使用过于尖锐的刀片,以免损伤到眼球。
2.术中操作规范:术中医生要严格按照手术规范进行操作,并注意保持手术区域清洁卫生,以免引入细菌导致感染。
3.安全用药:术前应根据患者的情况进行用药选择,并根据用药说明书正确使用。
4.突发意外情况的应急处理:术中突发意外情况时应当采取合理的应急处理措施。
开切眼开口术的安全技术措施为了保障开切眼开口手术的安全进行,医院应该采取以下的安全技术措施:1.刘氏结扎法:在开口前采用刘氏结扎法将眼球固定,减少手术时的晃动,以增加操作的准确性。
2.用药控制瞳孔:术前按照患者情况选择适合的瞳孔扩大药物,并在手术前进行瞳孔扩大。
3.术中使用地毯式手术室:术中应使用地毯式手术室,保持手术区域的高洁净度,并采取无菌操作,避免术中污染。
4.采用高质量的手术器材:使用高质量的手术器材,确保手术刀片的锋利度。
5.安全用药:术前应根据患者的情况进行用药选择,并根据用药说明书正确使用。
6.快速处理术中突发意外情况:术中突发意外情况时,应视情况采取合理的应急处理措施,保证患者的安全。
结论开切眼开口是常见的眼科手术,但也是一项高风险的手术。
对于医生而言,要严格按照规范操作,保持手术区域的高洁净度,并采用高质量的手术器材。
对于医院而言,也要加强对开切眼开口手术的管理,建立科学有效的安全技术措施,保障患者的安全。
水仓开口。
机轨巷正前右帮 2 号测点前 3.38 米施工水仓Ⅰ,水仓长约 32.5 米;在 2 号测点前23.38 米处,施工水仓Ⅱ,水仓长约32.5 米。
为确保施工安全,特编制本安全技术措施。
为确保施工安全,特编制本安全技术措施。
(一)巷道断面及支护:水仓掘进断面为11.18m²,宽度 4.3m、高度 2.6m。
采用锚网+锚索支护。
(二)开口前注意事项:1、拆除迎头支护时,瓦检员必须在场检查甲烷浓度,甲烷浓度超限时,必须即将处理。
2、除现场作业人员外,其他人员严禁挨近。
1、在开口处打设一排锁口锚索,间距 900 米,共打设 6 根锁口锚索。
2、拆除迎头支护时先观察迎头情况,再由下向上逐排拆除,铁丝网去除联网丝时,严禁剪断造成材料浪费。
3、风镐开口 5 米后,使用炮掘掘进工艺。
4、施工工艺流程:安全检查、准备→校对中线→风镐支挖上半部→暂时支护→顶板永久支护→清理出煤→风镐支挖下半部→帮部永久支护→清底进入下一循环。
1、破岩、运渣设备:风镐、刮板输送机、 SSJ800/90 皮带输送机、铁锹、手镐若干;2、打眼设备: ZY-24 型或者 7655 气腿式凿岩机 2 台、气动手持式钻机(风煤钻) 2 台、钻头、钻杆若干;3、支护设备: MQJ-130/2.3J3 型风动锚杆钻机;Ф30mm 合金钢钻头, B19 接长钻杆(钻杆长度 1000mm);4、支护材料:Φ21.8×8500mm,钢绞线锚索(配套300×300×16mm 高强度蝶形金属托板)φ20×2000mm 左旋罗纹钢锚杆(配套150×150×10mm 蝶形金属托盘)Φ22×2400mm 左旋罗纹钢锚杆((配套150×150×10m m 蝶形金属托盘);MSCK2340+K2360、MSCK2340+K2380 树脂药卷;Φ4 钢筋网(1100×2100mm);8#铁丝网(1100×1800mm);14#铅丝。
510掘进工作面开口安全技术措施一、编制依据:1、《煤矿安全规程》;2、《一采区设计》、《2014年采掘计划》;3、《柳林县通风实施细则》;4、《山西省煤矿安全质量标准化标准》等相关资料。
二、巷道概况巷道规格:5101回风顺槽:4500mm×3000mm5101辅助回风顺槽:4500mm×3000mm5101回风顺槽开口处位于4#西轨道下山190米处,巷道设计开口处方位角348°17′01″,坡度为9°,长度为:57.5米。
巷道四邻情况:东为实体;南为4#采空区;西邻计划5101回风顺槽、5102辅助回风顺槽掘进工作面;北面为4#西胶带下山、5#西胶带下山、西回风下山。
5101辅助回风顺槽开口处位于5#西胶带下山54米处,巷道设计开口处方位角348°17′01″。
巷道四邻情况:东为实体;南为4#采空区;西邻计划5101回风顺槽、5101辅助回风顺槽掘进工作面;北面为4#西胶带下山、5#西胶带下山、西回风下山。
附图一:巷道布置图三、支护工艺及施工工艺1支护形式(1)顶板支护●锚杆材质:顶板锚杆选择材质为20MnSi的左旋螺纹钢高强度锚杆,其屈服强度和极限强度大,控制围岩变形效果好,杆体表面具有凹凸纹理,能够保证锚杆与锚固剂之间较大的粘结力。
Ф20mm螺纹钢锚杆破断载荷不小于180kN,延伸率不小于18%,尾部螺纹采用滚丝机加工,为M22,长度120mm~150mm。
●锚杆直径:锚杆直径为20mm。
●锚杆长度:依据地质条件和数值模拟计算,确定进风顺槽顶板锚杆长度为2200mm,孔深2100mm。
●锚杆间排距:根据地质条件和数值模拟确定顶锚杆间距为800mm,排距为1000mm,每排顶部6根螺纹钢锚杆。
●锚固剂及锚固长度:锚固剂采用树脂药卷,凝结速度为超快、中速。
树脂药卷加长锚固,锚固剂采用一支CK2355和一支Z2355,锚固长度1.24m。
树脂药卷搅拌时间25秒,等待1分钟锚杆螺母上紧扭矩不小于150Nm。
顺槽开口安全技术措施简介顺槽开口是一种常见的输送设备,用于将物料从一个位置输送到另一个位置。
然而,由于其设计特性和操作方式,顺槽开口也存在一定的安全隐患。
为了确保工作人员的安全和设备的正常运行,采取一些安全技术措施是非常重要的。
本文将介绍几种顺槽开口的常见安全技术措施,包括机械防护、操作培训和定期维护等方面。
机械防护措施机械防护是保障顺槽开口安全运行的关键措施之一。
下面列举了几种常见的机械防护措施:1. 安全护栏安全护栏是用于限制工作人员接近输送带的设备,在操作区域周围设置护栏可以有效地防止工人误入危险区域。
护栏应采用耐压、坚固的材料制造,并保持完好无损,以防意外事故发生。
2. 警示标识在顺槽开口附近应设置醒目的警示标识,提醒工作人员注意安全。
标识内容应包括警告语、安全操作提示和紧急联系方式等,以帮助工作人员及时采取相应的安全措施。
3. 防护罩在顺槽开口的关键部位,如输送带上的滚筒、传动部件等,应设置防护罩以避免工作人员接触到运动中的零部件。
防护罩应具备足够的强度和刚性,以承受外部冲击和防范误操作。
操作培训除了机械防护措施,正确的操作是确保顺槽开口安全的重要因素。
以下是一些重要的操作培训措施:1. 安全操作规程制定并执行一套详细的安全操作规程,明确操作人员在操作过程中应遵循的安全要求和操作步骤。
操作人员应接受相应的培训,并对规程内容进行理解和掌握。
2. 岗前培训在操作人员上岗前,应进行系统的岗前培训,包括顺槽开口设备的结构和工作原理、安全操作流程和事故应急处理等内容。
培训内容应灵活多样,结合实际情况进行模拟演练,以加深操作人员对安全问题的认识。
3. 定期培训和考试为了确保操作人员对顺槽开口安全操作的持续性理解和学习,应定期进行安全培训和考试。
培训内容可以包括安全知识的更新和通知、事故案例分析和安全控制措施等。
定期维护定期维护是确保顺槽开口安全和正常运行的重要环节。
以下是一些建议的定期维护措施:1. 检查和维修定期检查顺槽开口的各个部件,包括滚筒、传动系统、连接件等,发现问题及时维修或更换。
煤矿掘进开口安全技术措施首先,煤矿掘进开口处应进行全面的风险评估。
煤矿掘进开口处存在一系列危险与风险,包括煤矿开采工作中煤尘和有害气体积聚、矿井地质条件不稳定、易发生爆炸事故等。
因此,在开采前应进行全面的地质勘查和环境监测,评估潜在风险,并制定相应的措施来避免和控制这些风险。
其次,应设立严格的进入控制制度。
掘进开口处应设立合理的进入控制区域,只有受过培训并持有有效证件的工作人员才能进入。
进入前,应检查个人防护装备的完整性,并对进入人员进行安全培训和指导。
同时,要定期对进入人员进行体检,确保其身体状况符合矿山作业要求。
第三,加强防火和通风措施。
煤矿开采工作中,尤其是掘进开口处,煤尘积聚、有害气体积累和火源存在是火灾发生的主要原因。
因此,必须加强矿井通风系统的维护和检修工作,保持良好的通风状态。
同时,要加强对开口处的防火措施,设置合适的防火设施,并定期进行消防演练。
第四,加强施工安全管理。
在掘进开口处施工过程中,要加强对工作面的监测和管理。
实行严格的工作面签到制度,确保每个人员都经过有效培训,并掌握相关的安全知识和技能;严格执行矿山作业规程,强化现场管理,及时发现和排除不安全因素;采用科学、规范、安全的施工方法,保证掘进开口工作的顺利进行。
最后,要加强对开口处工作人员的安全教育和培训。
通过定期组织安全教育和培训,提高工作人员的安全意识和技能,使其熟悉和掌握掘进开口作业的安全规程和操作规程。
并通过安全技能竞赛和培训证书的颁发,激励工作人员积极参与安全教育和培训活动。
总之,煤矿掘进开口处的安全技术措施是确保煤矿生产安全的关键。
通过全面的风险评估、进入控制制度、防火和通风措施、施工安全管理、应急救援体系和安全教育培训,可以有效地降低事故的发生概率,保障矿山工人的生命安全和身体健康。
开口安全技术措施根据我矿得采掘规划,现决定掘进。
为使该工程安全顺利得进行特制订以下安全技术措施。
一、组织措施1、施工负责人:。
2、施工时间:从年月日至施工结束。
3、现场施工安全负责人:当班班长。
4、现场安全监督员:由安监站指派负责落实实施此措施,并担任现场安全监督员。
5、瓦斯检查:由该区域瓦检员负责。
二、工程概况设计全长m, 掘进,巷道总体工程量为m3。
开口位置:。
三、施工方法1、采用人工钻眼、爆破,耙渣机装渣,刮板输送机及带式输送机运输。
2、开口施工方法根据地测科标定得施工点及施工方位角施工。
四、质量要求巷道断面:矩形断面。
规格:采用锚网、钢带、钢筋梯子梁联合支护,巷道净宽为m(+100mm),巷道净高m(+100mm)。
五、安全技术措施1、施工前提前标定开口位置,开口后技术人员及时标定好中线,施工单位严格按中线施工,开工前必须加固好开口位置得支护质量。
2、施工前,由当班班长每班指定专人先处理好施工地带得松渣危石,以及顶板脱层,两帮片帮等安全隐患,在确保安全得前提下方可施工。
3、爆破时、必须执行“一炮三检”与“三人连锁”放炮制度。
4、爆破前,班组长必须清点人数,确定无误后,方准下达起爆命令。
爆破工接到起爆命令后,必须先发出爆破警号,至少再等5S,方可起爆。
5、爆破前,班组长必须亲自布置专人在通往爆破地点各个通道口得安全地点设置警戒,班组长未通知撤离警戒,警戒人员不得撤离警戒地点。
工作面放炮安全距离直巷100米,弯巷75米。
6、爆破后必须等炮烟散尽,才能由班长、放炮员、瓦斯检查员对碛头进行检查,确认无安全隐患时,方可继续施工。
若出现拒爆或残爆等情况,应严格按《煤矿安全规程》有关规定进行处理。
①由于连线不良造成得拒爆,可重新连线起爆。
②在距拒爆炮眼0.3米以外另打与拒爆炮眼平行得新炮眼,重新装药放炮。
③严禁用风镐从炮眼中取出原放置得起爆药卷或从起爆炸药卷中拉出电雷管。
不论有无残余炸药严禁将炮眼残底继续加深;严禁用打眼得方法往外掏药;严禁用压风吹拒爆或残爆炮眼。
开口专项安全技术措施引言随着信息技术的快速发展,网络安全成为了一个备受关注的话题。
在互联网和信息技术日益深入人们生活的今天,不论是个人用户还是企业组织都面临着各种各样的网络安全威胁。
开口专项安全技术措施是一种综合应对各类网络安全威胁的有效手段,为保护用户和企业的网络资产提供了稳定的安全防护。
一、开口专项安全技术措施的概述开口指的是计算机系统和网络中被攻击者利用的漏洞或弱点,而开口专项安全技术措施则是指为了防止这些开口被利用而采取的安全措施。
开口安全问题是导致系统遭受网络攻击的主要原因之一,因此需要通过专项安全技术措施来解决。
针对不同的开口,可以采取不同的专项安全技术措施。
例如,当面对网络系统中的软件开口,可以通过及时更新软件补丁和强化安全策略来确保系统的安全。
而在硬件开口方面,可以通过采用物理隔离、访问控制等技术手段来提高系统的安全性。
二、常见的开口专项安全技术措施1. 操作系统安全技术措施操作系统作为计算机系统的基础,是最容易遭受攻击的部分之一。
为了提高操作系统的安全性,可以采取以下安全技术措施:- 及时更新系统补丁:及时安装操作系统的安全补丁,修复已知的漏洞,以减少被攻击的可能性。
- 强化访问控制:限制对系统的访问权限,设置合理的用户账号和密码策略,避免未授权的人员访问系统。
- 使用防火墙:配置和使用防火墙,限制网络访问,防止恶意流量进入系统。
- 监控日志:定期审查系统日志记录,及时发现异常行为和安全事件。
2. 网络安全技术措施网络是信息交流的主要途径,也是最容易受到攻击的地方之一。
为了保护网络的安全,可以采取以下安全技术措施:- 加密通信:使用安全协议和加密机制,保护网络通信数据的机密性和完整性。
- 虚拟专用网络(VPN):通过使用VPN技术,实现安全的远程访问和通信。
- 网络入侵检测系统(IDS)和入侵防御系统(IPS):通过监测网络流量和检测异常行为,及时发现和阻止网络攻击。
- 网络隔离和分段:将网络划分为多个独立的区域,限制不同区域之间的通信,减少攻击的扩散范围。
开口专项安全技术措施在现代社会中,安全问题一直是人们关注的焦点之一。
特别是在信息技术不断发展的今天,网络安全问题日益突出。
为了保护网络以及其中的敏感信息,各类公司和组织都在积极采取安全措施。
开口专项安全技术措施是其中之一,下面将详细介绍开口专项安全技术措施的定义、作用、实施步骤以及相应的优势和挑战。
首先,开口专项安全技术措施是一种用于保障网络安全的技术措施。
字面上看,“开口”指的是网络的入口或接口,而“专项”则意味着该措施是根据特定的网络需求和实际情况量身定制的。
简单来说,开口专项安全技术措施是为了应对具体网络环境和需求而采取的特定安全策略。
接下来,我们来看看开口专项安全技术措施的具体作用。
首先,它可以帮助组织防止未经授权的人员进入网络系统,从而保护敏感信息的安全。
其次,该措施还可以检测和阻止潜在的恶意软件和攻击活动,保障网络系统的正常运行。
最后,它能够及时发现并响应网络安全事件,帮助组织采取紧急措施并降低损失。
那么,如何实施开口专项安全技术措施呢?首先,组织需要全面评估其网络系统的安全需求,并识别可能存在的安全威胁。
其次,根据评估的结果,设计并部署相应的安全措施,例如访问控制、防火墙、入侵检测系统等。
然后,定期进行系统的安全检查和评估,确保安全措施的有效性。
最后,组织应培训员工,提高其网络安全意识,并建立快速响应机制以应对紧急事件。
正如任何其他技术措施一样,开口专项安全技术措施也有其优势和挑战。
首先,它可以根据具体需求定制安全策略,提供更加精确的保护。
其次,该措施可以帮助组织快速响应网络安全事件,减少潜在损失。
然而,实施开口专项安全技术措施需要耗费大量的资源和精力,包括设备、人力和培训等。
此外,由于网络环境的不断变化,该措施需要不断更新和升级,以适应新的安全威胁和攻击方式。
综上所述,开口专项安全技术措施是一种用于保护网络安全的技术措施。
它可以帮助组织保护敏感信息、防止恶意软件和攻击活动,并及时响应网络安全事件。
开口施工安全技术措施编制:施工单位:施工负责人:编制单位:批准日期:开口施工安全技术措施一、概况根据生产部门安排部署,将在轨道大巷内开轨道联巷,其开口位置为轨道大巷内G4点后13m为巷道中心.轨道联巷,方位角为163°,全长46m,上山2°14′。
按中腰线施工,断面类型为半圆拱形,支护方式为锚网喷。
二、技术要求1、轨道联巷:全长46m,施工方位163°,断面类型为半圆拱形,掘进断面:宽×高=4200mm×3700mm(半径2100mm,墙高1600mm),喷厚100mm);净断面:宽×高=4000mm×3600mm(半径2000mm,墙高1600mm),墙基100mm。
锚杆支护间排距800mm×800mm,全断面每排施工锚杆13根,锚杆采用(K2355、Z2355)树脂锚固剂锚固。
三、施工方法轨道联巷开口时用废旧皮带和铁丝将开口处前后5m范围内的电缆、风水管路保护,保证其不被损坏。
开口处破混凝土喷层,炮眼深度1.m,每个炮眼装药1卷,放炮一个炮眼一个炮眼拉炮。
破混凝土喷层后,采用多打眼、少装药、分次拉,循环掘进短掘短支的作业方式,掘进5m时在巷道右手帮搬角3000×3000mm。
巷道掘进20m以外采用放炮掘进,全断面一次成巷。
耙斗机装煤。
四、作业流程交接班、安全检查(顶板、瓦斯、工程质量、风筒位置、探头位置)→打眼→检查瓦斯→放炮→检查瓦斯→出渣→临时支护→打拱部锚杆挂网支护→打帮锚支护→清理→初喷→复喷。
五、掘进方式采用光爆一次成巷,巷道修整成形后,按规定挂网打锚杆。
采用SGB620/40刮板机出矸,施工机械选用7655气腿式凿岩机,两台工作,一台备用。
施工机械包括一台P-58混凝土喷射机、两台MQT-120锚杆机、采用P-60B型耙斗机装碴40T刮板机至780轨道大巷650皮带至副立井运至地面。
开工前标定好巷道中腰线。
工作面采用湿式打眼,正向装药使用水泡泥堵炮眼爆破,同时安装喷雾以及洒水装置,定期清扫巷道和设备上的落尘。
严禁用岩粉、煤粉、块状物料等可燃材料填充炮眼。
杜绝封泥不严或无封泥联线起爆。
打眼时严格按照中腰线控制。
凿眼爆破严格按照光爆要求施工,确保凿眼角度、深度,坚持多打眼、少装药,分次拉炮、放小炮,及时补打支护。
严格控制周边眼与巷道轮廓线的距离。
六、支护方式1、临时支护1) 正常施工时的临时支护:爆破完成一个循环后,先进行“敲帮问顶”,然后架上2根钢管(3吋、4m)用木板(长1m厚50mm)刹紧背牢,木板垂直巷道安设。
2) 锚杆支护的最大空顶距为2.4m, 最小空顶距为0.8m。
2、永久支护轨道联巷开口施工永久支护采用锚索网喷支护,巷道呈“半圆拱形”布置。
锚杆为22×2200mm的锚杆,间、排距为800×800mm,每根锚杆用一卷K2355型树脂锚固剂和一卷Z2355型树脂锚固剂,托板规格为120×120×10mm。
锚索Φ21.6×6200mm钢绞线,间排距2000×1600mm。
开口处打两排锚索,每排5根。
每根锚索用一卷K2355型树脂锚固剂和两卷Z2355型树脂锚固剂,托板规格为300×300×10mm。
采用Φ6.5mm的钢筋网,规格2000×1000mm,网格大小为100×100mm,要求网长边沿巷道轮廓线铺设,铺网间要搭接一格,环环联扣,扣扣紧锁,锁扣不得低于三圈;锚索间排距为2000×1600mm,锚索规格Φ17.8×6200mm,托板规格为300×300×10mm。
混凝土配比为1:2:2,喷层厚度为100mm。
3、支护工艺1)锚杆支护工艺:①打眼前按中线严格检查巷道断面规格,不符合要求时须先进行处理,同时认真“敲帮问顶”,仔细检查顶帮围岩情况,撬掉活矸,保证工作环境安全。
②打顶锚杆眼: 采用锚索机带动φ28的钻杆按照巷道断面图所给定的锚杆位置及角度准确打眼。
③送树脂药卷:打好眼后,用锚杆杆体将树脂锚固剂药卷送到孔底。
④搅拌树脂药卷:在锚杆杆体尾部用锚索套与锚索机连接起来,匀速推进锚杆杆体,将锚杆推进到孔底后,连续搅拌15—20s。
⑤紧固锚杆: 30s后安装铁托板、垫片、锚杆螺母,采用人工用力矩扳手(或12吋扳手)对锚杆进行紧固。
扭距达到120N.m。
⑥锚杆的外露长度:露出托板30≤D≤50mm。
2)挂网、连网:铺设金属网要沿巷道轮廓面进行铺设,锚杆托板要紧贴网面与轮廓面。
网与网搭接一格,接茬要用联网丝扎结实,环环连扣,扣距为150mm;扣扣紧锁,紧锁圈数不得少于三圈,扭结头要插到网内侧。
严禁将联网丝露出砼层。
6)喷射混凝土:为使已掘出的巷道围岩裸露时间短,确保巷道围岩的稳定性,且喷掘互不干扰,故将喷浆工作分两次进行。
先进行初喷30-50mm厚,采用砂浆喷射,水泥与砂子配比为1:2;再采用混凝土(标号为C20#。
水灰为0.4~0.5。
水泥、砂子、石子的体积比为1:2:2)复喷至100mm厚。
拌料时,按顺序、配量将石子、砂子、水泥混合,然后搅拌三次即可使用。
喷射时,边上料边洒速凝剂。
①喷浆机操作:严格按照《操作规程》操作,应特别注意调整风压和配水量,以减少回弹量,降低粉尘浓度,保证喷射质量。
喷浆机开机顺序为:送水→送风→送电→加料。
停止时,先停止供料,待料缸中存料喷完后再停电,最后停水、停风,并将喷浆机料斗加盖防护罩,切勿颠倒。
②喷头操作:先开水后送风,及时调整水灰比,尽量使喷头与喷射面保持垂直,并与喷射面保持1.5~2.0m的距离。
喷射顺序应由下而上,先凹后凸,呈螺旋状轨迹移动。
轨迹直径为200~300mm,一圈压一圈依次喷射。
七、质量要求2、巷道支护质量监测1)锚杆拉拔力试验:①巷道每30—50m或200—300根锚杆抽样检查一组,每组随机取样3根(顶板一根、两帮各一根)进行检查,拉拔加载至设计值的90%。
②被抽查的3根锚杆应符合要求。
只要其中1根不合格,就再抽样一组进行实验,如仍不合格,及时采取补打锚杆等补救措施。
③每组拉拔试验,必须认真做好记录,记录内容包括拉拔地点、位置、人员、数值、问题及原因分析等。
2)锚杆锚固力抽检:①采用锚杆拉拔计进行井下锚杆锚固力抽检。
②抽检抽样率为5%,每300根锚杆抽样一组(3根)进行检查。
③检查指标为锚杆锚固力不得低于50KN。
④抽查中发现不合格锚杆应在其周围打合格锚杆。
3)螺母扭矩检测:每班派专人按当日不小于30%的比例进行锚杆螺母扭矩检测,按所查数量,符合要求的锚杆不得低于90%,否则当班施工的全部锚杆要重新紧固,并进行复查。
4)喷层厚度检查:在旬检月检中,由检查人员在巷道成巷段随机抽查,每次抽查,每50m 不少于3个检查孔,即顶板中心一个、两帮距底板600mm处各一个,合格率应达到80%,如达不到要求再随机抽查一组,仍达不到要求,则该巷道需重新补喷到设计要求。
3、喷浆质量管理实现挂线喷浆。
每日生产班工作完毕后,由当班验收员根据中线用14#铅丝给定两帮墙基线和拱顶线位置,喷浆人员根据线的要求进行喷浆,喷浆质量合格率达到100%。
八、质量保证措施1、施工前,必须对进场工人进行岗前培训,让工人熟悉作业规程及各项技术措施,全面掌握技术要点。
2、加强锚杆支护监督、检查力度,当班施工锚杆必须用扭矩扳手进行预紧力测试,直径22mm锚杆预紧力必须≥60N.M,对不合格锚杆必须进行二次紧固或采取补打措施,确保施工锚杆符合质量要求。
3、每施工50m进行一次锚杆拉拔力,要确保锚固力达到设计值。
4、喷射混凝土表面要求:平直顺,表面平整度不大于50mm,喷浆厚度及强度必须符合设计要求。
5、加强施工材料、设备的管理,严格控制材料、设备的源头、运输、及进场检验制度。
杜绝不合格的材料及设备进入施工现场。
6、加强现场安全文明施工的管理,保证现场及工作面道路畅通,材料、设备摆放有序。
7、加强资料的管理,确保资料的同步、真实、完善,并及时整理归档保存。
九、加强“一通三防”管理1、通风管理1)加强通风是防止瓦斯积聚的主要措施之一,完善通风系统,防止风流短路,通风系统中没有不符合《规程》规定的串联通矿井未形成提升系统风、扩散通风,管理好所属范围内各种通风设施,严禁同时敞开两道风门,严禁风门前后5m内存放其它物料。
2)安装和使用局部通风机和风筒应遵守下列规定:a、局部通风机安装符合《规程》规定,实现“三专两闭锁”安排专人进行挂牌管理,保证正常运转,不得出现无计划停风,有计划停风的必须有专项通风安全技术措施。
b、压入式局部通风机和启动装置,局部通风机安装在轨道联巷开口处往后15m处,全风压供该处的风量必须大于局部通风机的吸入风量,局部通风机安装地点到回风口间的巷道中,最低风速必须符合《煤矿安全规程》规定。
c/必须使用抗静电、阻燃风筒。
风筒接头要严密,无破口,吊挂要平直,无脱节,装运支护材料的车盘不得磨擦挤压、撕破风筒,风筒距迎头半煤岩巷与煤巷不得大于5m,岩巷不得大于10m。
3)使用局部通风机通风的掘进工作面,不得停风。
因检修、停电等原因停风时,必须撤出工作面的全部人员,并切断电源。
通风前必须先检查瓦斯,只有在局部通风机及其开关附近10m以内风流中的瓦斯浓度不超过0.5%时,方可人工开启局部通风机。
4)局部通风机要长时运转,无论工作、不工作或交接班都不得停止运转,局部通风机不开时,要把人员撤至进风巷内,并在巷道门口位置设置“严禁人员入内”的警戒牌,迎头禁止爆破。
自动停电时,要撤出工作面的全部人员,待查明原因,确认安全后再启动。
5)局部通风机必须使用风电闭锁,使用装有选择性漏电保护装置的供电线路供电或与采煤工作面分开供电。
6)局部通风机因故停止运转,在恢复通风前,必须首先检查瓦斯,只有停风区中最高瓦斯浓度不超过0.8%和最高二氧化碳浓度不超过1.5%,且符合《煤矿安全规程》第一百二十九条开启局部通风机的条件时,方可人工开启局部通风机,恢复正常通风。
2、防尘管理1)掘进工作面防尘供水管路必须完善,三通阀门齐全且符合规定(进口处设置第一个三通阀门),钢管必须接到离迎头30m以内,管路要吊挂平直、不漏水。
2)工作面必须采用转载点喷雾、净化风流、冲刷巷帮、个体防护等综合防尘措施;净化水幕安设2组,第一组距迎头30m,第二组距迎头50m,净化水幕封闭巷道全断面,且雾化好,使用正常;冲刷巷帮应在开机前后对迎头20m以内巷道进行冲刷;除尘风机和掘进机外喷不完善可靠或使用不正常,严禁开机。
3)掘进工作面中,凡是转载点(包括扒装机上)必须安设喷雾装置,并且位置恰当、灵敏可靠、雾化好、使用正常;各转载点前后10m以内巷道每班必须进行冲尘,保持转载点附近巷道湿润。
