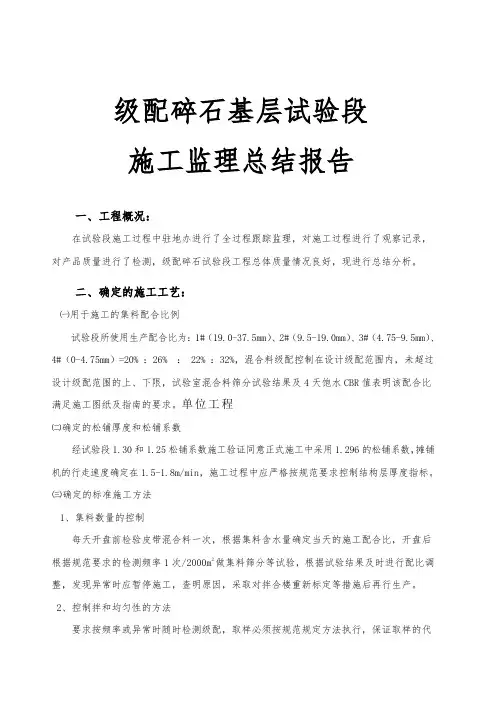

级配碎石基层试验段施工监理总结报告一、工程概况:在试验段施工过程中驻地办进行了全过程跟踪监理,对施工过程进行了观察记录,对产品质量进行了检测,级配碎石试验段工程总体质量情况良好,现进行总结分析。
二、确定的施工工艺:㈠用于施工的集料配合比例试验段所使用生产配合比为:1#(19.0-37.5mm)、2#(9.5-19.0mm)、3#(4.75-9.5mm)、4#(0-4.75mm)=20% :26% : 22% :32%,混合料级配控制在设计级配范围内,未超过设计级配范围的上、下限,试验室混合料筛分试验结果及4天饱水CBR值表明该配合比满足施工图纸及指南的要求。
单位工程㈡确定的松铺厚度和松铺系数经试验段1.30和1.25松铺系数施工验证同意正式施工中采用1.296的松铺系数,摊铺机的行走速度确定在1.5-1.8m/min,施工过程中应严格按规范要求控制结构层厚度指标。
㈢确定的标准施工方法1、集料数量的控制每天开盘前检验皮带混合料一次,根据集料含水量确定当天的施工配合比,开盘后根据规范要求的检测频率1次/2000m2做集料筛分等试验,根据试验结果及时进行配比调整,发现异常时应暂停施工,查明原因,采取对拌合楼重新标定等措施后再行生产。
2、控制拌和均匀性的方法要求按频率或异常时随时检测级配,取样必须按规范规定方法执行,保证取样的代表性,每天施工结束时应进行总量校核。
混合料含水量控制要结合天气情况,运输距离,现场摊铺、压实反馈情况以及不同时段有所区别,作适当调整。
可以参照以下数据进行预控制:每1-2小时检查一次拌和情况,在炎热的夏季施工,考虑到拌和、运输、摊铺过程中水份的蒸发,可以在拌和时加大含水量并做对比,损失多少补加多少。
根据施工经验夏季9时至下午5时,加水量比最佳含水量增加2%左右,其它时间增1%左右,在其它季节应控制在0.5%左右,应注意砂石料本身含水量。
3、混合料摊铺方法和适用机具摊铺时采用2台徐工952摊铺机并联单幅全断面摊铺,2机前后相距5-8m。
级配碎石底基层试验路施工总结.————————————————————————————————作者:————————————————————————————————日期:丽江机场高速公路路面第一合同段主线K0+000~K13+740.924辅道K0+000~K10+692.379级配碎石底基层试验路总结云南第三公路桥梁工程有限责任公司丽江机场高速公路路面第一合同段项目经理部二O一一年四月九日级配碎石底基层试验路段施工总结一、工程概况我合同段级配碎石底基层设计共有两种类型,厚度分别为辅道15cm,主线20cm,数量分别为79887 m2和311464m2。
设计半幅路面宽度为10米,扣除路缘石宽度0.5米后铺筑宽度为10.84米。
主线横断面布置为0.5米(土路肩)+2.5米(硬路肩)+3.5米(行车道)+3.5米(超车道)+3.0米(中间带)+3.5米(超车道)+3.5米(行车道)+2.5米(硬路肩)+0.5米(土路肩)三、试验段落选择:由于目前指挥部仅提供了K3+870~K4+850段左幅路基,根据现场具体情况,我部拟在K4+600~+800段左侧进行级配碎石底基层试验路的施工。
全长200米,共计需要集料433.6m3,约1030吨。
四、试验目的根据选定集料的配合比例,通过试验段施工,确定以下主要项目,在试验段完工后,进行施工技术总结,指导全线施工。
(1)、用于施工的集料配合比例(1#:2#:3#:4#=33%:25%:12%:30%)(2)、材料的松铺系数(拟用1.25、1.30)(3)、确定标准的施工方法:①、集料的拌合机械及运输②、集料的摊铺、整平和适用机具③、集料施工含水率的增减方法④、压实机械的选择和组合、压实的顺序、速度和遍数⑤、拌和、运输、摊铺和碾压机械的协调和配合(4)、确定每一作业段的合适长度(5)、确定一次铺筑的合适厚度五、材料及混合料组成设计(1)集料采用大理州鹤庆县金海石料厂生产的机轧料,现已备料约20万立方米,碎石粒径0~31.5mm,碎石塑性指数、平均针片状含量、平均压碎值、颗粒组成满足级配要求。
铁路路基工程的级配碎石施工技术摘要:随着我国经济建设的发展,对交通运输需求增大,我国加强了交通运输基础设施建设,铁路建设时交通基础设施建设的重要组成部分,铁路施工工程的增多客观上要求对铁路路基施工技术加大研究力度,因为铁路施工中最关键的就是路基施工,对路基施工技术的探讨对我国高效率的开展铁路施工具有十分重要的意义,本文笔者阐述铁路路基级配碎石施工过程,提出如何选择合理的配合比、填筑厚度、碾压遍数等施工技术研究。
关键词:铁路路基;工程;级配碎石;施工技术随着经济的快速发展,我国基础设施建设速度加快,特别是铁路通车总里程不断的得到提高,这主要得益于我国铁路建设的迅猛发展以及铁路施工技术的不断进步,本文简单的探讨了铁路路基工程的级配碎石施工技术,并以某工程为实例。
分析了级配碎石的主要设计技术标准和参数选择,针对施工工艺提出了相应的建议。
一、工程概述青荣城际铁路工程为客运专线,设计时速为250km/h,路基基床表层设计采用级配碎石填筑,厚度0.7m。
青荣第三项目部铁路施工里程DK86+402.24~DK102+220段,全长13km,级配碎石共计132万方。
级配碎石采用厂内机械拌制,自卸车运输,铲车摊铺,刮平机整平,振动碾碾压施工。
二、级配碎石主要设计技术标准1.级配碎石压实标准。
表1级配碎石压实标准基床表层压实标准表2基床表层厚度、顶面宽度、顶面横坡允许偏差及检验基床表层厚度、顶面宽度、顶面横坡允许偏差及检验施工参数选择所谓级配碎石是指选用3-4种碎石集料按一定比例混合,经充分搅拌而成的一种混合料,混合料级配是一个关键参数,它的好坏直接影响到压实效果和施工质量。
为确保施工质量,我们对原材料进行了严格筛选,认真按照设计要求进行级配设计,并结合施工机械类别进行了碾压参数选择。
级配碎石混合料用级配碎石拌和设备在拌和厂集中进行拌和,混合料需拌和均匀,选用0~5mm、5~10mm、10~20mm、20~31.5mm四种级配进行混合料的拌制。
级配碎石垫层首件总结报告TJ-4合同段路面工程中路面设计采用20cm厚的级配碎石垫层结构。
项目部于2011年8月5日上午对级配碎石垫层进行了试验段铺筑工作,以验证混合料稳定性以及拌和、运输、摊铺、压实设备的效率及设备的适宜性,确定施工方法、施工组织的适应性,同时确定出松铺系数,碾压组合及质保体系。
施工采用拌和站集中拌和,现场采用2台摊铺机单幅全宽梯队式连续施工,摊铺机组装宽度为:7m、6m。
级配碎石垫层配合比在获得监理工程师批准后,依据驻地办、总监办、项目办下发的级配碎石垫层施工指导意见及基层施工技术规范的要求,项目部对施工人员、施工机械、筑路材料等做好了充分准备,在监理工程师的大力协助下,进行了级配碎石垫层的试铺工作。
一、首件铺筑目的1、验证施工组织及管理体系、质保体系的合理性。
2、验证目标配合比与生产配合比的吻合性、最佳含水量准确性。
3、确定级配碎石垫层的松铺系数;4、确定标准的施工方法:(1)验证稳定土拌和机运转的稳定性与连续性;(2)验证拌和机、运输车辆及摊铺机配合能力情况;(3)验证两台ABG-423摊铺机的适用性,确定满足规范要求的适宜摊铺速度,摊铺宽度,摊铺厚度的控制方式,梯队作业时摊铺机行进时前后间隔距离及搭接宽度,混合料摊铺方法等;(4)验证混合料的含水量的控制方法;(5)确定压实机具的碾压组合、碾压顺序、碾压路线、行走速度及各台压路机各自的碾压遍数;(6)验证拌和、运输、摊铺和碾压机械的协调和配合情况;(7)测定从拌和到碾压结束的时间,协调好现场与拌和站的关系。
5、确定每一碾压作业段的适宜长度;二、试验段准备工作情况时间:2011年8月5日天气:晴位置:K228+500- K228+700(右幅逆桩号施工)1、现场人员组织现场总指挥:李哲波现场施工经理:李卫星现场总工:张良路面工程师:欧飞质检工程师:刘强试验负责人:罗志宝测量负责人: 赵波施工负责人:张志松拌和负责人:王文亮运输负责人:张海明摊铺负责人:张国强碾压负责人:王金平民工:30人2、现场主要施工设备(1)WDB500型稳定土拌和机 1台;WDB600型稳定土拌和机 1台;(2)摊铺机ABG423: 2 台;(3)振动压路机XS2005(双驱)型: 2 台;(4)振动压路机DD130型: 1台;(5)胶轮压路机XP261型: 1台;(6)装载机50型 6台;(7)洒水车12T: 3台;(8)自卸车(30t): 20辆;3、原材料准备本合同段垫层碎石来自黑山庙石料矿粉场,投入路面垫层工程使用的碎石均通过驻地办及总监办试验检测工程师认可,并取得报批合格证书。
4、拌和站调试准备采用山东潍坊产WDB600和WDB500型稳定土拌和机,生产前对拌和进行了准确标定,确保计量准确,拌和稳定,产量满足施工要求。
5、下承层准备下承层准备就绪,对试铺路段弯沉、纵断高程、横坡度、宽度、平整度、进行了检查,并通过监理工程师认可,下承层表面外观良好,没有松散材料和软弱地点,表面清洁无浮土并保持湿润。
6、级配碎石垫层配合比情况配合比为:19~37.5㎜碎石: 9.5~19㎜碎石:4.75~9.5㎜碎石:0~4.75㎜碎石=23:25:22:30,最大干密度为2.14g/cm3,最佳含水量为6.6%。
三、试铺过程1、准备下承层清除下承层表面杂物,对下承层表面洒水湿润,采用胶轮压路机进行适当碾压确保无松散现象。
2、施工放样用全站仪恢复中线每10m设一桩,并根据中桩放出级配碎石垫层内外边线,施工中采用两侧钢丝绳作基准线,两台摊铺机搭接处采用铝合金引导供摊铺机高程控制传感器的基准线使用,钢丝绳支撑钢桩间距为10m,按预定设计标高设置钢丝绳,经测量工程师检测每十米钢丝绳挠度为1mm~1.5mm,满足施工要求,摊铺过程中对钢丝绳紧张力进行不间断检查防止钢钎松动,避免支杆滑动和钢丝线下垂,从而确保摊铺机找平准确,保证级配碎石垫层的纵断高程和横坡度。
3、拌和级配碎石垫层混合料采用1台WDB600型稳定土拌和机集中厂拌,在正式拌和混合料之前,拌和设备已调试完毕,自动计量系统精度满足设计要求,确保混合料级配组成和含水量达到规定要求。
WDB500型稳定土拌和机备用。
拌和站设专人指挥装载机上料,防止料仓过满发生窜料现象,并对各料仓进行监控,避免因缺料或下料口堵塞发生断料现象,影响混合料级配。
试验室配合拌和站操作人员进行了级配和含水量控制,并根据当日天气情况适当增加,确保混合料含水量达到施工和规范要求。
4、运输投入试验段的运输车为20台30t自卸车,拌和完成后立即将拌成的混合料运送到摊铺现场,实测拌和机装每车料的时间为4~6min,运输往返时间约为35~45min,摊铺每车料时间为6~8min。
每辆车均配备防雨篷布,以防止水分过分散失,装车时严格执行前后中移动,分三次装料,减少卸料时的离析现象。
经现场检验,正常施工摊铺时,每台摊铺机摊铺前均有3辆或3辆以上车辆等候卸料,卸料时设专人指挥卸料,确保自卸车在摊铺机前20~30cm 前停车,避免碰撞摊铺机。
卸料时驾驶员听从指挥人员指挥分次将料卸入料斗内。
5、摊铺现场采用2台ABG-423摊铺机半幅全宽阶梯式摊铺,两台摊铺机间距为5~8m,摊铺搭接宽度为20㎝。
前台摊铺机采用左侧钢丝绳与右侧铝合金线为引导前进,后台摊铺机以左侧摊铺出未碾压的级配垫层为基准面与右侧钢丝绳为引导前进。
两台摊铺机夯锤振实级别均为5.5级,实测摊铺机行进速度为1.8m/min。
摊铺机摊铺前对下承层洒水湿润,摊铺机就位时按松铺系数、横坡垫好木板,调整传感器与基准线的感应接触位置,确保接触良好,并配备专人负责监控。
摊铺时设专人检查集料离析情况,特别是粗集料窝及时予以处理,填补新混合料。
6、碾压碾压设备:DD130双钢轮振动压路机1台,XS2005振动压路机2台,XP261胶轮压路机1台。
初压:DD130双钢轮振动压路机静压1遍,碾压速度2km/h以内。
复压:①XS2005振动压路机:弱振碾压1遍碾压速度2.5km/h以内;②XS2005振动压路机:强振碾压4-6遍,碾压速度2.5km/h以内,直至达到要求的压实度。
终压:XP261胶轮压路机碾压1遍,碾压速度3km/h以内,有轮迹段碾压直至消除轮迹。
碾压时各压路机注意事项:碾压时,压路机先轻后重,从外侧向中心,由低处向高处进行碾压,压路机每次前进时的位置呈阶梯形,前进时错轮30~50cm,压路机采用一档碾压,严禁超速碾压,碾压时随摊铺机向前推进及时碾压。
7、接缝处理纵向接缝顺适平整,接缝处理过程中配专人消除粗细集料窝,确保高程、厚度、平整度合格。
横向接缝将采用与表面垂直的平接缝。
8、检测每一段碾压完成后检查各项指标(压实度、高程、平整度、横坡、宽度)。
四、试验段检测一)、现场施工检测结果1、松铺系数的确定根据铺料前下承层高程、铺料后松铺高程及压实后的高程求得松铺系数。
级配碎石垫层松铺系数计算2、现场压实度检测数据(1)、现场压实度跟踪检测数据表从此表看出:DD130双钢轮静压一遍,XS2005弱振碾压1遍后,XS2005强振2遍,压实度不合格,XS2005强振3遍后,压实度满足要求,XS2005强振4遍后,压实度有很小的增长,但垫层外观质量变差,XS2005强振5遍后,压实度不增长,个别点出现反弹,垫层外观质量差。
综合分析:DD130双钢轮静压1遍,XS2005弱振碾压1遍,XS2005强振3遍,压实度合格,要再提高压实度,若采用强振,垫层外观质量变差,所以采用了XS2005弱振碾压1遍,最后XP261胶轮碾压1遍。
即得出最终碾压工艺为:初压:DD130双钢轮振动压路机静压1遍,碾压速度2km/h以内。
复压:①、XS2005振动压路机:弱振碾压1遍。
碾压速度2.5km/h以内;②、XS2005振动压路机:强振碾压3遍,碾压速度2.5km/h以内。
③、XS2005振动压路机:弱振碾压1遍,碾压速度2.5km/h以内。
终压:XP261胶轮压路机碾压1遍,碾压速度3km/h以内,有轮迹段碾压直至消除轮迹。
3、宽度、平整度、高程、横坡检测结果如下:宽度:检查11点,合格11点,合格率100%。
平整度:检查20点,合格20点,合格率100%。
高程:检查33点,合格29点,合格率87.8%。
(因试验段调整确定松铺系数,造成高程合格率较低,在正常施工后高程合格率将有显著提高)横坡:检查11处,合格11点,合格率100%。
二)、后场试验室检测结果1、混合料级配筛分检测(1)、混合料进入拌缸前级配检测生产开始后在各种集料下料稳定后即在拌和站正常运转(产量为30~40t)时停机。
在皮带上取干料,取料区间长度为0.5~1m,混合料质量不小于10Kg,取料时仔细认真将所有集料取回,避免取料不规范导致料样不具有代表性,取料后在试验室进行筛分检测。
试验室按规范要求采用四分法,每次筛分取两组平行试样进行筛分。
取得筛分结果后与设计级配通过率进行比较。
筛分结果如果在允许偏差波动范围内则继续生产,若超出允许波动范围应立即停机,待调整完毕后方可继续生产。
经所取筛分结果分析,合成级配实际筛分与设计各筛孔通过率比较,可以看出混合料级配曲线整体接近设计曲线,个别点稍有差异,但差异不大,最大值为3.5,其余差异都在0~2.3之间,其余部分筛孔差值小于1.5,表明项目部拌和站拌和的混合料均匀稳定,级配良好,各项指标均符合规范及设计要求,可满足施工要求。
五、试验段发现问题及整改措施1、后场拌和负责人发现装载机上料过满,各料仓间有溢料现象发生,料仓发生串料现象。
整改措施:在各料斗间加装隔断,防止串料,要求装载机司机认真贯彻技术交底,杜绝因上料过满导致串料现象的再次发生。
2、混合料输入储料仓时,因皮带传动动力较大致使部分粗集料被抛入料仓右侧远端,混合料发生离析。
整改措施:项目部及时总结经验,在进入储料仓的皮带端口焊接防离析钢板,遮挡甩出的部分粗集料,使粗集料均匀的散落在料仓各处,减少混合料离析。
3、施工现场一辆运输车发生一次性升斗过高的情况,混合料进入摊铺机料斗过多,造成摊铺机行进困难,斗内粒料滑落,影响摊铺质量及摊铺进度。
整改措施:责令运输负责人加强对司机的技术交底及监管,要求现场指挥车辆人员认真履行职责,杜绝此类事件再次发生。
六、结论通过级配碎石垫层试铺工作,我们取得了相应的工程施工数据,验证了我们的施工方法和施工工艺的可行性,人员配备合理,满足了生产要求,施工现场管理有序,机械设备配备合理,运转连续稳定,拌和、运输、摊铺、碾压相互协调较好,质保体系有效。
根据试验段现场实测数据,特对设备和施工工艺情况等提出如下数据,用以指导施工:(1)级配碎石垫层的配合比配合比为:19~37.5㎜碎石: 9.5~19㎜碎石:4.75~9.5㎜碎石:0~4.75㎜碎石=23:25:22:30,最大干密度为2.14g/cm3,最佳含水量为6.6%。
