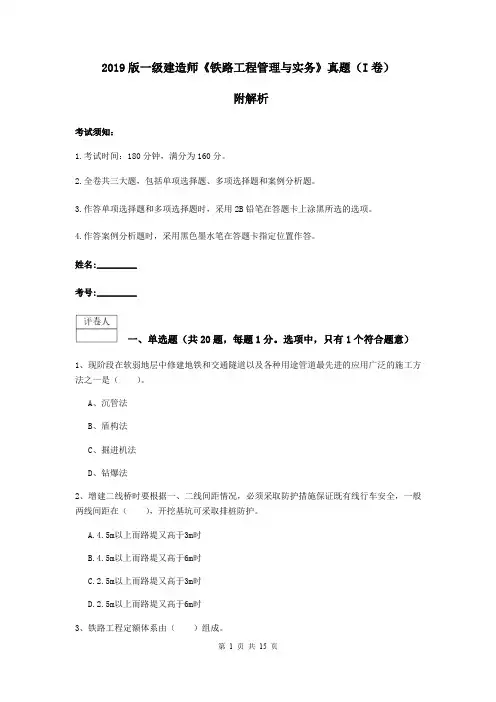

2019版国家一级建造师《铁路工程管理与实务》综合练习(I卷) 附答案
- 格式:doc
- 大小:42.51 KB
- 文档页数:16
2019版国家一级建造师《铁路工程管理与实务》综合练习(I卷)附答案考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、桥梁墩台加高办法中,垫高支座是利用行车空隙或封锁时间,将桥梁连同支座顶起至设计标高,在支座下设U形模板,由开口一侧填塞(),充分捣实达到需要强度后恢复通车。
A.高坍落度混凝土B.高坍落度砂浆C.低坍落度混凝土D.低坍落度砂浆2、架子队作业人员组织形式不包括()。
A.混编型B.纯劳务型C.混合劳务型D.劳务承包型3、分项工程的施工进度是指()。
A、单位时间内所完成的工程量B、完成该项工程的持续时间C、可以用公式表示为:D=Q/N?SD、可以用公式表示为:S=1/T4、架桥机架梁作业时,抗倾覆稳定系数不得小于1.3;过孔时,起重小车应位于对稳定有利的位置,抗倾覆稳定系数不得小于()。
A、1.3B、1.5C、1.8D、2.55、桥台背后缺口应用渗水土填筑,严格按设计要求进行分层压实,分层厚度不应大于()。
A、0.1mB、0.2mC、0.3mD、0.4m6、客运专线箱梁的刚度强,重量大,对制梁台座,存梁台座和提梁机轨道基础的承载能力和不均匀沉降提出了很高的要求,制梁场的位置应尽量选在地质条件好的地方,减少(),尽量降低大型临时工程费用。
A、运输距离B、砂石用量C、混凝土用量D、土石方工程和基础加固工程量7、沉井本身就是基础的组成部分,在下沉过程中起着()作用。
A、挡土和防水的临时围堰B、承载和防水的临时围堰C、挡土和承载D、承载和围挡8、袋装砂井施打后()内应经常检查袋中砂的沉缩情况,及时进行补砂。
A、3天B、5天C、1周D、10天9、在铁路工程施工阶段所进行的测量工作称为()。
A.铁路施工测量B.铁路施工初测C.铁路施工定测D.施工竣工测量10、水泥粉煤灰碎石桩(CFG桩)的褥垫层宜采用的施工方法是()。
A.振动法B.静压法C.锤击法D.平铺法11、粗骨料按颗粒组成分为()。
A、碎石和卵石B、粗粒级和细粒级C、自然粒级和加工粒级D、单粒粒级和连续粒级12、线路施工测量的主要内容包括:线路复测、路基边坡放样和( )。
A.地形测量B.横断面测量C.纵断面测量D.线路竣工测量13、隧道工程防排水原则是()。
A.防、排、堵、截相结合,以防为主B.防、排、堵、截相结合,因地制宜,综合治理C.防、排、堵、截相结合,以排为主D.防、排、堵、截相结合,以堵为主14、同一企业集团公司的子公司在同一标段投标不能超过()。
A、2家B、3家C、4家D、5家15、混凝土泌水性的主要影响因素是混凝土的()。
A、单方用水量B、运输距离C、水泥品种、用量与细度D、灰砂比16、某土质路堑长度达1.0km,两端均为路提,最合适的施工机械是()。
A.推土机B.自行式铲运机C.挖掘机D.装载机17、边坡植物防护的植被成活率应达到()以上。
A、70%B、80%C、90%18、采用土工网格、土工网垫喷播植草防护时,铺设网格、网垫应与坡面密贴,上、下边埋入土中(),喷播草籽后应及时覆盖表土,洒水养护。
A、不宜小于0.2mB、不宜小于0.3mC、不宜小于0.4mD、不宜小于0.5m19、某铁路工程工期滞后,为保证工期项目部人员应对网络图中()上的工程进行现场核对,进一步优化方案。
A. 关键措施B. 关键线路C. 关键技术D. 关键部位20、铁路工程设计单位在进行铁路建设工程设计时,选用的设备除质量必须符合国家规定的标准外,还应当注明其规格、()、性能等技术指标。
A.检验B.型号C.品种D.材质二、多选题(共10题,每题2分。
选项中,至少2个符合题意)1、钻孔桩施工时的清孔主要有()。
A、抽渣法B、吸泥法C、换浆法D、循环法2、混凝土配合比关键在于确定()。
A.水灰比B.水泥的用量C.水泥浆的用量D.单方用水量E.含砂率3、线路施工测量的主要内容包括()。
A.线路复测B.路基边坡放样C.线路初测D.中线测量E.线路竣工测量4、需要在施工前选择有代表性地段进行工艺性试验的地基处理方法包括()。
A.抛石挤淤B.袋装砂井C.挤密砂桩D.碎石桩E.CFG桩5、连续钢桁梁的架设可选用()。
A. 膺架法B. 架桥机法C. 悬拼法D. 拖拉法E. 浮运法6、铁路工程质量管理中为便于管理经常划分成几个阶段,正确划分的质量管理阶段有()。
A. 施工准备阶段B. 施工生产阶段C. 竣工验收阶段D.回访与保修阶段E.工程建设阶段7、扩大基础围堰开挖施工,基坑开挖方法有()。
A.冲抓法开挖B.人工开挖C.冲吸法开挖D.有水开挖E.无水开挖8、施工临时用水需求计划编制的主要根据是()等因素。
A、工程数量B、职工数量C、机械设备数量D、施工工序E、消防和环保要求9、改建营业线和增建第二线的施工测量,在()均与新线相同。
A.单线绕行B.双线绕行C.任何地段D.与营业线并行地段E.与营业线并行地段和单线绕行地段10、桥涵顶进施工方法有一次顶入法、对顶法、中继间法、对拉法、解体顶进法、开槽顶入法、斜交桥涵顶进、多箱分次顶进、在厚覆土内顶进、顶拉法、牵引法等。
其共同点是()。
A、在桥址路基一侧或两侧设置工作坑B、坑底修筑底板C、在底板上预制钢筋混凝土箱身D、在箱身后端两侧墙安装刃脚E、底板安装滚动滑轮三、案列分析题(共5题,每题24分)1、某铁路专用线工程,涉及国家安全、秘密范围,施工图纸已齐备,现场准备工作已完成,完全满足开工条件。
业主要求该项目于1999年1月1日开工,至1999年12月30日完工,总工期为12个月。
问题:(1)该工程应采用何种招标形式,为什么?(2)根据该工程情况,招标文件应包括哪些基本内容?(3)当施工单位已进入现场,临建设施已经搭设,但尚未破土动工,在材料及机具尚未进场以前,对建筑物地基进行补充勘察时,发现原地质勘察资料不准确。
经业主协商,需将原设计的地基处理进行修改。
因此,施工单位对业主要求索赔如下:1)预计地基处理施工需增加工期1个月(30个日历天),故施工单位要求将原合同工期延长30个日历天。
2)由于工期延长,业主需赔偿施工单位额外增加的现场经费(含临时设施费及现场管理费),即:3)由于工期延长,业主需赔偿施工单位流动资金的积压损失费(按银行贷款利率计算)。
试问工程师对施工单位提出索赔要求应如何评审?简述施工索赔的主要因素?(4)本工程在甲乙双方签订《建设工程承包合同》时,约定按工程合同价款的3%预留保修金,该保修金由业主存入专门银行备用,待保修期满双方再行结算。
此项保修金宜在( )。
试说明选择的理由。
A. 工程竣工结算时一次扣留B.业主支付工程进度款时扣留C.业主在支付工程预付款时一次扣留(5)该工程由于设计变更致使工期延长1个月,延长工期正值冬期施工。
因此,竣工结算时施工单位向业主提出索赔冬期施工增加费,试问施工单位提出的索赔要求是否合理?为什么?2、某新建单线铁路工程设计行车速度为160km/h,全长189km,其中简支T梁有360孔,设计为跨区间无缝线路,站线铺轨28km,沿线有十多家石料场,其中铺轨与架梁由一个工程局公司总承包,接轨站位于繁忙的铁路干线上,站内有大量平地。
1.选择铺架方案,并加以解释。
2.建设单位要求7个月完成铺架,请确定有关施工进度。
3.简述跨区间无缝线路施工方案与施工步序。
4.简述该工程铺架施工应投入的主要机械设备。
3、某施工企业承包了一段既有线铁路改造工程,内容有桥涵、路基和轨道等。
工程开工后,该施工企业未经业主同意便把某桥涵顶进工程的施工任务分包给一家具有专业承包资质的公司施工。
顶进施工过程中,造成运营线路发生行车安全大事故,并造成一次死亡2人的事故。
问题1.施工企业将桥涵顶进工程分包出去是否合法?为什么?2.根据铁路建设质量事故的等级划分,其属于哪类事故?施工企业如何处理此次事故?3.应采取哪些措施以保证营业线上的桥涵顶进的施工安全?4、A施工企业以施工总承包方式中标一项新建铁路客运专线工程,因施工资源不足,将其中的一隧道工程(全长3480米)的全部工作内容以内部招标形式交由只具有土石方工程资质的B 企业施工,并签订了工程施工合同。
施工中,建设单位在一次质量大检查中发现,该隧道已完成的工程中存在严重质量问题。
经A企业同意,建设单位委托专业公司对质量缺陷进行了修复。
A企业随即终止了与B企业的合同关系,B企业要求A企业支付其已完工程费用。
问题1.A企业与B企业之间的合同关系属什么关系?说明理由。
2.按照《铁路建设管理办法》,A企业的行为可能受到什么处罚?3.该隧道工程因质量问题造成的修复费用,由谁承担?4.A企业是否应支付B企业已完工程费用?说明理由。
5、A单位有一项大型铁路工程施工任务,建设资金还在筹备之中,经有关领导人讨论决定通过公开招标的形式把此项工程承包出去。
参加竞标的B单位是一家刚刚成立的小型施工单位,从未进行过铁路建设工程项目。
问题:1.A单位可不可以进行招标?为什么?2.铁路建设项目进行招标应具备哪些条件?3.B单位有无资格参加竞标?为什么?4.必须招标的铁路建设工程项目的投标人应具备哪些条件?第11 页共16 页试题答案一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、正确答案:D2、正确答案:C3、正确答案:A4、B5、B6、D7、A8、C9、A10、B11、D12、D13、正确答案:B14、A15、C16、正确答案:B17、C18、C19、B20、B二、多选题(共10题,每题2分。
选项中,至少2个符合题意)1、A、 B、 C2、正确答案:A,D,E第12 页共16 页3、A、B、E4、CDE5、A, C, D, E6、正确答案:A,B,C,D7、正确答案:A,B,C8、A、 B、 C、 E9、A、B10、A、 B、 C三、案列分析题(共5题,每题24分)1、(1)该工程应采用邀请招标,主要原因是该工程是属于国家安全、秘密的工程。
(2)招标文件的内容:工程名称、地址;占地面积等;已批准的项目建议书或者可行性研究报告;工程经济技术要求;城市规划管理部门确定的规划控制条件和用地红线图;可供参考的工程地质、水文地质、工程测量等建设场地勘察成果报告;供水、供电、环保、市政道路等方面的基础资料;招标文件答疑、踏勘现场的时间和地点;投标编制要求及评标原则;投标文件送达的截止时间;拟签订合同的主要条款;未中标方案的补偿办法。
(3)因为工期延长是非施工单位原因所造成,故施工单位有权提出索赔。
