塔吊基础隐蔽验收
- 格式:doc
- 大小:93.50 KB
- 文档页数:3
塔吊附着隐蔽验收记录塔吊附着隐蔽验收记录为了确保塔吊的使用安全,我们在每次施工前都要进行附着隐蔽验收。
这个环节十分重要,因为任何一点疏忽都有可能造成严重的后果。
在本次附着隐蔽验收中,我们特别注意了以下几个方面:首先,我们对塔吊的附着点进行了彻底的检查。
我们仔细观察了附着环、刚性连接件以及支撑杆等部件的连接情况。
确保它们牢固可靠,没有任何变形、开裂或者锈蚀。
同时,我们还检查了附着环与建筑物结构之间是否有应力集中的征兆,如裂缝或者变形。
通过坚实的附着点,塔吊在工作时才能保持稳定,不会出现倾覆的风险。
其次,我们进行了附着杆的验收。
附着杆是塔吊附着的重要部分,所以我们特别重视它的质量。
我们检查了附着杆的长度、直径和表面是否符合要求。
同时,我们还对附着杆进行了载荷试验,确保其能够承受现场施工中可能出现的最大荷载。
只有通过严格的检验和试验,我们才能保证附着杆的质量可靠,不会出现断裂或者变形现象。
另外,我们还进行了塔吊附着的隐蔽验收。
这部分工作主要是对附着点和附着杆进行了保护性的处理。
我们使用耐候性强、耐腐蚀性好的材料,对附着点和附着杆进行了涂覆,以防止它们在长时间使用中因为风吹雨淋而出现腐蚀和损坏。
同时,我们还对涂覆的材料进行了防火性能和耐候性能的检测,确保其能够在各种极端环境下保持良好的使用状态。
最后,我们对整个附着系统进行了全面的回顾和测试。
我们检查了附着系统的安装情况,包括附着点、附着杆、附着环和刚性连接件,确保它们都按照规范正确安装。
同时,我们还进行了模拟实际使用条件下的试验,包括正常工作、紧急停机和极端天气等情况。
通过这些测试,我们能够及时发现问题并进行修复,确保塔吊在使用过程中不会出现意外情况。
通过本次附着隐蔽验收,我们对塔吊的附着系统进行了全面、细致的检查和测试。
我们确保了附着点和附着杆的质量可靠,附着系统的安装正确,涂覆材料的性能合格。
这些措施可以最大程度地保证塔吊在施工期间的使用安全。
在今后的施工中,我们仍然要保持警惕,定期检查和维护附着系统的完好性,避免出现安全隐患。
塔吊基础钢筋隐蔽工程验收记录好嘞,今天咱们聊聊一个工地上不可忽视的“小细节”——塔吊基础钢筋隐蔽工程的验收。
这听起来可能有点复杂,但其实说白了就是塔吊这位大哥要站得稳,得从基础做起。
而这些钢筋,咱们得在它们被水泥和土掩埋前,好好“检查”一番,看看它们是不是按图纸来的。
这样一来,塔吊才能像铁塔一样稳得住,咱们心里也能踏实。
你想啊,工地上可是忙得一塌糊涂的,钢筋、混凝土、施工人员,整天跑来跑去,根本没时间停下来好好看看基础建设。
塔吊的基础钢筋就像是建筑的脊梁骨,隐蔽在水泥层下,外人看不见,但却支撑着整座建筑的安全。
所以啊,这个隐蔽工程验收就显得尤为重要了,容不得一点马虎。
想象一下,要是钢筋布置不合理,或者埋设的时候出了问题,塔吊哪能承受得住千斤重的负荷?首先得说,这验收的时候,得让工程师仔细看看图纸。
嗯,就是你常见的那种“工地地图”,上面清楚地标注了钢筋的数量、尺寸、位置。
图纸上的事儿咱得严格遵守,不能随便改动。
要是钢筋架得不对位置,或者钢筋数量不够,后面出问题,得倒霉的可是咱自己。
反正一开始就得小心翼翼,检查一遍不行,咱就再检查一遍,别让任何一个小疏漏都给遗漏了。
咱们得特别注意钢筋的质量。
不是所有的钢筋都是一模一样的,质量差的钢筋根本撑不住重负,直接给塔吊“毁三观”。
检查钢筋的直径、外形、表面质量这些,基本上得一一过筛。
你想啊,这些钢筋就像是建筑的骨架,出了问题,可别说塔吊了,整座大楼都得玩完。
所以,验收的时候,钢筋表面不能有裂痕、锈蚀,必须得光滑,不能有明显的变形。
好钢筋就像是咱们的好朋友,得一眼就能看出是不是靠谱。
而且啊,这些钢筋也不是胡乱摆放的。
它们有讲究的位置,必须和其他结构部件保持一定的间距。
你要是随便乱放,钢筋和钢筋之间没留够空间,混凝土可就灌不到位,基础就不结实,塔吊站起来摇摇欲坠,别说吊东西了,自己都快翻了。
咱们这验收,得查一查这些间距是不是合适,有没有按照设计要求来。
钢筋间距太大了,混凝土没法完全包裹;间距太小了,又怕它们会相互挤压,时间长了就变形了。

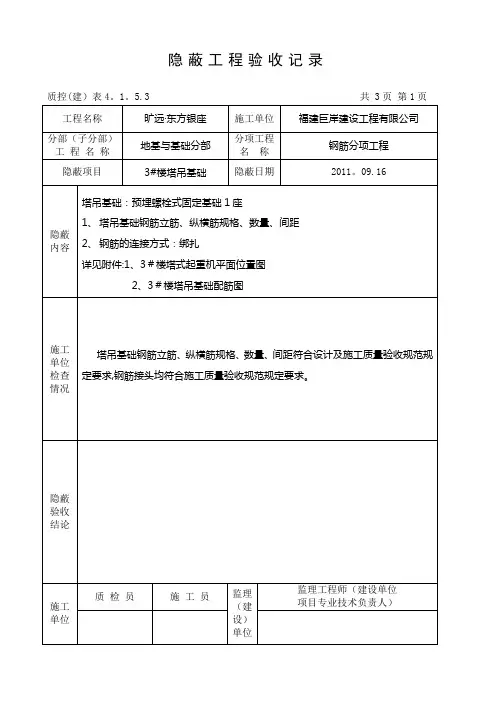

隐蔽工程验收记录质控(建)表 4.1.5.3 共 3 页第 1 页工程名称旷远·东方银座施工单位福建巨岸建设工程有限公司分部(子分部)工程名称地基与基础分部分项工程名称钢筋分项工程隐蔽项目3#楼塔吊基础隐蔽日期2011.09.16 塔吊基础:预埋螺栓式固定基础 1 座隐蔽1、塔吊基础钢筋立筋、纵横筋规格、数量、间距2、钢筋的连接方式:绑扎内容详见附件:1、3#楼塔式起重机平面位置图2、3#楼塔吊基础配筋图施工塔吊基础钢筋立筋、纵横筋规格、数量、间距符合设计及施工质量验收规范规单位定要求,钢筋接头均符合施工质量验收规范规定要求。
检查情况隐蔽验收结论施工质检员施工员监理监理工程师(建设单位精品资料单位(建设)单位项目专业技术负责人)隐蔽工程验收记录质控(建)表 4.1.5.3 共 3 页第 1 页工程名称旷远·东方银座施工单位福建巨岸建设工程有限公司分部(子分部)工程名称地基与基础分部分项工程名称钢筋分项工程隐蔽项目2#楼塔吊基础隐蔽日期2011.10.06 塔吊基础:预埋螺栓式固定基础 1 座隐蔽3、塔吊基础钢筋立筋、纵横筋规格、数量、间距4、钢筋的连接方式:绑扎内容详见附件:1、2#楼塔式起重机平面位置图2、2#楼塔吊基础配筋图施工塔吊基础钢筋立筋、纵横筋规格、数量、间距符合设计及施工质量验收规范规单位定要求,钢筋接头均符合施工质量验收规范规定要求。
检查情况隐蔽验收结论监理监理工程师(建设单位质检员施工员施工(建项目专业技术负责人)单位设)单位精品资料Welcome To Download !!!欢迎您的下载,资料仅供参考!。

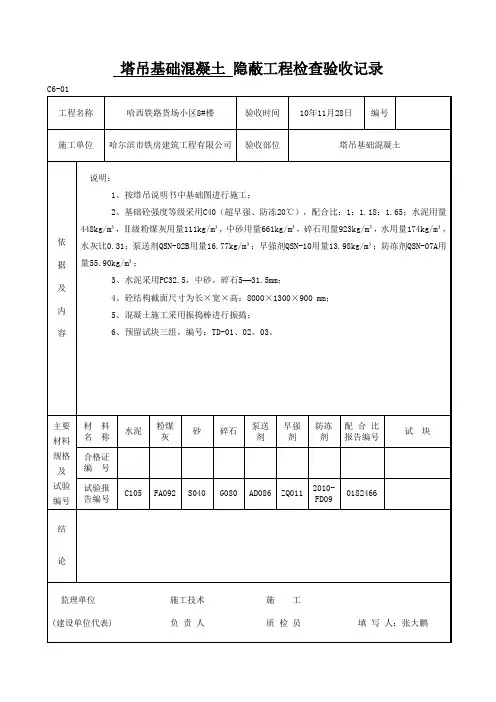

塔式起重机验收规范1、塔吊基础底标高要低于或等于建筑物基础底标高;隐蔽工程(钎探、钢筋验收)资料齐全;采取C40砼,砼强度达到强度的60%以上方可安装塔吊。
2、部件、附件、联结件安装齐全,位置正确;螺栓拧紧力矩达到技术要求,开口销完全撬开;结构无变形、开焊、疲劳裂纹;压重、配重重量、位置达到说明书要求。
3、绳、轮、钩系统。
钢丝绳在卷筒上面缠绕正确、润滑良好;钢丝绳规格正确、无断丝和磨损;钢丝绳固定和编插符合国家标准;各部位滑轮转动灵活、可靠,无卡塞现象;吊钩磨损达到标准的允许范围、保险装置灵敏、可靠。
4、各机构转动平稳、无异常响声;各润滑点润滑良好、润滑油牌号正确;制动器、离合器动作灵活可靠。
5、电缆供电系统供电充分、正常工作、电压380±5%;炭刷、接触器、继电器触点良好;仪表、照明、报警系统完好、可靠;控制、操纵装置动作灵敏、可靠;电气各种安全保护装置齐全、可靠;电气系统对塔吊的绝缘电阻不大于0.5兆欧。
6、力矩限制器灵敏、可靠,其综合误差不大于额定值的8%;重量限制器灵敏、可靠,其误差不大于额定值的5%;回转限位器灵敏可靠;行走限位器灵敏可靠;变幅限位器灵敏可靠;超高限位器灵敏可靠;吊钩保险灵活、可靠;卷筒保险灵活可靠。
7、试运行要检查各传动机构工作准确、平稳,无异常声音,液压系统无渗漏,操纵和控制系统灵敏可靠,钢结构无变形和开焊,制动器可靠;调整安全装置并进行不少于3次的检测。
8、低位的塔式起重机臂架端部与相邻塔式起重机塔身之间至少有2米的距离。
同时,两台塔式起重机在同一轨道上或两条相平行的或相互垂直的轨道上进行作业时,应保持两机之间任何部位的安全距离,最小不得低于5米。
9、塔机安装完毕后,要经安装单位验收;项目部组织出租方和使用方相关人员验收,并发出正式启用通知,方可投入正式使用。
塔吊附着隐蔽验收记录
背景:
在建筑施工过程中,塔吊是一种重要的起重设备,其附着部位需要经过检查验收,以确保其安全可靠。
为了记录塔吊附着隐蔽验收的过程,以下是一份整理记录的模板。
人物:
1. 工程负责人:对施工进展和质量负责,协调各方配合;
2. 塔吊安装人员:负责塔吊的安装和调试;
3. 劳动者代表:参与验收过程,代表劳动者的权益;
4. 质量监督员:监督施工质量,确保验收的公正性。
地点:
施工现场,具体为塔吊附着部位。
总结:
本次塔吊附着隐蔽验收过程中,经过各方的共同努力,验收工作圆满完成。
通过严格按照规范要求进行验收,确保了塔吊附着的质量和安全性。
体会:
1. 本次验收过程中,各方积极配合,互相沟通协调,确保了验收工作的顺利进行;
2. 合理安排验收流程和时间,提前做好充分准备工作,有助于提高验收效率;
3. 在验收过程中,及时发现问题并进行整改,确保了塔吊附着工程质量;
4. 通过本次验收,进一步提高了施工质量和安全水平,为后续工作奠定了坚实基础。
以上仅为模板,具体内容需要根据实际情况进行调整和补充。
在编写记录时,请确保不涉及真实名字和引用,以确保隐私和保密。
塔吊基础防雷接地装置焊接隐蔽验收记录
编号:07070101002工程名称XX项目隐蔽日期 2024 年 08 月 20 日类 别利用基础的接地装置人工接地装置
部位名称底板承台梁立柱接地体接地母线引下线材 质热轧光圆钢筋
规 格 12
单 位m
数 量6
焊接倍数6
埋设深度-10.0m
排列形式建筑物四周
顶端与地表距离
-1000
(mm)
邻近建筑物距离
/
(mm)
简图及说明:
1、简图
2、2#塔吊基础利用建筑基础底板上下两层主筋中的两根通长焊接
形成的基础接地网,并与相应锚杆钢筋网进行焊接,以此
作为防雷接地及电气设备接地的公用装置。
3、接地连接线的规格为圆钢 12,扁钢-40×4。
4、圆钢与圆钢搭接长度为6倍圆钢直径,双面施焊,
圆钢与扁钢搭接长度为6倍圆钢直径,双面施焊,
扁钢与扁钢搭接长度为2倍扁钢宽度,三面施焊。
验收结论合格
施工单位XX建筑有限公司
监理(建设)单位
专业技术负责人专业质检员专业工长专业监理工程师:XXX XXX XXX XXX。
塔吊基础检查验收
一、地基土检查验收
1、塔机基础的基坑开挖后进行验槽,检验坑底标高、长度和宽度、坑底平整度及地基土性是否符合设计要求,地质条件是否符合岩土工程勘察报告。
2、当土质较差,承载力小于设计承载力,地基需进行加固,地基加固工程在正式施工前进行试验段施工,并论证设定的施工参数及加固效果。
为验证加固效果所进行的荷载试验,其最大加载压力不小于设计要求压力值的2倍。
3、经地基处理后的复合地基的承载力达到设计要求的标准。
可通过试验进行现场测定。
二、基础检查验收
1、基础的钢筋绑扎后,作隐蔽工程验收。
隐蔽工程包括塔机基础节的预埋件或预埋节等。
验收合格后方浇筑混凝土。
2、基础混凝土的强度等级符合设计要求。
用于检查结构构件混凝土强度的试件,在混凝土的浇筑地点随机抽取。
每个塔吊基础取样一组试验试块。
混凝土基础强度必须达30MP方可进行塔吊安装,100%强度后方可使用。
3、基础结构的外观质量没有严重缺陷,不宜有一般缺陷,对已出现的严重缺陷或一般缺陷采用相关处理方案进行处理,重新验收合格后安装塔机。
4、基础的防雷接地应进行试验检测。
