塔吊基础隐蔽工程验收记录
- 格式:pdf
- 大小:32.22 KB
- 文档页数:3
塔吊基础钢筋隐蔽工程验收记录好嘞,今天咱们聊聊一个工地上不可忽视的“小细节”——塔吊基础钢筋隐蔽工程的验收。
这听起来可能有点复杂,但其实说白了就是塔吊这位大哥要站得稳,得从基础做起。
而这些钢筋,咱们得在它们被水泥和土掩埋前,好好“检查”一番,看看它们是不是按图纸来的。
这样一来,塔吊才能像铁塔一样稳得住,咱们心里也能踏实。
你想啊,工地上可是忙得一塌糊涂的,钢筋、混凝土、施工人员,整天跑来跑去,根本没时间停下来好好看看基础建设。
塔吊的基础钢筋就像是建筑的脊梁骨,隐蔽在水泥层下,外人看不见,但却支撑着整座建筑的安全。
所以啊,这个隐蔽工程验收就显得尤为重要了,容不得一点马虎。
想象一下,要是钢筋布置不合理,或者埋设的时候出了问题,塔吊哪能承受得住千斤重的负荷?首先得说,这验收的时候,得让工程师仔细看看图纸。
嗯,就是你常见的那种“工地地图”,上面清楚地标注了钢筋的数量、尺寸、位置。
图纸上的事儿咱得严格遵守,不能随便改动。
要是钢筋架得不对位置,或者钢筋数量不够,后面出问题,得倒霉的可是咱自己。
反正一开始就得小心翼翼,检查一遍不行,咱就再检查一遍,别让任何一个小疏漏都给遗漏了。
咱们得特别注意钢筋的质量。
不是所有的钢筋都是一模一样的,质量差的钢筋根本撑不住重负,直接给塔吊“毁三观”。
检查钢筋的直径、外形、表面质量这些,基本上得一一过筛。
你想啊,这些钢筋就像是建筑的骨架,出了问题,可别说塔吊了,整座大楼都得玩完。
所以,验收的时候,钢筋表面不能有裂痕、锈蚀,必须得光滑,不能有明显的变形。
好钢筋就像是咱们的好朋友,得一眼就能看出是不是靠谱。
而且啊,这些钢筋也不是胡乱摆放的。
它们有讲究的位置,必须和其他结构部件保持一定的间距。
你要是随便乱放,钢筋和钢筋之间没留够空间,混凝土可就灌不到位,基础就不结实,塔吊站起来摇摇欲坠,别说吊东西了,自己都快翻了。
咱们这验收,得查一查这些间距是不是合适,有没有按照设计要求来。
钢筋间距太大了,混凝土没法完全包裹;间距太小了,又怕它们会相互挤压,时间长了就变形了。
建筑工程深基坑工程土方开挖安全验收表
注:1.土方开挖工程验收应根据施工方案要求进行开挖后分段验收。
2.超规模危大工程应经专家验收。
高大模板支撑安全验收表
注:1.高支模工程工程分段搭设时,应根据施工方案要求进行分段验收。
2. 超规模危大工程应经专家验收。
落地式钢管扣件脚手架搭设验收表(危大工程)
注:1.落地脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
悬挑式脚手架验收表表7.3.4-2
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
门式脚手架验收表(危大工程)表7.3.4-3
注:1.门式脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
悬挑式卸料平台验收表表7.3.4-4
注:l、悬挑式钢平台,每移位一次须重新验收。
落地操作平台搭设验收单表7.3.4-5
注:1.移动式操作平台面积不应超过10 m2,高度不超5 m。
建筑施工起重机械(塔式起重机)安装验收记录表
(续表)。

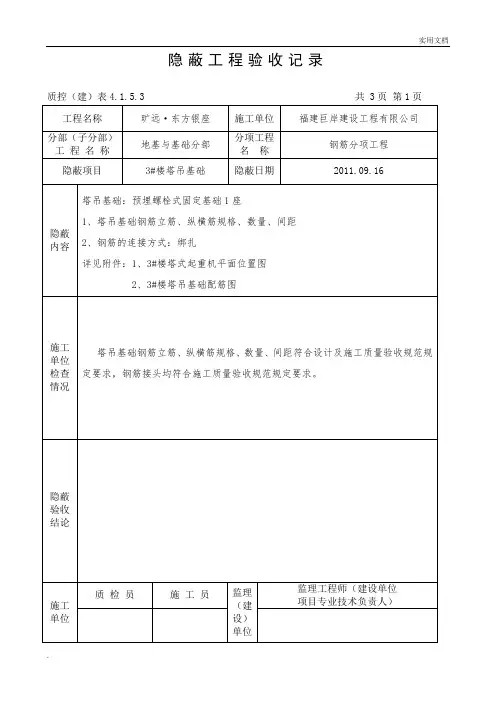

隐蔽工程验收记录质控(建)表 4.1.5.3 共 3 页第 1 页工程名称旷远·东方银座施工单位福建巨岸建设工程有限公司分部(子分部)工程名称地基与基础分部分项工程名称钢筋分项工程隐蔽项目3#楼塔吊基础隐蔽日期2011.09.16 塔吊基础:预埋螺栓式固定基础 1 座隐蔽1、塔吊基础钢筋立筋、纵横筋规格、数量、间距2、钢筋的连接方式:绑扎内容详见附件:1、3#楼塔式起重机平面位置图2、3#楼塔吊基础配筋图施工塔吊基础钢筋立筋、纵横筋规格、数量、间距符合设计及施工质量验收规范规单位定要求,钢筋接头均符合施工质量验收规范规定要求。
检查情况隐蔽验收结论施工质检员施工员监理监理工程师(建设单位精品资料单位(建设)单位项目专业技术负责人)隐蔽工程验收记录质控(建)表 4.1.5.3 共 3 页第 1 页工程名称旷远·东方银座施工单位福建巨岸建设工程有限公司分部(子分部)工程名称地基与基础分部分项工程名称钢筋分项工程隐蔽项目2#楼塔吊基础隐蔽日期2011.10.06 塔吊基础:预埋螺栓式固定基础 1 座隐蔽3、塔吊基础钢筋立筋、纵横筋规格、数量、间距4、钢筋的连接方式:绑扎内容详见附件:1、2#楼塔式起重机平面位置图2、2#楼塔吊基础配筋图施工塔吊基础钢筋立筋、纵横筋规格、数量、间距符合设计及施工质量验收规范规单位定要求,钢筋接头均符合施工质量验收规范规定要求。
检查情况隐蔽验收结论监理监理工程师(建设单位质检员施工员施工(建项目专业技术负责人)单位设)单位精品资料Welcome To Download !!!欢迎您的下载,资料仅供参考!。
基础挖土验槽隐蔽工程检查验收记录
工程名称:建设单位:图号:
隐蔽部位:施工单位:隐蔽日期:年月日
专业技术负责人:质量检查员:填表人:
注:本表适用于基础挖土验槽隐蔽工程。
说明
基础挖土验槽隐蔽工程验收内容:
1.基坑内地下水以及地表水情况及其处理情况。
2.基坑(槽)开挖尺寸(长、上下口宽、深)、有无加宽、加深、换土等情况。
3.基土遇有坑、井、人工土、障碍物等的数量、位置及清除情况。
4.地下遇有电缆、旧的管道、旧房基等位置、数量及处理情况。
5.遇有流砂等不良地基的处理。
塔吊基础检查验收
一、地基土检查验收
1、塔机基础的基坑开挖后进行验槽,检验坑底标高、长度和宽度、坑底平整度及地基土性是否符合设计要求,地质条件是否符合岩土工程勘察报告。
2、当土质较差,承载力小于设计承载力,地基需进行加固,地基加固工程在正式施工前进行试验段施工,并论证设定的施工参数及加固效果。
为验证加固效果所进行的荷载试验,其最大加载压力不小于设计要求压力值的2倍。
3、经地基处理后的复合地基的承载力达到设计要求的标准。
可通过试验进行现场测定。
二、基础检查验收
1、基础的钢筋绑扎后,作隐蔽工程验收。
隐蔽工程包括塔机基础节的预埋件或预埋节等。
验收合格后方浇筑混凝土。
2、基础混凝土的强度等级符合设计要求。
用于检查结构构件混凝土强度的试件,在混凝土的浇筑地点随机抽取。
每个塔吊基础取样一组试验试块。
混凝土基础强度必须达30MP方可进行塔吊安装,100%强度后方可使用。
3、基础结构的外观质量没有严重缺陷,不宜有一般缺陷,对已出现的严重缺陷或一般缺陷采用相关处理方案进行处理,重新验收合格后安装塔机。
4、基础的防雷接地应进行试验检测。
.
. 隐蔽工程验收记录
质控(建)表 4.1.5.3共 3页第1页工程名称旷远·东方银座施工单位福建巨岸建设工程有限公司
分部(子分部)工程名称地基与基础分部
分项工程
名称
钢筋分项工程

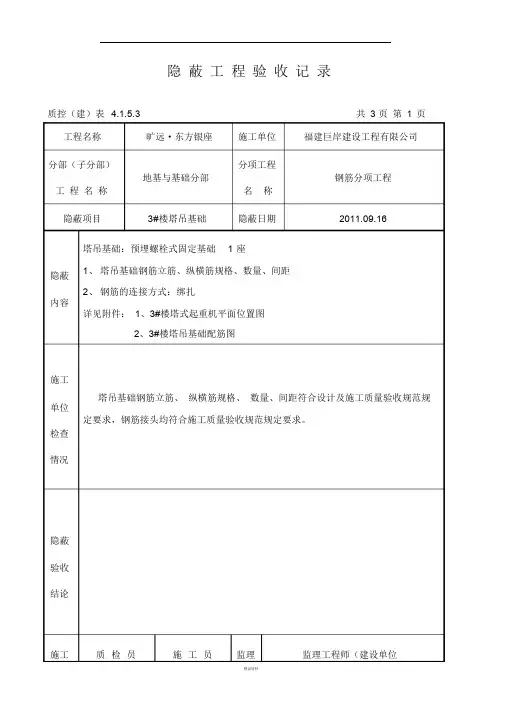

隐蔽项目3#楼塔吊基础隐蔽日期2011.09.16
隐蔽内容塔吊基础:预埋螺栓式固定基础1座
1、塔吊基础钢筋立筋、纵横筋规格、数量、间距
2、钢筋的连接方式:绑扎
详见附件:1、3#楼塔式起重机平面位置图
2、3#楼塔吊基础配筋图
施工单位检查情况
塔吊基础钢筋立筋、纵横筋规格、数量、间距符合设计及施工质量验收规范规定要求,钢筋接头均符合施工质量验收规范规定要求。
隐蔽验收结论
施工单位质检员施工员监理
(建
设)
单位
监理工程师(建设单位
项目专业技术负责人)
隐蔽工程验收记录
质控(建)表 4.1.5.3共 3页第1页工程名称旷远·东方银座施工单位福建巨岸建设工程有限公司
分部(子分部)工程名称地基与基础分部
分项工程
名称
钢筋分项工程
隐蔽项目2#楼塔吊基础隐蔽日期2011.10.06
隐蔽内容塔吊基础:预埋螺栓式固定基础1座
3、塔吊基础钢筋立筋、纵横筋规格、数量、间距
4、钢筋的连接方式:绑扎
详见附件:1、2#楼塔式起重机平面位置图
2、2#楼塔吊基础配筋图
施工单位检查情况
塔吊基础钢筋立筋、纵横筋规格、数量、间距符合设计及施工质量验收规范规定要求,钢筋接头均符合施工质量验收规范规定要求。
隐蔽验收结论
施工单位质检员施工员监理
(建
设)
单位
监理工程师(建设单位
项目专业技术负责人)
. .。
