管线保护施工方案
- 格式:doc
- 大小:26.00 KB
- 文档页数:4

地下管线保护专项方案【____年地下管线保护专项方案】在当今社会,地下管线的重要性不言而喻。
地下管线系统为城市的供水、供电、供气等基础设施提供了必要的支持,对于城市的正常运转起着至关重要的作用。
然而,由于管线的地下敷设以及城市建设、交通等活动的频繁进行,地下管线往往容易受到破坏和侵害,给城市的正常运行带来了一定的隐患。
为了保护地下管线的安全稳定运行,制定专项方案实施管线保护工作显得尤为重要。
一、加强地下管线的标识和管理。
通过完善管线的标识和管理信息系统,实现对地下管线的全面监控和管理,并建立健全的管线巡检制度,加强对地下管线的日常监管和巡查,及时发现地下管线的问题并做出相应的处理。
二、加强地下管线的维护和修复。
建立健全的地下管线维护保养制度,定期对地下管线进行维护检修工作,保障地下管线的正常运行。
对于发现的地下管线问题,及时展开修复工作,确保地下管线的安全和稳定。
三、加强地下管线的技术保障。
引进先进的地下管线检测技术,加强对地下管线的科技支持。
建立地下管线安全技术研究中心,开展地下管线技术研究和培训,提高地下管线管理的科技化水平,为地下管线的安全保障提供技术支持。
四、加强地下管线的法律法规保障。
完善地下管线管理相关的法律法规,建立健全的地下管线管理制度,明确地下管线的管理责任和监督机制,加强对地下管线管理的规范化和法制化,保障地下管线的安全运行。
五、加强地下管线的宣传教育。
通过开展地下管线安全宣传教育活动,提高市民对地下管线的认识和重视程度,增强市民的管线保护意识和责任意识,促进全社会对地下管线安全的关注和支持。
综上所述,地下管线保护工作是一个系统工程,需要全社会的共同努力和配合。
只有通过加强管线的标识管理、维护修复、技术保障、法规保障以及宣传教育等多项工作的有机结合,才能有效保障地下管线的安全稳定运行,为城市的发展和建设提供坚实的基础保障。
【完】地下管线保护专项方案(二)一、背景介绍随着城市的不断发展和人口的增加,地下管线网络也越来越庞大,其中包括供水、供电、燃气、通信等各种类型的管线。
市政施工地下管线保护方案及应急措施随着城市的发展和建设,地下各类管线的密集程度也越来越高。
市政施工中,为了保护地下管线的安全运行,需要制定相应的保护方案和应急措施。
一、市政施工地下管线保护方案1.管线资源收集:在施工前,利用地理信息系统(GIS)等技术手段,收集市政管线的位置、类型和规格等信息,制作管线资源数据库,为施工前的规划和设计提供准确的基础数据。
2.综合施工方案:在施工前,制定详细的施工方案,包括施工路线、施工顺序、施工时间等,确保施工的合理性和有效性,最大限度地减少对地下管线的影响。
3.定位技术:利用先进的定位技术,如地下雷达、电磁探测仪等设备,对施工区域内的地下管线进行定位和探测,确保施工过程中不损坏管线。
4.周边管线标识:在施工区域周边标示明显的管线标识牌,提醒施工人员注意,并设置防护措施,避免人为损坏。
5.全程监控:在施工过程中,通过视频监控等手段,对施工区域进行全程监控,及时发现管线破坏或异常情况,采取相应的措施进行处理。
6.施工人员培训:对施工人员进行管线保护知识的培训,使其了解相关法律法规和操作规程,增强安全意识和责任心。
二、市政施工地下管线应急措施1.断电、断气:在施工过程中,如发现有电线或燃气管线被破坏,应立即切断电源和气源,防止引发事故。
2.封锁警示:在施工现场设置明显的封锁警示标志,引导交通,防止人员滋扰施工区域。
3.抢险修复:如果地下管线发生破坏,要立即组织抢险队伍进行修复,确保市政管线的正常运行。
4.通知相关单位:及时通知相关单位,如供电公司、自来水公司等,协助处理管线破坏事故,减少损失。
5.事故报告:发生管线破坏事故后,及时向相关部门报告,进行事故调查和责任追究,以避免类似事故再次发生。
6.后续维护:在施工完成后,对地下管线进行后续维护和巡检,确保管线的安全稳定运行。
综上所述,市政施工中地下管线的保护方案和应急措施是确保市政管线安全的重要手段。
通过科学的施工规划、先进的定位技术以及合理的培训措施,可以最大限度地减少对地下管线的损害,并能在事故发生时快速做出应急处理,确保城市基础设施的正常运行。

电力管线保护施工方案一、前言随着城市化进程的加快,电力供应的需求不断增加,电力管线的布设也变得愈发重要。
为了确保电力管线的正常运行并延长其使用寿命,保护施工尤为关键。
本文将介绍电力管线保护施工方案,以期为相关工程提供参考。
二、施工前准备1.方案制定:–系统分析管线情况,确定保护方案。
–制定具体的施工步骤和措施。
2.人员培训:–施工人员需经过专业培训,了解管线保护技术和操作规范。
3.材料准备:–准备所需的保护材料和设备。
三、施工步骤1.现场勘察:–对电力管线及周边环境进行详细勘察,制定施工计划。
2.标识管线:–在地面标明电力管线的具体位置,以便施工时避免损坏。
3.清理周边环境:–清除管线周围的障碍物,确保施工区域的整洁。
4.保护措施:–根据管线情况选择合适的保护措施,如加固支架、装置保护罩等。
5.固定设施:–对保护措施进行固定,确保其稳定可靠。
6.验收:–完工后进行验收,确保保护施工符合标准要求。
四、施工注意事项1.安全第一:–施工人员需佩戴必要的安全装备,遵守相关安全规定。
2.严格按照方案施工:–禁止擅自更改施工方案,必须按照规定步骤进行施工。
3.保护环境:–施工过程中要注意保护周围环境,避免造成二次污染。
4.定期检测:–定期对管线保护措施进行检测,发现问题及时处理。
五、总结电力管线保护施工是确保电力供应安全的重要环节。
本文介绍了电力管线保护施工方案的具体步骤和注意事项,希望能为相关工程提供有效指导。
在未来的施工中,应严格按照方案要求进行操作,确保管线的安全运行和延长使用寿命。
以上便是关于电力管线保护施工方案的简要介绍,希望对相关工程有所帮助。

各种管线保护施工方案引言在城市建设和工业生产中,管线系统扮演着至关重要的角色。
然而,管线不仅需要建设和维护,还需要受到适当的保护来确保其长期的安全运行。
本文将介绍几种常见的管线保护施工方案,并讨论它们的优缺点。
地下管道保护施工方案1. 埋地混凝土保护层埋地混凝土保护层是保护地下管道的常见方法之一。
通过在管道周围施加一层厚度适当的混凝土,可以提供物理保护和隔离管道,防止外部力量对管道的损坏。
此外,混凝土保护层还可以防止管道受到地下水的侵蚀。
尽管埋地混凝土保护层具有很多优点,但也存在一些局限性。
首先,施工过程相对复杂,需要投入较大的人力和物力资源。
其次,混凝土保护层的施工时间较长,可能会给工程进度带来一定的延误。
最后,需要对保护层进行定期维护和检查,以确保其完整性和功能。
2. 管道防腐涂层管道防腐涂层是一种常用的管线保护方法。
该方法通过在管道表面涂覆一层特殊的防腐涂料,形成一道耐腐蚀的屏障,有效地防止管道受到外界环境的侵蚀。
防腐涂层具有良好的耐化学性、耐磨性和耐高温性能,能够在恶劣的工作环境中保护管道。
然而,管道防腐涂层也存在一些问题。
首先,防腐涂层的质量和施工工艺需要严格控制,以确保其达到预期的效果。
其次,防腐涂层的损坏可能导致管道腐蚀和泄漏风险增加。
因此,定期的检查和维护至关重要。
地上管道保护施工方案1. 防护套管地上管道常常需要面对外部环境和人为破坏的风险。
为了加强管道的保护,可以在其周围设置防护套管。
防护套管可以采用钢管、塑料管等材料制作,能够有效地防止外部力量对管道的撞击和破坏。
然而,防护套管也存在一些限制。
首先,设置防护套管增加了工程成本和施工难度。
其次,防护套管无法完全避免管道受到损坏的风险,所以定期的检查和维护仍然至关重要。
2. 管道标志标牌在地上敷设的管道保护中,使用管道标志标牌是一种简单而有效的方法。
通过在管道旁边设置标牌,可以提醒人们注意管道的存在,并告知管道的类型和功能。
然而,仅仅依靠管道标志标牌并不能完全保证管道的安全。
地下管线保护专项施工方案一、项目背景地下管线指的是埋设在地下的各类管线,主要包括水、电、燃气、通信等。
地下管线的保护工作至关重要,一方面是为了保障公众的安全,另一方面是为了防止管线设施被损坏导致的社会经济损失。
本项目是针对地区的地下管线保护工程,旨在通过系统的施工方案,提高地下管线保护的效果。
二、项目目标1.确保地下管线施工过程的安全和顺利进行。
2.保护地下管线设施,防止因施工过程中的意外损坏。
3.提高地下管线的使用寿命,减少维修和更换的频率。
三、施工方案1.前期准备工作(1)调查研究:在施工前,进行地下管线及周边环境的调查,了解周边的管线情况和交通状况,制定合理的施工计划。
(2)教育培训:对参与施工工作的人员进行安全意识和职业道德教育培训,提高他们的安全意识和技能水平。
(3)设备检查:对使用的施工设备进行检查和维护,确保其正常运行。
2.施工过程中的安全措施(1)管道定位:使用专业设备对地下管线进行定位,确保施工的准确性,避免损害管线设施。
(2)现场隔离:对施工现场进行隔离,确保施工区域的安全,防止旁人进入危险区域。
(3)安全警示标示:在施工现场设置明显的安全标示牌和警示标志,提醒过往行人和车辆注意施工区域。
(4)人员安全防护:对施工人员进行必要的防护措施,包括穿戴安全帽、安全鞋、手套等,防范施工过程中可能遇到的危险。
3.施工质量控制(1)现场监管:设置专人对施工现场进行监管,确保施工过程中的安全和质量。
(2)质量检查:对施工过程中的关键节点进行质量检查,如地下定位、管道连接等,确保施工符合要求。
(3)施工记录:及时记录施工过程中的各项数据和问题,为后期的质量评估提供依据。
四、项目实施计划1.前期准备工作:1个月2.施工过程中的安全措施:2个月3.施工质量控制:1个月4.施工记录整理和归档:2周五、项目成果评估1.项目完成后,进行成果评估,评估指标包括环境保护、管线安全、施工质量等。
2.根据评估结果,采取相应措施进行改进,以进一步提高地下管线保护的效果。
地下管线施工保护专项方案地下管线施工保护是指在城市基础设施建设过程中,对地下管线进行科学、合理的施工和保护,以确保其正常运行和延长使用寿命。
本文将从施工前的准备工作、施工过程中的管线保护以及施工后的监测与检查等方面,详细介绍地下管线施工保护的专项方案。
一、施工前的准备工作1.1管线调查与采集在进行地下管线施工前,需要进行全面、准确的地下管线调查和采集工作,包括各种类型的管线、管径、埋深、材质等信息,为后续的施工方案制定和管线保护提供基础数据。
1.2松土与清理在施工场地的管线区域,需要进行松土和清理工作,以保证施工过程中可以清楚地识别管线位置和状态,并防止施工过程中对管线的破坏。
1.3施工方案设计根据管线调查和采集结果,制定合理的施工方案,明确施工的方法、顺序和要求,确保施工过程中对管线的保护。
二、施工过程中的管线保护2.1标识与保护在施工现场,对地下管线进行明确标识,并设置保护措施,如设立管线标志牌、警示标识、临时护栏等,提醒施工人员和周边人员注意管线存在,防止误伤。
2.2定向钻孔施工在进行横穿地下管线施工时,可以采用定向钻孔技术,避开已有管线,减少对管线的影响和破坏。
2.3管线保护设施在施工现场,需要设置有效的管线保护设施,如管道套管、管道护盾、防护罩等,保护管线免受机械挤压、磨损和外力冲击。
2.4施工操作注意事项施工人员在进行地下管线施工时,需严格遵守相关操作规程,注意避免对管线的直接破坏,严禁使用锤击、割切等可能损坏管线的工具和方法。
三、施工后的监测与检查3.1管道验收在地下管线施工完成后,需要进行全面的管道验收工作,检查管道安装质量是否符合规范要求,确保管道的正常运行。
3.2管道保护措施在管道验收合格后,需要采取相应的管道保护措施,如设置抽气装置、防腐保温、监测系统等,确保管道的长期稳定运行。
3.3停业通知如需要对地下管线进行维护或更换,需要提前发布通知,并与相关单位协商,确保周边单位和居民的知情权和利益。
管线保护方案及施工措施一、施工前的准备工作施工前先采用人工探挖和管线探测仪器相结合的方法确定管线的平面位置和埋深等相关数据,根据现状管线的材质、规格和种类,选择合适的的保护方法。
在机械施工至现状管线1.0米范围内采用人工开挖,确保现状管线在施工过程中不受到损坏。
二、管线保护方案1、管线支吊方案根据根据管线的材质、规格和种类,我们主要制定了以下两种保护方案。
(1)、对变形控制要求严格的刚性管线,如煤气、雨水、污水、给水等现状管线,采用简支组合钢梁支托。
(2)、对变形控制不严的柔性管线,如路灯、电力、电信等现状管线,采用型钢简支梁支托。
2、管线支吊的施工措施对管线的支吊应严格遵循以下施工技术措施:(1)、施工前应调查所有与施工有关联的管线、着重查明悬吊管线的种类、规格、埋深、材质、接头形式、节长和管线基础等资料。
(2)、根据查明的管线资料,针对各种管线的控制要求,设计出具体的支托参数。
(3)、支吊方案除应获得甲方、监理认可外,还应与管线主管单位共同商讨支吊细节,并达成一致意见。
(4)、支托结构必须变化座落在坚实的、稳定可靠的支墩上。
(5)、管线应在其下面的原状土开挖前支吊牢固,并经检查合格后,再采用人工开挖其下部土方。
(6)、管道漏水(气)时,必须修理好后方可悬吊。
跨越基坑的管线较长或接口有断裂危险时,应采取加固措施后再悬吊或直接架设在钢梁上。
(7)、在施工过程中,应对刚性悬托管线进行监测,管线上观测点的数量,应征求管线主管单位的意见,一般应在每节管线上设一观测点,观测标志可用抱箍直接固定在管线上。
(8)、工程施工时,不得碰撞管道悬吊系统或利用其做起重架、脚手架或模板支撑。
(9)、支吊管线应依据管线的类型分别设立一定的安全保护区域,严禁机械设备靠近。
(10)、基坑回填前,悬吊的刚性管线下应砌筑加固、防止下沉,并按设计要求恢复管道和回填土。
3、受地层变形影响的管线保护对受地层变形影响的管线保护关键在于控制好施工过程上地层产生的变形及不均匀变形,由于本工程采用明挖基坑施工,故应采取以下几个方面的措施:1、利用前述方法建立各类管线的管理基准值:(1)、不同材料的管道,对沉降的允许值是不同的,在选取沉降控制基准值时除考虑管道的材质,还应视管道的使用年限及破坏后的严重程度选取适当的折减系数。
管线保护专项方案模版四、调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。
(1)从技术上引起重视。
项目部技术负责人在制定施工___设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事。
主动邀请相关单位(燃气、电力、供水、通讯等)提前介入,实地勘探现场,并做好记录,备案备查。
(2)从施工过程引起重视。
在施工前,首先根据管线图,摸清各管线的管位和走向,对明确的管线按___m距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向。
并插小木牌,小木牌标明管线名称、走向、埋深等。
在用挖掘机进行沟槽开挖时,管线保护员、施工员随时监测,并指挥操作。
在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗。
挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥。
(3)如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别采取行之有效的保护措施,确保管线安全无事故。
五、保护措施(1)详细阅读、掌握设计、建设单位提供的地下管线图纸资料,并在工程实例实施前召开各管线单位施工配合会议,收集管线资料。
对影响施工和受施工影响的地下管线开挖必要的样洞(开挖样洞时通知管线单位监护人员到场),核对弄清地下管线的确切情况,做好记录。
(2)工程实施前,向有关单位提出监护的局面申请。
(3)施工现场地下管线的详细情况和制定管线保护措施向项目经理、现场技术负责人、施工员、班组长和操作工作安全交底,随即填写“管线交底”,并建立“保护地下管线责任制”,明确各级人员的责任。
(4)落实保护地下管线的___措施,公司委派管线保护专职人员负责本工程地下管线的监护和保护工程。
施工队和各班组兼职管线保护人,___地下管线监护体系,严格按照公司审定批准的施工___和经管线单位认定的保护地下管线技术措施要求落实到现场,并设置必要的管线安全标志牌,悬挂“地下管线勘察表”。

管线保护及施工方案管线保护的重要性不言而喻。
管道系统通常用于输送液体或气体,在未经保护的情况下容易受到外部力量的损坏。
受损的管线会导致泄漏、爆炸或火灾等严重后果。
因此,对管线进行合适的保护至关重要。
在实施管线保护方案之前,必须对具体情况进行详细分析。
这包括确定管道类型、尺寸、深度、材料以及所处地理环境等因素。
了解这些信息有助于制定适当的保护方案。
下面是一些常用的管线保护方法:1.耐腐蚀涂层:为了防止管道受到化学物质的侵蚀,可以在管道表面涂层一层耐腐蚀涂层。
这将减少管道的腐蚀速率,延长其使用寿命。
2.标识标志:在地面上或地下管线旁边设置标识标志,用于指示管线的位置、类型和目的。
这有助于防止人为损坏或勘探工作时的意外破坏。
3.隔离:对于与其他设施或地下结构交叉的管线,应在交叉点之间设置适当的隔离方案,以防止损坏。
这可能包括使用隔板或保护管等隔离措施。
4.嗅气剂:对于输送可燃气体的管道,应将嗅气剂注入管道中,以帮助检测泄漏。
这是一种重要的安全措施,可以确保及时发现泄漏并及时采取行动。
5.监测系统:安装自动化监测系统以监测管道的运行状况。
这些系统可以检测到任何异常情况,如压力变化、温度变化等,并及时向操作人员发出警报,帮助他们采取适当的补救措施。
在实施管线保护方案时,需要遵循以下步骤:1.调查和评估:根据具体情况,对管线系统进行详细调查和评估。
包括地理环境、地形、地质构造、交通状况等。
2.制定规划和设计:根据评估结果,确定适当的保护措施,并制定规划和设计方案。
3.实施保护措施:根据规划和设计方案,实施相应的管线保护措施。
这可能涉及到施工、安装、验收等多个阶段。
4.监测和维护:一旦管线保护措施得到实施,需要进行定期的监测和维护工作。
这包括检查管道的状况、清理障碍物、修复任何损坏等。
总之,管线保护及施工方案是确保管道系统不受损坏并顺利运行的重要措施。
通过采取适当的管线保护方法和实施相应的方案,可以最大限度地降低管线损坏的风险,确保安全和可靠的运行。

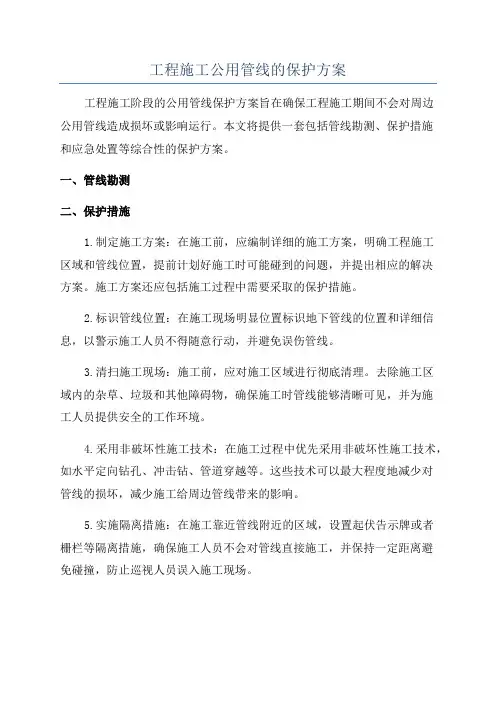

工程施工公用管线的保护方案工程施工阶段的公用管线保护方案旨在确保工程施工期间不会对周边公用管线造成损坏或影响运行。
本文将提供一套包括管线勘测、保护措施和应急处置等综合性的保护方案。
一、管线勘测二、保护措施1.制定施工方案:在施工前,应编制详细的施工方案,明确工程施工区域和管线位置,提前计划好施工时可能碰到的问题,并提出相应的解决方案。
施工方案还应包括施工过程中需要采取的保护措施。
2.标识管线位置:在施工现场明显位置标识地下管线的位置和详细信息,以警示施工人员不得随意行动,并避免误伤管线。
3.清扫施工现场:施工前,应对施工区域进行彻底清理。
去除施工区域内的杂草、垃圾和其他障碍物,确保施工时管线能够清晰可见,并为施工人员提供安全的工作环境。
4.采用非破坏性施工技术:在施工过程中优先采用非破坏性施工技术,如水平定向钻孔、冲击钻、管道穿越等。
这些技术可以最大程度地减少对管线的损坏,减少施工给周边管线带来的影响。
5.实施隔离措施:在施工靠近管线附近的区域,设置起伏告示牌或者栅栏等隔离措施,确保施工人员不会对管线直接施工,并保持一定距离避免碰撞,防止巡视人员误入施工现场。
6.实行管线协同施工:在施工过程中,应加强与管线运营方的协调,并及时通报施工计划和进度。
协同施工可以帮助运营方掌握工程进展情况,并根据需要采取相应的管线运行调整措施。
三、应急处置即使在实施了各项保护措施之后,仍有可能因为意外事件或者不可预测的施工损坏管线。
在这种情况下,应急处置措施至关重要。
1.即时通知相关单位:一旦发生对管道的损坏,施工人员应立即通知管线运营方和相关安全单位。
在通知过程中,应提供详细的事故信息和现场照片,以便运营方能及时做出应对。
2.切断供应源或关停管线:对于受损的管线,运营方应及时采取措施切断供应源或关停管线,防止继续泄露和事故进一步扩大。
3.实施临时修复:在管线损坏后,应立即进行临时修复,以减少损失和恢复管线的运行。
临时修复应根据损坏情况采取相应的方法,如用临时管道替代受损管道等。
管线保护施工方案.doc
G339 单井管线距离单井2公里处管线外露汛前加固施工方案编写审核二O一0年三月十二日G339单井管线距离单井2公里处管线外露汛前加固施工方案一、工程概况G339单井管线距离单井2公里处,在靖边县龙州乡。
距离乡村便道1 公里处,管线最大外露悬空20米。
距离单井2.2公里以内有800米管线管沟被水冲刷成沟。
依据管线周围为湿陷性黄土,在雨水冲刷下,容易流失。
而且管线东南高,西北底,需要将管线管沟进行回填,并堵截雨水进行分流。
根据现场勘察,决定采取管线作业带已分流为主,进行挡档水墙。
管线外露地段回填土方进行掩埋,保证管线安全度汛。
具体施工内容如下。
二、施工内容
1、管线最大外露悬空处进行加固;1)、对管线水冲沟进行回填,合计回填土方20(斜长)3(宽)4(平均深)240m 3 。
2)、管线上面整体回填土,长35米,宽5米,厚1.5米,合计土方35(斜长)5(宽)1.5(深)262.5m 3 。
3)、斜坡管线两侧2米以内种草籽35(斜长)4(宽)140m 2 。
2、对800米水冲沟槽进行加固;1)、依据地理条件,在管线适当位置,对管线来水方向的雨水进行截流。
在管线垂直位置开挖沟槽长2 米,宽1.5米,深1.5米,共计20道,合计开挖土方2031.51.5135m 3 。
码砌草袋2031.51.5135m 3 。
用草袋3375条。
然后上部码砌草袋挡水墙长4米,底部宽1.5米,上口宽1 米,高1.5米。
两侧各延伸2 米,延伸段码砌草袋挡水墙合计长4米,宽1米,高1米。
合计码砌草袋挡水墙20{4(1.51)1.5/2411} 230m 3 ,用草袋5750条。
2)、沿管线作业带,回填管沟长800米,平均宽0.8米,深1米,合计80010.8640m 3 ,地面以上回填土方800(长)1.5(宽)0.5(深)600m 3 。
(高出地面0.5米)施工要求;
1、回填土方符合要求,已手握成团,落地开花为主。
严禁回填干粉土。
2、码砌草袋要求错缝搭接,薄厚一致。
3、挡水墙以方便排水和保护管线为主。
4、严禁在管线两侧20米内取土。
三、工程量清单序号分项工程名称单位数量工程特征工程内容及做法1 回填土方M 3 1742 .5 240262.564060 01742.5 土方外购,运距50米,人工倒运,斜坡管线两侧2米以内种草籽35(斜长)4(宽)140m 2 。
2 码砌草袋挡水墙M
3 28.8 135230365 m 3 草袋运距50公里,需要二次倒运,土方运距50米。
在管线垂直位置开挖沟槽长2 米,宽1.5米,深1.5米,共计20道,合计开挖土方2031.51.5135m 3 。
码砌草袋2031.51.5135m 3 。
用草袋3375条。
然后上部码砌草袋挡水墙长4米,底部宽1.5米,上口宽1米,高1.5米。
两侧各延伸2米,延伸段码砌草袋挡水墙合计长4米,宽1米,高1米。
合计码砌草袋挡水墙20{4(1.51)1.5/2411}230m 3 ,用草袋5750条。
材料二次倒运运距200米,四、施工安全与质量
1、现场负责人1名,负责整个施工进度、质量、安全。
2、施工单位要确保工程质量和进度,整个施工过程接受第一采气厂及相关监理单位的检查监督。
3、施工用的所有材料必须符合施工规范规定,施工质量必须符合相关技术要求。
4、HSE要求及其它约定1)坚持预防为主、防治结合、综合治理的原则,做到工程施工和环境保护并举,推行清洁生产。
2)严格执行安全生产法规、标准,遵守安全生产规章制度、安全操作规程,控制危险点源,熟练掌握事故防范措施和事故应急处理预案等。
3)维护好相关的安全生产设施、设备。
4)发生严重危及或不可抗拒紧急情况时,施工方必须采取必要的措施避险。
5)确保文明施工,与周边居民处好关系。
五、施工组织措施
1、施工指挥车1台,施工人员10名,全面负责整个施工过程中人员调遣、后勤生活等。
2、确保文明施工,与周边居民处好关系。
3、施工日期2010年3月15日2010年3月25日。
