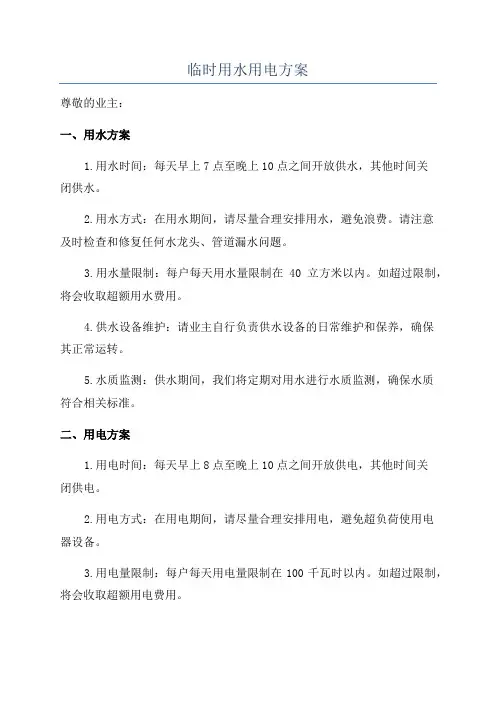

临时用电用水方案.

  • 格式:doc
  • 大小:94.50 KB
  • 文档页数:17

下载文档原格式

  / 17
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

一、工程概况 (2)

二、施工条件 (2)

三、用电量的计算及配电导线选择 (3)

四、配电方式 (5)

五、临时用电安全技术措施 (7)

六、触电事故应急预案 (9)

七、施工现场临电的防火措施及要求 (11)

八、现场施工用水 (12)

九、临电临水平面布置图 (14)

一、工程概况

太原航空运动学校尧城机场工程非民航专业工程位于山西省太原市西南40公里处清徐县孟封镇境内,由航站区、库区、教学办公生活区三部分组成,建成后为山西省太原航空运动学校尧城机场的配套设施。项目作为太原市的重点工程,总建筑面积21690.54平方米。

本工程主要由多个单层、多层单体工程组成,主要结构为:砖混结构、框架结构和轻钢结构。主体结构设计使用年限为50年,结构安全等级为二级;抗震结构类别为丙类,框架抗震等级为二级,建筑物所在地抗震设防烈度为8度。防火设计的建筑分类为2类,耐火等级为地上2级。

现场临时供电按《工业与民用代电系统设计规范》和JGJ46-88《施工现场临时用电安全技术》规范设计并组织施工,施工现场临时供配电采用TN-S接零保护设计施工,PE线与N线严格分开使用,保证机械用电“一机一箱一闸一漏”。接地电阻不大于4Ω,施工现场所有防雷装置接地电阻不大于4Ω。开关箱内末端漏电保护器额定漏电动作电流不大于30mA,额定动作电流不大于0.1秒。

二、施工条件

1、本工程临时用电根据甲方提供的的电源作为施工电源。

2、本工程计划投入主要用电的主要机械、设备有:塔吊、砼输运泵、钢筋机械、木工机械以及施工照明等。

施工现场用电量统计表

7 交流电焊机24 4-6 96-124

8 钢筋对焊机75 1 75

9 振动棒 1.1 4 4.4

10 平板振动器 1.1 4 4.4

11 水泵 1.546

12 切割机 3 2 6

13 打夯机 3 4 12

14 圆盘锯机MJ225 3 3 9

三、用电量的计算及配电导线选择

按施工作业阶段,分区供电,相互兼顾的原则,用电高峰期将出现在主体结构施工期内,根据甲方提供的电源位置共考虑三条临时用电线路从配电室各分三路接出,详细见临时施工用电总平面。

1、总用电量计算

施工现场所用全部电动机设备总功率∑P=372.2KW

生活、办公及生产照明用电量按照动力用电的10%考虑可满足要求。

(1)总用电量:

P=1.1(K1∑Pc+0.1P)

=1.24K1∑Pc

=1.24*0.6*372.2

=276.92kw

(2)变压器容量计算:

变压器容量计算公式如下:

P0=1.4×276.92 =387.688kVA。

根据甲方提供的200KVA和300KVA变压器可以满足临时用电需求。

2、配电导线截面计算:

(1)线路一:井架、搅拌机、圆盘锯机、交流电焊机、打夯机、污水泵、振捣棒等、塔吊。

线路一的用电量计算:

井架:2×7kw=14kw

搅拌机:2×6kw=12kw

圆盘锯机:3×3kw=9kw

交流电焊机:2×24 kw=48 kw

打夯机:3kw

污水泵:1.5 kw

振捣棒:1.1 kw

塔吊:4.02 kw

计算过程如下:

电动机额定功率∑P1=0.7×171.8KW

三相四线制低压线路上的电流可以按照下式计算:

其中:I l——线路工作电流值(A);

U l——线路工作电压值(V),三相四线制低压时取380V。

经过计算得到I l =240.52A。

本工程采用BX型铜芯橡皮线软电缆,S=70mm2。满足要求

(2)线路二:塔吊、井架、交流电焊机、钢筋弯曲机、调直机、切断机、污水泵振动棒等。

线路二的用电量计算:

塔吊:2×40.2 kw=80.4 kw

井架:1×11 kw=11

钢筋弯曲机:2×2.2 kw=4.4

调直机:2×11 kw=22

切断机:2×5.5 kw=11

污水水泵: 2×1.5 kw=3 kw

振动棒: 2×1.1 kw=2.2 kw

计算过程如下:

电动机额定功率∑P2=0.7×178KW.

三相四线制低压线路上的电流可以按照下式计算:

其中:I l——线路工作电流值(A);

U l——线路工作电压值(V),三相四线制低压时取380V。

经过计算得到I l =250.32A。

本工程采用BX型铜芯橡皮线软电缆,S=70mm2。满足要求(3)线路三:办公用电

线路三的用电量计算:

P3=0.1×P

=0.1×276.92

=27.692 KW

三相四线制低压线路上的电流可以按照下式计算:

其中:I l——线路工作电流值(A);

U l——线路工作电压值(V),三相四线制低压时取380V。

经过计算得到I l=55.348A。

本工程采用BX型铜芯橡皮线软电缆,S=16mm2。满足要求

四、配电方式

本工程临时用电由业主指定的电箱接出,供本工程施工用电。现场电缆线采用穿管理地和沿墙敷设,并在上方设置警示标志。临时用电电缆分三路沿临时围墙附墙架设,每隔35m及塔吊、人货电梯等大型机械处分别设置分配电箱。办公用电与生产用电分线控制,以免互相干扰。穿过大门、道路电缆采用预埋钢套管。施工上部结构时生产用电将沿管道井引上拟建建筑,每层结构层设置1个分配电箱。配电室作为独立单元,旁边配备砂箱和绝缘灭火器。

临时用电系统根据各种用电设备的情况,采用三相五线制树干式与放射式相结合的配电方式。

1、施工现场电缆线路

(1)现场电缆线采用穿管理地和沿墙敷设。

(2)橡皮电缆沿墙敷设时应用绝缘固定,严禁使用金属裸线作绑扎。固定点间的距离应保证橡皮电缆能承受自重所带的荷载。

(3)电缆的接头应牢固可靠,绝缘包扎后的接头不能降低原来的绝缘强度,并不得承受张力。

2、施工现场的配电线路

(1)现场中所有架空线路的导线必须绝缘铜线或绝缘铝线。

(2)架空线的导线截面最低不得低于下列截面:当架空线为绝缘铜芯线时,其导线截面不小于10mm2;当选用铝芯绝缘线时,其截面不小于16mm2。

(3)架空线路导线接头,在一个档距内每一层架空线的接头数不得超过该层
