某钢厂新建高炉工程施工组织设计方案
- 格式:doc
- 大小:817.13 KB
- 文档页数:97
某钢铁3#530m3高炉矿槽工程CFG桩施工组织设计方案某钢铁有限公司530m3高炉矿槽工程、高炉重力除尘、高炉热风炉、烟囱工程及主控楼工程位于该市虎山镇,南临大村,北临龙玉河,东临沿海公路,与黄海相望。
由某钢铁有限公司投资兴建。
±相当于黄海高程系4.00m,使用桩(长桩)喷粉桩(短桩)复合地基工程,由北京钢铁设计研究总院设计,我公司进行该工程的施工工作。
为了严密生产组织管理,强化技术指导及监督作用,满足设计要求,按期优质完成施工任务,特编写本施工组织设计,用以指导施工的顺利进行。
、施工组织设计编制根据、《某钢铁有限公司号高炉炼铁区岩土工程勘察报告》;、某钢铁设计研究总院提供的桩施工图;、《建筑工程施工质量验收统一标准》—、《建筑地基基础工程施工质量验收规范》—、《建筑地基处理技术规范》—、《建筑地基基础设计规范》—、《钢筋混凝土结构工程施工质量验收规范》—、中国建筑科学研究院《桩复合地基技术规定》—、《建筑桩基技术规范》—、安全技术操作规程等、设计要求及工作量、设计要求、、设计使用长螺旋泵压素混凝土桩(桩)喷粉桩复合地基,设计桩径:桩为400mm,喷粉桩为500mm。
、、桩身混凝土强度,喷粉桩每延米水泥量很多于50Kg。
、、桩、喷粉桩复合地基处理桩顶标高详见桩位图,有效桩长:矿焦槽基础桩15m,喷粉桩7.5m;碎焦、碎矿、焦丁系统桩≥14m;主控室桩≥14m;重力除尘桩≥14m;高炉电气室及液压站桩≥14m;高炉烟囱桩≥16.5m,喷粉桩≥10m;热风炉桩≥16.5m,喷粉≥10m。
桩数:矿焦槽桩根,喷粉桩138m;碎焦、碎矿、焦丁系统桩数根;主控室桩根;重力除尘桩数根;高炉电气室及液压站桩数根;高炉烟囱桩根,喷粉桩根;热风炉桩根,喷粉根。
、设计工作量本工程桩总桩数根,估计混凝土量2372m3;喷粉桩根,估计水泥量。
、工程地质与水文地质条件根据某岩土工程勘察有限公司年月提供的勘察报告,使用桩喷粉桩时所涉及到的要紧地层为:层厚与地下水的埋深及各层分布的具体情况详见该场地的岩土工程勘察报告。

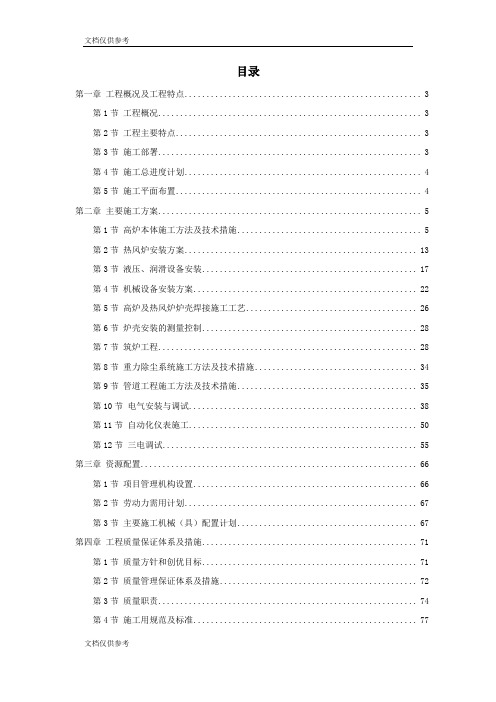

目录第一章工程概况及工程特点 (3)第1节工程概况 (3)第2节工程主要特点 (3)第3节施工部署 (3)第4节施工总进度计划 (4)第5节施工平面布置 (4)第二章主要施工方案 (5)第1节高炉本体施工方法及技术措施 (5)第2节热风炉安装方案 (13)第3节液压、润滑设备安装 (17)第4节机械设备安装方案 (22)第5节高炉及热风炉炉壳焊接施工工艺 (26)第6节炉壳安装的测量控制 (28)第7节筑炉工程 (28)第8节重力除尘系统施工方法及技术措施 (34)第9节管道工程施工方法及技术措施 (35)第10节电气安装与调试 (38)第11节自动化仪表施工 (50)第12节三电调试 (55)第三章资源配置 (66)第1节项目管理机构设置 (66)第2节劳动力需用计划 (67)第3节主要施工机械(具)配置计划 (67)第四章工程质量保证体系及措施 (71)第1节质量方针和创优目标 (71)第2节质量管理保证体系及措施 (72)第3节质量职责 (74)第4节施工用规范及标准 (77)第5节工程回访 (78)第五章安全保证体系及措施 (79)第1节安全保证体系 (79)第2节安全施工保证措施 (79)第六章文明施工管理措施(创施工优秀工地承诺) (81)第1节现场管理 (81)第2节治安保卫消防措施 (82)第3节厂区环境保护措施................................... 错误!未定义书签。
第七章雨季施工措施........................................... 错误!未定义书签。
工程概况及工程特点第一节工程概况本工程施工范围:高炉本体、热风炉系统、粗煤气系统、焦矿槽系统、炉顶上料系统、水冲渣系统、燃气系统、液压润滑系统、通风除尘系统、给排水系统、出铁场系统的设备及工艺钢结构安装,以及三电系统的安装调试第一节工程主要特点1.2.1 本工程场地有限,高空作业多,多工种交叉作业难以避免,施工时必须制定科学合理的施工方案和安全技术措施,尤其是前期与土建的交叉,要及时与甲方沟通,做好协调工作1.2.2 本工程工程量大,工期短,必须组织好施工队伍,采取交叉配合的流水施工,倒班作业,以确保工期1.2.3 施工期间如遇雨季和高温季节,要做好防护工作第一节施工部署1.3.1 工程安排的主导思想组成一套强有力的项目班子,选派经验丰富的项目经理,在工程建设中努力实现“三高”即“高速度、高质量、高效益”,把高炉工程建设成为一流优质工程,使业主满意在工程施工和组织中,要围绕下述几个目标进行努力工作a.科学管理,精心组织,努力工作,保证工程按照工期目标投产b.完善项目管理制度,提高工作效率,尽最大力量为工程建设提供有力条件c.完善工程质量控制系统,配合业主和工程监理的工作,确保工程实体实现高质量标准d.合理安排施工顺序,实行工序交接控制e.各级领导贯彻“管生产必须管安全”的原则,建立健全安全生产保证系统,落实安全生产责任制,严格管理,确保安全生产1.3.2 施工总体部署1.3.2.1 结合土建施工、设备材料到货进度,划分区域,组织优势兵力,根据工程的工艺流程和平面布置特点,尽可能全面展开同步施工。
第一部分 编制说明1、 编制目的、宗旨本施工组织设计是为 是:施工时对甲方负责,竣工时让甲方满意, 提下,保质量、保工期。
2、 编制依据:IS09002质量标准; 技术装备状况制定的3、 适用范围: 本施工组织设计是为 XX 钢铁有限公司 织设计及具体施工方案、施工技术措施。
4、 工程执行规范、标准:《土方与爆破工程及验收规范》 《地基与基础工程施工及验收规范》 《砌体工程施工及验收规范》 《砼质量控制标准》 《钢筋砼结构工程施工及验收规范》 《钢结构工程施工及验收规范》 《屋面工程技术规范》 《建筑装饰工程施工及验收规范》《建筑地面工程施工及验收规范》 《混凝土外加剂应用技术规范》 《给排水构筑物施工及验收规范》 《组合钢模板技术规范》 《砼强度检验评定标准》 《建筑工程质量检验评定标准》 《建筑防腐工程施工及验收规范》 《混凝土泵送施工技术规程》 《钢筋焊接及验收规范》 《给水排水管道工程施工及验收规范》 《建筑安装工程质量检验评定统一标准》普通砼生产技术条件及质量评定标准》( YBJ210-86) 建设工程施工现场供用电安全规范》(GB50194-93)XX 钢铁有限公司450m 高炉编制的。
编制的指导思想同时在经济上合理,技术上可靠的前 本施工组织设计编制是依据国家现行规范、规程、标准; GB/TI9002-并结合以往施工同类工程特点、经验材料、我公司施工能力、 450用高炉工程编制施工阶段的施工组 (GBJ201-83 ) (GBJ202-83) (GB50203-98) (GB107-87) (GB50204-92) (GB50205-95) (GB50207-94) (JGJ73-91) (GB50209-95) (GBJ119-88) (GBJ141-90) (GBJ214-89) (GBJ107-87) (GBJ301-88) (GB50212-91) JGJ/T10-95) JGJ18/84)GB0268-97)GBJ300-88)钢结构工程施工及验收规范》(GB50205-2001)钢结构工程质量检验评定标准》 ( GB50221-95) 冶金机械设备安装工程施工及验收规范- 通用规定》 (YBJ201-83) 工业炉砌筑工程施工及验收规范》( GBJ211-87)工业炉砌筑工程质量检验评定标准》( GB50309-92)冶金机械设备安装工程施工及验收规范》(炼铁设备) (YBJ208-85) 冶金机械设备安装工程质量检验评定标准》(炼铁设备) (YB9243-92) 机械设备安装工程施工及验收通用规范》( GB50231-98) 工业金属管道工程施工及验收规范》( GB50235-97)现场设备、工业管道焊接工程施工及验收规范》 (GB50236-97) 压缩机、风机、泵安装工程施工及验收规范》(GB50275-98) 冶金机械设备安装工程施工及验收规范液压、气动和润滑系统》 (YBJ207-85) 电气装置安装电力变压器,油浸电抗器,互感器施工及验收规范》(GBJ148-90) 电气装置安装工程母线装置施工及验收规范》(GBJ149-90)电气装置安装工程低压电器施工及验收规范》(GB50254-96) 《电气装置安装工程1KV及以下配线工程施工及验收规范》 (GB50258-96) 电气装置安装工程盘、柜及二次回路结线施工及验收规范》 (GB50171-92) 电气装置安装工程接地装置施工及验收规范》(GB50 1 69-92)电气装置安装工程电缆线路施工及验收规范》(GB50 1 68-92)电气装置安装工程电气设备交接试验标准》(GB50150-91) 建筑电气安装工程质量检验评定标准》(GBJ303-88)电气装置安装工程电气照明装置施工及验收规范》(GB50259-96) 自动化仪表工程施工及验收规范》(GBJ93-86)自动化仪表安装工程质量检验验评定标准》(GBJ131-90) 电力建设施工及验收技术规范(热工仪表及控制装置篇)》SDJ279-90 钢熔化焊对接接头射线照像和质量分级》GB3323-87 锅炉和钢制压力容器对接焊缝超声波探伤》JB1152-81第二部分施工方案1. 工程概况:1.1. 概况:为了适应市场经济的发展,xx 钢铁公司在原来两座炉的基础上,在厂内北侧新建一座450m3高炉。
某钢厂原有高炉拆除及新建2800m3高炉设备安装方案一、前言1.1编制依据(1)*********大修改造结构与建筑工程合同文件及施工图纸。
(2)国家现行施工验收规范及评定标准。
(3)国家现行安全生产法规。
(4)业主及对文明施工的有关规定。
1.2承建本工程的方针、原则、目标(1)一体化管理方针:诚信守法,满足顾客需求;持续改进,打造精品工程;预防污染,保障安全健康。
(2)目标:1)工期目标:200天。
2)质量目标:达到冶金建设工程优良标准。
3)安全施工目标:人员伤亡事故为0,重大机械设备事故为0,重大火灾交通事故为0。
4)治安、消防目标:施工期间工地不发生盗窃案件和刑事案件,无火灾事故。
5)文明施工目标:争创***钢文明施工工地。
二、工程概况2.1工程简介工程名称:*********大修改造本体结构与建筑工程工程合同编号:W2006-03-0006建设地点:***钢厂区原@高炉区域施工范围:原高炉本体系统(含出铁场)主控楼、高压水泵房、炉前液压站、重力除尘的仪表操作室等建构筑物(炉底耐材、电缆和盘箱柜除外)拆除至自然地面标高原有基础外围部分拆除)、炉顶框架及平台的制安,炉身框架及平台的制安(不含风口平台)、炉壳安装、冷却壁及其供排水管安装、炉体工业管道及炉体工业水管道安装、上升下降管制安、高炉基础处理、热风围管及主管支架制安、高炉本体附属设备(不包括出铁场设备)安装、提供主皮带通廊最高段钢结构吊装的机具和台班等。
2.2工程特点(1)边生产边施工:***大修改造工程在原@高炉区域进行,西侧的5#高炉和东侧的3#高炉均在生产。
北面有67#、68#、69#铁路线;南面有81#、82#、83#、84#铁路线。
其中68#、84#铁路线要保持火车通行。
必须做好边生产边施工的安全防护措施。
(2)工期短:要求工期:2006年6月20日开工,工期240天。
期间将原@高炉拆除并新建一座2800m3的高炉,工期紧迫。
1.工程概况及工程特点1.1 工程概况本工程施工范围:高炉本体、热风炉系统、粗煤气系统、焦矿槽系统、炉顶上料系统、水冲渣系统、燃气系统、液压润滑系统、通风除尘系统、给排水系统、出铁场系统的设备及工艺钢结构安装,以及三电系统的安装调试。
1.2 工程主要特点1.2.1本工程场地有限,高空作业多,多工种交叉作业难以避免,施工时必须制定科学合理的施工方案和安全技术措施,尤其是前期与土建的交叉,要及时与甲方沟通,做好协调工作。
1.2.2 本工程工程量大,工期短,必须组织好施工队伍,采取交叉配合的流水施工,倒班作业,以确保工期。
1.2.3 施工期间如遇雨季和高温季节,要做好防护工作。
1.3 施工部署1.3.1 工程安排的主导思想组成一套强有力的项目班子,选派经验丰富的项目经理,在工程建设中努力实现“三高”即“高速度、高质量、高效益”,把高炉工程建设成为一流优质工程,使业主满意。
在工程施工和组织中,要围绕下述几个目标进行努力工作。
a.科学管理,精心组织,努力工作,保证工程按照工期目标投产。
b.完善项目管理制度,提高工作效率,尽最大力量为工程建设提供有力条件。
c.完善工程质量控制系统,配合业主和工程监理的工作,确保工程实体实现高质量标准。
d.合理安排施工顺序,实行工序交接控制。
e.各级领导贯彻“管生产必须管安全”的原则,建立健全安全生产保证系统,落实安全生产责任制,严格管理,确保安全生产。
1.3.2 施工总体部署1.3.2.1 结合土建施工、设备材料到货进度,划分区域,组织优势兵力,根据工程的工艺流程和平面布置特点,尽可能全面展开同步施工。
以确保施工总进度的实现。
1.3.2.2 充分利用大型机械设备,在允许的条件下,组合整体吊装,减少高空作业。
(1) 高炉及重力除尘系统的主吊机械为150T履带吊,利用重力除尘侧的场地。
(重力除尘基础土建暂不能施工,待炉壳及炉身框架完成后再施工。
)(2) 斜桥视重量确定150T履带吊和50T履带吊共同吊装,详见吊装方案。
第一章工程概况1.编制说明我单位是具有特级资质的大型施工企业,是一支拥有雄厚施工技术力量和机械设备,富有施工经验的专业性建筑施工队伍。
近年来,本企业先后承建了许多同类工程项目,赢得了较高的社会信誉,积累了丰富的施工经验和大量的施工技术资料。
对本工程的施工管理项目,我们具有极大的兴趣,对与总承包商的合作充满诚挚的意愿。
我们组织有关施工技术人员和预算人员对所发的招标文件和工程量清单进行了细致的探讨,精心编制了施工组织设计,明确了工程施工的各项管理和实施目标,编制了各项组织管理和组织保证措施,本施工组织设计主要内容有;施工部署,施工进度计划安排及保证措施,施工现场平面布置,主要工程的施工方案及技术措施,保证质量、安全、文明施工及季节性施工措施、劳动力和施工机具需求计划、组织机构等内容,如我单位有幸中标,我们将依靠本单位的管理、技术和装备优势,遵循设计,恪守合同,精心组织,确保工程如期完成。
2.编制依据2.1《新疆八一钢厂高炉总承包项目建安工程》招标文件。
2.2类似工程的施工经验2.3《新疆八一钢厂高炉总承包项目建安工程》招标文件答疑资料。
2.4投标文件编制原则1)完整性原则2)科学性原则3)经济、合理性原则4)安全性原则2.5国家颁布的现行施工规范、标准及行业标准。
1)《工程测量规范》 GB50026—932)《钢结构工程施工质量验收规范》 GB50205—20013)《建筑钢结构焊接技术规程》 JGJ81—20024)《钢结构高强螺栓连接设计、施工及验收规范》 JGJ82—91 5)《建筑机械使用安全技术规程》 JGJ33—20016)《建筑施工安全检查评分标准》 JGJ59—997)《建筑施工高处作业安全技术规程》 JGJ80—918)《焊接质量保证一般原则》 GB/T12467—909)《工程建设施工现场焊接目视检验规范》 CECS71—9410)《建设工程施工现场供用电安装规范》 GB50194—9311)《现场设备、工业管道焊接工程施工及验收规范》GB50236—98 12)《工业安装工程质量检验评定统一标准》 GB50252—94 13)《工业金属管道工程施工及验收规范》 GB50235—97 14)《工业金属管道工程质量检验评定标准》 GB50184—93 15)《工业设备及管道绝热工程施工及验收规范》 GBJ126—89 16)《工业设备及管道绝热工程质量检验评定标准》 GB50185—93 17)《冶金设备安装工程施工及验收规范—炼铁设备》YBJ208—85 18)《冶金设备安装工程施工及验收规范—液压、气动和润滑系统》YBJ207—85。
目录第一章工程概况 (5)第1节工程主要内容 (5)第2节工程主要实物量 (6)第3节主要工艺装备简介 (7)第二章施工部署 (9)第1节总体部署 (9)第2节施工各阶段部署 (16)第三章施工总平面布置 (19)第1节施工总平面布置原则 (19)第2节施工平面布置 (20)第3节施工道路 (20)第4节施工供水 (20)第5节施工用电 (20)第6节施工排水 (21)第7节施工通讯 (21)第8节施工照明 (21)第9节总平面管理 (21)第四章施工网络进度 (22)第1节施工总进度 (22)第2节主要节点 (22)第3节保工期的主要措施 (23)第五章施工组织机构 (27)第1节现场组织机构 (27)第2节现场项目经理部主要岗位职责 (29)第六章劳动力计划 (34)第1节施工人员计划安排原则 (34)第2节选派的施工队伍 (34)第3节劳动力计划 (34)第七章机械设备计划 (37)第八章材料管理计划 (46)第1节各专业施工主要材料进场计划 (46)第2节工程材料采购及管理 (47)第3节工程材料供应保障 (47)第九章主要施工方案 (50)第1节施工测量 (50)第2节拆除施工方案 (55)第3节高炉炉壳制作 (59)第4节高炉炉壳的拼装 (63)第5节高炉炉壳的安装 (66)第6节炉壳立缝焊接工艺方案 (68)第7节炉壳环缝焊接工艺方案 (70)第8节高炉炉身框架安装 (73)第9节炉顶平台安装 (73)第10节炉顶钢砖的安装 (74)第11节冷却壁安装 (74)第12节炉顶钢架安装 (75)第13节热风围管安装 (76)第14节煤气上升下降管的安装 (76)第15节冷却壁试压检验 (77)第16节各类能源介质管道安装 (78)第17节给排水管施工方案 (82)第18节高炉炉体砌筑方案 (86)第19节热风炉施工方案 (94)第20节热风总管施工方案 (101)第21节出铁场设备安装 (101)第22节炉顶设备安装 (102)第23节液压管道安装 (103)第24节热风围管砌筑方案 (104)第25节高炉上升管及重力除尘器砌筑方案 (105)第26节出铁场砌筑方案 (106)第27节建(构)筑物建筑结构施工方案 (107)第十章工程质量管理及保证措施 (155)第1节质量方针 (155)第2节质量目标 (155)第3节质量保证体系 (155)第4节质量控制要点 (161)第5节质量运行记录 (162)第6节原材料、成品、半成品的质量控制 (166)第7节常见"质量通病"的防范、控制措施 (168)第十一章安全施工保证措施 (170)第1节安全目标 (170)第2节安全保证体系 (170)第3节安全措施 (171)第4节针对本工程的安全措施 (173)第十二章文明施工、环境保护措施 (175)第1节文明施工守则 (175)第2节进驻现场 (175)第3节保持现场整洁 (176)第4节设施维护 (176)第5节竣工时现场清理 (176)第6节文明施工规定 (176)工程概况*钢3#高炉容积V=329m3,此次大修改造工程,是在现3#高炉的位置上新建一座450m3 高炉。
一、工程概况本工程为某钢铁有限公司高炉土建工程,主要内容包括高炉本体、炉顶设备基础、炉前平台、炉后平台、炉身平台、出铁场、冷却水系统、通风系统等。
工程总投资XX万元,工期为XX个月。
二、施工组织设计1. 组织机构成立项目经理部,下设工程技术部、施工管理部、质量安全管理部、物资供应部、财务部等职能部门。
项目经理为工程总负责人,各部门负责人直接向项目经理汇报工作。
2. 施工准备(1)技术准备:组织技术人员进行现场勘查,了解工程地质、水文、气象等条件,制定施工组织设计,编制施工方案。
(2)物资准备:根据施工方案,提前购置、租赁各类施工设备、材料,确保施工顺利进行。
(3)人员准备:组织施工队伍,进行技术培训和安全教育,提高施工人员素质。
三、施工方法及技术措施1. 施工流程(1)土方开挖:根据设计要求,进行土方开挖,确保高炉基础施工顺利进行。
(2)基础施工:按照设计图纸,进行基础钢筋绑扎、混凝土浇筑,确保基础质量。
(3)主体结构施工:按照设计要求,进行高炉本体、炉顶设备基础、炉前平台、炉后平台、炉身平台等主体结构的施工。
(4)配套设施施工:按照设计要求,进行冷却水系统、通风系统等配套设施的施工。
2. 施工技术措施(1)土方开挖:采用机械开挖,确保开挖深度、宽度、坡度符合设计要求。
(2)基础施工:采用现浇混凝土,严格按照施工规范进行施工,确保基础质量。
(3)主体结构施工:采用钢结构、钢筋混凝土结构,严格按照施工规范进行施工,确保主体结构质量。
(4)配套设施施工:按照设计要求,进行冷却水系统、通风系统等配套设施的施工,确保系统运行稳定。
四、质量控制措施1. 严格按设计要求进行施工,确保工程质量。
2. 加强原材料、半成品、成品的质量检验,确保工程质量。
3. 严格执行施工规范,确保施工过程符合要求。
4. 加强施工现场管理,确保施工环境整洁、安全。
五、安全措施1. 制定安全生产责任制,明确各级人员的安全责任。
2. 加强施工现场安全管理,确保施工安全。
目录 第一章 工程概况 ................................................................ 4 第1节 工程主要内容 ........................................................ 4 第2节 工程主要实物量 ...................................................... 4 第3节 主要工艺装备简介 .................................................... 5 第二章 施工部署 ................................................................ 7 第1节 总体部署 ............................................................ 7 第2节 施工各阶段部署 ..................................................... 10 第三章 施工总平面布置 ......................................................... 11 第1节 施工总平面布置原则 ................................................. 11 第2节 施工平面布置 ....................................................... 11 第3节 施工道路 ........................................................... 12 第4节 施工供水 ........................................................... 12 第5节 施工用电 ........................................................... 12 第6节 施工排水 ........................................................... 12 第7节 施工通讯 ........................................................... 12 第8节 施工照明 ........................................................... 12 第9节 总平面管理 ......................................................... 13 第四章 施工网络进度 ........................................................... 13 第1节 施工总进度 ......................................................... 13 第2节 主要节点 ........................................................... 13 第3节 保工期的主要措施 ................................................... 14 第五章 施工组织机构 ........................................................... 15 第1节 现场组织机构 ....................................................... 15 第2节 现场项目经理部主要岗位职责 ......................................... 16 第六章 劳动力计划 ............................................................. 18 第1节 施工人员计划安排原则 ............................................... 18 第2节 选派的施工队伍 ..................................................... 19 第3节 劳动力计划 ......................................................... 19 第七章 机械设备计划 ........................................................... 21 第八章 材料管理计划 ........................................................... 25 第1节 各专业施工主要材料进场计划 ......................................... 26 第2节 工程材料采购及管理 ................................................. 26 第3节 工程材料供应保障 ................................................... 26 第九章 主要施工方案 ........................................................... 27 第1节 施工测量 ........................................................... 27 第2节 拆除施工方案 ....................................................... 30 第3节 高炉炉壳制作 ....................................................... 31 第4节 高炉炉壳的拼装 ..................................................... 33 第5节 高炉炉壳的安装 ..................................................... 34 第6节 炉壳立缝焊接工艺方案 ............................................... 35 第7节 炉壳环缝焊接工艺方案 ............................................... 36 第8节 高炉炉身框架安装 ................................................... 37 第9节 炉顶平台安装 ....................................................... 38 第10节 炉顶钢砖的安装 .................................................... 38 第11节 冷却壁安装 ........................................................ 38 第12节 炉顶钢架安装 ...................................................... 39 第13节 热风围管安装 ...................................................... 39 第14节 煤气上升下降管的安装 .............................................. 39 第15节 冷却壁试压检验 .................................................... 40 第16节 各类能源介质管道安装 .............................................. 40 第17节 给排水管施工方案 .................................................. 42 第18节 高炉炉体砌筑方案 .................................................. 44 第19节 热风炉施工方案 .................................................... 47 第20节 热风总管施工方案 .................................................. 50 第21节 出铁场设备安装 .................................................... 51 第22节 炉顶设备安装 ...................................................... 51 第23节 液压管道安装 ...................................................... 51 第24节 热风围管砌筑方案 .................................................. 52 第25节 高炉上升管及重力除尘器砌筑方案 .................................... 52 第26节 出铁场砌筑方案 .................................................... 53
