卫生洁具安装工程施工方案一、工程概述卫生洁具安装工程是指在室内或室外的卫生间、浴室等场所,按照设计要求和标准,对卫生洁具(如马桶、洗手盆、浴缸等)进行安装和连接,确保其正常使用和排放功能。
本工程旨在为用户提供舒适、安全、方便的生活环境。
二、工程准备1.安全准备:施工前,要仔细检查施工场地及设备,确认其安全可靠,确保施工人员的人身安全。
2.施工方案准备:根据相关设计要求和标准,制定详细的施工方案,包括施工流程、工艺要求、材料选用等。
3.材料准备:根据施工方案确定所需材料的种类、规格、数量,并提前采购好,确保施工进度。
4.施工人员准备:根据工程规模确定所需施工人员的数量和岗位,并进行培训,提高施工质量和效率。
三、施工流程1.卫生洁具的安装位置确认:根据设计要求和实际情况,确定每个卫生洁具的安装位置,标注在施工图纸上,并进行复核。
2.预埋管道安装:如果需要进行预埋管道安装,要按照施工图纸和设计要求,在施工地面进行相应的管道布置和固定。
3.水、电路的布置:根据施工图纸和设计要求,对水、电路进行布置和连接,确保卫生洁具的正常使用。
4.卫生洁具安装:根据卫生洁具的种类和规格,按照设计要求和标准,对卫生洁具进行安装,包括固定、连接、调整等。
5.使用功能调试:在安装完成后,对每个卫生洁具进行严格检查和调试,确保其使用功能正常、无漏水和故障。
6.清理工地:施工完成后,及时清理工地,清除施工垃圾和杂物,保持现场整洁。
四、工艺要求1.安装水平:卫生洁具的安装要求水平,确保使用时的稳定性和舒适性。
2.连接紧固:卫生洁具的连接要牢固,不得出现松动、漏水等现象。
3.漏水检查:安装完成后,要对每个卫生洁具进行漏水检查,确保使用时不会发生漏水情况。
4.避免损坏:在安装过程中,要注意避免对卫生洁具造成损坏,对不合格的卫生洁具要及时更换或修复。
五、安全措施1.严格操作规范:施工人员要按照安装工艺要求和操作规范进行作业,确保安全。
2.佩戴防护装备:施工人员要佩戴必要的防护装备,如安全帽、手套、防护眼镜等。
1 卫生洁具安装工程1、卫生间的装饰重点:一是墙砖。
二是卫生洁具。
(一)施工工艺流程镶贴墙砖→吊顶→铺设地砖→安装大便器、洗脸盆、浴盆→安装连接给排水管→安装灯具、插座、镜子→安装毛巾杆等五金配件。
1.蹲便器的工艺流程检查地面下水口管→对准管口→放平找正→画好印记→打孔洞→抹上油灰→套好胶皮垫→拧上螺母,→水箱背面两个边孔画印记,→打孔→插入螺栓→捻牢→背水箱挂放平找正→拧上螺母→安装背水箱下水弯头→装好八字门→把娘灯叉弯好→插入漂子门和八字门→拧紧螺母。
2.洗脸盆的工艺流程膨胀螺栓插入→捻牢→盆管架挂好→把脸盆放在架上找平整→下水连接:脸盆→调直→上水连接。
3.浴盆的工艺流程浴盆安装:→下水安装→油灰封闭严密→上水安装→试平找正4.淋浴器的工艺流程冷、热水管口用试管找平整→量出短节尺寸→装在管口上→淋浴器铜进水口抹铅油,缠→螺母拧紧→固定在墙上→上部铜管安装在三通口→木螺丝固定在墙上。
5.净身器的工艺流程混合开关、冷热水门的门盖和螺母调平正,→水门装好→喷嘴转芯门装好→冷热水门出口螺母拧紧→混合开关上螺母拧紧→装好三个水门门盖→磁盆安装好→安装喷嘴时→安装下水口→安装手提拉杆时→调正定位。
(二)施工要领1.洗涤盆安装施工要领:(1)洗涤盆产品应平整无损裂。
排水栓应有不小于8mm直径的溢流孔。
(2)排水栓与洗涤盆让接时排水栓溢流孔应尽量对准洗涤盆溢流孔以保证溢流部位畅通,镶接后排水栓上端面应低于洗涤盆底。
(3)托架固定螺栓可采用不小于6mm的镀锌开脚螺栓或镀锌金属膨胀螺栓(如墙体是多孔砖,则严禁使用膨胀螺栓)。
(4)洗涤盆与排水管连接后应牢固密实,且便于拆卸,连接处不得敞口。
洗涤盆与墙面接触部应用硅膏嵌缝。
(5)如洗涤盆排水存水弯和水龙头是镀络产品,在安装时不得损坏镀层。
3.蹲便器的安装要点1)给水管安装角阀高度一般距地面至角阀中心为250mm,如安装连体坐便器应根据坐蹲便器进水口离地高度而定,但不小于100mm,给水管角阀中心一般在污水管中心左侧150mm或根据蹲便器实际尺寸定位。
卫生洁具安装工艺本工程坐便器采用3L/6L双档水箱;手术刷手池室、护士站室、诊室、治疗室、洁净无菌室、供应中心、ICU等有无菌要求或防止交叉感染场所的洗手盆应采用感应自动水龙头。
本工程淋浴器采用单柄混调开关;公共卫生间蹲便器采用脚踏式冲洗阀、洗手盆、小便器采用红外感应延时自闭冲洗阀。
(一)、工艺流程安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝处理→通水试验。
(二)、卫生器具安装的一般要求首先,按图纸要求的平面坐标,找准地面线,按器具的尺寸在地面、墙面栽好膨胀螺栓(并在螺栓上涂上密封胶,以免破坏防水),卫生器具的支托架必须牢固、平整,与器具结合必须严密;所有器具安装前必须将排水口覆盖物等管堵摘掉,将承口内清理干净方可安装;卫生器具的支、托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳;卫生器具的给水配件应完好无损伤,接口严密,启闭部分灵活;卫生器具安装质量要求严格按施工验收规范及招标技术规范的规定。
(三)、卫生器具安装允许偏差见表:1、取出地面下水口的管堵,检查管内确无杂物后,将管口周围清扫干净。
2、安装坐便器的地面必须坚硬平整。
不能铺有地砖或其他装饰材料,砂石杂物要清理干净。
3、坐便器固定前,要使其水平并用水平尺校准。
4、坐便器固定拉爆螺栓固定法:将坐便器放在安装位置,在地面画出坐便器底脚轮廓线,并能过坐便器上的安装孔画出螺栓孔位置。
打好孔后,插入螺栓,在坐便器排出口与地面排污口接合处涂粘合剂,将坐便器平稳放好,坚固拉爆螺栓,最后用水泥砂浆密封坐便器底脚。
水泥粘结法:在地面上画出坐便器底脚轮廓线,沿轮廓线向内铺设一圈宽30mm,高15mm的水泥砂浆,在坐便器排出口与地面排污口接合处涂粘合剂,抹干净坐便器底脚,将其平稳地安放在安装位置,使之粘结牢固,抹净溢出的水泥砂浆。
坐便器安装效果图(五)、蹲式大便器安装1、将胶皮碗套在蹲便器进水口上,要套正,套实。
洁具安装施工方案1. 引言洁具是指在厕所或浴室等场所中使用的各种卫生设施,如马桶、水槽、浴缸等。
正确的洁具安装施工方案对于保证洁具的正常使用和延长其使用寿命非常重要。
本文将介绍一种常规的洁具安装施工方案,包括材料准备、施工步骤和注意事项。
2. 材料准备在开始施工之前,需要准备以下材料:•螺丝刀和扳手:用于拆装洁具上的螺丝和连接件。
•塞子和密封胶:用于防止漏水,保证洁具的密封性。
•排水管和水管:根据需要选择合适的尺寸和材质。
•橡胶垫片和胶圈:用于增加洁具的稳定性和缓冲。
•防水胶带:用于增强水槽和排水管之间的密封性。
3. 施工步骤步骤1:确认洁具位置和布局在安装洁具之前,首先要确认洁具的位置和布局。
根据实际情况,在墙壁上标记出马桶、水槽和浴缸的位置。
确保洁具的位置与已有的水源和排水口相匹配。
步骤2:安装水管和排水管在安装前,首先关闭水源和排水口,以防止水流浪费和漏水。
根据洁具的位置和布局,将水管和排水管连接到相应的洁具上。
使用螺丝刀和扳手固定连接部分,确保连接牢固。
步骤3:安装马桶将马桶安装到预留位置,并使用胶圈和螺丝固定好。
在固定之前,可以使用橡胶垫片增加马桶的稳定性和缓冲。
同时,确保底部的密封胶完整,以防止漏水。
步骤4:安装水槽将水槽放置到预留位置,并确保与水源和排水管的连接良好。
使用塞子和密封胶固定水槽,并确保其与墙壁和地面的间隙使用防水胶带进行密封。
步骤5:安装浴缸将浴缸放置到预留位置,并使用支架和螺丝固定好。
在固定之前,使用橡胶垫片增加浴缸的稳定性和缓冲。
同时,使用防水胶带进行浴缸和墙壁之间的密封。
步骤6:测试洁具功能在完成洁具的安装之后,打开水源和排水口,测试洁具的功能。
检查是否有漏水或其他问题,并及时修复。
4. 注意事项•在施工前,确保水源和排水口已关闭,以避免水流浪费和漏水。
•在固定洁具时,使用适当的工具和材料,并确保连接牢固。
•在安装过程中,注意洁具与墙壁和地面的间隙,使用防水胶带进行密封。
一、工程概况本工程为XX小区XX栋XX室卫生间卫生洁具安装工程。
工程内容主要包括:坐便器、洗脸盆、浴盆、淋浴器、洗手盆等卫生洁具的安装及与之相连的给排水管道的安装。
工程地点位于XX市XX区XX小区。
二、施工准备1. 材料准备(1)卫生洁具:坐便器、洗脸盆、浴盆、淋浴器、洗手盆等,应符合设计要求,并具有出厂合格证。
(2)管道材料:给水管、排水管、三通、弯头、阀门等,均应符合国家相关标准。
(3)辅助材料:胶皮垫、螺丝、密封胶、油灰、水泥等。
2. 工具准备(1)机具:套丝机、砂轮机、手电钻、冲击钻等。
(2)工具:管钳、手锯、铁、布剪子、活扳手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方锉、圆锉、螺丝刀、烙铁等。
(3)其他:水平尺、划规、线坠、小线、盒尺等。
3. 人员准备施工人员应具备一定的卫生洁具安装经验,并经过相关技能培训。
三、施工工艺1. 施工流程(1)检查现场,确保无施工障碍。
(2)清理卫生洁具及管道材料,确保无破损、锈蚀等缺陷。
(3)安装给水管:根据设计图纸,铺设给水管,连接水龙头、洗手盆等。
(4)安装排水管:根据设计图纸,铺设排水管,连接坐便器、洗脸盆、浴盆等。
(5)安装卫生洁具:根据设计要求,安装坐便器、洗脸盆、浴盆、淋浴器、洗手盆等。
(6)检查管道连接,确保无泄漏、堵塞等问题。
(7)进行通水试验,检查卫生洁具安装质量。
2. 施工要点(1)卫生洁具安装前,应先检查其外观、尺寸、功能等,确保符合设计要求。
(2)给水管、排水管安装时,应确保管道平整、无扭曲,连接牢固。
(3)卫生洁具安装时,应确保其水平、垂直,与墙面、地面缝隙处理得当。
(4)安装完毕后,应进行通水试验,确保卫生洁具安装质量。
四、质量保证措施1. 严格按照设计图纸和施工规范进行施工。
2. 选用符合国家标准的材料和设备。
3. 施工过程中,加强对施工人员的培训和质量监控。
4. 完成施工后,进行质量验收,确保工程质量。
五、安全文明施工措施1. 施工现场应设置安全警示标志,确保施工人员安全。
卫生洁具安装施工工艺第一条、施工准备1.熟悉图纸、了解器具性能及技术要求;2.完善施工条件、施工环境、合理的插入施工;第二条、主要机具设备压力工作台、套丝机、手电钻、冲击钻、管钳子、手锯、水平尺、线坠、克丝钳子、改锥、手锤、錾子、片搬子。
第三条、工艺流程材料检验→附件组装→放线定位→器具安装→与给、排水管连接第四条、操作工艺1.卫生器具的规格型号要符合设计要求,外观规矩、周正、缘口平整、弧线均匀、表面平滑、光泽、色泽一致,无裂纹。
2.水箱附件安装先把塞风、锁母、根母、眼圈下垫卸下,涂抹油灰,一手将塞风捶入水箱下水孔,然后用另一手将塞风的下垫和眼圈套在塞风上拧紧根母,然后用管钳将根母上至松紧适度。
把漂子球上在漂杆上,与漂子门连接好。
安装扳手时,先将扳手园盘上的方母卸下,然后在园盘上套1mm厚胶垫,将方母塞在水箱上角的方孔内,把圆盘上入方母内,用管钳上至松紧适度。
塞风皮球安装时要把皮球的拉线调整到适当长度与挑杆或挑杆上的挂钩连接,但不能系成死扣。
3.脸盆附件安装安装脸盆下水口要先将下水口根母、眼圈、下垫卸下插入下水孔眼,下水口的溢水口要对准脸盆的溢水口,外面加好胶垫、眼圈将根母上至松紧适度。
安装脸盆水嘴应先将水嘴的锁母、根母卸下,水嘴根部套上胶垫插入脸盆的上水孔,下面套上胶垫、眼圈将根母上至松紧适度。
4.蹲便器安装时,先将胶皮碗套在蹲便器进水口上,套正套实,用14号铜丝分别捆绑两道,不得压结在同一条线上,铜丝拧扣要错位60度左右。
将下水管口周围扫干净,取下管口的堵物,检查管内有无杂物。
按照下水管口间距在墙面画出中心线,找好竖线。
在下水管口内抹上油灰,用白灰膏将便器下面及周围垫实,然后将便器下水口插入下水承口内稳住,将水平尺放在便器上口,纵横交叉找平,把两侧的砖砌好抹牢,然后将便器下水与下水管承口接触处的油灰用手按实、抹光。
作好临时封堵。
成排便器安装时,应先检查下水管口突出地面的高度是否一致,然后用小线拉出成排便器的标高线和坐标线进行稳装。
卫生洁具安装工艺流程1.工具和材料准备在开始安装卫生洁具之前,您需要准备一些工具和材料。
这些可能包括扳手、螺丝刀、刀片、吸盘、密封胶、垫圈、螺栓等。
请确保您拥有适当的工具和材料,以便高效地完成工作。
2.确定安装位置在安装卫生洁具之前,您需要决定洁具的安装位置。
这通常需要考虑到管道和供水管道的位置。
确保选择一个合适的位置,确保卫生洁具可以与现有的管道系统连接。
3.准备安装地面在安装卫生洁具之前,您需要准备好安装的地面。
这可能包括清理地面并确保没有任何障碍物,以确保卫生洁具可以平稳地安装。
4.修整和连接供水管道在安装卫生洁具之前,您需要修整和连接供水管道。
通常,这包括连接供水管道到卫生洁具的入口,并使用螺栓、垫圈和其他连接件确保密封。
5.安装卫生洁具一旦供水管道连接好,您可以开始安装卫生洁具。
这可能包括将卫生洁具放置在预定位置,然后使用螺栓或其他连接件固定在地面上。
确保将卫生洁具放置在合适的位置,并使用级尺或水平仪来确保它水平。
6.连接排水管道一旦卫生洁具安装好,您需要连接排水管道。
这通常包括将排水管道与卫生洁具的出水口连接起来,并使用密封胶确保完全密封。
确保连接紧固并没有漏水。
7.进行测试在完成安装后,您应该进行测试以确保卫生洁具可以正常工作。
这可包括打开水龙头或淋浴,检查是否有漏水现象。
如果出现任何问题,您可能需要检查连接是否紧固,或者重新修整管道。
8.清洁和整理一旦卫生洁具安装好并通过测试,您可以进行清洁和整理。
这可能包括清理卫生洁具和安装地面,并确保没有残留的工具或材料。
以上是卫生洁具安装的主要工艺流程。
需要注意的是,每种类型的卫生洁具可能有不同的细节和步骤,如果您有特定的洁具需要安装,请查找该洁具的安装说明书,以确保正确安装。
此外,对于涉及到供水管道和排水管道的复杂安装,请务必请专业人员进行安装。
卫生洁具安装工程要点洁具安装的效果一、作业条件1、与卫生洁具连接的给水管道单项试压已完成,与卫生洁具连接的排水管道灌水试验已完成并已办好、预检、试验、隐检手续。
2、需要安装卫生洁具的房间,室内装修已基本完成。
浴盆的稳装应待土建做完防水层及保护层闭水试验合格后配合土建施工,浴盆稳装完成后,应自检,验收合格后,办理中间验收手续然后交土建进行下道工序安装。
二、材料要求1、卫生洁具在进入施工现场和安装前按设计要求,核验规格、型号和质量符合要求方可使用。
2、卫生洁具应具有出厂产品质量合格证,要求合格证应具备产品名称、型号、规格、国家质量标准、标准代号、出厂日期、生产厂家、名称及地点、出厂产品检验证明或代号,高级卫生洁具应有安装使用说明书,水箱必须使用节水型产品。
3、卫生洁具的配件:应能与所使用的卫生洁具配套使用,并有产品合格证,水箱配件必须使用进水口高于水面的卫生洁具水箱配件,并且有市法定检测单位证明。
4、卫生洁具及配件的进场验收:卫生洁具的进货一般以一次性成批,进齐最好,能保证卫生洁具的质量,外观颜色的一致,一次性进货造成检验工作量增大,采用抽检10%如发现不合格产品,则逐个检验,按层或按段的批量进货应防止质量与外观颜色的不一致。
一般出现质量等级不一致的问题比较突出。
5、其它材料:所有与卫生洁具配套使用的螺栓、螺母、垫片一律采用镀锌件。
镀锌钢管、扁钢、角铁、圆钢、八字阀门、陶瓷阀芯水嘴、镀锌管件、橡胶板、铅皮、铜丝、油灰、石棉绳、铅油、麻、生料带、白水泥、白灰膏、白塑料护套等。
6、卫生洁具在检验和搬运过程中,要小心轻放防止磕碰,检验完的产品应重新进行包装,分类,分型号规格,单独码放,不合格产品应及时退货,经检验的新产品,应有相应的新产品标识,如露天码放,应选好地点,应防止上部有重物砸下,周围应有围护。
7、国家明文规定在建筑工程禁止使用螺旋升降式铸铁水嘴,铸铁截止阀。
卫生洁具安装工程施工方案一、项目背景和目标二、施工准备工作1.建立施工组织架构和施工小组,明确各岗位职责。
2.编制施工计划和时间节点,确保施工进度。
3.采购所需的安装工具和器材,并对其进行验收和入库。
4.安排专业技术人员进行必要的技术培训,确保施工质量和安全。
三、施工过程1.布置工地:根据图纸和设计要求,确定卫生洁具的摆放位置,并进行标示。
2.预处理工作:清理洁具安装位置,确保干净、平整、无碍。
3.安装工作:按照设计要求和施工图纸,进行洁具的安装。
包括水泵、水池、洗手盆、马桶等。
美观、牢固、功能完善是安装的基本要求。
4.连接管路:根据设计要求和施工图纸,对洁具进行管路连接。
确保管路连接稳固、密封良好,水流畅通。
5.调试工作:完成安装后,对洁具进行水压试验和功能调试。
确保洁具的正常使用。
6.防水处理:对洁具周围进行防水处理,防止水渗漏。
7.清洁工作:对施工现场进行清洁,清除垃圾和杂物。
四、质量控制1.施工过程中,对每一道工序进行验收和审核,确保每一步都符合要求。
2.施工完成后,进行整体工程验收,确保安装质量。
3.对施工中出现的问题进行记录和整改,并加以记录。
4.对施工图纸和设计要求进行核对,确保施工的准确性。
五、安全措施1.施工中,严格遵守国家安全施工规范,并组织进行必要的安全培训。
2.使用合适的个人防护装备,如安全帽、防护眼镜、耳塞等。
3.施工现场设置明显的安全警示标志,警示施工人员注意安全。
4.进行施工现场的安全检查和整改,确保施工现场安全。
5.对施工过程中出现的安全隐患,及时进行处理,并记录。
六、施工工期和成本1.施工工期:根据项目规模和施工难度,合理确定施工工期。
2.施工成本:根据洁具的种类和数量,确定施工所需的人力、材料、设备等成本。
七、施工后维护1.对已安装的洁具进行定期维护和检修,确保其正常运行。
2.对用户提出的问题和意见进行及时响应和解决。
3.定期进行工程质量评估,改进施工工艺和施工质量。
(1)根据深化设计图结合精装单位排砖图对卫生间内的洁具进行放线、定位以及前期的管道预留预埋进行复核;(2)洁具安装、固定;(3)角阀、软管等配件安装;(4)洁具精调及打胶;(5)洁具试验及调试。
劳动力组织与职贲分工,技术管理人员X人,水工X人,普工X人。
)四、施工工艺1、工艺流程安装准备f卫生洁具及配件检验一放线、定位一卫生洁具安装一卫生洁具配件预装f卫生洁具稳装f卫生洁具与墙、地缝隙处理一卫生洁具外观检查f通水试验2、安装准备(1)洁具安装前结合土建精装进行卫生间洁具与贴砖排布,保证洁具与卫生间崎砖、地砖对缝或者对中,地漏、清扫口必须位于地砖正中间。
(2)根据施工图纸和实际测量统计出各种卫生洁具所需要加工的支托架数量,根据卫生洁具实样和标准图集画出各种支架的详细草图,然后根据草图放样制作支架,加工好的支架样品应进行卫生洁具的试装,没问题后在钢板上用样品支架制作模具成批进行加工。
3、洁具安装3.1,蹲便器安装(1)检查排水管下水口,周围清理干净,取下临时堵头,检查管内有无杂物;(2)墙面与排水甩口画垂直中心线;(3)安装时,首先用砖及水泥将蹲便器架稳,排污孔与排污管对齐,接触处采用密合装置,然后将连接套插入蹲便器进水孔;(4)用碎砖、石灰泥等混合物填满蹲便器上表面以下的空隙。
蹲便器四周要留有3mm以上的间隙,以便用沥青等具有弹性并防水的物质将其填满,为便于卫生间地面排水,用混合物填满修平时,稍微向内侧倾斜一点,使靠近蹲便器的地势最低;(5)蹲便器与混合物接触部分,填满3mm以上的沥青等具有弹性并防水的物质;(6)最后铺上地砖用以装饰,蹲便器的进水口距离崎面一般预留在20Omm左右。
3.2、挂式小便器安装(1)先划出小便器给水冲洗阀的中心线,然后将小便器放在墙面上,小便器下边缘距地面60Omnb再划出小便器的墙面固定孔线;(2)用电钻将墙面的眼打好,紧固膨胀螺栓,安装小便器专用挂件,再将小便器安到挂件上;(3)将排水存水弯及连接管安装好,再安装冲洗阀及连接管,用硅胶将小便器与墙面接触的一周密封好。

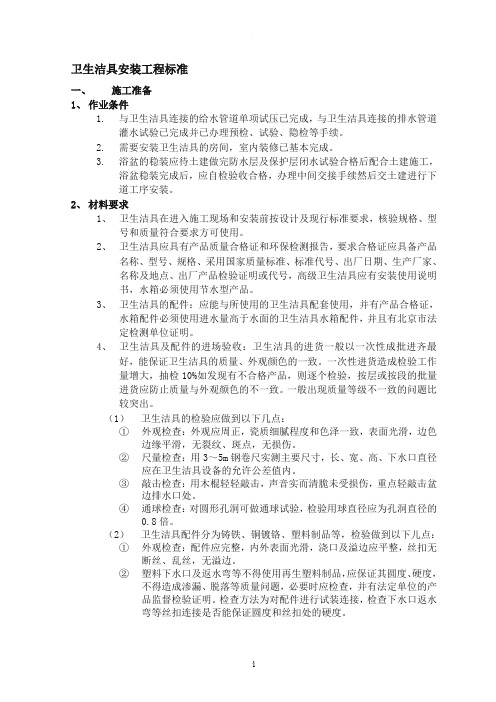

卫生洁具安装工程标准一、施工准备1、作业条件1.与卫生洁具连接的给水管道单项试压已完成,与卫生洁具连接的排水管道灌水试验已完成并已办理预检、试验、隐检等手续。
2.需要安装卫生洁具的房间,室内装修已基本完成。
3.浴盆的稳装应待土建做完防水层及保护层闭水试验合格后配合土建施工,浴盆稳装完成后,应自检验收合格,办理中间交接手续然后交土建进行下道工序安装。
2、材料要求1、卫生洁具在进入施工现场和安装前按设计及现行标准要求,核验规格、型号和质量符合要求方可使用。
2、卫生洁具应具有产品质量合格证和环保检测报告,要求合格证应具备产品名称、型号、规格、采用国家质量标准、标准代号、出厂日期、生产厂家、名称及地点、出厂产品检验证明或代号,高级卫生洁具应有安装使用说明书,水箱必须使用节水型产品。
3、卫生洁具的配件:应能与所使用的卫生洁具配套使用,并有产品合格证,水箱配件必须使用进水量高于水面的卫生洁具水箱配件,并且有北京市法定检测单位证明。
4、卫生洁具及配件的进场验收:卫生洁具的进货一般以一次性成批进齐最好,能保证卫生洁具的质量、外观颜色的一致。
一次性进货造成检验工作量增大,抽检10%如发现有不合格产品,则逐个检验,按层或按段的批量进货应防止质量与外观颜色的不一致。
一般出现质量等级不一致的问题比较突出。
(1)卫生洁具的检验应做到以下几点:①外观检查:外观应周正,瓷质细腻程度和色泽一致,表面光滑,边色边缘平滑,无裂纹、斑点,无损伤。
②尺量检查:用3~5m钢卷尺实测主要尺寸,长、宽、高、下水口直径应在卫生洁具设备的允许公差值内。
③敲击检查:用木棍轻轻敲击,声音实而清脆未受损伤,重点轻敲击盆边排水口处。
④通球检查:对圆形孔洞可做通球试验,检验用球直径应为孔洞直径的0.8倍。
(2)卫生洁具配件分为铸铁、铜镀铬、塑料制品等,检验做到以下儿点:①外观检查:配件应完整,内外表面光滑,浇口及溢边应平整,丝扣无断丝、乱丝,无溢边。
②塑料下水口及返水弯等不得使用再生塑料制品,应保证其圆度、硬度,不得造成渗漏、脱落等质量问题,必要时应检查,并有法定单位的产品监督检验证明。
卫生洁具安装技术交底一、准备卫生洁具是我们日常生活中需要长期使用的物品,在安装之前一定要做好充分的准备工作,以保证安装质量。
具体的准备工作如下:1.确认安装位置:在安装前,需要确认洁具的安装位置是否合适、是否符合卫生要求。
洁具要安装在相对开阔的地方,并且保证顺畅排水,避免卫生死角。
2.检查安装材料:在进行卫生洁具的安装前,需要仔细检查所需安装材料是否齐全,如螺丝、垫圈、水管等。
3.安装工具准备:卫生洁具的安装需要使用到一些特定的工具,如扳手、螺丝刀、扎针等,要做好准备。
二、安装步骤以下是卫生洁具的安装步骤:1.安装马桶:首先按照厂家提供的图纸或者安装说明确定马桶的安装位置,并将马桶的安装孔与排水管相对垂直放置。
然后,将马桶与排水管固定,并用扭力扳手逐一拧紧螺母。
2.安装浴室柜:在安装浴室柜时,需要先将柜子放在指定位置,确保平稳。
然后,按照柜子里面的样子进行组装,最后再将柜子固定在墙上。
3.安装花洒:首先安装花洒支架,然后将花洒安装在支架上,并连接好冷热水管和喷水管,最后调整好花洒的方向和高度即可。
4.安装马桶盖:安装马桶盖是比较简单的,只需要将马桶盖放置到马桶上,然后固定即可。
三、注意事项在卫生洁具的安装过程中,还需要注意以下事项:1.安装要细心:安装卫生洁具时,一定要仔细、细致,特别是在紧固螺丝时,要一定程度上使用力,但别太用力,以免损坏坑位。
2.检查排水:安装完毕后,必须观察更换后的卫生洁具是否有漏水现象,是否有异味,特别是坑位和卫生间、厨房的相对位置,看能否正常连接排水,如发现问题,应立即处理。
3.防止损坏地面:在移动和调整卫生洁具的位置时,一定要用塑料垫块防止损坏地面。
4.定期检查:卫生洁具经过长时间的使用,可能会出现一些故障和损坏,需要定期进行检查和维护。
四、总结以上是卫生洁具的安装技术交底,只有在安装前做好充分的准备工作,按照正确的安装步骤进行操作,才能保证卫生洁具的质量和使用效果,避免出现不必要的问题,从而更好地保障我们的居住环境。
本工程为室内洁具安装施工,主要包括卫生间、厨房等区域的洁具安装。
洁具包括坐便器、洗手盆、浴缸、淋浴房等。
施工范围包括洁具的安装、调试、验收等环节。
二、施工准备1. 材料准备(1)洁具:符合设计要求、外观规矩、造型周正、表面光滑、美观、无裂纹、边缘平滑、色调一致的洁具;(2)管材:镀锌钢管、铜管、不锈钢管等;(3)阀门:截止阀、闸阀、水嘴、丝扣返水弯等;(4)连接件:燕尾螺栓、螺母、胶皮板、铜丝、油灰、铅皮、螺丝、焊锡、熟盐酸、铅油、麻丝、石棉绳、白水泥、白灰膏等;(5)工具:套丝机、砂轮机、砂轮锯、手电钻、冲击钻、管钳、手据、铁、布剪子、活扳手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方锉、圆锉、螺丝刀、烙铁等。
2. 人员准备(1)施工队伍:具备专业知识和技能的施工人员;(2)管理人员:负责施工过程中的协调、监督、验收等工作。
三、施工工艺1. 施工流程(1)施工前,对施工现场进行清理,确保无杂物、无障碍;(2)根据设计图纸和现场实际情况,进行测量、放线、定位;(3)安装给排水管道,包括主管道、支管道、阀门等;(4)安装洁具,包括坐便器、洗手盆、浴缸、淋浴房等;(5)进行通水试验,检查洁具的安装质量;(6)施工完成后,进行验收。
2. 施工要点(1)给排水管道安装:按照设计要求,选用合适的管材、阀门、连接件等,确保管道的严密性、牢固性;(2)洁具安装:根据洁具的型号、规格,选择合适的安装位置,确保洁具的安装牢固、美观;(3)通水试验:在安装完成后,进行通水试验,检查洁具的排水、供水功能是否正常;(4)施工过程中,注意安全防护,防止意外事故发生。
四、质量控制1. 材料质量:严格按照设计要求选用洁具、管材、阀门、连接件等材料,确保材料质量符合国家标准;2. 施工质量:严格按照施工工艺进行操作,确保施工质量符合国家标准;3. 验收质量:在施工完成后,进行验收,确保洁具安装质量符合设计要求。
五、安全文明施工1. 施工现场保持整洁,施工垃圾及时清理;2. 施工过程中,注意安全防护,防止安全事故发生;3. 遵守施工现场的规章制度,确保文明施工。
一、施工预备(一)作业条件1、与卫生洁具连接的给水管道单项试压已完成,与卫生洁具连接的排水管道灌水试验已完成并已办理预检、试验、隐检等手续。
2、需要安装卫生洁具的房间,室内装修已根本完成。
3、浴盆的稳装应待土建做完防水层及保护层闭水试验合格后配合土建施工,浴盆稳装完成后,应自检验收合格,办理中间交接检手续然后交土建进展下道工序安装。
(二)材料要求1、卫生洁具在进入施工现场和安装前按设计及现行标准要求,核验规格、型号和质量符合要求方可使用。
2、卫生洁具应具有产质量量合格证和环保检测报告,要求合格证应具备产品名称、型号、规格、采纳国家质量标准、标准代号、出厂日期、消费厂家、名称及地点、出厂产品检验证明或代号,高级卫生洁具应有安装使用说明书,水箱必须使用节水型产品。
3、卫生洁具的配件:应能与所使用的卫生洁具配套使用,并有产品合格证,水箱配件必须使用进水日高于水面的卫生洁具水箱配件,同时有北京市法定检测单位证明。
4、卫生洁具及配件的进场验收:卫生洁具的进货一般以一次性成批进齐最好,能保证卫生洁具的质量、外观颜色的一致。
一次性进货造成检验工作量增大,抽检10%如发觉有不合格产品,则逐一检验,按层或按段的批量进货应防止质量与外观颜色的不一致。
一般出现质量等级不一致的咨询题比拟突出。
(1)卫生洁具的检验应做到以下几点:①外观检查:外观应周正,瓷质细腻程度和色泽一致,外表光滑,边色边缘平滑,无裂纹、斑点,无损伤。
②尺量检查:用3~5m钢卷尺实测主要尺寸,长、宽、高、下水口直径应在卫生洁具设备的同意公差值内。
③敲击检查:用木棍悄悄敲击,声音实而洪亮未受损伤,重点轻敲击盆边排水口处。
④通球检查:对圆形孔洞可做通球试验,检验用球直径应为孔洞直径的倍。
(2)卫生洁具配件分为铸铁、铜镀铬、塑料制品等,检验做到以下儿点:①外观检查:配件应完好,内外外表光滑,浇口及溢边应平坦,丝扣无断丝、乱丝,无溢边。
②塑料下水口及返水弯等不得使用再生塑料制品,应保证其圆度、硬度,不得造成渗漏、脱落等质量咨询题,必要时应检查,并有法定单位的产品监视检验证明。
SGBZ—0507卫生洁具安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》 GB50300—2001《建筑给水排水及采暖工程施工质量验收规范》 GB50242-20021、范围本工艺标准适用于一般民用和公共建筑卫生洁具安装工程。
2、施工准备2.1材料要求2.1。
1卫生洁具的规格、型号必须符合设计要求;并有出厂产品合格证.卫生洁具外观应老规距、造型周正,表面光滑、美观、无裂纹,边缘平滑,色调一致.2.1.2卫生洁具零件规格应标准,质量应可靠,外表光滑,电镀均匀,螺纹清晰,锁母松紧适度,无砂眼、裂纹等缺陷.2。
1。
3卫生洁具的水箱应采用节水型。
2。
1。
4其它材料:镀锌管件、皮钱截止阀、八字阀门、水嘴、丝扣返水弯、排水口、镀锌燕尾螺栓、螺母、胶皮板、铜丝、油灰、铅皮、螺丝、焊锡、熟盐酸、铅油、麻丝、石棉绳、白水泥、白灰膏等均应符合材料标准要求。
2.2主要机具:2.2.1机具:套丝机、砂轮机、砂轮锯、手电钻、冲击钻。
2。
2。
2工具:管钳、手锯、铁、布剪子、活扳手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方锉、圆锉、螺丝刀、烙铁等。
2。
2。
3其它:水平尺、划规、线坠、小线、盒尺等.2.3作业条件:2。
3.1所有与卫生洁具连接的管道压力、闭水试验已完毕,并已办好隐预检手续。
2。
3.2浴盆的稳装应待土建做完防水层及保护层后配合土建施工进行。
2。
3.3其它卫生洁具应在室内装修基本完成后再进行稳装.3、操作工艺3.1工艺流程:安装准备→卫生洁具及配件检验→卫生洁具安装→压卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝隙处理→卫生洁具外观检查→通水试验3。
2卫生洁具在稳装前应进行检查、清洗。
配件与卫生洁具应配套。
部分卫生洁具应先进行预制再安装。
3.3卫生洁具安装:3。
3。
1高水箱、蹲便器安装:3。
3.1。
1高水箱配件安装:a先将虹吸管、锁母、根母、下垫卸下,涂抹油灰后将虹吸管插入高水箱出水孔。
将管下垫、眼圈套在管上。
卫生器具安装方案
材料:卫生洁具、白灰、硅酮密封膏、铅油、麻、钢膨胀螺栓、木螺钉。
机具:电锤、管钳、水平尺、钢卷尺,活板、钢锯、螺栓刀、手锤。
操作工艺:
1)蹲便器安装先找准排水管口中心线,铺垫白灰膏,然后将蹲便器坐入便器接头,用水平尺沿纵槽方向找平,找下。
冲洗弯管与蹲便器采用橡胶塞套接,橡胶圈及弯管器周填干砂,最后用硅酮密封膏进行便器与地面间的嵌缝。
2 )脸盆安装:挂式及台式,脸盆安装高度均为上沿距地坪800mm , 预留排水管口截至与地面平,脸盆S弯排水管套上罩盖插入预留排水管内,间隙用环氧胶泥嵌缝后,罩盖罩上。
3 )挂式小便器安装应距地600mm ,安装时对应排水管口在墙上找准固定孔,栽上6mm螺栓,然后挂小便器拧紧螺栓,小便器与墙面缝隙用白水泥嵌缝。
挂式小便器下端应铺垫白灰膏,背面应紧贴墙面,缝隙用白水泥抹平压光。
4 )对卫生器具安装坐标允许偏差单独器具不大于10mm ,成排器具不大于5mm ,标高允许偏差单独器具不大于±15mm ,成排器具不大于± 10mm ,不平度不大于2mm。
垂直度不大于3mm。
5 )地漏安装,应低于周围地面5mm,地漏选用水封不低于5cm ,
地漏篦子安装后应松动灵活。
卫浴洁具安装工艺流程卫生间的装饰重点:一是墙砖。
二是卫生洁具。
(一)施工工艺流程镶贴墙砖→吊顶→铺设地砖→安装大便器、洗脸盆、浴盆→安装连接给排水管→安装灯具、插座、镜子→安装毛巾杆等五金配件。
1.坐便器的工艺流程检查地面下水口管→对准管口→放平找正→画好印记→打孔洞→抹上油灰→套好胶皮垫→拧上螺母,→水箱背面两个边孔画印记, →打孔→插入螺栓→捻牢→背水箱挂放平找正→拧上螺母→安装背水箱下水弯头→装好八字门→把娘灯叉弯好→插入漂子门和八字门→拧紧螺母。
2.洗脸盆的工艺流程膨胀螺栓插入→捻牢→盆管架挂好→把脸盆放在架上找平整→下水连接:脸盆→调直→上水连接。
3.浴盆的工艺流程浴盆安装: →下水安装→油灰封闭严密→上水安装→试平找正4.淋浴器的工艺流程冷、热水管口用试管找平整→量出短节尺寸→装在管口上→淋浴器铜进水口抹铅油,缠→螺母拧紧→固定在墙上→上部铜管安装在三通口→木螺丝固定在墙上。
5.净身器的工艺流程混合开关、冷热水门的门盖和螺母调平正, →水门装好→喷嘴转芯门装好→冷热水门出口螺母拧紧→混合开关上螺母拧紧→装好三个水门门盖→磁盆安装好→安装喷嘴时→安装下水口→安装手提拉杆时→调正定位。
(二)施工要领1.洗涤盆安装施工要领:(1)洗涤盆产品应平整无损裂。
排水栓应有不小于8mm直径的溢流孔。
(2)排水栓与洗涤盆让接时排水栓溢流孔应尽量对准洗涤盆溢流孔以保证溢流部位畅通,镶接后排水栓上端面应低于洗涤盆底。
(3)托架固定螺栓可采用不小于6mm的镀锌开脚螺栓或镀锌金属膨胀螺栓(如墙体是多孔砖,则严禁使用膨胀螺栓)。
(4)洗涤盆与排水管连接后应牢固密实,且便于拆卸,连接处不得敞口。
洗涤盆与墙面接触部应用硅膏嵌缝。
(5)如洗涤盆排水存水弯和水龙头是镀络产品,在安装时不得损坏镀层。
2.浴盆的安装要领:(1)在安装裙板浴盆时,其裙板底部应紧贴地面,楼板在排水处应预留250~300mm洞孔,便于排水安装,在浴盆排水端部墙体设置检修孔。
卫生洁具安装工程卫生洁具安装工程指的是房屋内厕所、浴室等区域所需安装的各种卫生洁具。
卫生洁具包括马桶、洗手盆、淋浴花洒、浴缸、地漏等。
安装工程的质量和标准是关乎卫生、健康和安全的,因此需要进行精细的施工。
卫生洁具的安装工程实际上包括多个步骤和环节,下面我们就来详细介绍一下这些步骤和环节。
一、准备材料和工具在施工前,首先要准备好安装所需的材料和工具。
常用的安装工具有:电钻、电锤、螺丝刀、电路测试笔、水泵钳、扳手等。
常用的安装材料有:水管、排水管、水龙头、底座等。
材料和工具的选择要根据具体的安装需要进行,考虑到环保、耐用、美观等因素。
二、浴室、卫生间设计规划除了准备好所需材料和工具,施工前还应该根据区域的设计规划,确定卫生洁具的位置和排水路线。
在这个环节中,要根据房屋的结构和水电线路等因素来确定决策和方案,防止安装后产生了多余或者不符合相关规范和标准的问题。
三、墙壁开孔、预留管路根据制定的方案,进行开孔、打开洞口,预留出洁具的位置,然后在墙壁或者地面下部安装管路。
按规定尺寸放置好水管和排水管道。
在安装过程中,要注意墙体和管路安全,避免损坏建筑结构。
四、确定洁具安装位置根据浴室或厕所的实际情况和设计规划,将各个卫生洁具放置到其预定的位置。
在安装之前一定要进行尺寸测量,以确保准确的安装位置。
考虑到使用习惯和美观,卫生洁具的高度和位置的确定是必不可少的。
五、安装卫生洁具在确定了洁具的具体位置之后,就可以开始进行卫生洁具的安装了。
安装过程中,要注意选用合适的工具,使用合适的螺丝、螺母等配件,防止安装不牢固等问题。
在整个安装过程中要注意细节,保证每个连接口的质量。
六、进行检测在安装完卫生洁具后,还需要进行测试,以确保安装工程的质量。
测试结果包括测量水压、排水是否流畅等。
通过测试过程以及反复测量来保证卫生洁具可以正常使用,没有任何问题。
如果测试中发现有问题,需要及时解决。
七、清理卫生洁具及施工现场卫生洁具安装工程结束后,还需要对安装过程中产生的垃圾、废弃物等进行清理,恢复施工现场的整洁。
