施工电梯基础
- 格式:doc
- 大小:72.00 KB
- 文档页数:5

施工电梯基础施工技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
施工电梯基础施工作为本项目的重要组成部分,其质量直接关系到整个工程的安全与稳定。
为确保施工电梯基础施工的质量和安全,特制定本技术交底。
2. 施工电梯基础施工要求2.1 施工电梯基础设计要求1.施工电梯基础应按照设计图纸和规范要求进行施工,确保基础的承载能力和稳定性。
2.施工电梯基础的尺寸、标高和位置应符合设计要求和规范规定。
3.施工电梯基础的混凝土强度应符合设计要求,且不应低于C30。
2.2 施工电梯基础施工要求1.施工电梯基础施工前,应按照设计图纸进行现场放样,标明基础的位置和尺寸。
2.施工电梯基础施工前,应进行地基处理,确保地基的承载能力和稳定性。
3.施工电梯基础施工过程中,应严格按照施工方案和施工工艺进行施工,确保施工质量。
4.施工电梯基础混凝土浇筑前,应检查混凝土配合比、强度等级、坍落度等指标,符合要求后方可进行浇筑。
5.施工电梯基础混凝土浇筑后,应及时进行养护,养护时间不应少于7天。
3. 质量控制与验收3.1 施工电梯基础施工过程中,应定期对施工质量进行检查,发现问题及时整改。
3.2 施工电梯基础施工完成后,应进行验收,验收内容包括:1.施工电梯基础的尺寸、标高和位置是否符合设计要求和规范规定。
2.施工电梯基础的混凝土强度是否符合设计要求。
3.施工电梯基础是否存在裂缝、空鼓等质量问题。
4. 安全施工要求4.1 施工电梯基础施工过程中,应遵守国家和地方有关安全生产的法律、法规和规定,确保施工安全。
4.2 施工电梯基础施工过程中,应做好个人防护,正确使用安全防护设施。
4.3 施工电梯基础施工过程中,应定期进行安全教育培训和事故应急预案演练,提高施工人员的安全意识。
5. 文明施工要求施工电梯基础施工过程中,应遵守国家和地方有关文明施工的法律、法规和规定,确保施工环境整洁,保护生态环境。
施工电梯基础施工方案一、工程概况简岸花园二期4~9栋地下室及8~9栋工程位于顺德北滘镇简岸3路,由广东电白二建工程有限公司承建,佛山市美的房产发展有限公司开发,该项目由4~9栋地下室和8、9栋塔楼组成,建筑高度为55米,总建筑面积为11600平方米。
二、电梯型号、基本参数本工程中拟安装的1台双笼施工电梯,型号均为SCD200/200,吊笼规格3200Χ1500×2500,电机功率为2Χ2Χ11KW,每梯笼额定载荷2t, 附墙架采用Ⅱ型,生产厂家为佛山市南海裕华建筑机械有限公司,拟安装总高度为60m,施工电梯所选定的安装位置既方便安装和拆除,又距料场较近,物流分配合理化,符合于该工程施工总设计,由其承担工地内的人及物料的垂直运输任务。
三、电梯接地安全措施1、接地点由首层外地梁防雷带引出,工作接地由接地引出点用Φ12镀锌圆钢作为引线,与施工电梯连接,其工作接地电阻≤4Ω。
2、重复接地由施工电梯配电箱接地点用铜导线≥16mm2引至地梁引出接地点,其电阻不大于10欧姆。
四、施工电梯基础施工电梯说明书中其基础设计尺寸为3800mmX4400mm,配双层双向Φ12@200钢筋。
本工程根据施工电梯位置以及工程实际情况,基础需作加大处理。
本工程中施工电梯基础准备制作在地下室的顶板上,考虑基础基底特性不一致,此基础尺寸改为3800mmX5400mm ;考虑后浇带施工时间及地下室顶板的承载,则需将施工电梯基础处于地下室顶板上的板进行加强回顶,计算附后。
1、根据电梯使用说明书要求,基础采用C30砼。
2、基础定位之后,确认几何尺寸放好四根基脚预埋螺,根据基础配筋图配制好钢筋,基础配双层双向的Φ12@200钢筋,有关砼隐蔽的验收,模板、钢筋验收资料齐全后,方可浇灌隐蔽,保证表面砼平整度≤3mm。
3、最大安装高度所要求的地基承载力≤地基实际承载力。
4、接地装置按电气要求埋设,设置保护接地装置,接地电阻不大于4欧姆。
施工电梯基础计算书依据规范:《建筑地基基础设计规范》GB50007-2011《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010 《施工升降机》GB/T 10054-2005《混凝土结构设计规范》GB50010-2010一、参数信息施工电梯下混凝土顶板示意图施工电梯选择型号为SC200/200,轿厢类型为双轿厢。
施工电梯安置位置为混凝土板。
电梯总高度105.00m,标准节长度为1.50m。
标准节重量为1.40kN,单轿厢自重为16.00kN。
外笼重量为14.80kN,对重重量为10.00kN,其他配重为2.00kN。
施工电梯轿厢载重为20.00kN,施工荷载为1.00kN.电梯导轨架长为0.65m,宽为0.5m。
电梯底笼长为3.00m,宽为1.30m。
施工电梯动力系数为2.00。
施工电梯基础下楼板长度为5.00m,宽度为4.00m,厚度为0.30m。
楼板混凝土强度等级为C35。
箍筋肢数为2。
二、施工电梯基础荷载计算导轨架重为 G0=1.40×Int(105.00/1.50)=98.00kN。
施工电梯自重标准值为Gk=16.00×2.00+14.80+10.00×2.00+2.00+98.00+20.00×2.00=206.80kN。
施工电梯自重设计值为G=1.2×(16.00×2.00+14.80+10.00×2.00+2.00+98.00)+1.4×20.00×2.00=256.16kN。
所以,G=2.00×256.16=512.32kN三、施工电梯基础的地下室顶板结构验算施工升降机的全部荷载由混凝土顶板承担,根据板的边界条件,选择最不利的板进行验算。
按荷载满布,且约束条件为一边固支,三边铰支计算。
施工电梯基础专项施工方案1.方案简介本施工方案旨在确保施工电梯基础的安全施工,并保证施工进度和施工质量。
该方案适用于电梯基础的施工,包括混凝土浇筑、钢筋安装、排水系统安装等。
2.拟定施工计划在施工前,根据电梯基础的设计图纸和施工要求,制定详细的施工计划,并与相关部门协商,确保施工符合安全和质量要求。
3.现场准备工作在施工现场,确保施工区域的临时围栏、临时照明等设施齐全,并组织施工人员进行安全培训和技术交底。
4.钢筋安装按照设计图纸和施工要求,进行钢筋的加工和安装。
在钢筋加工过程中,要确保钢筋的尺寸和弯曲符合要求,并注重连接节点的牢固。
在进行钢筋安装时,要使用专用设备和工具,保证钢筋的准确定位和固定。
5.混凝土浇筑在进行混凝土浇筑前,要确保模板的安装完好,并进行检查和验收。
按照设计图纸和施工要求,准备好混凝土和水泥搅拌设备,并在浇筑过程中控制混凝土的流动性和浇筑速度。
浇筑完毕后,要及时进行养护,保持混凝土的湿润,并防止外部因素对混凝土的影响。
6.排水系统安装根据设计要求,安装排水系统,包括排水井、管道和阀门等设备。
在安装前,要确保排水系统的质量和功能完好,并进行必要的试压和检查。
安装过程中,要遵循安全施工规范,确保排水系统的稳定和密封性。
7.安装完工验收在施工完成后,进行施工电梯基础的验收。
验收过程包括对钢筋、混凝土、排水系统等的检查和测试,检查是否符合设计要求和相关标准。
验收合格后,可以开始进行电梯的安装工作。
8.安全措施在施工过程中,要严格遵守安全操作规程,做好施工现场的安全防护工作,如佩戴安全帽、安全鞋等。
对于需要使用危险设备的作业,要确保操作人员具备相关证书和操作经验。
同时,要设置警示标识和临时警示标牌,以指导施工人员和过往行人。
9.施工质量保证在施工过程中,要加强对施工质量的控制,及时发现和处理施工过程中的质量问题。
对于施工过程中发生的不符合要求的情况,要及时采取纠正措施,确保施工质量达到设计要求。

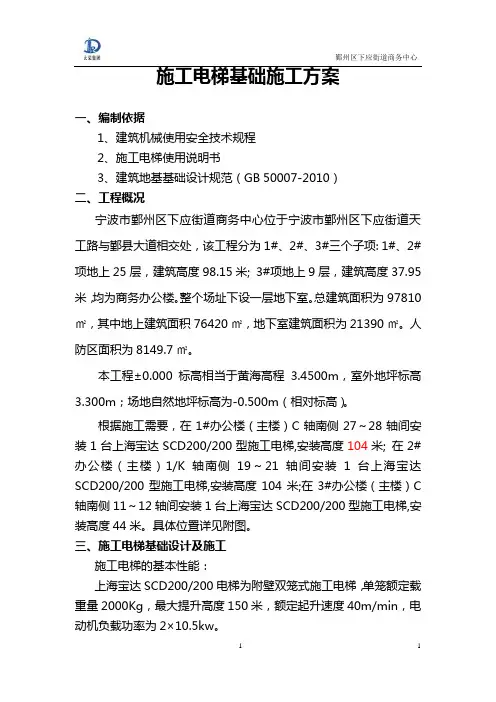

施工电梯基础施工方案一、编制依据1、建筑机械使用安全技术规程2、施工电梯使用说明书3、建筑地基基础设计规范(GB50007-2010)二、工程概况宁波市鄞州区下应街道商务中心位于宁波市鄞州区下应街道天工路与鄞县大道相交处,该工程分为1#、2#、3#三个子项: 1#、2#项地上25层,建筑高度98.15米; 3#项地上9层,建筑高度37.95米,均为商务办公楼。
整个场址下设一层地下室。
总建筑面积为97810㎡,其中地上建筑面积76420㎡,地下室建筑面积为21390㎡。
人防区面积为8149.7㎡。
本工程±0.000标高相当于黄海高程 3.4500m,室外地坪标高3.300m;场地自然地坪标高为-0.500m(相对标高)。
根据施工需要,在1#办公楼(主楼)C轴南侧27~28轴间安装1台上海宝达SCD200/200型施工电梯,安装高度104米; 在2#办公楼(主楼)1/K轴南侧19~21轴间安装1台上海宝达SCD200/200型施工电梯,安装高度104米;在3#办公楼(主楼)C轴南侧11~12轴间安装1台上海宝达SCD200/200型施工电梯,安装高度44米。
具体位置详见附图。
三、施工电梯基础设计及施工施工电梯的基本性能:上海宝达SCD200/200电梯为附壁双笼式施工电梯,单笼额定载重量2000Kg,最大提升高度150米,额定起升速度40m/min,电动机负载功率为2×10.5kw。
(一)、施工电梯基础设计:按厂方提供的技术要求,基础平面尺寸选: L×b =5300 mm×4200 mm,长边平行于建筑物边线。
本工程施工电梯基础架于地下室顶板(C35)上,需对地下室顶板进行加固。
加固措施:施工电梯基础一跨框架梁范围顶板配筋由原来φ10@150加强为φ12@100,并在顶板上浇筑5300mm×4200mm×100mmC35素砼;在基础中心下浇筑350mm ×350mm柱子,混凝土等级为C35,配筋:主筋4Φ16,箍筋Φ10@200mm;具体详见附图。
宿舍楼项目施工电梯基础专项施工方案一、项目概述本项目是为了满足宿舍楼住户的交通需求,将安装电梯。
本施工方案主要针对电梯基础进行专项施工,以确保电梯的安全稳定运行。
二、施工准备1.安全准备:施工前必须明确施工现场的安全责任人,制定详细的安全管理措施,并配备必要的安全防护设备。
2.材料准备:按照设计图纸要求准备施工所需的材料,包括水泥、砂石、钢筋等。
3.设备准备:准备好所需的施工机械设备,如挖掘机、起重机、混凝土搅拌机等。
4.人员准备:根据施工需要,配备专业的施工工人和技术人员,并进行培训,确保施工人员熟练掌握施工工艺和安全操作规程。
三、施工流程1.现场勘测:对电梯基础施工区域进行详细勘测,确定施工范围和地质情况。
2.土方开挖:根据设计要求,使用挖掘机进行开挖。
开挖深度和面积应符合设计要求,并注意周围环境的稳定。
3.基坑支护:根据地质情况,采取相应的基坑支护措施,以确保基坑的稳定。
4.钢筋加工和安装:根据设计要求,对钢筋进行切割和加工,并按照设计图纸要求进行安装,注意钢筋的位置和间距。
5.混凝土浇筑:根据设计要求制定混凝土浇筑方案,使用混凝土搅拌机将混凝土运输到施工现场进行浇筑,确保混凝土的质量和强度。
6.养护:混凝土浇筑完成后,进行养护,保持基础的湿润,避免混凝土过早干燥和开裂。
7.检查验收:在养护期结束后,进行基础的检查和验收,确保施工符合设计要求和安全规范。
四、施工安全措施1.安全防护设施:施工现场必须设置警示标志和围挡,严禁无关人员靠近施工区域。
2.确保挖掘机和起重机等施工机械设备的稳定性,操作前必须进行检查和试运行。
3.在挖土过程中注意斜坡的稳定,避免发生坍方和滑坡。
4.钢筋加工和安装时,必须戴好安全帽、手套和护目镜,确保施工人员的安全。
5.混凝土浇筑时,必须按照设计要求进行施工,避免发生漏浇和坍塌等安全事故。
6.在施工现场设置消防器材和急救设备,以应对突发情况。
五、施工质量控制1.进行施工前的现场勘测和地质分析,以确保施工范围和地质情况符合设计要求。

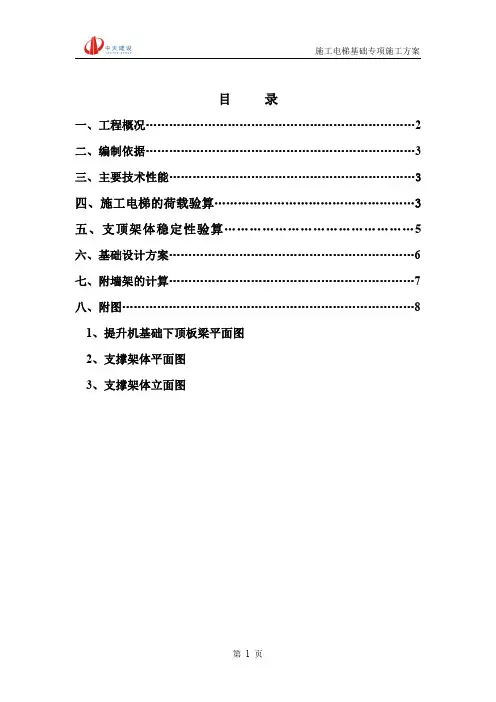

目录一、编制依据. (1)二、工程概况. (1)三、基础设计. (1)四、基础施工及加固措施。
. (9)五、安全文明施工. (11)六、施工电梯进楼层处脚手架搭设介绍:. (12)一、编制依据1、sc型施工升降机使用手册2、《建筑机械安全技术规程》JGJ33-20113、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114、《建筑施工安全检查标准》(JGJ59-99)5、《建筑机械使用安全技术规程》JGJ33-20056、《建筑施工手册》(第四版)7、《建筑施工高处作业安全技术规范》(JGJ80-91 )8、与业主签订的总承包合同二、工程概况本工程由A1地块五栋三十四层高层住宅1#〜4#、7#楼,两栋三十三层高层住宅5#、6#楼,及其地下室组成。
总建筑面积:193161.83川;地下建筑面积:51547.00卅;地上计容建筑面积:140646.37川;建筑总高度:1#〜4#、7#楼(标准层层高2.9m)为98.60m;5#〜6#楼(标准层层高3.0m)为99.00m;结构体系:地下部分为框架剪力墙结构,地上部分均为剪力墙结构;结构抗震等级均为一级;地下室-2F 层层高为 3.6m,-1F 层层高为 4.8m。
为了保证二次结构及装饰装修过程中垂直运输问题,1#、2#、5#、6#、7#楼施工电梯布置在地下室顶板上,由于园林展示区大面积施工,3#、4#楼施工电梯在地下室土方回填后做在回填土之上,施工电梯型号为SC200/200。
在地下室顶板施工电梯厚度为400mm 在回填土上的施工电梯需要在基础下面换填1200mm高的毛石后再做500mml电梯基础,克服因土体沉降而产生的应力。
三、基础设计施工电梯设计安装高度按照最高110.4 米计算,采用74节标准节(每节高 1.508m)。
施工升降机架重量及尺寸参考厂家提供的《SC200/200型施工升降机使用说明书》。
此工程共由两种基础1、施工电梯基础做在地下室顶板上,其尺寸为:6500*3800*400,电梯基础的底筋:三级14@20,0 面筋:三级14@200双层双向设置;马凳筋为三级20@500梅花布置。
施工电梯基础施工方案(地下室顶板)精品文档目录第一章编制依据第二章工程概况第三章施工电梯选型3.1 施工电梯选型要求在施工现场,为了保证工程的顺利进行,需要选择适合的施工电梯。
选型要求包括载重量、提升高度、速度、安全性等。
3.2 施工电梯选型根据工程需要,我们选择了适合的施工电梯。
该电梯具有合适的载重量、提升高度、速度和安全性能。
第四章施工电梯基础设计4.1 相关参数施工电梯基础设计需要考虑多个参数,包括地质条件、基础形式、荷载等。
4.2 基础设计及定位在施工现场,我们根据地质条件和工程需要,设计了适合的基础形式,并确定了基础位置。
4.3 加固体系设计为了保证施工电梯基础的稳定性,我们设计了合适的加固体系,包括加固杆、加固板等。
第五章施工工艺5.1 工艺流程施工电梯的安装需要按照一定的工艺流程进行,包括基础施工、架体搭设、电梯安装等。
5.2 主要施工工艺及技术要求在施工过程中,需要注意一些关键工艺和技术要求,如基础混凝土浇筑、架体搭设、电梯安装等。
第六章安全技术措施6.1 地下室回顶支撑安全技术措施在地下室回顶支撑的施工过程中,需要采取一系列安全技术措施,包括支撑杆的加固、安全防护等。
6.2 安全防护在施工现场,需要采取一系列安全防护措施,包括安全帽、安全绳等,以确保工人的安全。
第七章验收7.1 加固体系架体搭设验收在加固体系架体搭设完成后,需要进行验收,以确保其符合设计要求。
7.2 施工电梯基础验收在施工电梯基础完成后,需要进行验收,以确保其稳定性和安全性。
第八章计算书1、荷载计算在施工电梯基础设计过程中,需要进行荷载计算,以确保基础的承载能力符合工程需要。
4.2施工电梯基础设计计算根据《建筑结构荷载规范》(GB-2012)和本工程的实际情况,进行施工电梯基础设计计算。
计算中采用了品茗安全计算软件V12.0版本进行加固体系计算,计算结果如下:1.基础尺寸:根据施工电梯型号和安装高度,计算出基础尺寸为3m×3m×1.5m。
电梯基础施工方案
一、工程概况
蔚蓝城邦项目三期A区工程52栋、53栋、54栋位于东莞市常平镇麦元村,常虎高速东莞火车站出口,由东莞市中天广场建造有限公司投资兴建、东南大学建筑设计研究院设计,总建筑面积100476.68㎡,共有2栋(52栋、54栋)33层和1栋(53栋)32层住宅小区,其中一层地下室,建筑面积约1.4万㎡,建筑总高度99m(33 层)。
根据现场施工实际情况需要分别在每栋楼安装一部双笼施工电梯,(具体安装位置及尺寸见附图)双笼施工电梯型号为SCD200/200GN,安装高度为110米。
施工电梯租赁公司为东莞市鹏博建筑机械设备租赁有限公司,施工电梯基础落在地下室顶板上。
二、施工电梯基础计算
升降机基础承受的静荷载P的近似计算:(有关参数见SCD200/200GN型升降机产品说明书)
G=[吊笼重+外龙重+导轨架重+对重重+载重重]
吊笼重量:2×2000=4000Kg
外龙重量:1480Kg
导轨架重量:73×170=12410Kg(导轨架按73节计算,总高度110米)
对重重量:2×1000=2000Kg
载重重量:2×1000=4000 Kg
以上总重量=吊笼重+外龙重+导轨架重+对重重+载重重
=4000+1480+12410+2000+4000
=23890kg
考虑到动荷载、自重误差、风荷载对基础及支撑的影响,取影响系数n=2,
则计算时取值P=2×G=2×238.9KN=477.8KN
升降机基础尺寸为:3.80×4.80=18.24m2
基础重:18.24×0.3×2.4=13132 kg
由以上计算可得,升降机基础所承受的荷载标准值为:28.6kN/ m2
本工程地下室顶板设计承载力为:10 kN/ m2,且升降机基础在地下室顶板上,故需对升降机基础部位的地下室底板的设计进行调整。
三、施工电梯部位楼板计算及支撑
1、电梯对一楼楼板的总压力G
总自重G0=吊笼重+外龙重+导轨架重+对重重+基础重
=4000+1480+12410+2000+4000+13132
=37022kg
(以电梯安装高度110m作为计算高度)
取动载安全系数为2。
所以对楼板的总压力G=2 G0=74044kg
2、一层楼板的最大承受力(加支撑前)
根据《结构设计总说明》,地下室顶板的允许载荷为10KN/m2,(由施工结构设计说明得知,也因建筑物不同而不尽相同)而升降机的最大承力面积为A=3.8×4.8=18.24m2
所以地下室顶板对升降机的最大承受力为10KN/ m2×18.24m2=18.24吨,即18240 kg,不能满足要求。
3、支撑方案
根据以上计算可知:楼板必须支撑才能满足强度要求。
支撑方案:a、根据工地情况立杆采用钢管Φ48×3.5、立杆下面垫模板不小于0.04m2,钢管上下采用顶托,顶托上用两根木方与顶板顶紧,立杆间距0.4米×0.4米(支撑离电梯基础边20~30CM,即横向10排,纵向12排),水平杆间距1.2米,并用水平及竖向剪刀撑连接,支撑立管必须均顶紧楼面,连接处逐个检查。
4、支撑完毕后,地下室顶板的最大承受力:
根据支撑制作简图可知:
A=120A0=5.868×10-2m2
I=120I0=120×12.19×104=14.63×10-6m4
安全系数n=5
所以F max1=σ压×A=188×106MPa×5.868×10-2m2
=11.03×106N=11.03×105 kg
F max2=π2EI/nl2==(3.142×210×109×14.63×10-6)/(5×1.52)
=2692591.147N=269259.1kg
所以支撑完毕后,地下室顶板的最大承受力为269259.1kg,符合要求。
附图1、施工电梯平面位置图。
