设备有负荷试车及验收大纲
- 格式:doc
- 大小:349.18 KB
- 文档页数:12
油田设备验收大纲1.范围1.1.本大纲规定了设备出厂验收的项目、内容、相关依据和要求及验收结果的记录方式。
1.2本大纲适用于在设备制造商将所购设备主体及相关配套设备(不需在厂内总装调试的设备除外)在厂内总装调试后,组织有关人员到制造商的设备总装场地进行出厂前的验收。
2.验收项目及验收结果记录2.1.验收项目主要包括核对验证、外观检查、运转调试检验和技术资料四项。
2.2验收结果在附件所示的表格中记录。
已验证且符合要求的项目在相应记录栏填“√”;验证存在问题的项目在相应记录栏填“×”,并在“问题描述与整改建议”栏记录问题和整改建议;不在配臵范围内的设备或不适用的验收项目在相应记录栏填“-”;3.验收的依据、内容和要求3.1.验收依据验收的依据主要包括设备购臵合同、技术协议、制造商书面的质量控制行为文件、按规定程序审批的产品图样、技术文件和相关标准等。
3.2.核对验证3.2.1.核对设备(含主要部件)的型号规格、生产厂家、数量等。
3.2.2.设备整机、各类单元设备及部件出厂时所带附件、备件的种类、数量等应符合制造商出厂文件的规定和定购时的特殊要求。
3.2.3.验证产品与制造商按规定程序审批的产品图样、技术文件及相关标准的规定和要求的符合性。
3.2.4.购臵协议的相关要求是否兑现。
3.2.5.变更的技术方案是否落实。
3.2.6.查阅设备出厂试验的质量控制行为书面文件。
3.2.7.验证监造资料.3.2.8.查阅制造商证明和说明出厂设备符合规定和要求所必须的文件和记录。
3.3.外观检查3.3.1.总则检验应包括但不限于下列条款。
3.3.2.安装完整性参与设备总装试验的各类设备、零部件、连接件、栓固件等应装配完整、齐全,安装方法正确,不应出现错装、漏装现象;螺栓、螺杆拧入长度应均匀一致,头部露出螺母端面2~3个螺距。
3.3.3.管缆布臵各种连接管路、线缆应布臵整齐、走向合理、安装牢固,尺寸符合设计要求。

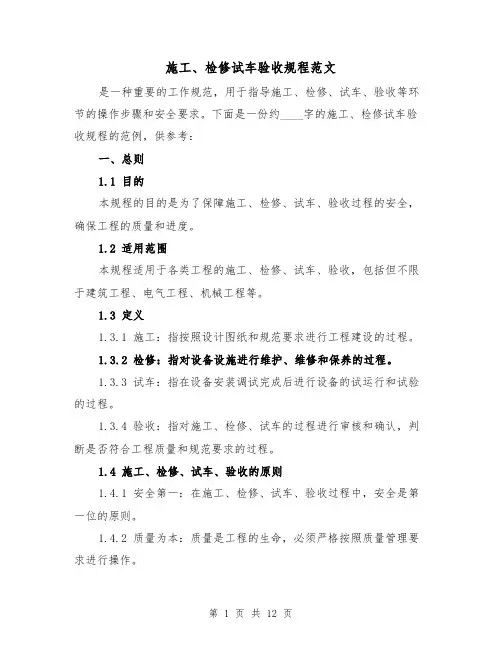

施工、检修试车验收规程范文是一种重要的工作规范,用于指导施工、检修、试车、验收等环节的操作步骤和安全要求。
下面是一份约____字的施工、检修试车验收规程的范例,供参考:一、总则1.1 目的本规程的目的是为了保障施工、检修、试车、验收过程的安全,确保工程的质量和进度。
1.2 适用范围本规程适用于各类工程的施工、检修、试车、验收,包括但不限于建筑工程、电气工程、机械工程等。
1.3 定义1.3.1 施工:指按照设计图纸和规范要求进行工程建设的过程。
1.3.2 检修:指对设备设施进行维护、维修和保养的过程。
1.3.3 试车:指在设备安装调试完成后进行设备的试运行和试验的过程。
1.3.4 验收:指对施工、检修、试车的过程进行审核和确认,判断是否符合工程质量和规范要求的过程。
1.4 施工、检修、试车、验收的原则1.4.1 安全第一:在施工、检修、试车、验收过程中,安全是第一位的原则。
1.4.2 质量为本:质量是工程的生命,必须严格按照质量管理要求进行操作。
1.4.3 顺序进行:施工、检修、试车、验收是有一定的顺序和时序关系的,必须按照规定的顺序进行。
1.4.4 环保节能:在施工、检修、试车、验收过程中,必须注重环保和节能要求。
二、施工规程2.1 施工前准备2.1.1 安全准备:确认施工现场是否符合安全要求,并设置警示标志。
2.1.2 材料准备:将施工所需要的材料按照规定的要求进行准备和堆放。
2.1.3 设备准备:将施工所需要的设备设施安装到位。
2.2 施工操作2.2.1 操作人员:施工必须由经过培训和持证上岗的操作人员进行。
2.2.2 施工程序:按照规定的工艺流程进行施工作业。
2.2.3 施工记录:施工作业过程中必须做好相应的记录,包括施工时间、施工人员、施工情况等。
2.3 施工结束2.3.1 施工检查:施工结束后必须进行检查,确认施工质量是否符合要求。
2.3.2 清理整理:将施工现场进行清理整理,保持整洁。
秦皇岛奥跃机械设备有限公司大修验收调试工艺大纲使用单位:博迈科设备名称:桥式起重机设备型号: 75/20T编制人员:王钦祥起重机负载试验验收工艺大纲一、准备配重根据起重机载重情况准备配重,和吊装锁具二、试车条件1、设备安装调整完毕,电气调整完毕,并经自检合格。
2、行车各润滑点已加注好润滑油。
3、有专门的试车组织协调机构,统一指挥,统一协调。
4、钢结构部分,行车梁、制动梁、珩架、柱间支撑等联结牢固。
三、试车前的检查1.电气系统、安全连锁装置、制动器、控制器、照明和信号系统等应符合要求,其动作应灵敏和准确;2.钢丝绳端的固定及其在吊钩、取物装置、滑轮组和卷筒上的缠绕应正确、可靠;3.各润滑点和减速器所加的油、脂的性能、规格和数量应符合设备技术文件的规定;4.盘动各运动机构的制动轮,均应使转动系统中最后一根轴(车轮轴、卷筒轴等)旋转一周不应有组滞现象。
四、起重机的空负荷试运转,应符合下列要求1.操纵机构的操作方向应与起重机的各机构运转方向相符;2.分别开动各机构的电动机,其运转应正常,大车和小车运行时不应卡轨;各制动器能准确、及时地动作,各限位开关及安全装置动作应准确、可靠;3.当吊钩下放到最低位置时,卷筒上钢丝绳的圈数不应少于2圈(固定圈除外);4.起重机制动器、缓冲器等装置应能可靠的工作;五、起重机的静负荷试验1.静负荷试验应按下列程序和要求进行;(1)先开动起升机构,进行空负荷升降操作,并使小车在全行程上往返运行,此项空载试运转不应少于三次,应无异常现象。
(2)将小车停在起重机的跨中,逐渐的加负荷做起升试运转,直至加到额定负荷后,使小车在桥架全行程上往返运行数次各部分应无异常现象,卸去负荷后桥架结构应无异常现象。
(3)将小车停在桥式类型起重机的跨中,无冲击地起升额定起重量的1.25倍的负荷.六、起重机的动负荷试运转应符合下列要求;1.各机构的动负荷试运转应分别进行,当有联合动作试运转要求时,应按设备技术文件的规定进行;2.各机构的动负荷试运转应在全行程上进行。
总流水号:分类号:xxxxxx有负荷试车及验收大纲副总经理: 批准生产部同意装备部: 同意技术部: 同意xxxx公司年月目录1、前言2、设备主要工艺参数3、有负荷试车方案4、验收考核5、安全及注意事项6、试车组织机构附件一:xxxx设备调试及试车应急预案1 前言xxxx公司购置1台xxxx设备,设备由xxxx公司设计制造并负责安装。
xxxx达到国内先进水平,设备用于xxxx。
为了验证设备运行性能符合双方所签订合同附件的要求,在安装结束后进行空负荷试车和有负荷试车,以考核合同中规定的技术指标和设备性能保证值。
目前,将对设备xxxx的性能进行带料检测,为此,特制定本试车大纲,对xxxx设备进行有负荷测试,及完成下一步最终验收考核。
2 设备及验收考核基本情况2.1 编制试车大纲目的对xxxx设备调试及主要技术参数、性能保证值测试、验收提供指导。
2.2 设备主要组成及技术参数2.2.1 xxxx设备组成2.2.2 xxxx设备技术参数表12.2.33 有负荷试车方案3.1 前期准备3.1.1 为节约成本,试车方案提出单位。
3.1.2 试车所用仪器提供单位。
3.1.3 与试车配套的工具准备。
3.1.4 操作人员经卖方培训合格,在卖方指导下进行设备操作。
3.2 基本要求数据记录过程控制等3.3 有负荷测试在无负荷调试成功基础上,进行有负荷试车,采用方式方法及负责单位等。
3.3.1试车用料具体要求3.3.4记录有负荷测试性能指标记录要求对比4 验收考核在有负荷试车成功并连续试生产后,设备买卖双方协商进行设备验收考核。
4.1 验收项目表1 验收试车性能保证值(各项指标的定义)4.2 记录验收考核性能指标记录5 安全及注意事项5.1 试车开始前对操作人员进行操作规程和安全培训教育及考核,提高其安全生产意识,考试(考核)合格后方可持证上岗工作。
工作前各操作人员必须带好安全保护用具。
5.2 工作前要检查好所有的工具及设备是否良好,不符合要求的不得使用。

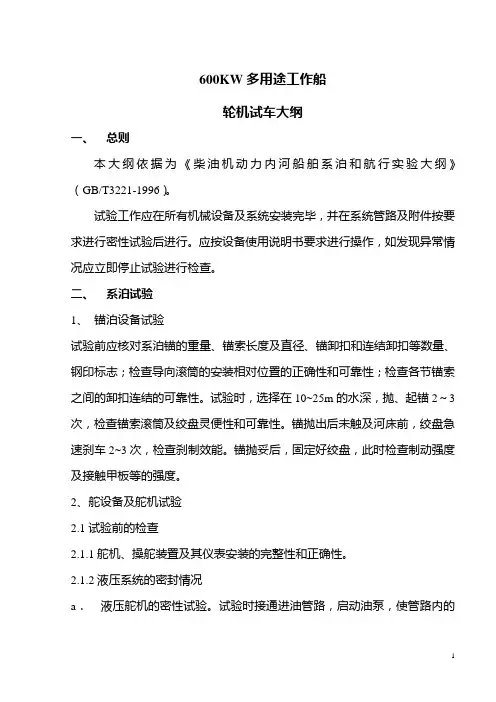

轮机试车大纲一、总则本大纲依据为《柴油机动力内河船舶系泊和航行实验大纲》(GB/T3221-1996)。
试验工作应在所有机械设备及系统安装完毕,并在系统管路及附件按要求进行密性试验后进行。
应按设备使用说明书要求进行操作,如发现异常情况应立即停止试验进行检查。
二、系泊试验1、锚泊设备试验试验前应核对系泊锚的重量、锚索长度及直径、锚卸扣和连结卸扣等数量、钢印标志;检查导向滚筒的安装相对位臵的正确性和可靠性;检查各节锚索之间的卸扣连结的可靠性。
试验时,选择在10~25m的水深,抛、起锚2~3次,检查锚索滚筒及绞盘灵便性和可靠性。
锚抛出后未触及河床前,绞盘急速刹车2~3次,检查刹制效能。
锚抛妥后,固定好绞盘,此时检查制动强度及接触甲板等的强度。
2、舵设备及舵机试验2.1试验前的检查2.1.1舵机、操舵装臵及其仪表安装的完整性和正确性。
2.1.2液压系统的密封情况a.液压舵机的密性试验。
试验时接通进油管路,启动油泵,使管路内的油压为1.25倍设计压力,但不大于设计压力加7.0MPa,保持5min,检查管路有无泄露及各元件、部件的工作可靠性。
b.密性试验完毕,溢流阀和安全阀应校验合格。
安全阀的开启压力应不小于1.25倍的最大工作压力,但不大于设计压力。
2.1.3舵设备的舵轮或手柄的转向以及舵的转向是否与船舶转向相符合。
舵角指示器指针误差应不大于1°,舵在零位时,指示器不应有误差。
2.2操舵试验该舵机应进行满舵角连续操舵试验,液压泵组应工作不少于30min的时间,操纵左、右满舵往复不少于10次,检查传动系统和舵的灵活性及有无异常现象。
3、消防设备试验检查消防用品的配备数量、规格、合格标记及属具的完备性及分布位臵,检查消防栓接头,消防水带及喷水枪的通用性。
消防泵应做效用试验1h。
做消防泵的效用试验,对于设在最高处的消防栓要求喷出一股水流,其射程不小于12m。
消防泵效用试验时,检查消防管系与舱底水管系能否同时工作。
总流水号:
分类号:xxxxxx有负荷试车及验收大纲
副总经理: 批准
生产部同意
装备部: 同意
技术部: 同意
xxxx公司
年月
目录
1、前言
2、设备主要工艺参数
3、有负荷试车方案
4、验收考核
5、安全及注意事项
6、试车组织机构
附件一:xxxx设备调试及试车应急预案
1 前言
xxxx公司购置1台xxxx设备,设备由xxxx公司设计制造并负责安装。
xxxx达到国内先进水平,设备用于xxxx。
为了验证设备运行性能符合双方所签订合同附件的要求,在安装结束后进行空负荷试车和有负荷试车,以考核合同中规定的技术指标和设备性能保证值。
目前,将对设备xxxx的性能进行带料检测,为此,特制定本试车大纲,对xxxx设备进行有负荷测试,及完成下一步最终验收考核。
2 设备及验收考核基本情况
2.1 编制试车大纲目的
对xxxx设备调试及主要技术参数、性能保证值测试、验收提供指导。
2.2 设备主要组成及技术参数
2.2.1 xxxx设备组成
2.2.2 xxxx设备技术参数
表1
2.2.3
3 有负荷试车方案
3.1 前期准备
3.1.1 为节约成本,试车方案提出单位。
3.1.2 试车所用仪器提供单位。
3.1.3 与试车配套的工具准备。
3.1.4 操作人员经卖方培训合格,在卖方指导下进行设备操作。
3.2 基本要求
数据记录
过程控制等
3.3 有负荷测试
在无负荷调试成功基础上,进行有负荷试车,采用方式方法及负责单位等。
3.3.1试车用料
具体要求
3.3.4记录
有负荷测试性能指标记录要求对比
4 验收考核
在有负荷试车成功并连续试生产后,设备买卖双方协商进行设备验收考核。
4.1 验收项目
表1 验收试车性能保证值
(各项指标的定义)
4.2 记录
验收考核性能指标记录
5 安全及注意事项
5.1 试车开始前对操作人员进行操作规程和安全培训教育及考核,提高其安全生产意识,考试(考核)合格后方可持证上岗工作。
工作前各操作人员必须带好安全保护用具。
5.2 工作前要检查好所有的工具及设备是否良好,不符合要求的不得使用。
5.3 试车区域内设立“非试车人员谢绝入内”警示牌,区域内试车物件、工具、仪器等摆放整齐,现场卫生条件要求达到生产要求。
5.4 试车区域内必须的照明、电源、安全措施必须配备齐全。
5.5 验收用仪表委托校核。
5.6 严格执行本试车大纲及设备操作说明。
5.7 认真执行公司现行的安全规程及有关规章制度
5.8 设备在生产前要进行无负荷联动试验,机械、电气人员要配合生产人员检查设备,确认设备正常时,方可进行生产。
5.9 现场吊车的使用应有专人负责,物料的吊装要保证人员和设备安全。
5.10 吊运时要有人指挥。
5.11 现场秩序,开车前要确认设备上和地沟里无人及各岗位人员准备好后,才许开动设备。
5.12没得到批准时绝对禁止做任何操作。
5.13 在试车过程中,非操作人员不许靠近。
5.14 严格禁止在轨道上通过及跨跃,应绕行。
5.15 设备运转时,不许进行修理工作
5.16 自动系统记录相应数据,涉及人为记录的安排好记录人员,记录后买卖双方确认签字。
5.17 安全员必须在现场跟踪,对可能发生的事故及时采取防范措施。
5.18 工作结束,应将各操纵手把和控制器放在零位及切断位置上,清理净地面上的油及其它脏物,保持工作区域清洁整齐。
6 试车组织机构
根据合同规定,有负荷试车,以买方为主,卖方配合。
人员配合,并组成试车工作组。
有负荷试车组织机构:
总指挥:副总指挥:现场总指挥:试车组成员:安全:
生产:
装备:
技术:
编制: 审核:
审核:
验收考核性能指标记录
年
表3
附件1
调试和试车应急预案
目录
一、总则
二、危险性分析
三、事故预防措施
四、应急机构及职责
五、应急响应
六、应急善后工作
1 总则
1.1 编制目的
为确保试车成功,规范安全生产事故应急管理,在事故发生后能迅速有效、有序的实施应急救援工作,最大限度地减少人员伤亡、财产损失,特制定本应急预案。
1.2 编制依据
依据有关法律、法规和规章制度制定本预案。
1.3 适用范围
本预案适用于xxx设备试车期间发生安全生产事故的应对和救援工作。
1.4 应急原则
安全第一,预防为主;以人为本,减少危害;快速反应,协调统一。
2 危险性分析
2.1 设备概况
xxx系统组成。
2.2 危险性分析
2.2.1 吊运过程中,可能造成吊物坠落、吊物挤撞、绳索碾绞、断头崩击、高空坠落、工件碰砸等事故危害。
2.2.2 可能引起机械事故,人体触及裸露运转件有可能发生机械伤害。
2.2.3 油管泄漏,电气线路破损短路;机械摩擦、撞击产生高温或者是不在指定地点吸烟等不良因素易引发火灾。
2.2.4 电气设施安全保护装置不全、或失效,非电工人员私自安装、接拆电气装置,操作人员触及裸露带电体或违章操作易发生触电事故。
2.2.5 未穿戴好劳动保护用品易发生烫伤事故。
3事故预防措施
3.1 试车开始前对操作人员进行操作规程和安全培训教育及考核,提高其安全生产意识,考试(考核)合格后方可持证上岗工作。
3.2 教育作业人员遵守安全施工的强制性标准、规章制度和操作规程,正确使用安全防护用具、机械设备等,并有权拒绝违章指挥和强令冒险作业。
3.3 加强管理,设备、工具及配件由专人管理,及时进行检查、维修和保养。
3.4 做好设备专项检查,重点检查设备安全部件,做好检测及设备完好情况记录。
3.5 加强现场监督检查,各安全职能部门和现场安全员加强现场设备使用的监督检查,发现设备事故隐患,立即制定整改措施,定人定责确定整改时间,消除设备安全隐患。
3.6 现场配备齐全事故发生时所需的应急物品。
4 应急机构及职责
4.1 应急领导小组及成员
组长:试车总指挥
副组长:试车副总指挥
组员:
4.2 职责
4.2.1 组长
4.2.1.1 贯彻应急管理工作精神。
根据应急处置指示结合安全工作实际开展现场处置应急救援管理工作。
4.2.1.2 按照程序报告事故情况,编制现场处置方案,批准后实施。
4.2.1.3 试车期间组织组建应急救援队伍,组织应急预案演练,并检查演练的效果;根据有关规定和演练的反馈情况对现场处置方案进行修订和完善。
4.2.1.4 调动应急响应所需的人力、物力。
4.2.1.5 做好企业稳定和伤亡人员的善后处理工作;负责指挥抢险现场各项工作和善后处理的各项领导工作。
4.2.1.6 发表公布事故原因、责任及处理意见。
4.2.2 副组长
4.2.2.1 当组长不在时,全权负责应急救援的组织指挥工作。
4.2.2.2 按照有关规定组织试车应急预案演练。
检查工区,熟悉他们的职责和应急程序程度,检验演练效果。
4.2.2.3 检查应急救援物资的存贮情况。
确保所需的各种设备、工具及物资完好。
4.2.2.4 协助指挥部做好应急反应现场救灾和灾后的善后处理工作。
4.2.3 安全员
4.2.3.1 试车期间检查督促作业区进行安全活动学习。
4.2.3.2 传达有关安全会议精神,发放安全管理文件。
4.2.3.3 发现事故时向主管部门逐级报告事故情况。
积极组织应急救援工作。
4.2.3.4 事故发生后负责保护事故现场和配合有关部门进行事故调查工作。
4.2.3.5 协助正、副组长事故出现后的善后处理工作。
5 应急响应
5.1 相关联络
在发生事故、报警、处理事故的过程中,需联络的相关方和联络方式见表1:
表1
6.2 应急结束后,将事故情况上报;移交所需有关情况及文件;写出事故应急救援工作报告。
总结事故发生原因、处理过程、经验教训、人员伤亡、损失大小情况、事故直接损失、间接经济损失、奖罚人员名单等上报上级有关部门,并存档备案。
