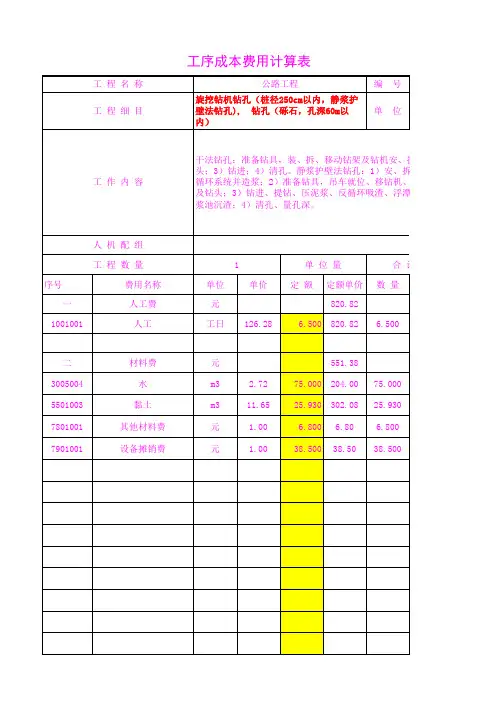

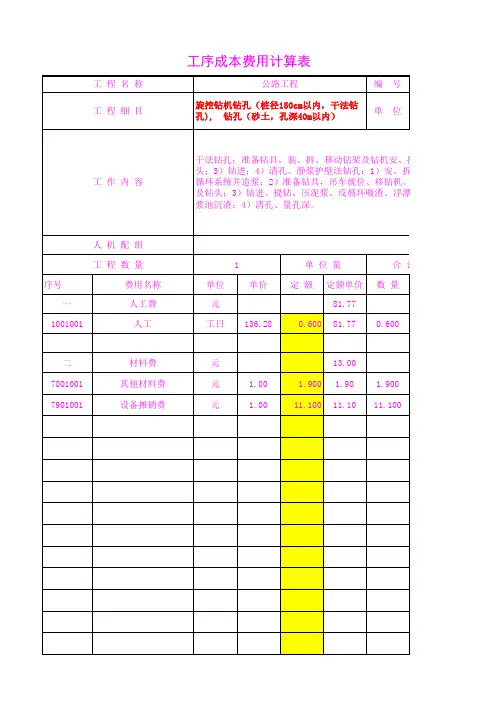

4406.99144静浆护壁法钻孔), 钻孔(砂土,孔深60
- 格式:xlsx
- 大小:450.66 KB
- 文档页数:6
SGBZ-0117泥浆护壁回转钻孔灌注桩施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94-941范围本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程。
2施工准备2.1作业条件2.1.1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2.1.2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。
2.1.3、制作好钢筋笼。
2.1.4、根据放出的轴线及桩位点,抄上水平标高木橛,并经过签字。
2.1.5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
2.1.6、正式施工前要做成孔试验,数量不少于2根。
2.2材质要求2.2.1、水泥:根据设计要求确定水泥品种、强度等级。
2.2.2、砂:中砂或粗砂,含泥量不大于5%。
2.2.3、石子:粒径为O.5~3.2cm的卵石或碎石,含泥量不大于2%。
2.2.4、水:使用自来水或不含有害物质的洁净水。
2.2.5、粘土:可就地选择塑性指数IP≥17的粘土。
2.2.6、外加剂、早强剂通过试验确定。
2.2.7、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。
2.2工器具主要工器具:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管。
按长软轴的插入式振捣棒、线坠等。
3、操作工艺3.1工艺流程钻孔机就位——钻孔——注泥浆——下套管——继续钻孔——排渣——清孔——射水清底——插入混凝土导管——浇筑混凝土——拔出导管——插桩顶钢筋。
3.2泥浆的制备和处理3.2.1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。
拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。
3.2.2、泥浆护壁要符合下列规定(1)施工期间护筒内的泥浆面要高出地下水位1.Om以上,在受水位涨落影响时,泥浆面要高出最高水位1.5m以上;(2)在清孔过程中,要不断置换泥浆,直至浇筑混凝土。
钻孔灌注桩施工工艺标准1.适用范围1.1 泥浆护壁成孔灌注桩按成孔工艺和成孔机械不同分为:正循环钻孔灌注桩、反循环钻孔灌注桩、钻孔扩底灌注桩和冲击成孔灌注桩。
其适用范围如下:1)正循环钻孔灌注桩适用于粘性土、砂土、强风化、中等到微风化岩石。
可用于桩径小于1.5m、孔深一般≤50m场地。
2)反循环钻孔灌注桩适用于粘性土、砂土、细粒碎石土及强风化、中等-微风化岩石,可用于桩径小于2.0m,孔深孔深一般≤60m的场地。
3)钻孔扩底灌注桩适用于粘性土、砂土、细粒碎石土、全风化、强风化、中等风化岩石时,孔深一般≤40m。
4)冲击成孔灌注桩适应于粘性土、砂土、碎石土和各种岩层。
对厚砂层软塑~流塑状态的淤泥及淤泥质土应慎重使用。
2、施工准备2.1技术准备1)组织有关人员认真学习熟悉场地岩土工程勘察资料和工程设计文件,收集地下障碍物等资料。
2)会同建设单位、监理单位、设计单位进行设计图纸会审。
3)编制和报审施工组织设计或施工方案。
4)向项目管理人员和施工人员进行工程施工质量技术交底和安全技术、环境保护、文明施工交底。
5)进行建筑控制点、轴线测量和桩位施放。
2.2现场准备1)平整施工场地,修筑临时施工道路,接通水源、接通电源及架设电线电缆。
2)修筑施工及生活临时设施,修筑泥浆池、循环槽,钢筋加工场区。
合理进行施工平面布置。
2.3机械设备准备根据场地岩土层情况和设计要求,合理选择施工机械设备。
泥浆护壁成孔灌注桩施工的机械设备可参考表1准备。
泥浆护壁成孔灌注桩施工的机械设备表12.4 材料准备1)作好钢筋、水泥、砂、石备料计划,并按计划进场。
当使用商品混凝土时,应向供应商提出所需混凝土的强度、坍落度、供货到现场的时间和数量等要求。
2)所需原材料应送检,并经质量检验合格。
3)在有较厚的砂、碎石土等原土不能造浆的场地施工时,应备足粘土或膨润土。
3.施工工艺3.1泥浆护壁成孔灌注桩施工流程泥浆护壁成孔灌注桩的施工流程见图1。
泥浆护壁钻孔灌注桩施工方案1、施工工艺流程定桩位——开挖土坑、埋设护筒——钻机就位、开钻——边钻边泥浆护壁、以防坍孔——钻到设计深度后第一次清孔——安放钢筋笼——安放钢导管——第二次清孔——放隔水塞、水下灌注砼、成桩。
正循环成孔及二次清孔的施工工艺流程图见附录2、施工技术要求①、校验、复测桩位开孔前认真对照桩位施工图,以定位控制点为依据,用经纬仪认真复测,以保证桩位定位准确无误。
开孔前以桩位为中心,引出桩位十字中心线,并按桩孔及护筒直径放出灰线。
要求:桩位准确,合理布置测量控制点、方格控制网,同时在进场前对经纬仪、水准仪、卷尺等测量仪器进行校验,保证测量仪器的准确度、灵敏度和误差。
②、埋设护筒护筒一般采用钢板卷制,接缝电焊焊牢,护筒顶部开溢流孔,护筒直径应大于设计桩径100mm,高度以能安放钻头控制,一般为1.5m 左右。
护筒埋设时上口高出自然地面0.3〜0.4m,护筒溢流孔应与小泥浆池相通。
③、校验护筒护筒埋设好后,再次用经纬仪进行校验,然后用红漆将桩位中心十字线标记在护筒上。
校验好的护筒周围应用粘土分层回填夯实。
要求:(1)开孔时要严格按灰线垂直开挖;(2)埋设护筒后依靠精密测量仪器校验护筒,使护筒中心与桩位中心偏差小于20mm,并将桩位中心十字线标记在护筒上;(3)如护筒中心与桩位中心偏差较大,应重新埋设护筒。
④、钻机就位钻机就位时,应用水平尺、经纬仪调整钻机水平度及钻杆垂直度,使钻头对准桩位十字中心线中心,对中后应及时将机架垫稳塞平,并将开钻报告报请业主代表、监理验收签字。
要求:钻头中心对准桩位十字中心,且偏差小于20mm,并调整桩机平整度和钻杆垂直度。
⑤、钻进成孔(1)、本工程采用正循环钻进成孔的施工工艺。
开钻前,磨盘安装应准确、水平、稳固,磨盘中心与护筒中心误差不大于20mm,钻进中要检查钻机水平情况,发现倾斜及时调整至水平位置,同时反复提钻、下钻进行扫孔。
(2)、开孔钻进一定要配置好泥浆,泥浆比重控制在1.1〜1.15, 用泥浆比重计测量。
